2019年一级机电习题(案例题)

2019年一级机电习题(案例题)
2019年一级机电习题(案例题)

2019年一级机电工程案例习题

案例1:背景资料:

某矿山空旷野外需要安装一批矿山加工设备,单体设备重量为 1-12 吨各不相同。由于所处场地地形高低起伏,还有乱石和树木影响,对设备的运输和吊装带来很大困难。项目研究决定采用桅杆起重机进行吊装。项目部针对此次工程吊装编制了专项施工方案。其中某一直立单桅杆设置缆风绳7根,编号依次为1-7号,与地面夹角依次为30、40、40、35、40、45、50(单位:度)下图为各缆风绳俯视图。

问题:

1.分析本工程选用桅杆起重机吊装的理由。桅杆式起重机有何特点?

2.直立单桅杆缆风绳设置有哪些错误?

答案:

1.因为工程处于山区,吊装场地条件较差,地形高低起伏,还有乱石和树木影响,不适合使用其他吊装方法,而桅杆起重机对场地要求不高。

桅杆起重机的特点:属于非标准起重机,其结构简单,起重量大,对场地要求不高,使用成本低,但效率不高。适用范闱:主要适用于某些特重、特高和场地受到特殊限制的吊装。

2.直立单桅杆缆风绳设置有以下错误:

①7号缆风绳与1号缆风绳夹角为65°不正确。直立单桅杆各相邻缆风绳之间的水平夹角不得大于60°

②7号缆风绳与地面角度为50°不正确。缆风绳与地面的夹角宜为30°,最大不得超过45°。

案例2:用焊条电弧焊焊接某12mm厚的钢板,所用焊条直径4mm,焊接电流200A,电弧电压12V,焊接速度为18cm/min,计算焊接线能量。

案例2答案:

q=IU/v,式中I=200A,U=12V,v=18cm/min=18÷60=0.3cm/s,所以q=200×12/0.3=8000J/cm

案例3:有再热裂纹倾向的材料,应在什么时间做几次无损检测?预防再热裂纹的措施有哪些?

案例3答案:

有再热裂纹倾向的材料,应在焊接完成后和热处理后各做一次无损检测,共做2次无损检测。

预防再热裂纹的措施:焊前预热;应用低强度的焊缝;减少焊接应力。

案例4:背景资料:

某机电安装公司承接一大型系统机电设备安装工程,系统安装的主要机电设备包括破碎机、透平压缩机、筛分机、洗砂机、水泵、废水处理设备、电力变压器及配电屏柜、控制设备等,设备台套多达 300 台套,种类繁杂,而且会出现交叉作业。为了使设备的安装达到一流水平,该公司调集有丰富安装和使用经验的工人和技术人员,配合厂家技术专家,进行了设备安装工作。

安装过程中发生了以下事件:

事件1:在设备安装前,安装公司对设备基础进行了验收,仅检查了混凝土的强度,检查合格后即开始放置垫铁,被监理工程师制止。

事件2:在进行设备的齿轮装配时,用着色法检查了传动齿轮啮合的接触斑点,符合要求。

事件3:在进行胀锚地脚螺栓钻孔工作时,钻孔处有裂纹,被监理工程师制止。

问题:

1.事件1中安装公司的做法是否正确,说明理由。

2.用着色法检查齿轮啮合的接触斑点,有哪些技术要求。

3.事件 3 中监理工程师的做法是否正确,胀锚地脚螺栓安装的要求是什么?

答案:

1.做法不正确。因为:基础验收内容不完整,(1)还应验收其混凝土配合比、混凝土养护,如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位进行复测。

(2)重要的设备基础应用重锤做预压强度试验,预压合格并提供预压沉降详细记录。

2.用着色法检查传动齿轮啮合的接触斑点,应符合下列要求:

(1)应将颜色涂在小齿轮上,在轻微制动下,用小齿轮驱动大齿轮,使大齿轮转动 3?4 转。

(2)圆柱齿轮和蜗轮的接触斑点,应趋于齿侧面中部;圆锥齿轮的接触斑点,应趋于齿侧面的中部并接近小端;齿顶和齿端棱边不应有接触。

3.正确。胀锚地脚螺栓安装应满足下列要求:

(1)胀锚地脚螺栓中心到基础边缘的距离不小于 7 倍的胀锚地脚螺栓直径;

(2)安装胀锚地脚螺栓的菡础强度不得小于 10MPa;

(3)钻孔处不得有裂缝,钻孔时应防止钻头与基础中的钢筋、埋管等相碰。

案例5:某35kV直埋电缆,采用机械开挖电缆沟,由于沟底有少量碎石,施工人员在沟底铺设一层细沙,完成直埋电缆工程的相关工作。

问题:沟底铺设一层细沙后,直埋电缆工程的相关工作还有哪些?

案例5答案:

1)进行电缆的交流耐压试验和直流泄漏试验。

2)电缆的两端金属外皮要可靠接地。

3)电缆敷设。

4)电缆接头处设置保护盒。

5)电缆上面铺100mm厚的软土或细沙,再盖上混凝土保护板。

6)沟槽回填及电缆标桩埋设。

案例6:某直埋电缆的敷设如图所示,指出图中不妥之处并纠正,并说明电缆埋深有何要求?

近几年一建机电案例题汇总

1.起重机械失稳原因和预防措施 答:起重机械失稳主要原因:超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等。 预防措施为:严格机械检查;严禁超载;打好支腿并用道木和钢板垫实基础,确保支腿稳定。 2.起重系统失稳原因和预防措施 答:吊装系统失稳的主要原因:多机吊装不同步,不同起重能力的多机吊装荷载分配不均,多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。 预防措施:尽量采用同机型吊车、同吊装能力的吊车;集群千斤顶或卷扬机通过计算机控制来实现多吊点同步;通过主、副指挥来实现多机吊装同步;制定周密指挥和操作程序进行演练达到指挥协调一致;缆风绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做记录。 3.被吊设备或构件失稳原因和预防措施答:吊装设备或构件失稳的主要原因:设计与吊装时受力不一致,设备或构件的刚度偏小。预防措施:对细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面。 4.利用已有建筑物作地锚时应如何处理?答:必须获得建筑物设计单位的书面认可。 5.起重作业中那些作业的施工方案应进行专家论证 答:危险性较大的、超过一定规模的;如:吊装10吨以上设备、安装30吨起重载荷的起重设备 6.吊装方法基本选择步骤 答:(注意:次序不能写乱) ①技术可行性论证 ②安全性分析 ③进度分析 ④成本分析 ⑤根据具体情况作综合选择 7.简述汽车吊的选择步骤 9.应采取哪些焊接工艺措施来预防焊接变形? 答:通过以下措施在进行预防焊接变形(1)合理的焊接方法。 尽量用气体保护焊等热源集中的焊接方法;

不宜用焊条电弧焊,特别不宜选用气焊。(2)合理的焊接规范。 尽量采用小规范,减小焊接线能量。 (3)合理的焊接顺序和方向。 (4)进行层间锤击(打底层不适于锤击)。10.机械设备在运行过程中震动超差的主要原因有哪些? 答:(1)基础的施工质量。(2)垫铁、地脚螺栓的安装质量。(3)设备测量基准的选择。(4)散装设备的装备精度。(5)测量器具的选择。(6)设备制造质量的影响。(7)环境的影响。(8)操作者的技术水平及操作产生的误差。 12.简述电气工程通电试运行的条件 答:1、范围内的工程全部完成、质量符合要求 2、质量控制资料齐全 3、方案(含安全技术措施)已制定并已审批 4、组织已建立、人员经过了培训考试和交底 5、完成了交接试验 6、记录表格齐全、保修人员到位 7、消防器具已按要求配置 13.全面竣工验收前须完成的验收项目 答:(1)交工验收 (2)专项验收 (3)生产考核 (4)竣工决算与项目审计 (5)档案验收 14、投标报价的前提和必要条件是什么?答:报价的基础和前题是施工方案,(施工方案)也是招标人评标时考虑的重要因素 投标计价的必要条件有: (1)复核和计算工程量清单 (2)预先确定施工方法和施工进度 (3)以及要求的合同计价形式 15、总包如何对分包进行管理? 答:总承包方对分包方及分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。 16、采购工作的收尾工作有哪些内容? 答:主要有交接、材料处理、资料归档和采购总结等。 17、采购的质量安全保证工作有哪些主要内容? 答:①人身安全保证

2019年一级建造师考试教材-机电工程实务(2019年版)

2019年一级建造师考试教材-机电工程实务(2019年 版) 2019年一级建造师考试教材-机电工程实务(2019年版) 2019年一级建造师考试教材-机电工程(2019年版) :教材简介 【书名】全国一级建造师执业资格考试用书(2019年版) ——机电工程管理与实务 【出版社】中国建筑工业出版社 【图书作者】全国一级建造师执业资格考试用书编写委员会编写 【出版时间】2019年4月 【开本】16 【定价】76.00元 【包装】平装 2019年一级建造师机电工程实务—教材目录 1H410000机电工程技术 1H411000机电工程常用材料及工程设备 1H411010机电工程常用材料 1H411020机电工程常用工程设备 1H412000机电工程专业技术 1H412019测量技术 1H412020起重技术

1H412030焊接技术 1H413000工业机电工程安装技术 1H413010机械设备安装技术 1H413020电气工程安装技术 1H413030管道工程施工技术 1H413040静置设备及金属结构安装技术1H413050动力设备安装技术 1H413060自动化仪表工程安装技术 1H413070防腐蚀工程施工技术 1H413080绝热工程施工技术 1H413090工业炉窑砌筑工程施工技术 1H414000建筑机电工程安装技术 1H414010建筑管道工程安装技术 1H414020建筑电气工程安装技术 1H414030通风与空调工程安装技术 1H414040建筑智能化工程安装技术 1H414050电梯工程安装技术 1H414060消防工程安装技术 1H420000机电工程项目施工管理 1H420010机电工程项目及其建设程序 1H420020机电工程项目管理的任务

2020年一建机电实务教材案例问题及答案汇总

2020年一级机电实务教材案例问题及答案汇总 【案例一】(2019年新增) 问题: 1、按照机电工程行业的划分要求,机电工程划分为几个行业?该项目属于哪个行业?该建设项目在工程运行方面体现了哪些危险性? 答:机电工程关联行业主要划分为八个行业:装备制造业;冶金、矿山及建材行业;石油、化工及石化行业;电力行业;军工行业;轻纺行业;建筑行业、农林粮油行业。 大型油气管道工程建设项目属于石油、化工及石化行业。 该工程建设项目体现了石油化工项目高压、易燃、易爆的危险性。 2、将BIM技术应用于站房施工,在四维(4D)施工模拟方面有何作用? 答:在四维(4D)施工模拟的作用有: (1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。 (2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰明了。 (3)通过四维施工模拟与施工组织方案的结合,使设备材料进场、劳动力配置、机械排班等各项工作变得更为有效、经济。设备吊装方案等一 些重要施工步骤,都可以用四维模拟的方式很明确地向业主、审批方 展示出来。 3、施工组织设计还应有哪些内容?★★★ 答:施工组织设计的内容包括8点:工程概况、编制依据、施工部署、施工进度计划、施工准备和资源配置计划、主要施工方法、主要施工管理计划、施工现场平面布置等。 (补充:施工方案包括6点:工程概况、编制依据、施工进度计划、施工准备和资源配置计划、施工方法和工艺要求、质量安全保证措施等。) 4、机电工程项目有哪些特点?机电工程项目建设有哪些特征?★★ 答:特点是:设计的多样性;工程运行的危险性;作业环境的苛刻性。 特征是:设备制造的继续;工厂化、模块化;特有的长途沿线作业。 5、为推进机电工程工业化,把安装行业的技术、管理提高到一个新的高度和水 平,你认为项目上应该从哪些方面着手?★★ 答:从以下方面着手: 利用信息手段进行信息化管理,推行BIM、云计算、大数据、物联网先进技术的建设和应用,充分利用和整合优势资源,应用BIM技术、仿真技术、优化技术、虚拟建造技术,积极推广应用建筑业新技术,切实提高项目信息化管理的效率和效益,提高建造质量、确保安全,降低工程成本,缩短施工工期,提升项目管理的水平和能力。把安装行业的技术、管理提高到一个新的高度和新的水平。

2017一建机电案例真题及解析

,应进行管道系统冲洗 试验。 7.开式水箱(罐)在连接管道前,应进行满水试验,换热器及密闭容器在连接管道前,应进行水压试验。 8.风机盘管进场前应进行水压试验。 9.制冷剂管道系统安装完毕,外观检查合格后,应进行吹污、气密性和抽真空试验。 10.通风与空调设备进场检验时,应进行电气检测与试验。参加教材P198 26.自动喷水灭火系统的总出水管上应安装()。 A.过滤器 B.止回阀 C.多功能水泵控制阀 D.泄压阀 E.压力表 【答案】DE 【解析】水泵的出口管上应安装止回阀、控制阀和压力表或安装控制阀、多功能水泵控制阀和压力表。系统的总出水管上还应安装压力表和泄压阀。参见教材P232。 27.根据《招投标法》,由建设单位指定的5名行政领导和1名技术专家组成的评标委员会,存在的错误有()。 A.人数不是奇数 B.缺少经济专家 C.技术和经济专家未达到2/3以上 D.未从专家库随机抽取 E.总的人数不足 【答案】ABCD 【解析】评标委员会组成:一般由招标人代表和技术、经济等方面的专家组成,其成员人数为5人以上单数(A错误);其中技术、经济等方面的专家不得少于成员总数的2/3(B、C错误);专家由招标人及从招标代理机构的专家库或国

家、省、直辖市人民政府提供的专家名册中随机抽取,(D错误),特殊招标项目可由招标人直接确定。参见教材P257。 28.设备建造的内容有()。 A.审查制造单位的质量保证体系 B.审查原材料的质量证明书和复检报告 C.现场见证制造加工工艺 D.监督设备的集结和运输 E.施工现场设备的检验和试验 【答案】ABC 【解析】审查制造单位质量保证体系:施工技术文件和质量能收文件;质量检查验收报告;审查制造单位施工组织设计和进度计划;审查原材料、外购件质量证明书和复验报告;审查设备制造过程中的特种作业文件,审查特种作业人员资质证;现场见证(外观质量、规格尺寸、制造加工工艺等);停工待检点见证。参见教材P283。 29.下列工程中,需组织专家认证专项施工方案的有()。 A.10t重的单要钢梁采用汽车吊吊装 B.净高3m的脚手架搭设 C.埋深2m的管理一般沟槽开挖 D.5.5m的设备基础基坑开挖 E.桅杆吊装的缆风绳稳定系统 【答案】DE 【解析】超过一定规模的危险性较大的分部分项工程范围:一、深基坑工程:开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;开挖尝试虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。 二、起生吊装工程:采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程;起重量300DN及以上的起重设备的拆除工程。

2019年一级建造师水利水电工程必考案例整理 (1)

第一章 (案例1)开挖工程测量应包括下列内容:开挖区原始地形图和原始断面图测量;开挖轮廓点放样;开挖竣工地形、断面测量和工程量测算。 开挖工程动工前,必须实测开挖区的原始断面图或地形图;开挖过程中,应定期测量收方断面图或地形图;开挖工程结束后,必须实测竣工断面图或竣工地形图,作为工程量结算的依据。 (案例2)立模和填筑放样应包括下列内容:测设各种建筑物的立模或填筑轮廓点;对已架立的模板、预制(埋)件进行形体和位置的检查;测算填筑工程量等。 (案例3)填筑工程量测算 1.混凝土浇筑和土石料填筑工程量,必须从实测的断面(或平面)图上计算求得。 2.混凝土浇筑块体收方,基础部位应根据基础开挖竣工图计算;基础以上部位,可直接根据水工设计图纸的几何尺寸及实测部位的平均高程进行计算。 (案例4)在基坑施工中,为防止边坡失稳,保证施工安全,采取的措施有:设置合理坡度、边坡护面、基坑支护、降低地下水位等。 (案例5、高频)水泥检验的要求 水泥应有生产厂家的出厂质量证明书(包括厂名、品种、强度等级、出厂日期、抗压强度、安定性等代表该产品质量的内容)以及28d强度证明书。 有下列情况之一者,应复试并按复试结果使用:用于承重结构工程的水泥,无出厂证明者;存储超过3个月(快硬水泥超过1个月);对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量有怀疑者;进口水泥。 (案例6)屈服强度、极限强度、伸长率和冷弯性能是有物理屈服点钢筋进行质量检查的四项主要指标,而对无物理屈服点的钢筋则只测定后三项。 (案例7)钢筋检验

进入施工现场的钢筋,应具有出厂质量证明书或试验报告单,每捆(盘)钢筋均应挂上标牌,标牌上应注有厂标、钢号、产品批号、规格、尺寸等项目,在运输和储存时不得损坏和遗失这些标牌。 到货钢筋应分批进行检验,检验时以60t同一炉(批)号、同一规格尺寸的钢筋为一批。随机选取2根经外部质量检查,查看锈蚀程度及有无裂缝、结疤、麻坑、气泡、砸碰伤痕等及直径测量合格的钢筋,各截取一个抗拉试件和一个冷弯试件进行检验,不得在同一根钢筋上取两个或两个以上同用途的试件。钢筋取样时,钢筋端部要先截去500mm再取试样。在拉力检验项目中,包括屈服点、抗拉强度和伸长率三个指标。如有一个指标不符合规定,即认为拉力检验项目不合格。冷弯试件弯曲后,不得有裂纹、剥落或断裂。对钢号不明的钢筋,需经检验合格后方可使用。检验时抽取的试件不得少于6组。 (案例8)防止渗透变形的工程措施:截断岩(土)体中的渗透水流或减小岩(土)体中渗透水流渗透比降具体工程措施为: (1)设置水平与垂直防渗体,增加渗径的长度,降低渗透坡降或截阻渗流。(2)设置排水沟或减压井,以降低下游渗流口处的渗透压力,并且有计划地排除渗水。 (3)对有可能发生管涌的地段,应铺设反滤层,拦截可能被渗流带走的细小颗粒。(防止涌水带砂,而留有渗水出路) (4)对有可能产生流土的地段,则应增加渗流出口处的盖重。盖重与保护层之间也应铺设反滤层。 堤防防汛抢险施工的抢护原则:前堵后导、强身固脚、减载平压、缓流消浪。 漏洞:前截后导、临重于背 管涌:反滤导渗,控制涌水,留有渗水出路。(采用反滤层压盖)(大面积管涌) (案例9、高频)施工导流的基本方式可分为分期围堰导流和一次拦断河床围堰导流两类 1、分段围堰法导流适用于河床宽、流量大、工期长的工程,尤其适用通航和冰凌严重的河道,导流方法费用低。 2、一次拦断河床围堰导流适用于枯水期流量不大,河道狭窄的河流,按导流泄水建筑物的类型可分为明渠导流、隧洞导流、涵管导流等

2013年一建机电案例小抄--打印

1、总承包在策划实施项目时应注意哪些内外联系环节?P184 答:内部联系是指总承包单位内部各部门之间的联系,环节有:①总承包和分包;②土建与安装;③安装工程专业之间。 外部联系环节有:①总承包与建设;②总承包与设计;③与设备制造厂之间;④与监理单位之间;⑤与质量技术监督部门、市政部门、供电部门、消防、交通运输、村委会等。 解析:这个点2012年的一建考了变压器运输,在2013年的二建也考了架空线的架设需要与那些单位协调。所以按理说这个今年不会再考了,不知道魏框怎么了? 2、本案例应拟定哪些合适的教育和培训?P184 答:本工程工期紧,交叉作业面答,工种多,工人素质参差不齐(包含高空、焊接、地下暗挖、爆破、高大模板等多项危险性高的作业),应对施工管理人员、技术人员和操作工人从各种角度进行安全教育和各种特殊工种的技能培训。 ① 对施工人群(学徒工、实习生、分包队伍)进行进入现场的三级安全教育(公司、项目、班组),重点为一般安全知识,施工组织原则、施工环境、施工纪律等培训,强调施工的非独立性。 ② 结合工程施工阶段的变化,适时(或定期)进行安全教育。 ③ 特殊工种的专门教育与培训。 ④ 对发生事故或造成前兆事故的人员重点教育,在发生已造成严重后果的事故或未造成严重后果的前兆事故时,进行安全教育效果最好。 ⑤ 在节假日前后进行安全教育也具有较好效果。 ⑥ 受季节、自然环境变化影响时,针对施工环境、作业条件的变化惊醒安全教育。 ⑦ 深入持久地开展“反违章、反侥幸、反麻痹”教育,应自始至终抓好安全管理工作。 3.对施工单位实验室除考核资质、等级外,还应考核那些内容? 答:还应对其工地实验室进行检查。包括能开展的实验、检测项目。主要仪器、设备的可用性,法定计量部门对计量仪器、设备的标定证明文件以及是否在有效期内。试验、检验人员的上岗资格证明以及实验室管理制度。 4.施工单位在编制施工组织设计、在本项目的复杂性方面还应考虑哪些问题?P189 答: 本项目地处繁荣商业区(山区、市区、沿海、扩建项目)安全施工要求高,应制定严格的安全施工方案和应急措施。避免发生安全事故。 本项目XXX ,绿色文明施工要求高,应制定绿色文明施工管理规定。在施工过程中加强文明施工和环境保护、避免发生环境影响事故(夜间,打桩禁止,其他55db.白天打桩85db ,土石方(推、挖、装)75db ,结构(搅拌、振动、电锯)70db ,装修(吊车、升降机)65db 。 本项目为改造项目,施工作业面小,难度大,应采取交叉作业,多开工作面等措施,制度合理可行的施工方案,保证施工进度按计划完成。 解析:HSE 是每年的重点,年年基本都考安全,很少考到环境,所以这个我认真可以仔细看一下,特别是多少DB 要记一下,可能给你出一个为了赶工期或XXXX ,XXXX 机械设备的噪音是多少,问你对不对?或者能不能施工,一个是噪音一个是夜间施工,夜间施工需要办理的手续,还要进行周围居民的告知和安抚,说白了就是给点钱或者送点东西,打扰大家休息了,总要给点补偿。 5.简述吊装压缩机事故中,有哪些违反了作业规程?P201 答:①操作方面。见习司机不能独立进行吊装作业,属于违章操作。钳工班长没有特种作业资格证,属于违章指挥。 ②专业技术方面,在视线受阻和看不见基础位置的条件下作业。属于违规野蛮操作。超过该吊车在该工况下允许的作业半径(或幅度)。属于违规超负荷运转。 这个可以和吊装哪里的案例结合起来,这个事故中就发生了翻车事故。 6.在现场道路及组合场对大件设备运输和卸载应采用哪些措施?P203 答:道路两端用大石块填充并盖厚钢板加固。车辆停靠指定位置后。顶升、平移、拖运等卸车安装作业需要在作业区域内铺设厚钢板,以增加地面承载力。沿途施工用的障碍物在运输作业前应拆除。 主要工作量是临时通车道的开挖和夯实、地基处理、厚钢板铺设、障碍物拆除以及施工后的绿地恢复。 按理说这个点2012年已考了,考的是变压器运输桥梁的处理。其实和这个差不多。 7.公司内部银行对内部各核算单位实行的管理原则是什么?P204 答:对存款单位负责,谁账号的钱谁用,不许透支,存款有息,借款付息,违章罚款,实行金融市场化管理。 为什么会实行这样的政策呢?其实就是经济里面讲的资金的时间价值。只要钱放在哪里都会产生一定的价值。 影响资金时间价格的因数:使用时间、资金数量多少、投入和回收特点、资金周转速度。 顺便扩展一下名义利率和有效利率的概念这个经济必考点。 简单记忆:1)、名义利率是指单利计算的年利率。 2)、实际利率是指复利计算的周期利率,周期不特定。 例:年利率8%,按季度复利计算,则半年的实际利率为多少? 第一步,计算出要求记息的周期利率,这里要求是季度 i 季度=8%/4=2%。 第二步,再计算要求计算的周期实际利率。最关键是判断在一个周期中发生了几次周期利率 i 半年实际=(1+2%)2-1=4.04% 8.为做好变压器二次水冷系统的安装,施工单位怎样与制造厂协调?P210 答:①经济方面,主要是现场制造发生的费用。是否包括在设备采购合同规定的价款中。如果包括,则该项费用应通过协商由制造厂支付。否则应向业主索赔(如工厂承包合同中未作规定)。 ②技术方面,主要是明确现场制造部分的制造技术标准及其试验标准,切不可盲目地用施工技术标准替代制造技术标准。 这个题就可以充分体现出来,问题和答案的一致性,其实看问题根本就看不来还需要回答经济方面,问的是安装,这个与经济有毛的关系啊。 所以,多看几年的真题,看下问题和答案究竟怎么回事,或者答题的时候,先把主要的点写上,然后能想到的全部都写,一般一个案例是一页A4那么大的页面,足够你写了。 其实,我认为这里还应写清楚,在安装的实际过程中制造商还应做什么,比如技术指导,技术及操作员工的培训,试运行的技术支持等等。 9.工程竣工结算的前提是什么?P248 答:①该项目已完工,并已经过验收签证,交工资料已经整理汇总完毕,并经有关方面签字认可; ②按全部施工图编制的施工图预算已完毕; ③设计变更和技术变更所发生的技术核定单和现场用签证手续已办理完毕; ④因建设单位原因造成施工单位人员窝工、机具闲置、工期延误等经济索赔已得到建设单位认可; ⑤按照规定应调整的工程造价已经编制完毕。 10、分析该工程项目管理受外部环境因素的影响有哪些?(P262) 答:(1)露天作业多,高空作业多,吊装作业多; (2)气候变化影响大(南方沿海); (3)受工程地质和水文条件(码头卸船)的影响; (4)地理条件和地域资源的影响(南方沿海、码头卸船、陆路运输); 遇到这种,把能想到的环境因素都写进去,比如高山上的架线,包括了暴雨、雷击、泥石流、山体滑坡,坠落,甚至如果在西部地区,写上地震,在沿海地区写上海啸,这里不区分是可合理遇见还是不可抗力。能想到就写,总会答上几个点。 11、项目上应建立那些职业健康安全管理制度?(P264) 答:应建立的安全管理制度有:安全生产教育培训、安全费用管理、施工设施、设备及劳动防护用品的安全管理、安全生产技术管理、分包(供)方安全生产管理、施工现场安全管理、应急救援管理、生产安全事故管理、安全检查和改进、安全考核和奖励。 12、项目部应在工程的那些部位和工序设置质量控制点?(P272) 答:项目部应对工程的质量有严重影响的关键部位、关键工序设置质量控制点:洁净空调系统、高纯水管道、高氮气管道的清洗、密封的洁净度和连接的严密性;冷冻机、锅炉、冷却塔、水泵、空调箱、风机盘管和风机等关键设备的安装水平度和垂直度偏差;风管的连接、空调冷凝水管的坡度、空调风机盘管、风管、供回水管、冷凝水管的隐蔽工程安装、采用新型无机复合管的制作和安装。 13、大型设备的吊装中,项目部可采取那些质量预控措施?(P272)

2019年一级建造师《机电》考试真题

2019 全国一级建造师执业资格考试真题 《机电工程管理与实务》 【温馨提示】1. 答案非标准答案,仅供参考,谢谢 一:单项选择题(共20 题,每题1 分,每题的备选项中只有一个最符合题意) 1.下列管材中,属于金属层状复合材料的是() P4 A.镍基合金钢管B.衬不锈钢复合钢管 C.铝塑复合钢管D.衬聚四氟乙烯钢管 2.关于互感器性能的说法,错误的是()P24 A.将大电流变换成小电流B.将仪表与高压隔离 C.使测量仪表实现标准化D.可以直接测量电能 3.关于工程测量的说法,错误的是()P25 A.通常机电工程的测量精度高于建筑工程B.机电工程的测量贯穿与工程施工全过程C.必须对建设单位提供的基准点进行复测D.工程测量工序与工程施工工序密切相关4.锅炉钢结构组件吊装时,与吊点选择无关的是()P110 A.组件的结构强度和刚度B.吊装机具的起升高度 C.起重机索具的安全要求D.锅炉钢结构开口方式 5.关于自动化仪表取源部件的安装要求,正确的是()P125~126 A.合金钢管道上的开孔采用气割加工 B.取源部件安装后与管道同时进行压力试验 C.绝热官道上安装的取源部件不应露出绝热层 D.取源阀门与管道的连接采用卡套式接头 6.用氯丁乳水泥砂浆衬里的防腐蚀方法属于()P135 A.介质处理B.缓蚀剂 C.覆盖层D.电化学保护 7.关于保温结构的说法,正确的是()P142

A.保冷结构与保温结构相同B.保温结构任何条件下都不需要防潮 C.保冷管道与保温管道各层的功能不同D.保温结构与保冷结构的热量流动方向相反 8.施工阶段项目成本控制要点包括()P333 A.落实成本计划B.成本预测 C.成本计划分解D.成本考核 9.电梯制造厂提供的资料不包括()P207 A.井道布置图B.产品合格证明文件 C.电梯使用说明D.电梯安装方案 10.下列属于气体灭火系统组成的是()P216 A.储存装置B.发生装置 C.过滤装置D.混合装置 11.设备采购实施阶段的工作不包括()P260 A.报价与评审B.接受请购文件 C.催交与检验D.编制采购计划 12.以下施工组织设计的编制依据中,不属于工程文件的是()P273 A.施工图纸B.标准规范 C.技术协议D.会议纪要 13.下列关于保修期的说法,符合规定的是()P428 A.保修自竣工验收合格之日计算B.电气设备工程的最低保修期为3 年 C.供暖管道的最低保修期为1 年D.给排水管道工程的最低保修期为5 年 14.不合格品经设计单位检测满足使用要求,可采取的处理方式是()P388 A.返修处理B.返工处理 C.不作处理D.降级使用

一建机电案例专题:考施工顺序

考法2:安排施工顺序——即考施工程序 【例题1】设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。 【问题】三联供机组就位后,试运行前还有哪些安装工序? 【答案】还有:设备安装调整、设备固定与灌浆、零部件清洗与装配、润滑与设备加油。 【考点】机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→零部件清洗与装配→润滑与设备加 油→设备试运转→工程验收。 【例题2】监理工程师指出下列发电机施工程序存在不完整的地方。 【问题】指出工艺流程图中①、②、③的工序名称。 【答案】①定子及转子水压试验;②氢冷器安装;③整体气密性试验 考法3:储罐(或球罐)焊接中质量问题的分析 【例题1】背景资料: 球罐的安装工程,拱顶罐和球罐的制作材料某安装公司中标了10台5000m3 拱顶罐、5台10000m3 都是16MnR,球罐采用的是7带球罐,壁厚为50mm。项目部建立了质量和安全监督体系,编制了施工 方案,储罐采用倒装法施工。 根据进度计划的安排,9、10号储罐焊接时正赶上雨季,安装公司项目部提前编制了质量预控方案。因为措施得当,储罐焊接顺利完成。 在球罐焊接完成后,施工单位即进行了球罐的外观检查、超声波探伤、热处理,却在球罐水压试验的时候,发现了大量裂纹。 【问题】 1.针对9、10号储罐焊接,项目部应如何编制质量预控方案? 2.分析球罐产生裂纹的主要原因。 【答案】 1.质量预控方案: (1)工序名称:储罐焊接 (2)可能出现的质量【问题】气孔、夹渣 (3)提出的质量预控措施:焊材烘干;配备焊条保温桶;坡口清理除锈;搭设防雨棚(采取防雨措施)。 2.主要原因是:焊前未进行焊条焊丝的扩散氢复验,焊缝中含扩散氢;预防延迟裂纹的措施有:焊条烘干、减少应力、焊前预热、焊后热处理、焊后热消氢处理,打磨焊缝余高。 考法4:科学地进行现场布置——施工平面布置图改错或优化 【例题1】背景资料: A施工单位中标某地区一冶炼厂扩建工程,该地区常年刮西北风。临时设施按规划图布置(如下图),临时设施规划图如下:

一建机电实务精选条口诀

2019年一建机电实务100条口诀1、低合金结构钢主要适用于桥梁、钢结构、锅炉汽包、压力容器、压力管道、船 舶、车辆、重轨和轻轨等制造。P2【口诀】“轻重管,容过桥,钢车船” 2、板材按其材质有普通碳素钢板、低合金结构钢板、不锈钢板、镀锌钢薄板。P2 【口诀】不敌(低)锌碳 3、机电工程中常用的管材有普通无缝钢管、螺旋缝钢管、焊接钢管、不锈钢无缝 管、高压无缝钢管。P3【口诀】“普通高压罗汉无缝管” 4、有色金属有铝、镁、钛。P3【口诀】美女太轻,虐童心重 5、热塑性塑料:烯,有火就烧化; 6、硅酸盐材料包括水泥、保温棉、砌筑材料和陶瓷。P5【口诀】乌龟积材,水汽 温涛 7、机电工程的通用机械设备一般是指泵、风机、压缩机、输送设备。P11 8、泵:容积式和叶轮式。容积式:往复泵(活塞、柱塞、隔膜)和回转泵(齿轮、 螺杆、叶片)。叶轮式:离心式、轴流式、混流式。P11【口诀】妯娌混 9、泵的常用参数有:流量、扬程、轴功率、效率、转速和必需汽蚀余量。P11【口 诀】小刘比杨工拽 10、风机的性能参数主要有:流量、压力、功率、效率、转速、噪声、振动。P11 【口诀】鸭工转小刘早动 11、回转式压缩机可分为滑片式、螺杆式、转子式。P11【口诀】鸭(子)会转 12、压缩机的性能参数包括容积、流量、吸气压力、排气压力、工作效率、输入功 率、输出功率、性能参数、噪声。P12【口诀】容工出入早,吸能排量

13、具有挠性牵引件的输送设备,如带式输送机、链板输送机、刮板式输送机、埋 挂板提升机、小车输送机、悬挂输送机、斗式提升机 14、无挠性牵引件的输送设备,如螺旋输送机、滚柱输送机、气力输送机。P13【口 诀】无挠性的“罗莉滚” 15、变压器的性能参数主要由变压器线圈的绕组匝数、连接组别方式、外部接线方 式及外接元器件来决定。P10【口诀】变性餐“咋(匝)连外线去(器)” 16、高压成套装置是指由一个或多个高压开关设备和相关的控制、测量、信号、保 护等设备。【口诀】保两(量)空号 17、高压电器及成套装置的性能由其在电路中所起的作用来决定,主要有:通断、 保护、控制和调节四大性能。P10【口诀】通保空调 18、静置设备包括:反应设备,换热设备,分离设备,过滤、干燥设备,容器,工 业炉,金属储罐,气柜,氧舱,工艺金属结构等。P11【口诀】过分干反热,熔炉储氧气 19、反应设备包括:反应釜、管道反应器、填料塔、重力场等。P11【口诀】反射“官 府种田”或“料理副官” 20、容器类包括:计量罐、高位槽、接受罐、地槽、缓冲罐、稳压罐、干燥器等。 P11口诀:“缓计稳接干高地” 21、工业炉包括:冶金炉、有色炉、化工炉、建材炉、其他工业炉等。P11口诀: 工业炉“他有野花采” 22、金属储罐包括:拱顶罐、浮顶罐、球型罐、移动式压力容器等。P11口诀:“朱 (储)姨拱浮球” 23、静置设备的主要作用有:贮存、均压、交换、反应、过滤等。P12口诀:静坐(作) “朱军搅饭锅”或“储君搅饭锅”

2019年一级机电习题(案例题)

2019年一级机电工程案例习题 案例1:背景资料: 某矿山空旷野外需要安装一批矿山加工设备,单体设备重量为 1-12 吨各不相同。由于所处场地地形高低起伏,还有乱石和树木影响,对设备的运输和吊装带来很大困难。项目研究决定采用桅杆起重机进行吊装。项目部针对此次工程吊装编制了专项施工方案。其中某一直立单桅杆设置缆风绳7根,编号依次为1-7号,与地面夹角依次为30、40、40、35、40、45、50(单位:度)下图为各缆风绳俯视图。 问题: 1.分析本工程选用桅杆起重机吊装的理由。桅杆式起重机有何特点? 2.直立单桅杆缆风绳设置有哪些错误? 答案: 1.因为工程处于山区,吊装场地条件较差,地形高低起伏,还有乱石和树木影响,不适合使用其他吊装方法,而桅杆起重机对场地要求不高。 桅杆起重机的特点:属于非标准起重机,其结构简单,起重量大,对场地要求不高,使用成本低,但效率不高。适用范闱:主要适用于某些特重、特高和场地受到特殊限制的吊装。

2.直立单桅杆缆风绳设置有以下错误: ①7号缆风绳与1号缆风绳夹角为65°不正确。直立单桅杆各相邻缆风绳之间的水平夹角不得大于60° ②7号缆风绳与地面角度为50°不正确。缆风绳与地面的夹角宜为30°,最大不得超过45°。 案例2:用焊条电弧焊焊接某12mm厚的钢板,所用焊条直径4mm,焊接电流200A,电弧电压12V,焊接速度为18cm/min,计算焊接线能量。 案例2答案: q=IU/v,式中I=200A,U=12V,v=18cm/min=18÷60=0.3cm/s,所以q=200×12/0.3=8000J/cm 案例3:有再热裂纹倾向的材料,应在什么时间做几次无损检测?预防再热裂纹的措施有哪些? 案例3答案: 有再热裂纹倾向的材料,应在焊接完成后和热处理后各做一次无损检测,共做2次无损检测。 预防再热裂纹的措施:焊前预热;应用低强度的焊缝;减少焊接应力。 案例4:背景资料: 某机电安装公司承接一大型系统机电设备安装工程,系统安装的主要机电设备包括破碎机、透平压缩机、筛分机、洗砂机、水泵、废水处理设备、电力变压器及配电屏柜、控制设备等,设备台套多达 300 台套,种类繁杂,而且会出现交叉作业。为了使设备的安装达到一流水平,该公司调集有丰富安装和使用经验的工人和技术人员,配合厂家技术专家,进行了设备安装工作。 安装过程中发生了以下事件: 事件1:在设备安装前,安装公司对设备基础进行了验收,仅检查了混凝土的强度,检查合格后即开始放置垫铁,被监理工程师制止。 事件2:在进行设备的齿轮装配时,用着色法检查了传动齿轮啮合的接触斑点,符合要求。 事件3:在进行胀锚地脚螺栓钻孔工作时,钻孔处有裂纹,被监理工程师制止。 问题: 1.事件1中安装公司的做法是否正确,说明理由。 2.用着色法检查齿轮啮合的接触斑点,有哪些技术要求。 3.事件 3 中监理工程师的做法是否正确,胀锚地脚螺栓安装的要求是什么? 答案: 1.做法不正确。因为:基础验收内容不完整,(1)还应验收其混凝土配合比、混凝土养护,如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位进行复测。

机电案例核心考点必背 条 一建机电

16机电必背案例核心考点 1、流动式起重机的基础如何处理---赵43问(p41) 1)流动式起重机必须在水平坚硬地面上进行吊装作业。 2)吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。应根据其地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填穷实的方法)进行处理。 3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。 4)吊装前必须对基础验收。 2、起重方案的内容补充?-马38问/赵43问P45 (一概设置,全量预算) 1、编制说明与编制依据 2、工程概况:主要包括工程特点、待吊装设备参数表、到货形式、设计、制造单位等; 3、吊装工艺设计:主要包括:(这个口诀?) 1)设备吊装工艺方法概述与吊装工艺要求 2)吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。若采用 分段吊装,应注明设备分段尺寸和分段重量 3)其中吊装机具选用、机具安装拆除工艺要求;吊装机具材料汇总表 4)设备支吊点位置及结构设计图,设备局部或整体加固图 5)吊装平立面布置图;地锚施工图;吊装作业区域地基处理措施;地下工程和架空电缆施工规定 6)吊装进度计划;相关专业交叉作业计划 4、吊装组织体系,包括劳动力组织、人力资源计划、施工人员的岗位职责 5、安全保证体系及措施;吊装工作危险性分析表或健康、安全、环境危害分析。 6、质量保证体系及措施 7、吊装应急预案 8、吊装计算书. 3、地锚设置和使用要求?赵-43问;P49 1)地锚结果形式应根据受力条件和施工地区的地质条件设计和选用。地锚的制作和设置应按吊装施工方案的规定进行。 2)埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。 3)埋入式地锚在回填时,应用净土分层HAN实或压实,回填的高度应高于基坑周围地面400MM以上,且不得浸水。地锚设置完成后应做好隐蔽工程记录。 4)埋入式地锚设置完成后,受力绳扣应进行预拉紧。 5)主地锚应经拉力试验符合设计要求后再使用。 4、控制焊接应力及焊接变形的措施。赵-43问;P59 (一)降低焊接应力的措施: 1.设计措施 (1)构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

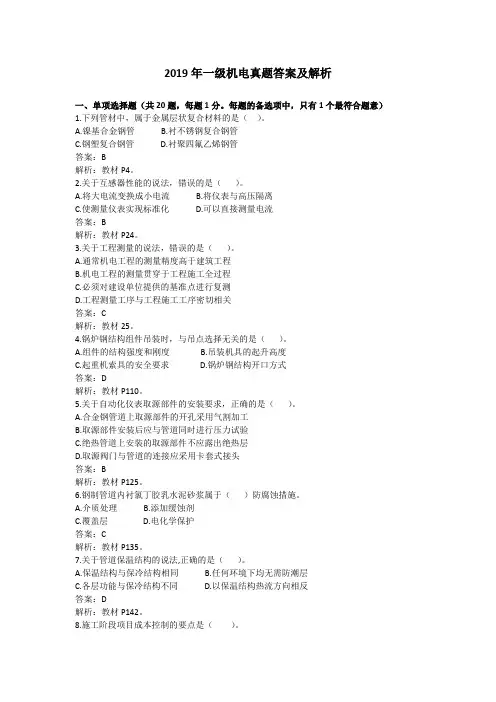

2019年一级建造师答案及真题:《机电工程》(完整版)

2019年一级建造师答案及真题:《机电工程》(完整 版) 一、单项选择题(共20题,每题l分。每题的备选项中,只有l个最符合题意。) 1.直接埋地敷设的照明电缆,应选用()型电缆。 A.VV B.VV22 C.VV59 D.YJV32 2.下列参数中,属于风机的主要性能参数是()。 A.流量、风压、比转速 B.流量、吸气压力、转速 C.功率、吸气压力、比转速 D.功率、扬程、转速 3.大型塔器安装中,测量的控制重点是()。 A.安装基准线 B.安装标高基准点 C.垂直度 D.安装测量控制网 4.起重吊装作业所使用的钢丝绳是由()制成的。 A.高碳钢

B.中碳钢 C.低碳钢 D.合金钢 5.适用于长缝焊接的焊机是()。 A.交流焊机 B.直流焊机 C.埋弧焊机 D.气体保护焊机 6.下列说法中,符合成套配电装置柜体安装要求的是()。 A.成列配电柜共用一根接地线与基础型钢连接 B.柜体安装垂直度允许偏差不应大于l.5% C.成列盘面偏差不应大于3mm D.成列配电柜相互间接缝不应大于2mm 7.热力管道两个补偿器之间应设置()。 A.活动支架 B.导向支架 C.固定支架 D.弹簧吊架 8.某台分馏塔共分三段,采用由下至上逐段组对安装的方法,其第三段(上段)吊装、找正的紧前工序是()。 A.第一、二段段间环焊缝组对焊接

B.第二段找正 C.第二、三段段间环焊缝组对焊接 D.紧固地脚螺栓 9.自动化仪表线路敷设完毕后,应测量电缆电线的()。 A.绝缘电阻 B.额定电流 C.击穿电压 D.线路电阻 10.根据《涂装前钢材表面锈蚀等级和除锈等级》的规定,钢材表面判定为B级的是()。 A.全面覆盖氧化皮且没有铁锈 B.已发生锈蚀且部分氧化皮已经剥落 C.氧化皮因锈蚀而剥落且有少量点蚀 D.氧化皮因锈蚀而全面剥落且普遍发生点蚀 11.将配制好的料液倒人异形管的外壁设置的模具内,其绝热施工方法是()。 A.充填法 B.喷涂法 C.拼砌法 D.浇注法 12.工业炉在烘炉阶段需要做的工作是()。 A.制订烘炉计划

2017一级建造师机电实务真题及答案

2017一级建造师机电真题及答案 一、单选题 1.SF6断路器的灭弧介质和绝缘介质分别是()。 A.气体和液体 B.气体和气体 C.液体和液体 D.液体和真空 【答案】:B 【解析】2017教材P12,考查机电工程常用材料 2.连续生产线上的设备安装标高测量应选用()基准点。 A.简单标高 B.预埋标高 C.中心标板 D.木桩式标高 【答案】:B 【解析】2017教材P29,考查测量技术 3.关于齿轮装配的说法,正确的是()。 A.齿轮的端面与轴肩端面不应靠紧贴合 B.圆柱齿轮和蜗轮的接触斑点 C.用压铅法检查传动齿轮啮合的接触斑点 D.基准端面与轴线的垂直度应符合传动要求 【答案】:D 【解析】2017教材P69-70,考查机械设备安装技术 4.高压开关柜的安装要求中,不属于“五防”要求的是()。 A.防止带负电荷拉合刀闸 B.防止带地线合闸 C.防止带电挂地线 D.防止无保护合闸 【答案】:D 【解析】2017教材P78,考查工业电气 5.管道系统压力试验前,应具备的条件是()。 A.管道上的膨胀节己设置临时约束装置

B.管道焊缝已防腐绝热 C.试验压力表不少于1块 D.管道上的安全阀处于自然状态 【答案】:A 【解析】2017教才P105,考查工业管道 6.连接钢结构的高强度螺栓安装前,高强度螺栓连接摩擦面应进行()试验。 A.贴合系数 B.扭矩 C.抗滑移系数 D.抗剪切系数 【答案】:C 【解析】2017教材P125,考查静置设备安装技术 7.1000MW发电机组的汽包就位,常采用()方法。 A.水平吊装 B.垂直吊装 C.转动吊装 D.倾斜吊装 【答案】:D 【解析】2017教材P132-133,考查动力设备安装技术 8.关于自动化仪表系统中液压管道安装要求的说法,错误的是()。 A.油压管道应平行敷设在高温设备和管道上方 B.油压管道与热表面绝热层的距离应大于150mm C.液压泵自然流动回流管的坡度不应小于1:10 D.液压控制器与供液管连接时,应采用耐压挠性管 【答案】:A 【解析】2017教材P143,考查仪表工程安装技术 9.采用等离子弧喷涂铝作为内部防腐层的容器适合盛装()液体。 A.浓硝酸 B.氢硫酸 C.盐酸 D.氢氟酸 【答案】:A 【解析】2017教材P148,考查防腐蚀工程施工技术

2019年一级建造师考试真题及答案《机电实务》

2019一级建造师《机电工程管理与实务》真题解析 一、单项选择题(共20题,每题一分,每题的备选项中,只有一个最符合题意。 1.下列管材中,属于金属层状符合材料的是() A.镍基合金钢管 B.衬不锈钢复合钢管 C.钢塑复合管 D.衬聚四氟乙烯钢管 1.【答案】B P4 【解析】金属层状复合材料的分类。包括钛钢,铝钢,钛不锈钢,镍不锈钢,不锈钢碳钢等复合材料。 【考点来源】1H411010机电工程常用材料 2.关于互感器性能的说法,错误的是() A.将大电流换成小电流 B.将仪表与高压隔离 C.使测量仪表实现标准化 D.可以直接测量电能 2.【答案】D P24 【解析】互感器具有将电网高电压、大电流变换成低电压、小电流;与测量仪表配合,可 测量电能;使测量仪表实现标准化和小型化;将人员和仪表与高电压、大电流隔离等性能。【考点来源】1H411020机电工程常用工程设备 3.关于工程测量的说法,错误的是()。 A.通常机电工程的测量精度高于建筑工程 B.机电工程的测量贯穿于工程施工全过程 C.必须对建设单位提供的基准的进行复测 D.工程测量工序与工程施工工序密切相关 3.【答案】C P25 【解析】相比土建的建筑物,机电工程测量的精度误差要求要精确得多,A正确;工程测量贯穿于整个施工过程中,B正确;工程测量工序与工程施工工序密切相关,D正确。C选项,建设单位提供的基准是机电测量安装的依据,施工单位不需要复测。 【考点来源】1H412010工程测量技术 4.锅炉钢结构组件吊装时,与吊点选择无关的是()。 A.组件的结构强度和刚度 B.吊装机具的起升高度 C.起重机索具的安全要求 D.锅炉钢结构的开口方式 4.【答案】D P110 【解析】起吊节点的选定,即根据组件的结构、强度、刚度,机具起吊高度,起重索具安全要求等选定。

2018一建机电实务案例题

机电工程管理与实务案例题 1H420000 机电工程项目施工管理. . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . . 222 1H420010 机电工程项目管理的程序及任务. . . . . . . . .. . . . .. . . . .. . . . .. . . . .. 222 【案例1H420010-1】 一、背景 某建设工程公司中标并承接一大型长输天然气管道工程建设项目,该工程由天然气管道、场站组成,天然气干线全长1150km,管径1016mm,设计压力为6.4MPa,沿线设首站1座,中间站4座,末站1座,阀室30座。站房安装质量要求高、工期紧,为此,建设工程公司为保证质量,加快进度,组织公司技术中心和项目部人员,根据站房工程的特点,将BIM技术应用于站房施工。 建设工程公司按照工程建设程序,施工单位按照规定的时限,向监理人报送了施工组织设计。施工组织设计内容包括:施工方案;施工现场平面布置图;施工进度计划和保证措施; 劳动力及材料供应计划;安全生产、文明施工措施。 监理机构审核后认为:该施工组织设计是根据工程规模、结构特点、技术复杂程度和施工条件进行编制的,但是按照国家现行施工规范的规定,内容不完全符合要求,退回施工单位要求重新完善。经重新修改后的施工组织设计达到了规范标准,监理机构上报业主批准予以实施。 在输气管道通过的地区,沿管道中心线两侧各200m范围内,有聚集居民住户57户,管道分段试压,采用气压试验,施工单位为了保证管道试压安全和工作质量,对试压准备工作进行了全面检查,检查内容包括试压方案报批、试压人员、试压设备、计量仪表(如压力表)以及质量安全保证措施落实情况,对升压过程进行了严密的监控。 二、问题 1. 按照机电工程行业划分的要求,机电工程划分为几个行业?该项目属于哪个行业?该建设项目在工程运行方面体现了哪些危险性? 2. 将BIM技术应用于站房施工,在四维(4D )施工模拟方面有何作用? 3. 施工组织设计至少还应有哪些内容? 4. 机电工程项目有哪些特点?机电工程项目建设有哪些特征? 5. 为推进机电工程工业化,把安装行业的技术、管理提高到一个新的高度和新的水平,你认为在项目上应该从哪些方面着手? 三、分析与参考答案 1. 机电工程关联的行业很多,主要划分为8个行业,有装备制造业,冶金、矿山及建材行业,石油化工及石化行业,电力行业,军工行业,轻纺行业,建筑行业,农林粮油行业。 大型长输油气管道工程建设项目属于石油化工及石化行业。 该长输油气管道工程建设项目体现了石油化工项目高压、易燃、易爆的危险性。 2. 四维(4D)施工模拟的作用有: ( 1 ) 在BIM三维模型的基础上将时间概念加进去即可实现四维模拟,避免施工延期和拖拉。 ( 2 ) 通过它可以直观地体现施工的界面、顺序,从而使总承包与各专业施工之间的施工协调变得清晰明了。
