单位工程竣工验收备案流程

单位工程竣工验收备案流程
单位工程竣工验收备案流程

单位工程竣工验收备案流程

常州市新北区建设工程质量监督站

2005年9月10日

单位工程竣工验收备案流程图说明依照《建设工程质量治理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案治理暂行方法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情形,新北区建设工程竣工验收和备案工作按下面流程进行。

新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区都市治理与建设局城建处具体承办。

建设工程竣工验收和备案工作共分三时期进行:单位工程质量竣工验收时期、竣工验收时期和竣工备案时期。

1 单位工程施工质量竣工验收时期

1.1 单位工程施工质量竣工验收一样以单位工程为验收单元。每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工终止,专门复杂的工程如大型综合建筑,能够依照“统一标准”的单位工程的划分原则细分验收单元。

1.2单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提

出竣工报告。施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发觉的质量问题整改完成报告等。

1.3单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。

1.4单位工程施工质量竣工验收的前提条件:

1.4.1单位工程的合约内容全部完成,并接通正式水源、电源

1.4.2道路、管线等室外工程已完成。

1.4.3工程施工质量资料齐全并经建设(监理)审核通过。

1.4.4监理(建设)单位提出了《工程施工质量评估报告》。

1.4.5勘察、设计单位提出了《质量检查报告》。

1.5建设工程施工质量竣工验收方案应包括:

1.5.1工程概况;

1.5.2验收依据;

1.5.3工程已具备的验收条件;

1.5.4验收组成员组成及分工情形;

1.5.5工程施工质量竣工验收内容:

①建设、设计、施工、监理等单位需要汇报的工程合同履约情形,以及工程建设各个环节执行法律、法规和工程建设强制性标准情形。

②验收组批阅建设、勘察、设计、施工、监理等单位提交的工程施工质量验收资料(放在现场),形成《单位(子单位)工程施工质量操纵资料检查记录》、验收组相关成员签字。

③明确有关工程安全和功能检查资料的核查内容,确定抽查项目,验收组成员进行现场抽查,对每个抽查项目形成检查记录,验收组相关成员签字,再汇总到《单位(子单位)工程安全和功能检验资料检查及要紧功能抽查记录》之中,验收组相关成员签字。

④验收组现场查验工程实物观感质量,形成《单位(子单位)工程观感质量检查记录》,验收组相关成员签字。

1.5.6施工质量竣工验收合格标准:

①单位工程所含分部工程的质量均应验收合格;

②质量操纵资料应完整;

③单位工程所含分部有关安全和功能的检测资料完整;

④要紧功能项目的抽查应符合相关专业质量验收规范的规定;

⑤观感质量验收应符合要求。

验收组应按《建筑工程施工质量验收统一标准》GB50300-2001要求,对比验收标准审查施工资料质量,抽查安全和使用功能的质量、进行工程观感质量检查。对验收内容做出全面评判,形成工程施工质量竣工验收结论意见,验收组人员签字。假如验收不合格,验收组提出书面整改意见,限期整改,重新组织工程施工质量竣工验收;假如验收合格,填写《单位(子单位)工程施工质量竣工验收记录》,相关单位签字盖章。

1.5.7区质监站对单位工程质量竣工验收的条件、组织形式、验收人员资格、验收程序、执行标准等情形进行现场监督,并对工程实物质量和工程资料进行监督抽查;如发觉有不满足验收条件及违反建设工程质量治理规定行为和强制性条文的,责令改正或要求整改后重新验收,参建方有严峻违反建设工程质量治理规定行为和强制性条文的,列入不良行为记录并在网上公示。当参建各方对工程验收意见不一致时,由区质监站和谐处理,当参建各方对工程验收意见一致且抽查结果达到验收合格要求时,提出明确的验收监督意见并形成《单位工程施工质量竣工验收监督记录》。

2 竣工验收时期

建设单位在单位工程施工质量竣工验收合格,室外建筑工程、室外环境绿化及室外安装工程完工,需整改的问题全部整改完成后,通知规划、消防、环保、文档、卫生防疫、城管、环卫、绿化等专项部门进行了专项检查,达到专项部门要求时,建设单位组织工程竣工验收,并通知质监站现场监督,同时领取工程竣工验收备案表(一式二份),做好工程竣工验收备案预备。

2.1 工程竣工验收能够单位工程为验收单元,也能够一个区域或多个单位工程团

体,

2.2 竣工验收的条件:详见《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号。

①完成工程设计和合同约定的各项内容;

②施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,提出工程竣工报告。工程竣工报告应经项目经理及施工单位有关负责人审核签字。

③关于托付监理的工程项目,具有完整的监理资料,并提出工程质量评估报告。工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。

④勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。质量检查报告应经项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。

⑤有完整的技术档案和施工治理资料。

⑥有工程使用的要紧建筑材料、建筑构配件的进场试验报告。

⑦建设单位已按合同约定支付工程款。

⑧有施工单位签署的工程质量保修书。

⑨有规划、消防、环保等部门出具的认可文件或者准许使用文件。

⑩工程质量监督站提出的整改问题全部整改完毕。

2.3 符合竣工验收条件,建设单位组织竣工验收确定验收日期并通知各参建单位及各专项部门的有关人员参加,填写《单位工程竣工验收通知书》提早7日通知质监站参加监督。

2.4 竣工验收程序:

①建设、勘察、设计、施工、监理单位分别汇报工程合同履约情形和工程建设各个

环节执行法律、法规和工程建设强制性标准情形;

②验收组汇报施工质量竣工验收情形和工程勘察、设计、施工、设备安装质量和各治理环节等做出全面的质量评判意见;

③有关专项部门报告验收意见;

④竣工验收结论意见。验收组对比竣工验收条件,检查工程竣工验收情形,汇报竣工验收结论意见,工程竣工验收合格后,工程投入使用。

⑤质监站对竣工验收的组织形式、验收程序、验收标准执行情形进行现场监督,报告对工程质量和竣工验收监督意见,形成《竣工验收监督记录》。

3 竣工备案时期

3.1 竣工验收合格后,建设单位到备案机构领取《工程竣工验收备案表》,在竣工验收合格后15日内,由建设单位提出《单位工程竣工验收报告》、《工程竣工验收备案表》和相关备案文件报备案机构。

3.2 在竣工验收合格后5日内,质监站提出《单位工程竣工验收监督报告》。

3.3 备案审查。备案机构对比《工程质量监督报告》审查备案资料及文件,对符合备案条件的,在《工程竣工验收备案表》上签署备案意见,此《工程竣工验收备案表》一式二份,正本存建设单位,副本存备案机构。对不符合备案条件的要进行整改,重新备案。对责令停止使用的工程,重新组织竣工验收。《工程竣工验收备案表》在提交备案资料齐全后的15日内向建设单位返回。

3.4 建设单位必须在工程竣工验收合格后的3个月内负责将工程资料(包括施工、监理及建设程序等有关手续资料)、竣工图送新区文档中心存档。

附:竣工验收有关资料的样表

样表1:工程竣工报告(施工单位)

样表2:工程质量评估报告(建设监理单位)

样表3:工程质量检查报告(勘察、设计单位)

样表4:单位工程质量竣工验收通知书(建设单位)

样表5:单位工程质量竣工验收记录(验收组)

样表6:单位工程质量操纵资料核查记录(验收组)

样表7:单位工程安全和功能检验资料核查及要紧功能抽查记录(验收组)样表8:单位工程观感质量检查记录(验收组)

样表9:单位工程竣工验收通知书(建设单位)

样表10:单位工程竣工验收报告(建设单位)

常州市新北区建设工程质量监督站

2005年9月10日

样表1

工程竣工报告(施工单位)

样表2

工程质量评估报告(监理单位)

样表3

工程质量检查报告(勘察、设计单位)

样表4

单位(子单位)工程质量竣工验收通知书(建设单位)

新北区建设工程质量监督站:

工程,已完成设计文件和合同约定的内容,工程资料完整,工程质量符合国家相关技术标准要求,具备单位工程质量竣工验收的条件,现定于年月日时(地点:)进行单位工程质量竣工验收,请你站派员参加,

予以监督。

验收组名单

质监站签收人:建设单位:

年月日(公章)年月日注:验收组人员应包括建设单位(项目)负责人、施工(含分包单位)、设计、监理等单位(项

目)负责人。

样表5:

单位(子单位)工程质量竣工验收记录(验收组)

样表6

单位(子单位)工程质量操纵资料核查记录(验收组)

注:监理单位对施工单位收集汇总的质量操纵资料,对比规范和设计等要求,逐项核查,填写核查意见并签字。对资料内容齐全、核查结果符合要求的,“结论”中填写“质量操纵资料完整”,否则为“质量操纵资料不完整”,施工、监理单位签章。

样表7

工程安全和功能检验资料核查及要紧功能抽查记录(验收组)

完整、结果符合要求的,结论中填写“资料完整”,施工、监理签章;工程竣工验收时,验收组协商确定抽查项目,并在相应项目中填写抽查结果和签字。

单位(子单位)工程观感质量检查记录(验收组)

注:质量评判为差的项目,应进行返修或有协商文件。

样表9

单位(子单位)工程竣工验收通知书(建设单位)

新北区建设工程质量监督站:

我单位建设的工程,已完成设计文件和合同约定的内容,工程资料完整,工程质量符合国家相关技术标准要求,有相关部门的认可文件,施工单位已签署保修证书,具备竣工验收的条件,现定于年月日时(地点:)进行工程竣工验收,请你站派员参加,予以监督。

验收组名单

质监站签收人:建设单位:

年月日(公章)年月日注:验收人员应包括建设单位(项目)负责人、施工(含分包单位)、设计、监理等单位(项目)

负责人。

样表10

单位(子单位)工程竣工验收报告

工程名称

验收日期

建设单位

(法人章)

江苏省建设工程质量监督检测站监制

工程概况

竣工验收情形及意见

工程竣工验收最全流程

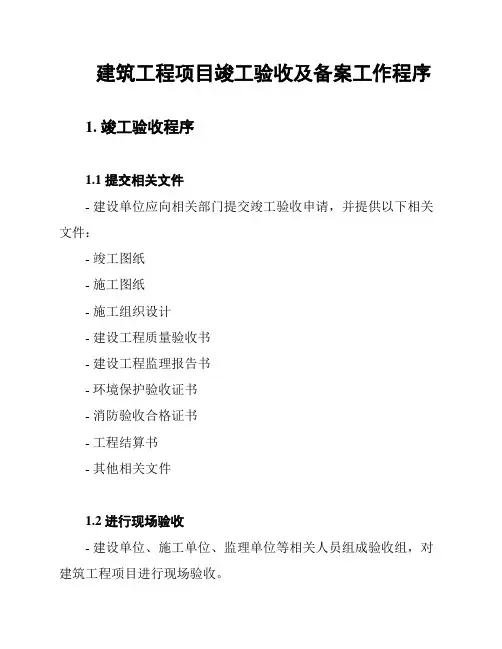

工程竣工验收最全流程 竣工验收作为建设工程项目的最后一环,常常会因为资料的问题而导致验收工作无法进行。 一 建筑工程竣工验收准备工作 1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。 2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):

(1)承包商: a、承包商编制《建设工程竣工验收报告》监理公司建设单位。 b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内) (2)监理公司:编制《工程质量评估报告》 (3)勘察单位:编制质量检查报告 (4)设计单位:编制质量检查报告 (5)建设单位: a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。 b、监督站出具的电梯验收准用证。 C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。 d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。

二 房屋建筑工程竣工验收应当具备的条件 1、完成房屋建筑工程设计文件和合同约定的各项内容; 2、有完整的技术档案和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告; 4、有勘察、设计、施工、监理等单位签署的质量合格文件; 5、有施工单位签署的工程保修书。 三 建筑工程竣工验收监督(由监督站操作) 1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。

工程验收流程

工程验收流程 一、流程概况: 1、流程目的:明确工程验收程序,规范工程验收过程,保证 工程验收全面、有效、合法。 2、适用范围:本流程适用于本公司项目工程的验收管理。 3、定义: 3、1:中间验收:指工程项目实施过程中对各分部、分项工程 的质量验收,如基础、主体结构、装修、电气安装等分部验收,钢筋、模板、混凝土、抹灰、砌体等分项工程验收。 3、2:交接验收:指不同工序间的工作面移交时(亦即不同施 工队伍配合施工)的检查验收。 3、3:单项工程验收:指独立施工的,需政府相关主管部门参 与的,具有垄断性质的工程验收,如永久供水、永久供电、消 防、电梯、环保、人防等。 3、4:竣工验收:指工程完工后具备交付适用条件时,由建设 方(开发商)组织的,有施工方、监理方、设计方(含地质勘 察)以及政府监督部门参与的工程验收。 3、5:竣工综合验收:指各单位单项工程验收合格后,由建设 方组织的,有施工方、监理方、设计方(含地质勘察)以及政 府监督部门参与的工程验收,并签署综合验收文件、报告,该 项验收完成后即可进行档案备。 4、验收组织成员:

4、1:中间验收:项目部质量技术管理负责人(或项目工程质 量监理工程师),施工单位负责人,外部监理单位工程师,工程技术部工程师、设计单位(必要时)和政府质量监督部门(必要时)。 4、2:交接验收:交接双方施工单位负责人,项目部质量技术 管理负责人(或项目工程质量监理工程师),项目部专业工程师。 4、3:单项工程验收:施工单位负责人,项目部质量技术管理 负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 4、4:竣工验收和竣工综合验收:施工单位负责人(指总承包 单位),项目部质量技术管理负责人(或项目工程质量监理工程师),项目部专业工程师,工程技术部工程师、成本部造价工程师、物业管理人员(或客服)、设计单位和政府相关主管部门。 二、工程验收流程图: 1、中间验收: 1、1:分项工程验收程序: 施工单位完工后提出验收并填写报验申请表 专业工程师检查验收

建设工程竣工验收备案表最新版

建设工程竣工验收备案表工程名称:靖州县污水处理设施建设管网工程第四标段建设单位:靖州县建设局 湖南省建设厅制 年月日

目录 1、建设工程竣工综合验收备案表(备2004-1)…………………………(页) 2、工程竣工验收报告(备2004-2)………………………………………(页) 3、工程质量评估报告(备2004-3)………………………………………(页) 4、工程施工质量验收申请报告(备2004-4)……………………………(页) 5、工程竣工验收申请报告(备2004-5)…………………………………(页) 6、房屋建筑工程质量保修书(备2004-6)………………………………(页) 7、商品房屋住宅工程质量保证书(备2004-7)…………………………(页) 8、商品房屋住宅工程使用说明书(备2004-8)…………………………(页) 9、单位(子单位)工程质量竣工验收记录(施2004-1)………………(页) 10、单位(子单位)工程质量控制资料核查记录(施2004-4)………(页) 11、单位(子单位)工程安全和功能检验资料核查及 主要功能抽查记录(施2004-3)……………………………………(页) 12、单位(子单位)工程观感检查记录(施2004-14)……………………(页) 13、桩基质量验收记录(施2004-10)………………………………………(页) 14、地基质量验收记录(施2004-9)……………………………………(页) 15、地基与基础工程质量验收记录(施2004-6)………………………(页) 16、主体工程质量验收记录(施2004-7)………………………………(页) 17、建筑工程施工安全监督评定书(湘安监统编2004-1)……………(页) 18、建设工程质量监督报告(监2004-6)………………………………(页) 19、施工许可证……………………………………………………………(页) 20、施工图设计文件审查意见……………………………………………(页) 21、公安消防、规划和环保等部门出具的认可文件 或准许使用文件………………………………………………………(页)22、建筑节能、室内环境检测报告………………………………………(页)13、法规、规章规定必须提供的其它文件………………………………(页)

建筑工程竣工验收备案流程

建筑工程竣工验收备案流程 1、桩基施工单位所需备案资料 A、桩基验收记录表(竣工验收时,此分项已完) B、桩基自评报告 C、桩基验收会议纪要 2、施工单位所需备案资料 A、基础分部(竣工验收时,此分项已完) a、地基与基础验收记录表 b、地基与基础分部验收记录 c、基础自评报告 d、基础验收会议纪要 B、主体分部(竣工验收时,此分项已完) a、主体验收记录表 b、主体分部验收记录 c、主体自评报告 d、主体验收会议纪要 D、竣工验收(竣工验收后三天内盖完施工方、设计、勘察、监理、建设方章) a、竣工验收记录 b、竣工自评报告 d、竣工验收会议纪要 E、各种核查要录(竣工验收时,此分项已完) a、单位(子单位)工程质量控制资料核查记录 b、屋面、有水房间楼地面灌水试验记录 c、钢材出厂合格证和试验报告核查要录 d、水泥合格证、试验报告核查要录

e、砼试块抗压强度试验报告核查要录 f、砂浆试块抗压强度试验报告核查要录 g、砖石(砌块)合格证、试验报告核查要录 h、其它材料、构件核查要录 F、其它必备资料(竣工验收时,此分项已完) a、工程质量管理体系记录 b、工程质量保修书 c、住宅质量保证书 d、住宅使用说明书 E、备案资料 a、市管工程单位工程竣工验收综合验收单(竣工验收后十天内盖完商砼站、墙改办、市场站、安全站、造价站章) 注:1、造价站的章为成本部协助完成。 2、市场站必须在室外道路、景观完成后才验收。 b、房屋建筑工程竣工验收备案表(竣工验收后三天内盖完施工方、设计、勘察、监理、建设方章) c、武汉市城市建设工程档案竣工档案验收申请表(竣工验收资料合格后三天内) 3、监理单位所需资料(竣工验收时,此分项已完) A、桩基评价报告 B、地基与基础评价报告 C、主体评价报告 D、竣工评价报告 4、建设单位所需备案资料 A、前期手续(竣工验收时,此分项已完) a、建设工程规划许可证 b、工程施工许可证

工程竣工验收流程图

工程项目(单位工程)整体竣工验收流程图 项目名称流程名称单位竣工验收流程 验收日期概要描述项目竣工验收的流程 负责单位建设单位施工(总承包)单位竣工测量单位 1 建设工程项目实行总承包的,总包单位负责收集、汇 总各分包单位形成的工程档案,并应及时向建设单位 移交;各分包单位应将本单位形成的工程文件整理、 立卷后及时移交总包单位。 2 3 4 5 总承包单位申请竣工验收 申请之日即为法定竣工日 6 7 规划验收办理流程: 1、书面申请(建设工程竣工规划 验收申请表);2、经批准的验线 资料;3、建设工程竣工测量资料 及图纸;4、根据建设项目的特殊 性应提交的其他相关材料。 竣工测量: 是工程竣工后,为编制工程竣 工文件,对实际完成的各项工 程进行的一次全面量测的作 业。 8 勘察、设计单位应当在任务完成时,施工、监理单位应当在工程竣 工验收前,将各自形成的有关工程档案向建设单位归档。凡设计, 施工及监理单位需要向本单位归档的文件,应按国家有关规定单独 立卷归档。 建设单位应尽早组织档案验收。项目档案验收应在项目竣工验收3 个月之前完成。项目档案验收以验收组织单位召集验收会议的形式 进行。工程竣工验收三个月之内必须向工程档案主管单位提交工程 档案。 公司名称密级公开共1页第 1 页 编制单位签发人签发日期 竣 工 评 价 竣工 验收 备案 规划验 收取证 环 保 验 收 人 防 验 收 建设单位组织 竣工验收 监理单位 组织初验 防 雷 验 收 水 压 验 收 燃 气 初 验 市 政 验 收 环 卫 验 收 绿 化 验 收 消 防 验 收 配电工程验收 档 案 验 收 电 梯 验 收 总承包单位 组织预验收 竣工 测量 整体工程及其室外工程 基本完工,各项资料齐备 所有资料移交档案馆馆

分部工程、单位工程验收程序

分部工程、单位工程验收程序 3分部工程验收 3.0.1分部工程验收应由项目法人(或委托监理单位)主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。运行管理单位可根据具体情况决定是否参加。质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议。 3.0.2大型工程分部工程验收工作组成员应具有中级及其以上技术职称或相应执业资格;其他工程的验收工作组成员应具有相应的专业知识或执业资格。参加分部工程验收的每个单位代表人数不宜超过2 名。 3.0.3分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作日内决定是否同意进行验收。 3.0.4分部工程验收应具备以下条件: 1所有单元工程已完成; 2已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见; 3合同约定的其他条件。 3.0.5分部工程验收应包括以下主要内容: 1检查工程是否达到设计标准或合同约定标准的要求; 2评定工程施工质量等级; 3对验收中发现的问题提出处理意见; 3.0.6分部工程验收应按以下程序进行: 1听取施工单位工程建设和单元工程质量评定情况的汇报;

2现场检查工程完成情况和工程质量; 3检查单元工程质量评定及相关档案资料; 4讨论并通过分部工程验收鉴定书。 3.0.7项目法人应在分部工程验收通过之日后10 个工作日内,将验收质量结论(其格式见附录E)和相关资料报质量监督机构核备。大型枢纽工程主要建筑物分部工程的验收质量结论应报质量监督机构核定。 3.0.8质量监督机构应在收到验收质量结论之日后20 个工作日内,将核备(定)意见书面反馈项目法人。 3.0.9当质量监督机构对验收质量结论有异议时,项目法人应组织参加验收单位进一步研究,并将研究意见报质量监督机构。当双方对质量结论仍然有分歧意见时,应报上一级质量监督机构协调解决。 3.0.10分部工程验收遗留问题处理情况应有书面记录并有相关责任单位代表签字,书面记录应随分部工程验收鉴定书一并归档。 3.0.11分部工程验收鉴定书格式见附录F。正本数量可按参加验收单位、质量和安全监督机构各一份以及归档所需要的份数确定。自验收鉴定书通过之日起30 个工作日内,由项目法人发送有关单位,并报送法人验收监督管理机关备案。 4单位工程验收 4.0.1单位工程验收应由项目法人主持。验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。必要时,可邀请上述单位以外的专家参加。 4.0.2单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3 名。 4.0.3单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请报告,其格式见附录D。项目法人应在收到验收申请报告之日起10 个工作

园林绿化工程竣工验收及备案操作规范

园林绿化工程竣工验收及备案操作规范 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】

园林绿化工程竣工验收及备案流程 1、施工单位在单位工程完工后,经自检合格并达到竣工条件后,填写《单位工程竣工预验收 报验表》,并附加相应的竣工资料,向监理单位申请竣工预验收。 竣工资料包括《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、《单位(子单位)工程观感质量检查记录》、《单位(子单位)工程植物成活率统计记录》。 2、监理单位(总监)收到《单位工程竣工预验收报验表》后,及时组织预验收。 内容包括:对工程实体检查验收、对《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、《单位(子单位)工程观感质量检查记录》、《单位(子单位)工程植物成活率统计记录》内容进行核查。 通过预验收后,施工单位编写《工程质量竣工报告》;监理单位编写《质量评估报告》。 监理单位及时《单位工程竣工预验收报验表》,并汇齐附件报建设单位准备工程竣工验收。附件包括: (1)《工程质量竣工报告》及竣工图 (2)《工程质量评估报告》 3、建设单位收到上述文件后,及时编制《竣工验收通知单》,报质监站。 《竣工验收通知单》附件: (1)施工单位编制的《工程质量竣工报告》及工程竣工总平面图; (2)监理单位编制的《工程质量评估报告》; (3)勘察、设计单位编制的《工程质量检查报告》; (4)《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、《单位(子单位)工程观感质量检查 记录》、《单位(子单位)工程植物成活率统计记录》。 4、质监站确认竣工验收方案,并在《竣工验收通知单》上签署意见。 5、建设单位组织验收小组成员进行竣工验收,并形成《单位(子单位)工程质量竣工验收记 录》,质监站开展同步监督。并形成《工程竣工验收监督检查记录表》。 6、建设单位在验收完成后7个工作日持《竣工报告》、《单位(子单位)工程质量竣工验收 记录》报质监站存档;15个工作日内持《***工程园林绿化工程竣工验收备案表》到当地园林绿化局办理备案手续。

(建筑工程管理)建筑工程竣工验收备案指南

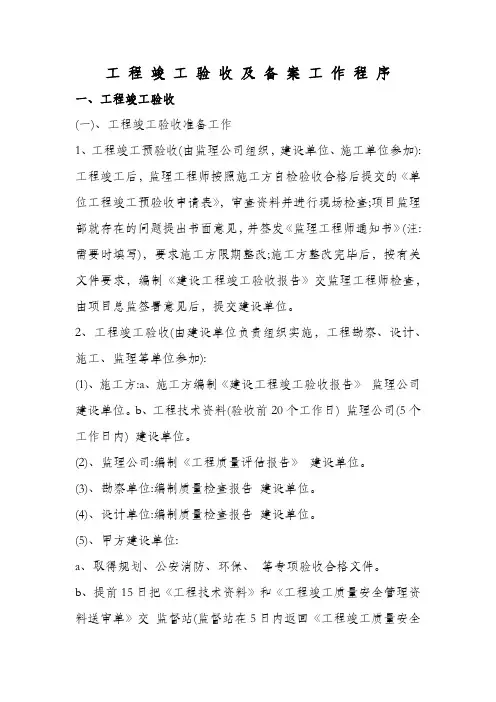

(建筑工程管理)建筑工程竣工验收备案指南

服务指南之六 6.1建设工程竣工验收备案指南 (2010年3月修订) 在深圳市住房和建设局报建的房屋建筑项目和市政公用项目竣工验收合格后15日内,建设单位应到市住房和建设局业务办理中心申请办理竣工验收备案手续。房屋建筑项目、市政公用项目中包含的配套专业工程不单独办理竣工验收备案手续。 壹、申办条件 (壹)房屋建筑项目 1.建设单位已按规定组织竣工验收且验收合格(含配套的燃气工程); 2.项目已按规定通过消防专项验收或备案; 3.项目包含电梯工程时,已按规定通过电梯专项验收; 4.2003年10月1日起办理《建筑工程施工许可证》的居住建筑以及2005年7月1日起办理《建筑工程施工许可证》的公共建筑,已按规定通过建筑节能专项验收。 (二)市政公用项目 1.建设单位已按规定组织竣工验收且验收合格(含配套的燃气工程); 2.项目已按规定通过规划专项验收; 3.项目包含消防工程时,已按规定通过消防专项验收或备案; 4.污水处理、垃圾处理、排水等可能对环境产生重大影响的项目,已按规定通过环保专项验收;

5.项目包含电梯工程的,已通过电梯专项验收。 二、办理程序 第壹步:建设单位到深圳市住房和建设局网站()下载或到我局业务办理中心领取《深圳市房屋建筑项目竣工验收备案表》或《深圳市市政公用项目竣工验收备案表》,填写有关表格且加盖单位公章,且按本服务指南指引的申请资料清单,准备有关资料。 第二步:建设单位在我局业务办理中心递交申请资料,且领取办文结果: A.如备案资料不齐全,或建设单位未在规定的期限内办理备案手续,或业务办理中心收到质监机构给该项目出具的竣工验收责令整改通知书且未整改完毕的,领取业务办理告知,按要求整改或接受行政处罚后,到我局业务办理中心重新申请备案; B.如备案资料齐全,建设单位在规定的期限内办理备案手续,业务办理中心未收到质监机构给该项目出具的竣工验收责令整改通知书或已整改完毕的,领取竣工验收备案收文回执。 第三步:对已备案的工程项目,申请单位可在1个工作日后到深圳市住房和建设局网站查询备案信息是否公布。 三、办理时限 即到即办 四、办理地点 深圳市振华路8号设计大厦三楼深圳市住房和建设局业务办理中心

检验批及分项、分部、单位工程验收程序和要求

承包单位向监理单位进行材料报验: 1、总承包单位材料进场后首先进行自检,自检合格后向项目监理部提交(工程材料报审表),同时附:材料出厂合格证、检测报告、按规定要求进行复试的检验报告;经监理工程师审查并确认其质量合格后,方准使用。 2、专业承包单位材料进场后首先进行自检,自检合格后将合格资料报送总承包单位,总承包单位检查合格后由总承包单位项目部向项目监理部进行材料报验;经监理工程师审查并确认其质量合格后,方准使用。 检验批: 检验批是指按同一的生产条件或按规定的方式汇总起来供检验用的,由一点数量样本组成的检验体。 检验批是建筑工程质量验收的最小单元。 检验批可根据施工及质量控制和专业验收的需要按楼层、施工段、变形缝等进行划分。 检验批的质量验收记录由施工项目专业质量检查员填写,监理工程师(建设单位项目专业技术负责人)组织项目专业质量检查员等进行验收,并按照检验批质量验收记录填写。 检验批合格质量验收的内容:主控项目和一般项目的质量经抽样检验合格;具有完整的施工操作依据,质量检查记录。 分项工程: 分项工程可由一个或若干个检验批组成。 分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 分项工程的质量验收应由项目专业技术负责人负责。

分项工程质量应由监理工程师(建设单位项目专业技术负责人)组织施工单位项目专业质量(技术)负责人等进行验收,并按分项工程质量验收记录填写。 分项工程验收记录的表头及检验批部位、区段、施工单位检查评定结果,由项目专业质量检查员填写,由项目专业技术负责人检查后给出评价并签字,交监理单位或建设单位验收。 分项工程质量验收的内容:所含的检验批质量均应合格;质量验收记录应完整。 分部工程: 分部工程应由总监理工程师(建设单位项目负责人)组织施工单位负责人和技术、质量负责人、勘查、设计单位工程项目负责人和和施工单位技术、质量部门负责人进行工程验收。 分部工程质量验收内容有:所含分项工程质量均应合格;质量控制资料应完整;有关的检验和抽样检测结果应符合有关规定;观感质量应符合要求。 单位工程的质量验收: 1、单位工程完工后,施工单位首先应依据质量标准、设计图纸、等组织有关人员进行自检,并对检查结果进行评定,符合要求后向建设单位提交工程验收报告和完整的质量资料,请建设单位组织验收; 2、建设单位收到工程验收报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、监理等单位(项目)负责人进行单位(子单位)工程验收;勘察单位虽亦是责任主体,但已参加了地基验收,故单位工程验收时可用不参加。 3、在一个单位工程中,对满足生产要求或具备使用条件,施工

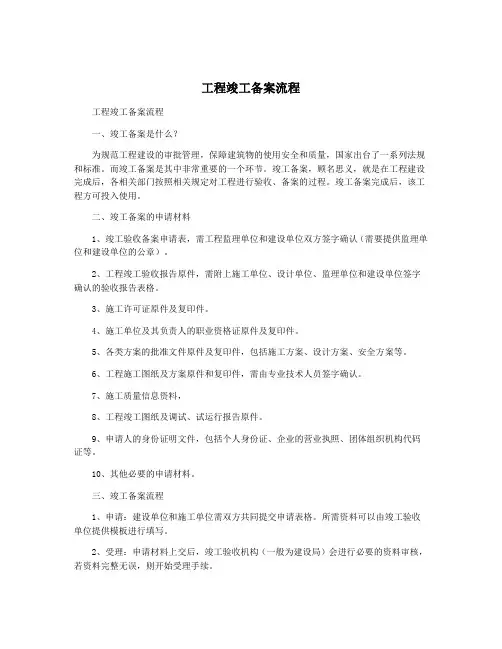

工程竣工验收备案程序及备案资料

工程竣工验收备案程序及备案资料目录 一、工程竣工验收备案应具备以下条件: 1、建设工程完成设计文件及合同约定的各项内容后,施工单位进行自评,并提出工程竣工报告(A4纸、打印)。该报告须经项目经理和施工单位法定代表人审核签字,并加盖单位公章。 2、对于委托监理的工程,监理单位对工程进行质量评估,并提出工程质量评估报告(A4纸、打印)。该报告须经总监理工程师和监理单位法定代表人审核签字,并加盖单位公章。 3、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告(A4纸、打印)。该报告须经勘察、设计项目负责人和勘察、设计单位法定代表人审核签字,并加盖单位公章。 4、建设单位完成上述1、2、3条工作后,验收前3日内将综合验收参加的单位及时间通知市建委综合科,并书面提出验收申请要求,验收时市建委综合科现场进行监督。经规划、消防、环保、卫生等部门对工程进行检查,建设单位取得上述部门的认可文件或准许使用文件。 5、建设单位填报工程竣前检查申报表,质量监督机构提出竣前检查意见。建设单位已组织施工等单位对建设行政主管部门及质量监督机构等有关部门责令整改的问题全部整改完毕。 二、工程竣前检查质量监督机构按照有关规定对工程进行竣工前检查,对具备竣工验收条件的工程,通知建设单位按

照规定组织有关单位进行竣工验收。 三、建设单位组织实施工程竣工验收 1、建设单位对符合竣工验收条件的工程,组织建设单位项目负责人、监理单位总监理工程师及有关技术人员、勘察、设计单位项目负责人及施工单位技术负责人(或分管质量经理)等单位有关人员组成验收组。 2、建设单位在工程竣工验收7个工作日前将验收时间、地点及验收组名单书面通知质量监督机构。 3、质量监督机构对建设单位组织的工程竣工验收组织形式、验收程序及执行验收标准等情况进行现场监督。 4、工程竣工验收合格后,建设单位及时提出工程竣工验收报告,内容包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工时间、程序、内容和组织形式,工程验收意见等(A4纸、打印)。该报告须有项目负责人和单位法定代表人签字,并加盖单位公章。 四、工程竣工验收备案 1、建设单位在工程竣工验收合格之日起十五日内,将备案所需文件整理齐全,依照《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的规定,将备案资料报市建设委员会综合科申请备案。 2、对建设单位在工程竣工验收合格之日起十五日内未办理竣工验收备案的,按照《建设工程质量管理条例》第五十六条和建设部第78号令《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》

单位工程竣工验收备案流程

单位工程竣工验收备案流程 常州市新北区建设工程质量监督站 2005年9月10日

单位工程竣工验收备案流程图说明依照《建设工程质量治理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案治理暂行方法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情形,新北区建设工程竣工验收和备案工作按下面流程进行。 新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区都市治理与建设局城建处具体承办。 建设工程竣工验收和备案工作共分三时期进行:单位工程质量竣工验收时期、竣工验收时期和竣工备案时期。 1 单位工程施工质量竣工验收时期 1.1 单位工程施工质量竣工验收一样以单位工程为验收单元。每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工终止,专门复杂的工程如大型综合建筑,能够依照“统一标准”的单位工程的划分原则细分验收单元。 1.2单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提 出竣工报告。施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发觉的质量问题整改完成报告等。 1.3单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。

工程竣工验收备案办事指南

工程竣工验收备案办事指南 一、设置依据 《建设工程质量管理条例》、《重庆市建设领域行政审批制度改革试点方案》(市政府令第190号)、《建筑工程消防监督管理规定》、《重庆市建设工程验收环节并联审批试行办法》和《房屋建筑工程和市政基础设施工程竣工验收备案管理办法》等。 二、办理事项 主办事项:建设工程竣工验收备案登记 协办事项:建设工程规划验收 建设工程消防验收 建设工程环保验收或环保预验收 三、承办部门 主办部门:市城乡建设委员会 协办部门:市规划局 市公安局消防局 市环保局 四、受理范围 在本市行政区域内由市城乡建设主管部门颁发施工许可证的建设工程。 五、提交材料 申请人提交申请材料,应按部门分类成套提供。 (一)城乡建设主管部门所需材料 1、《建设工程竣工验收备案申请书》1份(原件); 2、《建设工程竣工验收意见书》1份(原件); 3、《施工图设计文件审查报告》1份(复印件); 4、《建设工程档案验收意见书》及档案移交书1份(出示原件,收复印件); 5、施工单位出具的《工程竣工报告书》1份(原件); 6、监理单位出具的《工程质量评价报告》1份(原件); 7、勘察单位出具的《勘察文件质量检查报告》1份(原件); 8、设计单位出具的《设计文件质量检查报告》1份(原件); 9、施工单位出具的《工程质量保修书》1份(复印件); 10、施工单位确认建设单位已按照合同支付工程款且已明确剩余工程款支付计划的证明或竣工结算文件或竣工结算纠纷已进入司法或者仲裁程序的证明。” 11、《建筑能效测评与标识综合评价表》1份(原件) 12、经房地产开发行政主管部门核定的《重庆市房地产开发建设项目手册》1份(原件); 13、商品房工程应提供《新建商品房使用说明书和质量保证书》1份(复印件); 14、市政基础设施工程还应提供有关质量检测和功能性试验资料1份 (复印件)。 15、具有相应资质的测绘单位测量绘制的1:500建设工程竣工实测地形图光盘1张; 市政管线工程提交经市测绘产品质量监督站验收合格的管线竣工图和测绘资料光盘1张。 (二)城市规划部门所需材料 1、建设工程规划竣工验收合格证申请表(并联验收项目) 1份(原件); 2、建设工程竣工图(其中建筑工程只提交建筑竣工平、立、剖面图及竣工总平面图)1份(原件); 3、具有相应资质的测绘单位编制的房屋竣工测量报告(含电子文档)2份(原件);

单位工程、分部分项工程验收必备条件及验收组织程序

单位工程、分部、分项工程验收必备条件及验收组织程序 一、单位工程验收应具备的条件: 1、完成建设工程设计及合同规定的内容; 2、有完整的技术资料和施工管理资料; 3、有工程使用的主要建筑材料、建筑构配件和设备进场的试验报告; 4、有勘察、设计、施工、监理单位分别签署的质量合格文件; 5、按设计内容完成,工程质量和使用功能符合规范规定的设计要求。 二、单位工程组织验收程序: 1、施工单位自检合格,提交工程验收报告,建设单位收到验收报告后,由建设单位项目负责人组织施工,设计、监理等单位项目负责人进行单位工程验收。 2、对于施工单位将部分工程对外单独承包的,建设单位不考虑该部分分包事项,只将该分包纳入施工单位的工作内容一并统一验收。 3、对于建设单位直接将某分项或分部工程单独对外招标的,应由总承包单位验收,甲方分包支付一定的配合费。 4、单位工程质量验收合格后,建设单位一般应在 15 日内将竣工验收报告及相关技术资料文件,报建设行政主管部门备案。 三、分部工程质量验收应具备的条件: 1、分部工程包括的范围:土方开挖工程、桩基工程、基础工程、主体结构工程、装饰工程、屋面防水工程、安装工程。 2、分部验收条件:(1)、所含分项工程质量均应合格;(2)、质量控制资料应完整; 1 1 (3)分部工程中有关结构安全与功能的检测结果应符合、设计及有关规定;(4)、观感质量应符合要求。 四、分部工程组织验收程序:(实施建设工程监理制度的)由总监理工程师组织施工单位项目负责人、技术负责人及勘察、设计单位项目负责人进行工程验收。建设单位项目负责人对总监理工程师及工程项目各参与方项目负责

人的质量行为给予监督、检查、管理。 五、分项工程验收应具备的条件 1、分项工程的范围:如钢筋工程、摸板工程、混凝土工程等。 2、分项验收的条件。 1)、钢筋工程验收条件。 a、按施工图核查纵向受力钢筋,检查钢筋品种、直径,数量、位置、间距、形状。 b、检查混凝土保护层厚度,构造钢筋是否符合要求。 c、检查钢筋接头,如绑扎搭接,要检查搭接长度、接头位置和数量(错开搭接,接头百分比);如焊接接头或机械连接,要检查外观质量,取样试件力学性能试验是否达到要求,接头位置(相互错开)、数量(接头百分比)(2)模板工程验收条件: a、每层都要复查,关键轴线及轴线标高一次, b、检查预留孔、洞、及预埋构件的尺寸是否符合要求。 c、检查摸板是否具有足够的强度、刚度和稳定性。 d、检查摸板尺寸偏差是否在规定允许的范围内 (3)混凝土工程验收的条件: a、混泥土浇注前应检查水泥出厂合格证,技术说明,按规定送检的试验报告。 b、检查砂石质量。 c、钢筋隐蔽验收是否合格。 d、检查水、电、材料、机械设备、作业人员及施工技术员是否已全部到位。 六、混凝土工程组织验收程序:(实施建设工程监理制度的)由监理工程师组织施工单位项目专业技术负责人进行验收。建设单位项目负责人对监理工程师及工程项目各参与方项目负责人的质量行为给予监督、检查、管理。 七、建筑安装工程验收的基本要求:

园林绿化工程竣工验收及备案流程

园林绿化工程竣工验收及备案流程(总1页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

园林绿化工程竣工验收及备案流程 1、施工单位在单位工程完工后,经自检合格并达到竣工条件后,填写《单 位工程竣工预验收报验表》,并附加相应的竣工资料,向监理单位申请竣工预验收。 竣工资料包括《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、《单位(子单位)工程观感质量检查记录》、《单位(子单位)工程植物成活率统计记录》。 2、监理单位(总监)收到《单位工程竣工预验收报验表》后,及时组织预 验收。 内容包括:对工程实体检查验收、对《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、《单位(子单位)工程观感质量检查记录》、《单位(子单位)工程植物成活率统计记录》内容进行核查。 通过预验收后,施工单位编写《工程质量竣工报告》;监理单位编写《质量评估报告》。 监理单位及时《单位工程竣工预验收报验表》,并汇齐附件报建设单位准备工程竣工验收。附件包括: (1)《工程质量竣工报告》及竣工图 (2)《工程质量评估报告》 3、建设单位收到上述文件后,及时编制《竣工验收通知单》,报质监站。 《竣工验收通知单》附件: (1)施工单位编制的《工程质量竣工报告》及工程竣工总平面图; (2)监理单位编制的《工程质量评估报告》; (3)勘察、设计单位编制的《工程质量检查报告》; (4)《单位(子单位)工程质量控制资料核查记录》、《单位(子单位)工程安全功能和植物成活要素检查资料核查及主要功能抽查记录》、 《单位(子单位)工程观感质量检查记录》、《单位(子单位)工程 植物成活率统计记录》。 4、质监站确认竣工验收方案,并在《竣工验收通知单》上签署意见。 5、建设单位组织验收小组成员进行竣工验收,并形成《单位(子单位)工 程质量竣工验收记录》,质监站开展同步监督。并形成《工程竣工验收监督检查记录表》。 6、建设单位在验收完成后7个工作日持《竣工报告》、《单位(子单位) 工程质量竣工验收记录》报质监站存档;15个工作日内持《***工程园林绿化工程竣工验收备案表》到当地园林绿化局办理备案手续。

建筑工程竣工验收备案表范本

建筑工程及市政基础设施工程竣工验收备案表

湖南省建设厅制 申报说明 一、建设单位在工程竣工验收合格之日起15日内,依照本实施办法的规定向当地质量监督站办理 有关竣工验收备案手续。并应当具备下列条件: (一)施工单位按承包合同约定的内容施工完毕,已由企业总工程师或技术负责人组织有关人员对承 包范围内(含分包项目)的工程进行了全面自检,且符合国家有关标准、规范与设计图纸的要求,已由 企业法人代表、技术负责人分别签署了《单位工程质量综合评定表》,并加盖单位公章。 (二)勘察、设计单位已由单位总工程师或项目技术负责人组织本单位有关专业人员参与了对竣工项 目的检查,且符合国家有关规定、规程、标准要求,由总工程师或项目技术负责人与注册执业人员签署 认可意见,并加盖单位公章。 (三)对于委托监理的工程项目,监理单位由总监理工程师组织有关人员对工程进行了全面核查,符 合国家有关规范、标准与设计要求,已由总监工程师签署工程监理质量评估意见与质量评定文件,并加 盖单位公章。 (四)建设单位已按合同约定支付工程款。 (五)落实质量责任终身制,房屋建筑工程与市政基础设施工程均已设立《建设工程质量责任永久性 标牌》。

二、工程竣工验收备案前应做下列工作: (一)建设单位向质量监督站领取《工程竣工验收备案表》,并在竣工验收前7个工作日书面通知质量监督 站监督由建设单位组织监理、勘察、设计、施工等有关单位进行工程竣工验收。验收达到合格后,由建 设单位项目法定代表人签署验收意见。 (二)所有工程技术资料完整、有效、并整理成册,经建设单位或工程监理单位审查签字。 (三)由建设单位或委托监理单位将工程竣工验收报告及工程技术资料提交当地质量监督站审查。 三、建设单位办理竣工验收备案手续,应向质量监督站提交下列文件: 1、工程竣工验收备案表。 2、工程竣工验收意见表。 3、工程竣工验收报告。竣工验收报告应当包括工程概况、合同内容执行情况、质量责任行为情况、 强制性标准条文执行情况、工程管理及竣工质量验收情况、质量总体评价等。 4、工程施工许可证。 5、施工图设计文件审查批准书。 6、单位工程质量综合验收意见。 7、房屋建筑工程与市政基础设施工程的有关质量检测与功能性试验资料。 8、法律、行政法规规定应当由规划、公安消防、环保部门出具的认可文件或者准许使用文件。 9、施工单位签署的工程质量保修书。 10、法规、规章规定必须提供的其它文件。 11、建设单位与施工单位双方已签署意见的竣工结算。 四、房屋建筑工程与市政基础设施工程竣工验收备案资料就是建设单位办理产权证书的必备文件。未办理竣工验收备案手续的房屋建筑工程,房屋产权管理部门不予办理产权证书,不得转为固定资产;未办理 竣工验收备案手续的市政基础设施工程,不纳入城市维护管理范围。 五、工程竣工验收备案表一式四份。一份在建设单位进行工程决算并办理质监费结算后交建设单位, 一份交房屋产权管理部门,一份交城建档案机构,一份留质量监督站存档。并按规定长期保存。

建设工程竣工验收备案必备的指南

建设工程竣工验收备案必备指南-----------------------作者:

-----------------------日期:

服务指南之六 6.1 建设工程竣工验收备案指南 (2010年3月修订) 在深圳市住房和建设局报建的房屋建筑项目和市政公用项目竣工验收合格后15日内,建设单位应到市住房和建设局业务办理中心申请办理竣工验收备案手续。房屋建筑项目、市政公用项目中包含的配套专业工程不单独办理竣工验收备案手续。 一、申办条件 (一)房屋建筑项目 1.建设单位已按规定组织竣工验收并验收合格(含配套的燃气工程); 2.项目已按规定通过消防专项验收或备案; 3.项目包含电梯工程时,已按规定通过电梯专项验收; 4.2003年10月1日起办理《建筑工程施工许可证》的居住建筑以及2005年7月1日起办理《建筑工程施工许可证》的公共建筑,已按规定通过建筑节能专项验收。 (二)市政公用项目 1.建设单位已按规定组织竣工验收并验收合格(含配套的燃气工程); 2.项目已按规定通过规划专项验收; 3.项目包含消防工程时,已按规定通过消防专项验收或备案;

4.污水处理、垃圾处理、排水等可能对环境产生重大影响的项目,已按规定通过环保专项验收; 5.项目包含电梯工程的,已通过电梯专项验收。 二、办理程序 第二步:建设单位在我局业务办理中心递交申请资料,并领取办文结果: A.如备案资料不齐全,或建设单位未在规定的期限内办理备案手续,或业务办理中心收到质监机构给该项目出具的竣工验收责令整改通知书且未整改完毕的,领取业务办理告知,按要求整改或接受行政处罚后,到我局业务办理中心重新申请备案; B.如备案资料齐全,建设单位在规定的期限内办理备案手续,业务办理中心未收到质监机构给该项目出具的竣工验收责令整改通知书或已整改完毕的,领取竣工验收备案收文回执。 第三步:对已备案的工程项目,申请单位可在1个工作日后到深圳市住房和建设局网站查询备案信息是否公布。 三、办理时限 即到即办 四、办理地点 深圳市振华路8号设计大厦三楼深圳市住房和建设局业务办理中心 五、应提交的资料清单 (一)房屋建筑项目: 1.《深圳市房屋建筑项目竣工验收备案表》(原件)(所有建设单位的负责人签字并加盖公章); 2.房屋建筑工程竣工验收报告(原件)或核验证书(核原件、提供复印件并加盖申请单位公章)(2000年7月1日前竣工验收的项目须提供核验证书)

工程竣工验收备案流程

一、竣工验收流程“十步走” 01 施工单位自检评定 单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。 02 监理单位提交《工程质量评估报告》 监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。 03 勘察、设计单位提出《质量检查报告》 勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。 04 建设(监理)单位组织初验 建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。初验合格后,由施工单位向建设单位提交《工程竣工报告》。05 建设单位组成验收组、确定验收方案

建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。06 施工单位提交工程技术资料 施工单位提前七天将完整的工程技术资料交质监部门检查。 07 竣工验收 建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。如有质量问题提出整改意见。 监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。 08 施工单位按验收意见进行整改 施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。 09 工程验收合格 对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。 10

江苏省建筑工程竣工验收网上备案办理指南

江苏省建筑工程竣工验收 网上备案办理指南 一、受理依据 1.《中华人民共和国建筑法》(主席令第91号)(第二条、第六十一条); 2.《建设工程质量管理条例》(国务院令279号)(第四十九条); 3.《房屋建筑工程和市政基础设施工程竣工验收备案管理办法》(住建部令第2号令); 4.《江苏省工程建设管理条例》。 二、网上竣工验收备案需提交的材料 1.工程竣工验收报告和单位工程质量竣工验收记录(原件); 2.施工许可证(或施工许可管理部门出具的书面意见)(原件); 3.施工图设计文件审查合格证(原件); 4.工程竣工报告(原件); 5.工程勘察质量检查报告(原件); 6.工程设计质量检查报告(原件); 7.工程监理质量评估报告(原件); 8.规划、环保、消防等部门出具的认可文件或准许使用文件; 9.城建档案部门出具的认可文件(原件);

10.工程质量保修书(原件); 11.住宅质量保证书、住宅使用说明书(仅住宅工程提交,原件); 12、市政基础设施的有关质量检测和功能性试验资料(仅市政基础 设施工程,原件); 13.法规、规章规定提供的其他材料; 以上材料须原件扫描录入系统,原件随工程资料存入城建档案馆的,相关资料复印件须有城建档案馆的盖章。工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。 三、网上备案流程 网上申报建筑工程竣工备案流程如下: 系统登录→在线填报→扫描上传→持原件至窗口领表 1.系统登录:建设单位登录到“江苏省建筑市场监管与诚信信息一体化平台”门户网站(: 8089/Jsjzyxyglpt/faces/public/default.jsp),在业务系统栏目下点击“竣工验收备案”即可进入到竣工验收备案子系统登录页面,建设单位输入自己的用户名(9位组织机构代码)和密码,即可登录竣工验收备案主界面。 2.网上申请:建设单位须在工程竣工验收合格之日起15日内办理竣工验收备案。流程:点击“江苏省建筑市场监管与诚信一体化工作平台”主界面的“竣工备案申请”菜单→选择“新增备案项目”→输入项目名称关键字(或监督注册号)选择项目→选择该项目施工许可证号(或上传施

建设工程竣工验收备案办事指南(完整版)

云南省文山州西畴县住房和城乡建设局 年月日发布 建设工程竣工验收备案办事指南(完整版) —

建设工程竣工验收备案办事指南 一、受理范围 本县辖区内新建、扩建、改建各类房屋建筑和市政基础设施项目。 二、办理依据 《建设工程质量管理条例》(国务院令第号)第四十九条:“建设单位应当自建设工程竣工验收合格之日起日内,将建设工程竣工验收报告和规划、公安消防、环保等部门出具的认可文件或者准许使用文件报建设行政主管部门或者其他有关部门备案。”《房屋建筑和市政基础设施工程竣工验收备案管理办法》(年月日住建部第号)第三条:“国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。” 三、实施机关 本许可实施机关为西畴县住房和城乡建设局。 四、审批条件 (一)建设项目通过竣工验收合格,自工程竣工验收合格之日起日内; (二)建设项目通过规划、环保、消防、防雷等部门竣工验收; (三)涉及建筑节能的项目,节能审查已通过; (四)工程质量监督机构应当在工程竣工验收之日起日内,向备案机关提交工程质量监督报告。 五、受理地点 受理地点:西畴县政务服务中心二楼住建局窗口 地址:西畴县西洒镇政务服务管理局 交通方式:可乘坐县内下新民至上寨方向公交车直达 六、申请材料 建设工程竣工验收备案申请材料目录 七、审批时限 受理时限:.通过网上预审符合要求的,纸质材料和网上提交材料核对无误的,当场受理;.未进行网上预审的,受理期限为个工作日。 办理时限:申请人提出的业务的办理期限为个工作日。.初审:按照许可条件及标准对申请人提交的材料内容进行合法性、真实性审查;对不符合条件的,说明不予办理的意见及理由;对符合条件的,签定初审意见,交工程质量监督站主要负责人复审,办理时限为个工作日。.复审:按照
