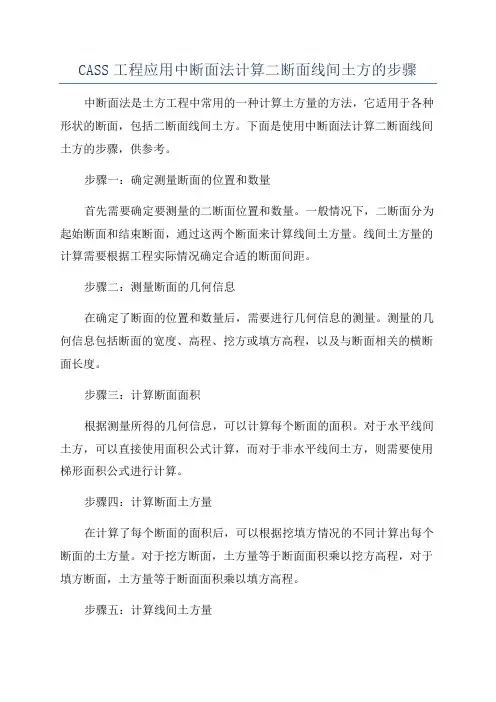

二断面线间土方计算总结

二断面线间土方计算总结
二断面线间土方计算总结

三角网两期土方操作方法:

第一步:

工程应用--DTA法土方计算---根据坐标文件---选择边界---打开原地貌文件

---参数设置(是否考虑放坡,已知条件中未给出,按不处理进行,采样间距

20米,平场标高默认)---确认---回车---等高线---三角网存盘写入文件选择好路径保存“原地貌.sjw ”

第二步:

工程应用--DTA法土方计算---根据坐标文件---选择边界---打开设计地貌文件

---参数设置(采样间距20 米,平场标高默认)---确认---回车---等高线--- 三角网存盘 -------- 写入文件选择好路径保存“设计地貌.sjw ”第三步:

工程应用--DTA法土方计算---计算两期间土方---三角网文件(输2回车)--- 打开

“原地貌.sjw -”--输 2 回车---打开“设计地貌.sjw 这”时一般电脑需要运行较长时间进行计算

断面法操作:

第一步:生成里程文件。一般选择由纵断面生成,在生成前需要用复合线划出你这

两个断面之间的纵断面线(也就是用复合线把这两个断面的中桩连起来)。用鼠标点取“工程应用生成里程文件由纵断面生成新建”。

屏幕提示:

请选取纵断面线:

用鼠标点取所绘的那条纵断面线

屏幕提示:

输入横断面间距:

(米)<20.0>输入每两个横断面的间距。断面间距默认值为20 米。可根据不同的地形条件选择,如果精度要求高可按( 1 至5)米任选。屏幕提示:

输入横断面左边xx:

(米) 20输入大于0的任意值。根据你的设计要求选择横断面左边长度输入横断面右边长度:

(米) 20输入大于0的任意值。根据你的设计要求选择横断面左边长度选择中桩点获取方式:

(1)结点

(2)等分

(3)等分且处理结点<2> 1 表示结点上要有断面通过;2 表示从起点开始用相同的间距; 3 表示用相同的间距且要考虑不在整数间距上的结点。

选择其中的一种方式后则自动沿纵断面线生成横断面线。你可根据你那里的实际情况选择,如果生成的横断面在里程的分配上不合理你可在以后修改。对横断面的修改有以下编辑功能添加、

变长、剪切、设计、生成。

添加:

在现有基础上添加横断面线。执行“添加”功能,命令行提示:

选择纵断面线用鼠标选择纵断面线;

输入横断面左边xx:

(米)

输入横断面右边xx:

(米)

选择获取中桩位置方式:

(1)鼠标定点

(2)输入里程<1> 1 表示直接用鼠标在纵断面线上定点。 2 表示输入线路加桩里程。

指定加桩位置:

用鼠标定点或输入里程。

变长:

可将图上横断面左右长度进行改变;执行“变长”功能,命令行提示:

选择纵断面线:

选择横断面线:

输入横断面左边xx:

(米) 21

输入横断面右边xx:

(米) 21,输入左右的目标长度后该断面变长。

剪切:

指定纵断面线和剪切边后剪掉部分断面多余部分。

设计:

直接给横断面指定设计高程。首先绘出横断面线的切割边界,选定横断面线后弹出设计高程输入框:

生成:

当横断面设计完成后,点击“生成”将设计结果生成里程文件。

第二步:

选择土方计算类型。用鼠标点取“工程应用断面法土方计算道路断面点击后弹出对话框,道路断面的初始参数都可以在这个对话框中进行设置的。

第三步:

在上述对话框中给定计算参数。

选择里程文件:

选择你保存的那个里程文件的路径和文件。

横断面设计文件:也可不选横断面设计文件,在下面的各项参数里填上横断面的设计参数单位为米。如果选择:

点击:

“工程应用断面法土方计算道路设计参数文件”,弹出一个录入界面。可在此录入各个横断面的设计参数。道路设计参数设置中各个选项的含义在CASS6.1 勺《参考手册》第一章里有详细说明。

点“确定”按钮后,弹出对话框:

输入绘制断面图勺横向比例;

输入绘制断面图的纵向比例;

设置是否绘制标尺;指定绘制断面图的位置;系统根据上步给定的比例尺,在图上绘出道路的纵断面。如果道路设计时该区段的中桩高程全部一样,就不需要下一步的编辑工作

了。但实际上,有些断面的设计高程可能和其它的不一样,这样就需要手工编辑这些断面。

用鼠标点取“工程应用断面法土方计算修改设计参数”。屏幕提示:选择断面线:这时可用鼠标点取图上需要编辑的断面线,选设计线或地面线均可。选中后弹出一个对话框,可以非常直观的修改相应参数。

如果生成的部分实际断面线需要修改,用鼠标点取“工程应用断面法土方计算编辑

断面线”功能。

屏幕提示:选择断面线:这时可用鼠标点取图上需要编辑的断面线,选设计线或地面线均可(但编

辑的内容不一样)。选中后弹出一个对话框,可以直接对参数进行编辑。如果生成的部分断面线的里程需要修改,用鼠标点取“工程应用断面法土方

计算修改断面里程”。

屏幕提示:选择断面线:这时可用鼠标点取图上需要修改的断面线,选设计线或地面线均可。

断面号:

X,里程:

XX..XXX请输入该断面新里程:

输入新的里程即可完成修改。

将所有的断面编辑完后,就可进入第四步。

第四步:

计算工程量。用鼠标点取“工程应用断面法土方计算图面土方计算”。

命令行提示:

选择要计算土方的断面图:

拖框选择所有参与计算的道路横断面图指定土石方计算表左上角位置:在屏幕适当位置点击鼠标定点。系统自动在图上绘出土石方计算表,并在

命令行提示:

总挖方二XX立方米,总填方二XX立方米。至此,该区段的道路填挖方量已

经计算完成。

以前从没有用CASS6?计算过道路上的土方量,看了这个帖子后抱着学习的

态度参考使用手册上的算例实际按上述步骤试了一下,如有不对之处请各位老师批评指正。

二断面土方计算:

答谢就不必了,本来想做个GIF的,但是程序卸载后就没有再安装了。

现把方法说一下:

二断面线间土方计算是计算两工期之间或土石方分界土方的工程量。

第一步:

生成里程文件

分别用第一期工程、第二期工程(或是土质层石质层)的高程文件分别生成里程文件一和里程文件二。

第二步:

生成纵横断面图

使用其中 1 号里程文件生成纵横断面图, 2 号里程文件在“工程应用”——“断面法土方计算”——图“上添加断面线”添加 2 号里程文件,点击“确定”按钮,命令行显示:

选择要添加断面的断面图:

框选 1 号里程文件的横断面线的断面图。回车确认,图上就有两条横断面线

了。

第三步:

计算两期工程间工程量

用鼠标点取“工程应用”菜单下的“断面法土方计算”子菜单中的“二断面线间土方计算”。点击菜单命令后,命令行显示:

输入第一期断面线编码(C)/v选择已有地物>:

选择第一期的断面线。

输入第二期断面线编码(C)/<选择已有地物>:

选择第二期的断面线。

选择要计算土方的断面图:

框选需要计算的断面图。

回车确认,命令行显示:

指定土石方计算表左上角位置

点取插入土方计算表的左上角总挖方=XXX.X)立方米,总填方=XXX.X)立方米。

至此,二断面线间土方计算已完成了。

总结:

1、顺序:

整理图面高程点——画范围——画纵断面线——做出里程文件(工程——由纵断面生成——新建——生成里程文件)——做出横纵断面(断面法土方计算——任意断面,设计相关参数,做出断面)——图面土方计算

2、细节:

a。纵断面要画好,不要明显大折现 b.图面高程整理是基础,不然数据量达不到要求,出图不美观c。纵横断面绘图参数尽量做到让出图美观的目的,一般横向1::1000 和纵向1:200

方格网法计算土方量教材及例题

一、读识方格网图 方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示. 图1-3 方格网法计算土方工程量图 二、场地平整土方计算 考虑的因素: ①满足生产工艺和运输的要求; ②尽量利用地形,减少挖填方数量; ③争取在场区内挖填平衡,降低运输费; ④有一定泄水坡度,满足排水要求. ⑤场地设计标高一般在设计文件上规定,如无规定: A.小型场地――挖填平衡法; B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。 1、初步标高(按挖填平衡),也就是设计标高。如果已知设计标高,1.2步可跳过。 场地初步标高: H0=(∑H1+2∑H2+3∑H3+4∑H4)/(4*M) H1--一个方格所仅有角点的标高; H2、H3、H4--分别为两个、三个、四个方格共用角点的标高. M ——方格个数. 2、地设计标高的调整 按泄水坡度、土的可松性、就近借弃土等调整. 按泄水坡度调整各角点设计标高: = Li :H0 ±Hn ①单向排水时,各方格角点设计标高为 = L yi y Lx ix ②双向排水时,各方格角点设计标高为:HnH0±± 3.计算场地各个角点的施工高度

施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算: 式中 hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m; n------方格的角点编号(自然数列1,2,3,…,n). Hn------角点设计高程, H------角点原地面高程. 4.计算“零点”位置,确定零线 方格边线一端施工高程为“+”,若另一端为“-”,则沿其边线必然有一不挖不填的点,. )所示1-4如图(即“零点” 零点位置图1-4 零点位置按下式计算: ;x2 ——角点至零点的距离,mx1式中、 ),m;——相邻两角点的施工高度、h2 (均用绝对值 h1m. —方格网的边长, a 计算方格土方工程量5.. 1-3表所列计算公式,逐格计算每个方格内的挖方量或填方量按方格底面积图形和 常用方格网点计算公式1-3 表

土方工程施工总结

环保再生能源新技术有限公司新建项目场地平 整工程 土方工程施工总结报告 环保再生能源新技术有限公司工程项目部 一、工程概况工程名称:环保再生能源新技术有限公司年处理13 万吨危废固废项目。

建设地点:甘肃-玉门。选址位于喜马拉雅山加气站以东,Y452 以北。占地共250000m2,其中位于清泉乡17930.90 m2,位于老庙镇 232069.10 m2, 土地性质裸地,全部为国有土地。 建设单位:环保再生能源新技术有限公司 工程起止时间: 本合同原计划开工日期2017 年 6 月29 日完工日期为2017 年8 月7 日。实际开工日期为2017 年6 月30 日,完工日期为2017 年8 月 4 日。 主要工程内容: 1 、清除戈壁表土、土石方开挖3、挖除季节河床 淤泥4、土石方回填 二、机构组成项目部的组织机构按决策层、管理层和作业层设置,层层分离, 分层建设。项目部组织对现场施工的实施进行监督,严格按项目法对工程进行管理监督。 三、质量管理情况 质量控制措施:我项目部在工程监督中对工程项目实行工程目标管理,使工程品 质达到一次交验合格率100%,优良率90%以上,具体实施中有以下控制措施: 1、按照ISO9002质量体系要求,建立完善的质量管理体系和质量保 证体系,制定创优规划,使每道工序都在严格的质量监控之下进行、实行全面 质量管理。 2、根据工程项目特点组织精明强干的队伍,明确分工,加强合作,注 重工序之间的协作配合, 并排班轮流进入施工现场进行不间断有效监督。发现问题及时纠正以确保质量符合设计文件要求。 3、分项工程、责任明确,监督到位,管理制度奖罚分明。 4、采取多种形式对项目全员进行质量教育,树立“百年大计,质量第 一”的思想,强化项目全员的质量意识。运用科学的管理方法和现代化的检 测工具,强化工程质量管理做到严格按照设计要求施工,严格按照施工规范

(完整版)南方CASS工程应用道路断面土方计算实例教程

南方CASS工程应用--道路断面土方计算实例教程 一、系统环境: (1)操作系统WIN XP ; (2)应用环境:南方CASS7.0 FOR CAD2004或CAD2006 二、实例数据:坐标高程数据文件:dgx.dat (路径:\Program Files\CASS70\DEMO\dgx.dat ) 三、准备工作: 展绘坐标数据文件dgx.dat 中的测点点号,并绘制等高线。基本操作如下:( 1 )【绘图处理】菜单-- 【展野外测点点号】;弹出“输入坐标数据文件名”对话框中,打开dgx.dat 文件,展绘出测点点号; (2)【等高线】菜单--【建立DTM ;弹出“建立DTM对话框中, “选择建立DTM方式”中单选“又数据文件生成”;“坐标数据文件名”中打开dgx.dat 文件;“结果显示”中单选“显示建三角网结果”; 单击【确定】完成DTM勺建立。 (3)【等高线】菜单-- 【绘制等高线】;弹出“绘制等值线”对话框,修改“等高距”为0.5米;“拟合方式”中单选“三次B样条拟合”;单击【确定】完成等高线勺绘制。 (4)【等高线】菜单--【删三角网】。

四、道路断面设计阶段工作: 1. 设计线路走向,即确定纵断面线:在等高线地形图中绘制道路的纵断面剖面线:使用pline绘多段线命令,连接dgx.dat中测点点号421 和227,起点测点421,终点测点227。如图所示: 2. 绘制道路的纵断面图,以便下一步中确定“横断面设计文件”中的各个横断面的中桩设计高。基本操作如下:

【工程应用】菜单- 【绘断面图】- 【根据已知坐标】,弹出“断面线上取值”对话框,在“选择已知坐标获取方式”中单选“由数据文件生成”;在“坐标数据文件名”中打开dgx.dat 文件;注意在“采样间距”中输入25 米(该值可输入与横断面间距相同的数值,便于查看横断面个数及其中桩处的地面高程,并最终确定各里程处横断面的中桩设计高程);单击【确定】按钮。 弹出“绘制纵断面图”对话框,在“断面图比例”中默认横向1:500;纵向1: 100;在“断面图位置”中单击“ ??? ”按钮,用鼠标在绘图 区空白处指定纵断面图左下角坐标,返回“绘制纵断面图”对话框后,单击【确定】按钮。 3. 在纵断面图中“拉坡”大致确定道路中桩设计高:使用pline 多段线从纵断面图图左侧高程标尺1375米处,连接右侧高程标尺1 380米处。如图所示:图中红色曲线即为道路地面断面,白色直线为人工绘制的道路设计断面,每隔25米处有横断面的中桩地面高程,并可大致判断各里程处横断面的中桩设计高程,该纵断面按25 米的间距有6个横断面。

土方路基填筑试验段施工总结报告(20201129023631)

省道208线扎鲁特旗至阜新 鲁北至开鲁段(扎旗境内)公路建设项目 (LKZQTJ-4 路基试验段总结报告 (K71+000-K71+300 陕西公路工程建设有限公司S208线扎旗境内 04标段项目部 二O—七年四月二十三日 省道208线鲁北至开鲁段(扎旗境内)公路工程 总结报告报审表 承包单位:陕西公路工程建设有限公司合同号:LKZQTJ-4 监理单位:山东平安路桥工程咨询有限公司监管:61

承包人: 路基填筑试验段总结报告 为确保省道208线扎鲁特旗至阜新公路鲁北至开鲁段(扎旗境内)公路工程第 四标段的路基工程施工质量,以科学的数据指导生产,确保建造优良工程,全面展 开路基土方填筑施工,在总监办的正确领导和监督下进行了路基填筑试验段的施工。 路基试验段在路基填前地基处理及路基填筑过程中,严格遵守公路交通工程施 工规范和设计要求进行施工。 根据路基填方试验段施工方案, 我项目部在K71+000- K71+300段左侧进 9、安全生产 日期:

行了路基土方填筑试验,试验段长300m平均填筑宽度8m左右,共进行2层试验层填筑,2层土方填筑全部在92区。我部成功完成了该段试验施工工作,并获得了宝贵的路基填筑试验数据,为大面积的土方填筑施工提供了依据。 本次试验过程和结果汇报如下: 一、试验段目的 1、确定最佳的机械组合和施工组织; 2、确定适宜的松铺系数; 3、确定合适的碾压遍数和碾压速度; 4、确定填料碾压时的最佳含水量; 5、确定合适的施工工艺流程; 二、试验段工程概况 1、试验段里程位置:K71+000?K71+300段左侧。 2、填料来源:K69+950段右侧1.5km处取土场。 3、试验段工程概述:K71+00C?K71+300段填高约3m路基边坡采用拱形骨架植物防护。 4、试验段施工进度:K71+00C?K71+300段试验段于2017年5月19日开始至2017年5月21日结束。 K71+000?K71+300段路基填筑试验段

二断面线间土方计算总结

三角网两期土方操作方法: 第一步: 工程应用--DTA法土方计算---根据坐标文件---选择边界---打开原地貌文件 ---参数设置(是否考虑放坡,已知条件中未给出,按不处理进行,采样间距 20米,平场标高默认)---确认---回车---等高线---三角网存盘写入文件选择好路径保存“原地貌.sjw ” 第二步: 工程应用--DTA法土方计算---根据坐标文件---选择边界---打开设计地貌文件 ---参数设置(采样间距20 米,平场标高默认)---确认---回车---等高线--- 三角网存盘 -------- 写入文件选择好路径保存“设计地貌.sjw ”第三步: 工程应用--DTA法土方计算---计算两期间土方---三角网文件(输2回车)--- 打开 “原地貌.sjw -”--输 2 回车---打开“设计地貌.sjw 这”时一般电脑需要运行较长时间进行计算 断面法操作: 第一步:生成里程文件。一般选择由纵断面生成,在生成前需要用复合线划出你这 两个断面之间的纵断面线(也就是用复合线把这两个断面的中桩连起来)。用鼠标点取“工程应用生成里程文件由纵断面生成新建”。 屏幕提示: 请选取纵断面线: 用鼠标点取所绘的那条纵断面线 屏幕提示:

输入横断面间距: (米)<20.0>输入每两个横断面的间距。断面间距默认值为20 米。可根据不同的地形条件选择,如果精度要求高可按( 1 至5)米任选。屏幕提示: 输入横断面左边xx: (米) 20输入大于0的任意值。根据你的设计要求选择横断面左边长度输入横断面右边长度: (米) 20输入大于0的任意值。根据你的设计要求选择横断面左边长度选择中桩点获取方式: (1)结点 (2)等分 (3)等分且处理结点<2> 1 表示结点上要有断面通过;2 表示从起点开始用相同的间距; 3 表示用相同的间距且要考虑不在整数间距上的结点。 选择其中的一种方式后则自动沿纵断面线生成横断面线。你可根据你那里的实际情况选择,如果生成的横断面在里程的分配上不合理你可在以后修改。对横断面的修改有以下编辑功能添加、 变长、剪切、设计、生成。 添加: 在现有基础上添加横断面线。执行“添加”功能,命令行提示: 选择纵断面线用鼠标选择纵断面线; 输入横断面左边xx: (米) 输入横断面右边xx:

土方开挖施工总结

土方开挖预控措施 一、开挖前准备和预控措施 1、需充分结合地质勘察报告、熟悉图纸、清楚开挖深度及范围制定合理切实可行的开挖方案。 2、实地进行查看,注意基坑周边是否存在其它建筑物、高压电线或者河道等影响开挖的事物。 3、到附近当地居民家了解开挖范围土质情况,知晓面层土面下原地貌,是否埋有石头或存在池塘等。 4、提前了解计划开挖时间段内的天气状况,雨季施工应对措施,高温天气防暑降温措施等。 5、考虑施工场地周边降排水问题,就近是否有向外排水渠道,没有的话需制定相应的降排水方案。 6、了解土方班组的实力,机械、人工数量及配合度,开挖前是否有制定适合本工程的开挖方案。 7、提前知会桩基检测单位进场检测时间,桩基检测方式、数量、位置等问题的沟通很重要,土方开挖前静载试验必须先做,土方开挖后动测试验需及时跟进,以免影响到基础施工。 8、确定总包单位的实力及配合度,总包单位泥水、模板、钢筋班组是否确定,材料是否准备好,土方开挖后砖模砌筑、垫层砼必须及时跟上退土速度。 9、基坑周边有条件放坡的尽量放坡,周边临近建筑物或道路导致没有条件放坡需采用垂直开挖的,支护需先行施工。 二、项目塔吊基础施工案列 1、现场地质为面层2米厚杂填土,往下7米~10米深含

水率为70%左右的流动性淤泥; 2、塔吊基础开挖深度为4~5米左右; 3、开挖前钢板桩准备充足,应对下雨天淤泥流动造成基坑边坡坍塌; 4、需采取分三层阶梯开挖,第一层退2米,第二层、第三层均退1米左右,一次开挖到底必然对桩基础造成破坏,假如有桩面标高过高而外露于土面之上,需立即进行分段砍桩,配合土方班组,挖一层砍一段; 5、若场地条件允许面层土方能放大尽量放大进行卸载,减少土体侧压力对桩基础的挤压。开挖到下面几层要使用小型钩机并且需站在钢板之上进行挖土,减少钩机走动对桩基础的挤压; 6、提前一天通知桩基检测单位,约好塔吊桩基础检测时间; 7、总包单位的班组级材料提前准备,土方开挖一完成且桩基检测正常,塔吊基础承台模板、钢筋、塔吊预埋件需及时跟进,通过隐蔽验收都立即浇捣砼,以避免下雨、土方滑坡等对桩基础造成挤压破坏。 以上总结仅供本项目参考。

场地断面土方计算

8.2.2.2场地断面土方计算。 第一步:生成里程文件。 在场地的土方计算中,常用的里程文件生成方法同8.2.2.1中由纵断面线方法一样,不同是在生成里程文件之前利用“设计”功能加入断面线的设计高程。 第二步:选择土方计算类型。 ●用鼠标点取“工程应用\断面法土方计算\场地断面”。如图8-24: 图8-24 场地断面子菜单 ●点击后弹出对话框,道路的所有参数都是在下图对话框中进行设置的: 图8-25 断面设计参数输入对话框 可能用户会认为这个对话框和道路土方计算的对话框是一样的。实际上在这个对话框中,道路参数全部变灰,不能使用。只有坡度等参数才可用。 第三步:给定计算参数。 接下来就是在图8-25弹出的对话框中输入各种参数。 ●选择里程文件: 点击确定左边的按钮(上面有三点的),出现“选择里程文件名”的对 话框。选定第一步生成的里程文件。 ●把横断面设计文件或实际设计参数填入各相应的位置。注意:单位均 为米。

●点“确定”按钮后,屏幕提示: 图8-26断面图要素设置 ●点击“确定”在图上绘出道路的纵横断面图,结果如图8-27所示: 图8-27纵横断面图 如果道路设计时该区段的中桩高程全部一样,就不需要下一步的编辑工作了。但实际上,有些断面的设计高程可能和其它的不一样,这样就需要手工编辑这些断面。 ●如果生成的部分断面参数需要修改,用鼠标点取“工程应用\断面法土 方计算\修改设计参数”。 屏幕提示:

选择断面线这时可用鼠标点取图上需要编辑的断面线,选设计线或地面线均可。弹出修改参数对话框则可以非常直观的修改相应参数。 修改完毕后点击“确定”按钮,系统取得各个参数,自动对断面图进行修正,这一步骤不需要用户干预。实现了“所改即所得”。 将所有的断面编辑完后,就可进入第四步。 第四步:计算工程量。 ●用鼠标点取“工程应用”菜单下的“断面法土方计算”子菜单中的“图 面土方计算”。如图8-28: 图8-28 图面土方计算子菜单 命令行提示: 选择要计算土方的断面图:拖框选择所有参与计算的道路横断面图 指定土石方计算表左上角位置:在适当位置点击鼠标左键 ●系统自动在图上绘出土石方计算表,如图8-29。 ●然后在命令行提示: 总挖方= XXXX 立方米,总填方= XXXX 立方米 ●至此,该区段的道路填挖方量已经计算完成,可以将道路纵横断面图 和土石方计算表打印出来,作为工程量的计算结果。

土石方计算例题

土石方计算 例题:某工程基础平面图、剖面图如下所示,自然地坪平均标高为设计室外地坪标高。已知室外设计地坪以下各个项目的工程量为:垫层体积4.12m3,砖基础体积24.62m3;地圈梁(底标高为设计室外地坪标高)体积2.55m3。试求建筑物平整场地、挖土方、基础回填土、室内回填土、余(取)土运输工程量(不考虑挖填土方运输)。图示尺寸单位为毫米,按三类土计算。

解:1、场地平整面积S=(9+0.24+4)×(6+0.24+4)=135.58 m 2 2、挖土方:(采用人工放坡开挖) H=2.0-0.3=1.7m 放坡系数K=0.33 工作面宽度C=300mm 断面1:断面面积S 1=(B+2C+KH) ×H=(1+2×0.3+0.33×1.7) × 1.7=3.67 m 2 断面长度L 1=(9+6)×2+[9-(0.3×2+0.5×2)]=37.4m 断面1开挖体积V 1=S 1×L 1=3.67×37.4=137.26 m 3 断面2:断面面积S 2=(B+2C+KH)×H=(0.8+2×0.3+0.33×1.7)× 1.7=3.33 m 2 断面长度L 2=2×(3-10.322+?-10.322 +?)=2.8m 断面1开挖体积V 2=S 2×L 2=3.33×2.8=9.32 m 3 挖土方V= V 1+ V 2=137.26+9.32=146.58 m 3

3、基础回填土体积=146.58-4.12-24.62=117.84 m3 4、室内回填土厚度=0.3-0.1=0.2m 室内回填土净面积=(4.5-0.24)×(3-0.24)×4 =47.03 m2 室内回填土体积=47.03×0.2=9.41 m3 5、余(取)土运输工程量=挖土方-基础回填土体积-室内回填土体积=146.58-117.84-9.41=19.33 m3

土方工程施工总结

XXXXXXXXX安置点 场平土方填筑施工小结 一、土方填筑施工验收标准 1、质量检查项目执行XXXXXXX基础设施工程招标文件技术规范、XXXXXXXXX号建设规划图及GB50202-2002施工质量验收规范的规定《建筑工程质量检验评定标准》基本要求 土方开挖工程检验批质量验收记录 走路线及弃土场。 施工过程中检查平面位置、水平标高、边坡坡度、压实度、排水,并随时观测周围的环境变化。 施工完成后,进行检验。形成施工记录及检验报告。

土方回填工程检验批质量验收记录 土方回填前清除基底的垃圾、树根等杂物,去除积水、淤泥,验收基底标高。如在松土上填方,在基底压实后再进行。填方土料按设计要求验收。 填方施工中检查排水措施,每层填筑厚度、含水量控制、压实程度。填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。如无试验依据,可按表6.3.3选用。检查施工记录和试验报告。 二、施工总结 本工程在XXXX年XX月XX日开标后确定我公司为中标单位,我公司于XXXX年XX月XX日与建设单位XXXXXXXXXX签订了合同,在迅速完成各项准备工作后于XXXX年XXXX2日及时报请确定开工。 根据XXXXXXXXXXXXXX号图纸的要求,根据场区实际进行土石方

平衡。根据设计要求确定场区高程,基地回填材料就地取材。依据设计文件要求,经项目部研究决定,最大能力的投入机械设备展开土石方开挖回填工作。于XXXX年XX月XX日基本完成土石方平整工程,为移民建房打下基础。在工程的实施过程中,XXXXXXXXXX工程项目部该合同段精心组织,合理施工,严格遵循“土方填筑工程技术规范要求”所确定的施工工艺及质量要求组织施工,检测结果真实有效,满足设计及施工规范要求。现对我公司承担的土石方场平工程重点控制工艺总结如下: 1、场区的开挖不扰动天然地基。场地平整,边坡坡度符合施工设计的规定;场区高程的允许偏差:开挖土方时应为±20mm。机械土方开挖前,为防止超挖、欠挖,应对机械开挖工序进行全过程的控制,在自检合格后,才允许其进行下道工序施工。 2、根据场平的试验数据影响压实度的主要因素有:土质的含水量、松铺厚度、碾压遍数、压实机械的类型和功能及碾压速度等因素。 1)、当天然含水量处于最佳含水(±2%),状态下宜直接摊铺碾压,松铺厚度为30m(机械利用率最高),采用30T胶轮压路机(碾压速度2~4Km/h)进行振动碾压;当土质含水量过大时,要摊铺晾晒,绝对不宜直接进行摊铺碾压;当土质含水量过小时,要洒水闷料,绝对不宜直接进行摊铺碾压,否则只会出现松散、碾压不密实; 2)、机械组合:挖机一台、自卸汽车3台、推土机1台、30T山推胶轮压路机一台。 3)、人员组合:施工负责人1人、质检员1人、测量员1人、安

CASS计算土方量的方法(断面法、三角网法、方格网法、两期计算法)

CASS计算土方量的方法(断面法、三角网法、方格网法、两期计算法) 我们在日常的测量工作中,经常都需要计算一些土方量,而计算两期土方是CASS 的特色之一,特别是区域土方平衡施工过程中,或测量了两次结果之后,它能一次性为我们计算出同一区域的填挖方土方量,很是方便。为了使大家深入了解CASS6.1计算两期土方的方法,提出此问题与大家一起讨论学习。 一般来说,下面三种方法均可以计算两期土方: 1、两断面线间土方计算 2、DTM法两期土方计算 3、方格网土方计算(测量推荐) 三角网法、方格网法是常用的方法,断面法是提供给甲方的方量依据,一般三种方法的计算差距不会超过2%---5% 。 三角网法计算方量:点击等高线,选建立DTM或图面DTM完善 点击建立DTM后会显示:

选由图面高程点生成,确定。 此时要注意左下角显示的文字,点击回车键即可。把区域的边界线选中后,就会自动形成三角网,如图所示:

三角网形成后,再点击工程运用中的DTM法计算土方量,选中根据图上三角网,如图所示: 选中后就会显示下图:

注意左下角的提示:输入平场高度(就是设计深度,一般情况要加上超深0.5m)后回车,方量就会在左下角有显示。方量计算完成。 方格网法计算方量:方格网法计算方量首先要采点,点击工程运用鼠标向下,选指定点生成数据文件,如图所示:

然后就会自动跳出一个窗口,如图所示: 先把文件放在自己能够找的道的文件里,如桌面,起好名字,保存即可。 窗口自动关闭后,左下角就会显示指定点:,此时,只要把鼠标放在高程点上左击后,会显示地物代码,代码就是点的行政代码,如边界线就写B,房子就写F,现在采点直接回车即可。回车后,又会显示高程(0.00),这是后,就需要输入你所用鼠标点击的高程点。水深要有负号,当然,正的水深就不需要加号了,直接输入就好。 最后会显示的是输入点号(1),这一步,只要直接回车就可以了。就这样把工作区域的点全部踩完。 重新打开CASS成图软件,点击绘图处理的站高程点如下图: 就会弹出一个窗口,如下图:

方格网法计算土方量教材及例题

、读识方格网图 方格网图由设计单位(一般在1: 500的地形图上)将场地划分为边长 a=10?40m 的若干 方格,与测量的纵横坐标相对应 ,在各方格角点规定的位置上标注角点的自然地面标高 (H )和设 计 标高(Hn ),如图1-3所示. Λ=3‰ 二、场地平整土方计算 考虑的因素: ① 满足生产工艺和运输的要求; ② 尽量利用地形,减少挖填方数量; ③ 争取在场区内挖填平衡,降低运输费; ④ 有一定泄水坡度,满足排水要求 ⑤ 场地设计标高一般在设计文件上规定,如无规定: 4? 65 I +0 39 *0 02 3 -0 19 4 -0.5Λ 5 45 67 4j?> 43,94 43 73 44 U 鼻射 JJeo ÷ I BfiJD \ .-17 ?0 -117 00 -270 OO +25 90 \ 6 7 *0 30 \ < <0 *0 40 10 42 9 J J3 S9 4155 43.65 43 7b √1 71 44 |7 43 77 44 67 +263 00 *∣42 7∣ UQ 2i ? H56O? Il +097 12 +0 71 ? 044 +0.C6 S V 15 42.53 55 42 90 43 61 4?23 抽67 4? €7 4J 7? 44 17 +0 30 ?i1标扁 图1-3 方格网法计算土方工程量图

A.小型场地一一挖填平衡法; B.大型场地一一最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。 1、初步标咼(按挖填平衡),也就是设计标咼。如果已知设计标咼, 1.2步可跳过 场地初步标高: H0=( ∑H1+2∑H2+3∑H3+4∑H4)∕(4*M) H1--一个方格所仅有角点的标高; H2、H3、H4-—分别为两个、三个、四个方格共用角点的标高 M——方格个数. 2、地设计标高的调整 按泄水坡度、土的可松性、就近借弃土等调整 按泄水坡度调整各角点设计标高: ①单向排水时,各方格角点设计标高为:Hn = H0 ± Li ②双向排水时,各方格角点设计标高为:Hn = H0 ± LX ix ± L yi y 3. 计算场地各个角点的施工高度 施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算: 式中hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m n------ 方格的角点编号(自然数列1,2,3,???, n). Hr------ 角点设计高程, H----- 角点原地面高程. 4. 计算“零点”位置,确定零线 方格边线一端施工高程为“ +” ,若另一端为“-”,则沿其边线必然有一不挖不填的点,

断面土方计算步骤

南方CASS 7.1场地断面土方计算 第一步、展出计算区域内的高程点; 第二步、绘出需平整的边界闭合线(切割边界线),再确定纵断面线的方向和长度,纵断面线的长度应与两端的边界闭合线相交; 第三步、点工程应用->生成里程文件由纵断面线生成新建,按提示选纵断面线,弹出由纵断面线生成里程文件的对话框,选结点,填写横断面间距及左、右长度(横断面长度应超出边界闭合线,这主要是考虑放坡问题),点确定; 第四步、点击工程应用生成里程文件由纵断面线生成添加、变长、剪切,添加是在横断面线上加横断面线;变长是调整横断面线的长短的问题;剪切是把放坡以外的横断面线剪去。在第三步完成后,即可在图面上大概确定放坡的位置,连成闭合线,点剪切后选这根闭合线,长出的横断面线会删除; 第五步、点击工程应用->生成里程文件->由纵断面线生成->设计,按提示栏选择切割边界线(平整的边界闭合线),再按提示选横断面线,这时会在左横断面线与切割边界线相交点上出现设计高程对话框,输入该断面线的设计高程,回车,输入右端的设计高程,回车,再选下一条横断面线,以此类推,输入完毕后退出; 第六步、点击工程应用->生成里程文件->由纵断面线生成->生成,按提示选纵断面线即弹出生成里程文件对话框。第一栏应选第一步展点时的高程数据文件(格式.dat),第二栏应输入并保存生成的里程文件名(格式.hdm),第三栏应输入并保存相对应的坐 —1—

标数据文件名(格式.dat)。最后输入横断面线插值间距和起始里程后,点确定,这时图中纵断面线与横断面线交点上会标出中桩里程及高程。 第七步、点击工程应用断面法土方计算场地断面,弹出断面设计参数对话框,在选择里程文件栏下打开上步中第二栏所保存的文件,在横断面设计文件栏下打开上步中第三栏所保存的文件,再输入坡度、纵横向比例、行列间距等项,最后点确定,再次弹出绘制纵断面对话框,输入所绘位置和比例后点确定,这时纵断面图就绘制在你给定的位置上。按提示,在屏幕上指定横断面图绘制的起始位置就会绘出所有的横断面图和挖填面积。如果要修改横断面线和设计断面线,点击工程应用断面法土方计算编辑断面线,按提示选择后,弹出编辑对话框,在所需的位置插入距离、高程即可,左断面的距离为-,右为+。 第八步、点击工程应用断面法土方计算图面土方计算,按提示框选所有横断面,回车,按提示在屏幕上指定土石方计算表左上角位置,即完成全部工作。 场地断面法二期土方计算 分别用第一期工程(开挖前的原始地貌)、第二期工程(开挖平整后)的高程文件分别生成里程文件一和里程文件二。 第一步:第一期工程的里程文件生成可按上面的第一步至第六步完成。第二期工程的里程文件生成可免去第五步的设计工作。第二期工程在上面的第三步中的新键前,把平面图中第一期的横断面线删除,重新建立横断面线,但二期的纵横断面线需重合。第二步:使用其中一个里程文件生成纵横断面图。如绘出第一期的(见上面的第七步),后点击工程应用断面法土方计算图上添加断面线,系统弹出添加断面线对话框,在 —2—

道路断面土方计算

一、系统环境: (1)操作系统WIN XP ; (2)应用环境:南方CASS7.0 FOR CAD2004 或CAD2006 (CASS7.1破解版下载地址) 二、实例数据:坐标高程数据文件:dgx.dat (路径:\Program Files\CASS70\DEMO\dgx.dat ) 三、准备工作: 展绘坐标数据文件dgx.dat 中的测点点号,并绘制等高线。基本操作如下: (1)【绘图处理】菜单--【展野外测点点号】;弹出“输入坐标数据文件名”对话框中,打开dgx.dat文件,展绘出测点点号; (2)【等高线】菜单--【建立DTM】;弹出“建立DTM”对话框中,“选择建立DTM方式”中单选“又数据文件生成”;“坐标数据文件名”中打开dgx.dat文件;“结果显示”中单选“显示建三角网结果”;单击【确定】完成DTM的建立。 (3)【等高线】菜单--【绘制等高线】;弹出“绘制等值线”对话框,修改“等高距”为0.5米;“拟合方式”中单选“三次B样条拟合”;单击【确定】完成等高线的绘制。 (4)【等高线】菜单--【删三角网】。 四、道路断面设计阶段工作: 1. 设计线路走向,即确定纵断面线:在等高线地形图中绘制道路的纵断面剖面线:使用pline 绘多段线命令,连接dgx.dat 中测点点号10 和108,起点测点10,终点测点108。如图 所示:

2. 绘制道路的纵断面图,以便下一步中确定“横断面设计文件”中的各个横断面的中桩设计高。基本操作如下: 【工程应用】菜单-【绘断面图】-【根据已知坐标】,弹出“断面线上取值”对话框,在“选择已知坐标获取方式”中单选“由数据文件生成”;在“坐标数据文件名”中打开dgx.dat文件;注意在“采样间距”中输入25米(该值可输入与横断面间距相同的数值,便于查看横断面个数及其中桩处的地面高程,并最终确定各里程处横断面的中桩设计高程);单击【确定】按钮。 弹出“绘制纵断面图”对话框,在“断面图比例”中默认横向1:500;纵向1:100;在“断面图位置”中单击“···”按钮,用鼠标在绘图区空白处指定纵断面图左下角坐标,返回“绘制纵断面图”对话框后,单击【确定】按钮。 3.在纵断面图中“拉坡”大致确定道路中桩设计高:使用pline多段线从纵断面图图左侧高程标尺35米处,连接右侧高程标尺40米处。如图所示: 如图所示,图中红色曲线即为道路地面断面,白色直线为人工绘制的道路设计断面,每隔25米处有横断面的中桩地面高程,并可大致判断各里程处横断面的中桩设计高程,该纵断面按25米的间距有10个横断面。 4. 确定设计道路的横断面相关参数,须编辑“横断面设计文件”(可打开CASS安装目录中Program Files\CASS70\DEMO\ ZHD.TXT查看“横断面设计文件”的数据格式,各个参数的具体说明请参阅CASS用户手册)。现在我们需要编辑本实例中的10个横断面的设计参数,此例编辑的“横断面设计文件”如下: 1,H=35.0,I=1:1,W=5,A=0.02,WG=1.5,HG=0.5 2,H=35.7,I=1:1,W=5,A=0.02,WG=1.5,HG=0.5 3,H=36.2,I=1:1,W=5,A=0.02,WG=1.5,HG=0.5 4,H=36.8,I=1:1,W=5,A=0.02,WG=1.5,HG=0.5

土石方工程工程量计算实例

土石方工程 1.如下图所示,底宽1.2m,挖深1.6m土质为三类 土,求人工挖地槽两侧边坡各放宽多少? 【解】已知:K=0.33,h=1.6m,则: 每边放坡宽度b=1.6×0.33m=0.53m 地槽底宽1.2m,放坡后上口宽度为: (1.2+0.53×2)m=2.26m 2.某地槽开挖如下图所示,不放坡,不设工作面,三类土。试计算其综合基价。 【解】外墙地槽工程量=1.05×1.4×(21.6+7.2)×2m3=84.67m3 内墙地槽工程量=0.9×1.4×(7.2-1.05)×3m3=23.25m3 附垛地槽工程量=0.125×1.4×1.2×6m2=1.26m3

合计=(84.67+23.25+1.26)m3=109.18m3 套定额子目1-33 1453.23/100m2×767.16=11148.60(元) 挖地槽适用于建筑物的条形基础、埋设地下水管的沟槽,通讯线缆及排水沟等的挖土工 程。挖土方和挖地坑是底面积大小的区别,它们适用建造地下室、满堂基础、独立基础、设备基础等挖土工程。 3.某建筑物基础如下图所示,三类土,室内外高差为0.3米。 计算:(1)人工挖地槽综合基价;(2)砖基础的体积及其综合基价。 砖基础体积=基础顶宽×(设计高度+折加高度)×基础长度 砖基础大放脚折扣高度是把大放脚断面层数,按不同的墙厚,折成高度。折加高度见下表。 表1 标准砖基础大放脚等高式折加高度 (单位:m)

【解】(1)计算挖地槽的体积: 地槽长度=内墙地槽净长+外墙地槽中心线长 ={[5.00-(0.45+0.3+0.1)×2]+[7+5+7+5]}m=27.30m 地槽体积=(0.9+2×0.3+2×0.1)×1.0×27.30m3=46.41m3 套定额子目1-33 1453.23/100m2×46.41=674.44(元) (2)计算砖基础的体积: 本工程为等高式大放脚砖基础,放脚三层,砖,查上表得折扣高度为0.259。砖基础截面积为: (0.259+1.2)×0.365=0.5325(m2) 砖基础长=内墙砖基础净长+外墙砖基础中心线长 ={(5.0-0.37)+(7+5+7+5)}m=28.63m 砖基础体积=基础截面面积×基础长=0.5325×28.63m3=15.25m3 套定额子目3-1 1461.08/10m2×15.25=2228.15(元) 4.某建筑物的基础如下图所示,三类土,计算人工挖地槽工程量及其综合基价。

土方工程施工总结报告

土方工程施工总结报告 中国燃气涡轮研究院灾后异地重建项目场地平整工程 施工总结报告 安蓉建设总公司 绵阳油坊河整治工程项目部 二零一二年二月 目录 1. 工程概况--------------------------------------------------------2 2. 机构组成--------------------------------------------------------3 3. 质量管理情况--------------------------------------------------3 4. 施工进度控制--------------------------------------------------6 5. 施工安全与文明施工情况-----------------------------------7 6. 环境保护措施--------------------------------------------------8 7. 施工中新技术的应用情况-----------------------------------8 8. 对建设单位、设计单位、监理单位的评价--------------9 9. 施工体会--------------------------------------------------------9 2 一、工程概况 中国燃气涡轮研究院绵阳试验基地为“5.12”特大地震灾后重建项目,为国家重点建设项目之一。本项目位于四川省绵阳市游仙区小枧镇一心村,西南临绵(阳)盐(亭)一级公路、三江电站,西北以即将建设的绵遂高速公路为界,东为小枧镇至沉抗水库乡际公路,东南为油坊河改道段出口,出口左岸有高家梁,出口右岸有笔架山。试验基地内的油坊河属涪江一级支流,自北向南蜿蜒曲折通过试验基地核心区腹地。为满足基地建设总体规划,建设单位决定对624征地区域进行场平。本工程区域总趋势东北高西南低,山顶高500-550m,山坡坡度20-30度,为浅切割地形。

土方钢筋砼计算例题

(二)土的工程性质 1.土的含水量 式中:G 湿——含水状态时土的质量 G 干——烘干后的质量 2.土的可松性 【例1-1】某建筑物外墙为条形毛石基础,基础平均截面面积为2.5m 2。基槽深1.5m ,底宽为2.0m ,边坡坡度为1:0.5。地基为粉土,Ks=1.25;Ks ′=1.05。计算100m 长的基槽挖方量、需留填方用松土量和弃土量。 【解】 挖方量 315.4121005.12 )5.05.122(2m V =????++= 填方量 335.1621005.25.412m V =?-= 填方需留松土体积 3s s 325.19305 .125.15.162m K K V V =?=?'=留 弃土量(松散) 32s 121.3225.19325.15.412m V K V V =-?=-=留弃 一、基坑、基槽和路堤的土方量计算 当基坑上口与下底两个面平行时(图1-2),其土方量即可按拟柱体的体积公式计算。即: 式中:H ——基坑深度(m ) F 1,F 2——基坑上下两底面积(m 2) F 0——F 1和F 2之间的中截面面积(m 2) 当基槽和路堤沿长度方向断面呈连续性变化时(图1-3),其土方量可以用同样方法分段计算。 即: ()2011146 F F F L V ++= 式中:V 1——第一段的土方量(m3) L 1——第一段的长度(m )。

将各段土方量相加即得总土方量,即: 式中:V 1,V 2,…,V n ——为各分段土的土方量(m 3)。 1.某矩形基坑,坑底面积为20mx26m ,深4m ,边坡系数为0.5,试计算该基坑的土方量。 解:底面积F1=20x26=520m2 (1分) 顶面积F2=(20+4x0.5x2)x (26+4x0.5x2)=720m2 (1分) 中截面面积F0=(20+4x0.5x2÷2)x (26+4x0.5x2÷2)=616m2 (1分) 土方量V=H/6(F1+4F0+F2)=4/6x (520+4x616+720)=2469.33m2 2、某基坑坑底面积为6mx10m ,深4m ,边坡系数为0.33,K p =1.25, K p ,=1.05,需回填空间的体积为120m 3 ,用体积为5 m 3 的汽车将余土外运,求余土外运车次及预留回填土的体积。 解:F 1=AB=6x10=60m 2 (1分) F 2=(A+2mH)(B+2mH)=(6+2x4x0.33)(10+2x4x0.33)=109.21m 2 (1分) F 0=(A+mH)(B+mH)=(6+4x0.33)(10+4x0.33)=82.86m 2 (1分) V 坑(自)=H/6(F 1+F 2+4F 0)=333.77m 3 (2分) V 坑(松)=V 坑(自)x1.25=417.21m 3 (1分) V 回(压)=120m 3 V 回(自)=V 回(压)/K P ,=114.29m3 (1分) V 回(松)=V 回(自)xKP=142.86m3 (1分) V 余(松)=V 坑(松)-V 回(松)=274.35m3 (1分) N=V 余(松)/V 0=54.87=55(车) (1分) 二、场地平整标高与土方量 (一)确定场地设计标高 1.初步设计标高 式中:H 0——所计算的场地设计标高(m ) N ——方格数; H 11,…,H 22——任一方格的四个角点的标高(m )。 如令:H 1——1个方格仅有的角点标高; H 2——2个方格共有的角点标高;

路基土方施工技术总结

K85+769.6~K86+998.96 土方路基工程 施工技术方案

第一章单位工程概况 一、地貌和气候 本标段区域范围:K35+769.6~K36+998.96位于桐柏山区腹地,桐柏山西靠南阳盆地,东接大别山脉,自北西向东南横贯,其主体山脉位于路线区南端,海拔800~1140m,之间多为低山、丘陵、岗地地貌,少部分为河谷平原。区内分布有淮河及其支流月河等大小河流及水库,水量较丰富。 气象:本标段区域属温带季风气候。四季分明,温暖湿润,春季雨水充沛,乍暖骤寒;夏季易涝易旱,天气炎热;秋季雨水适中,凉爽易人;冬季少雨多晴,时间长而严寒期较短。 气温:年平均气温在14.9℃。最高气温一般在七、八月份达37~40℃。 降水:年平均降水量1158mm,降水四季分配不均,多集中在夏季6、7、8月份。 主要技术标准表 二、路基设计 1.路基横断面布置 本施工合同段路基标准横断面为:路基宽度26.00m,其中车道宽2×2×3.75m,右侧硬路肩宽2×3.00m(含右侧路缘带宽2×0.50m),中间带宽3.50m(中央分隔带2.0m,左侧路缘带宽2×0.75m),土路肩宽2×0.75m。 2.路基填料及压实 路基压实度指标(重型)

路基填料最小强度要求 3.路堑高边坡 本标段以低山区为主,丘陵穿插其间。边坡坡度按设计坡度施工后边坡处于稳定状态。 第二节路基土石方工程 一、工程复测 1.开工之前进行现场恢复和固定路线。其内容包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等。 2.将所有的测量资料进行记录并整理。 3.在监理工程师核准测量成果后,按图纸要求现场设置路基用地界桩和坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土堆等的具体位置桩,标

道路断面法土方计算

道路断面法土方计算 第一步:生成里程文件。 里程文件用离散的方法描述了实际地形。接下来的所有工作都是在分析里程文件里的数据后才能完成的。 生成里程文件常用的有四种方法,点取菜单“工程应用”,在弹出的菜单里选“生成里程文件”,CASS 7.0提供了四种生成里程文件的方法,如图8-10: 图8-10 生成里程文件菜单 1.由纵断面生成 在CASS 2008中综合了以前由图面生成和由纵断面生成两者的优点。在生成的过程中充分体现灵活、直观、简捷的设计理念,将图纸设计的直观和计算机处理的快捷紧密结合在一起。 ●在使用生成里程文件之前,要事先用复合线绘制出纵断面线。 ●用鼠标点取“工程应用\生成里程文件\由纵断面生成\新建”。 ●屏幕提示: 请选取纵断面线:用鼠标点取所绘纵断面线弹出如图8-11所示对话框: 图8-11由纵断面生成里程文件对话框 中桩点获取方式:结点表示结点上要有断面通过;等分表示从起点开始 用相同的间距;等分且处理结点表示用相同的间距且要考虑不在整数间 距上的结点。 横断面间距:两个断面之间的距离此处输入20 横断面左边长度:输入大于0的任意值,此处输入15。 横断面右边长度:输入大于0的任意值,此处输入15。 选择其中的一种方式后则自动沿纵断面线生成横断面线。如图8-12所示

图8-12由纵断面生成横断面 其他编辑功能用法如下: 图8-13横断面线编辑命令 添加:在现有基础上添加横断面线。执行“添加”功能,命令行提示:选择纵断面线用鼠标选择纵断面线; 输入横断面左边长度:(米) 20 输入横断面右边长度:(米) 20 选择获取中桩位置方式:(1)鼠标定点(2)输入里程<1> 1表示 直接用鼠标在纵断面线上定点。2表示输入线路加桩里程。 指定加桩位置:用鼠标定点或输入里程。 变长:可将图上横断面左右长度进行改变;执行“变长”功能,命令行提示: 选择纵断面线: 选择横断面线: 选择对象:找到一个 选择对象: 输入横断面左边长度:(米) 21 输入横断面右边长度:(米) 21,输入左右的目标长度后该断面变长。剪切:指定纵断面线和剪切边后剪掉部分断面多余部分。 设计:直接给横断面指定设计高程。首先绘出横断面线的切割边界,选定横断面线后弹出设计高程输入框: 生成:当横断面设计完成后,点击“生成”将设计结果生成里程文件。
