双壁波纹管施工规范

双壁波纹管施工规范
双壁波纹管施工规范

双壁波纹管施工规范

双壁波纹管施工规范

一般规定

*管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行道下管顶覆土厚度不小于0.7m。

*管道应直线敷设,需利用柔性接口折线敷设时,管道每个承接口处相对转角一般情况下不得大于1.5°。

*排水管道工程可同槽施工,但应符合一般排水管同槽敷设设计、施工的有关规定。

*管道穿越铁路、高等级道路路堤及有障碍的构筑物时,应设置钢筋混凝土、钢、铸铁等材料制作的保护套管.套管内径应大于波纹管外径200mm以上,管道与套管之间的端部处空间用填料填塞。*管道基础的埋深低于建(构)筑物基础底面时,管道不得敷设在建(构)筑物基础下地基扩散角受压区以内。

*地下水位高于开挖沟槽槽底高程的地区,施工时应采取降底地下水位的措施,防止沟槽失稳。地下水位应降至槽底最低点以下0.3m~0.5m方可进行管道安装。回填的全部过程中,不得停止降低地下水。

沟槽

*沟槽槽底净宽度,宜按管外径加0 6m~1 Om确定,以便于人工在槽底作业为宜。

*开挖沟槽,应严格控制基底高度,不得扰动基面。基底设计标高以上0.2m~0.3m的原状土应予保留,禁止扰动。铺管前用人工清理至设计标高,不得挖至设计标高以下。如果局部超挖或发生扰动,不得回填泥土,可换填10mm~15mm天然级配的砂石料或中、粗砂并整平夯实。

*雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,并做好防泡槽的措施。一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石料或中粗砂,做好基础处理。

*人工开槽时,宜将槽上部混杂土,槽下部良质土分开堆放.以便回填用。堆土不得影响管沟的稳定性。

*槽底埋有不易清除的块石、碎石、砖块等物质时,应铲除至设计标高以上O

2m,然后铺垫天然及配砂石料,面层铺上沙土整平夯实。

*槽底不得受浸泡或受冻。

基础

*管道基础设计.采用垫层基础。对一般的土质地段,基底只需铺一层砂垫层,其厚度为0.1 m,对软土地基,槽底又处在地下水位以下时,宜铺垫一层砂砾或碎石,其厚度不小于0.15m,碎石粒为5mm~40mm,上面再砂垫层(中、粗砂)厚度不小于0.05m.垫层总厚度不小于0.2m。

*开槽后,对槽宽、基础垫层厚度、基础表面标高、排水沟畅通情况、沟内是否有污泥、杂物、基层有无扰动等作业项目,分别进行验收,合格后才能进行安排。

管道安装

*管道安装一般均可采用人工安装。安装时,由人工抬管道两端传给槽底施工人员。明开槽,槽深大于3m或管径大于400mm的管道,可用非金属绳索溜管.使管道平稳的放在沟槽管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。

承插口管安装应将插口顺水流方向,承口逆水流方向,由下游向上游依次安排。

*管道长短的调整,可用手据切割,但断面应垂直平整,不应有损坏。

管道与检查井连接

*管道与检查井的连接,宜采用柔性接口,也可采用承插管件连接.当要求不高时,也可直接砌进检查井壁中。

*管道与检查井的衔接,为保证管材或管件与检查井壁结合良好不漏水,管道与检查井的衔接可采用预制混凝土外套环,加橡胶圈的结构形成。如左图所示。混凝土外套环应在管道安装前预制好,外套环的内径应根据管材的外径尺寸确定。外套环的混凝土强度不低于C15级,壁厚不小于50mm.厚度不小于240mm。先将管道插口部位套上胶圈,并将管材此端插进混凝土外套环,混凝土外套环与

井壁间用水泥砂浆砌筑。

*当管道位于软土地基或低洼、沼泽、地下水位高的地段时,应考虑基础的不均匀沉降.检查井与管道的连接,宜先采用长0.5m的短管上述方法与检查井连接,然后接一段2m短管.再与整根管道连接,如下图所示。

管道修补

*管道敷设后,受意外因素发生管壁局部损坏,当损坏部位的长或宽不超过管周长的1/12时,可采取哈呋件修补措施。

*管壁局部损坏孔洞小于100mm时,可先用连体胶圈套于损坏部位,再将哈呋件安好,均匀紧好螺栓如图所示。

*管材破损严重应截去破损处,换上等长短管然后用尼龙加强热收缩带连接。

回填要求

*管道安装验收合格后应立即回填,至少应先回填到管顶上一倍管径高度。

*沟槽回填从管底基础部位开始到管顶以上0.5m范围内,必须用人工回填。严禁用机械推土回填。*管顶0 .5m以上部位的回填,可采用机械从管道轴线两侧同时回填、夯实或碾压。

*回填土过程中沟槽内应无积水,不允许带水回填,不得回填积泥、有机物,回填土中不应含有石块、砖头、冻土块及其他杂硬物件。

*沟槽回填,应从管线、检查井等构筑物两侧同时对称回填,确保管线及构筑物不产生位移,必要时可采取限位措施。不同部位,回填材料的要求及密实情况要求如图:

管道安装

*聚乙烯排水管道部位工程,应按路段或长度划分。工序划分为沟槽、降低地下水、砂石基础、下管安装、接口、检查井、闭气或闭水检验、回填。

*管道的密封性检验应在管底与基础腋脚部位用砂回填密实后进行,采用闭水检验方法进行实验。在管道内充水保持管顶以上2m水头压力,观测管道24小时渗漏量,应不超过下表规定。

双壁波纹管施工技术交底54963

双壁波纹管施工技术交底 一、施工准备 1、材料 双壁波纹管,承插口连接。管道的走向、标高及坐标等应满足设计要求,且符合施工规范的要求。橡胶圈应是管材厂家配套产品。且符合国家标准。 2、机具 电动工具:平板振捣器 手动工具:手锯,吊链,棉纱绳,锉刀。 3、施工工艺 管道铺设方式为在砂基础上铺设双壁波纹管承插口橡胶接口管道,明开法施工的双壁波纹管采用砂基础,沟槽经验收合格后即进行砂垫层部分基础施工。砂基础采用中粗砂,由人工铺筑,平板振捣器振密。 中粗砂选用优质天然砂料,含泥量不大于砂重的10%。 砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在士10mm以内,压实系数不低于0.95,以满足管道的安装要求。 检查井内壁全部用125水泥砂浆抹面,波纹管检查井基础砼采用C15,基础厚150mm,下设200mm20%石灰土垫层,遇地下水采用干砌片石垫层。 工作坑: 由于双壁波纹管大头承口处呈喇叭状,每节管承口处需要挖一稍深的工作坑,以便使管子稳平及检查、修找胶圈就位情况。随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空,见下图。承插安装后,用砂填实工作坑。 下管、排管(布管): 管道安装采用人工安装。槽深不大时由人工抬管入槽,槽深大于3m 或管径大于公称直径DN400mm 时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中。混合槽或支撑

槽,采用从槽的一端集中下管,在槽底将管材运送到位。砂基础垫层经验收合格后进行下管施工,下管前将管道内外壁清扫干净,并进行外观检查,合格品用于吊放。 按设计要求进行排管(布管),排管从下游开始排放,管道承口为进水方向,两管节间搭接300~400mm。 调整管材长短时用手锯切割,断面应垂直平整,不应有损坏。 二、管道安装: 1 安装前管床处理 管床必须处理得连续平整,不得有大颗粒圆石(直径大于38m m)或尖角 形石块(大于25mm),防止应力集中损伤管道。 2 稳管 由于管道承口为进水方向,管道安装从下游开始安装,朝上游连续铺设。 先将设计井段第一节管按检查井井位稳好(符合设计中心、高度要求),回填管道两侧砂基础,以提高此节管道的稳定性,同时增大管道安装过程中的摩阻力。事先在该节管管体上套好两根棉纱绳,留做以后管节撞口时用。 采用水准仪、经纬仪现场全过程对管道中心线和高程控制校核。 管道安装前挖工作坑,工作坑尺寸满足管道安装要求,且使双壁波纹管管身与砂垫层基础均匀接触。 管体的插口端在安装时需用吊力将其轻离垫层面,以减少管子与砂层的摩擦,同时减少安装力。 调整管材长短时用手锯切割,断面应垂直平整,不应有损坏。 3xx 橡胶圈 管道撞口前再检查一边承口和插口,在承口上安装打压嘴,承口的内表面均匀涂抹液体润滑剂(黄油或凡士林),然后把“ C型胶圈套装在插口上,并涂抹液体润滑剂,胶圈作到均匀、平直、无扭曲。

双壁波纹管施工要求

双壁波纹管技术要求 一、工艺流程 施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线。 二、双壁波纹管方案 1、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。 2、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。 3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,以满足排水管高程、线型控的精度。 4、在不受施工干扰、施测方便、易于保护的地方测设施工控制桩。采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。 5、井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。 三、一般规定

1、管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行道下管顶覆土厚度不小于0.7m。 2、排水管道工程可同槽施工,但应符合一般排水管同槽敷设设计、施工的有关规定。 四、管道进场检验 1、管道运到现场,可采用目测法,对管道是否有损伤进行检查,并做好记录与验收手续,同时按要求见证取样送检。 2、如发现管道损伤,应将该管道与其它管道分开,立即通知管道供应方进行检查,分析原因并作出鉴定以便及时妥善处理。 五、沟槽开挖及基础处理 1、熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖。 2、沟槽槽底净宽度,宜按管外径加0.4m~1.0m确定,以便于人工在槽底作业为宜。严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。 3、开挖沟槽,应严格控制基底高度,不得扰动基面。基底设计标高以上0.2m~0.3m的原状土应予保留,禁止扰动。铺管前用人工清理至设计标高,不得挖至设计标高以下。如果局部超挖或发生扰动,不得回填泥土,可换填10mm~15mm天然级配的砂石料或中、粗砂并整平夯实。当沟槽开挖遇有地下水时,设置排水沟、集水坑,

HDPE双壁波纹管施工工艺

HDPE双壁波纹管施 工工艺

HDPE双壁波纹管施工方案 施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线施工方案:熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20√L,确保加密点的准确,以满足排水管高程、线型控制的精度。由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法。施工过程中的测量主要是槽底高程的确定,机械开挖后,采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。每天测量工作开始前,都要进行相邻水准

复核测量。管道中心由中线控制桩来确定,经过控制桩在管道基础上打出边线,确定管道的铺设位置。井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。沟槽开挖及基础处理:熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖。工程采用挖掘机进行开挖,沟槽开挖要严格控制挖深及管道中心线,机械开挖留20cm的余量,由人工清槽至设计槽底高程位置,并将里程桩引至槽底。严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。沟槽开挖的土方直接装车外运,外运地点由业主指定。当沟槽开挖遇有地下水时,设置排水沟、集水坑,及时做好沟槽内地下水的排水降水工作,并采取先铺卵石或碎石层(厚度不小于100mm)的地基加固措施;当无地下水时,基础下素土夯实,压实系数大于0.95;当遇有淤泥、杂填土等软弱地基时,按管道处理要求采用级配戈壁土进行换填处理;换填厚度为30cm。在沟槽开挖百米左右,土方外运人工清槽后,并经监理工程师

HDPE双壁波纹管施工组织设计

目录 一、材料要求 (1) 1、一般要求 (1) 2、管材质量 (1) 3、装卸、运输和堆放 (2) 二、HDPE双壁波纹管施工原则 (2) 三、施工工艺 (3) 1、导线点、水准点加密控制及定位测量放线施工 (3) 2、沟槽开挖及基础处理 (4) 3、管道基础 (5) 4、管道安装 (6) 5、井室砌筑 (7) 6、闭水(水压)试验 (8) 7、沟槽回填 (8) 四、管道工程竣工验收 (9)

一、材料要求 1、一般要求 1.1 管材、橡胶圈等材料规格应符合设计要求,具有质量检验部门的产品合格证和产品性能说明书,并应表明产品规格和生产日期;本工程采用HDPE双壁波纹管材,管径为DN 600㎜,环刚度等级为S1≥4 KN/㎡。 1.2 承插式接口密封橡胶圈采用氯丁橡胶制成,邵氏硬度为45-55 MPa,由管道生产厂按规格配套供应。 2、管材质量 2.1 管材要求外观一致,壁光滑,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷。 2.2 管材端面应平整,与管中心轴线垂直,轴向不得有明显的弯曲出现,管材插口外径、承口径的尺寸及圆度必须符合产品标准的规定。 2.3 管材耐压强度及刚度应满足设计要求。 2.4 管道接口用橡胶圈性能、尺寸应符合设计要求,橡胶圈外观应光滑平整,不得有气孔、裂缝、卷皱、破损、重皮和接缝现象。

3、装卸、运输和堆放 3.1 管材、管件在装卸、运输和堆放时应避免撞击,严禁抛摔。 3.2 管材成批运输时,承口、插口应分层交错排列,并应捆扎稳固。 3.3 短距离搬运,不得在坚硬不平地面和碎石面层上拖动或滚动。 3.4 管材堆放场地应地面平整,堆放高度不得超过2 m,直管部分应有木垫块,垫块宽度应不小于200㎜,间距不大于1500㎜;堆放时管材承口与插口应间隔整齐排列,并应捆扎稳妥。 3.5 管材堆放中应避免日光曝晒,并保持管间通风。 3.6 橡胶圈应储存在通风良好的库房,堆放整齐不得受到扭曲损伤。 二、HDPE双壁波纹管施工原则 HDPE双壁波纹管管道在管底标高和管基质量检查合格后,所用管材、管道配件及其材料经抽样检查(按根或件数的10%)合格后,方进行铺设,并按以下的原则进行实施: 1、管道基础、开挖、回填、管道与检查井的接驳等均按《给水排水管道施工及验收规》进行施工。 2、管道施工的测量、降水、开槽、沟槽支撑和管道交叉处理等技术要求,按现行国家标准《给水排水管道施工及验收规》规定执行。 3、管道接头,按规要求DN500HDPE双壁波纹管采用弹性密封圈柔性接头。 4、管道敷设在原状土地基或经开槽后处理回填密实的地层上,管道基础采用砂砾垫层基础。 5、沟槽底净宽度,按管外径两侧各加0.3 m工作面计算宽度。开挖沟槽,

HDPE双壁波纹管施工技术交底

HDPE双壁波纹管施工技术交底 一、施工准备 1、材料 HDPE双壁波纹管,承插口连接。管道的走向、标高及坐标等应满足设计要求,且符合施工规范的要求。橡胶圈应是管材厂家配套产品。且符合国家标准。 2、机具 电动工具:平板振捣器 手动工具:吊链或收紧器,棉纱绳。 二、施工工艺 管道铺设方式为在砂基础上铺设HDPE双壁波纹管承插口橡胶接口管道,管道铺设施工工序流程如下图: 三、施工方法 1、沟槽开挖及砂垫层回填 明开法施工的HDPE双壁波纹管采用砂基础,沟槽经验收合格后即进行砂垫层部分基础施工。砂基础采用中粗砂,由人工铺筑,平板振捣器振密。中粗砂选用优质天然砂料,含泥量不大于砂重的10%。砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在±10mm以内,压实系数不低于0.95,以满足管道的安装要求。 检查井内壁全部用1:2.5水泥砂浆抹面,波纹管检查井基础砼采用C15,基础厚150mm,下设200mm20%石灰土垫层,遇地下水采

用干砌片石垫层。 2、工作坑 由于PE双壁波纹管大头承口处呈喇叭状,每节管承口处需要挖一稍深的工作坑,以便使管子稳平及检查、修找胶圈就位情况。随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空。承插安装后,用砂填实工作坑。 3、下管 管道安装采用人工安装。槽深不大时由人工抬管入槽,槽深大于3m或管径大于公称直径DN400mm时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中。混合槽或支撑槽,采用从槽的一端集中下管,在槽底将管材运送到位。砂基础垫层经验收合格后进行下管施工,下管前将管道内外壁清扫干净,并进行外观检查,合格品用于吊放。按设计要求进行排管(布管),排管从下游开始排放,管道承口为进水方向,两管节间搭接300~400mm。调整管材长短时用手锯切割,断面应垂直平整,不应有损坏。 4、管道安装: (1)、安装前管床处理 管床必须处理得连续平整,不得有大颗粒圆石(直径大于38mm)或尖角形石块(大于25mm),防止应力集中损伤管道。 (2)、稳管 由于管道承口为进水方向,管道安装从下游开始安装,朝上游连

hdpe双壁波纹管施工工艺_secret

管道采用土弧基础。对一般的土质,应在管底以下原状土地基或经回填夯实的地基上铺设一层厚度为100mm的中砂基础层;当地基土质较差时,可采用垫层不小于200mm的砂砾基础层,也可分两层铺设,下层用粒径为5—32mm的碎石,厚度100—150mm,上层铺中粒砂,厚度不小于50mm,对软土地基,当地基承载力小于设计要求或由于施工降水等原因,地基原状土被扰动而影响地基承载能力时,必须先对地基进行加固处理,在达到规定的地基承载能力后,在铺设中粗砂基础层。 在管道设计土弧基础支撑角范围内的腋角部位,必须采用中粗砂或砂砾土回填密实。回填范围不得小于支撑角2α+30°。 管道基础中在承插接口、机械连接等部位的凹槽,宜在铺设管道时随铺随挖(图)。凹槽的长度、宽度和深度可按管道接头尺寸确定。在接头后,应立即用中粗砂回填密实。 对用于管道荷载、地层土质变化等因素可能产生管道纵向不均匀沉降的地段,应在管道敷设前对基础进行加固处理。 聚乙烯排水管管道地基处理宜采用砂桩、块石灌注桩等复合地基处理办法。不采用打入桩、砼垫块、砼条基等刚性地基处理措施。 管道安装及连接

管道采用人工安装。槽深不大时可由人工抬管道两端传给槽底施工人员。明开槽,槽深大于3m或管径大于DN400mm的管道时,可用非金属绳溜管,使管道平稳的放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管道槽边翻滚入槽中。混合槽或支撑槽,因支撑槽的影响宜采用从槽的一段下管,在槽底将管道运至安装位置进行安装。 承插口管装应将插口顺水流方向,承口逆水流方向,由低向高点依次安装。承口不得留在井壁内。 管道的长短调整,可用手锯切割,但断面应垂直平整,不应有损坏。 橡胶圈接口应遵守以下规定: 1、接口前,应先检验胶圈是否配套完好,确认胶圈安放位置在第一凹槽内插口应插入承口的深度到拉紧位置为止。 2、接口作业时,应将承口和插口的内、外工作面用面纱清理干净,不得有泥土等杂物,并涂上润滑剂,然后立即将插口端的中心对准承口的中心对的中心轴线就位。插入前应根据插入深度作为位置识别,以便判断是否插入到位。 3、插口插入承口时,可在管端部设置木栏板,用撬棍使被安装的管道沿着对准的轴线徐徐插入抽口内,逐节依次安装。对于DN>400mm的管道可用缆绳系住管道用手动葫芦等提力工具安装。胶圈位置一般为插口端的第一个完整波谷中。 雨季应采取措施防止管材上浮。可先回填土到管顶以上大于以

双壁波纹管现场施工方法

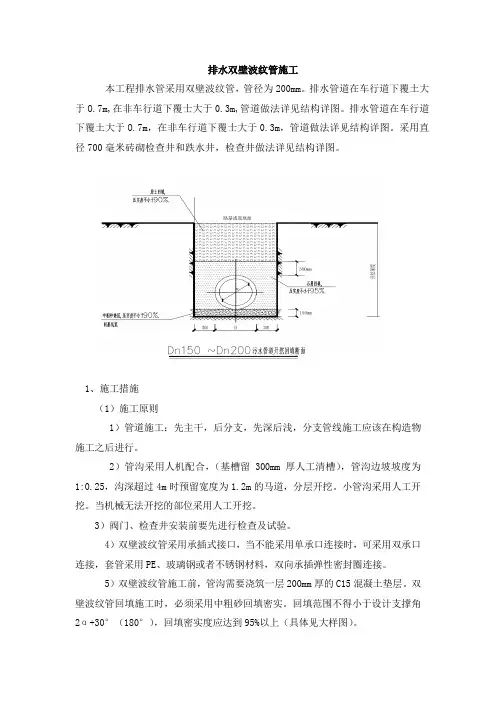

西马小区污水改造工程(双壁波纹管) 施工方案 一、工程概况 西马小区污水管道改造工程,包括HDPE双壁波纹管的施工。 二、编制依据 1.《建筑给排水设计规范》GB50015-2003 2.《室外排水设计规范》GB50014-2006 3.《给水排水工程管道结构设计规范》GB50332-2002 4.《给水排水管道工程施工及验收规范》GB50268-2008 四、施工措施 4.1施工原则 1)管道施工:先主干,后分支,先深后浅,分支管线施工应该在构造物施工之后进行。

2)管沟采用机械开挖(人工配合,基地留200mm厚人工清槽),管沟边坡坡度为1:1,沟深超过4m时预留宽度为1.2m的马道,分层开挖。小管沟采用人工开挖。当机械无法开挖的部位采用人工开挖。 3)阀门、检查井安装前要先进行检查及试验。 4)双壁波纹管采用承插式接口,当不能采用单承口连接时,可采用双承口连接,套管采用PE、玻璃钢或者不锈钢材料,双向承插弹性密封圈连接。 5)双壁波纹管施工前,管沟需要铺一层200mm厚的砂垫层,压实度需达到85%~90%。双壁波纹管回填施工时,必须采用中粗砂回填密实。回填范围不得小于设计支撑角2α+30°(180°),回填密实度应达到95%以上。 4.2施工流程 施工前,实验人员要对材料进行质量、强度检查,对沟槽进行压实度检查;施工时要检查焊缝焊接、管道的走向,标高和坡度;管道安装后要进行密实性试验,回填后进行压实度试验。当采用供应商提供的管材时,应将供应商的管材名称、规格、单价、检试验报告等资料报业主批复。4.4.材料管理 1)材料检验 所有的材料必须有合格证及质保书等相关文件,其材质规格、型号、质量应符合招标文件的规定。质保质料严格按照施工规范要求执行。 a.管配件在使用前应对质量证明文件进行审查和实物核对; b.外观检验不合格不得使用; c.材料代用必须有相关文件。 2)管道及管道组成件的检查与管理 a.管材在接受和使用之前,应对质量证明文件进行审查与实物核对; b.管道组成件使用之前,应对外观进行检查,不合格者不得使用; c.其它特种钢材组成件检查,如螺柱、螺母、法兰、密封垫片等按标准抽样验收。 4.5.测量放线 1)以施工图纸为依据,对管线进行定位放线,经复测无误后进行管沟开挖。 2)在管沟开挖后,应对管沟的标高进行测量,确认无误后,才能做管道基础。 3)在下管前,复核测量安装管道的坐标、标高和坡度。确认无误后方可安装。

双壁波纹管施工方法

双壁波纹管施工方法标准化管理部编码-[99968T-6889628-J68568-1689N]

双壁波纹管施工方案 一、施工措施 施工原则 1)管道施工:先主干,后分支,先深后浅,分支管线施工应该在构造物施工之后进行。 2)管沟采用机械开挖(人工配合,基地留200mm厚人工清槽),管沟边坡坡度为1:1,沟深超过4m时预留宽度为的马道,分层开挖。小管沟采用人工开挖。当机械无法开挖的部位采用人工开挖。 3)阀门、检查井安装前要先进行检查及试验。 4)双壁波纹管采用承插式接口,当不能采用单承口连接时,可采用双承口连接,套管采用PE、玻璃钢或者不锈钢材料,双向承插弹性密封圈连接。 5)双壁波纹管施工前,管沟需要铺一层200mm厚的砂垫层,压实度需达到85%~90%。双壁波纹管回填施工时,必须采用中粗砂回填密实。回填范围不得小于设计支撑角2α+30°( 180°),回填密实度应达到95%以上。 6)双壁波纹管与检查井的连接可以采用刚性连接或者柔性连接。 刚性连接:检查井砌筑时,井壁内预埋管件或者短管,承口向外,便于插口连接。采用这种连接方式时,水泥砂浆应饱满。 柔性连接:在检查井上安放带有承口的预制混凝土圈梁,圈梁内径与管插口外留有一定间隙,使管端的橡胶圈与圈梁相接后允许产生一定的转角,以适应检查井与管道间的不均匀沉降和变形要求。 施工流程

检验计划 施工前,实验人员要对材料进行质量、强度检查,对沟槽进行压实度检查;施工时要检查焊缝焊接、管道的走向,标高和坡度;管道安装后要进行密实性试验,回填后进行压实度试验。当采用供应商提供的管材时,应将供应商的管材名称、规格、单价、检试验报告等资料报业主批复。 .材料管理 1)材料检验 所有的材料必须有合格证及质保书等相关文件,其材质规格、型号、质量应符合招标文件的规定。质保质料严格按照施工规范要求执行。 a.管配件在使用前应对质量证明文件进行审查和实物核对; b.外观检验不合格不得使用; c.材料代用必须有相关文件。 2)管道及管道组成件的检查与管理 a.管材在接受和使用之前,应对质量证明文件进行审查与实物核对; b.管道组成件使用之前,应对外观进行检查,不合格者不得使用; c.其它特种钢材组成件检查,如螺柱、螺母、法兰、密封垫片等按标准抽样验收。 .测量放线 1)以施工图纸为依据,对管线进行定位放线,经复测无误后进行管沟开挖。 2)在管沟开挖后,应对管沟的标高进行测量,确认无误后,才能做管道基础。 3)在下管前,复核测量安装管道的坐标、标高和坡度。确认无误后方可安装。 .管沟开挖及措施 1)土方开挖要先了解开挖区域的地下状况,当地下有电缆、管道等不明物体时,严禁机械开挖。 2)管道沟槽底部开挖宽度 开挖深度H<4m时宜按计算公式(1)计算。

HDPE双壁波纹管安装质量检验准则

精心整理 精心整理 三、沟槽土方开挖……………………………………………………… 四、垫层施工…………………………………………………………… 五、双壁波纹管施工…………………………………………………… 六、闭水试验…………………………………………………………… 七、沟槽回填…………………………………………………………… 八、管道工程验收……………………………………………………… 总长U 双案为本阶段内沟槽土石方开挖的施工方案。 二、施工测量 1.工程开工前对设计交的导线点和水准点进行复核,复核无误后报监理审批才能使用。

精心整理 2.根据施工图对沟槽中线进行测设,测量完成后报监理工程师检查合格才能开挖沟槽。并作好高程控制桩,以便对沟槽开挖进度进行检查。 三、沟槽土石方开挖 1.根据设计图纸、文件、施工规范,按照施工测量、放线结果视沟槽深度、条件限制,放坡不足时,采用坡脚短桩和横隔支撑,以防止沟槽土石的坍塌。 精心整理

精心整理 精心整理 200×200mm 的排水沟将水排至最低凹处,开挖一个300×500mm 集水坑(间隔50米左右一个),集水坑的水位达到一定高度后 用潜水泵将水从坑内抽出,排往沟槽以外,避免槽底被水浸泡,降低承载力,以及槽壁坍塌。(沟槽排水见下图)

精心整理 精心整理 沟槽开挖排水示意图 4.沟槽严格控制基底高程,严禁超挖,基底设计标高以上0.2—0.3m 的原装土,用人工清理至设计标高,如果局部超挖或发生扰动,可换填粒径10—15m 天然级配的砂石料或中、粗砂并夯实。 沟槽边坡 不徒于规定 (土石方工程施工详见工艺框图) 分项工程施工工艺框图-土石方工程

HDPE双壁波纹管施工技术交底

H D P E双壁波纹管施工 技术交底 集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#

HDPE双壁波纹管施工技术交底 一、施工准备 1、材料 HDPE双壁波纹管,承插口连接。管道的走向、标高及坐标等应满足设计要求,且符合施工规范的要求。橡胶圈应是管材厂家配套产品。且符合国家标准。 2、机具 电动工具:平板振捣器 手动工具:吊链或收紧器,棉纱绳。 二、施工工艺 管道铺设方式为在砂基础上铺设HDPE双壁波纹管承插口橡胶接口管道,管道铺设施工工序流程如下图: 三、施工方法 1、沟槽开挖及砂垫层回填 明开法施工的HDPE双壁波纹管采用砂基础,沟槽经验收合格后即进行砂垫层部分基础施工。砂基础采用中粗砂,由人工铺筑,平板振捣器振密。中粗砂选用优质天然砂料,含泥量不大于砂重的10%。砂石基础铺筑作到表面平整,其横断面最大水平偏差控制在±10mm以内,压实系数不低于,以满足管道的安装要求。

检查井内壁全部用1:水泥砂浆抹面,波纹管检查井基础砼采用C15,基础厚150mm,下设200mm20%石灰土垫层,遇地下水采用干砌片石垫层。 2、工作坑 由于PE双壁波纹管大头承口处呈喇叭状,每节管承口处需要挖一稍深的工作坑,以便使管子稳平及检查、修找胶圈就位情况。随安管随挖工作坑,保证工作坑有足够尺寸,使管子大口悬空。承插安装后,用砂填实工作坑。 3、下管 管道安装采用人工安装。槽深不大时由人工抬管入槽,槽深大于3m 或管径大于公称直径DN400mm时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中。混合槽或支撑槽,采用从槽的一端集中下管,在槽底将管材运送到位。砂基础垫层经验收合格后进行下管施工,下管前将管道内外壁清扫干净,并进行外观检查,合格品用于吊放。 按设计要求进行排管(布管),排管从下游开始排放,管道承口为进水方向,两管节间搭接300~400mm。调整管材长短时用手锯切割,断面应垂直平整,不应有损坏。 4、管道安装: (1)、安装前管床处理 管床必须处理得连续平整,不得有大颗粒圆石(直径大于38mm)或尖角形石块(大于25mm),防止应力集中损伤管道。

双壁波纹管施工规范

双壁波纹管施工规范 双壁波纹管施工规范 一般规定 *管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行道下管顶覆土厚度不小于0.7m。 *管道应直线敷设,需利用柔性接口折线敷设时,管道每个承接口处相对转角一般情况下不得大于1.5°。 *排水管道工程可同槽施工,但应符合一般排水管同槽敷设设计、施工的有关规定。 *管道穿越铁路、高等级道路路堤及有障碍的构筑物时,应设置钢筋混凝土、钢、铸铁等材料制作的保护套管.套管内径应大于波纹管外径200mm以上,管道与套管之间的端部处空间用填料填塞。*管道基础的埋深低于建(构)筑物基础底面时,管道不得敷设在建(构)筑物基础下地基扩散角受压区以内。 *地下水位高于开挖沟槽槽底高程的地区,施工时应采取降底地下水位的措施,防止沟槽失稳。地下水位应降至槽底最低点以下0.3m~0.5m方可进行管道安装。回填的全部过程中,不得停止降低地下水。 沟槽 *沟槽槽底净宽度,宜按管外径加0 6m~1 Om确定,以便于人工在槽底作业为宜。 *开挖沟槽,应严格控制基底高度,不得扰动基面。基底设计标高以上0.2m~0.3m的原状土应予保留,禁止扰动。铺管前用人工清理至设计标高,不得挖至设计标高以下。如果局部超挖或发生扰动,不得回填泥土,可换填10mm~15mm天然级配的砂石料或中、粗砂并整平夯实。 *雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,并做好防泡槽的措施。一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石料或中粗砂,做好基础处理。 *人工开槽时,宜将槽上部混杂土,槽下部良质土分开堆放.以便回填用。堆土不得影响管沟的稳定性。 *槽底埋有不易清除的块石、碎石、砖块等物质时,应铲除至设计标高以上O 2m,然后铺垫天然及配砂石料,面层铺上沙土整平夯实。 *槽底不得受浸泡或受冻。 基础 *管道基础设计.采用垫层基础。对一般的土质地段,基底只需铺一层砂垫层,其厚度为0.1 m,对软土地基,槽底又处在地下水位以下时,宜铺垫一层砂砾或碎石,其厚度不小于0.15m,碎石粒为5mm~40mm,上面再砂垫层(中、粗砂)厚度不小于0.05m.垫层总厚度不小于0.2m。 *开槽后,对槽宽、基础垫层厚度、基础表面标高、排水沟畅通情况、沟内是否有污泥、杂物、基层有无扰动等作业项目,分别进行验收,合格后才能进行安排。 管道安装 *管道安装一般均可采用人工安装。安装时,由人工抬管道两端传给槽底施工人员。明开槽,槽深大于3m或管径大于400mm的管道,可用非金属绳索溜管.使管道平稳的放在沟槽管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。 承插口管安装应将插口顺水流方向,承口逆水流方向,由下游向上游依次安排。 *管道长短的调整,可用手据切割,但断面应垂直平整,不应有损坏。 管道与检查井连接 *管道与检查井的连接,宜采用柔性接口,也可采用承插管件连接.当要求不高时,也可直接砌进检查井壁中。 *管道与检查井的衔接,为保证管材或管件与检查井壁结合良好不漏水,管道与检查井的衔接可采用预制混凝土外套环,加橡胶圈的结构形成。如左图所示。混凝土外套环应在管道安装前预制好,外套环的内径应根据管材的外径尺寸确定。外套环的混凝土强度不低于C15级,壁厚不小于50mm.厚度不小于240mm。先将管道插口部位套上胶圈,并将管材此端插进混凝土外套环,混凝土外套环与

双壁波纹管技术交底样本

聚乙烯波纹管安装技术交底 一、双壁波纹管工艺流程 施工工艺: 测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管 道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水 准点加密控制及定位测量放线。 二、双壁波纹管方案 熟悉设计图纸、资料, 弄清主管和支管的管线布置、走向及工艺流程 和施工安装要求。 熟悉现场情况, 了解设计管线沿途已有的平面及高程控制点分布情况。 根据管道平面和已有控制点, 并结合实际地形, 做好实测数据整理, 绘 制实测草图。 进场后对建设单位交接的水准点和导线点进行复测, 闭合差符合设计要 求后, 进行导线点、水准点的加密, 每60米范围内有一个水准点, 加密点必须进行闭合平差, 确保加密点的准确, 以满足排水管高程、线型控的精度。 由于管道中线桩在施工中要被挖掉, 因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩, 测设中线方向控制桩, 采用延长线或导线法, 测设附属构筑物位置控制桩, 采用交会法或平行线法。 施工过程中的测量主要是槽底高程的确定, 机械开挖后, 采用跟机测量, 随挖随测, 杜绝超挖现象, 确保槽底高程符合设计要求, 管道安装后, 进行 复测, 发现问题及时处理, 使管底高程控制在允许偏差范围内。每天测量工 作开始前, 都要进行相邻水准复核测量。 管道中心由中线控制桩来确定, 经过控制桩在管道基础上打出边线, 确 定管道的铺设位置。 井室高程根据设计要求进行控制, 管道铺设完毕后, 要进行管顶及构筑 物的竣工复核测量。 三、一般规定

管道应敷设在原状土地基或经开槽后处理回填密实的地层上, 管道在车行道下管顶覆土厚度不小于0.7m。 管道应直线敷设, 需利用柔性接口折线敷设时, 管道每个承接口处相对转角一般情况下不得大于1.5°。管道接头, 按规范要求DN500内HDPE双壁波纹管采用弹性密封圈揉性接口。 排水管道工程可同槽施工, 但应符合一般排水管同槽敷设设计、施工的有关规定。 管道穿越铁路、高等级道路路堤及有障碍的构筑物时, 应设置钢筋混凝土、钢、铸铁等材料制作的保护套管.套管内径应大于波纹管外径200mm以上, 管道与套管之间的端部处空间用填料填塞。 管道基础的埋深低于建(构)筑物基础底面时, 管道不得敷设在建(构)筑物基础下地基扩散角受压区以内。 地下水位高于开挖沟槽槽底高程的地区, 施工时应采取降底地下水位的措施, 防止沟槽失稳。地下水位应降至槽底最低点以下0.3m~0.5m方可进行管道安装。回填的全部过程中, 不得停止降低地下水。 槽底不得受浸泡或受冻。 四、管道进场检验 管道运到现场, 可采用目测法, 对管道是否有损伤进行检查, 并做好记录与验收手续, 同时按要求见证取样送检。 如发现管道损伤, 应将该管道与其它管道分开, 立即通知管道供应方进行检查, 分析原因并作出鉴定以便及时妥善处理。 五、沟槽开挖及基础处理 熟悉图纸, 根据设计给定的水准点及坐标控制点进行测量、定位、放线, 引临时水准点及控制桩, 经监理工程师复核认证批准后方可进行沟槽开挖。 沟槽槽底净宽度, 宜按管外径加0.4m~1. Om确定, 以便于人工在槽底作

HDPE双壁波纹管安装工艺

1:《HDPE双壁波纹管施工规范》 一般规定 管道应敷设在原状土地基或经开槽后处理回填密实的地层上,管道在车行道下 管顶覆土厚度不小于0.7m。 管道应直线敷设,需利用柔性接口折线敷设时,管道每个承接口处相对转角一 般情况下不得大于1.5°。 排水管道工程可同槽施工,但应符合一般排水管同槽敷设设计、施工的有关规定。 管道穿越铁路、高等级道路路堤及有障碍的构筑物时,应设置钢筋混凝土、钢、铸铁等材料制作的保护套管.套管内径应大于波纹管外径200mm以上,管道与 套管之间的端部处空间用填料填塞。 管道基础的埋深低于建(构)筑物基础底面时,管道不得敷设在建(构)筑物基础 下地基扩散角受压区以内。 地下水位高于开挖沟槽槽底高程的地区,施工时应采取降底地下水位的措施, 防止沟槽失稳。地下水位应降至槽底最低点以下0.3m~0.5m方可进行管道安装。回填的全部过程中,不得停止降低地下水。 沟槽 沟槽槽底净宽度,宜按管外径加0. 6m~1 0m确定,以便于人工在槽底作业为宜。 开挖沟槽,应严格控制基底高度,不得扰动基面。基底设计标高以上0.2m~ 0.3m的原状土应予保留,禁止扰动。铺管前用人工清理至设计标高,不得挖至 设计标高以下。如果局部超挖或发生扰动,不得回填泥土,可换填10mm~15mm 天然级配的砂石料或中、粗砂并整平夯实。 雨季施工,应尽可能缩短开槽长度,做到成槽快,回填快,并做好防泡槽的措施。一旦发生泡槽,应将水排除,把受泡的软化土层清除,换填砂石料或中粗砂,做好基础处理。 人工开槽时,宜将槽上部混杂土,槽下部良质土分开堆放.以便回填用。堆土 不得影响管沟的稳定性。 槽底埋有不易清除的块石、碎石、砖块等物质时,应铲除至设计标高以上0.2m,然后铺垫天然及配砂石料,面层铺上沙土整平夯实。 槽底不得受浸泡或受冻。基础管道基础设计.采用垫层基础。对一般的土质地段,基底只需铺一层砂垫层,其厚度为0.1 m,对软土地基,槽底又处在地下 水位以下时,宜铺垫一层砂砾或碎石,其厚度不小于0.15m,碎石粒为5mm~ 40mm,上面再砂垫层(中、粗砂)厚度不小于0.05m.垫层总厚度不小于0.2m。

室外排水管道(双壁波纹管)工程施工及验收技术说明(图文)

室外排水管道工程施工及验收技术说明 第一章总则 1.1:埋地排水用高密度聚乙烯(HDPE)双壁波纹管、钢带增强聚乙烯螺旋波纹管(HDPE)、硬聚氯乙烯(PVC-U)双壁波纹管是结构独特的新型的排水管材。为了在室外埋地排水管道工程设计、施工及验收中做到技术先进、经济合理、确保工程质量,特制定本规程。 1.2:本规程适用于新建、扩建和改建的室外埋地排水、排污管道工程的设计、施工及验收。 1.3:本规程适用于室外埋地敷设的管径DN2000mm以下的双壁波纹管材及钢带增强聚乙烯螺旋波纹管。 1.4:本规程适用于排入管道的水温不大于45℃,排入管道的水质应符合现行行业标准《污水排入城市下水道水质标准》(CJ18) 的规定。 1.5:施工人员应按设计文件和施工图施工,如遇本规程未涉及的问题或有特殊要求时,应按特殊要求或有关规定处理;变更设计应经设计单位同意。 1.6:除执行本规定外,还应符合国家现行的标准和行业标准及本地区的有关规定。 第二章术语 2.1:双壁波纹管内壁光滑平整,外壁为梯形波纹状肋,内壁和外壁波纹间为中空的异型管壁管材。 2.2:公称直径(DN),热塑性塑料管道系统管材的标定直径,为便于应用,对PE双壁波纹管材以内径(DN/ID)表示,对PVC-U双壁波纹管材以外径(DN/ON)表示。 2.3:环刚度(SN),管道抵抗环向变形能力的量度。可用测试方法或计算方法定值,单位为KN/m2。 2.4:弹性直径变形率,管材在外压荷载作用下,管径竖向弹性变形的极限值与加荷前管壁截面中心轴直径的比值。用百分数表示。 2.5:钢带增强聚乙烯螺旋波纹管,以聚乙烯、钢带、粘接树脂为原料,将钢带压U形,并将其聚乙烯缠绕结构壁管的波峰内,使波形肋成为管材的增强体,并与聚乙烯材料复合成为整体的管材。 2.6:管道连接,就是将管道相连的两个管端连接成一体,在工作状态下达到不出现渗漏的连接头。双壁波纹管一般采用的是承插口连接配备橡胶圈的方式;钢带增强聚乙烯螺旋波纹管挤出焊接连接、电热熔带连接、机械连接、热收缩套连接和承插式密封圈连接等方法。 第三章材料 3.1:管材 3.1.1:管材应符合《埋地用聚乙烯(HDPE)结构壁管道系统第1部分:聚乙烯双壁波纹管材》(GB/T19472.1-2004)、《埋地排水用硬聚氯乙烯(PVC-U)双壁波纹管材》(GB/T18477-2001)、钢带增强聚乙烯螺旋波纹管(HDPE)必须以CJ/T225-2006 (Q/12JC3228-2006)为标准。其示意图分别见图1和图2。

hdpe双壁波纹管施工规范细则

hdpe双壁波纹管管道工程施工安装手册 1 总则 1.0.1 为使hdpe双壁波纹管在管道施工过程中实现安全可靠、确保工程质量,特编制本手册。 1.0.2 本手册适用于硬聚氯乙烯(PVC-U)和高密度聚乙烯(HDPE)双壁波纹管材,P VC-U管材管径dn200~500mm,HDPE管材管径dn400~800mm.管材环刚度等级为S1≥4KN/ m2和S2≥8KN/m2 1.0.3 本手册适用于地震区和非地震区室外排水和农田水利工程,工厂企业范围的室外排水工程可参照执行。 1.0.4 凡遇本手册未涉及的问题或有特殊要求时,应由设计单位另行处理。 1.0.5 按本手册进行双壁波纹管施工时,应符合国家现行的规范、行业标准及本地区相关规范、规程的有关规定。 2 管材 2、1 一般规定 2.1.1 管材、橡胶圈等材料规格应符合设计要求,具有质量检验部门的产品合格证和产品性能说明书,并应表明产品规格和生产日期。 2.1.2 承插式接口密封橡胶圈采用氯丁橡胶制成,邵氏硬度为45-55MPa,由管道生产厂按规格配套供应。 2、2 管材质量 2.2.1 管材要求外观一致,内壁光滑,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷。 2.2.2 管材端面应平整,与管中心轴线垂直,轴向不得有明显的弯曲出现。管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定。 2.2.3 管材耐压强度及刚度应满足设计要求。 2.2.4 管道接口用橡胶圈性能、尺寸应符合设计要求。橡胶圈外观应光滑平整,不得有气孔、裂缝、卷皱、破损、重皮和接缝现象。 2、3 装卸、运输和堆放

2.3.1 管材、管件在装卸、运输和堆放时应避免撞击,严禁抛摔。 2.3.2 管材成批运输时,承口、插口应分层交错排列,并应捆扎稳固。 2.3.3 短距离搬运,不得在坚硬不平地面和碎石面层上拖动或滚动。 2.3.4 管材堆放场地应地面平整,堆放高度不得超过2m,直管部分应有木垫块,垫块宽度应不小于200mm,间距不大于1500mm.堆放时管材承口与插口应间隔整齐排列,并应捆扎稳妥。 2.3.5 管材堆放中应避免日光曝晒,并保持管间通风。 2.3.6 橡胶圈应储存在通风良好的库房内,堆放整齐不得受到扭曲损伤。 3 沟槽 3、1 一般规定 3.1.1 沟槽断面形式分为直壁沟槽、开放开挖沟槽和放坡与直壁相结合的复合沟槽三种类型。应根据施工现场环境、槽深、地下水位高低、土质情况、施工设备及季节影响因素选定。 3.1.2 槽底宽度应根据管道敷设、管两侧回填夯实及沟槽的排水要求确定,一般情况槽底最小宽度可参照下表规定。 槽底最小宽度表 管径De(mm)槽底宽度B(mm)150<De≤300≥De+400450≤De≤800≥De +600 注:有支撑沟槽的支撑宽度未计入内 3、2 沟槽开挖 3.2.1 沟槽开挖时,应保证沟槽两侧土体稳定,以确保“管-土共同作用”条件。 3.2.2 沟槽开挖时,应严格控制槽底高程,不得超挖或扰动基面。 3.2.3 沟槽开挖时应做好排水措施,防止槽底受水浸泡。 1 管道基础

排水(波纹管)管道施工技术交底

技术交底记录 工程名称展示区景观绿化及道排工程分部工程排水工程 分项工程名称:排水管道日期2013.2.25 技术交底: 一、施工准备 1、材料 PE双壁波纹管承插口连接。管道的走向、标高及坐标等应满足设计要求且符合施工规范的要求。橡胶圈应是管材厂家配套产品。且符合国家标准。 2、机具电动工具平板振捣器手动工具手锯吊链棉纱绳锉刀。 二、施工工艺 管道铺设方式为在砂基础上铺设PE双壁波纹管承插口橡胶接口管道管道铺设施工工序流程如下图 检查基础→挖工作坑→下管、排管→安装管道→管道修补→管道与检查井→灌水试验→土方回填。 1、检查基础 明开法施工的PE双壁波纹管采用砂基础沟槽经验收合格后即进行砂垫层部分基础施工。砂基础采用中粗砂由人工铺筑平板振捣器振密。中粗砂选用优质天然砂料含泥量不大于砂重的10%。砂石基础铺筑作到表面平整其横断面最大水平偏差控制在±10mm以内压实系数不低于0.95以满足管道的安装要求。 2、挖工作坑 由于PE双壁波纹管大头承口处呈喇叭状每节管承口处需要挖一稍深的工作坑以便使管子稳平及检查、修找胶圈就位情况。随安管随挖工作坑保证工作坑有足够尺寸使管子大口悬空见下图。承插安装后用砂填实工作坑。 3、下管、排管布管 砂基础垫层经验收合格后进行下管施工,下管前将管道内外壁清扫干净,并进行外观检查,合格品用于吊放。 槽深不大时由人工抬管入槽,槽深大于3m或管径大于公称直径DN400mm时,用非金属绳索溜管入槽,依次平稳地放在砂砾基础管位上。严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中。混合槽或支撑槽,采用从槽的一端集中下管,在槽底将管材运送到位。 按设计要求进行排管(布管),排管从下游开始排放,管道承口为进水方向,两管节间搭接300~400mm。调整管材长短时用手锯切割,断面应垂直平整,不应有损坏。 4、管道安装 1)安装前管床处理 管床必须处理得连续平整,不得有大颗粒圆石(直径大于38mm)或尖角形石块(大于25mm),防止应力集中损伤管道。

双壁波纹管施工方法和技术措施

施工方法和技术措施 1、排水工程 1.1、本工程排水管道采用的管材为:排水管道主要采用埋地玻璃纤维增强塑料夹砂D400排水管,路灯电缆护管为PVC-U管70* 2.3,电缆过路护管为DN50镀锌钢管,给水管材选用DN225PE给水管。 1.2、排水管道施工工艺流程参见排水管道施工工艺流程图。 1.3、沟槽开挖 (1)根据地质资料、现场情况及排水管道施工规范,本工程的沟槽开挖采用机械开挖,人工配合。并及时测量槽底高程及宽度,槽底严禁超挖扰动基地原状土,达到设计槽底高程的最后一层30cm土要人工清底。 (2)基础开挖时将边坡整修成3:1的斜坡并留空。一般基坑底面应比基础平面尺寸每边增宽0.5米,基坑上需堆土时,应留出1m以上的安全宽度,堆土高度不宜超过1.5米,保证施工安全。 (3)雨季施工沟槽应充分考虑雨水排除问题,防止泡槽,保证施工环境安全。 埋地玻璃纤维增强塑料夹砂排水管管道施工工艺流程

定位放线 机械、人工挖沟槽——沟槽处理 人工清底 制安——管道基础——砂砾样试验 机械下管——管道安装——人工就位 柔性接口 管 道 护 管 检查井 闭水试验 覆土打夯

UPVC、PE管道施工工艺流程 定位放线 人工挖沟槽 垫层铺设 人工下管——管道安装——人工就位 柔性接口 管道稳护(粗砂) 检查井 闭水试验 粗砂护管回填覆

回土打夯 1.4、管道铺设、护管 当管基砂砾完成达到设计值的时,可进行排管操作。管道铺设前,应组织质检人员对运至现场的成品管进行逐节检查,在运输或堆放过程中有损坏的管子不得吊入沟槽,对于管节两侧接口处的飞边、毛刺予以凿除。同时复测基础顶面标高,排管时控制好管内口底标高,可通过管枕适当调整,直至达到设计要求。铺管采用人工(机械)吊运,人工就位。 1.5、U-PVC管铺设 (1)按基础宽度两侧立木模后,回填10cm砂垫层,并控制好砂垫层的厚薄均匀。 (2)由于管自重轻,在铺设时在U-PVC管背上,按一定距离用中粗砂进行骑马式回填,防止因地下水位高而引起管上浮,待闭水试验后,全部回填至管顶,再抽掉两侧木模。 1.6、检查井 (1)砂浆配合比及强度符合设计要求。 (2)砖砌检查井在砌筑部位的基础面上,先铺一层砂浆方可砌
