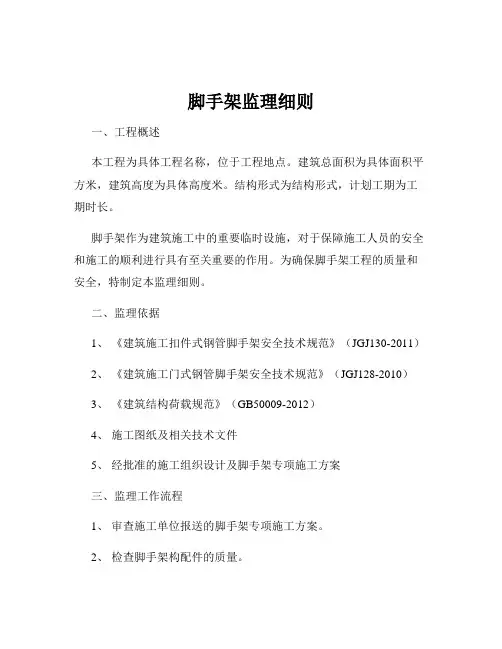

脚手架监理细则

脚手架监理细则
脚手架监理细则

问津·兰亭一标段项目

脚手架工程监理实施细则

编制:

审核:

北京纵横工程监理有限公司

问津兰亭一标段项目监理部

2017年11月

目录

一、工程概况----------------------------------------------------------3

二、编制依据----------------------------------------------------------3

三、监理工作程序----------------------------------------------------4

四、监理工作控制要点及目标-------------------------------------5

五、监理工作方法及措施------------------------------------------24

六、脚手架工程的安全监理--------------------------25

七、孔雀城《住宅(集团)公司项目安全文明施工标准》对施工脚手架的要求--------------------------------------------27

问津·兰亭一标段项目

脚手架工程监理实施细则

一、工程概况

1.1工程基本描述:

(1)、问津?兰亭位于武汉市新洲区花朝大街以北,文昌大道以西,总建筑面积为308928.89m2,一标段建筑面积为162943 m2,其中地下室建筑面积为28792m2(包括3#、4#、5#、6#、7#、12#、13#、15#、16#楼住宅及幼儿园、部分商业网点、地下室工程),结构形式为现浇混凝土剪力墙结构,基础形式为筏板基础。建筑类别:居住建筑。

(2)、本施工标段由两栋三十三层高层住宅楼,两栋三十二层高层住宅楼,一栋二十四层高层住宅楼、四栋十八层高层住宅楼,少量一层独立商铺及一层整体地下室组成。6#、7#楼为三十三层,建筑高度为96m; 3#、4#楼为三十二层,3#楼建筑高度为93.95m,4#楼建筑高度为93.1m;5#楼为24层,其建筑高度为69.9m; 12#、13#、15#、16#楼为十八层,建筑高度为52.5m。

1.2工程地点:武汉市新洲区花朝大街以北,文昌大道以西

1.3建设单位:武汉新洲孔雀城房地产开发有限公司

1.4设计单位:中信建筑设计研究总院有限公司

1.5监理单位:北京纵横工程监理有限公司

1.6勘察单位:中机三勘岩土工程有限公司

1.7施工单位:湖南省第六工程有限公司

三、监理工作流程

脚手架监理工作流程图

依据监理规划由专业监理工程师编写专业监理实施细则,经总监理工程师审核批准后实施,监理工程师审批施工单位报审的专项施工方案是否合格,若合格按批准的专项方案要求施工,若不合格返回施工单位重新编制,再次报监理审核,直至合格;需专家论证的落地式脚手架,按论证程序经专家论证合格后实施。施工单位按搭设方案施工—自检—验收合格—报监理复查。监理按监理实施细则,依据专项方案巡视—平行检查--旁站—复查—使用。工程结束报脚手架拆除专项方案监理审批,监督顺序安全拆除脚手架。

搭设工艺流程:施工准备-场地平整-夯实硬化处理-材料准备-定位设置-木垫板-纵向扫地杆-立杆-横向扫地杆-小横杆-剪刀撑-连墙件-铺脚片-扎防护栏杆-挂安全网—检查验收-监理复查合格使用。

脚手架拆除顺序:按拆除专项方案要求,从上往下适时拆除连墙件,安全网-栏杆-脚手板-剪刀撑-纵杆-大横杆-小横杆-立杆。

四、监理工作控制要点及目标

(一)监理工作目标

监理控制目标:确保工程搭设、拆除安全无事故,确保工程顺利进行。

(二)、施工准备阶段控制要点

1、对进场的材料进行检验:

(1)新钢管的检查应符合下列规定;

①应有产品质量合格证;

②应有质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T 2652-2008)的有关规定,质量应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第3.1.1条的规定:

脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793

或《低压流体输送用焊接钢管》GB/T3091 中规定的Q235 普通钢管;钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700 中Q235 级钢的规定。

③钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;

④钢管外径、壁厚、端面等的偏差,应分别符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.1.8的规定;

⑤钢管必须涂有防锈漆。

(2)旧钢管的检查应符合下列规定:

①表面锈蚀深度应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.1.8序号3的规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;

②钢管弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.1.8序号4的规定。

(3)扣件的验收应符合下列规定:

①新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》(GB 15831)的规定抽样检测;

②旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;

③新、旧扣件均应进行防锈处理。

(4)脚手板的检查应符合下列规定:

①冲压钢脚手板的检查应符合下列规定:

a新脚手板应有产品质量合格证;

b尺寸偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.1.8序号5的规定,且不得有裂纹、开焊与硬弯;

c新、旧脚手板均应涂防锈漆。

②木脚手板的检查应符合下列规定:

a木脚手板的宽度不宜小于200mm,厚度不应小于50mm;其质量应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第3.3.3条的规定;腐朽的脚手板不得使用;

b竹笆脚手板、竹串片脚手板的材料应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第3.3.4条的规定。

(5)构配件的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.1.8的规定。

(6)不合格产品不得使用。

2、审查脚手架专项施工方案其安全措施

专项方案审查应当包括以下内容:(1)工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

(2)编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(3)施工计划:包括施工进度计划、材料与设备计划。

(4)施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。(5)施工安全保证措施:组织保障、技术措施、应急预案、监测监

控等。(6)劳动力计划:专职安全生产管理人员、特种作业人员等。

(7)计算书及相关图纸。

3、检查施工人员上岗证

扣件式钢管脚手架安装与拆除人员必须是经考核合格的专业架

子工。架子工应持证上岗。

4、脚手架搭设前,施工单位应按专项施工方案向施工人员进行交底。监理人员检查交底记录。

(三)、施工阶段控制要点

1、地基与基础

(1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况与现行国家标准《地基与基础工程施工及验收规范》(GB50202)的有关规定进行。

(2)压实填土地基应符合现行国家标准《建筑地基基础设计规范》GB50007的相关规定;灰土地基应符合现行国家标准《建筑地基基础工程施工质量验收规范》GB50202 的相关规定。

(2)脚手架底座底面标高宜于自然地坪50mm-100mm。

(3)脚手架基础经验收合格后,应按施工组织设计或专项方案的要求放线定位。

2、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。

3、每搭完一步脚手架后,应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。

4、底座安放应符合下列规定:

(1)底座、垫板均应准确地放在定位线上;

(2)垫板宜采用长度不少于2跨、厚度不小于50mm的木垫板,也可采用槽钢。

5、立杆搭设应符合下列规定:

(1)每根立杆底部宜设置底座或垫板。

(2)严禁将外径48mm与51mm的钢管混合使用;

(3)相邻立杆的对接扣件不得在同一高度内,错开距离应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)第6.3.5条的规定:

单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

(4)开始搭设立杆时应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;

(5)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;

(6)顶层立杆搭接长度与立杆顶端伸出建筑物的高度应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.3.5、

6.3.6条的规定:

①单排、双排与满堂脚手架立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。

②脚手架立杆的对接、搭接应符合下列规定:

a 当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500 ㎜;各接头中心至主节点的距离不宜大于步距的1/3 ;

b 当立杆采用搭接接长时,搭接长度不应小于1m ,并应采用不少于2 个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于

100mm。

(7) 脚手架立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。

6、纵向水平杆搭设应符合下列规定:

(1)纵向水平杆的搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.2.1条的构造规定:

①纵向水平杆应设置在立杆内侧,单根杆长度不应小于3 跨;

②纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:

a 两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。

b 搭接长度不应小于1m,应等间距设置3 个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

c 当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。

(2)在封闭型脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。

7、横向水平杆搭设应符合下列规定:

(1)搭设横向水平杆应符合《建筑施工扣件式钢管脚手架安全

技术规范》(JGJ130-2011)第6.2.2条的构造规定:

①作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;

②当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。

③当使用竹笆脚手板时,双排脚手架的横向水平杆的两端,应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在立杆上,另一端插入墙内,插入长度不应小于180mm。

(2)双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不宜大于100mm;

(3)单排脚手架的横向水平杆不应设置在下列部位:

①设计上不允许留脚手眼的部位;

②过梁上与过梁两端成60°角的三角形范围内及过梁净跨度1/2的高度范围内;

③宽度小于1m的窗间墙;

④梁或梁垫下及其两侧各500mm的范围内;

⑤砖砌体的门窗洞口两侧200mm和转角处450mm的范围内;其它砌体的门窗洞口两侧300mm和转角处600mm的范围内;

⑥独立或附墙砖柱。

8、纵向、横向扫地杆搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.3.2条的构造规定:

脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm 处的立杆上。横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

9、连墙件、剪刀撑、横向斜撑等的搭设应符合下列规定:

(1)连墙件搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.4节的构造规定:

①脚手架连墙件设置的位置、数量应按专项施工方案确定。

②脚手架连墙件数量的设置除应满足《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的计算要求外,还应符合表6.4.2 的规定。

③连墙件的布置应符合下列规定:

a 应靠近主节点设置,偏离主节点的距离不应大于300mm;

b 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时应采用其它可靠措施固定;

c 应优先采用菱形布置,或采用方形、矩形布置。

④开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4m。

⑤连墙件中的连墙杆应呈水平设置,当不能水平设置时,应向脚手架一端下斜连接

⑥连墙件必须采用可承受拉力和压力的构造。对高度24m 以上的双排脚手架,应采用刚性连墙件与建筑物连接。

⑦当脚手架下部暂不能设连墙件时应采取防倾覆措施。当搭设抛撑时,抛撑应采用通长杆件,并用旋转扣件固定在脚手架上,与地面的倾角应在45o~60o之间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后再拆除。

⑧架高超过40m 且有风涡流作用时,应采取抗上升翻流作用的连

墙措施。

当脚手架施工操作层高出连墙件二步时,应采取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除;

(2)剪刀撑、横向斜撑搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.6节的规定:

①双排脚手架应设置剪刀撑与横向斜撑,单排脚手架应设置剪刀撑。

②单、双排脚手架剪刀撑的设置应符合下列规定:

a 每道剪刀撑跨越立杆的根数应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)表6.6.2 的规定确定。每道剪刀撑宽度不应小于4 跨,且不应小于6m,斜杆与地面的倾角应在45°~60°之间;

表6.6.2 剪刀撑跨越立杆的最多根数

b 剪刀撑斜杆的接长应采用搭接或对接,搭接应符合本规范第

6.3.6 条第二款的规定:

当立杆采用搭接接长时,搭接长度不应小于1m ,并应采用不少于2 个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于

100mm。

c 剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不应大于150mm。

③高度在24m 及以上的双排脚手架应在外侧全立面连续设置剪

刀撑;高度在24m以下的单、双排脚手架,均必须在外侧两端、转角

及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置

④双排脚手架横向斜撑的设置应符合下列规定:

a 横向斜撑应在同一节间,由底至顶层呈之字型连续布置,斜撑的固定应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.5.2 条第2 款的规定:

斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。当斜腹杆在1 跨内跨越2 个步距时,宜在相交的纵向水平杆处,增设一根横向水平杆,将斜腹杆固定在其伸出端上。

b 高度在24m 以下的封闭型双排脚手架可不设横向斜撑,高度在24m 以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6 跨距设置一道。

⑤开口型双排脚手架的两端均必须设置横向斜撑。

并应随立杆、纵向和横向水平杆等同步搭设,各底层斜杆下端均必须支承在垫块或垫板上。

10、门洞搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.5节的构造规定:

(1)单、双排脚手架门洞宜采用上升斜杆、平行弦杆桁架结构型式,斜杆与地面的倾角a 应在450~600 之间。门洞桁架的型式宜按下列要求确定:

①当步距(h)小于纵距(la)时,应采用A 型;

②当步距(h)大于纵距(la)时,应采用B 型,并应符合下列规定:

1)h=1.8m 时,纵距不应大于1.5m;

2)h=2.0m 时,纵距不应大于1.2m。

(2)单、双排脚手架门洞桁架的构造应符合下列规定:

①单排脚手架门洞处,应在平面桁架的每一节间设置一根斜腹杆;双排脚手架门洞处的空间桁架,除下弦平面外,应在其余 5 个平面内的图示节间设置一根斜腹杆。

②斜腹杆宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。当斜腹杆在1 跨内跨越2 个步距时,宜在相交的纵向水平杆处,增设一根横向水平杆,将斜腹杆固定在其伸出端上。

③斜腹杆宜采用通长杆件,当必须接长使用时,宜采用对接扣件连接,也可采用搭接,搭接构造应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.3.6 条第二款的规定:脚手架立杆的对接、搭接应符合下列规定:

a 当立杆采用对接接长时,立杆的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500 ㎜;各接头中心至主节点的距离不宜大于步距的1/3 ;

b 当立杆采用搭接接长时,搭接长度不应小于1m ,并应采用不少于2 个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于100mm。

11、斜道

(1)人行并兼作材料运输的斜道的型式宜按下列要求确定:

①高度不大于6m 的脚手架,宜采用一字型斜道;

②高度大于6m 的脚手架,宜采用之字型斜道。

(2)斜道的构造应符合下列规定:

①斜道应附着外脚手架或建筑物设置;

②运料斜道宽度不应小于1.5m,坡度不应大于1:6;人行斜道宽度不应小于1m,坡度不应大于1:3;

③拐弯处应设置平台,其宽度不应小于斜道宽度;

④斜道两侧及平台外围均应设置栏杆及挡脚板。栏杆高度应为1.2m,挡脚板高度不应小于180mm。

⑤运料斜道两端、平台外围和端部均应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.4.1 条~6.4.6 条的规定设置连墙件;每两步应加设水平斜杆;应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.6.2 条~6.6.5 条的规定设置剪刀撑和横向斜撑。

(3)斜道脚手板构造应符合下列规定:

①脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;

②脚手板顺铺时,接头应采用搭接,下面的板头应压住上面的板头,板头的凸棱处应采用三角木填顺;

③人行斜道和运料斜道的脚手板上应每隔250 mm ~300mm 设置一根

防滑木条,木条厚度应为20 mm ~30mm。

12、满堂脚手架

(1)满堂脚手架搭设高度不宜超过36m;满堂脚手架施工层不得超过1 层。

(2)满堂脚手架立杆的构造应符合《建筑施工扣件式钢管脚手架安

全技术规范》(JGJ130-2011)第6.3.1 条~6.3.3 条的规定;立杆接长接头必须采用对接扣件连接。立杆对接扣件布置应符合本规范第

6.3.6 条第一款的规定。水平杆的连接应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.2.1 条第二款的有关规定,水平杆长度不宜小于3 跨。

(3)满堂脚手架应在架体外侧四周及内部纵、横向每6m 至8m 由底至顶设置连续竖向剪刀撑。当架体搭设高度在8m 以下时,应在架顶部设置连续水平剪刀撑;当架体搭设高度在8m 及以上时,应在架体底部、顶部及竖向间隔不超过8m 分别设置连续水平剪刀撑。水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。剪刀撑宽度应为6m~8m。(4)剪刀撑应用旋转扣件固定在与之相交的水平杆或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。

(5)满堂脚手架的高宽比不宜大于3,当高宽比大于2 时,应在架体的外侧四周和内部水平间隔6m~9m,竖向间隔4m~6m 设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。

(6)最少跨数为2、3 跨的满堂脚手架,宜按本规范6.4 节的规定设置连墙件。

(7)当满堂脚手架局部承受集中荷载时,应按实际荷载计算并应局部加固。

(8)满堂脚手架应设爬梯,爬梯踏步间距不得大于300mm。

(9)满堂脚手架操作层支撑脚手板的水平杆间距不应大于1/2 跨距;脚手板的铺设应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.2.4 条的规定。

13、型钢悬挑脚手架

(1)一次悬挑脚手架高度不宜超过20m。

(2)型钢悬挑梁宜采用双轴对称截面的型钢。悬挑钢梁型号及锚固件应按设计确定,钢梁截面高度不应小于160mm。悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。锚固型钢悬挑梁的U 型钢筋拉环或锚固螺栓直径不宜小于16mm.

(3)用于锚固的U 型钢筋拉环或螺栓应采用冷弯成型。U 型钢筋拉环、锚固螺栓与型钢间隙应用钢楔或硬木楔楔紧。

(4)每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结。钢丝绳、钢拉杆不参与悬挑钢梁受力计算;钢丝绳与建筑结构拉结的吊环应使用HPB235 级钢筋,其直径不宜小于20 ㎜,吊环预埋锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010 中钢筋锚固的规定。

(5)悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的1.25 倍。型钢悬挑梁固定端应采用2 个(对)及以上U 型钢筋拉环或锚固螺栓与建筑结构梁板固定,U 型钢筋拉环或锚固螺栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固,其锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010 中钢筋锚固的规定。

(6)当型钢悬挑梁与建筑结构采用螺栓钢压板连接固定时,钢压板尺寸不应小于100mm×10mm(宽×厚);当采用螺栓角钢压板连接时,角钢的规格不应小于63mm×63mm×6mm。

(7)型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的定位点,定位点离悬挑梁端部不应小于100mm。

(8)锚固位置设置在楼板上时,楼板的厚度不宜小于120mm。如果楼板的厚度小于120mm 应采取加固措施。

(9)悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根。(10)悬挑架的外立面剪刀撑应自下而上连续设置。剪刀撑设置应符合《建筑施工扣件式钢管脚手架安全施工规范》JG130-2011第6.6.2、6.6.5 条的规定。

(11)连墙件设置应符合《建筑施工扣件式钢管脚手架安全施工规范》JG130-2011第6.4 节的规定。

(12)锚固型钢的主体结构混凝土强度等级不得低于C20。

14、扣件安装应符合下列规定:

(1)扣件规格必须与钢管外径(φ48或φ51)相同;

(2)螺栓拧紧扭力矩不应小于40N·m,且不应大于65N·m;

(3)在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;

((4)对接扣件开口应朝上或朝内;

(5)各杆件端头伸出扣件盖板边缘长度不应小于100mm。

15、作业层、斜道的栏杆和挡脚板的搭设应符合下列规定;

(1)栏杆和挡脚板均应搭设在外立杆的内侧;

(2)上栏杆上皮高度应为1.2m;

(3)挡脚板高度不应小于180mm;

(4)中栏杆应居中设。

16、脚手板的铺设应符合下列规定:

(1)脚手架应铺满、铺稳,离开墙面120~150mm;

(2)采用对接或搭接时均应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.2.3条的规定:

主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

脚手板探头应用直径3.2mm镀锌钢丝固定在支承杆件上;

(3)在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑支;

(4)自顶层作业层的脚手板下计,宜每隔12m满铺一层脚手板。

17、模板支架搭设除应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第6.8节构造规定外,尚应符合现行国家标准《混凝土结构工程施工及验收规范》(GB 50204)的有关规定。

(四)脚手架检查与验收

1、脚手架及其地基基础应在下列阶段进行检查与验收:

(1)基础完工后及脚手架搭设前;

(2)作业层上施加荷载前;

(3)每搭设完6m~8m 高度后;

(4)达到设计高度后;

(5)遇有六级强风及以上风或大雨后,冻结地区解冻后;

(6)停用超过一个月。

2、应根据下列技术文件进行脚手架检查、验收:

(1)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第8.2.3~8.2.5 条的规定;

(2)专项施工方案及变更文件;

(3)技术交底文件。

(4)构配件质量检查表(《规范》附录D,表D)。

落地式钢管脚手架监理细则

天子山镇教师周转宿舍(公租房) 落 地 式 钢 管 脚 手 架 工 程 监 理 实 施 细 则 编制人: 审核人: 二〇一五年八月二十三日

目录 一、工程概况及专业特点 (03) 二、监理工作流程 (03) 三、监理工作的控制要点及目标值 (04) 四、监理工作的方法及措施 (09)

落地式钢管脚手架工程安全 监理实施细则 一、工程概况及专业特点: 1、工程项目名称:天子山镇教师周转宿舍(公租房) 2、工程项目建设地点:天子山镇中心学校 3、工程项目组成及建筑规模:建筑层数为三层,建筑高度为11.1M,建筑占地面积380.96㎡,总建筑面积1142.88㎡。 4、主要建筑结构类型:框架结构,基础形式为独立柱基础。 5、工程特点:本工程主要采用落地式钢管脚手架,搭设高度13米。 5、编制依据: (1)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011; (2)脚手架施工组织设计、施工方案、安全技术措施; (3)《建设施工安全检查标准》;JGJ59-20114 (4)《普通脚手架安全技术规程》; (5)工程施工合同; (6)工程监理合同、已批准的监理规划。

二、监理工作流程: 三、监理工作的控制要点及目标值 1、脚手架搭设前的监理工作: (1)审核承包单位提供的脚手架施工组织设计、施工 方案和其安全措施等; (2)审核脚手架搭设管理人员及施工人员的岗位合格

证书,并要求持证上岗; (3)如果是专业的脚手架搭设施工单位施工,则要审查其单位的安全生产资质; (4)督促总、分包单位按有关要求进行技术交底; (5)对搭设脚手架的有关设备、机具、材料按规定进行检查验收; (6)审核脚手架安全施工应急救援预案。 2、脚手架搭设过程中的监理工作: (1)搭设用于本建筑工程的金属扣件双排脚手架,应严格按有关法规文件的要求执行; (2)搭设前应严格进行钢管的筛选,凡严重锈蚀、薄壁、严重弯曲裂变的杆件不宜采用; (3)严重锈蚀、变形、裂缝、螺栓螺纹已损坏的扣件不宜采用; (4)脚手架的基础除按规定设置外,必须做好排水处理。 (5)不宜采用承插式钢管作底步立杆交错之用; (6)所有扣件紧固力矩,应达到45-55N〃m; (7)同一立面的小横杆,应对等交错设置,同时立杆上下对直;

落地式脚手架安全监理实施细则87202

上海香伦花园酒店工程落地式外脚手架安全监理细则 编制人: 批准人: 批准时间: 上海建腾建筑工程监理有限公司 2012年月日

目录 1.工程概况与特点 2.安全监理工作依据 3.监理工作内容

一、工程概况与特点 1、工程名称、工程地点、建设单位: 工程名称:上海香伦花园酒店工程 工程地点:上海市嘉定区菊园新区北水湾B3地块 建设单位:上海冠辕投资管理有限公司 2、工程项目组成及工程规模:81852平方米 3、主要建筑结构类型:框架剪力墙 4、工程总投资: 42000 万元; 5、计划工程的总工期(日历天)及开竣工日期: 2010年 7 月 22 日开工~ 2013年1月20 日竣工,总工期 540 天。 6、预计工程质量等级:合格 7、设计及施工总承包单位名称: 设计单位:中国国际(深圳)设计顾问有限公司 总承包单位:浙江众立建筑工程有限公司 2、安全监理工作依据 (1)《中华人民共和国安全生产法》国家主席令第70号 (2)《建设工程安全生产管理条例》中华人民共和国国务院令第393号(3)《关于实行建设工程安全监理制度的通知》(沪建建(2003)第605号)(4)《关于实施建设工程安全监理的指导意见》(沪建建管(2003)第170号)(5)关于加强《工程建设标准强制性条文》实施工作的通知 (建设部建标(2000)第248号) (6)《建筑施工安全检查标准》JGJ59-99 (7)《施工现场临时用电安全技术规范》JGJ46-2005 (8)《建筑施工高处作业安全技术规范》JGJ80-91

(9)《建筑机械使用安全技术规范》JGJ33-2001 (10)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 (11)《龙门架及井架物料提升机安全技术规范》JGJ88-92 (12)《施工现场安全生产保证体系》DGJ08-903-2003 3、钢管脚手架强制性条文 1、钢管上严禁打孔; 2、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。 3、当脚手架搭设尺寸中的步距、立杆纵距、立杆横距和连墙件间距有变化时,除计算底层立杆段外,还必须对出现最大步距或最大立杆纵距、立杆横距、连墙件间距等部位的立杆段进行验算。 4、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。 5、冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。当脚手板长度小于2米时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。此三种脚手板的铺设可采用对接平铺,亦可采用搭接铺设。脚手架对接平铺时,接头处必须设两根横向水平杆。脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm。 6、脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上,当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。 7、立杆必须用连墙件与建筑物可靠连接,连墙件布置间距宜按本规范表6.4.1采用。 8、立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。对接、搭接应符合下列规定:(1)立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3;端部扣件盖板的边缘至杆端距离不应小于100mm。(2)搭接长度不应小于1m,应采用不少于2个旋转扣件固定。 9、一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(2步)。

外脚手架工程安全监理实施细则【最新版】

外脚手架工程安全监理实施细则 本文为某小学教学综合楼工程,脚手架安装、拆除监理实施细则,主要总结了安全监理工作流程;事前、中、后的监理控制要点与方法。 工程概况 某小学教学综合楼,建筑面积约17396.1平方米。 监理人员的分工和职责 1. 总监的职责 (1) 对所监理工程项目的安全监理工作全面负责; (2) 确定项目监理部的安全监理人员,明确其工作职责; (3) 主持编写监理规划中的安全监理方案,审批安全监理实施细则: (4) 审核并签发有关安全监理的《监理通知》和安全监

理专题报告: (5) 审批施工组织设计和专项施工方案,组织审查和批准施工单位提出的安全技术措施及工程项目生产安全事故应急预案;点我:工程类实用资料大全 (6) 审批《脚手架施工方案》和《审批脚手架安全监理实施细则》; (7) 签署《安全防护、文明施工措施费用支付证书》; (8) 签发《工程暂停令》,必要时向有关部门报告; (9) 检查安全监理工作的落实情况。 2. 总监代表职责 (1)根据总监理工程师的授权,行使总监理工程师的部分职责和权力,按项目《监理规划》和《安全监理实施细则》实施安全监理; (2)按规定对深基坑支护专项施工方案是否符合工程建

设强制性标准进行审核,报总监理工程师审批; (3)对脚手架工程按规定组织验收; (4)对危及工程和人员安全的作业,及时发出停工(停用)指令的; (5)按规定审查施工企业资质(含专业承包、劳务分包)和安全生产许可证,“三类人员”考核合格证书,特种作业人员操作资格证的; (6)要求安全监理资料与施工现场安全生产状况相符合; (7)对项目监理部发出的整改通知书,跟踪整改落实情况的; (8)施工企业对项目监理部发出的整改通知书拒不整改,能及时向有关主管部门报告; (9)对上一级建设行政主管部门安全生产检查中被发出执法建议书或停工整改通知书高度重视,且跟踪落实;

脚手架工程安全监理实施细则.doc

目录 一.工程概况......................................2 二.监理依据..............................................2三.查与验收制度..........................................2四.安全监理工作内容.....................................3五.安全监理方法、措施及监理程序.......................6

一、工程概况 1、工程项目名称:新发展科技楼工程 2、工程项目建设地点:外高桥保税区GFC1-7地块,基地北起州海路,南接英伦路,西临杨高路,东靠加枫路 3、工程项目类型及规模: “新发展科技楼”位于外高桥保税区GFC1-7地块。项目占地面积约5506平方米。 主要建设内容:为1幢地上7层(局部8层)、地下1层的建筑,上部8层办公楼组成,地下一层平时为车库及设备用房,总建筑面积约15744.88平方米,其中地下室2827.88平方米,地上12917平方米,建筑高度37.45米,基础采用柱下多桩承台加防水板,结构类型为框架结构. 4、主体南北72米,东西38.4米,高度37米; 5、外垟装饰玻璃幕墙、局部麻石贴面,对整个工程脚手架工程要求按国家的 相关规范、文件严加监控。 6、工程造价:工程造价4570万元 7、工程质量目标:100%合格 8、工程项目计划工期:275天 二、监理依据 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-XX(2002年局部修订); 2、《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000; 3、《建筑施工附着升降脚手架管理暂行规定》建设部建建(2000)230号; 4、《液压滑动模板施工安全技术规程》JGJ65-89; 5、《建筑施工附着升降脚手架安全技术规程》DGJ08-905-99; 6、中华人民共和国工程建设标准强制性条文中房屋子建筑(施工)部分第 九篇施工安全第4部分脚手架; 7、脚手架施工组织设计、施工方案、安全技术措施; 8、《建筑安装安全技术规程》; 9、《普通脚手架安全技术规程》; 三、检查与验收制度 1.新钢管应有产品合格证、质量检验报告; 2.表面平直光滑、无裂缝、结疤、分层、错位、毛刺等; 3.旧钢管应符合规范8.1.5-3.4的规定; 4.新扣件满足《钢管脚手架扣件》GB15831的规定; 5.旧扣件使用前应进行质量检查,不符要求扣件必须更换; 6.对搭设完成的脚手架依据相关文件规定进行验收; 7.在使用过程中应对地基、底座、立杆扣件螺栓等定期检查; 8.作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风 绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备; 9.在脚手架使用期间,严禁拆除主节点处的纵、横向的水平杆,纵、横向扫 地杆、连墙件。

脚手架搭设监理实施细则

目录 一、专业工程特点、概况 二、监理工作控制要点及目标 (一)、监理控制要点 (二)、监理目标值 三、监理工作依据 四、监理工作流程 五、监理工作方法及措施 (一)、事前控制 (二)、事中控制 (三)、事后控制 六、监理工作手段 (一)、口头指令 (二)、监理工程师联系单 (三)、监理工程师通知单 (四)、工程暂停令 (五)、监理报告 附表:脚手架安全隐患及其监理工作措施表七、使用的监理工作仪器、设备种类和数量

脚手架搭设、拆除监理实施细则 一、专业工程特点、概况 本工程位于上海市浦东新区合庆镇东胜路229号。建筑构成:(1)周转仓库为二层框架结构,屋面为钢结构屋面,建筑总高度为22.3m,耐火等级二级,建筑面积78674.81m2;(2)物业用房为钢筋混凝土框架结构,建筑物高度为9m(二层),耐火等级为二级,建筑面积504.34m2;(3)配电房为钢筋混凝土结构,建筑物高度为6.25m(一层),耐火等级二级,建筑面积165.64m2;(4)水泵房(含消防水池)为钢筋混凝土结构,建筑高度5.5m(一层),耐火等级二级,建筑面积369.0m2;(5)垃圾房钢筋混凝土结构,建筑物高度4.2m(一层),耐火等级二级,建筑面积14.96m 2;(6)岗亭钢筋混凝土结构,建筑物高度3.6m(一层),耐火等级二级,建筑面积12.0m2;总建筑面积:79740.75m2。计划于2013年12月18日开工,于2015年3月31日竣工。 二、监理工作控制要点及目标 一)、监理控制要点 1.搭设前控制点 审批脚手架搭设方案,验收脚手架钢管、扣件、安全网质量,监督施工单位对架子工班组进行安全技术交底,审查架子工操作证件,脚手架地基必须夯实及混凝土硬化,经计算承载力满足要求,有排水设施。 2.搭设时控制点 检查架子工是否配戴安全帽、安全带、防滑鞋。搭设位置是否设置醒目警示标志。连墙件是否按方案设置,剪刀撑是否按方案设置,支模架是否和脚手架相连是否符合方案要求,操作层是否满铺架板。检查搭设高

外墙钢管脚手架监理实施细则

监理实施细则 (脚手架) 工程名称青山后吕家、丁家旧村改造工程编制 审批 荣成市昌达工程监理有限公司 2010年8月10日

一、工程概况; 1.工程名称青山后、丁家旧村改造工程 2.工程地点青山路北 3.总建筑面积约50万M2 4.建筑层数六层 5.建筑总高度20.8M 6.结构形式框架 二、专业工程概况 本工程总高度20.8m,共6层;标准层高2.9m,本工程从室外地坪向上21m高的脚手架为双排落地式钢管脚手架, 三、监理工作依据 1.《建筑施工扣件式钢管脚手架安全施工规范》(JG130-2001) 2.《建筑施工高处作业安全技术规范》(JGJ80-91) 3.《建设工程监理规范》(GB50319-2000) 4.《建筑工地安全检查评分标准》(JGJ59-99) 5.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001) 6.《建设工程施工安全监理规程》(DG/TJ08-2035-2008) 7.《悬挑式脚手架安全管理细则》8.国家及地方相关法律法规。 9、委托监理合同、经批准的监理规划及安全监理方案 四、监理要点 1、认真审核施工单位编制的施工组织设计,对脚手架安全技术措施和脚手架受力计算进行审查,确保脚手架施工安全,凡计算书中没有安全合格结论的应返工; 2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度; 3、认真核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的,督促整改; 4、审查施工单位报送的作业人员的数量及上岗证是否符合要求。

五、监理重点 (一)监理控制方法: 安全第一,预防为主: 1、针对工地现场可能出现的安全问题,提醒施工单位引起重视,做到事前控制; 2、及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决; 3、按时检查脚手架每层段的验收工作,及时收集验收资料、材料合格证、准用证及相关各项资料; 4、积极配合上级主管部门进行的脚手架施工检查,听取整改意见,督促施工单位按期落实,消除事故隐患; 5、对检查未及时落实到位的,应以书面通知施工单位,并记入监理日记和监理小结; 6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒绝整改的将及时报告质监站,并报请上级主管部门严肃处理。 六、监理控制内容: (一)脚手架材料控制: 1、按规范规定和施工组织设计的要求对钢管、扣件、脚手板和安全网等进行检查验收,不合格产品不得使用; 2、检查脚手架钢管应有质量合格证、质量检验报告及直径、规格、型号符合施工组织设计要求,对有严重锈蚀、弯曲、压扁或有裂缝的钢管严禁使用; 3、检查新扣件应有生产许可证、法定检测单位的检测报告和产品质量合格证,对有裂缝、变形、滑丝的扣件严禁使用; 4、检查安网应是建设部认证产品,各项指标应满足施工组织设计及规范要求; 5、检查脚手板的材料应符合规范和满足施工组织设计承载力要求,腐朽的脚手板不得使用。 (二)脚手架安装控制: 检查脚手架安装施工是否符合安全规范要求。 1、脚手架的基础及扫地杆:脚手架地基与基础必须根据脚手架搭设的高度、搭设场地的地质情况,满足脚手架承载力,确保

落地式脚手架安全监理实施细则(新编版)

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 落地式脚手架安全监理实施细则 (新编版)

落地式脚手架安全监理实施细则(新编版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 本工程概况及监理依据 工程概况 1、工程名称:石河子新虹商贸有限责任公司2013年保障性住房(廉租房)三期工程1 #住宅楼 2、建设地点:石河子市共一区内,北三路以北,乌伊路以东。 3、建设规模:本工程为单元式高层住宅,地上32层,地下2层; 总建筑面积:14273㎡(其中地上:13474㎡;地下:798.6㎡),建筑基底面积为:747.01㎡,建筑高度:93.1m。 4、质量要求:合格 5、工程建设单位:石河子新虹商贸有限公司 6、工程设计单位:石河子建筑规划设计研究院(有限公司) 7、岩土勘察单位:中冶集团西北岩土勘察有限公司 8、工程施工单位:石河子北泉建筑安装工程有限责任公司

脚手架搭设、拆除旁站监理实施细则

东莞市高星服饰有限公司厂房工程 脚手架搭设、拆除工程 监理实施细则 编制人:_______________________________ 审批人:_______________________________ 编制日期:______________________________ 东莞市昊宇工程建设监理有限公司

一、工程项目概况 二、监理细则编制依据 三、外脚手架搭设、拆除安全旁站监理方法及措施 四、外脚手架搭设、拆除旁站监理范围和内容 五、日常安全监理内容 六、外脚手架搭设、拆除旁站监理的记录

、工程项目概况 1.1工程名称:东莞市合诚实业投资有限公司数控注塑机厂区项目1.2建设单位:东莞市合诚实业投资有限公司 1.3(1)建筑总面积:43829.768 m2 (2)单位工程一览表 1.4建筑结构类型:钢筋混凝土框架结构 1.5工程投资总额:3413.697031(万元) 1.6总工期及开竣工日期 (1)计划总工期(日历天): (2)开工日期: (3)竣工日期: 1.7参与工程项目建设的单位 (1)勘察单位:广东省湛江地质工程勘察院

(2)设计单位:广东省名都设计有限公司

3)监理单位:东莞市宏业建设工程监理有限公司 (4)承包单位:东莞市东正建筑工程有限公司 1.8工程项目的主要特征: (1)本工程主体结构为钢筋混凝土框架结构。安全等级为二级,结 构设计基准期为50年。本工程抗震设计设防烈度为6 度,设计地震分组第一组,场地类别为皿类,抗震等级:框架四级。基础工程采用预应力管桩基础,管桩类型为A型,桩径D为400mm壁厚95mm. 桩有效长度约30m,管桩安全等级为二级。 (2)本工程建筑类别为厂房和居住建筑,防火等级主体为二级。 墙体采用蒸压粉煤灰砖,除注明外.外墙厚为180mm内墙为120mm 厨房及卫生间等有防水要求楼地面应设置柔性防水隔离层,防水层沿墙上翻高度 e1800mm地面.楼面防水层在墙柱交接处上翻300mm沉式卫生间做二次排水 和二次防水设计,沉箱底排水单独设置,屋面防水等级为二级。门窗材料采用铝合金,门结构材型2厚,窗结构材型 1.4厚。玻璃:平开和推拉铝合金一般采用5 厚无色浮法玻璃,有门框玻璃采用8 厚无色钢化玻璃。铝合金,塑钢门窗一般为后安装施工,在建筑平. 立面图上标注的尺寸均为洞口尺寸。 二、监理细则编制依据 1、《中华人民共和国建筑法》 2、《建筑安全生产监督管理规定》 3、《工程建设重大事故报告和调查程序规定》

落地脚手架监理实施细则

安徽省建设监理有限公司AN HUI PROVINCE CONSTRUCTION SUPERVISION COMPANY 南京龙湖六合雄州项目一期落地脚手架监理细则 A.0.4 南京龙湖六合雄州项目一期工程 监理实施细则 (落地脚手架) 内容提要: 专业工程特点 监理工作流程 监理工作要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师(签字、执业印章): 日期:

安徽省建设监理有限公司 AN HUI PROVINCE CONSTRUCTION SUPERVISION COMPANY 南京龙湖六合雄州项目一期落地脚手架监理细则 目录 一、工程概况------------------------------------------3 二、脚手架安全监理依据--------------------------------3 三、脚手架工程安全监理的工作流程----------------------4 四、脚手架工程安全监理控制要点 -----------------------4 五、脚手架工程监理人员工作安排及分工------------------7 六、脚手架监理检查方法--------------------------------9 七、监理工作措施-------------------------------------10 八、脚手架监理检查频率-------------------------------10 一、工程概况 1.1.1 工程名称:南京龙湖六合雄州项目一期

安徽省建设监理有限公司 AN HUI PROVINCE CONSTRUCTION SUPERVISION COMPANY 南京龙湖六合雄州项目一期落地脚手架监理细则 1.1.2 建设地点:南京市六合区雄州古棠大道与桥西路交接处 1.1.3 建设单位:南京名贯置业有限公司 1.1.4 设计单位:南京长江都市建筑设计股份有限公司 1.1.5 监理单位:安徽省建设监理有限公司 1.1.6 工程工期:本工程工期为24月 周边环境:本项目位于南京市六合区古棠大道以东,滁河以西,桥西路以南,文尚路以北。南边和东边为公园,北边为空地,西边为住宅小区。西边古棠大道路边围墙外有高压线路。 工程监理范围: 依据招标文件,本标工程监理范围为南京龙湖六合雄州项目一期:一组团1-5#楼及二组团10-13#楼、三组团6-9#楼及商业、地下室的所有室内外土建及安装工程;建筑面积约15万平方米。 本工程具体监理范围为:临时施工道路、施工排水排污、土方、回填、基础(地下室)、主体一次结构、砌筑及二次结构、楼地面、屋面、内外装饰装修、给排水、电气及有关的预留预埋和配合等;二、脚手架安全监理依据 JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》 JGJ80-91《建筑施工高处作业安全技术规范》 JGJ59-99《建筑施工安全检查标准》 XJJ044-2010《建筑工程施工安全监理规程》 GB16909-1997《密目式安全网》 GB2894-1996《安全标志》 GB2893-2001《安全色》 建筑施工现场安全防护用品用具及机械设备专项治理措施 建设部建质(2003)第82号《关于印发建筑工程预防高处坠落事故若干规定》和《建筑工程预防坍塌事故若干规定》的通知 危险性较大的分部分项工程安全管理办法(建质【2009】87号) 已审批的脚手架专项方案 三、脚手架工程安全监理的工作流程

精编外脚手架工程安全监理实施细则(通用)

外脚手架工程安全 监 理 实 施 zxl65110591 **** 项目管理有限公司 20xx 年x 月

监理人员的分工和职责 1. 总监的职责 (1)对所监理工程项目的安全监理工作全面负责; (2)确定项目监理部的安全监理人员,明确其工作职责; (3)主持编写监理规划中的安全监理方案,审批安全监理实施细则: (4)审核并签发有关安全监理的《监理通知》和安全监理专题报告: (5)审批施工组织设计和专项施工方案,组织审查和批准施工单位提出的安全技术措施及工程项目生产安全事故应急预案; (6)审批《脚手架施工方案》和《审批脚手架安全监理实施细则》; (7)签署《安全防护、文明施工措施费用支付证书》; (8)签发《工程暂停令》,必要时向有关部门报告; (9)检查安全监理工作的落实情况。 2. 总监代表职责 (1)根据总监理工程师的授权,行使总监理工程师的部分职责和权力,按项目《监理规划》和《安全监理实施细则》实施安全监理; (2)按规定对深基坑支护专项施工方案是否符合工程建设强制性标准进行审核,报总监理工程师审批;

(3)对脚手架工程按规定组织验收; (4)对危及工程和人员安全的作业,及时发出停工(停用)指令的; (5)按规定审查施工企业资质(含专业承包、劳务分包)和安全生产许可证,“三类人员”考核合格证书,特种作业人员操作资格证的; (6)要求安全监理资料与施工现场安全生产状况相符合; (7)对项目监理部发出的整改通知书,跟踪整改落实情况的; (8)施工企业对项目监理部发出的整改通知书拒不整改,能及时向有关主管部门报告; (9)对上一级建设行政主管部门安全生产检查中被发出执法建议书或停工整改通知书高度重视,且跟踪落实; (10)按规定审核施工企业安全生产保证体系、安全生产责任制、各项规章制度和安全监管机构建立及人员配备情况; (11)脚手架工程因施工安全原因被建设行政主管部门或安监站责令整改后未督促落实整改措施, 并反馈整改情况的; (12)对变更后的脚手架专项施工方案进行重新审核,并报总监理工程师审批; (13)审核施工企业脚手架施工方案是否包应急救援预案; 3. 安全工程师或专业监理工程师的职责 (1)对脚手架施工方案,是否按照北京市实施《危险性较大

安全监理细则脚手架

脚#08~ 0120编号:C02-2 安监手架安全监理细则 工程名称:“保集半岛”住宅小区 建设单位:南昌申标房地产发展有限公司 施工单位:上海申标建筑工程有限公司 南昌市第三建筑工程公司 江西中煤建设工程有限公司 设计单位:南昌市建筑设计研究院有限公司 监理单位:上海王桥工程建设监理有限公司 总监理工程师:徐美菊 编制:顾兵 审核:徐美菊 日期:2008年3月 脚手架安全监理细则目录

一、概述 二、工程特点与安全管理要求 (一)工程特点 (二)安全管理依据和要求 三、安全监理目标及安全监理职责 (一)安全工作的目标: (二)安全监理职责 (三)安全监理网络 (四)安全监理工作组织机构 四、安全监理程序 (一)建设工程施工准备阶段的安全监理 (二)建设工程施工阶段的安全监理 (三)建设工程施工竣工阶段的安全监理 五、安全监理方法 (一)审核施工现场安全资料 (二)现场监督与检查: (三)如遇下列情况,安全监理可下达“监理工程师通知单” (四)安全监理工作用品 六、脚手架安全工作重要节点监控预防措施 七、安全、文明施工监理工作程序: 脚手架安全监理细则 一、概述 按照南昌市建设和管理委员会《关于实行建设工程安全监理制度的通知》和中华人民共和国建设部《建设工程安全生产管理条例》要求,我们上海王桥工业区工程建设监理有限公司将“保集半岛”商品住宅工程纳入了安全监理工程。为履行安全监理的职责贯彻落实国家安全生产方针政策,督促施工单位按照建筑施工安全生产法规和标准组织施工,消除施工中的冒险性、盲目性和随意性,落实各项安全技术措施,有效的杜绝各类不安全隐患,杜绝、控制和减少种类伤亡事故,实现安全生产。根据本工程的特点和实际情况特制定本细则。 安全监理主要在施工过程中行使监督、检查、隐患整改、安全否决的权力。 该工程由情景洋房与高层建筑组成。情景洋房采用落地双排单管钢管、扣件外脚手架;##钢丝绳斜拉外挑式(一挑四)双排单管钢管、扣件外脚手架。槽钢加14高层建筑采用16 二、工程特点与安全管理要求: (一)工程概况 1、工程名称:“保集半岛”住宅小区; 2、建设单位:南昌申标房地产发展有限公司; 3、设计单位:南昌市建筑设计研究院有限公司; 4、施工单位:上海申标建筑工程有限公司;

脚手架工程监理实施细则

鹤峰县茶厂小区还建房(1#、2#楼及地下室)工程脚手架工程监理实施细则 编制人: 审核人: 审批人: 恩施州同欣工程建设监理咨询有限公司鹤峰分公司 鹤峰县茶厂小区还建房工程项目监理机构 二0一五年元月

目录 一、专业工程概况 (1) 二、编制依据 (3) 三、搭设基本方案控制 (4) 四、监理工程流程 (7) 五、监理工作的控制目标值及控制要点 (8) (一)落地式脚手架搭设形式及施工工艺 (8) (二)悬挑脚手架搭设形式及施工工艺 (18)

脚手架工程监理实施细则 第一节建设工程概况 1、工程名称:鹤峰县茶厂小区还建房(1#、2#楼及地下室)工程 2、建设地点:湖北省恩施州鹤峰县原茶厂小区 3、拟定开工日期:2015年月日 4、计划竣工日期:2016年月日 5、建筑面积:1#楼地上14590 m2,2#楼地上14397m2,地下室公共部位建筑面积3446m2合计32433m2。 6、结构类型:除地下室车库为框架结构外其余1#、2#楼均为剪力墙结构 7、基础类型:1#、2#楼为人工挖孔灌注桩基础,地下室为柱下扩展基础,地基 基础设计等级为一级 8、耐火等级:均为一级 9、抗震设防类别:丙类 10、基底持力层土层:1#、2#楼桩端持力层为中风化泥岩,纯地下室柱下扩展基础持力层为粉质粘土。 11、建筑结构安全等级:二级 12、抗震设防烈度: 6度 13、建筑层数:1#楼地上18层,地下1层; 2#楼地上18层,地下1层; 地下室车库一层; 14、建筑高度:1#楼地上55米,A级高度高层建筑; 2#楼地上54.9米,A级高度高层建筑; 15、地下室防水等级除配电间为一级外,其余均为二级,设计抗渗等级P8; 16、建筑特征: (1)外墙装饰:主体墙面采用白色瓷砖,构造及细部采用蓝色外墙涂料。 (2)内墙装饰:住宅楼为混合砂浆墙面,公共部分为混合砂浆面罩乳胶漆墙面,卫生间、厨房为防水砂浆墙面。 (3)楼地面:公用部分为防滑地砖;住宅部分为水泥砂浆地面;楼梯间为水泥砂浆地面。

脚手架工程监理实施细则64642

(1#、2#楼及地下室)工程 脚手架工程监理实施细则 编制人: 审核人: 审批人: 工程项目监理机构

年月 目录 一、专业工程概况 (1) 二、编制依据 (3) 三、搭设基本方案控制 (4) 四、监理工程流程 (7) 五、监理工作的控制目标值及控制要点 (8) (一)落地式脚手架搭设形式及施工工艺 (8) (二)悬挑脚手架搭设形式及施工工艺 (18)

脚手架工程监理实施细则 第一节建设工程概况 1、工程名称:万星幸福城一期1-8号楼工程 2、建设地点:吉林阳光橡塑有限责任公司西墙以西,规划 路以北,丙22路以南 3、拟定开工日期:2016年 7 月 6 日 4、计划竣工日期:2017年 10 月 20 日 5、建筑面积:地上 m2,地下m2,2。 6、结构类型:地下室车库为剪力墙结构外其余5#、6#楼均为 剪力墙结构。 7、基础类型:本工程为静压管桩基础,地基基础设计等级为 二级 8、耐火等级:均为二级 9、抗震设防类别:丙类 10、基底持力层土层: 11、11、建筑结构安全等级:二级 12、抗震设防烈度: 7度 13、建筑层数:1#楼地上10层,地下1层; 2#楼地上14层,地下1层; 3#楼地上8层,地下1层; 3#楼地上8层,地下1层; 地下室车库一层; 14、建筑高度:1#楼地上米; 2#楼地上米; 15、地下室防水等级均为二级,设计抗渗等级P8;

16、建筑特征: (1)外墙装饰:主体墙面采用,构造及细部采用外墙涂料日。 (2)内墙装饰:住宅楼为混合砂浆墙面,公共部分为混合砂浆面罩乳胶漆墙面,卫生间、厨房为防水砂浆墙面。 (3)楼地面:公用部分为防滑地砖;住宅部分为水泥砂浆地面;楼梯间为水泥砂浆地面。 (4)屋面防水:3厚SBS或APP高聚物改性沥青防水卷材、保温隔热屋面。 (5)窗安装:塑钢钢化中空玻璃推拉窗5+9A+5。 (6)门安装:进户门为防火防盗门,其它室内门用户自理。 17、结构特征 (1)结构形式:剪力墙结构 (2)结构层数:1#楼18层,2#楼18层,地下室一层. (3)混凝土强度等级及种类:C15、C20、C25、C30、C35 (4)砌体材料及规格:内墙采用190厚或90厚MU7.5小型混凝土空心砌块,外墙采用190厚MU7.5小型混凝土空心砌块。室内地面以下用200厚局部用200厚MU10灰砂砖,M7.5水泥砂浆砌筑。 (5)砂浆强度等级及种类:除建筑要求外,用M5.0混合砂浆用于砌块。 18、本工程的其他相关单位如下: 建设单位: 设计单位: 施工单位:有限公司 监理单位:有限公司 质量监督单位:质量监督站 安全监督单位:建筑安全监督站

悬挑脚手架安全监理实施细则(正式)

编订:__________________ 单位:__________________ 时间:__________________ 悬挑脚手架安全监理实施 细则(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-8234-60 悬挑脚手架安全监理实施细则(正 式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、编制依据: 1.《建设工程安全生产管理条例》 2.《建筑机械使用安全技术规程》 JGJ33-2012 3.《建筑施工高处作业安全技术规范》 JGJ80-91 4.《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 5. 国家有关安全生产的法律、法规、政策和规定 6. 工程建设标准强制性条文 二、工程概况: 沛县北孔庄安置小区二期一标段位于沛县正阳路北首东侧,萧何路南侧。建筑面积7.4万平方米,主体结构11+1层框架剪力墙结构。 三、悬挑脚手架装拆作业前安全监理控制的要

点: 1. 审核施工单位编制的悬挑脚手架“施工组织设计方案”中的安全技术措施。该方案应经施工企业技术负责人审核批准。 2. 施工组织设计方案应包括悬挑脚手架结构设计、装拆施工要求、施工顺序、安全措施,并附安全验算结果、详图及说明。 3. 装拆作业人员应具有“特种作业人员”上岗操作证书,且在证书有效期内。 4. 施工作业前,施工方技术人员应向全体作业人员进行操作技术和安全技术措施的交底,并有交底记录。 5. 对槽钢、卡箍与预埋件的位置、数量、砼强度等隐蔽工程要经施工单位验收符合设计要求后,报审监理复核后方可进行悬挑脚手架搭设。 四、悬挑脚手架安装作业中安全监理控制的要点: 1. 脚手架装拆作业过程中必须由专人进行现场监护,安全监理应加强巡视检查。

脚手架监理细则

中煤鄂尔多斯能源化工有限公司厂前区行政生活设施工程 脚手架监理细则 一、监理依据: 1、《建筑施工扣件式钢管脚手架安全施工规范》JG130-2001 2、《建筑施工高处作业安全技术规范》JGJ80-91 3、《建筑施工检查标准》JGJ59-99 二、开工前的监理工作: 1、认真审核施工单位编制的施工组织设计,对脚手架安全技术措施和脚手架受力计算进行审核,确保脚手架施工安全,凡计算书中没有安全合格结论的应返工; 2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度; 3、编制监理方案及安全监理细则; 4、认真核实工程项目开工前安全生产条件的完成情况,达不到要求的,督促整改; 5、审查施工单位送报的作业人员的数量及上岗证是否符合要求。 三、脚手架工程安全监理控制方法: (一)安全监理,预防为主: 1、针对工地现场可能出现的安全问题,提醒施工单位引起重视,尽量做到事前控制; 2、制定安全监理检查制度,及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决;

3、按时检查脚手架每层段的验收工作,及时收集验收资料、材料合格证、准用证及相关各项资料; 4、积极配合上级主管部门进行的脚手架施工检查,听取整改意见,督促施工单位按期落实,消除事故隐患; 5、对检查未及时落实到位的,应以书面通知施工单位,并记入监理日志; 6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改完毕,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒绝整改的将及时报告质监站,请上级主管部门严肃处理。 (二)对重大事故的处理: 1、事故发生后,必须及时向上级领导和主管部门报告,取得工作指示; 2、配合施工单位做好保护现场、抢救人员等现场工作; 3、参与召开事故现场调查会,了解事故发生的原因、过程,协助施工单位尽快做出书面调查报告,并做好笔记; 4、督促施工单位做好事故整改的跟踪工作,发现隐患及时提出意见,协助建设行政主管部门对事故现场整改后的复查工作。 四、脚手架监理控制工作: (一)脚手架材料控制工作: 1、按规范规定和施工组织设计的要求对钢管、扣件、脚手板和安全网等进行检查验收,不合格产品不得使用;

脚手架安全监理实施细则

表号:SCCS-QR-7.1.1-03 监理实施细则 工程名称上海市第一妇婴保健院迁建工程分部分项名称脚手架搭设与拆除安全 编制 (专业监理工程师) 审批 (总监理工程师) 上海市工程建设咨询监理有限公司 2011年月日

脚手架工程安全监理实施细则 一、工程概况: 1.1、工程的基本概况: 本工程项目由4幢单体,其中:住院楼上部结构12层,建筑高度51m,门诊楼上部结构5层,建筑高度24m,教学行政楼上部结构4层,建筑高度20.84m,后勤保障楼上部结构3层,建筑高度12.45m,地上建筑施工外脚手架,除住院楼采用悬挑脚手架形式,其他各单体采用落地脚手架形式。住院楼共12层,建筑高度51m分别在一层、五层和九层设置悬挑水平钢梁,其余各单体采用落地单排脚手架 1.2、落地脚手架 本工程脚手架采用普通落地脚手架形式,脚手架高度应超出最上面一个楼层2m高度,常规脚手架的立杆横距为0.9m,纵距为1.2m;步距除第一步为1.6m外,其余均为1.8m,内立杆距墙0.4m。 1.2.1、脚手架每步均应搭设纵、横水平杆。纵向水平间距400mm,搁置在横向水平杆上,横向水平杆与立杆连结。架体底部设纵、横向扫地杆,离地高度200mm。每步水平杆上均满铺脚手板。 1.2.2上部结构脚手架的连墙杆用Ф48钢管,与结构的拉结方式为:水平方向每2~3跨(3.6~6.4m)在立柱上设置Ф48钢管的连墙杆,竖向方向在每个楼层面标高设置。 1.2.3、上部结构外脚手架的外立面,在整个长度和高度内连续搭设剪刀撑。上部结构外脚手架,每步的外立面上均要搭设两道水平栏杆,离脚手板高度分别为0.5m和1.2m。每步的外立面底部设300mm高的脚手板作为挡板。外立面上满挂安全网和绿网。内立面与建筑物之间的空隙处,每四步设一道水平安全网或盖板,以防高空坠物从空隙中落下伤人。 1.2.4、上部结构外脚手架可搭设人行斜道,供人员上下。斜道坡度1:3,拐弯处设平台,外侧面的安全防护设置同上。如空间不够,例如地下室外墙脚手架,可在内部用钢管扣件搭设爬梯。上部结构落地脚手架立杆落在地下室顶板上。 1.3、悬挑脚手架(住院楼部分) 1.3.1、悬挑脚手架为双排脚手架,搭设高度分别为一层、五层、九层,最高高度19m。立杆采用单立管。搭设尺寸为:立杆的纵距1.20m,横距0.90m,步距1.80m。采用的钢管类型为Ф48 3.0,同时施工2层,脚手板共铺设4层。 1.3.2、悬挑水平钢梁采用[20a号槽钢U口垂直,其中建筑物外悬挑段长度2m,建筑物内锚固段长度2m。

脚手架(移动脚手架,门式脚手架)工程安全监理细则

脚手架(移动脚手架,门式脚手架)工程安全监理细 则 一、监理依据: 1、《建筑施工扣件式钢管脚手架(移动脚手架,门式脚手架)安全施工规范》JG130-2001 2、《建筑施工高处作业安全技术规范》JGJ80-91 3、《建筑施工安全检查标准》JGJ59-99 4、《广东省建设工程限制使用竹脚手架(移动脚手架,门式脚手架)管理规定》的通知,建管字(2003)38 号 二、开工前的监理工作: 1、认真审核施工单位编制的施工组织设计,对脚手架(移动脚手架,门式脚手架)安全技术措施和脚手架(移动脚手架,门式脚手架)受力计算进行审查,确保脚手架(移动脚手架,门式脚手架)施工安全,凡计算书中没有安全合格结论的应返工; 2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度; 3、编制监理方案及安全监理细则; 4、认真核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的,督促整改; 5、审查施工单位报送的作业人员的数量及上岗证是否符合要求。

三、脚手架(移动脚手架,门式脚手架)工程安全监理控制方法: (一)安全监理,预防为主: 1、针对工地现场可能出现的安全问题,提醒施工单位引起重视,尽量做到事前控制; 2、制定安全监理检查制度,及时检查发现安全隐患,对存在隐患通过发监理工程师通知单或及时召开安全专题会议协调解决; 3、按时检查脚手架(移动脚手架,门式脚手架)每层段的验收工作,及时收集验收资料、材料合格证、准用证及相关各项资料; 4、积极配合上级主管部门进行的脚手架(移动脚手架,门式脚手架)施工检查,听取整改意见,督促施工单位按期落实,消除事故隐患; 5、对检查未及时落实到位的,应以书面通知施工单位,并记入监理日记和监理小结; 6、对有严重事故隐患的部位、问题将及时责令施工单位限期整改完毕,若施工单位对隐患、问题拖延整改,监理人员将作出停工整改处理,并报告建设单位,若施工单位对隐患、问题拒绝整改的将及时报告质监站,请上级主管部门严肃处理。 (二)对重大事故的处理: 1、事故发生后,必须及时向上级领导和主管部门报告,取得工作指示; 2、配合施工单位做好保护现场、抢救人员等现场工作; 3、参与召开事故现场调查会,了解事故发生的原因、过程,协助施工单位尽快作出书面调查报告,并做好笔记;
