海底隧道和过江隧道的修建方法

海底隧道和过江隧道的修建方法
海底隧道和过江隧道的修建方法

07年我待的城市筹备修建地铁,计划是2010年南北向主线通车,2012年东西向(含过江段)通车,当时在讨论东西段途经城市最繁华地带的处理时,境外的顾问说既然离河道也比较近了,那就与过江隧道一并做岩隧工程地下作业好了。施工方自然是觉得不可理喻:为什么要多这一公里的距离?直接挖开不就可以了?于是开膛破肚的施工了5年,其间还夹杂着些施工路段交通混乱,江底隧道质量堪忧的负面新闻。今年好像磕磕绊绊的要完工了,在这里看到这个题目,之前的两个答案又都提到了英吉利海峡隧道(Channel Tunnel),突然觉得有些感触,想分享一些关于这条隧道的故事。

这条耗时6年,海底部分37.9公里的隧道的确是人类工程史上重要的一笔,但其实早在隧道开挖的186年前,工程师们就在这里尝试着让天堑变通途的办法。

(Mathieu的海底隧道设想)

1802 年,法国工程师Albert Mathieu就设想过采用隧道的形式连接英吉利海峡两端,这个想法很得拿破仑的欢心;法国皇帝甚至煞有介事在亚眠合约期间(Treaty of Amiens)向英国人推销这个油灯照明,马车拖运,还要修建探出海面的木质换气塔的大胆想法。在英国人看来,这个以“2小时马车就能到法国”为 slogan的项目怎么看都满是法国佬的恶意,待到第二年两国真的再次交恶,有关这个海峡工程的第一次提议就很自然的不了了之了。

时间过了 30年,一个27岁的年轻人许是对这个连接海峡两端的想法产生了兴趣,开始了他的研究。当时是1834年,离真正的隧道开始动工的时间1988年远

得离谱,很显然地,那个年轻人一定也是失败了的。但他取代马修被后来的人称为海底隧道之父,因为相较于他的前辈,这个人付出的代价是就是他的一切,耗尽自己的财产和心血成为一个一辈子没有落实一个实际项目的“纸上工程师”,他就是Aimé Thomé de Gamond。

前辈 Mathieu的设想遗漏了一个很重要的讨论:怎么样在海底挖掘隧道?以当时的技术这根本不可能。而de Gamond的方案是:预先打造一批大铁管,用分段组装的方式在海底连接,待到整条线路铺设完成后,再从地上入口进入这条预置管线,抽空积水并加设防水用的砌体层。他又花了一年的时间去修改这个方案:先用砖块铺设巨大的海底构筑带然后在内里凿洞的方式来修建隧道,从而省掉了预置铁管这道工序,并把工程造价压在了1亿7千万法郎,即七百万英镑以内。工期将是30年。

(Thomé de Gamond的预置构法)

除了隧道这个想法,de Gamond还不忘头脑发散的构想了好几个奇怪想法,比如他设想来建一座大铁桥,桥拱的高度甚至得超过伦敦的圣保罗大教堂(111米);又比如英法两国每边修建一个深入海面长达8公里的码头用来服务一种平底蒸汽动力大船的通勤;再比如在英吉利海峡上填出一条路来,为了保证正常船只通航,这个地峡将被分成四段,用吊桥联系。他的投入引发了业界的广泛兴趣,不少希冀在历史上留名的工程师科学家都尝试着发表自己的议案,而最多产且最大胆还是非de Gamond莫属。当然的,与此同时跑过来点“没有帮助”的人也是很多,于是这位老兄继续尝试,并逐渐确定隧道仍然是连接海峡的最佳选

择,只是不得不承认,如何处理在湍急的水流中的作业是他的预置施工想法的最大难题。

终于,事情有了转机。

首先,英国人在一个不大不小的项目上成功了——泰晤士河隧道,全长396米,在河面下方20多米的地方用了18年时间——隧道贯通后的三个月里,见过大场面的伦敦人愣是要求了三个月的时间供大家步行参观。累计参观人数达到1百万人,相当于当时伦敦一半的人口——这个项目的成功最关键的驱动力就是技术。 Isambard Kingdom Brunel和他父亲发明了一种革命性的钻探技术,盾构法(tunnelling shield)。这个技术使用一个巨大的构架,构架的空隙就是供36个工人同时开凿的工作面。因为河床底部是厚实的蓝粘土层,这个构架用挤压的办法向前推进,每个工人的挖掉自己面前挤进构架内的粘土,方便整个结构继续推进。与此同时,另一批工人将构架推移腾出的空间一点点的稳固。de Gamond显然注意到了这个技术,纵然按照英国人的速度估计,要挖通海峡大概需要100年的时间。但是随着蒸汽机车的出现,他坚信,这个工期有十足的可能被缩短。

(最早盾构法示意图)

(透视图清晰点)

另一件事情更是可遇不可求,他大学时代的好友路易王子在1848年当选了法国总统后又在1851年发动政变接下自己舅舅曾拥有的称号成为法国皇帝拿破仑三世。

de Gamond知道自己的机会终于来了,他不但认真的整理了所有的隧道技术资料,而且干出了一件几近疯狂的事情。1855年,48岁的工程师在自己女儿的陪同下划着小船来到了预定开挖隧道的海面。简单的困扎好自己的双耳(以防水压伤害耳膜)和绑了一圈重达80多公斤的石子在腰带上后,法国人深吸一口气,毅然地跳进冰冷的水里,下潜到30米的海底,在猛烈地海流和鳗鱼的攻击下采来了海底岩石样本。他的偏执有了极好的回报:采样显示海峡的地质对于隧道建设极为理想。而这份报告也为以后的海底隧道工程提供了极为宝贵的勘探信息:

(地质层分析)

第二年,Thomé de Gamond绘出了详细的方案,一个安全可靠的,甚至拥有海峡中段观景平台的隧道工程渐渐浮现,而20年来的心血和苦难欣慰地被埋藏。一切顺利得像做梦一样。拿破仑三世异常支持老友的这个方案:既然英国人都能在河底建隧道,为什么法国人不能修条海底隧道呢?两个国家的媒体在这个议题上也表现得异乎寻常的正面,英国方面甚至还爆出维多利亚女王对这个想法的赞不绝口,因为她本人晕船晕得家喻户晓。

(Thomé de Gamond的最终方案)

太顺了,就像狗血的连续剧一样,当一切向着一个Happy Ending发展。事情好像就会变得不一样,在一次去往巴黎歌剧院的路上,拿破仑三世的马车遭受到炸弹的袭击。当场8人死亡,百余人受伤。虽然法国历史上最后一个皇帝在帷幕拉开前赶到了剧院,但是已经全然没有了看戏的兴致。搞啥呀,这次意大利人的刺杀看上去和海底隧道能有什么关系?可答案讽刺的是:很有关系,因为炸弹的制作地疑为英国伯明翰。相比于一个工程上的两国PK,自然头上的皇冠要重要一些。

de Gamond的计划被无限期搁置了。为了这个梦想苦苦坚持几十载,到头来还是一场空。自己女儿也不得不放下架子靠给人上音乐课来支持她老爸荒诞的想法。1876,心力憔悴的de Gamond去世了,按官方的记载他的晚年生活条件有些“卑微”。而他曾经的皇帝朋友于1870年战败退位,颠沛流离到英国渡过自己人生最后虚弱的三年,自然是坐船过去的。

法国末代皇帝在英国养病的期间,他极有可能听说过一个消息:在他手上夭折的海峡隧道工程又重新被启动了。这次是由英国人牵头,拟建一条用通风过道相连的双隧道海底交通线。因为蒸汽机的迅猛发展,不但盾构机械效率大幅进步,也可以依靠双向火车的快速运动完成隧道内的换气(活塞效应)从而无需再担

心必须设立通风塔在工程上的麻烦。主持设计师William Low明确地表示,自己从Thomé de Gamo nd的研究里得到了无法估计的助益,除此之外,苏格兰人还有一个强有力的靠山,国会议员Edward Watkin爵士,一个对工程极富野心的政治家,这位大人物后来还土豪到准备建一个370米的沃特金铁塔来叫埃菲尔铁塔的板。1872年,英国方施工公司在Dover建立,法国那边不但在Sangatte的拟定隧道开通地购地完成了开凿试验,而且还建立了一个和Dover一样的施工公司准备两边同时进行施工。就连de Gamond在垂垂老矣之际听闻有人将完成他的心愿也送去了自己的祝福。

(Watkin隧道的双隧道图纸)

可是这一次,舆论却又导向保守的一方,民众被煽动,工程被妖魔化,高层的政客甚至嗅出机遇的味道,一干重要角色联名反对好大喜功的爵爷的这个“势必“破坏英国原有天然屏障的项目,理由自然是为了可敬的女皇和可爱的国民。

于是乎,19世纪所有的尝试都被否决了。

到了今天,在欧洲之星每天运送的接近三万人次的客流里,有那个乘客知道,这个20世纪后半叶工程上的骄傲在隧道尺寸上出奇的相似于de Gamond当年手

绘的那个通道?开凿隧道使用的技术沿用着Isambard父子的盾构法?而双隧道的做法就是直接借鉴了William Low的图纸?是工程师在科学技术上超前,还是人类社会一直在欲望和贪婪中滞后呢?

当我第一次听到盾构技术时,是陪着那个顾问去拟建线路上踩点的那天,他提到出于将扰民的可能降到最低的提案摆出来时,有关领导和国内工程人员疑惑的脸。我们走在拟建线路上,我开始明白为什么附近一个杭州小地产公司刚做完一期的楼盘会突然被万科收购用来打造二期中国风联排别墅和三期高层住宅群。我指给他看,他回头笑眯眯地说:“我就说应该找个建筑学的学生来陪我踩点会比较有意思嘛。”

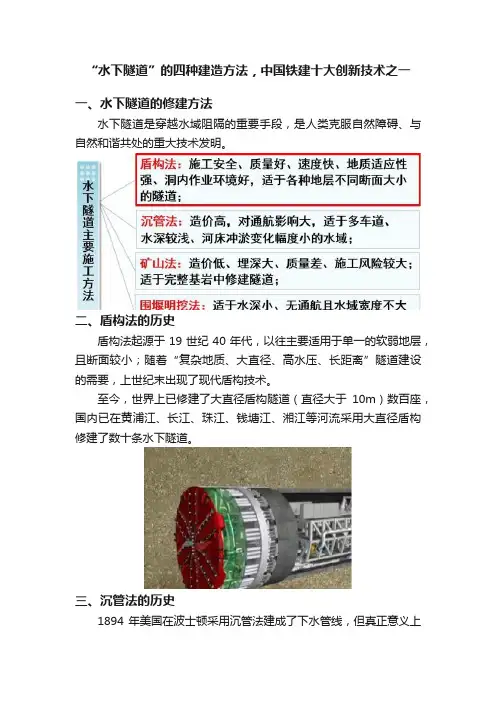

烟大海底隧道项目施工技术及安全

烟大海底隧道项目施工技术及安全问题探讨 烟大海底隧道的项目最早是在1992年提出来的,时至今日又成为人们舆论的焦点,先来看看庐山真面目: 烟大海底隧道基本资料 隧道全长:123公里 总投资:2600亿元人民币 预计收入:每年200亿元 修建方式:海底深埋法 使用寿命:120年左右 动工:预计3年后 建成:预计6-10年后 运行方式:火车运行时速:220公里。

通行时长:40分钟。 地域优势:工程地质条件较好震级较低区域稳定性好最大海水压力较低 设计优势: 1.采用全隧道方式成本较低,寿命更长,不破坏原有水道,不破坏周围生态环境,不受天气影响。 2.采用全铁路线路解决了通风难问题,与公路相比运营费用少。

主要争议在于施工难度比较大、安全有风险难保障。但是作为隧道及地下工程专家, 对于外界质疑海下施工难度及可能遇到安全隐患,王梦恕称:“隧道的技术难题、安全性问题现在都得到了解决。”为了减小海底隧道的施工风险及技术难度,王梦恕建议采用深埋隧道方案,并且尽可能减小隧道断面,海底隧道埋深80米左右,纵断面采用W形,最大坡度可用18‰。 王梦恕认为,即使遇到特殊地质环境,施工时也可以提前排查。服务隧道可作为超前导洞先施工,查明详细地质情况,如果遇到不良地质,通过服务隧道对主隧道进行各种超前预处理。隧道过长是目前的一大难题。对此王梦恕表示,隧道修建会采用开敞式TBM(硬岩 称:“这是目前最好的方法。”尽管困难很多,就目前建设条件来看,可行性没有问题。 工程总造价低于桥梁,并且经久耐用,维修保养费用也相对较低。他指出,海底隧道的修建将采用深埋的方法,即至少在海面下100米左右,对地面影响不大。但如果换成海面高架桥,一个桥墩砸下去,怎么可能不对海洋环境产生影响? 王梦恕受访时还透露,这条海底大通道一旦建成,东北、环渤海、长三角、珠三角等四大经济区域和俄罗斯东部地区将紧密串联,并与全国及东北亚地区形成一个庞大的市场网

青岛胶州湾海底隧道海域段施工方案总结

M0DERN TUNNELLING TECIIN0LOGY Vol. 49 ( S) , Oct. 2012 aau.? sa 43 u r e , r a?sa ?5 u ?., v ?itsa ×cxa×i:ir ,c?sa×××a×+×,as?r?i 1 u?. . ?×:?i?i?si,ir?s ÷s?. i yaa?nnay.p F, , .±ixitc#'sia ,m?c or ×osssz r ×ae×zzx ÷i÷a i .x ??ii asnn 149 @ ( IDT2J ) ,2012 I(= 10 II i:6 J ifi NJ

8IODERN TUNNELLING TEClIIfOLOCIY F ×a:tei×anss —×a?.s,aa a. s÷s:n÷,ar×÷iu mex?:ia?xaie:ta Vol. 49 ( S) , Oct. 2012

MODERN TlJNNEkklNG TEC11NOL0GY Vol. 49 ( S) , Oct. 2012

45 # 7 MODERN TlJNNFkLING TECt-lNOkOGY 47 48 68 6 86 8 49 69 8 1 41 27 jjj 511 7 26 29 38 7 " 101 05 9 5, 0 60 7 7 76 78 5g 55 56 o7 " 24 B-B 23-|O4&4)AILX 4 5 69 88 92 9 7 17 A 5 “ 9 14 ' 14

MODERNTUNNELLINE TECHNOLOGY aia×a,× zusir.wanrs,?i:nx:aaii vr ,x×aeaxazeiex ,z?assaa× x??a, zs i 0 - i . 2 ?. ×a××× .a?:i & i3 -to ?. i±it?a s, < 2 -i ?i:e —±u i$,ugi$ yaaé;aqa7 -in ±÷s:x , z×× ctiiian, vA:i±i en ?? éitts:?,i9nai# ?k&an/?m±ei :at, i ± n ?k xnxi 2 -4 ×:c "z std i -2 ±esx,:iia÷'?t??÷r±i, r×itn , z

海底隧道和过江隧道的修建方法

07年我待的城市筹备修建地铁,计划是2010年南北向主线通车,2012年东西向(含过江段)通车,当时在讨论东西段途经城市最繁华地带的处理时,境外的顾问说既然离河道也比较近了,那就与过江隧道一并做岩隧工程地下作业好了。施工方自然是觉得不可理喻:为什么要多这一公里的距离?直接挖开不就可以了?于是开膛破肚的施工了5年,其间还夹杂着些施工路段交通混乱,江底隧道质量堪忧的负面新闻。今年好像磕磕绊绊的要完工了,在这里看到这个题目,之前的两个答案又都提到了英吉利海峡隧道(Channel Tunnel),突然觉得有些感触,想分享一些关于这条隧道的故事。 这条耗时6年,海底部分37.9公里的隧道的确是人类工程史上重要的一笔,但其实早在隧道开挖的186年前,工程师们就在这里尝试着让天堑变通途的办法。 (Mathieu的海底隧道设想) 1802 年,法国工程师Albert Mathieu就设想过采用隧道的形式连接英吉利海峡两端,这个想法很得拿破仑的欢心;法国皇帝甚至煞有介事在亚眠合约期间(Treaty of Amiens)向英国人推销这个油灯照明,马车拖运,还要修建探出海面的木质换气塔的大胆想法。在英国人看来,这个以“2小时马车就能到法国”为 slogan的项目怎么看都满是法国佬的恶意,待到第二年两国真的再次交恶,有关这个海峡工程的第一次提议就很自然的不了了之了。 时间过了 30年,一个27岁的年轻人许是对这个连接海峡两端的想法产生了兴趣,开始了他的研究。当时是1834年,离真正的隧道开始动工的时间1988年远

得离谱,很显然地,那个年轻人一定也是失败了的。但他取代马修被后来的人称为海底隧道之父,因为相较于他的前辈,这个人付出的代价是就是他的一切,耗尽自己的财产和心血成为一个一辈子没有落实一个实际项目的“纸上工程师”,他就是Aimé Thomé de Gamond。 前辈 Mathieu的设想遗漏了一个很重要的讨论:怎么样在海底挖掘隧道?以当时的技术这根本不可能。而de Gamond的方案是:预先打造一批大铁管,用分段组装的方式在海底连接,待到整条线路铺设完成后,再从地上入口进入这条预置管线,抽空积水并加设防水用的砌体层。他又花了一年的时间去修改这个方案:先用砖块铺设巨大的海底构筑带然后在内里凿洞的方式来修建隧道,从而省掉了预置铁管这道工序,并把工程造价压在了1亿7千万法郎,即七百万英镑以内。工期将是30年。 (Thomé de Gamond的预置构法) 除了隧道这个想法,de Gamond还不忘头脑发散的构想了好几个奇怪想法,比如他设想来建一座大铁桥,桥拱的高度甚至得超过伦敦的圣保罗大教堂(111米);又比如英法两国每边修建一个深入海面长达8公里的码头用来服务一种平底蒸汽动力大船的通勤;再比如在英吉利海峡上填出一条路来,为了保证正常船只通航,这个地峡将被分成四段,用吊桥联系。他的投入引发了业界的广泛兴趣,不少希冀在历史上留名的工程师科学家都尝试着发表自己的议案,而最多产且最大胆还是非de Gamond莫属。当然的,与此同时跑过来点“没有帮助”的人也是很多,于是这位老兄继续尝试,并逐渐确定隧道仍然是连接海峡的最佳选

采用钻爆法修建海底隧道施工技术

采用钻爆法修建海底隧道施工技术 ? 隧道开挖技术? 采用钻爆法修建海底隧道胞工技市 董贤顺 (中国铁建十六局集团第四工程有限公司北京101400) 摘要青岛胶州湾隧道是我国自建的第二条大型海底隧道,因其风险大,标准高,断面大,地质条件差,工艺复 杂,受到国内外广泛关注.笔者根据钻爆法修建胶州湾海底隧道的施工实践,进行总结,为相类似工程提供 参考. 关键词海底隧道钻爆法施工技术 中图分类号U453.213文献标识码B文章编号1009—4539(2011)09—0098—06 1引言 修建海底隧道,选择合理的施工方法非常重要. 海水压力大,隧道断面大,纵坡呈V形;由于海底隧道 的特殊环境,地质资料等不确切因素较多,在开挖断 层破碎带时极易发生突涌水事故;且海水补给无限 量,不易抢险及修复,其地质灾害具有不可遇见性,突 发性,严重性.另外,在城区选择施工入口条件非常 复杂,因此施工方法必须稳妥可靠,万无一失. 2工程概况 青岛胶州湾隧道设计为双向六车道,线路全长 萋 阿 7.8km(其中海域段长3.95km),主隧道中线问距 55m,主隧道之间设服务隧道(全长6km).主隧道

标准断面为椭圆形及马蹄形(开挖断面:宽16.3111, 高l3m),纵坡4%一0.3%,最小曲线半径1000IIl, 行车速度80km/h.按Ⅶ度地震设防,地质条件:围 岩等级Ⅱ~Ⅳ级,局部V级.覆盖层厚度:30m(局 部25m),纵坡走向大致平行海底轮廓线,水深 42m.标准横断面见图1. 我局承建的第一施工合同段左线主隧道长 2845m,服务隧道长2750m,匝道142m.工程投 资5.908亿元.开竣工日期:2008.9~2010.12,总 工期27个月. 左线隧道 I』. 服务隧道右线隧道 图1胶州湾海底隧道横断面 其施工的重难点部位是:(1)海域段主隧道开 挖断面宽16.3m,高13m,长2160m,水深42m,覆 盖层30m,8处断层破碎带;(2)陆域段主隧道与匝 道结合处开挖断面宽18.6~28.20m,高13.2— 18.64111,长212m,断面逐渐增大,呈喇叭口状,覆 盖层20一,15nl_,2处断层破碎带,地质为杂填土,砂 砾石,风化,断层破碎岩组成,结构上部有各种地下 管线及5—7层楼房共13栋.见图2. 收稿日期:2011—06—20 98铁道建筑技术RAILWAYCONSTRUCTIONTEcHNOLOGY2011l9) ? 隧道开挖技术? 图2第一合同段施工平面 3施工原理 海底隧道与山岭隧道相比,存在不同的施工条件(见表1).

海底隧道施工技术及琼州海峡隧道方案的可行性

焦作工学院学报(自然科学版),第20卷,第4期,2001年7月 Journal of Jiaozuo Institute of Technology(Natural Science),Vol.20,No.4,J ul.2001 海底隧道施工技术及 琼州海峡隧道方案的可行性 谭忠盛,王梦恕,杨小林 (北方交通大学隧道及地下工程试验研究中心,北京100044) 摘要:当今世界上已建造了许多海底隧道,著名的有青函隧道、英吉利海峡隧道等,还有许多海峡隧道正在修建或计划修建中,这些海峡隧道的修建积累了丰富的经验.本文首先对各种海底隧道施工技术进行论述,在此基础上结合琼州海峡的工程地质情况与国外的施工技术,对琼州海峡隧道的可行性进行初步分析. 关 键 词:海底隧道;施工技术;琼州海峡隧道 中图分类号:TU94 文献标识码:A 文章编号:1007Ο7332(2001)04Ο0286Ο06 1 海底隧道发展概况 世界范围内的工程界传言:19世纪是长大桥梁发展的时代,20世纪是高层建筑发展的时代,21世纪将是长大隧道工程、地下空间大力开发利用的时代.世界上已修建了许多海峡隧道,未建的地方也正在积极筹划中.20世纪40年代日本在关门海峡修建的海峡隧道,是世界上最早的海峡隧道,之后又在关门海峡修建了两条海底隧道.日本于1988年在津轻海峡建成了迄今为止世界上最长的海峡隧道———青函隧道,隧道长53.85km,最大水深为140m,海底埋深为100m,隧道实现了本州和北海道之间的铁路运输.英法海峡隧道从拿破仑时代(1800年)起就曾两次开挖,但都停了下来,直到1993年隧道全部贯通.隧道长50.5km,最大水深为60m,海底最小埋深为21m.1996年,丹麦大海峡隧道竣工,该隧道长7.26km,最大水深为53m,海底最小埋深为15m.日本跨越东京湾的渡海公路隧道,也是近期完工的一项令人注目的工程,隧道长9.5km,最大水深为28m,海底最小埋深为15m.挪威也修建了18座海底隧道,总长度超过45km,最长的一条隧道为4.7km,最大水深达180m. 正在修建或计划修建的海底隧道主要有: 跨越丹麦和瑞典之间的厄勒海峡长16km的隧道和桥梁组合通道(公铁两用); 跨越丹麦和德国之间的费马恩海峡通道,海面下深约50m的一条长19km的铁路隧道,或一条桥隧组合通道; 跨越加拿大西部纽布伦瑞克和爱德华王子岛之间的诺森伯兰海峡隧道,长13km,水深为30m; 连接西班牙及摩洛哥的直布罗陀海峡铁路隧道(或桥隧组合),长50km,最大水深为300m; 跨越意大利墨西拿海峡的隧道,隧道长23km,其中6km是悬浮隧道,最大水深为150m; 跨越挪威外奥斯陆峡湾长14km的隧道,最大水深为300m; 跨越印尼的爪圭和苏门答腊岛之间的巽他海峡隧道,长39km,最大水深为200m; 跨越阿拉斯加和楚科奇西伯利亚之间相隔113km的白令海峡隧道,其最大水深为51m,在海峡 收稿日期:2001Ο03Ο28;修回日期:2001Ο05Ο07 基金项目 中国工程院咨询项目;铁道部攻关项目99ΟGΟ98 作者简介:谭忠盛(1963Ο),男,广西人,博士后,从事隧道及地下工程的研究工作.

海底隧道施工动画视频

隧道施工动画为了直观形象的演示隧道工程施工的过程,利用三维仿真技术,研究开发了该工程施工全过程的三维仿真。本文论述了应用3DSMAX动画制作软件制作施工流程的桥梁隧道施工动画的基本原理,阐述了桥梁隧道施工动画的制作流程,并研究了提升桥梁隧道施工动画视觉效果的方法和技巧。 海底隧道施工动画是指引员工与企业同行的明灯1、海底隧道施工动画极具视觉冲击力的动感具象除了同样表达完整,相较宣传画册、样本而言。保管时间长之外,海底隧道施工动画更显得声情并茂,具有更强的视觉冲击力,不只能在DVD、电脑、投影仪等媒体播放,还可以文件形式复制在电脑硬盘中供随时查看,更显其时代性,同时也体现企业与时代同行的先进性。 海底隧道施工动画在一些大型的地铁工程和江河湖海的地下隧道工程中,我们经常看到一种巨无霸的施工设备,这就是盾构隧道掘进机。盾构隧道掘进机,也称盾构机。 人类安全上的优势。 1、利用工程桥梁隧道施工动画制作出危险事故发生的场景,建筑漫游结束结果是如何等过程的影片,告诫大家在日常生活中,远离正在施工的地方,避免发生危险。 2、在学校,有很多学生因贪玩去一些危险的地方,如果用工程施工动画的影片,提前给学生灌入远离施工等危险场所的意识。 3、在施工前,利用工程施工动画把施工的全部过程演示出来,让工作人员进行沟通,做出防范计划,避免发生危险。 当海底隧道施工动画应用在平台网站上:仅凭一个播放器视窗便可将所有的产品信息在企业网站、行业网站、客户网站等网络媒体上便捷的展示。桥梁隧道施工动画制作创新形式结合高科技的营销方式是公司新锐形象和雄厚实力的象征,有助于公司及产品品牌价值的提升。 工程施工三维动画仿真演示技术可以把整个的施工过程逼真模拟出来,并且在工程投标方案

海底隧道施工工艺工法

海底隧道施工工艺工法 IMB standardization office【IMB 5AB- IMBK 08- IMB 2C】

海底隧道施工工艺工法 QB/ZTYJGYGF-SD-0501-2011 第五工程有限公司李阳刚 1前言 工艺工法概况 海底隧道施工工法众多,常见的有钻爆法、沉管法、盾构法和TBM法等,本工法是采用钻爆暗挖法修建海底隧道的施工工法,是通过厦门东通道翔安海底隧道工程四年施工实践和不断总结而形成的一套比较完善的施工工法。在国外采用钻爆法修建的海底隧道非常多,如日本长53.85km的青函隧道、关门铁路隧道、关门公路隧道、新关门隧道、瑞典的Forsmark1(2)隧道、英法海峡隧道等。厦门东通道翔安海底隧道是我国大陆第一条海底隧道,该工法的形成对我国海底隧道施工发展有一定的积极作用。 该工法是普通山岭隧道、过江隧道的发展与延伸,海底隧道与普通的山岭隧道相比,常会受探测手段的限制,对地质及其性质等情况掌握不全面,加之头顶无限量海水,在高水压和潮汐的影响下,施工存在很高的风险,施工安全难以受控,施工时容易发生突水涌砂等情况,甚至酿成重大安全事故、工程报废等灾难性的后果,产生不良的社会、经济影响。 该工法对海底隧道施工降低施工风险,确保施工安全有着积极的意义。 工艺原理 海底隧道施工按照“新奥法”原理,遵循“少扰动、早喷锚、勤量测、紧封闭”原则,坚持动态设计、动态施工,重点突出“管超前、严注浆、勤量测”,采用物探(TSP-203预报系统、地质雷达、红外探水)和常规钻探相结合、区域地质重点分析和地质素描相结合、长距离地质预报和短距离地质预报相结合的综合超前地质预报手段,探明掘进工作面前方地质、水位情况,施工中加强地表和洞内的监控量测,据以优化、调整施工方法,将海底隧道施工的风险降低在可控范围内。 2工艺工法特点

海底隧道施工组织设计方案

海底隧道施工组织设计方案 目录 第一章编制说明 (2) 第二章工程概况 (2) 第三章工程特点、重点、难点及关键辅助措施 (12) 第四章施工总体部署 (19) 第五章设备、人员动员周期和设备、人员、材料运到现场的方法 (27) 第六章主要工程项目的施工方案和施工方法 (28) 第七章重点(关键)工程和难点工程的施工方案、方法及措施 (85) 第八章监控量测及测量控制 (116) 第九章隧道地质超前预报 (134) 第十章施工风险分析及具体预案措施 (139) 第十一章施工进度计划 (147) 第十二章保障措施 (156) 第十三章施工组织建议方案 (197)

编制说明 1.1 编制依据 (1)厦门东通道(XX 隧道)项目隧道主体工程**标施工招标文件、施工技术规范及参考资料。 (2) **标标前会议纪要及补遗书,现场调查及咨询资料。 (3) 厦门东通道(XX 隧道)及两岸接线工程两阶段施工图设计(**标)(具体名称对一下图纸)。 (4)我单位在以往类似工程施工中所积累的成熟施工技术和施工管理经验; (5)国家及交通部现行有关标准、规范、规程; (6)我单位实施ISO9002 标准贯标工作质量保证手册和程序文件。 1.2 编制原则 (1) 科学部署,统筹安排,保证重点,照顾一般,确保工期。 (2) 合理组织平行、交叉、流水作业,均衡生产。 (3) 优化资源配置,实行动态管理。 (4) 充分借鉴利用国内外先进的施工设备和成熟的施工经验,不断优化施工方案,积极采用新技术、新材料、新设备和新工艺,(建议删除:保证结构砼耐久性达到100年和一级防水工程质量),确保工程质量优良。 (5)以人为本、预防为主、确保安全。 (6) 精打细算,降低工程成本。(建议删除:各分项工程均投入专业化队伍施工,合理组织施工生产,在确保安全、质量的前提下,降低工程成本。) (7) 文明施工,保护环境。(建议删除:因地制宜组织施工,加强环境保护的原则。) 1.3 编制范围 A4 合同段左线起止里程为ZK12+485~ZK13+340,长0.855km,为隧道接线路基;右线起止里程为YK9+700~YK13+355,长3.655km,其中路基长0.845km,隧道长2.810km。 主要工程内容为XX 端右线主隧道,包括隧道上方的通风竖井,隧道与服务隧道之间的横通道,洞口建筑及XX 端接线部分。 本投标书编制范围为本合同段内的所有工程项目及为完成该项目所修建的临时工程。 工程概况 2.1 地理位置

海底隧道施工技术论文

目录 一、摘要 1 二、国内海底隧道概况 1 三、海底隧道施工特点 1 四、关于海底的地质调查 2 五、海底隧道施工工艺工法 2 六、海底施工安全措施 4 七、结束语 5 八、参考文件 5

海底隧道施工技术 作者:第2-3小组 摘要: 海底隧道是为了解决横跨海峡、海湾之间的交通,而又不妨碍船舶航运的条件下,建造在海底之下供人员及车辆通行的海底下的海洋建筑物。对我国目前海底隧道发展概况,海底隧道的技术特点进行了论述。在此基础上,各种海底隧道施工技术问题进行论述,提出我国海底隧道技术的发展方向。 关键词:海底隧道施工工法(盾构法、沉管法、钻爆法、掘进机法)初期支护 一、国内海底隧道概况 随着我国交通事业的蓬勃发展;为使路线直捷,不仅在路群山峻岭中修建了众多山岭隧道,同时在.些跨海湾海峡大江大河处也已建成或正在见划不少的公路水下隧道或公路、铁路两用的水下隧道。这些隧道均可纳人海底隧道的范畴。 我国正在规划多条世界级规模的海底隧道,同时各大城市也在积极建设和规划海底或江底隧道,主要有:a.大连到烟台的渤海湾跨海隧道;b.由上海到宁波的杭州海湾工程;c.连接香港澳门与广州深圳和珠海的伶仃洋跨海工程;d.连接广东和海南两省的琼州海峽的跨海工程;e.连接福建和台湾的台湾海峡跨海工程;f连接青岛和黄岛的青黄海底隧道;g.大连湾海底隧道等。 我国第一-条海底隧道一-厦门东通道工程于2005年8月动工,预计2010年建成。第二条海底隧道一-青岛到黄岛工程将于明年动工,全长 5.5km。在上海,穿越黄浦江已建有8条水底隧道;沪崇苏通道中的崇明越江通道工程,已于2004年12月28日在我国第三大岛,崇明岛正式奠基启动。 这些世界级规模海底隧道的建设在技术上给我国的隧道与地下工程界提出了巨大挑战。 二、海底隧道施工特点

1、海底隧道施工工艺工法

海底隧道施工工艺工法 QB/ZTYJGYGF-SD-0501-2011 第五工程有限公司李阳刚 1前言 1.1工艺工法概况 海底隧道施工工法众多,常见的有钻爆法、沉管法、盾构法和TBM法等,本工法是采用钻爆暗挖法修建海底隧道的施工工法,是通过厦门东通道翔安海底隧道工程四年施工实践和不断总结而形成的一套比较完善的施工工法。在国外采用钻爆法修建的海底隧道非常多,如日本长53.85km的青函隧道、关门铁路隧道、关门公路隧道、新关门隧道、瑞典的Forsmark1(2)隧道、英法海峡隧道等。厦门东通道翔安海底隧道是我国大陆第一条海底隧道,该工法的形成对我国海底隧道施工发展有一定的积极作用。 该工法是普通山岭隧道、过江隧道的发展与延伸,海底隧道与普通的山岭隧道相比,常会受探测手段的限制,对地质及其性质等情况掌握不全面,加之头顶无限量海水,在高水压和潮汐的影响下,施工存在很高的风险,施工安全难以受控,施工时容易发生突水涌砂等情况,甚至酿成重大安全事故、工程报废等灾难性的后果,产生不良的社会、经济影响。 该工法对海底隧道施工降低施工风险,确保施工安全有着积极的意义。 1.2工艺原理 海底隧道施工按照“新奥法”原理,遵循“少扰动、早喷锚、勤量测、紧封闭”原则,坚持动态设计、动态施工,重点突出“管超前、严注浆、勤量测”,采用物探(TSP-203预报系统、地质雷达、红外探水)和常规钻探相结合、区域地质重点分析和地质素描相结合、长距离地质预报和短距离地质预报相结合的综合超前地质预报手段,探明掘进工作面前方地质、水位情况,施工中加强地表和洞内的监控量测,据以优化、调整施工方法,将海底隧道施工的风险降低在可控范围内。 2工艺工法特点 2.1在施工过程中进行全面风险管理,建立健全风险预警和应急管理机制,完善电力、排水、通信、门禁、视频监控、报警、逃生救援系统,加强应急演练,强化防范施工风险的能力,使施工安全始终处于受控状态。

厦门海底隧道现场施工组织设计方法

精心整理厦门海底隧道施工组织设计方案 编辑单位:江苏锦峰高空建筑防腐工程有限公司 编辑:①③⑧①④③④⑨⑧⑧⑧ 第一章编制说明 ...................................... 错误!未指定书签。 第二章工程概况 ...................................... 错误!未指定书签。

编制说明 1.1编制依据 (1)厦门东通道(XX隧道)项目隧道主体工程**标施工招标文件、施工技术规范及参考资料。 (2)**标标前会议纪要及补遗书,现场调查及咨询资料。 (3)厦门东通道(XX隧道)及两岸接线工程两阶段施工图设计(**标)(具体名称对一下图纸)。 (4)我单位在以往类似工程施工中所积累的成熟施工技术和施工管理经验; (5)国家及交通部现行有关标准、规范、规程; (6)我单位实施ISO9002标准贯标工作质量保证手册和程序文件。 1.2 (1) (2) (3) (4) ),确保 (5) (6) (7) 1.3 A4 YK9+700 2.1 2.2工程规模 厦门XX隧道是一项规模宏大的跨海工程,路线全长8.346m,隧道全长5945米,其中跨越海域长约4200米,为双向六车道,是连接厦门本岛与XX区陆地的重要通道,是我国采用钻爆法修建的第一座大断面的海底隧道。 本合同段隧道长度为2810米,其中穿越陆域地段长0.29km,海域段长2.52km。 2.3主要技术标准 厦门XX隧道为高等级公路,同时兼具城市道路功能,两岸接线与城市道路相连。 主要技术标准详见表2.3.1。

2.3.3交通运输 厦门水路运输发达,是天然良港,(建议删除:五通港、刘五店港规划有万吨级深水泊位货运码头);鹰厦铁路、福厦公路与全国铁路、公路形成网络,XX岸XX大道一期工程基本贯通,交通较为发达。场内施工时,可就近修筑施工便道连接至施工地点。 2.4气候条件 厦门地区属亚热带海洋性气候,冬无严寒,夏无酷暑,四季如春。年均气温20.8℃,极端最高气温为38.4℃,极端最低气温2℃。每年2~8月为雨季,年均降雨量1143.5mm,主要风向为东北向,次为东南向,9月至次年4月为沿海大风季节,多为东北风,平均风力3~4级,最大8~9级。7~9月为台风季节,风力7~10级,最大可达12级,最大风速60m/s。 2.5工程地质条件 2.5.1区域地质概况 厦门地区所处大地构造单元为闽东中生代火山断拗带(二级构造单元)之闽东南沿海变质带(三级构

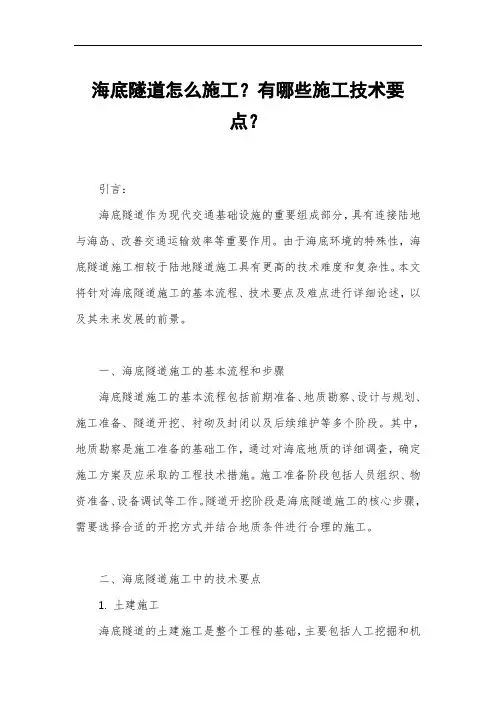

海底隧道施工方法可行性研究
