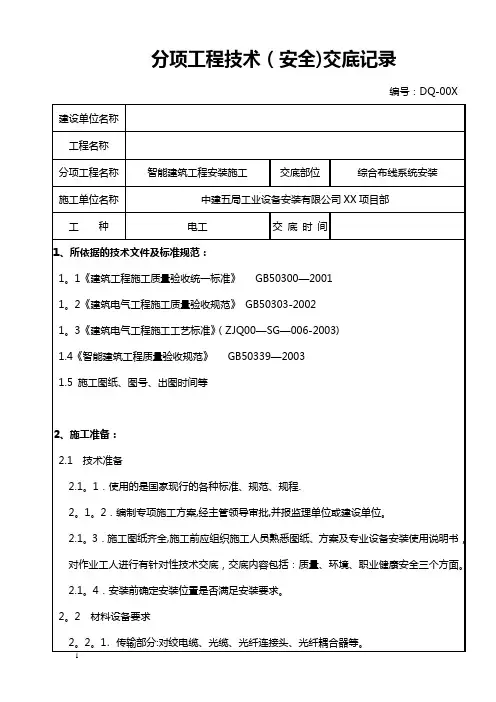

建筑智能化施工技术交底记录 综合布线系统

建筑智能化施工技术交底记录 综合布线系统
建筑智能化施工技术交底记录 综合布线系统

综合布线系统技术交底内容:

一、一般规定

、电力线缆的信号线缆严禁在同一线管内敷设;

二、施工准备

、施工前应将各系统的桥架、线管进行综合布置、安排,经深化设计后应绘制智能化系统施工图,并经业主、监理、设计及施工各方共同会审批准后实施。

、施工单位应配合工程总包单位和设计单位完成各专业综合管路布排设计(强电/弱电线管、桥架、消防管、水管、风管),减少混乱现象。

、材料准备应符合下列规定:

桥架、线管、线缆规格和型号应符合设计要求,并应有合格证、检测报告。

桥架、线管部件应齐全,表面光滑、涂层完整、无锈蚀。

金属导管应无裂纹、毛刺、飞边、砂眼、气泡等缺陷,且壁厚应均匀,管口应平

整;绝缘导管及配件应完好、表面应有阻燃标记。

线缆应进行通、断及线间绝缘检查。

说明:材料进场验收首先是感观检查,包括尺量、称重、敲击;其次检查质量证明文件,包括质量合格证、检测报告等,质量证明文件要纳入工程技术文档;检验工作应有施工单位和监理工程师参加,并经监理工程师确认,检验结论要有书面记录。

三、桥架、管路安装

、桥架安装应符合下列规定:(文后附桥架及桥架和金属管安装示意图)

桥架切割和开孔断面处,应采取防腐措施;

桥架应平整、无扭曲变形,内壁无毛刺,各种附件应安装齐备,紧固件的螺母应

在桥架外侧,桥架接口应平直、严密,盖板应齐全平整;

桥架经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处应设置补偿装置,

保护地线和桥架内线缆应留补偿余量。直线段每超过50米设置20mm-30mm的伸缩缝;

桥架与盒、箱、柜连接处应采用抱脚和翻边连接,并应用螺丝固定,末端应封堵;

水平桥架底部与地面垂直距离不应小于,顶部距楼板不应小于,与梁的

距离不应小于,桥架与电力电缆间距不宜小于;

桥架与各种管道平行和交叉时,其最小净距应符合现行国家标准《建筑电气工程施工质量验收规范》GB50303-2002第的规定;

敷设在竖井内和穿越不同防火分区的桥架及管路孔洞,应有防火封堵;

弯头、三通等配件,宜采用桥架生产厂家制作的成品,不宜在现场加工制作;、支吊架安装应符合下列规定:

支吊架安装直线段间距宜为~,同一直线段上的支吊架间距应均匀;

在桥架端口、分支、转弯处不大于内,应安装支吊架;

支吊架应平直且无明显扭曲,焊接应牢固且无显着变形、焊缝应均匀平整,切口处应无卷边、毛刺;

支吊架采用膨胀螺栓连接时固定应牢固,且应配装弹簧垫圈;

支吊架应做防腐处理;

支吊架一般采用通丝吊杆或角钢制作。

线管安装应符合下列规定:

导管敷设应保持管内清洁干燥,管口应有保护措施和进行封堵处理;

明配线管应横平竖直、排列整齐;

明配线管应设管卡固定,管卡应安装牢固,管卡设置应符合下列规定:在终端、弯头中点处的150~500mm范围内应设管卡;

在距离盒、箱、柜等边缘的150~500mm范围内应设管卡;

在中间直线段应均匀设置管卡。管卡间的最大距离应符合现行国家标准《建

筑电气工程质量验收规范》GB50303-2002中表的规定:

管卡间最大距离

线管转弯的弯曲半径不应小于所穿线缆的最小允许弯曲半径,且不应小于该

管外径的6倍;当暗管外径大于50mm时弯曲半径不应小于该管外径的10倍;砌体内暗敷线管埋深不应小于15mm,现浇混凝土楼板内暗敷线管埋深不应

小于25mm,并列敷设的线管间距不应小于25mm;

线管与控制箱、接线箱、接线盒等连接时,应采用锁母将管口固定牢固;

线管穿过墙壁或楼板时应加装保护套管,穿墙套管应于墙面平齐,穿楼板套

管上口宜高出楼面10mm~30mm,套管下口应与楼面平齐;

与设备连接的线管引出地面时,管口离地面不应小于200mm;当从地下引

入落地式箱、柜时,宜高出箱、柜内底面50mm;

线管两端应设有标志,管内不应有阻碍,并应穿带线;

吊顶内配管,宜使用单独的支吊架固定,支吊架不得架设在龙骨或其他管

道上;

配管通过建筑物的变形缝时,应设置补偿装置;

镀锌钢管宜采用螺纹连接,镀锌钢管的连接处应采用专用接地线卡固定跨

接线,跨接线截面积不应小于4mm2;;

非镀锌钢管应采用套管焊接,套管长度应为管径的~3倍;

焊接钢管不得在焊接处弯曲,弯曲处不得有弯曲、折皱现象,镀锌钢管不

得加热弯曲;

套接紧定式钢管连接应符合下列规定:

钢管外壁镀层应完好,管口应平整、光滑、无变形;

套接紧定式钢管套接处应采取密封措施;

当套接紧定式钢管管径大于32mm时,连接套管每端的紧定螺钉不

应少于2个;

室外线管敷设应符合下列规定:

室外埋地敷设的线管,埋深不小于,壁厚应大于等于2mm;埋

设于硬质路面下时,应加钢套管,人、手孔井应有排水措施;

进出建筑物线管应做防水坡度,坡度不宜大于15‰,;

同一段线管短距离内不应有S弯;

线管进入地下建筑物,应采用防水套管,并应做密封防水处理;

线盒安装应符合下列规定:

钢导管进入盒、箱时,应一孔一管,管与盒、箱的连接应采用爪形螺纹接头管连

接,且应锁紧,内壁应光洁便于穿线;

线管路有下列情形之一者,中间应增设拉线盒或接线盒,其位置应便于穿线;

管路长度每超过30m且无弯曲;

管路长度每超过20m且仅有一个弯曲;

管路长度每超过15m且仅有两个弯曲;

管路长度每超过8m且仅有三个弯曲;

线缆管路垂直敷设时管内绝缘线缆截面宜小于150mm2,当长度超过30m

时,应增设固定用拉线盒;

信息点预埋盒不宜同时兼做过线盒;

说明:采用超五类线时,没有问题,现普遍采用超6类、7类线缆,兼做过线盒时网络模块将无法安装,弯曲半径也严重不足;

四、线缆敷设、机柜/机架/配线架的安装、信息插座和光缆终接

线缆两端应有防水、耐摩擦的永久性标签,标签书写应清晰准确,推荐使用标签打印设备制作的标签;

管内线缆间不应拧绞,不得有接头;接头应放在接线盒内,便于日后维修;

线缆的最小允许半径应符合现行国家标准《建筑电气工程施工质量验收规范》GB50303-2002中表的规定;

电缆最小允许弯曲半径

线管出线口与设备接线端子之间,应采用金属软管连接,金属软管长度不宜超过2m,不得将线裸露;

桥架内线缆应排列整齐,不得拧绞;在线缆进出桥架部位、转弯处应绑扎固定;垂直桥架内线缆绑扎固定点间隔不宜大于。

线缆穿越建筑物变形缝时应留置相适应的补偿余量。

线缆布放应自然平直,不应受外力挤压和损伤;

线缆布放宜留不小于㎜余量;

从配线架引向工作区各信息端口4对对绞电缆的长度不应大于90m;

线缆敷设拉力及其它保护措施应符合产品厂家的施工要求;

线缆弯曲半径宜符合下列规定:

非屏蔽4对对绞电缆弯曲半径不宜小于电缆外径4倍;

屏蔽4对对绞电缆弯曲半径不宜小于电缆外径8倍;

主干对绞电缆弯曲半径不宜小于电缆外径10倍;

光缆弯曲半径不宜小于光缆外径10倍。

线缆间净距应符合国家标准《综合布线系统工程验收规范》GB50312-2007第条的规定。

室内光缆桥架内敷设时宜在绑扎固定处加装垫套。

线缆敷设施工时,现场应安装稳固的临时线号标签,线缆上配线架、打模块前应安装永久线号标签。

线缆经过桥架、管线拐弯处,应保证线缆紧贴底部,且不应悬空、不受牵引力。在桥架的拐弯处应采取绑扎或其他形式固定。

距信息点最近的一个过线盒穿线时应宜留有不小于的余量。

信息插座安装标高应符合设计要求,其插座与电源插座安装的水平距离应符合国家标准《综合布线系统工程验收规范》GB50312-2007第条的规定。当设计无标注要求时,其插座宜与电源插座安装标高相同,宜为300mm;底盒内应干净,接线方式统一为TIA568B,模块安装前预留200mm,安装信息模块后底盒内线缆余量应为50mm-100mm,面板安装应水平,表面整洁,并贴标签。

机柜内线缆应分别绑扎在机柜两侧理线架上,应排列整齐、美观,配线架应安装牢固,信息点标识应准确;跳线都应经过理线器和设备联线,理线架内的跳线应捆扎整齐。

光纤配线架(盘)宜安装在机柜顶部,交换机宜安装在铜缆配线架和光纤配线架(盘)之间;数个机柜之间通过并接螺栓从机柜螺栓孔处将机柜连成一个整体。

配线间内应设置局部等电位端子板,机柜应可靠接地。

跳线应通过理线架与相关设备相连接,理线架内、外线缆宜整理整齐。

说明:进线口至配线机柜的水平双绞线以每个16/24/32/48口配线架为单位,形成一束束的水平双绞线线束,每束线内所有的双绞线全部平行;在机柜内每束双绞线顺势弯曲后铺设到各配线架的后侧,整个过程任然保持双绞线线束内双绞线全程平行。在每个模块后侧从线束底部将模块所对应的双绞线抽出,核对无误后固定在模块后的脱线架上或穿入配线架的模块孔内。

五、质量控制

主控项目应符合下列规定:

线缆、配线设备等产品有合格证和质量检验报告,且符合设计要求;

对绞电缆中间不得有接头,不得拧绞、打结;

线缆两端应有永久性标签,标签书写应清晰、准确。

说明:缆线的布放应自然平直,不得产生扭绞、打圈接头等现象,不应受外力的挤压和损伤。缆线两端应贴有标签,应标明编号,标签书写应清晰,端正和正确。标签应选用不易损坏的材料。

一般项目应符合下列规定:

线缆标识一致性,其终接处应牢固且接触良好;

线管和桥架中线缆的占空比不宜大于50%;

壁挂式配线箱的安装标高不应小于;

从配线架引向工作区各信息端口对绞电缆的长度不应大于90m。

说明:可以在端子连接之前或者之后使用覆盖保护膜线缆标签,标签完全缠绕在线缆上并有一层透明的薄膜缠绕在打印内容上。可以有效地保护打印内容,防止刮伤或腐蚀;管内所穿导线(包括绝缘层),总面积不超过管内净面积的50%。桥架内横断面的填充率不应超过50%。

六、通道测试

线缆永久链路的技术指标应符合现行国家标准《综合布线系统工程设计规范》GB50311的有关规定。

各类电缆永久链路的技术指标见下列各表:

布线系统永久链路回波损耗值应符合表(a)的规定。

(a)永久链路回波损耗值

布线系统永久链路插入损耗值应符合表(b )的规定。

(b )永久链路插入损耗值

布线系统永久链路近端串音衰减值应符合表(c

的规定。

表(c 永久链路近端串音衰减

布线系统永久链路相邻线对近端串音衰减和值应符合表(d )的规

定。

(d )永久

链路相邻线对近端串音衰减

布线系统永久链路近端串音与衰减差值应符合表(e )的规定。 表(e )永

久链路近端串音与

衰减差值

布线系统永久链路串扰衰减比总和值应符合表(f )的规定。

表(f )永久链路串扰衰减比总和值

布线系统永久链路等效远端串音衰减值应符合表(g)的规定。

表(g)永久链路等效远端串音衰减值

布线系统永久链路远端等效串音衰减功率和值应符合表(h)的规定。

布线系统永久链路直流环路电阻值应符合表(i)的规定。

表(i)永久链路直流环路电阻值

布线系统永久链路传播时延值应符合表(j)的规定。

表(j)永久链路传播时延值

布线系统永久链路传播时延偏差值应符合表(k)的规定。

表(k)永久链路传播时延偏差值

电缆电气性能测试及光纤系统性能测试应符合现行国家标准《综合布线系统工程验收规范》GB50312的有关规定。

说明:现场测试仪应能测试3、5、6类、超5类和7类对绞电缆布线系统及光纤链路;测试仪表应有输出端口,应将所有存储的测试数据输出至计算机和打印机,进行维护和稳妥管理,电、光测试仪表应有合格证及有效的计量证书。

电气性能测试仪应按二级精度,具体见表。

表测试仪精度最低性能要求

注:动态精确度适用于从0dB基准值至优于近端串扰极限值10dB的一个带宽,按60dB限制。

电缆光纤系统的电气性能测试应包括基本测试项目和任选测试项目 ,其各项测试应有详细记录,并作为竣工资料的一部分,测试记录格式如表、所示。

表综合布线系统工程电缆性能指标测试记录

表综合布线系统工程光纤性能指标测试记录

七、自检自验

线缆敷设、配线设备安装检验项目及内容应符合表的规定:

表线缆敷设、配线设备安装检验项目及内容

说明:综合布线系统工程,应按本条文线缆敷设、配线设备安装检验项目及内容所列项目、内容进行检验。

检测结论作为工程竣工资料的组成部分及工程验收的依据之一。

综合布线系统测试项目及内容应符合表的规定:

表系统测试项目及内容

说明:系统性能检测中,对绞电缆布线链路、光纤信道应全部检测;

系统性能检测单项合格判定:

如果一个被测项目的技术参数测试结果不合格,则该项目判为不合格。如果某一被测项目的检测结果与相应规定的差值在仪表准确度范围内,则该被测项目应判为合格。

按本条文的电缆基本电气性能测试指标要求,采用4 对对绞电缆作为水平电缆或主干电缆,所组成的链路或信道有一项指标测试结果不合格,则该水平链路、信道或主干链路判为不合格。

主干布线大对数电缆中按4 对对绞线对测试,指标有一项不合格,则判为不合格。

如果光纤信道测试结果不满足本条文光纤特性测试的指标要求,则该光纤信道判为不合格。

未通过检测的链路、信道的电缆线对或光纤信道可在修复后复检。

图集说明:

1)电缆桥架吊装依照图号DQ2-8中的方式一;

2)桥架垂直安装依照图号DQ2-14方式三或方式四;

3)线缆固定支架依照图号DQ2-20中扁钢支架固定,间距,安装孔可以和桥架和托臂连接孔共用;4)桥架和金属管的连接依照图号DQ2-15;

5)防火封堵依照图号DQ2-21;

6)桥架接地跨线依照图号DQ2-23;
