钢筋加工检验批表格填写

检验批容量怎么填之钢筋加工检验批表格填写

发表时间:2014-08-12

之前我们说钢筋原材料中的检验批样品容量大家都反馈了很多不同的计算方法,甚至还有人提出了更加简洁直观的方式,以材料批次来进行计算,按批次来检查对资料员来说是最便捷的,建议大家在实际使用过程中可以借鉴。接下来我们来探讨钢筋加工检验批质量验收记录的填写方式。

在做这表格之前我们先来看看钢筋加工及验收的的现场情况:

加工好的钢筋半成品都是根据同一钢筋型号同一构件位置来堆放的,且现场验收也是从加工好的半成品中根据标牌上面的对应构件位置,结合设计要求及《混凝土结构工程施工质量验收规范》GB50204-2002(2010年版)的具体要求来进行验收的。规范中对每一检查方式及数量均作出了明确规定(第5.3.1条检查数量:按每工作班同一类型钢筋、同一加工设备抽查不应少于3件。)我们可以知道该项目的检查验收跟钢筋的型号关系比较大,则在填写样本容量时我们可以理解成以批次为单位,如现场有(22 814 16)4类钢筋类型,则样本容

量我们可以填写4批,这是最简单的方法,如果想要更加详细周全,则可以计算出每一批钢筋的具体重量。

确定了样本容量的计算方式,则我们就可以快速计算出每一项检查项目的最小抽样数,在计算最小抽样数时需要注意哪些问题呢?

主控项目第一项、一般项目第二项中检查的项目均是针对受力钢筋,则在计算最小抽样数时得清楚一共有多少类型的受力钢筋,如例子中梁的受力钢筋是25,柱的受力钢筋是22,则检查过程中只针对这两类钢筋的检查,根据按每工作班同一类型钢筋、同一加工设备抽查不应少于3件这一要求,可以得出梁的受力钢筋最小抽样数量是3,柱的受力钢筋最小抽样数也是3,两者之和应该是6。同样原理可以得出主控项目第二项、一般项目第四项中的箍筋项目,这梁的箍筋14,柱的箍筋8两种类型,最小抽样数也是6。主控项目第三项及一般项目第一项是验收钢筋调直项目,则需要清楚有多少项钢筋是需要调直的,本案例中需要调直的钢筋就8一种型号,则这两项检查项目中的最小抽样数量均为3。一般项目第三项内容是针对弯起钢筋,根据设计要求本案例中只有梁存在局部的弯起钢筋,钢筋的型号是25,同上原理可以得出这项的最小抽样数是3。实际抽样数量根据现场实际抽样数量来定,一般大于等于最小抽样数量即可。

(新)检验批容量怎么填之钢筋加工检验批表格填写

检验批容量怎么填之钢筋加工检验批表格填写 发表时间:2014-08-12 之前我们说钢筋原材料中的检验批样品容量大家都反馈了很多不同的计算方法,甚至还有人提出了更加简洁直观的方式,以材料批次来进行计算,按批次来检查对资料员来说是最便捷的,建议大家在实际使用过程中可以借鉴。接下来我们来探讨钢筋加工检验批质量验收记录的填写方式。 在做这表格之前我们先来看看钢筋加工及验收的的现场情况: 加工好的钢筋半成品都是根据同一钢筋型号同一构件位置来堆放的,且现场验收也是从加工好的半成品中根据标牌上面的对应构件位置,结合设计要求及《混凝土结构工程施工质量验收规范》GB50204-2002(2010年版)的具体要求来进行验收的。规范中对每一检查方式及数量均作出了明确规定(第5.3.1条检查数量:按每工作班同一类型钢筋、同一加工设备抽查不应少于3件。)我们可以知道该项目的检查验收跟钢筋的型号关系比较大,则在填写样本容量时我们可以理解成

以批次为单位,如现场有(22 814 16)4类钢筋类型,则样本容量我们可以填写4批,这是最简单的方法,如果想要更加详细周全,则可以计算出每一批钢筋的具体重量。 确定了样本容量的计算方式,则我们就可以快速计算出每一项检查项目的最小抽样数,在计算最小抽样数时需要注意哪些问题呢? 主控项目第一项、一般项目第二项中检查的项目均是针对受力钢筋,则在计算最小抽样数时得清楚一共有多少类型的受力钢筋,如例子中梁的受力钢筋是25,柱的受力钢筋是22,则检查过程中只针对这两类钢筋的检查,根据按每工作班同一类型钢筋、同一加工设备抽查不应少于3件这一要求,可以得出梁的受力钢筋最小抽样数量是3,柱的受力钢筋最小抽样数也是3,两者之和应该是6。同样原理可以得出主控项目第二项、一般项目第四项中的箍筋项目,这梁的箍筋14,柱的箍筋8两种类型,最小抽样数也是6。主控项目第三项及一般项目第一项是验收钢筋调直项目,则需要清楚有多少项钢筋是需要调直的,本案例中需要调直的钢筋就8一种型号,则这两项检查项目中的最小抽样数量均为3。

检验批容量怎么填之钢筋加工检验批表格填写

检验批容量怎么填之钢筋加工检验批表格填写集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]

检验批容量怎么填之钢筋加工检验批表格填写 发表时间:2014-08-12 之前我们说钢筋原材料中的检验批样品容量大家都反馈了很多不同的计算方法,甚至还有人提出了更加简洁直观的方式,以材料批次来进行计算,按批次来检查对资料员来说是最便捷的,建议大家在实际使用过程中可以借鉴。接下来我们来探讨钢筋加工检验批质量验收记录的填写方式。 在做这表格之前我们先来看看钢筋加工及验收的的现场情况: 22 814 16)4类钢筋类型,则样本容量我们可以填写4批,这是最简单的方法,如果想要更加详细周全,则可以计算出每一批钢筋的具体重量。 确定了样本容量的计算方式,则我们就可以快速计算出每一项检查项目的最小抽样数,在计算最小抽样数时需要注意哪些问题呢? 主控项目第一项、一般项目第二项中检查的项目均是针对受力钢筋,则在计算最小抽样数时得清楚一共有多少类型的受力钢筋,如例子中梁的受力钢筋是25,柱的受力钢筋是22,则检查过程中只针对这两类钢筋的检查,根据按每工作班同一类型钢筋、同一加工设备抽查不应少于3件这一要求,可以得出梁的受力钢筋最小抽样数量是3,柱的受力钢筋最小抽样数也是3,两者之和应该是6。同样原理可以得出主控项目第二项、一般项目第四项中的箍筋项目,这梁的箍筋14,柱的箍筋8两种类型,最小抽样数也是6。主控项目第三项及一般项目第一项是验收钢筋调直项目,则需要清楚有多少项钢筋是需要调直的,本案例中需要调直的钢筋就8一种型号,则这两项检查项目中的最小抽样数量均为3。一般项目第三项内容是针对弯起钢筋,根据设计要求本案例中只有梁存在局部的弯起钢筋,钢筋的型号是25,同上原理可以得出这项的最小抽样数是3。实际抽样数量根据现场实际抽样数量来定,一般大于等于最小抽样数量即可。

钢筋检验批

第七章钢筋 一、执行标准 《钢筋混凝土用热轧光圆钢筋》GB13013—91,《钢筋混凝土用热轧带肋钢筋》GB1499—98,《钢筋混凝土用余热处理钢筋》GB13014—19,《低碳钢热轧圆盘条》GB/T701—97,《混凝土结构工程施工及验收规范》GB50204—92,《冷轧带肋钢筋》GB13788—92,《钢筋焊接及验收规范》JGJ18—96。 二、检验项目 机械性能:1.屈服点或屈服强度2.抗拉强度 3.伸长率4.冷弯 三、取样方法 1.原材料 ①钢筋的取样规则 ⑴钢筋应按批进行检查和验收,每批重量不大于60t。每 批应有同一牌号、同一炉罐号、同一规格、同一交货状态的钢 筋组成。 ⑵冷拉钢筋应分批进行验收,每批由重量不大于20t的同 规格、同炉号、同厂别、同一进场时间的冷拉钢筋组成,不足 20t亦按一验收批计。 ⑶取样数量: 钢筋的试样数量根据其供货形式的不同而不同。 直条钢筋:每批直条钢筋应任选2根钢筋,截取2个拉伸 试件,2个弯曲试件。从1根钢筋上先将钢筋端头不小于50cm 截去,然后截取一根拉伸试验试件,再截取一根冷弯试验试件, 另一根钢筋用同样方法截取。 盘条钢筋:每批盘条钢筋应做1个拉伸试验,2个弯曲试验。 冷拉钢筋:每批冷拉钢筋应做2个拉伸试验,2个弯曲试验。 (4)试件的长度:. 拉伸试验:5do十200mm(可根据试验机上下夹头间最小 距离和夹头长度确定) 冷弯试件:5do十150mm(do为钢筋直径) 拉伸、冷弯试件不允许进行车削加工。 ②型钢的取样规则 (1) 样坯的切取:样坯应在外观尺寸合格的钢材上切取。 切取样坯时,应防止因受热、加工硬化及变形而影响其力学及 工艺性能。用烧割法切取样坯时,从样坯切割线至试样边缘必 须留有足够的加工余量,一般应不小于钢材的厚度或直径,但 最小不得少于20mm对厚度或直径大于60mm的钢材,其加 工余量可根据双方协议适当减小。 ⑵样坯切取的位置及方向: 工字钢和槽钢应从腰高四分之一处沿轧制方向切取矩形拉 力、弯曲样坯。拉力、弯曲试样的厚度应是钢材厚度。 角钢、T形钢应从腿长和腰高三分之一处切取矩形拉力、 弯曲样坯。

钢筋原材料检验批质量验收

检验批容量怎么填之钢筋原材料检验批质量验收记录表 发表时间:2014-08-08 钢筋原材料里面的检验批容量是比较纠结的项目,工程中一个验收段内会涉及到多种规格的钢筋,且常规的混凝土、模板检验批划分根据施工段来划分的原则,但是钢筋原材料存在着多个施工段落共用同批钢筋的现象。针对这一状况的复杂性,我们该如何来确定钢筋原材的检验批容量,如何快速来编制我们的技术资料呢? 在实际施工过程中钢筋进场一般都会以项目或者单位工程各类钢筋的总用量为标准来控制材料的进场的时间,如果把这些钢筋用量细分到每一楼层、每一构件,需要专业的预算员或者钢筋翻样工能才能详细算出,针对资料员来说,这个工作量是非常繁琐跟艰巨的。为了解放咱们繁琐的工作,本人建议我们可以从两个方面来解决这一问题:一、根据常规的检验批划分段落直接找钢筋翻样工、预算员得到该验收范围内每一型号所需数量(大型项目人员配置齐全的情况下,可行性比较强);二、建议改变钢筋原材料检验批验收范围,将常规的以施工段划分检验批的方法更改成以楼层为单位来进行划分。如将一层的梁、板、柱、墙的整体钢筋原材料验收作为一个检验批来做。 下图为钢筋原材料进场验收的一个现状:

在实际验收过程中是对材料整件抽样来验收的,随机性很强,这些钢筋是用到具体的梁、板、墙还是柱在这验收过程中是没办法定位的,唯一能确定的是这批材料是准备用到哪个楼层里面的。根据GB50300-2013第3.0.4条规定,符合下列条件之一时,可按相关专业验收规范的规定适当调整抽样复验、试验数量,调整后的抽样复验、试验方案应由施工单位编制,并报监理单位审核确认。3.0.4.1条在同一项目中,针对同一抽样对象已经有检验成果的可以重复利用。这一要求个人认为钢筋原材料的检验批划分范围可以适当进行合并调整,不一定要跟随模板、混凝土的划分段落来执行,以简化资料编制样本容量的计算及钢筋原材料的复试成本投入,减少不必要的开支。

(完整版)SG-T041钢筋安装工程检验批质量验收记录钢筋

SG—T041 钢筋安装工程检验批质量验收记录 工程名称综合楼工程分项工程名称钢筋安装 验收部位主体框架二层、第二段施工单位四川省第十建筑工程公司 项目负责人刘强专业工长王波施工班组长李波施工执行标准及编号 质量验收规范的规定施工单位检查评定记录监理(建设)单位 验收记录 主控项目1. 5.5.1受力钢筋的品种、级别、规 格和数量必须符合设计要求 2.技术变更或技术核定执行情况 对照设计图纸全数检查,其钢筋品种、级别、规格 和数量符合设计图纸、会审纪要要求 对照设计图纸全 数检查,其安装 符合设计和规范 要求 一般项目 绑 扎 钢 筋 网 长、度 设计给定值 ±10+9 -8 +3 0 +4 -7 -6 -6 共实测78 点,其中合格 点、不合格7 点,合格点率 91.03% ±10 网眼尺寸 设计给定值 ±20+9 ±20 绑筋 扎骨 钢架 长 设计给定值 ±10+9 ±10 宽、高 设计给定值 ±5-2 ±5 受 力 钢 筋 间距 设计给定值 ±10+8 -5 -6 +10 -8 -6 -10 -7 ±10 排距 设计给定值 ±5 ±5 保 护 层 厚 度 基础 设计给定值 ±10 ±10 柱、梁 设计给定值 ±5-2 -3 +4 -5 +3 +5 +5 ±5 板、墙、 壳 设计给定值 ±3-2 -1 0 -3 -3 +2 +3 ±3 绑扎箍筋、横向钢筋 间距 设计给定值 ±20+15 -10 -13 +10 +18 -20 +15 ±20 钢筋弯起点位置 设计给定值 20 18 19 15 2 8 15 20 预埋件 中心线 位置 设计给定值 5 3 4 0 2 5 水平 高差 设计给定值 +3,0 +2 +3 +2 +1 0 +3,0 共实测 87 点,其中合格 79 点,不合格 8 点,合格点率 90.80 % 施工单位检查评定结果 经检查,该检验批中主控项目全部合格,一般项目满足规范规定和设计图纸要求,施工质量好,资料完整,评定为合格。 项目专业质量检查员:项目专业质量(技术)负责人:年月日 监理(建设)单位 验收结论 经旁站监理、平等检查等,该检验批中主控项目、一般项目验收合格,资料完整,可进入下道工序施工。监理工程师(建设单位项目技术负责人):年月日 四川省建设厅制

钢筋工程检验批质量验收记录(原材料、钢筋加工)

钢筋工程检验批质量平行检验记录表(原材料、钢筋加工) α=135° l≥10d α≥90° l≥5d

注:表中字母含义:α—弯曲角;r—弯弧内径;l—弯钩后平直长度;d—受力钢筋直径;d—箍筋直径;—钢筋抗拉强度实测值;—钢筋屈服强度实测值;—钢筋强度标准值。 钢筋工程检验批质量平行检验记录表(原材料、钢筋加工) α=135° l≥10d α≥90° l≥5d

注:表中字母含义:α—弯曲角;r—弯弧内径;l—弯钩后平直长度;d—受力钢筋直径;d—箍筋直径;—钢筋抗拉强度实测值;—钢筋屈服强度实测值;—钢筋强度标准值。 钢筋工程检验批质量平行检验记录表(原材料、钢筋加工)

α=135° l≥10d α≥90° l≥5d 注:表中字母含义:α—弯曲角;r—弯弧内径;l—弯钩后平直长度;d—受力钢筋直径;d—箍筋直径;—钢筋抗拉强度实测值;—钢筋屈服强度实测值;—钢筋强度标准值。 钢筋工程检验批质量平行检验记录表(原材料、钢筋加工)

α=135° l≥10d α≥90° l≥5d 注:表中字母含义:α—弯曲角;r—弯弧内径;l—弯钩后平直长度;d—受力钢筋直径;d—箍筋直径;—钢筋抗拉强度实测值;—钢筋屈服强度实测值;—钢筋强度标准值。 钢筋工程检验批质量平行检验记录表(原材料、钢筋加工)

α=135° l≥10d α≥90° l≥5d 注:表中字母含义:α—弯曲角;r—弯弧内径;l—弯钩后平直长度;d—受力钢筋直径;d—箍筋直径;—钢筋抗拉强度实测值;—钢筋屈服强度实测值;—钢筋强度标准值。 钢筋工程检验批质量平行检验记录表(原材料、钢筋加工)

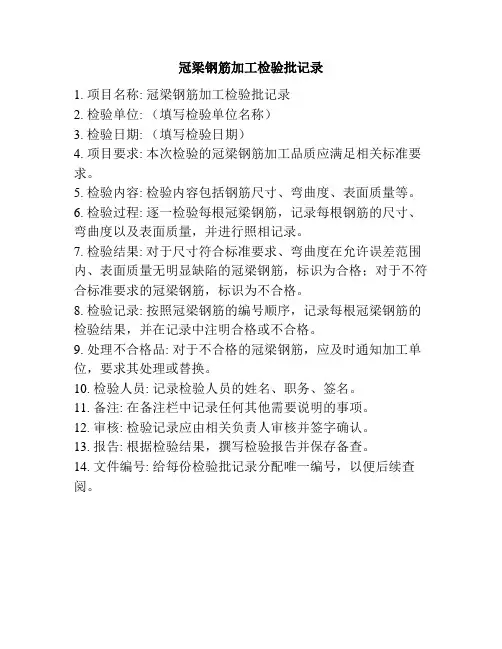

钢筋加工及安装工程检验批质量验收记录表

钢筋加工及安装工程检验批质量验收记录表

钢筋加工工程检验批质量验收记录表 GB50204—2002(I)GD2401052□ □ GD2402004□□ 单位工程名称 分部工程名称验收部位 施工单位项目经理 分包单位分包项目经理 施工执行标准名称及编号 施工质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录 主控项目1 力学性能检 验 第5.2.1条2 抗震用钢筋 强度实测值 第5.2.2条3 化学成分等 专项检验 第5.2.3条4 受力钢筋的 弯钩和弯折 第5.3.1条5 箍筋弯钩形 式 第5.3.2条 一般项目1 外观质量第5.2.4条 2 钢筋调直第5.3.3条

1、

2、按现行国家标准GB1499等规定,抽取试件作力学性能实验;检查产品合格证和复验报告。 3、有抗震要求的框架结构,纵向受力钢筋的强度,当设计无要求时,对一、二级抗震等级应符 合下列要求: (1)、钢筋抗拉强度实测值与屈服强度实测值的比值不小于1.25; (2)、钢筋屈服强度实测值与强度标准值的比值不大于1.3;检查钢筋复试报告。 3、当钢筋发生脆断,焊接性能不良或力学性能显著不正常时,应对该批钢筋进行化学成 分检验或其他专项检验。检查化学成分等专项检验报告。 4、受力钢筋弯钩和弯折应符合下列规定: (1)、HPB235钢筋末端应做180°弯钩,其弯钩内径不小于钢筋直径的2.5倍,弯 后平直部分不小于钢筋直径的3倍。 (2)、135°弯钩,HRB335、HRB400钢筋的弯钩内直径不小于钢筋直径的4倍,弯 后平直长度符合设计要求。 (3)、不大于90°的弯折时,弯弧内径不小于钢筋直径的5倍。尺量检查。 5、除焊接封闭环式箍筋外,末端均应弯钩,形式符合设计要求,设计无要求时,应符合 下列规定: (1)、弯弧内直径应满足第5.3.1条项的要求,尚应不小于受力钢筋直径; (2)、弯折角度:一般结构不小于90°,有抗震要求结构应为135°; (3)、弯后平直副本长度:一般结构不小于箍筋直径的5倍,有抗震要求的结构,不小于箍筋直径的10倍。 一般项目: 1、钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒或片状老锈。观察检查。 2、钢筋调直采用冷拉法时,HPB235钢筋冷拉率不大于4%;HRB335、HRB400、HRB400钢筋的冷 拉率不大于1%。观察及尺量检查。 3、钢筋加工的形状尺寸应符合设计要求,偏差率应符合下列表要求。尺量检查。 项目允许偏差(mm) 受力钢筋顺长方向全长净尺寸±10 弯起钢筋的弯折位置±25 箍筋内净尺寸±5

钢筋加工、安装及连接检验批报审表

钢筋加工、连接、安装检验批报审、报验表 工程名称:芦溪湾住宅小区工程编号: 致:芦溪湾住宅小区工程监理部(项目监理机构) 我方已完成 3#楼一层墙柱、二层梁板及一层商铺柱、梁、板钢筋加工、连接、安装检验批工作,经自检合格,现将有关资料报上,请予以审查或验收。 附: 1、钢筋加工检验批质量验收记录 2、钢筋连接检验批质量验收记录 3、钢筋安装检验批质量验收记录 施工项目经理部(盖章) 项目经理(签字) 年月日 审查或验收意见: 项目监理机构(盖章) 专业监理工程师(签字) 年月日 填报说明:本表一式二份,项目监理机构、施工单位各一份。 钢筋加工、连接、安装检验批报审、报验表 工程名称:芦溪湾住宅小区工程编号: 致:芦溪湾住宅小区工程监理部(项目监理机构) 我方已完成 3#楼二层墙柱、三层梁板钢筋加工、连接、安装检验批工作,经自检合格,现将有关资料报上,请予以审查或验收。

附: 1、钢筋加工检验批质量验收记录 2、钢筋连接检验批质量验收记录 3、钢筋安装检验批质量验收记录 施工项目经理部(盖章) 项目经理(签字) 年月日 审查或验收意见: 项目监理机构(盖章) 专业监理工程师(签字) 年月日 填报说明:本表一式二份,项目监理机构、施工单位各一份。 钢筋检验批报审、报验表 工程名称:芦溪湾住宅小区工程编号:致:芦溪湾住宅小区工程监理部(项目监理机构) 我方已完成 3#楼三层墙柱、四层梁板钢筋加工、连接、安装、原材料检验批工作,经自检合格,现将有关资料报上,请予以审查或验收。 附: 1、钢筋加工检验批质量验收记录 2、钢筋连接检验批质量验收记录 3、钢筋安装检验批质量验收记录 4、钢筋原材料检验批质量验收记录

钢筋检验批

钢筋原材料检验批质量验收记录 单位(子单位)工程名称三门峡碧桂园·陕州府22#楼 分部(子分部) 工程名称 主体结构/ 混凝土结构 分项工程名称钢筋 施工单位沈阳腾越建筑工程有限公司项目负责人王洪新检验批容量3批 分包单位/ 分包单位 项目负责人 / 检验批部位1-2层二次结构 施工依据《混凝土结构工程施工规范》 GB50666—2011 验收依据 《混凝土结构工程施工质量验收 规范》 GB50204—2015 主控项目 验收项目 设计要求 及规范规定 最小/实际 抽样数量 检查记录 检查 结果1 钢筋力学性能和重量偏差 检验 第5.2.1条全/全质量证明文件齐全,试验合格。√2 成型钢筋力学性能和重量 偏差检验 第5.2.2条/// 3 抗震用钢筋强度实测值第5.2.3条全/全全部检查,符合设计要求。√ 一般项目1 钢筋外观质量第5.2.4条全/全 全部检查,钢筋表面平直、无损伤,观 感好。 √ 2 成型钢筋外观质量和尺寸 偏差 第5.2.5条/// 3 钢筋机械连接套筒、钢筋锚 固板以及预埋件外观质量 第5.2.6条/// 施工单位 检查评定结果 专业工长: 项目专业质量检查员: 年月日 监理(建设)单位 验收结论专业监理工程师: (建设单位项目专业技术负责人): 年月日

工程名称工程名称混凝土结构 施工单位沈阳腾越建筑工程有限公司项目负责人王洪新检验批容量3批 分包单位/ 分包单位 项目负责人 / 检验批部位1-2层二次结构 施工依据《混凝土结构工程施工规范》GB50666—2011 验收依据《混凝土结构工程施工质量验收规范》 GB50204—2015 主控项目 验收项目 设计要求及 规范规定 最小/实际 抽样数量 检查记录检查结果 1 钢筋弯折的弯弧内直径第5.3.1条全/全钢筋的弯钩角度、长度符合要求。√ 2 纵向受力钢筋的弯折要求第5.3.2条全/全纵向钢筋弯折后平直段长度符合设计要求。√ 3 箍筋、拉筋的末端弯钩要求第5.3.3条全/全箍筋、拉筋的弯钩长度、角度符合要求。√ 4 盘卷钢筋调直后应进行力 学性能和重量偏差检验 第5.3.4条/// 一 般项目1 钢筋加 工的允 许偏差 (㎜) 受力钢筋沿长度 方向的净尺寸 ±10 9 / 9抽查9处,合格 9处100% 弯起钢筋的弯折 位置 ±20 ///箍筋外廓尺寸±5 9 / 9抽查9处,合格9处100% 施工单位 检查评定结果 专业工长: 项目专业质量检查员: 年月日 监理(建设)单位 验收结论 专业监理工程师: (建设单位项目专业技术负责人): 年月日

钢筋分项工程检验批质量验收记录文本

B.1.4 工程质量报验表 工程名称:编号:B.1.4 -致:(项目监理机构) 我方已完成工作,经自检合格,请予以验收。 附件: □隐蔽工程质量检验资料 □□检验批质量检验资料 □□分项工程质量检验资料 □□测量放线资料 施工项目经理部(章): 项目经理:年月日 项目监理机构签收人姓名及时间 施工项目经理部签收人姓名及时间

监理验收及平行检验情况: 1、收到施工单位自检资料和验收记录表共页,该项报验内容系第次报验。 检查人(签字):年月日监理验收意见: □验收合格,可进行后续施工。 □验收不合格,不得进入下道工序施工,应于月日前整改完毕自检合格后重新报验。 项目监理机构(章): 专业监理工程师(签字):年月日注:本报验表分为隐蔽工程质量报验(B.1.41)、检验批质量报验(B.1.42)、分项工程质量报验 (B.1.43)、测量放线报验(B.1.44)及其他报验(B.1.4 )。 钢筋分项工程(原材料、钢筋加工)检验批质量验收记录 工程名称检验批部位施工执行标准名称及编号 施工单位项目经理专业工长分包单位分包项目经理施工班组长 序号GB50204-2002的规定 施工单位 检查评定记录 监理(建设) 单位验收记录

主控项目原 材 料 1 钢筋的力学性能检查。 2 有抗震设防要求的框架结构,纵向受力钢筋强度。 3 钢筋的化学成分检验或其他专项检验。 钢 筋 加 工 4 受力钢筋的弯钩和弯折加工。 5 非焊接封闭环式箍筋的加工。 一般项目 原 材 料 1 钢筋应平直、无损伤,表面不得有裂纹、油污、颗 粒状或片状老锈。 钢 筋 加 工 2 钢筋调直宜采用机械方法,也可采用冷拉方法。当 采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不 宜大于4%,HRB335级、HRB400级和RRB400级钢筋 的冷拉率不宜大于1%。 3 钢筋加工的形状、尺寸应符合设计要求,其偏差应 符合下表的规定。 项 次 项目(钢筋加工) 允许偏差(mm) 1 受力钢筋顺长度方向全长的净尺寸±10 2 弯起钢筋的弯折位置±20 3 箍筋内净尺寸±5 施工单位 检查评定结果 项目专业质量检查员:年月日 监理(建设)单位 验收结论 监理工程师(建设单位项目专业技术负责人):年月日钢筋分项工程(钢筋连接、钢筋安装)检验批质量验收记录 工程名称检验批部位施工执行标准名称及编号

钢筋工程检验批版.doc

建09 钢筋安装检验批质量验收记录 单位工程名称分项工程名称混凝土结构验收部位#REF! 施工承包商技术员 施工执行标混凝土结构工程施工质量验收规范 检验批编号 准名称及编号(GB 50204-2015) 检控序 质量验收规范的规定施工单位检查评定记录监理分部 项目号验收记录主 1 受力钢筋的牌号、规格与数量 5.5.1 条 控 项 目 2 受力钢筋安装位置、锚固方式 5.5.2 条 项目允许偏差 (mm) 量测值 (mm) 1 绑扎钢筋网 长、宽±10 -8 7 -1 2 1 -9 0 2 5 -4 网眼尺寸±20 -15 10 -16 17 7 12 18 14 -7 -11 2 绑扎钢筋骨 长±10 / / / / / / / / / / 架 3 2 0 0 -1 -1 0 -3 - 4 3 宽、高±5 锚固长度-20 17 -2 18 17 -12 3 -13 -13 8 3 纵向受力钢 间距±10 -8 4 4 -4 0 1 -9 -5 -3 -7 筋 排距±5 2 2 -4 -5 -5 0 -1 -2 -1 -3 一3 般纵向受力钢基础±10 2 4 -1 -8 6 -5 -6 -3 8 -6 项 筋、箍筋的 柱、梁±5/ / / / / / / / / / 目 混凝土保护 层厚度板、墙、壳±3/ / / / / / / / / / 4 绑扎箍筋、横向钢筋间距±20 17 2 12 -13 -12 1 10 -8 13 5 5 钢筋弯起点位置20 / / / / / / / / / / 6 预埋件 中心线位置 5 / / / / / / / / / / 水平高差+3,0 / / / / / / / / / / 注: 1 检查预埋件中心线位置时,应沿纵、横两个方向量测、并取其中的较大值; 2 表中梁 类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表 中数值 1.5 倍的尺寸偏差。 施工单位 检查评定结果 项目专业质量检查员:年月日 监理分部 验收结论 监理工程师:年月日
