全国造价员桩基础工程量清单计价例题

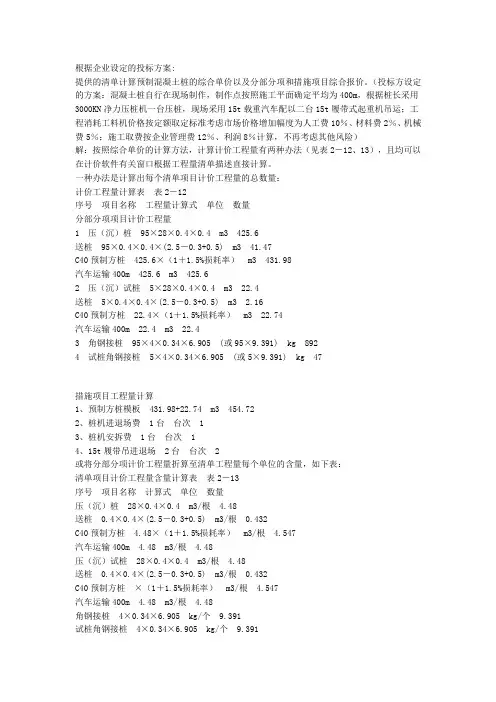

全国造价员桩基础工程量清单计价例题1来源:青年人(https://www.360docs.net/doc/a119194034.html,) 作者:https://www.360docs.net/doc/a119194034.html, 时间:2010/1/8 【青年人网】资料下载

根据企业设定的投标方案:

提供的清单计算预制混凝土桩的综合单价以及分部分项和措施项目综合报价。(投标方设定的方案:混凝土桩自行在现场制作,制作点按照施工平面确定平均为400m,根据桩长采用3000KN净力压桩机一台压桩,现场采用15t载重汽车配以二台15t履带式起重机吊运;工程消耗工料机价格按定额取定标准考虑市场价格增加幅度为人工费10%、材料费2%、机械费5%;施工取费按企业管理费12%、利润8%计算,不再考虑其他风险)

解:按照综合单价的计算方法,计算计价工程量有两种办法(见表2-12、13),且均可以在计价软件有关窗口根据工程量清单描述直接计算。

一种办法是计算出每个清单项目计价工程量的总数量:

计价工程量计算表表2-12

序号项目名称工程量计算式单位数量

分部分项项目计价工程量

1 压(沉)桩 95×28×0.4×0.4 m3 425.6

送桩 95×0.4×0.4×(2.5-0.3+0.5) m3 41.47

C40预制方桩 425.6×(1+1.5%损耗率) m3 431.98

汽车运输400m 425.6 m3 425.6

2 压(沉)试桩 5×28×0.4×0.4 m

3 22.4

送桩 5×0.4×0.4×(2.5-0.3+0.5) m3 2.16

C40预制方桩 22.4×(1+1.5%损耗率) m3 22.74

汽车运输400m 22.4 m3 22.4

3 角钢接桩 95×4×0.34×6.905 (或95×9.391) kg 892

4 试桩角钢接桩 5×4×0.34×6.90

5 (或5×9.391) kg 47

措施项目工程量计算

1、预制方桩模板 431.98+22.74 m3 454.72

2、桩机进退场费 1台台次 1

3、桩机安拆费 1台台次 1

4、15t履带吊进退场 2台台次 2

或将分部分项计价工程量折算至清单工程量每个单位的含量,如下表:

清单项目计价工程量含量计算表表2-13

序号项目名称计算式单位数量

压(沉)桩 28×0.4×0.4 m3/根 4.48

送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432

C40预制方桩 4.48×(1+1.5%损耗率) m3/根 4.547

汽车运输400m 4.48 m3/根 4.48

压(沉)试桩 28×0.4×0.4 m3/根 4.48

送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432

C40预制方桩 ×(1+1.5%损耗率) m3/根 4.547

汽车运输400m 4.48 m3/根 4.48

角钢接桩 4×0.34×6.905 kg/个 9.391

试桩角钢接桩 4×0.34×6.905 kg/个 9.391

(措施项目同上表,只算出总量即可)

如为购入成品桩,则以上表中桩的损耗率按1%计算。

计算例题2

的清单计算预应力钢筋混凝土管桩的综合单价和涉及的措施项目计价。(投标方设定的方案:管桩向市场采购以160元/m,根据桩长采用4000KN多功能压桩机一台压桩,现场采用25t 履带式起重机一台配合吊运;除管桩外,其他工料机价格按定额取定标准考虑市场价格增加幅度为人工费10%、材料费2%、机械费5%;施工取费按企业管理费12%、利润8%计算,不再考虑其他风险)

解:(1)计算分部分项清单项目综合单价

按照综合单价的计算方法,计算计价工程量有两种办法(见附表1、2)。一种办法是计算出每个清单项目计价工程量的总数量:

计价工程量计算表附表-1

序号项目名称工程量计算式单位数量

分部分项项目计价工程量

1 压管桩 2750 m 2750

2 送桩 110× (3.5-0.45+0.5) m 390.5

3 桩顶灌芯 110×(0.6-0.2)2×0.7854×1.5 m3 20.73

4 钢托板 110×3.5/1000 t 0.385

5 钢骨架 110×38/1000 t 4.18

措施项目工程量计算

1、桩机进退场费 1台(4000KN多功能压桩机)台次 1

2、桩机安拆费 1台台次 1

3、25t履带吊进退场 1台台次 1

或将分部分项计价工程量折算至清单工程量每个单位的含量,如下表:

清单项目计价工程量含量计算表附表-2

序号项目名称计算式单位数量

1 压管桩 25 m/根 25

2 送桩 (3.5-0.45+0.5) m/根 3.55

3 桩顶灌芯 (0.6-0.2)2×0.7854×1.5 m3/根 0.1885

4 钢托板 3.

5 kg/根 3.5

5 钢骨架 38 kg/根 38

(措施项目同上表,只算出总量即可

全国造价员桩基础工程量清单计价例题3来源:青年人(https://www.360docs.net/doc/a119194034.html,) 作者:https://www.360docs.net/doc/a119194034.html, 时间:2010/1/8 【青年人网】资料下载

按照例3

提供的工程量清单项目,计算“钻孔灌注桩”的综合单价。(混凝土按商品水下砼考虑计价)解:经计价人确定商品砼按285元/m3、其余按照定额取定工料机价格计算,企管费按10%、利润按8%计算,不再考虑市场风险。

(1)按照清单工程特征结合本省工程量清单计价指引列项并计算工程量。

①.钻孔桩成孔:按直筒(按入岩与否划分)、凹底三个部分计算

V1=120×0.62×3.14×(49.8―1.7-0.45)=6463.63m3

V2=120×0.62 ×3.14×1.5=203.47 m3

V3=120×(3×0.62+0.22)×3.14×0.2÷6=14.07 m3

成孔工程量∑Vk=6681.17m3 其中:入岩V4=217.54m3

②.商品水下混凝土灌注:直筒部分扣除空钻部分,凹底同上

空钻部分V5=120×0.62×3.14×(4.8-加灌1.5-0.45)=386.60m3

∴成桩工程量Vz=6681.17-386.60=6294.57 m3

③.泥浆池建造和拆除、泥浆外运:Vn=6681.17m3

(2)套用计价定额,计算综合单价:

①.钻孔桩成孔(基本成孔加入岩增加)套用2-59+62定额计价:

人工费=6681.17×33.54+217.54×172.12=261529元

材料费=6681.17×10.299+217.54×1.808=69203元

机械费=6681.17×74.891+217.54×256.168=556086元

小计:886818元

②.C30商品水下混凝土灌注套用2-74H定额计价:

人工费=6294.57×5.98=37642元

材料费=6294.57×[320.378+(285-266.06)×1.2]=2159705元

小计:2197346元

③.泥浆池建造和拆除、泥浆外运套用2-77+78定额计价:

人工费=6681.17×(1.04+14.508)=103879元

材料费=6681.17×(1.317+0 )=8799元

机械费=6681.17×(0.018+47.779)=319340元

小计:432018元

④.(企管费+利润)综合费用:

¥=(261529+556086+37642+103879+319340)×(10%+8%)

=1278476×18%=230126元

①~④合价=886818+2197346+432018+230126=3746308元

⑤.综合单价=3746308元÷3600m=1040.64元/m

全国造价员桩基础工程量清单计价例题4来源:青年人(https://www.360docs.net/doc/a119194034.html,) 作者:https://www.360docs.net/doc/a119194034.html, 时间:2010/1/8 【青年人网】资料下载

某工程招标中的深层水泥搅拌桩工程量清单如下表,投标人根据设定的投标计价方案为:人工35元/工日,水泥280元/t,其他材料按计价定额不变,机械费按定额标准降低5%计算;企业管理费按10%、利润按8%计算,不再考虑其他风险因素。计算该搅拌桩的综合单价。分部分项工程量清单表2-18

工程名称:XXX工程第X页共X页

序号项目编码项目名称计量单位工程数量

1 010********* 深层水泥搅拌桩:共80根,桩顶标高-2.0m,桩底标高-12m,自然地面标高0.2m,桩截面0.8m2;加固土重2t/m3,水泥掺量15%,水泥强度32.5级;设计要求双头喷浆施工 m 800

解:根据清单描述的特征,参照本省工程量清单指引,列出组合内容,计算工程量。

搅拌桩搅拌工程量V1=80×0.8m2×(12-2+0.5)=537.6m3

空搅工程量 V2=80×0.8m2×(2+0.2-0.5)=87.04 m3

套用2-102定额计价,按照设计要求调整水泥用量,加固土重为2000kg/m3,水泥掺量15%,则:水泥用量=2000×15%×(1+损耗率1%)=303kg/m3

水泥浆拌制所用配合比材料(石膏粉、木质素磺酸钙、硅酸钠和水)均按水泥用量同比例调整,水泥价格同时调整。每m3搅拌桩:

材料费=(74.146-1.5)×303÷236.3+1.5+(0.28-0.271)×303=97.38元/m3

人工费=35元×0.28工日=9.8元/m3

机械费=13.384×(1-5%)=12.71元/m3

每m3空搅部分:人工费=35元×0.28工日×0.5=4.9元/m3

机械费=0.028×316.75×(1-5%)×0.5=4.21元/m3

∴搅拌桩清单工程量每m价格为:

人工费=(537.6×9.8+87.04×4.9)÷800=7.12元/m

材料费=(537.6×97.38+87.04×0)÷800=65.44元/m

机械费=(537.6×12.71+87.04×4.21)÷800=9.00元/m

综合费用=(7.12+9.00)×(10%+8%)=2.90元/m

综合单价=7.12+65.44+9.00+2.90=84.46元/m

懂得是彼此的欣赏,是灵魂的轻唤,是惺惺相惜,是爱,是暖,是彼此的融化;是走一段很远的路,蓦然回首却发现,我依然在你的视线里;是回眸相视一笑的无言;是一条偏僻幽静的小路,不显山,不露水,路边长满你喜爱的花草,静默无语却馨香盈怀,而路的尽头,便是通达你心灵的小屋……

瑟瑟严冬,窗外雪飘,絮絮自语说了这多,你可懂我了吗?若你知晓,无需说话,只报一声心灵的轻叹,那,便是我的花开春暖。

你相不相信,人生有一种念想,不求奢华不求结果,不求你在我身边,只愿有一种陪伴暖在心灵,那,便是懂得。

有人懂得是一种幸福,懂得别人是一种襟怀,互为懂得是一种境界。

懂得,真好!

建筑工程计价试卷及答案

浙江省2008年度《全国建设工程造价员资格》考试试卷 建筑工程计价试题(闭卷) 一、单项选择题(10题,每题1分,共10分。将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、选错均不得分。) 1、某工程桩基采用φ 1000、C25混凝土灌注桩,设计有效桩长30m,成孔长度 为35m,总桩数为100根。其灌注水下混凝土工程量为( B )m3。 A、2533 B、2419 C、2568 D、1759 3、地下室底板下翻承台采用标准砖模时,其砖模应套用( A )定额子目。 A、3-13 B、3-21 C、4-317 D、4-318 4、某附属工程铺设φ450水泥排水管一道,延续长度为300m,中间布置内径分别为50cm、60cm的砖砌 圆形窨井各15只,则按定额规则计算的排水管工程量为( A )m。 A、291 B、283.5 C、300 D、292.5 5、某工程檐沟宽度500mm,侧板高600mm,其抹灰应套用( B )定额。 A、檐沟抹灰 B、檐沟抹灰与墙面抹灰 C、檐沟抹灰加侧板增高抹灰 D、檐沟抹灰与零星抹灰 6、规格为25×5mm的弧形榉木装饰线条安装的人工费为( C )元/m。15-71 A、1.17 B、1.155 C、1.328 D、1.35 8、以下关于金属构件定额使用的叙述中,正确的是( A )。 A、金属构件采用塔式起重机吊装的,应扣除定额中的起重机,人工乘以系数0.66 B、金属构件采用塔式起重机吊装的,人工乘以系数0.66,其余不变 C、金属构件采用塔式起重机吊装的,定额中起重机单价按塔吊台班单价换算 D、金属构件安装定额已综合考虑不同吊装机械,实际不同定额不作调整 9、楼地面工程中,( B )定额面层已包括踢脚线,发生时踢脚线不另行计算。 A、水泥砂浆楼地面 B、现浇水泥砂浆楼梯 C、花岗岩楼梯面 D、现浇水磨石楼地面 10、净断面为6×10cm的无亮镶板门门框,三面刨光时定额门框杉枋应为( B )m3/100m。13-4 A、1.75 B、2.105 C、1.895 D、2.895 二、多项选择题(10题,每题2分,共20分。将正确答案选项的编号填入答题卷内相应位置,选对得分,不选、错选均不得分;少选无错项,每项得0.5分。) 1、下列说法正确的有( ABE )。 A、定额中列有场内运输费的构件,是按加工厂预制考虑的 B、定额中未列场内运输费的构件,是按安装机械回转半径内就地预制考虑的 C、檐高20m以内时,构件安装高度超过20m时,均按相应定额人工、机械乘系数1.2 D、预制构件灌浆费应另列项目计算 E、构件吊装如以人工代替机械时,按使用卷扬机的规定计算

工程计价清单部分例题

计算举例 [例14-1]某房屋基础平面与剖面见图6-5,已知地基为一、二类土,设计室外地坪标高为-0.45m,地下常水位-0.8m,交付施工的地坪标高-0.30m,施工采用人力开挖,明排水。求:房屋土方工程的工程量清单数量并列表。 解:(1)计算土方工程量清单工程量: 1-1剖面:H=1.6-0.30=1.30(m) B1-1=1.4(m) L1-1外:6×2=12(m) L1-1内:6-1.6=4.4(m) L1-1=12+4.4=16.4(m) V1-1=1.4×16.4×1.30=29.85(m3) 2-2剖面:H=1.6-0.30=1.30(m) B2-2=1.6(m) L2-2=[12+4.5+(0.49-0.24)×0.365/0.24]×2=33.76(m) V2-2=1.6×33.76×1.30=70.22(m3) (2)编列分部分项工程量清单: 依据工程量清单格式,编制该基础土方开挖工程量清单如下表: 表14-17分部分项工程量清单 单位及专业工程名称:XXXX楼——建筑工程第页共页 序号项目编码项目名称项目特征计量单位工程数量 11挖基础土方一、二类土,1-1有梁 m329.85 式钢筋混凝土带基,基底 垫层宽度 1.4m,开挖深度1.30 m,其中挖湿土0.8m, 弃土运距5km m370.22 2 2挖基础土方一、二类土,2-2有梁 式钢筋混凝土带基,基底 垫层宽度 1.6m,开挖深度1.30 m,其中挖湿土0.8m, 弃土运距5km 注:本表略去《分部分项工程量清单与计价表》中的计价列内容(下同)。 [例14-2]根据[例14-1]提供的工程条件及清单和投标企业拟定的人工开挖、装土、汽车运输施工方案,按照2010版浙江省定额计算1-1剖面投标报价的挖基槽土方综合单价。 设当时当地人工市场价60元/工日、机械台班价格同定额取定价格,投标企业确定按人工费及机械费之和计取企业管理费10%、利润5%,不考虑风险费。

全国造价员桩基础工程量清单计价例题

全国造价员桩基础工程量清单计价例题1来源:青年人(https://www.360docs.net/doc/a119194034.html,) 作者:https://www.360docs.net/doc/a119194034.html, 时间:2010/1/8 【青年人网】资料下载 根据企业设定的投标方案: 提供的清单计算预制混凝土桩的综合单价以及分部分项和措施项目综合报价。(投标方设定的方案:混凝土桩自行在现场制作,制作点按照施工平面确定平均为400m,根据桩长采用3000KN净力压桩机一台压桩,现场采用15t载重汽车配以二台15t履带式起重机吊运;工程消耗工料机价格按定额取定标准考虑市场价格增加幅度为人工费10%、材料费2%、机械费5%;施工取费按企业管理费12%、利润8%计算,不再考虑其他风险) 解:按照综合单价的计算方法,计算计价工程量有两种办法(见表2-12、13),且均可以在计价软件有关窗口根据工程量清单描述直接计算。 一种办法是计算出每个清单项目计价工程量的总数量: 计价工程量计算表表2-12 序号项目名称工程量计算式单位数量 分部分项项目计价工程量 1 压(沉)桩 95×28×0.4×0.4 m3 425.6 送桩 95×0.4×0.4×(2.5-0.3+0.5) m3 41.47 C40预制方桩 425.6×(1+1.5%损耗率) m3 431.98 汽车运输400m 425.6 m3 425.6 2 压(沉)试桩 5×28×0.4×0.4 m 3 22.4 送桩 5×0.4×0.4×(2.5-0.3+0.5) m3 2.16 C40预制方桩 22.4×(1+1.5%损耗率) m3 22.74 汽车运输400m 22.4 m3 22.4 3 角钢接桩 95×4×0.34×6.905 (或95×9.391) kg 892 4 试桩角钢接桩 5×4×0.34×6.90 5 (或5×9.391) kg 47 措施项目工程量计算 1、预制方桩模板 431.98+22.74 m3 454.72 2、桩机进退场费 1台台次 1 3、桩机安拆费 1台台次 1 4、15t履带吊进退场 2台台次 2 或将分部分项计价工程量折算至清单工程量每个单位的含量,如下表: 清单项目计价工程量含量计算表表2-13 序号项目名称计算式单位数量 压(沉)桩 28×0.4×0.4 m3/根 4.48 送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432 C40预制方桩 4.48×(1+1.5%损耗率) m3/根 4.547 汽车运输400m 4.48 m3/根 4.48 压(沉)试桩 28×0.4×0.4 m3/根 4.48 送桩 0.4×0.4×(2.5-0.3+0.5) m3/根 0.432 C40预制方桩 ×(1+1.5%损耗率) m3/根 4.547 汽车运输400m 4.48 m3/根 4.48

造价员考试工程计量与计价案例(土建专业)试题与答案

案例一:(模板工程量计算案例) 1、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量。 解: S 上=(1.2m+1.25m )×2×0.4m=1.96m 2 S 下=(1.8m+2.0m )×2×0.4m=3.04m 2 独立基础模板工程量:S=(1.96+3.04)m 2×20=100m 2 2、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量(基础顶面及基础斜面均支模板)。 180030070040040018007751004004502000375400100400 1800 300 7004004001800 775 100 4004502000 375400 100 400

解: S 下=(2.4m+3.4m)×2×0.25m=2.90m2 S上=[0.5×0.7-0.4×0.6]+(0.5+2.4) ×(1.352+0.22)1/2×2/2+(0.7+3.4) ×(0.952+0.22)1/2×2/2=0.11+3.96+3.98=8.05m2 独立基础模板工程量:S=(2.90+8.05)m2×20=219m2 3、梁模板工程量计算:(略。当梁与柱子连接并以柱子作为支座时,模板长度算至柱侧面,计算面积时不计算梁上表面,只算两个侧面和一个底面,同时扣掉梁与柱子相交处面积;当梁以墙作为支座时,模板长度仅扣掉支座宽度,计算面积时计算梁沿宽度方向两个侧面积和除支座宽度以外的梁底面积,同时还要计算沿着长度方向的两个端面面积。组价时一定要注意梁的相对高度。) 案例二(关于基础土方工程量计算及综合单价计算) 背景资料: 一、设计说明 1、某工程+0.000以下的柱及独立基础平面、剖面图详见下图,此独立基础及柱共计20个。 2、基础垫层为非原槽浇筑,垫层考虑支模,混凝土强度等级为C15(中砂、砾石5-40mm),独立基 础及柱子混凝土强度等级为(中砂、5-40mm砾石)C20。基础及垫层混凝土均考虑为现场搅拌。 3、本工程建设方已经完成三通一平,基础土壤类别及填土均为三类土壤,均属于天然密实土壤,室 内外高差300mm。 二、其它要求 1、本基础工程为非桩基工程,土方开挖为人工开挖、放坡,不考虑开挖时地表水排放及基底钎探, 工作面为300mm,放坡系数为1:0.3。 2、开挖的基础土方中有60%通过人力车运输、堆放在现场50m的地方。另外的一部分土壤堆放在基 坑边。 3、余土外运或取土回填,采用机械运输,场外运输距离为5km。 4、回填仅有基础回填,考虑为人工夯填。 问题: 一、根据设计说明、其它要求、平面剖面图,审查以下分部分项工程量清单中+0.000以下的清单工程 量(表一)及计算挖基础土方项目、基础土方回填项目工程量清单综合单价分析表中的综合单价 (表二)、(表三)。 二、审查要求及计算说明: 1、根据《建设工程工程量清单计价规范》GB-50500-2008、2009年《四川省建设工程工程量清单计 价定额》及其它相关文件、勘误、解释等审查以下分部分项工程量清单中的项目编码、项目名称、 计量单位、工程数量、项目特征是否有误,将错误的内容、标注、数量、编号用“——”符号划 去后,将正确的内容、、标注、数量、编号填写在下一行空行或空白处的相应栏目中,或增加相应 内容。 2、本清单中未计算基础钢筋。 3、措施项目及规费等清单不计算,综合单价中定额项目综合单价(人工费、材料费、机械费、综合 费)均不调整。 4、工程量结果保留两位小数。 5、清单编码后面注明*号的项目表示为须评审。

造价员练习题(案例题答案)

造价员练习题(案例题答案) 造价员练习题 (参考答案) 四、案例题: (一)某城市次干路工程,道路平面如图所示。 有关说明: 1.全路段采用路槽法施工、全路幅设置横向盲沟、面层采用机械摊铺。 2.土方工程数量:①人工挖土方(Ⅰ、Ⅱ类土)1400 m3;②人行道填土方280 m3; ③车行道填土方(K≥95%)730m3;④土方场内运输(200m以内)采用自卸汽车。 3.路面结构组成: 3cm细粒式沥青砼面层 5.5cm非连锁型彩色人行道板(预制) 8cm粗粒式沥青砼面层3cm砂浆垫层 35cm粉煤灰粗粒径三渣基层 20cm级配碎石基础 15cm砂砾垫层 (车行道结构)(人行道结构) 请列出该道路工程分部分项工程量清单,填入下表。 (二)根据下水道工程平面图,填写《下水道工程量计算表》和《分部分项工程量清单》表。 有关说明: 1.图中标高,带括号数值为原地面标高,不带括号数值为设计标高。 2.总管为φ1800钢筋砼企口管,支管为φ600钢筋砼承插管。 3.管内壁至槽底高度:φ600为0.3 m;φ1800为0.5 m。 4.预留管节长度(一节):φ600为2.0 m;φ1800为2.0 m。 (三)某桥梁桩基部分的预算书如下,试计算其综合单价及合价。 有关说明:

1.钢筋混凝土方桩为工厂预制成品桩,共56根,设计强度等级为C30,桩截面尺寸为0.4 m×0.4 m,桩长(不包括桩尖)为26.8 m,桩尖长为0.5 m。 2.已知各种费率如下: 施工管理费:7%;利润:3%;规费:2.14%;税金:3.41%。 工程数量计算表 序号项目及说明计算式单位数量 分部分项工程量清单(道路工程) 序号项目编码项目名称项目特征描述 计量 单位 工程量(一)土石方工程 1 040101001001 挖路基土方Ⅰ、Ⅱ类土m31400 2 040103001001 路基人行道填方m3280 3 040103001002 路基车行道填方K≥95% m3730 4 040103002001 余土场外运输m3254.95 (二)道路工程 5 040201014001 碎石盲沟40 cm×40 cm m 360 6 040202001001 砾石砂垫层h=15 cm m24988.43 7 040202013001 厂拌粉煤灰粗粒径三渣基层h=35 cm m24988.43 8 040203004001 粗粒式沥青混凝土面层AC-30,h=8 cm m24839.33 9 040203004002 细粒式沥青混凝土面层AC-13,h=3 cm m24839.33 10 040204001001 铺设彩色人行道板非连锁型,h=5.5 cm m2981.45 11 040204003001 排砌预制混凝土侧平石m 497.01 下水道工程量计算表 窨井编号窨井规格设计标高地面标高

送桩工程量计算例题

送桩工程量计算例题 桩基工程有很多优点,随着建筑物的层数越来越高,桩基的使用也越来越广泛,在此我们选编部分桩基工程的题目,以介绍桩基工程的预算编制的有关问题。 1、某工程用于挡土的钢筋混凝土板桩共40根,设计桩长8m,(一段,包括桩尖),截面尺寸为450×200㎜,砼为C30(20),每根桩钢筋设计用量为100㎏,设计桩顶标高距自然地面0.60m,土为二级土,运距5km,试计算打桩的全部综合基价(打桩机的场外运费不计) 注: ①预制桩制作工程量等于设计截面乘设计桩长(包括桩尖),并增加构件损耗。板桩的构件损耗为2%。运桩工程量等于制桩工程量。打桩工程量应去掉构件损耗,即为设计工作量。注意打桩工程量以m3计。 ②砼的强度等级、石子粒径设计与定额不同时可以换算。换算公式为: 换后基价 = 原基价 + (换入砼单价-换出砼单价)×砼定额含量 砼的单价可查定额附录。查表时应注意: a、分清预制,还是现浇; b、分清碎石,还是砾石。凡不加说明者,均按碎石计算。 c、注意石子粒径,若设计未指明粒径者,均认为与定额粒径一

致。 d、若未指明水泥强度等级,并且表中有两种水泥强度等级时,应查低的相对应的单价。 ③打桩工程若属于小型工程,打桩定额的人工、机械乘系数1.25,即增加0.25倍。注意,送桩工程也应作小型工程相应的调整。板桩小型工程量小于50 m3。 ④送桩工程量等于桩的横截面乘以送桩长度,送桩长度等于桩顶至自然地面之距加0.5m。送桩基价以相应打桩定额子目乘以一定系数计算。【见92页16条说明】 ⑤预制构件钢筋调整方法: 钢筋调整量 = 预算用量-定额用量 预算用量 = 设计用量×(1 + 构件损耗率)×(1 + 制作损耗率) 定额用量 = 定额含量×构件制作工程量。 构件损耗率,钢筋制作损耗率,查有附表。 解:5-75′C30(20)板桩预制 工程量:0.45×0.2×8×40×(1 + 0.02) = 2.938(10 m³)基价:8225.80 +(169.22-150.41)×10.10 = 8415.78(元/10 m³) 综合基价:2.938×8415.78 = 24725.56(元) 6-14 预制桩的运输(三类构件,运距5km) 工程量: 2.938(10 m³)

全国造价员桩基础工程量清单编制例题1

全国造价员桩基础工程量清单编制例题1 某工程采用标准设计预制钢筋砼方桩100根(JZH b-40-12、12 A),砼强度等级要求为C40,桩顶标高-2.5m,现场自然地坪标高-0.3m;现场施工场地不能满足桩基堆放,需在离单体工程平均距离350m以外制作、堆放;地基土以中等密实的粘土为主,其中含砂夹层连续厚度2.2m,设计要求5%的桩位须单独试桩,要求计算工程量及编列项目清单(不含钢筋)。 解:根据设计、现场和图集资料,确定该工程设计预制桩工程量及有关工作内容和项目特征如下: 打桩及打试桩土壤级别:二级土(含砂夹层连续厚度2.2m>1m)单桩长度:14+14=28m 桩截面:400mm×400mm 混凝土强度等级:C40 桩现场运输距离:≥350m 根数:因设计桩基础只有一个规格标准,可以按“根”作为计量单位, 打预制桩:100-5=95根打试桩:100×5%=5根 送桩:每只桩要求送桩,桩顶标高-2.5m,自然地坪标高-0.3m 焊接接桩:查图集为角钢接桩,每个接头重量9.391kg 每根桩一个接头,共100个(其中试桩接桩5个) 按照以上内容,(不包括钢筋骨架)列出项目清单如下表: 分部分项工程量清单表2-4 工程名称:XXX工程第X页共X页 序号项目编码项目名称计量单位工程数量 1 010********* 预制钢筋混凝土桩:二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 95 2 010********* 预制钢筋混凝土桩:试桩;二级土;单桩长度14+14m,桩截面400×400;C40混凝土制作;现场运输≥350m;桩顶标高-2.5m,自然地坪标高-0.3m 根 5 3 010********* 普通方桩接桩:

2021年计价与计量考题及答案

2021年计价与计量考题及答案 2021年全国造价员试题答案 一、简答题(共20分,每一题5分) 1、请简述消耗量标准对现浇商品混凝土有梁板、无梁板、平板的工程量计算规则 答:1、有梁板包括主、次梁与板,按梁、板体积之和计算 2、无梁板按板(包括其边梁)和柱帽体积之和计算。 3、平板按板实体体积计算 2、如何区分消耗量标准中平面天棚、跌级天棚和艺术造型天棚? 答:天棚面层在同一标高者为平面天棚,天棚面层不在同一标高,且高差在400mm以下三级以内的一般直线型平面天棚按跌级天棚相应项目执行;高差在400mm以上或超过三级以及圆弧形、拱形等造型天棚按艺术造型天棚相应项目执行。 3、工程量清单项目及计算规则中对砖基础及砖墙是怎样划分的? 答:消耗量:以设计室外地坪为界线(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙身。 清单:以设计室内地坪为界(有地下室的按地下室室内设

计地坪为界),以下为基础,以上为墙(柱)身。基础与墙身使用不同材料,位于设计室内地坪+300mm以内时以不同材料为界,超过+300mm应以设计室内地坪为界。砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。 4、请简述坡地的建筑物吊脚架空层、深基础架空层建筑面积计算规定? 答:坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。 二、计算题(30分) 某打桩工程有关背景如下: (1)分部分项清单项目费310000元,其中人工费81600元,材料费73060元,机 械费89100元(按基期基价计算的人工费和机械费之和为120000元); (2)该项目的大型施工机械进出场费中的人工费884元,材料费360元,机械费7200元。(基期

造价员工程造价基础知识考试试题及答案

造价员工程造价基础知识考试试题及答案 一、单项选择(各专业必答试题) 1. 工程量清单由哪几部分组成?(A ) A。由分部分项工程量清单、措施项目清单和其他项目清单三部分组成; B。由分部分项工程量清单、措施项目清单、其他项目清单和零星项目清单组成。 2.工程量清单计价计款的构成是什么?( C) A。由分部分项工程费、措施项目费、其他项目费、规费、税金和不可预见费构成; B. 由分部分项工程费、措施项目费、其他项目费、规费、税金、定额测定费、社会保险金构成. C。由分部分项工程费、措施项目费、其他项目费、规费、税金构成。 3。综合单价的定义是什么?(B ) A。综合单价是指完成工程量清单中的一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费和利润。 B。综合单价是指完成工程量清单中的一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素。

4。总承包服务费包括那些内容?( A) A. 总承包服务费的内容,除招标文件另有规定外,一般情况下包括协调工程进度,各专业交叉作业配合协调等发生的费用,以及配合招标材料采购所需的费用. B.总承包服务费的内容包括,协调工程进度,各专业交叉作业的配合,分包单位使用主体施工的脚手架、垂直运输设备、以及修补凿洞的费用。 5.甲方供料是否计价,如何计价?( A) A。甲方供应的材料应计入投标报价中,并在综合单价中体现. B。甲方供应的材料不计入综合单价中。 6.零星工作项目费应在预留金中开销吗?(A ) A 。《计价规范》的 3。4.1 条规定零星工作项目和预留金应分别列项,零星工作项目费不应在预留金中开销。 B .零星工作项目可以在预留金中开销。 7.工程量清单中漏项或有错如何处理?(A ) A 。合同有约定的,按合同约定;合同没有约定的,按《计价规范》 4。0。9 条执行。 B.由招标人承担漏项和量错的风险。 C。不得调整.

造价员(土建工程)工程量计算习题

造价员(土建工程)工程量计算习题 工程量清单计价 【任务】某建筑①轴外墙砖基础如下图:中心线长39.3m,高1.00m,具体做法:100mm厚C15砼垫层;防水砂浆防潮层一道;M5水泥砂浆砌砖基础,对此基础工程进行清单报价(按08规范做招标控制价) 。 ① 1.确定工程量清单项目及工程量 序号 项目编码项目名称项目特征描述计量单位工程量 综合 单价 金额(元) 合价 其中 计费基数暂估价 2.综合单价组价 假定:企业管理费率9%;利润率8%,材料检验试验费率0.2%,

仅考虑人工价差11元/工日 工程量清单综合单价分析表(山西省用)工程名称:共页第页 序号项目 编码 项目 名称 项目 单位 及数 量 定额 编号 定额名 称 定额 单位 含量人工费 ① 材料费 ② 机械 费 ③ 动态调整和 风险费用④ 企业管理费 ⑤=(①+②+ ③)×费率 利润

⑥=(①+②+ ③+⑤)×费 率 综合单价(元) ⑦=(①+②+③+ ④+⑤+⑥)/清单 工程量 二、措施项目清单的计价 【任务】假设投标企业为总承包企业。该拟建工程为六层建筑,分部分项工程直接工程费为100000元。根据施工组织设计确定该拟建工程只发生文明施工、安全施工、临时设施、混凝土及钢筋混凝土模板、脚手架、垂直运输等费用。用我省《计价依据》2005年费用定额和建筑工程消耗量定额计价(材料的检验试验费按材料费的0.2%,风险因素按材料费得3.5%,企业管理费按直接费得9%,利润按直接费加企业管理费得8%). 表2.2-25 措施项目费分析 工程名称:×××工程 序号措施 项目 名称 单 位 数 量 金额(元) 小计人工费材料费机构费企业管 理费 利润风险 因素 1 文明

(整理)造价员试题桩基础习题

本市某商品住宅,设计采用φ377震动式沉管灌注桩200根,其中单独打试桩4根,设计桩长21米,自然地坪标高-0.5米,混凝土桩顶设计标为-3.5米,不设钢筋笼及加劲圈,桩尖长度0.53米,C30砼预制桩尖按每只0.05m3计算,运距按10公里考虑。试按工程量清单计价规范编制工程清单并计算本打桩工程综合单价(管理费、利润费率均为10%)(本题30分) 分部分项工程量清单综合单价计算表(一) 工程名称:计量单位:项目编码:工程数量:项目名称:综合单价: 分部分项工程量清单计价表

解: 沉管灌注桩工程量:V=3.14*0.377*0.377/4*(21-0.53+0.5)*196=458.57 m3 试桩工程量:V=3.14*0.377*0.377/4*20.97*4=9.36 m3 沉管空打工程量:3.14*0.377*0.377/4*(3.5-0.5-0.5)*196=54.67 m3 沉管空打试桩工程量:3.14*.377*0.377/4*2.5*4=1.12 m3 桩尖制作工程量:0.05*200*1.015=10.15 m3 桩尖运输:10 m3 桩尖埋设 200个 以下表格内数据分数设置如下: (1)定额编号8个*0.5分/个=4分 (2)分部分项工程量清单综合单价计算表表头部分 人工费、机械费、材料费、管理费、利润每对5个得1分5*8=4分 (3)计价表内清单编号、项目名称、计量单位、数量、综合单价、合价 分部分项工程量清单综合单价计算表 工程名称:考试表计量单位:根 项目编码:010********* 工程数量:200 项目名称:混凝土灌注桩综合单价:838.54

造价员考试工程计量与计价案例(土建专业)试题与答案_图文_百.

全国造价员培训 教师:陈胜明 2010-8-21 案例一:(模板工程量计算案例) 1、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量 清单计价定额》为依据计算该工程独立基础的模板工程量。 解: S 上=(1.2m+1.25m)×2×0.4m=1.96m2 S 下=(1.8m+2.0m)×2×0.4m=3.04m2 独立基础模板工程量:S=(1.96+3.04)m 2×20=100m2

2、某工程设有钢筋混凝土独立基础20个,基础形式如下所示,试以2009年《四川省建设工程工程量清单计价定额》为依据计算该工程独立基础的模板工程量(基础顶面及基础斜面均支模板)。 解: S 下=(2.4m+3.4m)×2×0.25m=2.90m2 S 上=[0.5×0.7-0.4×0.6]+(0.5+2.4 ×(1.352+0.22)1/2 ×2/2+(0.7+3.4 ×(0.952+0.22 1/2× 2/2=0.11+3.96+3.98=8.05m2 独立基础模板工程量:S=(2.90+8.05)m 2×20=219m2 3、梁模板工程量计算:(略。当梁与柱子连接并以柱子作为支座时,模板长度算至柱侧面,计算面积时不计算梁上表面,只算两个侧面和一个底面,同时扣掉

梁与柱子相交处面积;当梁以墙作为支座时,模板长度仅扣掉支座宽度,计算面积时计算梁沿宽度方向两个侧面积和除支座宽度以外的梁底面积,同时还要计算沿着长度方向的两个端面面积。组价时一定要注意梁的相对高度。) 案例二(关于基础土方工程量计算及综合单价计算)背景资料: 一、设计说明 1、某工程+0.000以下的柱及独立基础平面、剖面图详见下图,此独立基础及柱共计20个。 2、基础垫层为非原槽浇筑,垫层考虑支模,混凝土强度等级为C15(中砂、砾石5-40mm ),独立基础及柱子混凝土强度等级为(中砂、5-40mm 砾石) C20。基础及垫层混凝土均考虑为现场搅拌。 3、本工程建设方已经完成三通一平,基础土壤类别及填土均为三类土壤,均属于天然密实土壤,室内外高差 300mm 。 二、其它要求 1、本基础工程为非桩基工程,土方开挖为人工开挖、放坡,不考虑开挖时地表水排放及基底钎探, 工作面为300mm ,放坡系数为1:0.3。 2、开挖的基础土方中有60%通过人力车运输、堆放在现场50m 的地方。另外的一部分土壤堆放在基坑边。 3、余土外运或取土回填,采用机械运输,场外运输距离为5km 。 4、回填仅有基础回填,考虑为人工夯填。问题: 一、根据设计说明、其它要求、平面剖面图,审查以下分部分项工程量清单中+0.000以下的清单工程

2021年造价员《基础知识》:工程量清单计价文件的编制练习题

2021年造价员《基础知识》:工程量清单计价文件的 编制练习题 1.施工机构迁移费应计入()。 A.建筑安装工程费 B.建设工程管理费 C.工程承包费 D.与项目建设相关的其他直接费用 2.联合运转费是指按照设计规定的工程质量标准,实行整个车间的有负荷和无负荷联合试运转时发生的()。 A.试运转费用支出 B.试运转收入 C.试运转费用大于试运转收入的亏损部分 D.施工单位参加试运转人员的工资 3.下列选项中,工程造价计价依据必须满足的要求不准确的是()。 A.准确可靠,符合实际 B.可信度高,有权威性 C.数据化表达,便于计算 D.定量描述清晰,便于准确利用 4.下列选项中,不属于建筑安装工程直接费的是()。 A.夜间施工费

B.二次搬运费 C.施工企业管理费 D.施工单位搭建的临时设施费 5.在工程量清单计价过程中,起核心作用的是()。 A.工程量清单的标准格式 B.综合单价构成 C.统一的工程量计算规则 D.工程造价信息 6.下列项目中不属于项目决策阶段影响工程造价因素的是()。 A.项目规模合理性 B.项目造价标准水平 C.厂址选择 D.建筑结构选择 7.关于招标文件中提供的工程量清单,下列说法中不准确的是()。 A.工程数量以“吨”为单位的,保留小数点后三位 B.工程量清单应包括项目编码、项目名称、项目特征、计量单位和工程数量五个部分 C.其他项目清单招标人部分包括预留金、材料购置费等 D.其他项目清单招标人部分包括总承包服务费、零星工作费等 8.建筑安装企业计取的教育费附加,计费基础是()。

A.教育培训费 B.营业税 C.城乡维护建设税 D.印花税 9.工程量清单计价制度要求采用的合同计价方式为()。 A.总价合同 B.单价合同 C.可调价格合同 D.固定价格合同 10.工程量清单编制计价文件的程序中,紧接“划分工程项目和计算工程量”之后的步骤是()。 A.汇总工程量 B.按定额计价 C.工料机分析 D.编制基价直接费计算表 11.下列阶段中工程量清单计价法的程序和方法与定额计价法相同的阶段的是()。 A.工程量清单项目组 B.分析综合单价 C.计算工程量 D.费用计算

市政造价员案例真题与解析

二00七年省建设工程造价员资格考试 市政造价案例分析试卷 本卷为案例分析题,初级做1〜5题,总分为100分,中级做2、3、4、5、7题、高级做2、3、5、6、7 题,总分为120分。要求分析合理,结论正确。 一.(本题20分) 方要求密实度达到93% (10T震动压路机碾压),道路挖土3980m3,填方2080nt施工采用1 m*反铲挖掘机挖三类土(不装车);土方平衡挖、填土方场运输50米(75 kw推土机推土)不考虑机械进退场; 余方弃置拟用人工装土,自卸汽车(8t)运输3 km ;路床碾压按路面宽度每边加30cm。根据上述情况,进行道路土方工程工程量清单分部分项计价。(人、材、机价格及费率标准依据2004省市政工程计价表,不调整。) 工程量计算表

分部分项工程量清单综合单价计算表 工程名称:某道路计量单位:m 项目编码:工程数量:3980 分部分项工程量清单综合单价计算表 工程名称:某道路计量单位:m 项目编码:工程数量:2080项目名称:填方(密实度93% 综合单价:5.33 解析:本题考点是计价表的运用 1、表中的人工费、材料费、机械费是用计价表中的基价乘以现场实算工程量 2、管理费、利润计算基础是(人工费+机械费)X规定费率 3、综合单价二艺分部分项费用+实算工程量

(本题20分) 请按下表要求进行定额换算及综合基价计算:

排水管道管径500mm 水 泥砂浆接口 1350 10个口 6-222 63.14 X 0.89 56.19 120度和180度列项的。 100 底混凝土垫层需要找坡时,其中人工不变。③换算过程: 原人工+管理费+利润=527.96* ( 1+0.37+0.16) 调整后人工+管理费+利润=527.96**0.87* ( 1+0.37+0.16) 调整后综合单价= 原综合单价-(原人工+管理费+利润-调整后人工+管理费+利润)=2605.26-【527.96* (1+0.37+0.16 ) -527.96**0.87* ( 1+0.37+0.16 )】=2605.26-527.96* ( 1+0.37+0.16) * ( 1-0.87 ) =2605.26-527.96* ( 1+0.37+0.16)*0.13=2500.25 注6:①本题换算原因管座角度与定额不同②换算规则: (61P1) 七、实际管座角度与定额不同时,采用第三章非定型管座定额项目。 企口管的膨胀水泥砂浆接口和石棉水泥接口适于 360度,其他接口均是按管座 如管座角度不同,按相应材质的接口做法,以管道接口调整表进行调整 (见下表): 注:现浇混凝土外套环,变形缝接口,通用于平口、企口管。 八、 定额中的水泥砂浆抹带,钢丝网水泥砂浆接口均不包括抹口,如设计要求抹口时,按抹口周长每 - 廷米增加水泥砂浆 0. 042m 、人-I-9 . 22T 日计算。 九、 如工程项目的设计要求与本定额所采用的标准图集不同时,套用第三章非定型的相应项目。 十、定额中计列了砖砌、石砌一字式、门字式、八字式适用于 D300~D2400ml 不同复土厚度的出水口,是 按(1996) 《给排水标准图集,合订本 S2,应对应选用,非定型或材质不同时可套用通用册或本册第三章相 应项目另行计算.③本题中根据表中第二条换算。

2021年造价员《基础知识》:工程量清单的编制练习题

2021年造价员《基础知识》:工程量清单的编制练习 题 2021年造价员《基础知识》:工程量清单的编制练习题 1.根据《建设工程工程量清单计价规范》(GB 50500--2008)的规定,工程量清单应由具有编制招标文件水平的()实行编制。 A.招标人 B.招标人或受其委托具有相对应资质的中介机构 C.具有相对应资质的中介机构 D.建设行政主管部门 2.《建设工程工程量清单计价规范》(GB 50500--2008)的性质属于()。 A.国家标准 B.行业标准 C.地方标准 D.推荐性标准 3.根据《建设工程工程量清单计价规范》(GB 50500--2008)的规定,工程量清单的准确性和完整性由()负责。 A.造价工程师 B.造价咨询人 C.招标人 D.投标人

4.《建设工程工程量清单计价规范》(GB 50500--2008)的术语中,关于计日工的解释准确的是()。 A.完成工程量清单中没有定价的项目所需要的费用 B.完成工程量清单中暂列金额的项目所需要的费用 C.完成未明确项目所需的费用 D.完成发包人提出的施工图纸以外的零星项目或工作 5.工程量清单中的()是非工程实体项目。 A.分部分项工程 B.措施项目 C.暂列金额 D.材料暂估价 6.根据《建设工程工程量清单计价规范》(GB 50500--2008)的规定,工程量清单不能表现的内容有() A.其他工程项目名称和数量 B.分部分项工程项目名称和数量 C.措施项目名称和数量 D.分部分项工程项目造价 7.根据《建设工程工程量清单计价规范》(GB 50500--2008)的规定,分部分项工程量清单的项目编码设置分()。 A.三级 B.四级 C.五级

造价员考试工程计量与计价实务(土建工程)试题-选择题

造价员考试工程计量与计价实务(土建工程)试题1 单项选择题 1.民用建筑分[ ]两大部分。 a生活建筑和公共建筑 b 居住建筑和公共建筑 c居住建筑和文化建筑 d生活建筑和公共建筑 解析:民用建筑指的是供人们活动的建筑。包括居住建筑和公共建筑两大部分。 2.严寒地区受动荷载作用的焊接结构,应选用碳素结构钢的品种是[ ]. a.q235-af b.q235-b c.q235-a.b d.q235-d 答案:d 解题要点:碳素结构钢按脱氧程度分镇静钢、半镇静钢和沸腾钢。镇静钢最好,质量等级自a到d逐次提高,在低温承受动荷载的焊接结构,工作环境恶劣,应选用d级的镇静钢。 3.调制罩面用的石灰浆不得单独使用,应掺入麻刀和纸筋等以[ ] a.节省石灰 b.防止开裂 c.易于施工 d.增加美观度

答案:b 解题要点:石灰浆在空气中硬化时有体积收缩现象,为防止抹面因收缩而开裂,应掺入麻刀或纸筋抵抗收缩拉力,防止裂缝。 4.其他条件一定时混凝土强度随水灰比的增大而[ ]. a.增大 b.不变 c.降低 d.不一定 答案:c 解题要点:决定混凝强度的因素有水泥标号、水灰比、骨料性质、温湿度、龄期等。水灰比越大,多余的水越多(因水泥水化所需水量是一定的)。多余的水在混凝土中会形成水泡或蒸发形成气孔,从而使强度降低。 5.试配c35混凝土,容重为2 450kg/m3,现已知单位水泥用量428 kg,单位用水量182kg,则该混凝土1 立方米所需的砂石总重量为[ ]kg. a.1 284 b.1 840 c.1 498 d.1 584 答案:b 解题要点:1立方米,混凝土重2450k8,是由4种成分组成。现已知水和水泥的用量,所以砂石总重量应为2 450—(428+182);1 840kg. 6.某混凝配比设计中,、已知单位用水量为180 kg,水灰比为

造价实例(土建全实例),造价员实操

一、土石方工程清单编制例题 例1:某工程外墙外边线尺寸为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m ×1.68m ;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置,按规范编制该工程平整场地清单项目。 解:该工程按自然标高计算,多余土方平均厚度0.10m ,按题意需考虑外运。 工程量计算: 平整场地:S =36.24×12.24+3.84×1.68×4=469.38m 2 例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水 位标高为 -1.1m ,土方 含水率30%; 室外地坪设计 标高- 0.15m ,交付 施工的地坪标 高-0.3m ,基 坑回填后余土 弃运5km 。试计算该基础土方开挖工程量,编制工程量清单。 解:本工程基础槽坑开挖按基础类型有1-1、2-2和J -1 三种,应分别列项。工程量计算:挖土深度=1.6-0.3=1.30 m 1、断面1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3 其中:湿土 V =31.78×1.4×0.5=22.25m 3 2、断面2-2:L =9-0.7×2+0.38=7.98m V =7.98×1.6×1.3=16.60m 3 图4-1

其中:湿土V=7.98×1.6×0.5=6.38m3 3、J-1:V=2.2×2.2×1.3×3=18.88m3 其中:湿土V=2.2×2.2×0.5×3=7.26m3 根据工程量清单格式,编制该基础土方开挖工程量清单如下表: 表1-2 例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。工程设计室外地坪标高-0.45m,交付施工场地标高-0.55m,管底(外壁)平均标高-2.35m;管间有砖砌窨井6只,井底垫层尺寸1.3m×1.3m;开挖土方三类,无地下水,管沟内原土回填夯实,余土现场运距120m。试编制该管沟土方开挖工程量清单。 解:根据已知工程资料,确定清单项目的描述内容,编制清单如下: 分部分项工程量清单表1-3
