第六章 建筑工程量计算

建筑工程工程量

建筑工程工程量
在建筑工程中,工程量的编制是非常重要的一项工作。
它是指根据建筑设计图纸、施工方案和施工组织设计等资料,对各项工程量进行计算,确定工程所需的材料、人工和机械设备数量的过程。
工程量的编制通常包括以下几个步骤:
1. 清单的编制:根据设计图纸和相关技术要求,逐项列出工程所需的材料、构件和设备,并注明数量、规格和单位。
2. 材料计量:根据设计要求和规范,对工程所用材料的数量进行计算。
常见的计量方法有体积法、面积法、长度法和重量法等。
3. 人工计量:根据施工方案和施工工艺,确定各项工种所需的人工工时和人数。
一般将人工工时按工种划分,在清单中进行计量。
4. 设备计量:根据施工方案和施工组织设计,确定工程所需的机械设备种类和数量。
同样,在清单中对设备进行计量。
5. 措施项目的编制:根据地质、水文等特殊条件,对工程中需要采取的特殊措施进行编制,如地基处理、排水设计等。
工程量编制的目的是为了确定工程所需的材料、人工和设备的数量,为施工组织和物资采购提供依据。
通过准确编制工程量,可以有效控制工程成本,提高工程质量,确保工程的顺利进行。
因此,在建筑工程中,工程量编制是一个非常重要的环节,必须认真对待,并按规范和要求进行操作。
建筑安装工程工程量计算规则

建筑安装工程工程量计算规则建筑安装工程工程量计算是指对建筑安装工程项目进行施工量的计算与核算。
工程量计算是工程建设中的一个重要环节,通过对工程项目的施工量进行统计核算,可以合理安排建设进度、估算工程投资、确定施工人员需求、制定施工方案,为工程的顺利进行提供可靠的依据和保障。
下面是建筑安装工程工程量计算的一般规则:1.工程量计算的基本原则-完整性原则:工程量计算应覆盖所有施工工作内容,确保计算结果的全面准确。
-确定性原则:采用明确的计算方法和标准,使计算结果具有可比性和可信度。
-统一性原则:在同一工程项目范围内,工程量计算应采用统一的计算依据和标准。
-微重原则:对于精度较低、施工便利的小件工程,可以不列入工程量计算。
-集约原则:对于重复性较高的相似工程,可以通过单位工程量或组合工程量计算。
2.工程量计算的步骤-第一步:制定工程量计算表:根据工程项目的不同特点和施工工艺,编制适用的工程量计算表格。
-第二步:编制工程量清单:根据设计图纸、规范和相关施工文件,将工程项目按照工程部位划分,逐项编制工程量清单。
-第三步:计算工程量:根据设计图纸的尺寸、数量和相关标准,计算每一项工程的施工量。
-第四步:核实工程量:经过初步计算后,应进行核实,确保工程量计算的准确性和可靠性。
-第五步:编制工程量统计表:按照工程项目的不同工种及施工阶段,逐项统计工程量,形成工程量统计表。
-第六步:审查与确认:由工程负责人对工程量统计表进行审查和确认,确保计算结果的准确性。
3.工程量计算的计量单位工程量计算的计量单位应与实际施工工作相适应,常用的计量单位有:米、平方米、立方米、公斤、台、件、端等。
4.工程量计算的计算方法工程量计算的计算方法根据不同的施工工作内容和工程项目的特点而定,一般包括:-面积法:适用于墙面、地面和天花板等面积较大且规整的工程量计算。
-周长法:适用于管道、线缆等围绕建筑物周边、环绕曲线形状的工程量计算。
-全长法:适用于线缆、管道等连续线性结构的工程量计算。
建筑面积计算规则

4.多层建筑坡屋顶内和场馆 4.多层建筑坡屋顶内和场馆 看台下
• 设计加以利用时净高超过2.10m的部位应计 设计加以利用时净高超过2.10m的部位应计 2.10m 算全面积; 算全面积; • 净高在1.20m至2.10m的部位应计算1/2面积; 净高在1.20m 2.10m的部位应计算1/2面积 1.20m至 的部位应计算1/2面积; • 当设计不利用或室内净高不足1.20m时不应 当设计不利用或室内净高不足1.20m 1.20m时不应 计算面积。 计算面积。
6.坡地的建筑物吊脚架空层、 6.坡地的建筑物吊脚架空层、 坡地的建筑物吊脚架空层 深基础架空层
• 设计加以利用并有围护结构的,层高在 设计加以利用并有围护结构的, 2.20m及以上的部位应计算全面积 及以上的部位应计算全面积; 2.20m及以上的部位应计算全面积; • 层高不足2.20m的部位应计算l/2面积。 层高不足2.20m的部位应计算l/2面积。 2.20m的部位应计算l/2面积 • 设计加以利用、无围护结构的建筑吊脚架 设计加以利用、 空层,应按其利用部位水平面积的1/2计算; 1/2计算 空层,应按其利用部位水平面积的1/2计算; • 设计不利用的深基础架空层、坡地吊脚架 设计不利用的深基础架空层、 空层、多层建筑坡屋顶内、 空层、多层建筑坡屋顶内、场馆看台下的 空间不应计算面积。 空间不应计算面积。
8.建筑物间有围护结构的架 8.建筑物间有围护结构的架 空走廊
• • • • 按其围护结构外围水平面积计算。 按其围护结构外围水平面积计算。 层高在2.20m及以上者应计算全面积; 2.20m及以上者应计算全面积 层高在2.20m及以上者应计算全面积; 层高不足2.20m者应计算1/2面积。 2.20m者应计算1/2面积 层高不足2.20m者应计算1/2面积。 有永久性顶盖无围护结构的应按其结构底 板水平面积的1/2计算。 1/2计算 板水平面积的1/2计算。 • 无永久性顶盖的架空通廊不计算其建筑面 积。 • 多层架空通廊根据各层的形式分层计算建 筑面积。 筑面积。

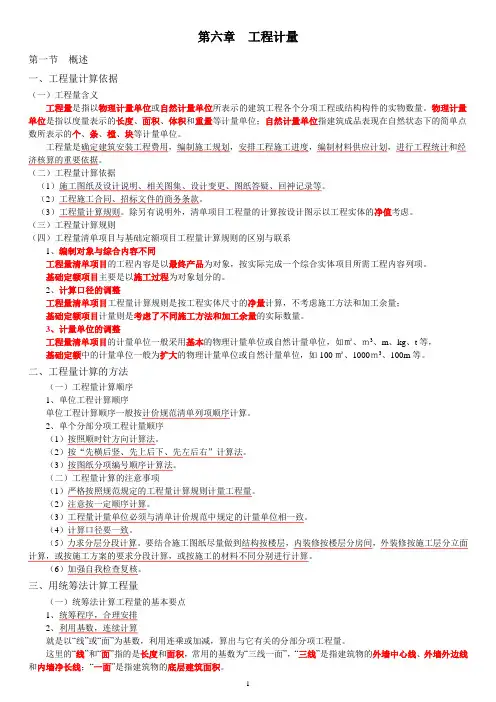

6、工程计量

第六章工程计量第一节概述一、工程量计算依据(一)工程量含义工程量是指以物理计量单位或自然计量单位所表示的建筑工程各个分项工程或结构构件的实物数量。
物理计量单位是指以度量表示的长度、面积、体积和重量等计量单位;自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位。
工程量是确定建筑安装工程费用,编制施工规划,安排工程施工进度,编制材料供应计划,进行工程统计和经济核算的重要依据。
(二)工程量计算依据(1)施工图纸及设计说明、相关图集、设计变更、图纸答疑、回神记录等。
(2)工程施工合同、招标文件的商务条款。
(3)工程量计算规则。
除另有说明外,清单项目工程量的计算按设计图示以工程实体的净值考虑。
(三)工程量计算规则(四)工程量清单项目与基础定额项目工程量计算规则的区别与联系1、编制对象与综合内容不同工程量清单项目的工程内容是以最终产品为对象,按实际完成一个综合实体项目所需工程内容列项。
基础定额项目主要是以施工过程为对象划分的。
2、计算口径的调整工程量清单项目工程量计算规则是按工程实体尺寸的净量计算,不考虑施工方法和加工余量;基础定额项目计量则是考虑了不同施工方法和加工余量的实际数量。
3、计量单位的调整工程量清单项目的计量单位一般采用基本的物理计量单位或自然计量单位,如㎡、m3、m、kg、t等,基础定额中的计量单位一般为扩大的物理计量单位或自然计量单位,如100㎡、1000m3、100m等。
二、工程量计算的方法(一)工程量计算顺序1、单位工程计算顺序单位工程计算顺序一般按计价规范清单列项顺序计算。
2、单个分部分项工程计量顺序(1)按照顺时针方向计算法。
(2)按“先横后竖、先上后下、先左后右”计算法。
(3)按图纸分项编号顺序计算法。
(二)工程量计算的注意事项(1)严格按照规范规定的工程量计算规则计量工程量。
(2)注意按一定顺序计算。
(3)工程量计量单位必须与清单计价规范中规定的计量单位相一致。
工程量主要计算公式

工程量主要计算公式在工程领域中,工程量的计算是非常重要的一项工作。
工程量计算是指根据工程设计图纸和相关技术规范,计算出工程项目所需的各种材料、人工和机械设备的数量,以及工程项目的总造价。
通过工程量计算,可以有效地控制工程项目的成本,保证工程质量,提高工程施工效率。
在工程量计算中,有一些主要的计算公式是必不可少的,下面将介绍一些工程量主要计算公式。
1. 面积计算公式。
在建筑工程中,面积是一个非常重要的参数,需要经常进行计算。
常见的面积计算公式包括:矩形面积计算公式,面积 = 长×宽。
三角形面积计算公式,面积 = 底×高 / 2。
圆形面积计算公式,面积 = π×半径²。
这些面积计算公式可以帮助工程师快速准确地计算出建筑物的各个部分的面积,为后续的工程量计算提供基础数据。
2. 体积计算公式。
在土木工程和水利工程中,经常需要计算各种结构和设施的体积。
常见的体积计算公式包括:长方体体积计算公式,体积 = 长×宽×高。
圆柱体体积计算公式,体积 = π×半径²×高。
锥体体积计算公式,体积 = π×半径²×高 / 3。
这些体积计算公式可以帮助工程师准确地计算出各种结构和设施的体积,为工程量计算提供重要数据。
3. 材料用量计算公式。
在工程施工中,各种材料的用量是一个非常重要的参数,需要经常进行计算。
常见的材料用量计算公式包括:混凝土用量计算公式,用量 = 面积×厚度×比例系数。
砖块用量计算公式,用量 = 墙体长度×墙体高度×砖块数量系数。
钢筋用量计算公式,用量 = 钢筋截面积×长度。
这些材料用量计算公式可以帮助工程师快速准确地计算出各种材料的用量,为工程施工提供重要数据。
4. 人工工时计算公式。
在工程施工中,人工工时是一个非常重要的参数,需要经常进行计算。
建筑工程工程量清单计算

建筑工程工程量清单计算
在进行建筑工程工程量清单计算时,首先需要对每一项工程项目进行详细的测量和计算,然后按照标准的计量单位进行统一换算,最后将所有的工程量进行综合计算得出总量。
以墙体工程为例,首先需要对墙体的长度、高度和厚度进行测量,然后根据设计图纸和规范要求计算出墙体的体积。
接着,根据材料的种类(如砖、混凝土等)和规格确定每平方米墙体所需的材料数量,然后将墙体的体积与每平方米所需的材料数量进行乘法运算,得出总的材料数量。
在计算柱子工程工程量时,同样需要进行详细的测量,确定柱子的高度、直径或边长等尺寸。
根据设计图纸和规范要求计算出柱子的体积,然后结合柱子所需的材料种类和规格,计算出每根柱子所需的材料数量,最后乘以总的柱子数量得出总的材料数量。
其他工程项目的计算方法类似,需要根据具体的建筑构件和材料种类进行详细的测量和计算,然后根据设计要求和规范进行换算得出总的工程量。
在进行工程量清单计算时,应注意文中的描述不能有标题相同的文字,以避免造成混淆和误解。
可以使用具体的工程项目名称进行描述,同时确保文字准确、清晰明了,以便他人能够准确理解和使用。
第六章工程量清单计价
一、13版《清单计价规范》对招标控制价 的一般规定 (一)招标控制价
招标控制价是指招标人根据国家或省级、 行业建设主管部门颁发的有关计价依据和办 法,以及拟定的招标文件和招标工程量清单, 结合工程具体情况编制的招标工程的最高投 标限价。
(二)关于招标控制价的一般规定
1.国有资金投资的建设工程招标,招标 人必须编制招标控制价。 2. 招标控制价应由具有编制能力的招标 人或受其委托具有相应资质的工程造价咨询 人编制和复核。 3. 工程造价咨询人接受招标人委托编制 招标控制价,不得再就同一工程接受投标人 委托编制投标报价。 4. 招标控制价应按照本规范的相关规定 编制,不应上调或下浮。
二、13版清单计价规范中工程量清单计价 的相关概念和有关规定
(一)相关概念 1、综合单价是指完成一个规定清单项目所需的人 工费、材料费和工程设备费、施工机具使用费和企业 管理费、利润以及一定范围内的风险费用。 2、风险费用隐含于已标价工程量清单综合单价中, 用于化解发承包双方在合同中约定内容和范围内的市 场价格波动风险的费用。
6.计算清单项目的企业管理费和利润
企业管理费和利润通常根据各地区规定的费 率乘以规定的计价基础得出。 (1)企业管理费=直接工程费(或直接工程 费中人工费)×管理费费率 (2)利润=直接工程费(或直接工程费中人 工费)×利润率
7.计算清单项目的综合单价
清单项目综合单价=(直接工程费+企业管 理费+利润)/清单工程量 其中: 企业管理费——应分摊到某一计价定额分 项工程中的企业管理费,可以根据所用定额规 定的计算方法确定。 利润——某一分项工程应收取的利润,可 以根据费用定额规定的利润率和计算方法确定。
1.分部分项工程费的编制
(1)综合单价中应包括招标文件中划分的 应由投标人承担的风险范围及其费用,招标文 件中没有明确的,应提请招标人明确。 在施工过程中,当出现的风险内容及其范 围(幅度)在合同约定的范围内时,合同价款 不作调整 (2)分部分项工程中的单价项目,应根据 招标文件和招标工程量清单项目中的特征描述 确定综合单价计算。
建筑工程预算工程量计算规则
建筑工程预算工程量计算规则1. 引言建筑工程预算是确定建筑工程造价的一项重要工作。
其中,工程量计算是建筑工程预算编制的基础。
本文将介绍建筑工程预算中的工程量计算规则,包括工程量的划分方法、计算公式及其应用。
2. 工程量划分方法建筑工程量的划分方法根据不同的建筑部位和材料特点进行划分,常用的划分方法包括按照功能划分、按照部位划分和按照材料划分。
2.1 按照功能划分按照功能划分是将建筑工程按照其功能进行划分,适用于建设项目较为复杂或功能需求较为明确的情况。
常见的功能划分包括结构工程量、建筑装饰工程量、给排水工程量等。
2.2 按照部位划分按照部位划分是将建筑工程按照其不同部位进行划分,适用于建筑结构相对简单或需要对某一特定部位进行详细计算的情况。
常见的部位划分包括地基工程量、墙体工程量、屋面工程量等。
2.3 按照材料划分按照材料划分是将建筑工程按照其所使用的材料进行划分,适用于需要对材料的消耗进行详细计算的情况。
常见的材料划分包括水泥工程量、钢筋工程量、砖工程量等。
3. 工程量计算公式及应用工程量计算公式是根据建筑工程的具体情况和要求,通过对相关参数进行综合计算得出的结果。
常用的工程量计算公式包括单体工程量计算公式、总工程量计算公式和明细工程量计算公式。
单体工程量计算公式是指对建筑工程的每个单体进行量化计算的公式。
根据具体的部位、材料、形状等因素,可以采用不同的计算方法和公式。
常见的单体工程量计算公式包括单体墙体工程量计算公式、单体屋面工程量计算公式等。
3.2 总工程量计算公式总工程量计算公式是指对整个建筑工程的总量进行计算的公式。
根据工程量的划分方法和计算要求,可以采用不同的计算方法和公式。
常见的总工程量计算公式包括总建筑面积计算公式、总土方工程量计算公式等。
明细工程量计算公式是对工程量的细节进行计算的公式。
根据工程的具体要求和细节特点,可以采用不同的计算方法和公式。
常见的明细工程量计算公式包括砂浆用量计算公式、钢筋用量计算公式等。
《房屋建筑与装饰工程工程量计算规范》
《房屋建筑与装饰工程工程量计算规范》该规范分为六个章节,包括总则、基本编制要求、工程计量程序、建筑工程计量、装饰工程计量以及附则。
本文将分章节对其进行梳理。
第一章总则总则章首先介绍了编制该规范的目的和依据。
该规范旨在规范房屋建筑与装饰工程的工程量计算,包括建筑工程与装饰工程两个方面。
其依据包括国家有关建筑与装饰工程的法律法规、标准、规范及技术文件。
第二章基本编制要求基本编制要求章节首先介绍了工程量计算的基本原则,即准确性、完整性、一致性和可比性。
在计算工程量时,需要考虑可行性、合理性和经济性。
接着详细描述了工程量计算的基本单位和计算原则。
对于不同的建筑工程与装饰工程项目,给出了相应的计量要求。
第三章工程计量程序工程计量程序章节侧重介绍了工程计量的具体步骤和程序。
其中包括编制工程量计算表、编制工程量目录及工程量清单等内容。
该章节还详细描述了计量表的编制要求、内容及格式。
第四章建筑工程计量建筑工程计量章节是整个规范的核心内容,详细介绍了建筑工程计量的具体要求和方法。
首先是建筑工程的项目分类,并对每个项目的计量方法进行详细的说明和示例。
其中包括土建工程、结构工程、给排水工程、电气工程等项目的计量。
第五章装饰工程计量装饰工程计量章节侧重介绍了装饰工程的计量要求和方法。
主要包括油漆装饰、铝合金门窗、水暖电工及室内装饰等项目。
对于每个项目,规范都给出了详细的计量方法和示例,以保证计量工作的准确性和规范性。
第六章附则附则章节对该规范的实施进行了一些补充说明。
其中包括有关工程量计算软件和数据库的引用,以及对相关标准、规范和技术文件的引用。
综上所述,《房屋建筑与装饰工程工程量计算规范》是一项对房屋建筑与装饰工程工程量计算进行规范的文件。
通过规定的步骤、方法和要求,可以使工程量计算工作更加准确、完整和规范,提高工程计量的可比性和可操作性。
2020年(建筑工程管理)建筑工程工程量计算规则
(建筑工程管理)建筑工程工程量计算规则建筑工程计算规则建筑工程计算规则 (1)第一章土石方工程 (2)第二章桩基础工程 (6)第三章砌筑工程 (9)第四章混凝土及钢筋混凝土工程 (12)第五章厂房大门、特种门、木结构工程 (17)第六章金属结构工程 (21)第七章屋面及防水工程 (23)第八章防腐、隔热、保温工程 (26)第九章模板工程 (28)第十章脚手架工程 (30)第十一章混凝土泵送增加费 (33)第十二章垂直运输工程 (34)第十三章材料二次运输 (35)第十四章建筑物超高增加人工、机械 (36)第一章土石方工程说明1.1 土方1.1.1 土壤分类:详见《计价规范》表A.1.4-1《土壤及岩石(普氏)分类表》。
1.1.2 平整场地适用于建筑场地厚度在±30cm内的挖、填、运、找平。
1.1.3 本章未包括地下水位以下施工的排水费用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算。
1.1.4 人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
1.1.5 人工挖桩间土方时,按相应子目的人工乘以系数1.3。
1.1.6 支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。
1.1.7 在有挡土板支撑下采用人工挖土方时,人工乘以系数1.2。
1.1.8 机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:1.挖地下室土方,按机械挖土方95%计,人工挖土方5%计算。
2. 非地下室挖土方,按机械挖土方93%计,人工挖土方7%计算。
1.1.9 土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1.1。
1.1.10 机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1.1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第六章建筑工程量计算这章单选题、多选题占分值较高。
教材变化:略有新加本章重点:1.建筑面积计算规则;2.工程量计算:(1)人工挖土方;(2)砌体;(3)混凝土、钢筋混凝土中的模板、混凝土和钢筋的计算。
本章熟悉:1.装饰装修工程量计算规则。
小计算、计算规则第一节工程识图一、工程图纸及其分类了解(一)基本规定7.尺寸:单位:除建筑标高和总平面图以米为单位外,其他图纸一律以毫米为单位。
所以图纸上不注尺寸单位。
在半径前加字母R,在直径前加字母φ。
球加SR,Sφ。
新加8.标高:形容高度方向的尺度。
相对标高:以建筑物室内首层地面为零点而测定的高度。
符号、单位、正负。
第二节房屋建筑面积计算方法二、建筑面积计算规则掌握1.在该计算与不该计算之间用这样的原则:能否成为一间房屋。
看9条不计算的内容,不能形成房子,当然不能计算建筑面积。
2.外皮:结构外围、外墙外围、围护结构外围、幕墙外围、保温隔热层外围。
3.层高(单层高度):2.2m及以上全算;不足2.2m算一半。
净高:2.1m以上全算;2.1—1.2m算一半;1.2m以下不算。
只要斜面,按净高计算。
4.除了高度限制之外,只算一半的:第6、8、11、12、16、17、18、19条。
5.特别的:15条。
第三节房屋建筑工程量计算一、土方工程(一)平整场地熟悉1.定义:指挖、填土方厚度在±30cm以内的。
2.计算:S平=(外墙外边线长+4)×(外墙外边线宽+4)(二)人工挖土掌握1.人工挖槽、基坑和土方的区别:包括平整场地在内,超过的均算土方工程。
2.计算:均按体积计算。
人工挖沟槽:(1)放坡:①起点:深度超过多少就应该放坡?表6—3②放坡系数:B=KH(2)工作面:表6—4 工作面图上没有表示。
(3)槽长计算:外墙沟槽按中心线;内墙沟槽按净长线。
(4)V=(a+2c+KH)×H×L注意:P302表6--4下面,需支挡土板时,每侧增加10cm宽,不再计算放坡。
放坡就不做挡土板,做挡土板就不做放坡。
二、门窗工程各类门、窗制作、安装工程量均按门、窗洞口的面积计算。
三、砌体工程掌握主要项目计算(一)砖基础掌握1.基础与砖墙的划分:(1)同一种材料时:以设计室内地面为界,即以一层地面为界。
(2)不同材料时:±300mm以内,按材料分界;±300mm以外时,按设计室内地面分界。
2.计算:V砖石=基础长度×基础断面面积±应并入(扣除)体积(1)±应并入(扣除)体积应扣除:钢筋混凝土部分、0.3m2以上孔洞钢筋混凝土部分另计算不扣除:相当于多算了一点。
原则:应该是所占体积很小,对总量影响很小。
(2)基础断面面积:放脚:等高、不等高;层数;墙厚。
①基础断面面积=墙厚×基础墙高+大放脚增加的面积(查表6—5)②基础断面面积=墙厚×(基础墙高+大放脚折加高度)(3)基础长度:外墙按中心线;内墙按净长线。
小结:求砖基础工程量的步骤:(1)求基础的长;(内外)(2)求基础断面面积(放脚);(3)求体积。
(二)实心砖墙掌握计算总原则:砖墙体积=墙厚×墙长×墙高应扣除:(1)门窗洞口、过人洞、空圈;不装门的洞口(2)钢筋混凝土柱、梁;(3)砖平旋、平砌砖过梁;这部分另计算的(4)暖气包壁龛、内墙板头;板上皮标高3m,板厚120mm,内墙计算高度是?不扣除:(1)梁头、外墙板头;问:不扣除的原则是什么?(2)檩头、垫木、木楞头、沿椽木、木砖、门窗走头;放在墙里的一小块木头。
(3)钢筋、木筋、铁件、钢管及0.3m2以下的孔洞;木筋是什么?跟钢筋比较,是木棍。
(4)突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等体积亦不增加。
计算:V砖墙=(墙长×墙高-门窗洞口面积)×墙厚± 应并入(扣除)体积1.墙厚:115、240、3652.墙长:外墙按中心线;内墙按净长线。
3.墙高:外墙、内墙、女儿墙。
4.±应并入(扣除)体积:小结:求砖墙工程量步骤:(1)求墙长;(2)求门窗面积;(3)求墙高;(4)体积=(墙长×高―门窗面积)墙厚―体积。
四、混凝土及钢筋混凝土掌握(一)模板工程量1.现浇混凝土及钢筋混凝土按混凝土与模板接触面的面积。
①支模高度超过3.6m;②重叠部分不计算模板;③0.3m2以内不扣除,侧壁不增加;(2)现浇钢筋混凝土框架,分别按梁、板、柱、墙有关规定计算。
(2)杯型基础杯口高度大于杯口大边长度的,套高杯基础定额项目。
(3)阳台、雨蓬:外挑部分的面积。
(4)楼梯:露明面的面积,不扣除小于500mm梯井所占面积。
(5)混凝土台阶不包括梯带。
(6)小型池槽按体积计算。
2.预制混凝土及钢筋混凝土构件模板工程:按混凝土实体的体积以m3计算。
(二)混凝土工程1.现浇混凝土工程:实体体积(1)基础:①有肋带形基础:(墙下基础)肋高与肋宽之比在4:1以内按整体计;超过4:1时,分别计。
②独立基础:(柱下基础)③满堂基础:(片筏、箱形基础)(2)柱:柱子断面尺寸×柱高(3)梁:梁断面尺寸×梁长(4)板:板面积×板厚(5)墙:类似砖墙计算(6)楼梯:按水平投影面积计算(7)阳台、雨蓬:按伸出外墙的水平投影面积计算(8)栏杆:按净长度以延长米计算(9)预制板的补现浇板缝时,板缝宽度超过20cm者按平板计算。
小结:混凝土最根本的计算是体积,有三个按面积计算(楼梯、阳台、雨罩);有一个按长度(栏杆)计算。
(三)钢筋工程计算:设计长度×单位重量,以吨计算汇总。
1.普通钢筋钢筋长度=构件长度-保护层厚度+增加长度(1)保护层厚度:P322表6—7(2)增加长度:一级钢筋端部应弯钩;弯起钢筋增加长度。
①弯钩:半圆钩:6.25d;②弯起:450时,0.414h2.箍筋箍筋总长度=每根箍筋长度×箍筋数量(1)每根箍筋长度:直径10mm以下的:构件外围周长;10mm以上的:构件外围周长再加25mm。
(2)箍筋数量:分两种:①连续环状的:比如基础。
(构件长-保护层)÷箍筋间距②独立构件:比如一根梁、柱子。
(构件长-保护层)÷箍筋间距+1五、楼地面工程熟悉(一)地面垫层:主墙间净面积×垫层厚度=体积(二)楼地面面层、找平层:1.整体面层、找平层:主墙间的净面积,开口部分不计算。
2.块料面层:实铺面积,开口部分计算。
3.楼梯:面层按水平投影面积计算。
楼梯与走廊的划分:以踏步梁或平台梁外缘为界,里面是楼梯,外面是走廊。
4.台阶面层:包括踏步及最上一层踏步沿300mm,按水平投影面积计算。
(三)其他分项工程1.踢脚板:按延长米计算,不扣除门洞等,侧壁也不增加。
2.散水、防滑坡道:按面积计算。
3.栏杆、扶手:按延长米计算。
4.防滑条:按延长米计算(两端减300mm)三个按长度以米计;一个按体积计。
六、装饰装修工程熟悉(一)内墙面抹灰:内墙面长(主墙间净长)×内墙面高-门窗洞口和空圈(二)外墙面抹灰:1.外墙面抹灰:外墙面的垂直投影面积-门窗洞口、外墙裙、0.3m2空洞外墙面的垂直投影面积=外墙周长×高砖墙高到哪儿,抹灰抹到哪儿!露出多少抹多少2.外墙裙:长度×高度-门窗洞口及0.3m2孔洞3.窗台线等:展开在300mm以内时,按延长米计;展开在300mm以外时,按展开面积计4.栏板、栏杆:立面垂直投影面积×2.25.阳台底面:带悬臂梁者,再×1.36.雨蓬:带反沿或反梁者,×1.2;带悬臂梁者,×1.27.墙面勾缝:按垂直投影面积计,扣除抹灰,不扣除门窗洞口等(三)外墙装饰抹灰1.外墙各种装饰抹灰以实抹面积计算。
2.窗台线等:以展开面积计算。
与外墙普通抹灰比有什么区别?算得细!(四)块料面层1.墙面贴块料面层以实贴面积计算。
2.墙裙:1500mm以下所墙裙;超过1500mm按墙计算;低于300mm按踢脚板计算。
(七)天棚抹灰1.天棚抹灰按主墙间的净面积计算。
什么是主墙?180mm以上厚度的砖墙和100mm厚的钢筋混凝土墙。
2.密肋梁和井字梁天棚抹灰面积,按展开计算。
梁的侧面都应计算4.檐口天棚的抹灰面积,并入相同的天棚抹灰中。
(十)天棚面装饰1.天棚装饰面积,按主墙间实铺面积计算。
天棚抹灰、龙骨、装饰(面层)均按主墙间(十一)喷涂、油漆、裱糊工程量计算均按楼地面、天棚面、墙、柱、梁面装饰工程的相应的工程量计算规则规定计算。
