EPS工程量计算规则和组价原则

合集下载

工程量计算概述及规则

工程量计算概述及规则

工程量计算概述及规则1.工程量计算的原则:(1)全面性原则:工程量计算应该涵盖一个工程项目的全部施工内容,包括主体结构、装饰装修、给排水、电气设备、通风空调等各个方面。

(2)准确性原则:工程量计算要确保测量和计算结果精确可靠,减少差错和误差的发生。

(3)公正性原则:工程量计算应当遵循公平、公正、透明的原则,不偏袒任何一方,确保各方的利益得以平衡。

(4)一致性原则:工程量计算应当统一标准和规范,确保不同计量人员在计量方法和计量结果上的一致性。

(5)可比性原则:工程量计算应当具有可比性,方便不同工程项目的比较和对比。

2.工程量计算的方法:(1)直接量法:按照每项工作的实际数量和单位工程量消耗进行计算,适用于一些数量可直接测量的工程项目,例如土方开挖、砌体工程等。

(2)计价法:根据各项工程项目的市场价格和标价进行计算,适用于一些标准化程度较高、市场价格比较稳定的工程项目。

(3)综合法:将直接量法和计价法相结合,综合考虑各项工程项目的实际数量和市场价格进行计算,适用于一些复杂、综合性较强的工程项目。

3.工程量计算的程序:(1)确定计量范围:明确工程项目的计量范围和计量对象,确定计量的具体细节和要求。

(2)编制计量清单:依据设计图纸、技术规范和施工方案等,编制出各项工程项目的计量清单,包括工程项目的名称、编号、单位、数量等。

(3)测量和计算:分别对各项工程项目进行测量和计算,得出工程项目的实际数量和单位工程量消耗,并填写在计量清单中。

(4)审查和确认:由计量人员进行审查和确认,核实计量结果的准确性和合理性。

(5)填写工程量统计表:将各项工程项目的计量结果汇总,填写在工程量统计表中,列出工程项目的名称、编号、单位、数量等,并进行小计和总计。

(7)编制工程量计算报告:将工程量统计表和其他相关材料整理成工程量计算报告,包括工程项目的名称、编号、计量范围、计量方法、计量结果等。

综上所述,工程量计算是工程项目管理中的一项重要工作,通过遵循相关的规则和方法,可以准确确定工程项目中所需的各种材料、设备、劳动力和工期等量值,为项目的设计和施工提供重要的数据支持。

eps线条工程量计算规则

eps线条工程量计算规则

EPS线条工程量计算规则
EPS线条工程量计算是指对EPS线条的长度、面积等进行计算的方法。

EPS线条是一种常用的建筑装饰材料,用于墙面、天花板等区域的装饰和修饰。

以下
是关于EPS线条工程量计算规则的解释:
1.EPS线条长度计算规则:EPS线条长度计算是指根据实际施工图纸或现场
测量结果,按照EPS线条实际使用的长度进行计算。

EPS线条的长度计算包括直线段、弧线段等部分。

计算时需要考虑EPS线条的实际使用情况,包括拼接、连接处的修剪等因素。

2.EPS线条面积计算规则:EPS线条面积计算是指根据EPS线条的宽度和厚
度,计算EPS线条所占据的面积。

EPS线条面积计算常用于计算EPS线条的用量和成本。

计算时需要考虑EPS线条的实际使用情况,包括角部的修剪、拼接等因素。

3.EPS线条拼接计算规则:EPS线条拼接计算是指根据EPS线条的长度和拼
接方式,计算EPS线条拼接所需的材料和工程量。

EPS线条的拼接方式有直接拼接、斜切拼接、角拼接等不同方式,计算时需要考虑拼接处的修剪、连接材料等因素。

4.EPS线条损耗计算规则:EPS线条损耗计算是指根据施工中可能出现的损
耗情况,计算EPS线条的实际用量。

EPS线条的损耗包括切割时产生的废料、安装时的修剪损耗等。

计算时需要根据实际施工情况和经验进行合理
估算。

总结起来,EPS线条工程量计算规则包括长度计算、面积计算、拼接计算和损耗计算等内容。

这些规则在实际工程中的应用可以帮助工程师和施工人员准确估算和计算EPS线条的用量和成本,从而提高工程的施工效率和质量。

工程量计算规则及说明

工程量计算规则及说明

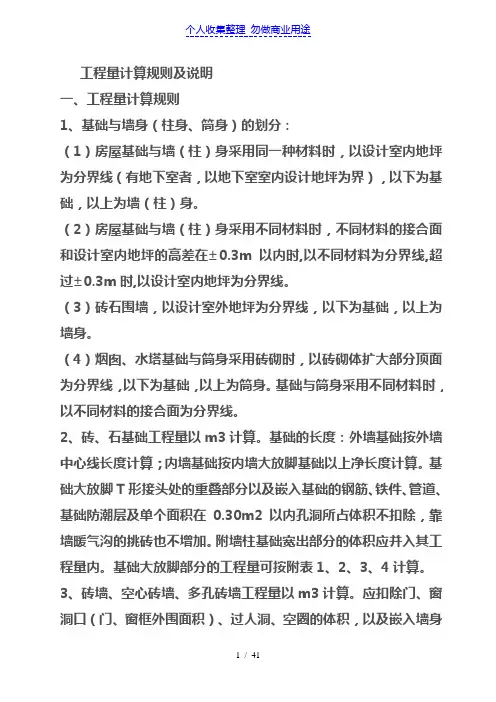

工程量计算规则及说明一、工程量计算规则1、基础与墙身(柱身、筒身)的划分:(1)房屋基础与墙(柱)身采用同一种材料时,以设计室内地坪为分界线(有地下室者,以地下室室内设计地坪为界),以下为基础,以上为墙(柱)身。

(2)房屋基础与墙(柱)身采用不同材料时,不同材料的接合面和设计室内地坪的高差在±0.3m以内时,以不同材料为分界线,超过±0.3m时,以设计室内地坪为分界线。

(3)砖石围墙,以设计室外地坪为分界线,以下为基础,以上为墙身。

(4)烟囱、水塔基础与筒身采用砖砌时,以砖砌体扩大部分顶面为分界线,以下为基础,以上为筒身。

基础与筒身采用不同材料时,以不同材料的接合面为分界线。

2、砖、石基础工程量以m3计算。

基础的长度:外墙基础按外墙中心线长度计算;内墙基础按内墙大放脚基础以上净长度计算。

基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.30m2以内孔洞所占体积不扣除,靠墙暖气沟的挑砖也不增加。

附墙柱基础宽出部分的体积应并入其工程量内。

基础大放脚部分的工程量可按附表1、2、3、4计算。

3、砖墙、空心砖墙、多孔砖墙工程量以m3计算。

应扣除门、窗洞口(门、窗框外围面积)、过人洞、空圈的体积,以及嵌入墙身的钢筋混凝土梁(包括过梁、圈梁、挑梁)、柱、砖平 、钢筋砖过梁和暖气包壁龛的体积。

不扣除梁头、板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、墙体内的加固钢筋、木筋、铁件、钢管及每个面积在0.30m2以内孔洞所占体积。

突出墙面窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐体积亦不增加。

砖垛、砖压顶及三皮砖以上的腰线和挑檐等体积,应并入所依附墙身体积内计算。

墙体的长度:外墙长度按外墙中心线长度计算,内墙长度按内墙净长度计算。

墙体高度应按设计的高度计算。

墙体的厚度,应按下列计算:(1)标准砖(240mm×115mm×53mm)计算厚度|(2)空心砖规格为:190mm×290mm×190mm(大九孔)、190mm×190mm ×190mm(小九孔)、190mm×190mm×190mm(十二孔)、190mm×240mm ×90mm(三孔),计算厚度均为190mm。

工程量计算的一般原则

工程量计算的一般原则

工程量计算的一般原则
工程量计算的一般原则包括以下几点:
1. 计算清楚:对于每一项工程量,都需要准确、清楚地计算出来。

包括材料的数量、尺寸、重量等,以及施工人员的工作量、时间等。

要准确地了解每一项工程量的计算方法和标准。

2. 细化分项:将工程量划分成细小的分项,以便更好地掌握项目的具体情况。

分项可以根据不同的工程部门或施工工序进行划分,例如土方量、混凝土用量、钢筋用量等。

3. 实际依据:工程量计算要有实际依据,不能凭空估算或凭主观感觉。

可以根据项目的设计图纸、相关规范标准、样板或实测数据等进行计算。

4. 系统统一:工程量计算要进行系统统一,不同项目或不同阶段的计算方法要保持一致。

可以建立一个统一的计算标准或模板,便于对工程量进行统一管理和比较。

5. 反复审查:对于计算结果要进行反复审查和核对,确保计算的准确性和完整性。

可以邀请专业人士或同行进行复核,对于存在的问题及时进行修正和补充。

6. 校准汇总:完成工程量计算后,要进行校准汇总,将每个分项的工程量汇总到整体的工程量表中。

可以利用专业的软件或Excel等工具进行汇总计算,并将结果进行清晰明确的呈现。

这些原则可以确保工程量计算的准确性和可靠性,并为工程项目的实施提供有力的支撑。

外墙装饰构件(EPS)施工注意事项及造价分析

外墙装饰构件(EPS)施工注意事项及造价分析

外墙装饰构件(EPS)施工注意事项及造价分析EPS构件以质量轻盈、样式多变、造价经济被广泛使用于外墙装饰中,此种材料在施工过程中应采取相应措施,避免后期出现质量问题。

现针对施工过程中遇到的常见问题进行分析,确定技术措施确保施工质量。

EPS是以高强度阻燃型聚苯乙烯为基体,耐碱玻璃纤维网格布作为中间层,外层由无机抗老化聚合物乳液复合成型。

产品自重轻,耐冲击。

强度高,耐水性能优良,韧性好。

EPS实体断面图EPS装饰构件主要用于别墅、欧式风格小区、酒店及商业街等建筑的门套、窗套、檐角线、腰线及庭柱等部位。

上世纪80年代率先开始在欧美等国广泛应用,是传统GRC构件的划时代升级产品。

线条作用于外墙平衡建筑体量一、EPS作为GRC的替代产品,主要有以下几点优点:第一,重量轻。

其重量是GRC装饰线(构件)的1/6左右。

一个人可以随意搬动、施工。

第二,粘贴牢固。

装饰线(构件)的安全是非常重要的,尤其是质量终生制的要求,如果只重美化,不注重安全那将带来很大隐患。

EPS装饰线不仅质轻,而且与基层墙面粘结十分牢固。

它主要是用聚合物砂浆进行粘结,而聚合物砂浆是将有机胶加到无机材料水泥砂浆中搅拌制成,不仅使用寿命长,而且粘结牢固,并已经有国家标准和规范,且在大量工程中应用证明可行,是安全可靠的。

免去因采用锚栓固定发生施工隐患、锚栓锈蚀隐患而导致的质量事故。

工人对安装好的EPS进行试验第三,造型随意加工。

由于是计算机设计造型自动切割,(构件线条)样式随心所欲,加工简单,安装方便。

计算机控制切割造型计算机控制切割造型第五,装饰线(构件)流畅、美观,线形间无缝隙。

由于两个线条之间使用了缝隙修补材料,使缝隙全部消失,在以后的使用中也不会出现裂缝。

EPS构件产品构造图二、EPS构件常见的质量问题及处理措施有以下几点:1、线条成型尺寸偏差过大,棱角模糊,抗裂砂浆刮抹不到位。

◆处理措施:因目前为计算机控制,需采用较为先进的设备控制切割质量,抹浆机原理较为简单,需控制抹浆模具的制作和抹浆精度控制。

工程量计算原则及单价说明

工程量计算原则及单价说明

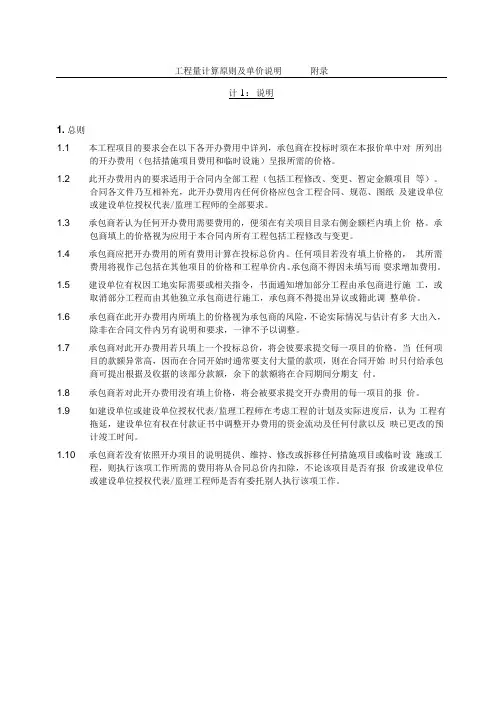

工程量计算原则及单价说明附录计1:说明1. 总则1.1 本工程项目的要求会在以下各开办费用中详列,承包商在投标时须在本报价单中对所列出的开办费用(包括措施项目费用和临时设施)呈报所需的价格。

1.2 此开办费用内的要求适用于合同内全部工程(包括工程修改、变更、暂定金额项目等)。

合同各文件乃互相补充,此开办费用内任何价格应包含工程合同、规范、图纸及建设单位或建设单位授权代表/监理工程师的全部要求。

1.3 承包商若认为任何开办费用需要费用的,便须在有关项目目录右侧金额栏内填上价格。

承包商填上的价格视为应用于本合同内所有工程包括工程修改与变更。

1.4 承包商应把开办费用的所有费用计算在投标总价内。

任何项目若没有填上价格的,其所需费用将视作己包括在其他项目的价格和工程单价内。

承包商不得因未填写而耍求增加费用。

1.5 建设单位有权因工地实际需要或相关指令,书面通知增加部分工程由承包商进行施工,或取消部分工程而由其他独立承包商进行施工,承包商不得提出异议或籍此调整单价。

1.6 承包商在此开办费用内所填上的价格视为承包商的风险,不论实际情况与估计有多大出入,除非在合同文件内另有说明和要求,一律不予以调整。

1.7 承包商对此开办费用若只填上一个投标总价,将会彼要求提交每一项目的价格。

当任何项目的款额异常高,因而在合同开始时通常要支付大量的款项,则在合同开始时只付给承包商可提出根据及收据的该部分款额,余下的款额将在合同期间分期支付。

1.8 承包商若对此开办费用没有填上价格,将会被要求提交开办费用的每一项目的报价。

1.9 如建设单位或建设单位授权代表/监理工程师在考虑工程的计划及实际进度后,认为工程有拖延,建设单位有权在付款证书中调整开办费用的资金流动及任何付款以反映已更改的预计竣工时间。

1.10 承包商若没有依照开办项目的说明提供、维持、修改或拆移任何措施项目或临时设施或工程,则执行该项工作所需的费用将从合同总价内扣除,不论该项目是否有报价或建设单位或建设单位授权代表/监理工程师是否有委托别人执行该项工作。

工程量计算规则解释

工程量计算规则解释

工程量计算规则解释一、工程量计算的基本原则1.合理性原则:工程量计算应合理、准确,具有可操作性和可靠性。

2.计算量原则:工程量计算应根据工程项目的特点,确定具体的计算范围,并精确计算。

3.统一性原则:工程量计算应按照统一的计算标准和方法进行,确保计算结果的比较性与可比性。

4.透明性原则:工程量计算应透明公正,确保计算结果的可查性和可验证性。

5.效益原则:工程量计算应尽量减少不必要的计算,避免计算中的重复和冗余。

二、电气工程量计算的基本内容1.电气设备和材料工程量计算:包括主要设备和材料的数量、规格、型号、品牌等。

2.电缆工程量计算:包括电缆线路长度、材料种类、规格型号、敷设方式等。

3.电气设备安装工程量计算:包括设备安装数量、安装方式、安装材料、安装辅助工具等。

4.照明设备及线路工程量计算:包括照明设备的类型、数量、安装位置、线路长度等。

5.系统检测和调试工程量计算:包括测试设备的数量、测试范围、测试方法等。

6.配电箱及开关工程量计算:包括配电箱数量、规格型号、安装位置、开关数量等。

7.电气工程辅助材料工程量计算:包括防火材料、绝缘材料、接线端子、接线盒等。

三、电气工程量计算的方法和步骤1.根据设计图纸和技术要求,确定计算范围和计算依据。

2.制定工程量计算表,将电气工程量计算的内容按照不同的项目分别列出,并确定计算的单位和计算方法。

3.根据电气设备和材料的规格和要求,计算其数量和重量,并结合设备的安装要求,确定安装材料和辅助工具的数量。

4.根据电缆线路的敷设长度和材料规格,计算电缆的总长度和材料的需求量。

5.根据照明设备的安装位置和要求,计算照明设备的数量和安装方式,并结合线路长度和灯具的功率,计算线路所需电线和开关的数量。

6.根据测试设备的范围和测试方法,计算测试设备的数量和测试范围。

7.根据配电箱的数量和开关的数量,计算配电箱及开关的材料需求量。

8.根据工程所需的防火材料、绝缘材料、接线端子和接线盒等,计算其需求量。

工程量清单计算规则及说明

工程量清单计算规则及说明

工程量清单计算规则及说明一、工程量计算规则1、平整场地按设计图示尺寸的建筑物首层面积(首层面积按建筑物外墙外边线计算)以m2计算。

2、挖土方按设计图示尺寸以m3计算。

3、挖基础土方按设计图示尺寸以基础垫层底面积(基础垫层底面积是指垫层与地基相接的底面积)乘以挖土深度以m3计算。

4、人工挖桩孔土方按图示桩的不同断面积乘以设计桩孔中心线深度(含扩大头进入持力层部分)以m3计算。

5、挖淤泥、流砂按设计图示位置、界限以m3计算。

6、管沟土方按设计图示的管道中心线长度以m计算。

7、预裂爆破按设计图示的钻孔总长度以m计算。

8、石方开挖按设计图示尺寸以m3计算。

9、管沟石方按设计图示的管道中心线长度以m计算。

10、土(石)方回填按设计图示尺寸以m3计算。

场地回填以回填面积乘以平均回填厚度计算;室内回填以主墙间净面积乘以回填厚度计算;基础回填以挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)计算。

二、说明1、土壤及岩石(普氏)的分类可按(附表一)确定。

2、土石方体积应按挖掘前的天然密实体积计算。

3、平整场地适用于建筑场地厚度在±30cm以内的挖、填、找平。

4、挖土方适用于±30cm以外的竖向布置的挖土或山坡切土,是指设计室外地坪标高以上的挖土,其挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。

5、挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础等。

基础土方、石方开挖深度应按基础垫层底表面(基础垫层底表面是指垫层与地基相接的垫层底表面)标高至交付施工场地标高(交付施工场地标高是指设计室外地坪标高)确定。

无交付施工场地标高时,应按自然地面标高确定。

6、设计要求采用减震孔方式减弱爆破震动波时,可按预裂爆破项目编码列项。

7、土方开挖中,根据施工要求的放坡、操作工作面和机械挖土进出施工工作面的坡道等增加的工程量,可包括在挖基础土方报价内。

附表一土壤及岩石(普氏)分类表工程量清单计算规则及说明一、工程量计算规则1、桩基工程的土壤级别鉴别可按(附表二)土质级别的规定和鉴别方法进行确定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程量计算规则及组价原则
总则
一、工程量计算规则
计算规则之适用性
A本工程量计算规则乃说明工程量清单的计算规则及单价或价款应包含的费用。

B本计算规则适用于工程进行前合同清单之编制,亦适用于工程完成后之决算。

计算用单位
C除以后另有说明外,须一致采用以下计算单位:
(a)以重量为单位之项目-公斤(k g)
(b)以体积为单位之项目-立方米(m3)
(c)以面积为单位之项目-平方米(m2)
(d)以长度为单位之项目-米(m)
(e)以个、只、件、台、套等
数量为单位之项目-数量(N o.)
(f)没有数量之项目-项目(项)
工程量清单数量
A工程量清单的数量以四舍五入的方法以整数表示,最少的数量为1,供应单价、安装单价、综合单价及总额以四舍五入的方法保留至小数点后两位。

B综合单价分析表内含量以四舍五入的方法保留至小数点后四位,其他以四舍五入的方法保留至小数点后两位。

B本计算规则的分部或与工程量清单的分部名称不同,但其规则适用于工程量清单的所有分部。

D
单价包括
E除另有说明外,每一项目的单价须包括:
(a)人工及所有有关费用;
(b)材料、物品及所有有关费用(如:运输、交货、卸
货、储存、包装退还、使用、提升、放置、安装);
(c)装配用之材料及物品;
(d)使用机械;
(e)所有裁切及损耗;
(f)装备台班费、开支、间接费、利润、税金。

(g)清洁及弄湿混凝土表面及若混凝土已硬化,涂水泥
浆;
(h)滴水槽、深槽、凹圆形、半径不超过25m m之外角
等;
(i)"打平"不规则表面及做凹圆形、斜面等。

(j)构件背面及接缝加固措施。

(k)抹灰/粉刷护角条及半径12毫米之拐角;
(l)任何所需的试验﹑清洁和保护。

(m)质量及消防验收所需之费用。

计价
F工程量清单中项目、工料规范及本计算规则须一并参阅理解。

G本计算规则及工料规范本身不另计价。

它们须被视为工程量清单项目说明之一部份。

清单中项目说明须与本计算规则及工料规范一并参阅及依据计价。

修复
A"修复"一词包括在损坏地方加以修补至与周围同样工程有一样表面、颜色、纹理等所需之所有人工及材料,并包括涂漆、着色、及/或在新工程涂清漆至与周围现存工程相称,令发包方完全满意。

如所述
B在合同清单说明中出现"如所述"字样是指有关之工料规范及单价说明所要求之材料及施工质量标准。

如前所述
C说明中包括"如前所述"字样是简化了合同清单中曾经出现之相同项目说明。

认可
D"批准"、"认可"、"指示"等词语乃指由发包方发出之批准、认可或指示。

对总承包方所提议的替用物料及方法,发包方有权考虑接纳。

总承包方不能使用没有被发包方认可的替用物料及方法。

上述之认可,不一定表示会有额外金额补偿,除非此等金额在认可前已获批准。

在任何情况下,上述之认可不会解除总承包方在合同上责任。

重迭量
A除非工程量计算方法有特别规定,工程量中将不计算任何重迭量。

材料如钢丝网配筋,柔性垫料及类似材料须有要求程度之重迭,投标总价须已包括此等重迭量。

脚手架
B工程量单价应包括3.6m以内高度的脚手架,超过3.6m高的工程所需的脚手架费用在基本要求费用的脚手架项目内计算。

超高费
C层高或楼高的超高费应计算在个别的单价内或基本要求费用内。

100-200m m
D工程量清单说明内"100-200m m"的意思乃超过100 m m,但不超过200m m。

余此类推。

单价说明适用于全部合同清单
E单价说明适用于合同清单中之所有项目,不论其所属那一类工程。

公制/英制尺寸
F若没有所述物件之公制尺寸供应,须在投价中包括以最接近高一级之英制尺寸物件代替所述公制尺寸物件。

二、组价原则
综合单价分析表组价原则如下:
工程量
(1)1m直形线条
①聚苯乙烯板含量:外接「厚x高」计算,即89x180
/106=0.016m3;
②玻纤网格布含量:按外接「(2x厚)+高」,即((2
x89)+180)/103=0.358m2;
③罩面抗裂砂浆:玻纤网格布含量x9.5,即0.358x
9.5=3.401k g;
④粘结砂浆:外接高x9,即180x9/103=1.62k g;(2)1m(弧形线条中心线长度)弧形线条
①聚苯乙烯板含量:外接「厚x高」计算,即40x72
/106=0.0029m3;
②玻纤网格布含量:按外接「(2x厚)+高」,即((2
x40)+72)/103=0.152m2;
③罩面抗裂砂浆:玻纤网格布含量x9.5,即0.152x
9.5=1.444k g;
④粘结砂浆:外接高x9,即72x9/103=0.648k g;(3)以m2计算的装饰块及柱身线条。

装饰块
①聚苯乙烯板含量:外接「厚x长x高」计算,即60
x300x650/109=0.0117m3;
②玻纤网格布含量:按外接「(2x厚x长)+(2x
厚x高)+(长x高),即(2x60x300+2x60x
650+300x650)/106=0.309m2;
③罩面抗裂砂浆:玻纤网格布含量x9.5,即0.309x
9.5=2.9255k g;
④粘结砂浆:外接高x9,即650x9/103=5.85k g;
柱身线条
①聚苯乙烯板含量:外接「厚x高x长」计算,即100
x800x1000/109=0.08m3;
②玻纤网格布含量:按外接「(2x厚x高)+(2x
厚x长)+(高x长),即(2x100x800+2x100x
1000+1000x1000)/106=1.16m2;
③罩面抗裂砂浆:玻纤网格布含量x9.5,即1.16x
9.5=11.02k g;
④粘结砂浆:外接长x高x9,即800x1000x
9/106=7.2k g;
(4)以N o.计算的块状构件
①聚苯乙烯板含量:外接「长x高x厚」计算,即80
x104x53/109=0.0004m3;
②玻纤网格布含量:按外接「2x(高x厚+长x
厚)+长x高」计算,即(2x(104x53+80x
53)+80x104)/106=0.0278m2;
③罩面抗裂砂浆:玻纤网格布含量x9.5,即0.0278x
9.5=0.2641k g;
④粘结砂浆:外接「(长x高)」x9,即104x80x
9/106=0.0749k g;
单价
(1)直形线条、按m2计算及按N o.计算的构件
①聚苯乙烯板:288元/m3;
②玻纤网格布:3.07元/m2;
③罩面抗裂砂浆:2.99元/k g;
④粘结砂浆单价:2.14元/k g;
(2)弧形线条(为直形线条的 1.5倍)
①聚苯乙烯板:432元/m3;
②玻纤网格布:4.61元/m2;
③罩面抗裂砂浆:4.49元/k g;
④粘结砂浆单价:3.21元/k g;
百分比
供应单价中辅材、运输费、其他及安装单价中安装材料损耗、安装人工费、其他、管理费、利润及税金按组价附件中基数的百分比计取。
