三级及以上安全风险识别、评估和预控清册风险汇总清册

合集下载

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

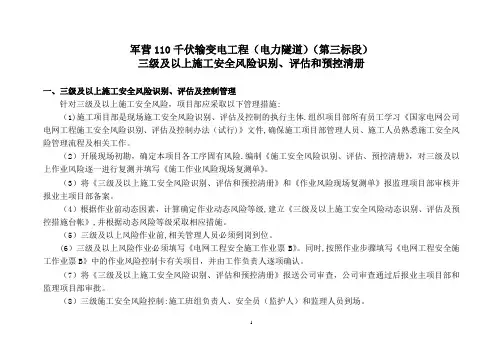

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

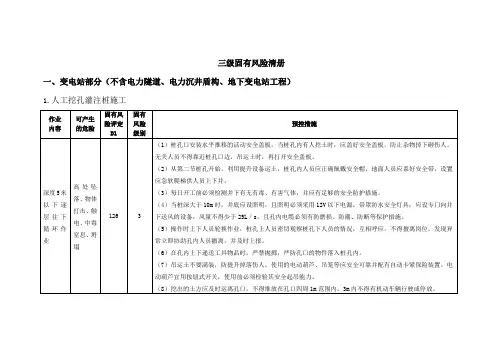

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

三级及以上施工安全风险清册及计算公式见附表。

三级及以上施工安全风险识别、评估和预控清册 精品

三级及以上施工安全风险识别、评估和预控清册 精品
(6)挖土区域设警戒线,各种机械、车辆严禁在开挖的基础边缘2m内行驶、停放。
土石方爆破
爆炸
135
3
(1)开挖采用爆破法施工时,必须遵照GB6722的有关规定执行。
(2)从事爆破的人员必须取得公安部门颁发的安全作业证。
3.模板工程
作业
内容
可产生的危险
固有风险评定D1
固有风险级别
预控措施
模板安装
高处坠落、坍塌
(3)进行安全技术交底。
(4)严格按批准的施工方案执行。
开挖深度在3米到5米之间的基坑挖土
坍塌
90
3
(1)弃土堆高≤1.5米。
(2)一般土质条件下弃土堆底至基坑顶边距离≥1.2米。
(3)垂直坑壁边坡条件下弃土堆底至基坑顶边距离≥3米。
(4)软土场地的基坑边则不应在基坑边堆土。
(5)坑边如需堆放材料机械,必须经计算确定放坡系数必要时采取支护措施。
模板拆除
物体打击、坍塌
106
3
(1)模板拆除时应填写安全工作票,对作业人员进行安全交底后进行作业。
(2)模板拆除应按顺序分段进行。严禁猛撬、硬砸及大面积撬落或拉倒。高处拆模应划定警戒范围,设置安全警戒标志并设专人监护,在拆模范围内严禁非操作人员进入。
(3)作业人员在拆除模板时应选择稳妥可靠的立足点,高处拆除时必须系好安全带。拆除的模板严禁抛扔,应用绳索吊下或由滑槽、滑轨滑下。滑槽周围不小于5m处应划定警戒范围,设置安全警戒标志并设专人监护,严禁非操作人员进入。
物体打击、坍塌
240
4
(1)通过施工方案的专家审查。
(2)制定施工的控制措施。
(3)进行安全技术交底。
(4)严格按批准的施工方案执行。

电力三级及其以上施工安全风险识别,评估和预控清册

电力三级及其以上施工安全风险识别,评估和预控清册

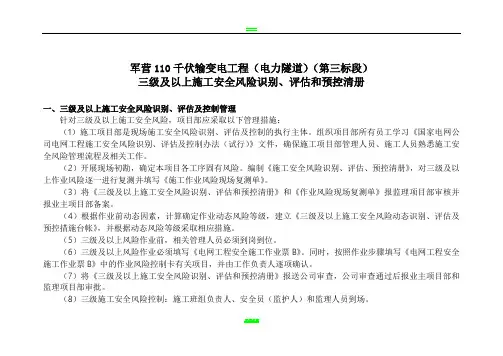

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

三级及以上施工安全风险清册及计算公式见附表。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体.组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险.编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级.三级及以上施工安全风险清册及计算公式见附表。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

三级及以上施工安全风险清册及计算公式见附表。

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册

电力三级及以上施工安全风险识别、评估和预控清册军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

2四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

电力三级及以上施工安全风险识别 评估和预控清册

电力三级及以上施工安全风险识别 评估和预控清册

军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。

组织项目部所有员工学习《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》文件,确保施工项目部管理人员、施工人员熟悉施工安全风险管理流程及相关工作。

(2)开展现场初勘,确定本项目各工序固有风险。

编制《施工安全风险识别、评估、预控清册》,对三级及以上作业风险逐一进行复测并填写《施工作业风险现场复测单》。

(3)将《三级及以上施工安全风险识别、评估和预控清册》和《作业风险现场复测单》报监理项目部审核并报业主项目部备案。

(4)根据作业前动态因素,计算确定作业动态风险等级,建立《三级及以上施工安全风险动态识别、评估及预控措施台帐》,并根据动态风险等级采取相应措施。

(5)三级及以上风险作业前,相关管理人员必须到岗到位。

(6)三级及以上风险作业必须填写《电网工程安全施工作业票B》。

同时,按照作业步骤填写《电网工程安全施工作业票B》中的作业风险控制卡有关项目,并由工作负责人逐项确认。

(7)将《三级及以上施工安全风险识别、评估和预控清册》报送公司审查,公司审查通过后报业主项目部和监理项目部审批。

(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员到场。

四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检查。

项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。

三级及以上施工安全风险清册及计算公式见附表。

三级及以上施工安全风险识别、评估、预控清册

三级及以上施工安全风险识别、评估、预控清册
三级及以上施工安全风险识别、评估、预控清册
工程名称:110kV北关站迁建工程王北,梁北线路改造隧道工程
序号
工序
作业
内容
可产生的危险
固有风
险评定
D1
固有
风险
级别
预控措施
一、竖井及隧
3
(1)全体施工人员经过安全健康与环境管理知识教育培训,考试合格持证及佩带“胸卡”上岗,并经过了身体健康检查,并建立了体检档案备查。
(2)特殊工种人员全部经过培训考试合格,持证上岗。
(3)所有参加作业人员必须参加安全技术措施交底,交底内容必须明确相应的危险点和预控措施,并履行签字程序,未参加交底签字人员不得参加施工作业。
(4)按规定配置安全、劳保用具和护具,为机具配置保护装置,并配置急救设备。各种安全标志、标识和警示牌齐全、规范,为工地营造良好的安全施工氛围。
(5)严格按照设计及规范要求进行掏挖,严禁超挖,尽量减少对侧壁土的扰动。
(6)各施工井口和隧道内施工时配置联系电话,出现意外情况随时保持联系。
(7)钢架安装时,土层打锚杆,砂层严禁打锚杆,防止塌方。
(8)上下吊运土方时必须信号明确,相互配合。
2
隧道
隧道开挖
坍塌
120
3
(1)严格按照设计及规范要求进行掏挖,严禁超挖,掏挖过程中遇到沙层后,按照设计要求及现行规范规定要求进行注浆固沙,必要时采取支护措施。
(2)应特别注意监测:支护结构变形、隧道外地面沉降或坑底隆起变形、地下水位变化以及隧道、周边建筑物及道路和地下管线等设施沉降及变形,发现隐患及时报告和处理。
(3)加强对隧道及周边的定期监控,做好记录,及时分析,发现异常,立即停工采取措施
(4)当发现隧道有局部塌方或有塌方预兆时,现场作业人员立即停工,撤离现场,并隧道易塌方处进行支撑处理(可采取脚手架及挡板进行支撑),防止塌方。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、变电站一次设备安装
2.1
管母线安装
2.1.4支撑式安装
机械伤害
高处坠落
90
3
99.17
3
(1)编写专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)支撑式管母线应采用吊车多点吊装,技术人员应根据管母的长度和重量,计算出吊绳的型号及吊点的位置。
(4)吊装时,吊车必须支撑平稳,必须设专人指挥,其他作业人员不得随意指挥吊车司机,不得在吊件和吊车臂活动范围内的下方停留或通过。
(5)在构架顶部安装横梁的作业人员,除严格遵守登高作业人员要求外,还要时刻防止横梁吊移时将其撞倒。
(6)作业人员的横梁外侧行走时,必须设置水平安全绳。水平安全绳绳索两端应可靠固定,并收紧,绳索与棱角接触处加衬垫。架设高度离人员行走落脚点在1.3~1.6m为宜。
三、变电站电气安装
1、变电站变压器安装
1.1
油浸电力变压器施工作业
1.1.7套管安装
机械伤害
高处坠落
126
3
141.18
3
(1)必须有专项施工方案。(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)在安装套管、必须牢固系好安全带,工具等用布带系好。
(4)变压器顶部的油污应预先清理干净。
(5)吊车指挥人员宜站在钟罩顶部进行指挥。
三、变电站电气安装
5.3.6横梁吊装
机械伤害
高处坠落
90
3
99.17
3
(1)编制专项施工方案。
(2)填写《安全施工作业票B》,作业前通知监理旁站。
(3)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护措施,防止因横梁的主铁将吊绳卡断。
(4)吊装过程中横梁两端要用溜绳控制横梁方向,待横梁距就位点的正上方200~300mm稳定后,作业人员方可开始进入作业点。
晋北1000千伏变电站新建工程(电气B包)
三级及以上安全风险识别、评估和预控清册风险汇总清册
序号
工序
作业内容
及部位
风险可能导致的后果
固有风险
评定值D1
固有风险
级别
动态风险
评定D2动态风险源自级别预控措施二、变电站土建施工
5、变电站构支架安装工程(5.1、5.2通用于起重机吊装相关作业)
5.3
钢管构支架组立
(5)起吊时,应在管母线两端系上足够长的调整绳以控制方向,并缓慢起吊。
(6)调整支持绝缘子垂直度时,宜两人作业,作业人员应先系好安全带,再将其底座螺栓全部拧松,在垫垫片时应用工具送垫。
(7)构架上作业人员不得攀爬悬垂绝缘子串作业,应使用专用爬梯,并系好安全带。
(8)如果需要两台吊车吊装时,起吊指挥人员应双手分别指挥各台吊车以确保同步。
(9)隔离开关静触头安装、管母线调整,需用升降车进行,严禁使用吊筐施工。
相关文档
最新文档
