楼房屋顶防水施工方案

合集下载

斜坡式防水施工方案

斜坡式防水施工方案

一、工程概况本工程为某住宅小区屋顶斜坡式防水工程,由于原屋顶防水层老化、破损严重,导致漏水现象频发。

为确保屋顶防水效果,提高住宅小区居民的生活质量,特制定本施工方案。

二、施工准备1. 材料准备:(1)防水材料:选用SBS改性沥青防水卷材、高分子防水涂料、防水砂浆等;(2)辅助材料:基层处理剂、界面剂、密封膏、胶带等;(3)工具:剪刀、滚筒、刷子、刮刀、水平尺、直尺等。

2. 人员准备:组织专业施工队伍,确保施工人员具备防水施工经验,熟悉防水材料性能及施工工艺。

三、施工工艺1. 基层处理:(1)清理屋顶表面,清除松动、起壳、开裂的旧防水层;(2)对基层进行打磨、清洗,确保表面平整、干净;(3)涂刷基层处理剂,提高基层与防水材料的粘结强度。

2. 防水层施工:(1)按照设计要求,确定防水层厚度及铺设方向;(2)SBS改性沥青防水卷材施工:a. 铺设卷材前,先涂刷基层处理剂;b. 将卷材铺设在基层上,确保平整、无皱褶;c. 滚涂防水涂料,形成防水层;d. 铺设第二层卷材,搭接处涂刷粘结剂;e. 卷材铺设完成后,进行热熔焊接,确保密封性;(2)高分子防水涂料施工:a. 按照设计要求,将涂料均匀涂抹在基层上;b. 涂层厚度需达到设计要求;c. 涂层固化后,进行第二层涂料施工;d. 涂层施工完成后,进行表面平整度检查。

3. 细部处理:(1)屋面出气洞、排水沟、烟道等部位,采用专用防水材料进行密封处理;(2)对防水层进行保护,避免损坏。

四、施工注意事项1. 施工过程中,严格按照防水材料说明书和施工规范进行操作;2. 施工现场应保持整洁,避免污染防水层;3. 防水层施工完成后,进行闭水试验,确保无渗漏现象;4. 施工过程中,注意安全,遵守施工现场各项规章制度。

五、验收标准1. 防水层施工质量应符合国家相关标准;2. 防水层应无破损、开裂、起鼓等现象;3. 闭水试验无渗漏现象。

本施工方案旨在为斜坡式屋顶防水工程提供参考,具体施工过程中可根据实际情况进行调整。

屋顶防水施工方案实例

屋顶防水施工方案实例

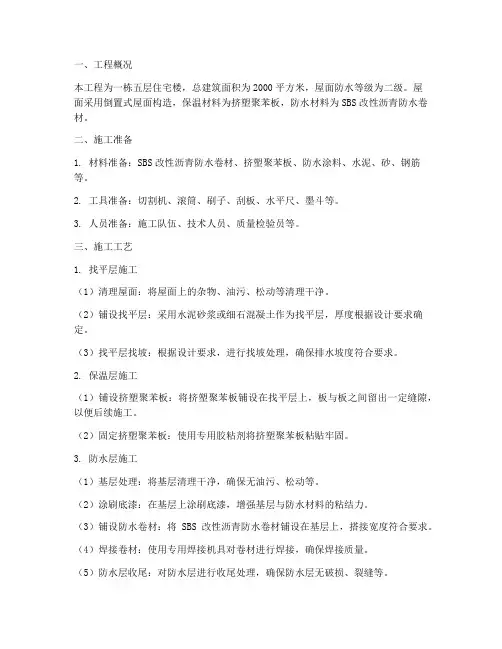

一、工程概况本工程为一栋五层住宅楼,总建筑面积为2000平方米,屋面防水等级为二级。

屋面采用倒置式屋面构造,保温材料为挤塑聚苯板,防水材料为SBS改性沥青防水卷材。

二、施工准备1. 材料准备:SBS改性沥青防水卷材、挤塑聚苯板、防水涂料、水泥、砂、钢筋等。

2. 工具准备:切割机、滚筒、刷子、刮板、水平尺、墨斗等。

3. 人员准备:施工队伍、技术人员、质量检验员等。

三、施工工艺1. 找平层施工(1)清理屋面:将屋面上的杂物、油污、松动等清理干净。

(2)铺设找平层:采用水泥砂浆或细石混凝土作为找平层,厚度根据设计要求确定。

(3)找平层找坡:根据设计要求,进行找坡处理,确保排水坡度符合要求。

2. 保温层施工(1)铺设挤塑聚苯板:将挤塑聚苯板铺设在找平层上,板与板之间留出一定缝隙,以便后续施工。

(2)固定挤塑聚苯板:使用专用胶粘剂将挤塑聚苯板粘贴牢固。

3. 防水层施工(1)基层处理:将基层清理干净,确保无油污、松动等。

(2)涂刷底漆:在基层上涂刷底漆,增强基层与防水材料的粘结力。

(3)铺设防水卷材:将SBS改性沥青防水卷材铺设在基层上,搭接宽度符合要求。

(4)焊接卷材:使用专用焊接机具对卷材进行焊接,确保焊接质量。

(5)防水层收尾:对防水层进行收尾处理,确保防水层无破损、裂缝等。

4. 保护层施工(1)铺设保护层:在防水层上铺设一层细石混凝土或水泥砂浆作为保护层。

(2)养护:保护层施工完成后,进行养护,确保其强度达到要求。

四、施工质量控制1. 材料质量:确保所用材料符合设计要求,严禁使用不合格材料。

2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。

3. 节点处理:对屋面节点进行处理,如变形缝、烟囱、女儿墙等,确保防水效果。

4. 验收:施工完成后,进行验收,确保屋面防水质量达到设计要求。

五、施工安全1. 施工人员应穿戴好个人防护用品,如安全帽、手套、眼镜等。

2. 施工现场应设置安全警示标志,确保施工安全。

房屋屋顶防水补漏工程施工方案

房屋屋顶防水补漏工程施工方案

一、工程概况本工程为房屋屋顶防水补漏工程,主要针对屋顶渗漏问题进行修复。

工程地点位于XX市XX区XX路XX号,建筑面积为XXX平方米。

工程内容包括屋顶防水层修复、漏水点查找与处理、防水材料施工等。

二、编制依据1. 《屋面工程质量验收规范》(GB 50207—2002)2. 《屋面工程技术规范》(GB50345—2004)3. 《中华人民共和国建筑法》4. 《建筑施工安全检验标准》JGJ59-99及相关防水要求三、施工准备1. 项目总指挥1人、质量1人、技术1人、安全1人,工程队长1人,施工人员不定,根据现场工程量调配施工。

施工人员均属经过专业培训。

项目经理和主要技术负责人要有上岗证。

2. 工具准备:高压风炮、高压喷水机、扫帚、塑料桶、电动搅拌钻、专用搅拌头、辊子刮板、刷子、泡沫砼机组等有关工具。

四、施工工艺1. 漏水点查找与处理(1)使用高压喷水机对屋顶进行全面检查,查找漏水点。

(2)针对漏水点,采用切割机进行切割,清理干净。

(3)根据漏水原因,采取相应的处理措施,如裂缝修补、落水口整改等。

2. 防水材料施工(1)SBS防水卷材施工1)基层处理:确保基层干燥、平整、干净、无尘土、无杂物、无油污、无苔斑。

如有孔、洞、裂缝要用水泥砂浆填实,突出部分要凿平。

2)涂刷底子油:在基层处理完毕后,涂刷专用底子油,充分干燥。

3)卷材铺设:按设计要求,将SBS防水卷材铺设在基层上,确保卷材平整、无皱褶。

4)焊接:使用专用焊接设备,将卷材焊接在一起,确保焊接牢固。

(2)JS防水涂料施工1)基层处理:确保基层平整、坚固、干净、无明水,不平整处须先找平,阴阳角应做成圆弧角。

2)搅拌涂料:按规定比例取料,如需要加水,先加在液料中,用搅拌器边搅拌边加入。

充分搅拌均匀直至料中不含团粒。

3)涂层施工:根据涂层材料的特性,确定最佳温度、厚度和湿度,确保涂层均匀涂抹于整个建筑物表面。

4)保护层施工:在防水层完成2天后,进行砂浆保护层或装饰层施工。

屋顶防水水泥施工方案

屋顶防水水泥施工方案

一、工程概况本工程为某自建房屋顶防水工程,屋顶面积为100平方米。

工程要求防水层应具有良好的防水、耐久、抗裂、抗老化性能,且施工方便、经济合理。

二、施工准备1. 材料准备:(1)防水水泥:选用质量合格的防水水泥,如S11、S12等。

(2)防水剂:选用与防水水泥相匹配的防水剂,如防水粉、防水盐等。

(3)砂子:选用中粗砂,粒径为0.5-1.5mm。

(4)水泥砂浆:按水泥:砂=1:2的比例配比,强度等级不低于M10。

(5)钢筋:根据设计要求,选用合适的钢筋。

2. 工具准备:(1)搅拌机:用于搅拌水泥砂浆。

(2)铁锹、铲刀:用于搅拌和涂抹水泥砂浆。

(3)水桶、洒水壶:用于喷洒水。

(4)水平尺、线锤:用于测量和校准。

(5)钢卷尺、测距仪:用于测量尺寸。

三、施工工艺1. 施工前准备:(1)清理屋顶表面,清除浮尘、油污、杂物等。

(2)检查屋面结构,确保无裂缝、孔洞等缺陷。

(3)按照设计要求,做好排水坡度,确保排水畅通。

2. 防水水泥施工步骤:(1)搅拌水泥砂浆:按水泥:砂=1:2的比例配比,加入适量防水剂,搅拌均匀。

(2)涂抹水泥砂浆:将搅拌好的水泥砂浆均匀涂抹在屋顶表面,厚度约为2-3mm。

(3)压实:用铁锹或铲刀压实水泥砂浆,确保无气泡、空鼓等现象。

(4)养护:涂抹完成后,及时覆盖塑料薄膜,保持湿润,养护7-14天。

3. 施工注意事项:(1)施工过程中,注意天气变化,避免在雨天、高温、强风等恶劣天气条件下施工。

(2)涂抹水泥砂浆时,尽量均匀,避免出现厚薄不均、空鼓等现象。

(3)施工过程中,注意保护屋面结构,避免损坏。

四、施工质量控制1. 材料质量:选用合格的防水水泥、防水剂、砂子等材料,确保防水效果。

2. 施工工艺:严格按照施工方案进行施工,确保施工质量。

3. 检查验收:施工完成后,进行验收,确保防水效果满足设计要求。

五、安全文明施工1. 施工现场:保持施工现场整洁,施工区域设置警示标志。

2. 安全防护:施工人员佩戴安全帽、安全带等防护用品。

楼顶做防水工程施工方案

楼顶做防水工程施工方案

一、工程概况本工程为某住宅小区楼顶防水工程,楼顶面积约为1000平方米。

根据业主要求,楼顶防水需达到长期有效防水、耐用、美观的效果。

防水材料选用高品质防水卷材,施工过程严格按照国家标准和规范执行。

二、施工准备1. 工程材料:防水卷材、基层处理剂、密封膏、防水砂浆、保温材料、水泥、沙子、钢筋等。

2. 施工设备:切割机、热风枪、搅拌机、滚刷、铲刀、梯子、安全带等。

3. 人员配置:项目经理1名,施工队长1名,施工员2名,工人若干名。

三、施工工艺及步骤1. 施工前准备(1)清理楼顶表面:将楼顶表面的杂物、灰尘、油污等清理干净,确保基层干净、平整。

(2)检查楼顶结构:检查楼顶结构是否有裂缝、空洞等缺陷,如有,应先进行修补。

2. 基层处理(1)铺设保温材料:在楼顶表面铺设一层保温材料,厚度根据设计要求确定。

(2)铺设找平层:在保温材料上铺设一层找平层,厚度约为30mm,采用1:3水泥砂浆。

(3)检查找平层:找平层铺设完成后,检查平整度,确保无空鼓、裂缝等缺陷。

3. 防水卷材施工(1)基层处理剂:在找平层表面均匀涂刷基层处理剂,干燥后进行下一步施工。

(2)铺设防水卷材:按照设计要求,将防水卷材按照顺序铺设在基层上,搭接处用密封膏密封。

(3)热风焊接:使用热风枪对搭接处进行焊接,确保搭接牢固、严密。

(4)检查防水层:铺设完成后,检查防水层是否有破损、漏缝等缺陷,如有,及时修补。

4. 保护层施工(1)铺设保护层:在防水层上铺设一层保护层,可采用细石混凝土或砂浆。

(2)检查保护层:保护层铺设完成后,检查平整度,确保无空鼓、裂缝等缺陷。

四、质量要求1. 基层处理平整、干净,无油污、灰尘等。

2. 找平层厚度均匀,无空鼓、裂缝等缺陷。

3. 防水卷材搭接牢固、严密,无破损、漏缝等缺陷。

4. 保护层平整、无空鼓、裂缝等缺陷。

五、安全措施1. 施工人员必须穿戴好安全帽、安全带等防护用品。

2. 施工现场应设置安全警示标志,确保施工安全。

屋顶防水施工方案

屋顶防水施工方案

屋顶防水施工方案一、施工方案1、填缝隙屋顶漏水大多都是因为裂缝导致的,所以补漏时首先需要用补漏膏把缝隙填平,等干了之后刷防水涂料,要是缝隙很小就可以直接上涂料。

2、防水涂料防水涂料是屋顶补漏常用的一种材料,先将水性的防水涂料在缝隙上涂刷两遍,最少要达到20cm以上。

这样才能确保粘帖力,保证使用年限长,还要注意12小时内不能淋雨。

3、防水卷材防水卷材也可以用来屋顶补漏,可以用质量好点的,比如聚酯胎防水卷材,防水效果好,价格也不贵。

4、农村的屋顶如果是农村的屋顶漏水,建议最好用cf-2000高效复合防水剂进行修补,因为这种材料环保,使用寿命长,价格实惠。

农村的屋顶大多用来晒粮食,千万不要用沥青来修补,沥青有很强的致癌作用,要是渗在粮食里面对人的身体有危害。

5、灌浇混凝土屋顶漏水的话,还可以直接在屋顶灌浇一层混凝土,也可以在做完防水卷材后,直接在上面灌浇一层混凝土保护。

具体的做法是:先用细钢筋在屋顶铺扎成网状,再用泵车浇灌混凝土在上面,浇灌以后需养护半个月左右,在表面盖上遮盖物。

二、人身安全1、加强安全教育,组织职工学习安全生产知识和各种规章制度,安全操作规程。

2、凡进入现场人员必须戴安全帽,不得穿拖鞋或赤脚进入施工现场。

3、机械所用电缆均要采取安全措施,避免车辆碾压,防止人员触电。

4、设备装吊或钻机位移时,应按负荷选择索具。

严禁吊钩吊人,起吊物体不准在吊物下站人,更不得在物体上站人。

5、抬运重物时,必须统一口号,同时起落,以免碰人。

机台上的泥要及时清除,以免滑倒碰伤。

钻孔要盖好,防止人员掉入。

三、机械设备安全1、现场所用设备布局合理、安装牢稳、周正、清洁,符合规范要求。

2、定期对使用设备维护保养,保证不带病运转,设备完好率达到规定标准。

3、严格按照过程进行操作,发现故障及时处理,不得硬行运转,以免损坏或降低设备使用寿命。

4、施工中遇地下障碍物,必须请甲方清除后方可继续施工。

5、电器设备要采用防雨、防水措施,以免因雨、水损坏绝缘。

楼房屋顶防水施工方案

六、施工质量控制
1.严格把控施工材料质量,确保材料符合国家标准。
2.加强施工过程管理,严格执行施工工艺流程。
3.定期对施工人员进行培训,提高施工技能。
4.加强施工验收,确保工程质量。
七、施工安全及环保措施
1.施工现场设立安全警示标志,加强现场安全防护。
2.施工人员佩戴安全帽、手套等劳保用品。
3.严禁在施工现场吸烟、乱丢垃圾。
2.提高屋顶防水层的耐久性,延长其使用寿命。
3.确保施工过程中环保、安全、文明。
三、施工范围及内容
1.施工范围:本工程为某小区楼房屋顶防水施工,包括屋顶防水层、排水系统、隔热层等。
2.施工内容:主要包括屋顶防水层施工、排水系统改造、隔热层铺设等。
四、施工材料及设备
1.施工材料:
(1)防水卷材:选用符合国家标准的聚氯乙烯(PVC)防水卷材。
(2)粘结剂:选用与防水卷材相匹配的专用粘结剂。
(3)细石混凝土:强度等级C20,用于找平层和防水层施工。
(4)保温材料:选用符合国家标准的挤塑聚苯乙烯泡沫板(XPS)。
2.施工设备:
(1)施工工具:扫帚、铁锹、刮板、压辊、剪刀等。
(2)测量仪器:水准仪、经纬仪、钢卷尺等。
(3)运输设备:叉车、手推车等。
2.施工人员需佩戴个人防护装备,如安全帽、手套等。
3.严格遵守环保法规,控制噪音、粉尘污染。
4.施工废弃物应分类处理,减少对环境的影响。
八、施工进度计划
1.基层处理:2天
2.防水层施工:4天
3.排水系统优化:3天
4.隔热层铺设:3天
5.保护层施工:3天
6.工程验收:2天
总工期:18天
九、施工费用预算
2.质保期内,如发生非人为损坏的防水问题,乙方负责免费维修。

屋顶防水施工方案(5篇)

屋顶防水施工方案(5篇)第一篇: 屋顶防水施工方案屋面工程:屋面旧瓦和防水层拆除后抄平放线(一)、屋面结构、彩钢瓦屋面防水施工方案:本工程屋面结构从下到上依次为:20厚1:3水泥砂浆找平、配套隔气层、120厚聚苯板保温层、C7.5炉渣混凝土找坡层、木结构、彩钢瓦。

1材料订货与验收1.1保温材料需满足其导热系数、蓄热系数、抗压强度干密度指标,以确保达到设计的保温要求,注意防潮,防止破坏和污染。

1.2材料进场后由材料员、质检员、保管员共同验收,办理验收手续和记录。

1.3炉渣材料控制在5-40mm,不得含有石块、土块等杂质,施工前要过筛,进场后注意堆放。

1.4彩钢瓦出厂质量证明文件应齐全,合格后方可使用。

2施工工序及施工要点:2.1屋面清理→20厚1:3水泥砂浆铺抹→配套隔气层粘贴→120厚苯板铺贴→C7.5炉渣混凝土找坡层浇筑→木结构→彩钢瓦→外架子安装及外檐装修→拆除外架子。

2.2作业面准备保温层施工:将屋面基层清理平净、基层清理到实处防水层施工:找平层水泥画浆层平态、密实、无空鼓、起、基层干燥,含水率小于9%,第二层水卷材施工前,应该检查第一层防水的成分保护工作,避免因其它工序施工造成防水层破坏示经发现,如有破坏,修复后施工下一防水。

2.3施工方法A.块材铺帖先将按触面清扫干净,将板块材料铺平垫稳,板间缝隙用同类材料的碎屑嵌塞密实,相邻板块保持一致。

B.渣层铺设:铺设炉渣前,根据图低要求拉线找出2%的坡度,最薄处20mm,施工顺序为从一端开始,推向另一端进行,要振捣密实,表面抹光。

C.排气孔设置保温层要设排气道6m_6m设置,并设在结构层、保温层内打孔以利排气。

D.找平层施工屋面保温层施工完成,进行找平层施工,施工前根据层面坡度弹线找规矩,将基层清理干净,并奖突出基层硬块剔平扫干净。

找平层施工前,将基层洒水湿润,但不可浇水太多,以基层完全湿润表面无水为准,以保证与基层结合牢固。

根据坡度浅度贴灰饼,顺排水方向冲筋,按排气道位置设置分格缝,沟边、拐角、管根、要在大面积施工前做好,同时必须满足排水要求。

屋顶防水专项施工方案

一、工程概况本工程位于XX市XX区,为一栋多层住宅楼屋顶防水工程。

根据现场实际情况,屋顶面积约为1500平方米,屋面坡度约为5%。

由于长期受雨水侵蚀,部分屋顶出现渗漏现象,严重影响居民生活。

为确保屋顶防水效果,特制定本施工方案。

二、施工准备1. 材料准备:防水涂料、防水卷材、保温材料、找平层材料、界面处理剂、密封膏、玻璃纤维布等。

2. 施工机具:喷枪、滚筒、刮板、剪刀、切割机、钻头、搅拌机、水平尺、直角尺、卷尺等。

3. 人员组织:成立专门的防水施工队伍,配备项目经理、技术员、施工员、质量员等。

4. 施工现场:清理施工现场,确保施工环境整洁、安全。

三、施工工艺1. 基层处理:将屋顶表面的浮土、杂物、油污等清理干净,用高压水枪冲洗,确保基层平整、干燥。

2. 找平层施工:根据屋面坡度要求,铺设找平层材料,确保找平层厚度、坡度符合设计要求。

3. 防水层施工:(1)施工前,对防水涂料、防水卷材等材料进行检验,确保质量合格。

(2)根据设计要求,选择合适的防水涂料,进行涂抹施工。

涂抹时应均匀、饱满,不得有漏涂、空鼓等现象。

(3)对于阴阳角、管道接口等部位,应进行加强处理,可选用防水卷材进行粘贴。

4. 保温层施工:根据设计要求,铺设保温材料,确保保温层厚度、密度符合设计要求。

5. 保护层施工:在防水层上铺设保护层材料,如玻纤布、水泥砂浆等,以提高防水层的耐用性。

6. 收尾工作:清理施工现场,确保施工环境整洁。

四、施工质量控制1. 材料检验:严格按照国家相关标准对施工材料进行检验,确保材料质量合格。

2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。

3. 施工验收:施工完成后,组织相关人员对施工质量进行验收,确保工程质量符合设计要求。

五、施工安全1. 施工人员应穿戴好个人防护用品,如安全帽、工作服、手套等。

2. 施工现场应设置安全警示标志,确保施工安全。

3. 施工过程中,注意防止高空坠落、触电等安全事故的发生。

屋顶防水施工方案

一、工程概况本工程为某住宅小区屋顶防水施工项目,工程规模较大,涉及多层住宅楼屋顶防水。

为确保屋顶防水效果,提高建筑物使用寿命,特制定本施工方案。

二、施工材料1. 防水卷材:采用SBS改性沥青防水卷材,厚度为3mm,宽度为1m。

2. 防水涂料:采用JS聚合物水泥基防水涂料,厚度为1.5-2mm。

3. 基层处理材料:水泥砂浆、细石混凝土、沥青砂浆等。

4. 辅助材料:隔离层、堵漏宝、密封胶、切割刀、刷子、滚筒等。

三、施工工艺1. 基层处理(1)清理屋面:将屋面上的杂物、油污、浮尘等清理干净。

(2)修补裂缝:对于屋面上的裂缝,采用堵漏宝进行修补,确保裂缝密实。

(3)找平层施工:根据屋面结构,采用水泥砂浆、细石混凝土、沥青砂浆等材料进行找平层施工,确保屋面平整度。

2. 隔离层施工(1)铺设隔离层:在找平层上铺设一层隔离层,采用SBS改性沥青防水卷材,宽度为1m。

(2)搭接处理:卷材搭接宽度为100mm,搭接处用专用胶粘剂粘合。

3. 防水层施工(1)涂刷底漆:在隔离层上涂刷JS聚合物水泥基防水涂料,厚度为1.5-2mm。

(2)涂刷防水层:在底漆干燥后,再涂刷一层JS聚合物水泥基防水涂料,厚度为1.5-2mm。

(3)加强层施工:在防水层上铺设一层SBS改性沥青防水卷材,宽度为1m,搭接处用专用胶粘剂粘合。

4. 细部处理(1)阴阳角处理:在阴阳角处采用切割刀切割成圆弧形,确保防水层严密。

(2)天沟、檐沟处理:在天沟、檐沟处设置排水坡度,确保排水畅通。

(3)防水层保护:在防水层上铺设一层保护层,防止防水层受到损坏。

四、施工质量控制1. 材料质量:严格把控防水材料的质量,确保符合国家标准。

2. 施工工艺:严格按照施工工艺进行施工,确保施工质量。

3. 施工人员:加强对施工人员的培训,提高施工技能。

4. 施工监督:加强施工过程中的监督检查,确保施工质量。

五、施工进度安排1. 施工准备阶段:3天2. 基层处理阶段:5天3. 隔离层施工阶段:3天4. 防水层施工阶段:5天5. 细部处理阶段:2天总计:18天六、施工安全措施1. 施工现场设置安全警示标志,确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

楼房屋顶防水施工方案
一、施工顺序:
先将需施工的屋顶老化防水层清除,屋顶表面清扫干净。

再做
基层处理:
需30厚1:3水泥砂浆找平层2%坡度放样分隔缝、沿沟位置、屋面出气洞,SGF珍珠岩板找坡铺贴,1:1水泥砂浆沟缝(包括分格缝油膏)细部处理,清洁、保护屋面至完工。

女儿墙滴水槽塑料条10×80,双重防水滴线,女儿墙压顶采用罗马线,细石砼找坡。

对沿沟、雨水口、女儿墙、穿墙管等节点部位先进行加强处理,沿沟、檐沟纵向坡度不宜小于1%,沟底水落差不得超过200mm,其他重要细部处理应采用软处理,油膏密封。

二.屋面防水找平层技术要求
1.坚固性要求
找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层的施工荷重,故须具有一定的强度和硬度。

本工程设计要求采用1:3水泥砂浆做成找平层,施工中应严格控制水灰比,适度掌握稠度、含水量等。

2.平整度要求
防水层对于找平层的平整要求是用2m的长靠尺检验,平面间隙不超过3mm,保持表面平整、厚度一致是防止屋面积水、清除渗漏的重要措施之一,所以说不能在找平层埋管。

3.干燥性要求
基层含水率以不超过6%为宜,若含水量不符合要求,对防水层的施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水效果,因此为确保防水效果,对基层含水率必须进行有效控制。

除用仪器测定外,现场可采用简易方法检验,例如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,表示符合干燥要求。

4.洁净度要求
防水层施工前基层必须保持清洁,清扫后存在于缝隙、阴角处的尘埃用压缩空气吹净。

油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持表面法净,才能保证防水涂料有效地渗透到水泥砂浆内部,加强防水涂料和基层粘接,提高防水能力。

5.防水坡度设计要求:
正确的排水坡度和坡向必须在基层上明显给出,无论是结构找坡还是建筑找坡,在找平层上表示的都应是设计坡度。

在同一个屋面上,女儿墙边每个落水口的标高都应按屋面坡度线设置,其下口边不得高出找平层面。

天沟、雨水口安装要低于表面20mm,在基周围半径100mm范围内保持显著漏斗状水坡,使流水加快,以免发生排水倒流和水口堵塞不畅现象。

6.细部做法要求
由于温度应力引起双向变形,在屋面阴阳角处防水卷材皱折、断裂,因此在找平层的垂直面和水平面交接处要做成半径100—150mm的圆弧线。

如女儿墙脚、泛水边、反梁底、斜沟、压顶、屋脊的阳角处也要做成小圆角,以满足受力要求,穿过屋面的管道应在做找平层前全部安装完毕,正确固定位置后,再仔细地用水泥砂浆和胶泥沿管四周分层抹实,并在管道周边隆起20mm向四周低下,经试水合格方可做防水层。

7.找平层裂缝的对策
用20—30mm厚水泥砂浆或细石混凝土做找平层的屋面,表面系数很大,在温湿度变化引起的内应力作用下,胀缩现象明显,会导致找平层空鼓、裂缝影响防水效果。

这种裂缝虽难以避免,但应设法控制其宽度和分布区域,把危害降到最低限度,为此做找平层时一般采用沿轴线位置或预制板头、板边设置20mm宽分格缝的措施,缝距一般为4—6m,每块面积不超过36m2为宜,缝边顺直齐平,缝内用胶泥或油膏嵌填。

三.屋面防水层施工要点
1.卷材防水层施工工艺要点
①雨天严禁进行卷材施工,五级风以上不得施工,气温低于0℃时不宜施工,施工中途下雨应做好已铺卷材四周的防护工作,夏季施工时应避免在高温烈日下施工。

②卷材铺贴时应避免过分拉紧和皱折,基层与卷材间排气要充分,向横向两侧排气,不允许有翘边。

③为保证卷材搭接宽度和铺贴顺直,应严格按照基层所弹标线进行铺贴,搭接上下层相邻两幅卷材应错开,搭接宽度50mm.
本工程屋面防水年限为5年,卷材选用SBS带岩片高分子防水卷材。

目录
1.编制依据 (2)
2.工程概况 (2)
3.修缮施工安排 (2)
3.1.质量目标 (2)
3.2.工期目标 (2)
3.3.安全文明环保目标 (2)
4.施工准备 (3)
4.1.技术准备 (3)
4.2.材料准备 (3)
5.施工方案 (4)
5.1.彻底翻新修缮方法 (4)
5.2.施工顺序及流程 (4)
5.3.保温层施工 (4)
5.4.找坡层施工 (5)
5.5.找平层施工 (6)
5.6.防水层施工 (6)
5.7.保护层施工 (8)
5.8.细部做法 (8)
6.质量标准及验收 (9)
6.1.保温层 (9)
6.2.找坡层 (10)
6.3.找平层 (10)
6.4.防水层 (10)
6.5.保护层 (10)
6.6.工程验收 (10)
7.管理措施 (11)
7.1.质量保证措施 (11)
7.2.安全保证措施 (12)
7.3.文明施工、成品保护措施 (12)
编制依据
1.1 屋面工程技术规范《GB50345-2004》。

1.2屋面工程质量验收规范《GB50207-2002》。

1.4金桥大厦现场设计交底、洽商、确定相关维修内容。

工程概况。
