落地式脚手架监理细则

合集下载

落地式脚手架安全监理实施细则

落地式脚手架安全监理实施细则

落地式脚手架安全监理实施细则范本一:一:前言落地式脚手架安全监理实施细则是为了确保施工现场脚手架的安全性,预防和避免事故发生,保护施工人员的生命安全,保障工程质量而制定的。

二:安全管理责任1. 项目经理负责项目的整体安全管理工作,包括脚手架搭设的安全监理。

2. 监理人员负责对施工现场脚手架安全进行全程监控和检查,及时发现问题并提出整改意见。

3. 施工单位负责配合监理人员的安全监督工作,并及时整改脚手架安全隐患。

三:脚手架搭设前准备1. 在脚手架搭设前,需进行脚手架搭设方案的编制和审核。

2. 脚手架搭设现场人员需接受相关安全培训,获得合格证书方可上岗。

3. 脚手架搭设材料需经过质量检验合格方可使用。

四:脚手架搭设要求1. 脚手架搭设应按照相关规范和标准要求进行,确保搭设牢固可靠。

2. 在脚手架搭设过程中,应特别注意施工现场的安全,避免对周围环境和设备的损坏。

3. 必要时,应对脚手架进行加固,并留有安全通道和应急疏散通道。

五:脚手架使用和检查1. 脚手架使用前,需进行检查,确保脚手架的安全性。

2. 脚手架使用期间,需定期检查,及时发现问题并整改。

3. 使用过程中,严禁随意修改脚手架结构,禁止非法加挂超载物品。

六:事故处理和报告1. 如发生脚手架相关事故,应及时进行紧急处理并报告相关部门。

2. 相关责任人应积极配合事故调查工作,并提供相关资料。

七:法律名词及注释1. 施工单位:指承担具体工程施工的法人或其他组织。

2. 监理人员:指负责工程建设监督检验工作的专门机构的工作人员。

3. 安全检查:指对施工现场进行安全方面的检查,以识别和排除安全隐患。

附件:脚手架搭设方案、脚手架质量检验记录表、脚手架使用检查记录表等。

范本二:一:前言本落地式脚手架安全监理实施细则(下称《实施细则》)是根据相关法律法规、规范及标准制定的,旨在加强施工现场脚手架的安全监理工作,确保施工作业安全,保护工人的生命安全与身体健康,保障工程质量。

落地式脚手架工程安全监理实施细则

落地式脚手架工程安全监理实施细则

目录一、工程概况二、外脚手架说明三、编制依据四、监理过程控制要点一、工程概况:1.1工程项目概况:1.2项目名称:1.3工程地点:1.4项目简介:项目总用地面积约173.56亩,总建筑面积24.25万平方米,由65栋标准化厂房、1栋垃圾房、2栋配电房组成,结构形式为框架结构,最大层数为9层,地上建筑面积234757.08平方米,地下建筑面积7759.89平方米。

其中1~8#厂房为地下1层、地上9层;9#、10#、13#、14#、32#、33#、38#、39#、49#、50#、55#、56#、58~65#厂房均为地上5层;其他厂房均为地上3层;水泵房地下1层,配电房地上1层。

结构形式:框架结构,基础形式:静压预应力管桩基础。

抗震设防烈度:7度,,设计使用年限为50年,防火设计的建筑分类为二类工业建筑,其耐火等级为地上二级,(半)地下室一级。

屋面防水等级为Ⅱ级。

二、外脚手架说明:该工程外脚手架采用落地式扣件式钢管脚手架,每栋搭设情况如下:三、编制依据1、《监理合同》。

2、《施工合同》。

3、设计图纸及相关说明。

4、《建设工程监理规范》及政府主管部门有关监理工作的规定。

5、相关规范及技术标准四、监理过程控制要点:1、施工准备阶段的监理工作(1)工程监理单位应对从事安全监理工作工程监理的相关人员进行外脚手架搭设、使用、拆除及相关技术等专业知识的培训。

总监理工程师、专业监理工程师应当参加外脚手架相关知识的继续教育。

(2)工程监理单位应经常性的组织监理人员学习建设工程法律法规相关知识,熟悉国家、地方文件及脚手架搭设的标准。

(3)项目监理机构相关人员认真熟悉施工设计图纸,了解建筑平面布置及结构形式。

(4)项目监理机构相关人员在总监理工程师的主持下,认真审核施工单位报送的《外脚手架搭设与拆除的专项施工方案》,其方案必须由施工单位的企业技术负责人审批、签名并加盖企业公章;提出审查意见。

(5)根据中华人民共和国住房和城乡建设部建质【2009】87号文件,对危险性较大的分部分项工程中,搭设高度50m及以上落地式脚手架工程、搭设高度20m及以上悬挑式脚手架工程专项方案需经专家论证后才能进行施工。

落地脚手架安全监理细则

落地脚手架安全监理细则

落地脚手架安全监理细则落地脚手架是建筑工程中常见的临时性工作平台,它被用于支持和提供安全作业条件,让施工人员能够进行高空作业。

然而,由于其特殊性质,落地脚手架的安全监管显得尤为重要。

本文将为您详细介绍落地脚手架安全监理的细则,包括现场监督、安全教育培训、技术要求等方面。

一、现场监督1. 落地脚手架的搭建、拆除和使用必须由具备相应资质的专业队伍进行,监理人员应定期进行现场巡查,确保脚手架的安全性能符合相关规定。

2. 现场监督人员应检查脚手架的搭建是否符合设计要求,保证其稳定性和承载能力。

对于存在安全隐患的情况,应立即停止使用,并要求责任方进行整改。

3. 对于已经搭建好的脚手架,监理人员要进行定期巡查,检查其使用情况。

发现问题及时进行通知,防止事故的发生。

4. 在落地脚手架使用过程中,如果遇到突发情况或安全事故,监理人员应立即采取紧急措施,并及时向相关部门报告。

二、安全教育培训1. 对搭建、拆除和使用落地脚手架的人员进行必要的安全教育培训,包括但不限于操作规程、安全注意事项、紧急处理等。

培训应定期进行,并留下培训记录。

2. 落地脚手架使用人员应持证上岗,同时要求具备相应的技术能力。

监理人员可对他们进行专业技能评估,确保其能够独立完成相应工作。

3. 定期组织模拟演练,加强人员应急处理能力和安全意识,提高他们在突发情况下的应变能力和自救能力。

三、技术要求1. 落地脚手架的设计、制造和使用应符合国家有关标准和规定,使用材料应符合相关技术要求,并经过质量监督部门检验合格。

2. 脚手架的搭建和拆除应有详细的施工方案,施工人员需熟悉该方案,并按照方案要求进行操作。

同时,应保存好相关工程资料和质量检测记录。

3. 落地脚手架的搭建过程中,必须注意稳定性和可靠性。

各个部件的连接应紧固牢固,并经过验收合格后方可使用。

4. 定期检查脚手架的状况,如发现脚手架出现异样或损坏情况,应立即进行维修或更换。

5. 落地脚手架周围应设置明确的警示标识和安全防护措施,防止他人误入或发生事故。

落地脚手架监理实施细则

落地脚手架监理实施细则

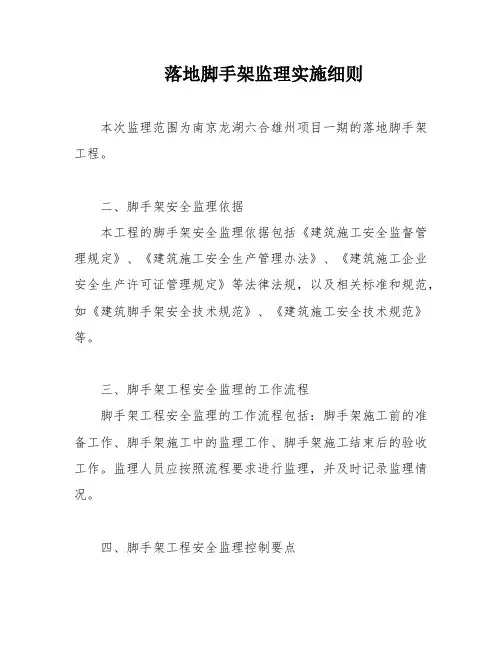

落地脚手架监理实施细则本次监理范围为南京龙湖六合雄州项目一期的落地脚手架工程。

二、脚手架安全监理依据本工程的脚手架安全监理依据包括《建筑施工安全监督管理规定》、《建筑施工安全生产管理办法》、《建筑施工企业安全生产许可证管理规定》等法律法规,以及相关标准和规范,如《建筑脚手架安全技术规范》、《建筑施工安全技术规范》等。

三、脚手架工程安全监理的工作流程脚手架工程安全监理的工作流程包括:脚手架施工前的准备工作、脚手架施工中的监理工作、脚手架施工结束后的验收工作。

监理人员应按照流程要求进行监理,并及时记录监理情况。

四、脚手架工程安全监理控制要点脚手架工程安全监理控制要点包括:脚手架的设计、搭设、使用和拆除等环节的监理,脚手架材料的质量控制,脚手架的稳定性和承载能力的监测,脚手架施工现场的安全管理等方面的监理。

五、脚手架工程监理人员工作安排及分工脚手架工程监理人员的工作安排及分工应根据监理要求和工程实际情况进行合理分配。

监理人员应具备相应的专业知识和技能,并按照职责分工进行监理工作。

六、脚手架监理检查方法脚手架监理检查方法包括:现场巡查、资料审核、技术交底、隐蔽工程检查等多种方式。

监理人员应根据实际情况选择合适的检查方法,并及时记录检查结果。

七、监理工作措施监理工作措施包括:监理人员应按照职责要求,认真履行监理职责,及时发现和纠正工程中的问题,做好监理记录和报告,及时向建设单位和施工单位反馈监理情况。

八、脚手架监理检查频率脚手架监理检查频率应根据工程实际情况和监理要求进行合理安排,监理人员应按照要求进行检查,并及时记录检查结果。

如发现问题,应及时向建设单位和施工单位反馈,并要求整改。

根据招标文件,本标工程监理范围为南京龙湖六合雄州项目一期,包括一组团1-5#楼及二组团10-13#楼、三组团6-9#楼及商业、地下室的所有室内外土建及安装工程,建筑面积约15万平方米。

具体监理范围包括临时施工道路、施工排水排污、土方、回填、基础(地下室)、主体一次结构、砌筑及二次结构、楼地面、屋面、内外装饰装修、给排水、电气及有关的预留预埋和配合等。

落地式脚手架安全工程监理细则

落地式脚手架安全工程监理细则

落地式脚手架安全工程监理细则落地式脚手架(以下简称脚手架)是建筑工地常用的临时性支撑设备,用于提供施工人员的工作平台和运输材料的通道。

脚手架的安全工程监理是确保施工过程中脚手架的稳定性和安全性的重要环节。

下面是脚手架安全工程监理的细则,旨在保证脚手架施工的安全和质量。

1.监理机构和监理人员的选择:脚手架安全工程监理应由具备相应资质和经验的专业监理机构承担,并配备有合格的监理人员。

监理机构应具备相关的认证和资质证书,并有丰富的脚手架施工监理经验。

2.施工前期的监理工作:在脚手架施工开始前,监理人员应对施工单位提供的脚手架设计文件进行审核,包括脚手架的结构设计、承载力计算和固定方式等。

监理人员应确保脚手架的设计符合国家标准和相关法规要求。

3.施工现场的巡查监理:在脚手架施工过程中,监理人员应定期进行现场巡查,确保脚手架的搭建符合设计要求,并检查脚手架的稳定性和固定情况。

监理人员还应监督施工单位采取必要的安全措施,确保施工人员的安全和劳动保护。

4.脚手架使用的监理管控:脚手架搭建完成后,监理人员应定期进行安全检查,确保脚手架的使用符合要求。

监理人员应检查脚手架的结构是否完整、稳固,材料是否破损、老化等。

同时,监理人员还应检查脚手架的固定情况、包围栏的设置和安全通道的畅通等。

5.违规行为的处理:如果在监理过程中发现违反脚手架安全规定的行为,监理人员应及时制止并通知施工单位进行整改。

对于严重违规行为,监理机构应及时向相关部门报告,并保持相关证据以备备案使用。

6.监理结果的报告:监理工作结束后,监理机构应向施工单位和建设单位提交监理报告,详细介绍监理工作的过程和结果,并提出合理的改进建议。

监理报告应保留备案,并作为脚手架施工质量的重要参考。

综上所述,落地式脚手架安全工程监理细则的制定对于保证脚手架的施工安全和质量至关重要。

监理机构和监理人员应具备相应资质和经验,并全面掌握脚手架施工的相关要求和规范。

通过有效的监理工作,可以及时发现和纠正施工过程中的安全隐患,确保施工人员的人身安全和工程质量的稳定。

落地式脚手架安全监理实施细则

落地式脚手架安全监理实施细则

落地式脚手架安全监理实施细则引言落地式脚手架是一种常见的施工工具,但使用不当可能导致意外事故的发生,因此,对于落地式脚手架的安全管理和监管是非常关键的。

本文档旨在制定一些实施细则,以确保落地式脚手架的安全使用和施工质量,在施工现场中规范施工操作,减少事故的发生。

一、施工前的准备工作1.在搭建脚手架之前,必须获取相关的资质证书,并进行资质认证;2.确认施工现场是否符合该脚手架所用的地面承载能力、风压力要求,并严格按照厂家的说明进行搭建;3.根据搭建位置、高度等情况选择相应的脚手架型号,并严格按照说明书进行搭建;4.必须使用合格的脚手架材料,如钢管、钢板、连接件等,并进行严格的验收和检测。

二、脚手架的安全使用1.脚手架使用前,必须进行质量检测,如检查架体结构、连接件、锁紧装置等;2.在使用过程中,必须按照说明书要求进行操作,不能随意改变构造或增加负载;3.必须在脚手架上设置防护围栏,避免人员、工具等物品从高空坠落;4.在脚手架使用过程中,必须加强安全巡查,发现问题及时进行整改;5.在拆卸脚手架前,必须进行安全检查,确认脚手架上的零件完整、无损伤。

三、现场工程管理1.在搭建脚手架时,必须划定使用范围,并设立标志牌提示工人脚手架的使用范围;2.工人在脚手架上,必须全程系好安全带,严禁乱爬乱跳;3.工人必须配戴安全头盔,避免高空坠落所带来的危险;4.工人在脚手架的拆卸过程中,必须严格按照脚手架拆卸标准进行操作,不得有任何的违规行为。

四、应急处理与事故疏散1.当发生突发事件时,立即通知工人进行疏散,严格按照应急预案进行处理;2.紧急疏散方式是由上至下逐层疏散;3.在疏散过程中,应当指定专人负责统筹协调;4.应及时对事故发生原因、过程进行调查,防止类似事故再次发生。

五、落地式脚手架验收1.脚手架搭设完成后,必须根据相关标准对其进行验收;2.技术负责人应出具落地式脚手架验收报告,报告中应包括落地式脚手架搭设情况,以及验收结果等信息。

钢管扣件落地式脚手架安全监理实施细则

钢管扣件落地式脚手架安全监理实施细则

钢管扣件落地式脚手架安全监理实施细则前言钢管扣件落地式脚手架是一种常见的建筑施工脚手架,具有安装简单、使用方便、承载能力强的特点。

然而,在使用过程中,若监理人员未能对其进行有效的监管和管理,就可能出现安全事故,造成人身伤亡和财产损失。

因此,为了保障建筑施工的安全和顺利进行,制定一套科学合理的安全监理实施细则是非常必要的。

监理规定1. 设计和施工前在施工前,监理人员应对脚手架设计方案进行验收,检查设计方案是否符合相关规定和标准。

同时,还需对脚手架施工单位的施工方案、安全措施进行审核,确认其能否满足安全施工的要求。

2. 施工中2.1 立杆设置钢管扣件落地式脚手架的立杆间距应按要求设置,水平度误差不得大于1.5厘米。

每个立杆下应装设垫脚板,以保证立杆的垂直度。

在立杆上部加承重梁时,应严格按照规范进行。

2.2 扣件连接脚手架的钢管扣件连接处须全部连接好才能使用。

同时,还需检查连接点的紧固度是否符合要求。

在抗风支撑及固定方向上,应能承受计划内的风压。

2.3 横杆设置钢管扣件落地式脚手架的横杆设置应符合规定要求。

横杆的间距需符合要求,否则将会在承受外部荷载时发生位移。

严禁将横杆截短使用,或使用各种接头连接。

2.4 面板设置脚手架的平台宽度应满足设计要求。

面板设置应避免出现损坏、错乱等现象,以保证工人的安全。

3. 监测和检查监理人员应按要求对脚手架进行定期监测和检查,发现问题及时整改。

当气象条件发生变化时,监理人员还应注意加强检查。

4. 施工后在脚手架拆除前,监理人员应按照规定要求进行验收。

未经验收合格的脚手架,严禁拆除。

同时,还需对脚手架拆除后的场地环境等情况进行检查。

总结以上是钢管扣件落地式脚手架安全监理实施细则的具体规定。

钢管扣件落地式脚手架作为一种广泛应用的施工脚手架,其安全监管显得非常重要,只有加强对其的监理和管理,保障其使用安全,才能有助于保障建筑施工的安全和效率。

落地式脚手架监理细则(外脚手架)

落地式脚手架监理细则(外脚手架)

______________________________________________________________________________________________________________A.0.4 苏地2016-WG-62号地块一期商住用房(一标) 工程监理实施细则(落地脚手架)内容提要:工程及脚手架搭设、拆除概况脚手架搭设、拆除重点、难点监理工作依据监理组织机构监理工作流程监理工作的目标及要点监理工作的方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省住房与城乡建设厅监制扣件式钢管脚手架搭设、拆除工程监理实施细则1 工程概况1.1 工程概况:工程名称:苏地2016-WG-62号地块一期商住用房工程地点:苏州市相城区青龙港路南,相融路东,蠡太路北,民一路西建设单位:苏州聿盛房地产开发有限公司设计单位:除人防部分:启迪设计集团股份有限公司人防部分:江苏省第二建筑设计研究院有限责任公司围护部分:苏州市城市设计院有限责任公司勘察单位:苏州市民用建筑设计院有限责任公司施工单位:中国建筑第八工程局有限公司工程规模:本期工程用地面积:总建筑面积:103907平方米。

工程造价:控制在合同价内结构形式: 框架剪力墙工期要求:该工程开工时间2017年9月27日,工期904天。

1.2 脚手架搭设、拆除概况:1.2.1拟搭设、拆除的脚手架型式:拟搭设、拆除的落地脚手架构造要求一览表表1.11.3 脚手架地基与基础构造:地面砼硬化处理,硬化四周排水沟设施。

2扣件式钢管脚手架搭设、拆除工程的特点、难点。

2.1 扣件式钢管脚手架搭设、拆除的特点、难点:构配件质量、地基与基础、剪刀撑设置、立杆横杆构造、连墙件设置和连接、防雷接地。

2.2 脚手架搭设、拆除施工安全生产管理监理工作的重点:门洞架体拆除。

3 监理依据3.1 本工程施工合同、协议等资料。

3.2 本工程《监理规划》。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

A.0.4苏地2016-WG-62号地块一期商住用房(一标) 工程监理实施细则(落地脚手架)内容提要:工程及脚手架搭设、拆除概况脚手架搭设、拆除重点、难点监理工作依据监理组织机构监理工作流程监理工作的目标及要点监理工作的方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省住房与城乡建设厅监制扣件式钢管脚手架搭设、拆除工程监理实施细则1 工程概况1.1工程概况:工程名称:苏地2016-WG-62号地块一期商住用房工程地点:苏州市相城区青龙港路南,相融路东,蠡太路北,民一路西建设单位:苏州聿盛房地产开发有限公司设计单位:除人防部分:启迪设计集团股份有限公司人防部分:江苏省第二建筑设计研究院有限责任公司围护部分:苏州市城市设计院有限责任公司勘察单位:苏州市民用建筑设计院有限责任公司施工单位:中国建筑第八工程局有限公司工程规模:本期工程用地面积:总建筑面积:103907平方米。

工程造价:控制在合同价内结构形式: 框架剪力墙工期要求:该工程开工时间2017年9月27日,工期904天。

1.2脚手架搭设、拆除概况:1.2.1拟搭设、拆除的脚手架型式:拟搭设、拆除的落地脚手架构造要求一览表表1.11.3脚手架地基与基础构造:地面砼硬化处理,硬化四周排水沟设施。

2扣件式钢管脚手架搭设、拆除工程的特点、难点。

2.1扣件式钢管脚手架搭设、拆除的特点、难点:构配件质量、地基与基础、剪刀撑设置、立杆横杆构造、连墙件设置和连接、防雷接地。

2.2脚手架搭设、拆除施工安全生产管理监理工作的重点:门洞架体拆除。

3 监理依据3.1 本工程施工合同、协议等资料。

3.2 本工程《监理规划》。

3.3 经审批通过的施工组织设计、脚手架搭设、拆除专项施工方案。

3.4本项目适用的扣件式脚手架搭设、拆除相关现行法律法规、技术标准规范。

扣件式钢管脚手架搭设、拆除工程相关法律法规、技术标准规范一览表表3.13.5 其它依据:3.5.1 《建设工程安全生产管理条例》中华人民共和国国务院令第393号3.5.2 《危险性较大的分部分项工程管理办法》建质2009 87号文4 监理组织架构4.1 扣件式钢管脚手架搭设工程监理组织架构框图:(示意,图框中可添加人员姓名)图4.1 监理组织架构框图5 监理工作的主要流程(用框图表示)5.1 脚手架搭设、拆除工程监理的主要工作程序:(示意)图5.1 脚手架搭设、拆除工程的监理工作程序5.2 扣件式钢管脚手架专项施工方案审核程序: 5.3 分包单位资质审核监理工作程序:5.4 扣件式钢管脚手架材料、构配件验收监理程序:5.5 扣件式钢管脚手架搭设检查验收程序:6安全生产管理监理工作的目标及要点6.1扣件式钢管脚手架搭设、拆除工程监理的目标:按照施工合同、相关规范标准及专项施工方案要求,本扣件式钢管脚手架搭设、拆除工程监理的目标为:确保不发生脚手架搭设、使用和拆除安全事故。

搭设和拆除操作人员持证上岗率100%,脚手架材料、构配件合格率100%。

6.2扣件式钢管脚手架搭设、拆除工程监理项目要点见表6.1:扣件式钢管脚手架搭设、拆除监理要点表6.16.3扣件式钢管脚手架搭设、拆除工程监理要点:6.3.1扣件式钢管脚手架搭设、拆除工程专项施工方案审查。

总监理工程师应组织专业监理工程师对承包单位报送的专项施工方案严格审查。

6.3.1.1程序性审查1)扣件式钢管脚手架搭设、拆除专项施工方案应由承包单位技术部门组织编制,需专业分包的,应由有资质的专业分包单位组织编制。

由承包单位技术负责人签署批准意见。

需专业分包的,先由分包单位技术负责人批准再报送总承包单位审批。

6.3.1.2针对性审查1)所拟方案是否与现场实际相符合,专项施工方案中采用的材料、构配件是否满足规范要求。

6.3.1.3符合性审查根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ-2011审查专项施工方案中下列内容是否符合要求:1)脚手架搭设、拆除中的构造要求2)设计计算3)施工规定4)检查验收5)安全管理6.3.1.4技术性审查1)计算书有无2)荷载计算3)计算简图4)计算内容(包括:杆件抗弯、挠度计算;立杆稳定性计算;地基承载力计算)6.3.2资质审查。

6.3.2.1承包单位或分包单位应具有相应施工资质、安全生产许可证。

6.3.2.2项目经理应具有安全考核B证,安全员应具有安全考核C证。

6.3.2.3脚手架作业人员全部持证上岗。

6.3.3 材料、构配件进场验收。

脚手架材料、构配件进场后,监理工程师应参加检查验收,检查验收内容见表6.2:材料、构配件质量检查表表6.2脚手架材料、构配件进场后,监理工程师应随机抽取外观检验不合格的钢管、扣件见证取样送法定专业检测机构进行检测,检测项目见表6.3。

钢管、扣件见证取样检测项目表6.36.3.4地基与基础检查。

6.3.4.1专业监理工程师检查地基是否按专项施工方案处理。

6.3.4.2主杆垫板长度不少于两跨厚度不小于5cm,宽度不小于20cm,立杆垫板或底座应高于自然地坪5-10cm。

6.3.5脚手架搭设构造。

6.3.5.1纵向水平杆应设置在立杆内侧,单根杆长度不应小于3跨;6.3.5.2纵向水平杆接长应采用对接扣件连接或搭接,并应符合下列规定:1)两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3。

2)搭接长度不应小于1m,应等间距设置3个旋转扣件固定;端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。

6.3.5.3主节点处必须设置一根横向水平杆主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。

6.3.5.4脚手架必须设置纵、横向扫地杆。

纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm 处的立杆上。

横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

6.3.5.5应靠近主节点设置,偏离主节点的距离不应大于300mm;应从底层第一步纵向水平杆处开始设置,有困难时采用其它可靠措施固定;应优先采用菱形布置,或采用方形、矩形布置。

6.3.6脚手架搭设施工。

6.3.6.1监理检查作业人员资格证书,确保人人持证上岗。

6.3.6.2监理将要求承包单位对施工人员进行详细的技术交底,杜绝经验施工。

6.3.6.3不合格钢管、扣件严禁施工单位使用,发现必须剔除。

6.3.6.4六级以上强风、雨、浓雾、雪等天气应暂停施工。

6.3.6.5架子工必须戴好安全帽、安全带,穿防滑鞋并不得酒后作业。

6.3.8 脚手架检查与验收。

6.3.8.1脚手架搭设完成后,监理机构应组织业主、承包单位、分包单位共同进行验收。

7 监理的主要工作方法及措施7.1 审查内容7.1.1严格审查承包单位、分包单位的安全生产保证体系、质量保证体系是否建立、健全;7.1.2严格审查承包单位报送的专项施工方案,按要求需专家论证的是否组织论证并按论证意见修改完善,并提出审查意见;7.1.3严格审查承包单位报送的拟进场的脚手架材料、构配件报审表(通用报审表)证明文件;7.1.4严格审查脚手架搭设完成后检查验收报告;审查脚手架拆除签字审批手续;审查工程安全防护措施费使用计划等;7.1.5严格审查脚手架拆除审批手续;7.2 复核内容7.2.1严格审查承包单位、分包单位资质、安全生产许可证、特种人员作业上岗证;7.2.2严格审查脚手架基础标高、放线定位、复核每步架主杆位置,间距;脚手架搭设在6~8M高度后中间检查复核;7.2.3严格执行脚手架搭设完成后、使用中、拆除前检查复核;7.2.4严格审查高大模板支撑系统拆除前,复核结构混凝土同条件试块强度试验报告是否达到拆模强度要求;7.2.5严格审查独立支撑系统拆除前,应检查其上支撑结构是否连接并形成稳定的受力体系等。

7.3 质量安全问题的处理方法7.3.1对未按照经批准的专项施工方案实施,搭设、使用或拆除中出现的质量、安全问题,材料、构配件进场未经监理人员验收或验收不合格,脚手架搭设完成后未经检查验收而擅自使用的及时下达监理工程师通知单、备忘录、停工令等,必要时报告政府行政主管部门。

7.4巡视检查内容对现场安全警戒情况,施工顺序、方法,搭设质量情况,安全文明施工情况;施工人员安全防护齐备,有无违规违章作业;脚手架扫地杆、连墙件、剪刀撑设置、杆件连接位置方式等进行巡视检查。

7.5 现场协调方式:脚手架在搭设时、使用中、拆除前可能牵涉到不同施工单位作业及使用,为此监理机构须及时予以协调。

通常采用会议协调,其方式有:现场协调、工地例会、监理专题会议等。

7.6验收。

7.6.1验收条件。

7.6.1.1按专项施工方案搭设,具备使用条件;7.6.1.2承包单位自检合格,满足《建筑施工扣件式钢管脚手架安全技术规范》(2011)要求;7.6.1.3脚手架防护措施到位。

7.6.2验收内容。

7.6.2.1质保资料齐全7.6.2.2技术安全管理资料齐全、完整7.6.2.3现场检查7.6.3验收程序。

7.6.3.1验收应有业主、监理、施工单位三方负责人到场验收;7.6.3.1检查确认技术、质量、相关记录资料的齐全完整,各项验收合格后准予使用。
