转包和分包的区别

施工中的分包与转包问题及法律责任分析

施工中的分包与转包问题及法律责任分析施工中的分包与转包一直是建筑行业中备受关注的话题。
随着建筑项目的不断增多和复杂化,分包和转包的使用越来越普遍。
然而,这种做法也带来了一系列的问题,包括法律责任的划分。
本文将重点讨论施工中的分包与转包问题,以及相关的法律责任分析。
一、分包与转包的定义和区别在开始讨论问题之前,我们先对分包和转包的概念进行明确。
分包是指原承包商将自己在建筑项目中承担的部分工程再次委托给其他承包商进行施工的行为。
而转包是指原承包商将自己在承包合同中应完成的全部工作全部或部分委托给其他承包商进行施工的行为。
二、分包与转包的利与弊分包和转包的使用可以带来一定的利益,如:1.分工合理:通过分包和转包,项目各方可以根据自身的专长和资源来合理分工,提高工作效率和质量。
2.减少风险:分包和转包可以将风险分散到多个承包商,减少承包商的责任和风险,保证项目的顺利进行。
然而,分包和转包也存在一些弊端,如:1.合同管理困难:分包和转包容易导致合同层级的增加,增加了合同管理的复杂性,可能给项目带来风险。
2.质量控制问题:承包商之间的沟通和协调可能存在问题,导致工程质量不稳定,出现纠纷。
三、分包与转包的法律责任在进行分包和转包时,各方需明确各自的权利和责任,并在合同中进行明确约定。
以下是一般情况下的法律责任分析:1.原承包商的责任:原承包商对于分包或转包所引起的问题,应承担一定的法律责任。
原承包商应确保选择的分包商或转包商具备相应的能力和资质,并对其施工过程进行合理的监督和管理。
2.分包商或转包商的责任:分包商或转包商承担着一定的责任,在合同中需明确约定其负责的范围和标准,并严格按照合同约定进行工作。
分包商或转包商应保证工程质量和进度,并承担相应的法律责任。
3.业主或发包方的责任:业主或发包方在进行分包或转包时,应对承包商进行充分的审查,确保其具备相应的能力和资质。
如发现分包商或转包商存在问题,应及时采取措施解决,避免导致工程质量或进度的问题。
转包与分包的区别及判断标准

转包与分包的区别及判断标准
转包与分包是工程管理中常用的两种形式,它们的区别主要体现在合同的签订、责任的划分和管理的角度上。
以下是转包与分包的区别及判断标准:
1. 合同关系:
转包是指总包商将部分工作转交给其他承包商完成,因此总包商与业主之间签订的合同依旧有效,业主在法律上仍是与总包商直接签订合同。
而分包则是总包商将整个项目分割成若干子包,与各个承包商单独签订合同。
2. 责任划分:
在转包中,总包商对转包工作的质量和进度负责,转包商对总包商负责。
而在分包中,总包商对整个项目的质量和进度负责,各个分包商负责自己所承担的工作。
3. 管理方式:
转包中,总包商需要对转包工作进行监督和协调,保证整体工作的顺利进行。
而分包中,总包商需要对各个分包商的工作进行协调和管理,确保整个项目的顺利进行。
判断标准:
1. 工程规模:
转包一般适用于大型项目中的某些专业领域,如地基处理、钢结构等;而分包适用于整个项目的工作内容可被细分并由不同承包商来完成。
2. 承包商能力:
如果总包商拥有足够的能力完成整个项目,但在某些细分领域需要借助其他承包商,那么可以选择转包。
如果总包商在管理和技术能力上有限,需要将整个项目拆分给不同的承包商,那么可以选择分包。
3. 合同的签订方式:
如果总包商与业主直接签订合同,那么可以选择转包。
如果总包商需要与各个承包商单独签订合同,那么可以选择分包。
总的来说,转包和分包都是根据不同的项目需求和承包商能力来决定的,选择合适的形式可以提高工程的质量和效率。
转包和分包的区别

转包与分包一、转包、分包、劳务分包的概念就建设工程施工合同法律关系而言,“转包”、“分包”及“劳务分包”这三个概念是有着严格的区别的。
转包是指承包人在承包工程后,又将其承包的工程建设任务转让给第三人,转让人退出现场承包关系,受让人成为承包合同的另一方当事人的行为。
转包为法律所禁止。
分包是指已经与发包人签订建设工程施工合同的承包人或总承包人将其承包的工程建设任务的一部分交给第三人(即分包人)完成。
劳务分包是指施工总承包企业或者专业承包企业即劳务作业发包人将其承包工程的劳务作业发包给劳务承包企业即劳务作业承包人完成的活动。
二、区别则主要表现在:转包与分包是两个既有相似又有区别的概念。
其中相同之处在于,二者都是由第三人完成应由自己完成的建设工程的部分或全部工作。
1、在分包中,承包人与分包人承担连带责任,在转包中,转包人与转承包人不承担连带责任;2、分包行为,只要不是分包建筑工程主体结构的施工内容或分包给不具备相应资质条件的单位等违法分包行为,则在发包人同意的情况下是为法律所允许的,而转包行为则被法律所禁止。
相关法律规定(禁止转包):《合同法》第二百七十二条发包人可以与总承包人订立建设工程合同,也可以分别与勘察人、设计人、施工人订立勘察、设计、施工承包合同。
发包人不得将应当由一个承包人完成的建设工程肢解成若干部分发包给几个承包人。
总承包人或者勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。
第三人就其完成的工作成果与总承包人或者勘察、设计、施工承包人向发包人承担连带责任。
承包人不得将其承包的全部建设工程转包给第三人或者将其承包的全部建设工程肢解以后以分包的名义分别转包给第三人。
禁止承包人将工程分包给不具备相应资质条件的单位。
禁止分包单位将其承包的工程再分包。
建设工程主体结构的施工必须由承包人自行完成。
《招标投标法》第四十八条中标人应当按照合同约定履行义务,完成中标项目。
中标人不得向他人转让中标项目,也不得将中标项目肢解后分别向他人转让。
工程转包和分包的区别有哪些

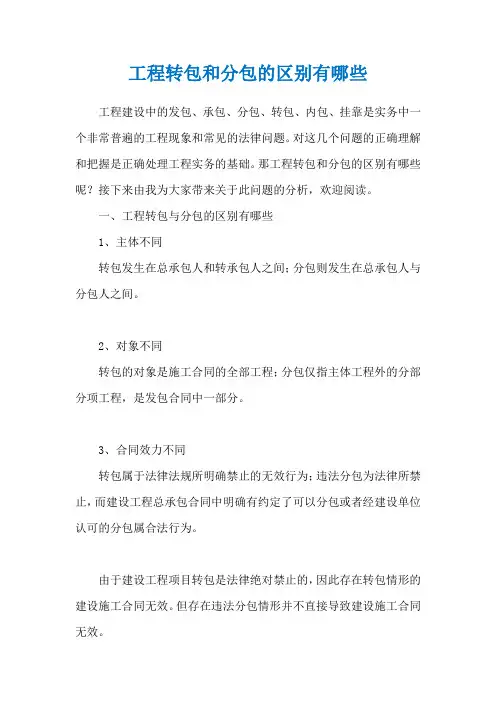

工程转包和分包的区别有哪些工程建设中的发包、承包、分包、转包、内包、挂靠是实务中一个非常普遍的工程现象和常见的法律问题。
对这几个问题的正确理解和把握是正确处理工程实务的基础。
那工程转包和分包的区别有哪些呢?接下来由我为大家带来关于此问题的分析,欢迎阅读。
一、工程转包与分包的区别有哪些1、主体不同转包发生在总承包人和转承包人之间;分包则发生在总承包人与分包人之间。
2、对象不同转包的对象是施工合同的全部工程;分包仅指主体工程外的分部分项工程,是发包合同中一部分。
3、合同效力不同转包属于法律法规所明确禁止的无效行为;违法分包为法律所禁止,而建设工程总承包合同中明确有约定了可以分包或者经建设单位认可的分包属合法行为。
由于建设工程项目转包是法律绝对禁止的,因此存在转包情形的建设施工合同无效。
但存在违法分包情形并不直接导致建设施工合同无效。
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第一条、第四条、第五条规定,虽然建设工程发包人将工程项目发包给超越资质等级的承包人,属于违法分包导致建设施工合同无效的情形,但只要承包人在建设工程竣工验收前取得相应的资质等级,当事人请求按照无效合同处理的,不予支持。
由此可知,违法分包并不直接导致建设施工合同无效。
此外,根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第八条第四款,当存在建设工程转包、违法分包情形的,发包人均可请求解除合同(此处的合同应是发包人与非法转包人或违法分包人签订的合同)。
由此产生的是法定合同解除权,但解除之前的合同仍然有效。
4、对应的义务不同转包合同中,总承包人不履行建设工程合同全部义务,不履行施工、管理、技术指导等责任;而分包合同中,总承包人成立项目部,派出专业技术人员对分承包人的工作内容进行监督、管理和指导。
二、违法转包和非法转包的法律后果由于转包容易使不具有相应资质的承包者进行工程建设,以致造成工程质量低下、建设市场混乱,所《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第四条规定:承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。
工程合同转包与分包区别

工程合同转包与分包区别我们要清楚转包与分包的概念。
转包,通常指的是总承包商将承接到的全部工程项目再整体转让给另一家承包单位,由后者负责完成整个项目的建设任务。
转包后,原承包商通常不再承担该项目的建设责任,而是由转承包商与业主直接建立合同关系。
分包,则是指总承包商在保留主体工程的同时,将部分非主体或专业性较强的工程任务交由其他专业分包商来完成。
在分包情况下,总承包商仍然对整个项目负总责,分包商只对其承包的那一部分工程负责。
在法律上,转包与分包有哪些不同之处呢?根据我国相关法律规定,转包需满足一定条件并得到业主的同意,因为转包涉及到合同主体的变更。
未经业主同意的转包行为可能会被视为违法。
而分包则相对灵活,总承包商可以根据项目的实际需要,在不违反强制性法规的前提下,合理地进行分包安排。
不过,无论是转包还是分包,都必须遵守国家关于工程质量、安全生产的相关标准和规定。

让我们来看一个简化的合同转包与分包的范本:工程转包合同范本甲方(转承包商):___________乙方(原承包商):___________鉴于甲乙双方就_________工程项目(以下简称“项目”)达成如下协议:1. 乙方同意将其与业主签订的项目合同权利义务全部转让给甲方,甲方接受该转让并承担相应责任。
2. 自合同转让之日起,甲方与业主建立直接的合同关系,乙方不再承担项目中的任何责任。
3. 双方应确保合同转让过程合法合规,并得到业主书面同意。
4. 对于因转包产生的任何争议,双方应友好协商解决,协商不成时可提交仲裁机构裁决。
工程分包合同范本甲方(总承包商):___________乙方(分包商):___________鉴于甲乙双方就_________工程项目的部分工程任务达成如下协议:1. 甲方将其承接项目中的_________部分工程任务分包给乙方。
2. 乙方仅对其承包的工程部分负责,并按照甲方要求保证工程质量和进度。
3. 甲方对整个项目负总责,有权对乙方的工作进行监督检查。
转包的认定标准

转包的认定标准摘要:一、转包的定义及认定标准二、转包与分包的区别三、转包合同的签订与履行四、转包过程中的法律责任五、如何避免转包风险正文:转包是指在建筑工程、劳务分包等领域中,承包商将自己已经承包的工程或劳务部分或全部再次转包给其他单位或个人进行施工或完成的一种行为。
转包的认定标准如下:一、转包的定义及认定标准1.转包的定义:转包是指承包商在合同履行过程中,将部分或全部工程或劳务转包给其他单位或个人进行施工或完成的行为。
2.认定标准:根据《中华人民共和国合同法》和《中华人民共和国建筑法》等相关法律法规,转包行为应具备以下条件:(1)承包商已与发包方签订合同,承担一定的工程或劳务;(2)承包商将部分或全部工程或劳务再次转包给其他单位或个人;(3)转包行为未经发包方同意,且不符合合同约定的范围和条件;(4)转包合同的签订和履行不符合法律法规和合同约定。
二、转包与分包的区别1.转包:承包商将自己已经承包的工程或劳务部分或全部再次转包给其他单位或个人进行施工或完成。
2.分包:分包是指承包商在履行合同过程中,将工程或劳务的一部分或几部分按照合同约定或经发包方同意,转包给其他单位或个人完成。
三、转包合同的签订与履行1.转包合同的签订:承包商与转包方签订书面合同,明确转包工程的范围、质量、工期、价款等事项。
2.转包合同的履行:承包商应按照合同约定,对转包方履行合同义务的情况进行监督和管理,确保工程质量和工期。
四、转包过程中的法律责任1.承包商的法律责任:承包商未经发包方同意,擅自转包工程或劳务,给发包方造成损失的,应承担赔偿责任。
2.转包方的法律责任:转包方在履行转包合同过程中,存在违法行为或违约行为的,应承担相应的法律责任。
五、如何避免转包风险1.严格审查承包商的资质和信用,确保合作方具备承接工程的能力;2.签订书面合同,明确双方权利和义务,约定转包事项的禁止条款;3.加强对工程进度和质量的监督和管理,确保工程顺利进行;4.了解国家法律法规,遵守相关规定,避免违法行为。
工程分包转包区别

工程分包转包区别1. 引言在建筑和工程领域中,为了提高效率和降低成本,常常会采用分包和转包两种方式将工程任务分配给不同的承包商或供应商。
尽管这两种方式都涉及将一部分工程外包给其他实体,但在具体操作和责任分配上存在一些明显的区别。
本文将介绍工程分包和转包的概念,并详细阐述它们之间的区别。
2. 工程分包2.1 定义工程分包是指将原始承包商在合同中承担的一部分工程活动分派给其他专业分包商来完成。
分包商通常负责完成工程项目中的某个特定部分,例如水电工程、装饰工程或结构工程。
2.2 特点•专业化:分包商通常是对特定领域非常熟悉的专业承包商,他们拥有丰富的经验和专业技能,能够更好地完成具体的工程任务。
•灵活性:通过分包,原始承包商可以根据具体的项目需求,选择合适的专业分包商来完成相关工作,从而增加了项目的灵活性。
•管理简化:通过将工程任务分包给专业承包商,原始承包商可以将部分管理责任和风险转移给分包商,从而减轻了自身的管理负担。
2.3.1 优点•成本控制:分包可以帮助原始承包商降低成本,因为分包商可以提供更具竞争力的价格。
•提高效率:由于分包商通常在相关领域具有丰富的经验和专业知识,他们可以更高效地完成任务,从而减少项目的时间和资源消耗。
2.3.2 缺点•沟通风险:分包可能会增加沟通难度和风险,特别是当涉及多个分包商的协作时。
•质量控制:由于分包商负责完成工程的特定部分,原始承包商需要确保分包商能够按照要求提供高质量的工作成果。
3. 工程转包3.1 定义工程转包是指原始承包商将其在合同中承担的全部或部分工程任务全权委托给其他承包商完成。
转包通常发生在原始承包商无法独立完成工程任务或需要借助其他资源的情况下。
3.2 特点•全权委托:在工程转包中,原始承包商将全部或部分工程任务的责任和义务转交给其他承包商,完全委托给他们负责。
•控制权:转包后,原始承包商仍保留对项目进展和质量的控制权,并负责与转包承包商之间的协调和沟通。
工程转包与分包的区别在哪里

工程转包与分包的区别在哪里转包和分包是工程建设中的常见现象,这样可以加快工程的完成速度,但是如果接受转包和分包的公司并不能及时完成,就会因此产生工程转包纠纷。
工程转包和分包是不一样的。
那么,作为当事人需要了解一下转包与分包的区别是什么。
一、在工程转包纠纷中,转包是非法行为(一)在工程转包纠纷中,转包的定义转包是指承包单位承包建设工程后,不履行合同约定的责任和义务,将其承包的全部建设工程转给他人或者将其承包的全部建设工程肢解以后以分包的名义分别转给其他单位承包的行为。
(二)在工程转包纠纷中,转包的形式转包主要有全部转包和肢解分包两种形式。
不论是哪种形式,转包都是法律所禁止的。
所以,转包不存在合法与否,只能是非法的。
(三)在工程转包纠纷中,转包的法律责任《人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第7条规定:具有劳务作业法定资质的承包人与总承包人、分包人签定的劳务分包合同,当事人以转包建设工程违法法律规定为由请求确认无效的,不予支持。
据此,以后的工程实务中不能再把劳务分包看作转包而认定无效。
二、在工程转包纠纷中,符合法律的分包是合法行为分包从法律的角度上分为合法分包和违法分包;从内容上分为劳务分包和专业工程分包。
这两类情况在工程中尤为常见。
(一)在工程转包纠纷中,分包包括专业工程分包和劳务分包根据《建筑业企业资质管理规定》,专业工程分包和劳务分包都需要具有相应的工程资质而且必须在资质等级规定的范围内从事的活动。
也就是合法的分包必须分包给具有相关资质的单位或者公司。
反之则是违法分包。
(二)在工程转包纠纷中,分包包括合法分包与违法分包据《建设工程质量管理条例》的第78条第2款规定,违法的分包主要是指以下情况:1、总承包方将建设工程分包给不具备相关资质条件的单位;2、建设工程总承包方合同中没有约定,但又未经建设单位认可,承包单位将其承包的部分建设工程交由其他单位完成的;3、施工总承包方将建设工程的主体结构施工分包给其他单位的;4、分包单位将其承包的建设工程再分包的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
转包与分包
一、转包、分包、劳务分包的概念
就建设工程施工合同法律关系而言,“转包”、“分包”及“劳务分包”这三个概念是有着严格的区别的。
转包是指承包人在承包工程后,又将其承包的工程建设任务转让给第三人,转让人退出现场承包关系,受让人成为承包合同的另一方当事人的行为。
转包为法律所禁止。
分包是指已经与发包人签订建设工程施工合同的承包人或总承包人将其承包的工程建设任务的一部分交给第三人(即分包人)完成。
劳务分包是指施工总承包企业或者专业承包企业即劳务作业发包人将其承包工程的劳务作业发包给劳务承包企业即劳务作业承包人完成的活动。
二、区别则主要表现在:
转包与分包是两个既有相似又有区别的概念。
其中相同之处在于,二者都是由第三人完成应由自己完成的建设工程的部分或全部工作。
1、在分包中,承包人与分包人承担连带责任,在转包中,转包人与转承包人不承担连带责任;
2、分包行为,只要不是分包建筑工程主体结构的施工内容或分包给不具备相应资质条件的单位等违法分包行为,则在发包人同意的情况下是为法律所允许的,而转包行为则被法律所禁止。
相关法律规定(禁止转包):
《合同法》第二百七十二条发包人可以与总承包人订立建设工程合同,也可以分别与勘察人、设计人、施工人订立勘察、设计、施工承包合同。
发包人不得将应当由一个承包人完成的建设工程肢解成若干部分发包给几个承包人。
总承包人或者勘察、设计、施工承包人经发包人同意,可以将自己承包的部分工作交由第三人完成。
第三人就其完成的工作成果与总承包人或者勘察、设计、施工承包人向发包人承担连带责任。
承包人不得将其承包的全部建设工程转包给第三人或者将其承包的全部建设工程肢解以后以分包的名义分别转包给第三人。
禁止承包人将工程分包给不具备相应资质条件的单位。
禁止分包单位将其承包的工程再分包。
建设工程主体结构的施工必须由承包人自行完成。
《招标投标法》第四十八条中标人应当按照合同约定履行义务,完成中标项目。
中标人不得向他人转让中标项目,也不得将中标项目肢解后分别向他人转让。
中标人按照合同约定或者经招标人同意,可以将中标项目的部分非主体、非关键性工作分包给他人完成。
接受分包的人应当具备相应的资格条件,并不得再次分包。
中标人应当就分包项目向招标人负责,接受分包的人就分包项目承担连带责任。
《建筑法》第二十四条提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。
建筑工程的发包单位可以将建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位,也可以将建筑工程的勘察、设计、施工、设备采购的一项或者多项发包给一个工程总承包单位;但
是,不得将应当由一个承包单位完成的建筑工程肢解成若干部分发包给几个承包单位。
三、如何判断分包与转包:
1、核实原承包主体是否变更或者实际变更;
2、检查现场管理人员的隶属关系,如管理人员是否除分包人的管理人员之外,还有承包人或总承包人的管理人员;
3、承包人或总承包人、分包人的行为如工作协调、技术措施、方案、质量、安全责任等的落实情况;
4、检查工程项目的原材料是由承包人或总承包人供应还是由分包人供应;
5、检查用于工程施工的大型机械、设备、设施系为承包人或总承包人拥有还是由分包人所拥有。
根据以上原则,如果检查出以下情况,则极有可能是转包:
1、承包主体已经变更或者实际变更;
2、现场管理人员仅有分包人的管理人员而无承包人或总承包人的管理人员;
3、承包人或总承包人未进行如工作协调、技术措施、方案、质量、安全责任等行为;
4、工程项目的原材料并非由承包人或总承包人供应;
5、工程施工的大型机具、设备、设施并非为承包人或总承包人所拥有等情形。
