二次结构钢筋技术交底

合集下载

二次结构钢筋工程技术交底

二次结构钢筋工程技术交底
2.4穿另外二根受力钢筋,并与箍筋绑扎牢固,箍筋端头平直长度不小于 10d,弯钩角度不小于135°。
2.5在柱顶、柱脚与圈梁钢筋交接的部位,应按设计和规范要求加密柱的箍筋,加密范围一般在圈梁上、下均不应小于六分之一层高或600mm,箍筋间距不宜大于100mm(柱脚加密区箍筋待柱骨架立起搭接后再绑扎).柱顶、柱脚箍筋加密,加密范围1/6柱高,并不小于450mm,箍筋间距100mm。钢筋绑扎街头应避开箍筋加密区,同时接头范围的箍筋加密。
构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架.
在砌砖墙大马牙槎时,沿墙高每400mm埋设两根6水平拉结筋,与构造柱钢筋绑扎连接,见附图。
2.9砌完砖墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距准确。
3、非承重墙的拉筋
3。1 框架柱、混凝土墙应根据建筑平面图中隔墙位置,沿柱、混凝土墙高度每隔500mm设置2拉筋,拉筋沿墙全长贯通.见下图:
1工艺流程
修整底层伸出的构造柱预留钢筋→将柱子箍筋叠放在预留钢筋上→绑扎构造柱竖向钢筋→在柱子竖向钢筋上标识箍筋间距→按标识的间距将箍筋从上到下与柱子竖向钢筋绑扎
2 钢筋绑扎
2。1构造柱钢筋配置(见附图)
2.2先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。
2.3根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度.为防止骨架变形,宜采用反十字扣或套扣绑扎。箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设工程质量安全监督总站制
技 术 交 底
工程名称

二次结构植筋技术交底

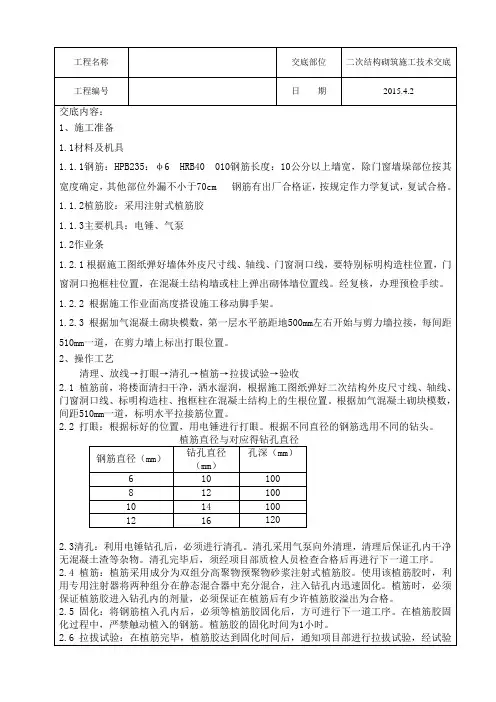

二次结构植筋技术交底

工程名称交底部位二次结构砌筑施工技术交底工程编号日期2015.4.2交底内容:1、施工准备1.1材料及机具1.1.1钢筋:HPB235:φ6 HRB40 010钢筋长度:10公分以上墙宽,除门窗墙垛部位按其宽度确定,其他部位外漏不小于70cm 钢筋有出厂合格证,按规定作力学复试,复试合格。

1.1.2植筋胶:采用注射式植筋胶1.1.3主要机具:电锤、气泵1.2作业条1.2.1根据施工图纸弹好墙体外皮尺寸线、轴线、门窗洞口线,要特别标明构造柱位置,门窗洞口抱框柱位置,在混凝土结构墙或柱上弹出砌体墙位置线。

经复核,办理预检手续。

1.2.2 根据施工作业面高度搭设施工移动脚手架。

1.2.3 根据加气混凝土砌块模数,第一层水平筋距地500mm左右开始与剪力墙拉接,每间距510mm一道,在剪力墙上标出打眼位置。

2、操作工艺清理、放线→打眼→清孔→植筋→拉拔试验→验收2.1 植筋前,将楼面清扫干净,洒水湿润,根据施工图纸弹好二次结构外皮尺寸线、轴线、门窗洞口线、标明构造柱、抱框柱在混凝土结构上的生根位置。

根据加气混凝土砌块模数,间距510mm一道,标明水平拉接筋位置。

2.2 打眼:根据标好的位置,用电锤进行打眼。

根据不同直径的钢筋选用不同的钻头。

植筋直径与对应得钻孔直径钢筋直径(mm)钻孔直径(mm)孔深(mm)6 10 1008 12 10010 14 10012 16 1202.3清孔:利用电锤钻孔后,必须进行清孔。

清孔采用气泵向外清理,清理后保证孔内干净无混凝土渣等杂物。

清孔完毕后,须经项目部质检人员检查合格后再进行下一道工序。

2.4 植筋:植筋采用成分为双组分高聚物预聚物砂浆注射式植筋胶。

使用该植筋胶时,利用专用注射器将两种组分在静态混合器中充分混合,注入钻孔内迅速固化。

植筋时,必须保证植筋胶进入钻孔内的剂量,必须保证在植筋后有少许植筋胶溢出为合格。

2.5 固化:将钢筋植入孔内后,必须等植筋胶固化后,方可进行下一道工序。

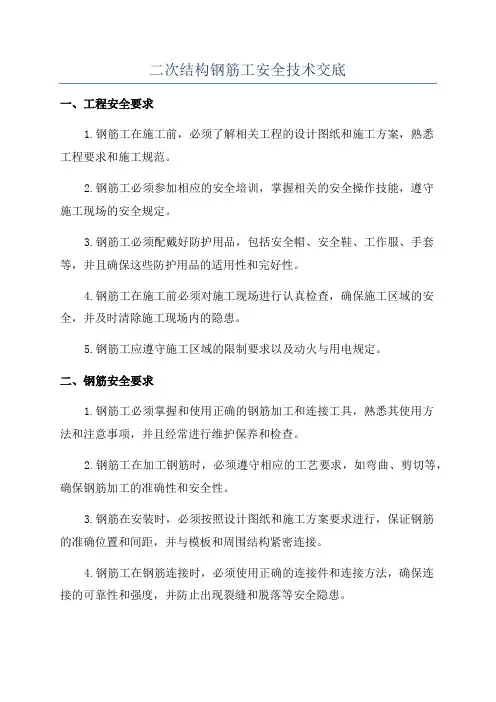

二次结构钢筋工安全技术交底

二次结构钢筋工安全技术交底

二次结构钢筋工安全技术交底一、工程安全要求1.钢筋工在施工前,必须了解相关工程的设计图纸和施工方案,熟悉工程要求和施工规范。

2.钢筋工必须参加相应的安全培训,掌握相关的安全操作技能,遵守施工现场的安全规定。

3.钢筋工必须配戴好防护用品,包括安全帽、安全鞋、工作服、手套等,并且确保这些防护用品的适用性和完好性。

4.钢筋工在施工前必须对施工现场进行认真检查,确保施工区域的安全,并及时清除施工现场内的隐患。

5.钢筋工应遵守施工区域的限制要求以及动火与用电规定。

二、钢筋安全要求1.钢筋工必须掌握和使用正确的钢筋加工和连接工具,熟悉其使用方法和注意事项,并且经常进行维护保养和检查。

2.钢筋工在加工钢筋时,必须遵守相应的工艺要求,如弯曲、剪切等,确保钢筋加工的准确性和安全性。

3.钢筋在安装时,必须按照设计图纸和施工方案要求进行,保证钢筋的准确位置和间距,并与模板和周围结构紧密连接。

4.钢筋工在钢筋连接时,必须使用正确的连接件和连接方法,确保连接的可靠性和强度,并防止出现裂缝和脱落等安全隐患。

5.钢筋工在钢筋固定时,必须使用正确的固定件和固定方法,确保钢筋的稳定性和安全性,防止出现偏移或者倾斜等问题。

三、施工现场安全要求1.钢筋工必须保持施工现场的整洁和干净,及时清理碎片和废料,防止因杂物滑倒或划伤等情况发生。

2.钢筋工在操作工具和设备时,必须注意周围的安全环境,确保没有人员或物体在作业范围内。

3.钢筋工在高空作业时,必须正确使用安全带和脚手架,做好防护措施,并确保安全带固定可靠,防止发生坠落事故。

4.钢筋工在施工现场内必须遵守施工规定和指令,不得擅自调整或更改施工方案,对可能影响工程安全和质量的问题必须及时汇报。

四、灾害防范要求1.钢筋工在施工现场要关注天气情况,特别是强风、雷电、暴雨等天气,及时采取防护措施并停止施工。

2.钢筋工在施工现场内必须注意防火安全,严禁在施工现场内进行明火作业和乱扔烟蒂等行为。

3.钢筋工在使用电动工具时,必须确保电源接地可靠,不得私接乱拖电线,严禁在有风险的环境下使用电动工具。

二次结构钢筋安全技术交底

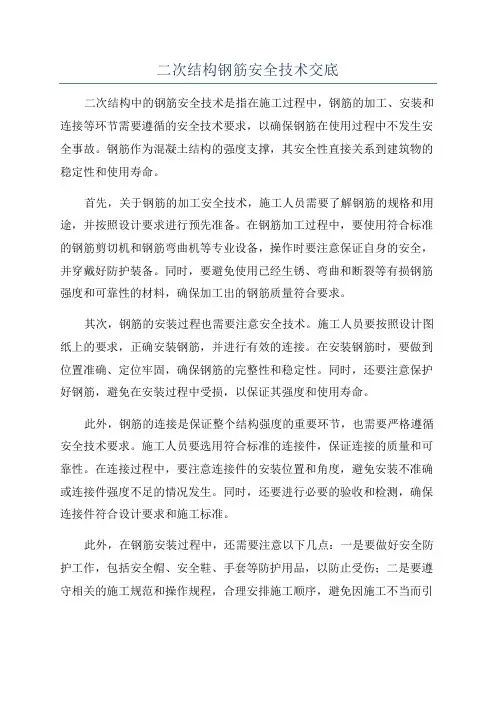

二次结构钢筋安全技术交底

二次结构钢筋安全技术交底二次结构中的钢筋安全技术是指在施工过程中,钢筋的加工、安装和连接等环节需要遵循的安全技术要求,以确保钢筋在使用过程中不发生安全事故。

钢筋作为混凝土结构的强度支撑,其安全性直接关系到建筑物的稳定性和使用寿命。

首先,关于钢筋的加工安全技术,施工人员需要了解钢筋的规格和用途,并按照设计要求进行预先准备。

在钢筋加工过程中,要使用符合标准的钢筋剪切机和钢筋弯曲机等专业设备,操作时要注意保证自身的安全,并穿戴好防护装备。

同时,要避免使用已经生锈、弯曲和断裂等有损钢筋强度和可靠性的材料,确保加工出的钢筋质量符合要求。

其次,钢筋的安装过程也需要注意安全技术。

施工人员要按照设计图纸上的要求,正确安装钢筋,并进行有效的连接。

在安装钢筋时,要做到位置准确、定位牢固,确保钢筋的完整性和稳定性。

同时,还要注意保护好钢筋,避免在安装过程中受损,以保证其强度和使用寿命。

此外,钢筋的连接是保证整个结构强度的重要环节,也需要严格遵循安全技术要求。

施工人员要选用符合标准的连接件,保证连接的质量和可靠性。

在连接过程中,要注意连接件的安装位置和角度,避免安装不准确或连接件强度不足的情况发生。

同时,还要进行必要的验收和检测,确保连接件符合设计要求和施工标准。

此外,在钢筋安装过程中,还需要注意以下几点:一是要做好安全防护工作,包括安全帽、安全鞋、手套等防护用品,以防止受伤;二是要遵守相关的施工规范和操作规程,合理安排施工顺序,避免因施工不当而引发事故;三是要定期进行钢筋连接和安装的检测和维护,及时修复发现的问题,确保钢筋的正常使用。

综上所述,二次结构钢筋安全技术交底是施工单位与施工人员之间的必要工作。

通过交底,可以确保施工人员了解钢筋加工、安装和连接等环节的安全技术要求,提高施工过程中的安全性和质量。

二次结构钢筋绑扎技术交底

二次结构钢筋绑扎技术交底

表C2-1 资料编号工程名称 北京城市副中心东小营车辆段上盖职工周转房项目(一期) 交底日期 2020/4/1施工单位 北京城建一建设发展有限公司 分项工程名称 二次结构钢筋 交底提要 二次结构(构造柱、门窗过梁、圈梁、板带、抱框柱)钢筋绑扎交底内容:(第1页/共9页)审核人 交底人 接受交底人交底内容:一、 施工准备1、 材料及机具准备1.1 ɸ12三级钢筋,ɸ6钢筋,22号(火烧丝)1.2 钢筋保护层垫块1.5cm 厚。

1.3 钢筋钩子、小撬棍、粉笔、钢尺。

2 作业准备2.1 已弹好标高控制线及构造柱外皮控制线。

2.2 植筋拉拔合格,梁模板已支设完毕,并已通过检查。

3技术准备3.1按图纸设计要求设置构造柱、过梁、圈梁及混凝土带。

如建筑图上未表示,施工中按以下原则设置:(1)砌体墙的端部(无混凝土墙、柱时)及转角、丁字接头处;(2)当墙长超过5m 时,应在墙体中间设置构造柱;(3)墙体较长时每隔3.0~3.5m 设构造柱;(4)外墙的阳角(包括悬挑结构的阳角)应设置构造柱;(5)支承在悬臂梁和悬臂板上的墙体,应设置抗裂构造柱,间距≤3m ;(6)其他设计及规范要求设置构造柱的部位。

构造柱断面:墙厚x200,配筋412,¢6@200,上下端搭接区域600范围内不少于4个箍筋。

构造柱的钢筋应锚入梁板,钢筋搭接50d 。

(7)墙体的门、窗、洞口应做抱框,门窗洞等洞口大于等于1500mm 小于2100mm 时,洞两边设不到顶抱框,大于2100mm 时抱框立柱伸到本层顶。

抱框根部加2Φ12钢筋伸到楼地面及相关构件砼内;见下图:表C2-1资料编号工程名称北京城市副中心东小营车辆段上盖职工周转房项目(一期)交底日期2020/4/1施工单位北京城建一建设发展有限公司分项工程名称二次结构钢筋交底提要二次结构(构造柱、门窗过梁、圈梁、板带、抱框柱)钢筋绑扎交底内容:(第2页/共9页)审核人交底人接受交底人(11)墙体中应留好预埋拉筋,同时留出马牙槎;见下图:表C2-1 资料编号工程名称 北京城市副中心东小营车辆段上盖职工周转房项目(一期) 交底日期 2020/4/1 施工单位 北京城建一建设发展有限公司 分项工程名称 二次结构钢筋 交底提要 二次结构(构造柱、门窗过梁、圈梁、板带、抱框柱)钢筋绑扎交底内容:(第4页/共9页)审核人 交底人 接受交底人子竖向钢筋上标识箍筋间距→按标识的间距将箍筋从上到下与柱子竖向钢筋绑扎 2 钢筋绑扎2.1构造柱钢筋配置。

二次结构技术交底

二次结构技术交底
(11)砌体墙体沉实后(砌体砌筑并应至少间隔14天后)进行墙体塞封处理,塞缝时先用防腐木楔子塞紧给予砌体顶部一个预应力,然后用细石混凝土(内掺膨胀剂)将缝隙填充密实.
(12)加气混凝土砌块墙体上不得留设脚手眼。
(13)砌块在砌筑时要随吊、随靠,以保证墙体垂直、平整。
(14)水电安装线槽施工,砌体施工完后,在预埋位置弹线,用切割机沿线切槽(切割前与土建办理手续后方可切割),预埋后用C15细石混凝土填实抹平,并应在槽面上加贴耐碱玻纤网格布,防止开裂。
3.4砌块墙体与构造柱、的连接处应砌成马牙槎,砌马牙槎应先退后进,以保证构造柱。每一个马牙槎的高度不宜超过300mm,马牙槎凸槎长度不小于60mm。
3.5构造柱、圈梁、过梁施工要点:
(1)模板工程:
构造柱、圈梁、过梁模板采用15mm厚双面覆膜多层板,主龙骨采用50×100mm木方,构造柱、抱框立柱采用双钢管加固,钢管间距400-500mm,在墙体隔断一面采用φ14对拉螺栓穿过墙体灰缝拉结固定。圈梁、过梁模板上口采用定型倒U口支架加固。
(3)钢筋下料制作:根据图纸和相关技术文件要求,将所需的钢筋长度在后台进行定尺切断下料。
(4)钢筋处理:打磨钢筋锚固部分,锚筋部位的表面油污、锈蚀、杂土以及不平物质应及时清理干净,以免施工时污染孔洞。对于光圆钢筋的锚固部分打磨至露出金属光泽为止。
(5)钻孔:根据植筋规格不同选择的工具及钻孔直径,以及钻孔深度不同;钻孔直径一般比所植钢筋直径大4~6mm,钻孔深度一般为15d以上,具体参见植筋参数表的数值。将钻头装入机械夹头中,接通电源开始钻孔,施工时严禁切断原结构钢筋。
(7)加气混凝土砌块上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于200mm。
(8)每段内的砌块墙体应连续砌完,不留接槎。如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。

二次结构钢筋工班组三级安全技术交底

二次结构钢筋工班组三级安全技术交底

二次结构钢筋工班组三级安全技术交底一、安全生产意识的重要性二、二次结构钢筋工作的安全措施三、二次结构钢筋工作的常见安全事故及应急处理措施四、二次结构钢筋工具使用与防护要求五、安全操作规范六、应急预案和紧急情况处置七、交底考核及后续工作安排一、安全生产意识的重要性安全生产是事关工作人员生命安全和财产安全的重要问题,所有工人都应具备安全生产意识,了解工作中可能遇到的安全风险和危害,自觉遵守安全规章制度,增强安全意识,做到安全第一二、二次结构钢筋工作的安全措施1.在进行二次结构钢筋工作之前,必须检查施工安全措施的完备性,确认安全设施的可靠性。

2.高处作业时,必须佩戴安全带,固定在安全绷带上,确保人员的生命安全。

3.严禁酒后上岗,饭后立即上岗和患有重大疾病的工人参与危险作业。

4.工作人员必须严格按照规定的操作程序和要求进行作业,不得擅自改变作业方法,确保施工质量和施工安全。

5.严禁使用其它企业和人员未通过检验、不符合国家标准要求的材料、设备和工具等。

6.施工现场必须设置安全标志、警示标志,并配备消防、急救设备等,确保施工现场的安全与整洁。

三、二次结构钢筋工作的常见安全事故及应急处理措施1.高处坠落事故:出现此类事故时,工人应立即触发安全绳索,并及时报警,被困者应保持镇静,等待救援。

2.切割、焊接起火事故:发现事故时,要立即切断气源或电源,并使用灭火器等工具进行灭火。

四、二次结构钢筋工具使用与防护要求1.工人必须熟悉和掌握工具的使用方法,严禁使用损坏的工具,使用时注意操作规范,确保自身安全。

2.工人必须佩戴防护用品,如安全鞋、手套、安全帽、护目镜等,保护自身安全。

五、安全操作规范1.严禁危险操作,如超负荷搬运、高处操作等。

2.施工现场必须远离易燃易爆物品、电缆等。

3.确保作业区域的通风良好,避免一氧化碳中毒等意外事故发生。

4.施工现场必须保持整洁,避免杂物堆积引发安全事故。

六、应急预案和紧急情况处置1.在施工中要制定详细的应急预案,明确各个岗位的责任和处置流程,并进行实地演练,确保全体工人掌握应急处理技能。

二次结构圈梁构造柱钢筋工程技术交底

二次结构圈梁构造柱钢筋工程技术交底

技术交底记录编 号表 C2-1工程名称新加坡 2南京二期经适房 交底日期 2017 年 施工单位 上海建工七建集团有限公司分项工程名称钢筋工程交底提要二次结构中圈梁、过梁、门窗抱框柱、构造柱的设置及钢筋绑扎交底内容: 1、施工准备1.1 材料及主要机具:1.1.1 钢筋:应有出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需 作化学成分检验。

钢筋应无老锈及油污。

1.1.2 铁丝:可采用 20~ 22 号铁丝(火烧丝)或镀锌铁丝(铅丝) 。

2.1.3 控制混凝土保护层用的砂浆垫块、塑料卡。

1.1.4 工具:钢筋钩子、撬棍、钢筋扳子、绑扎架、钢丝刷子、手推车、粉笔,尺子等。

1.2 作业条件:1.2.1 按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。

准备好垫木。

按不同规格 型号堆放并垫好垫木。

1.2.2 核对钢筋的级别,型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。

1.2.3 弹好标高水平线及构造柱的外皮线。

1.2.4 圈梁模板已做完预检,并将模内清理干净。

2. 构件设置2.1 构造柱设置:页岩多孔砖和加气砼砌块墙体当墙长大于5m 时均设构造柱,其截面尺寸为相应部位的墙厚3 200,配筋为纵筋 4Ф 12,箍筋¢ 6﹫100/200 。

锚入主体结构中采用植筋的方式。

2.2 圈梁或砼配筋带设置:非住宅部分当墙高大于 4m 时设置圈梁,住宅部分均设置腰梁,设置截面尺寸为相应部位的墙厚3 120,配筋为纵筋 4Ф 12,箍筋¢ 6﹫ 200。

锚入主体结构中采用植筋的方式。

窗台位置的压顶详见结构墙身大样图。

2.3 门窗抱框柱设置:门窗洞两侧设置,截面尺寸为相应部位的墙厚3100,配筋为纵筋 2¢ 10, S形拉筋为¢ 6﹫ 400。

纵筋底部锚入地(楼)面内,纵筋上部锚入过梁内。

2.4 拉结筋设置:每 500 高植入或埋入两根¢ 6 拉结筋,拉结筋通长设置。

3、操作工艺第1页共5页编号表 C2-1工程名称新加坡 2南京二期经适房交底日期2017 年施工单位上海建工七建集团有限公司分项工程名称钢筋工程交底提要二次结构中圈梁、过梁、门窗抱框柱、构造柱的设置及钢筋绑扎3.1 构造柱钢筋绑扎:3.1.1 工艺流程:预制构造柱钢筋骨架→植入构造柱搭接筋→安装构造柱钢筋骨架→绑扎搭接部位箍筋。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

交底内容:
一、施工准备
1、材料及机具准备
1.1 8、12、16、20钢筋,火烧丝。

1.2 钢筋保护层垫块。

1.3 钢筋钩子、小撬棍、粉笔、钢尺。

2 作业准备
2.1 已弹好标高控制线及构造柱外皮控制线。

2.2 圈梁模板已支设完毕,并已通过检查。

二、构造柱、圈梁钢筋钢筋绑扎及施工工艺
1工艺流程
修整底层伸出的构造柱预留钢筋→将柱子箍筋叠放在预留钢筋上→绑扎构造柱竖向钢筋→在柱子竖向钢筋上标识箍筋间距→按标识的间距将箍筋从上到下与柱子竖向钢筋绑扎
2 钢筋绑扎
2.1构造柱钢筋配置(见附图)
2.2先将两根竖向受力钢筋平放在绑扎架上,并在钢筋上画出箍筋间距。

2.3根据画线位置,将箍筋套在受力筋上逐个绑扎,要预留出搭接部位的长度。

为防止骨架变形,宜采用反十字扣或套扣绑扎。

箍筋应与受力钢筋保持垂直;箍筋弯钩叠合处,应沿受力钢筋方向错开放置。

交底内容:
2.6构造柱上下端钢筋连接:下端与预留钢筋搭接,检查搭接筋位置及搭接长度是否符合设计和规范的要求。

底层构造柱无基础圈梁时,埋设在柱根部混凝土基础内,上端钢筋植入顶板、梁内,植入长度为19d。

2.7 对于底板上遗漏预留的钢筋也通过植筋的方法来锚固。

2.8安装构造柱钢筋骨架:先在搭接处钢筋上套上箍筋,然后再将预制构造柱钢筋骨架立起来,对正伸出的搭接筋,搭接倍数不低于35d,对好标高线,在竖筋搭接部位各绑3个扣。

骨架调整后,可以绑根部加密区箍筋。

构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架。

在砌砖墙大马牙槎时,沿墙高每400mm埋设两根8水平拉结筋,与构造柱钢筋绑扎连接,见附图。

2.9砌完砖墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距准确。

3、非承重墙的拉筋
3.1 框架柱、混凝土墙应根据建筑平面图中隔墙位置,沿柱、混凝土墙高度每隔500mm设置28拉筋,拉筋沿墙全长贯通。

见下图:
交底内容:
3.2 非承重隔墙中构造柱的平面位置及截面除见建筑平面图外,凡是在门窗洞口两侧墙体转角处及沿墙长每隔3~4m均设置(C25)构造柱200x墙厚,412,8@200,构造柱应先砌墙后浇混凝土。

3.3 墙长大于5m时,墙顶部应与梁、板连接,配筋见下图:。
