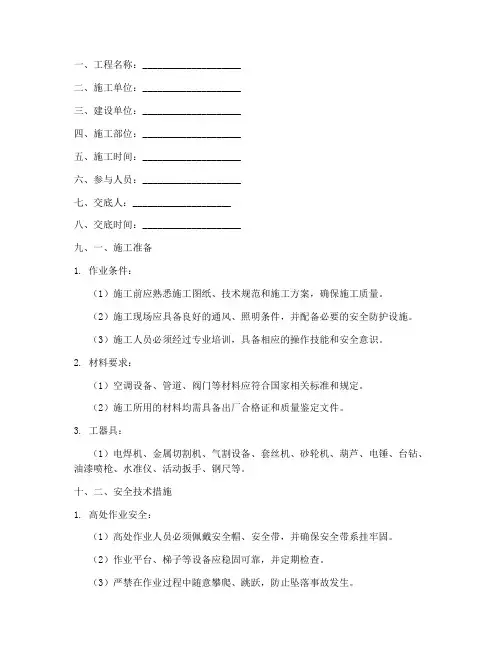

一、工程名称:____________________二、施工单位:____________________三、建设单位:____________________四、施工部位:____________________五、施工时间:____________________六、参与人员:____________________七、交底人:____________________八、交底时间:____________________九、一、施工准备1. 作业条件:(1)施工前应熟悉施工图纸、技术规范和施工方案,确保施工质量。

(2)施工现场应具备良好的通风、照明条件,并配备必要的安全防护设施。

(3)施工人员必须经过专业培训,具备相应的操作技能和安全意识。

2. 材料要求:(1)空调设备、管道、阀门等材料应符合国家相关标准和规定。

(2)施工所用的材料均需具备出厂合格证和质量鉴定文件。

3. 工器具:(1)电焊机、金属切割机、气割设备、套丝机、砂轮机、葫芦、电锤、台钻、油漆喷枪、水准仪、活动扳手、钢尺等。

十、二、安全技术措施1. 高处作业安全:(1)高处作业人员必须佩戴安全帽、安全带,并确保安全带系挂牢固。

(2)作业平台、梯子等设备应稳固可靠,并定期检查。

(3)严禁在作业过程中随意攀爬、跳跃,防止坠落事故发生。

2. 电气安全:(1)施工过程中,严格遵守电气安全操作规程,防止触电事故。

(2)施工人员应熟悉电气设备性能,掌握操作方法。

(3)施工完成后,对电气设备进行绝缘测试,确保安全可靠。

3. 火源管理:(1)施工过程中,严禁在施工现场使用明火,防止火灾事故发生。

(2)焊接作业人员必须持证上岗,并办理动火手续。

(3)焊接作业现场应配备消防器材,确保火灾发生时能及时扑救。

4. 管道安装安全:(1)管道安装前,检查管道材质、尺寸是否符合要求。

(2)管道连接处应密封牢固,防止泄漏。

(3)管道吊装、搬运过程中,确保管道安全,防止损坏。

(完整版)空调安装安全技术交底

(完整版)空调安装安全技术交底

(完整版)空调安装安全技术交底1. 背景空调安装是一项涉及工程和电气领域知识的专业工作,为了保障安装人员和用户的人身安全以及设备的正常运行,特制定本安全技术交底文档。

2. 安装人员要求安装人员应具备以下要求:- 了解相关安装标准和规范- 熟悉空调安装的基本原理和步骤- 具备相关证书和工作经验- 具备良好的沟通和协作能力- 具备遵守安全规定的意识和能力3. 安全措施在空调安装过程中,需要遵循以下安全措施:3.1 工作场所安全- 工作场所应保持整洁,消防通道畅通,避免堆放杂物- 工作区域应明确标识,设立警示标志- 工作过程中应佩戴相应的安全装备,如安全帽、防护眼镜、防护手套等3.2 电源安全- 安装人员应确保空调设备处于停电状态,避免电击风险- 安装之前需检查电源线路是否正常,避免短路或漏电等问题- 安装完成后,应检查电源线路接线是否正确,防止设备故障或火灾等事故发生3.3 设备安装安全- 安装人员应了解空调设备的重量、尺寸等参数,确保安全操作- 安装过程中,需要使用合适的工具和安全设备,避免意外伤害- 安装完成后,应检查设备固定是否牢固,防止设备从高处坠落3.4 使用安全- 安装人员应向用户详细介绍空调使用方法和注意事项- 用户应遵守使用说明书中的操作指南,避免操作不当导致事故- 定期进行空调设备的清洁和维护,防止灰尘堆积导致设备故障或火灾4. 紧急处理措施在紧急情况下,安装人员应采取以下措施处理:- 人员受伤:立即拨打急救电话并将受伤人员送至医院- 火灾事故:立即采取灭火措施并通知消防部门- 设备故障:停止使用设备并与制造商或供应商联系进行维修5. 结束语安装人员和用户在安装和使用空调设备时务必要高度重视安全问题,严格按照相关规定执行,并保持良好的日常维护和管理。

只有这样,才能保证空调设备的安全运行,确保人身安全和设备正常使用。

以上是本次空调安装安全技术交底的完整内容,请各位安装人员和用户深入了解并严格执行。

空调设备安全技术交底模板

空调设备安全技术交底模板

一、交底项目:空调设备安装与运行安全技术交底二、交底目的:为确保空调设备安装与运行过程中的安全,预防事故发生,保障施工人员及使用者的生命财产安全,特进行安全技术交底。

三、交底对象:施工人员、管理人员、操作人员及使用人员。

四、交底内容:1. 施工前的准备工作(1)对施工人员进行安全教育和培训,提高安全意识。

(2)对施工设备、材料进行检查,确保设备完好,材料符合要求。

(3)熟悉空调设备安装与运行的相关规范和操作规程。

2. 施工过程中的安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、手套、防滑鞋等。

(2)高空作业时,必须使用安全带,并做好安全防护措施。

(3)电气作业时,必须严格遵守电气安全操作规程,确保用电安全。

(4)施工现场应设置警示标志,提醒施工人员注意安全。

(5)施工过程中,如发现安全隐患,应立即停止施工,及时上报并整改。

3. 空调设备安装安全要求(1)安装前,应检查设备基础是否符合要求,确保设备安装稳固。

(2)安装过程中,注意设备与建筑物的连接,确保连接牢固。

(3)安装制冷剂管道时,注意管道的坡度,防止制冷剂泄漏。

(4)安装电气元件时,注意电气线路的布设,确保线路安全可靠。

4. 空调设备运行安全要求(1)运行前,检查设备各部件是否正常,如有异常,应立即停机检查。

(2)运行过程中,注意观察设备运行状态,发现异常应立即停机检查。

(3)定期对设备进行保养和维护,确保设备正常运行。

(4)操作人员应熟悉设备操作规程,不得随意调整设备参数。

5. 应急措施(1)发生事故时,立即停止设备运行,切断电源。

(2)组织人员迅速撤离事故现场,确保人员安全。

(3)对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。

五、交底人:XXX六、交底日期:XXXX年XX月XX日七、接受人:施工人员签名:________________________管理人员签名:________________________操作人员签名:________________________使用者签名:________________________八、备注:本安全技术交底内容仅供参考,具体操作时应根据实际情况进行调整。

空调安装施工安全技术交底

空调安装施工安全技术交底

空调安装施工安全技术交底
1. 前言
本文档旨在对空调安装施工过程中的安全技术进行交底,以确保操作人员的安全意识和技能。

请所有参与空调安装施工的人员在操作前仔细阅读并遵守以下安全技术要求。

2. 安全技术要求
2.1. 装置安全
- 在进行空调装置工作前,确保工作区域没有其他人员,以避免意外伤害。

- 所有工作人员必须佩戴适合的个人防护装备,包括安全帽、防护眼镜、手套和防滑鞋。

- 将所使用的工具和设备放置在平稳的表面上,并确保它们可以稳定地支撑。

- 在进行电气连接时,请确保断电,并使用正确的绝缘材料。

2.2. 安全操作
- 安装人员必须熟悉相关操作手册,并按照手册中的步骤进行操作。

- 在移动或搬运空调设备时,注意力集中,避免不当操作导致的伤害或设备损坏。

- 安装人员必须了解相关安全标志,如救火器位置和急救设备位置。

- 在安装完成后,进行安全检查并确保设备安装正确、连接稳固。

2.3. 理化安全
- 在操作过程中,遵守相关的推荐安全操作规程,如避免过度使用化学品和材料。

- 操作人员必须熟悉各种工作区域的安全规则,如风险区域和禁止区域。

- 在操作过程中,避免直接接触有害物质,必要时佩戴防护手套和口罩。

- 安装人员在操作后,及时清理工作区域,防止滑倒和其他意外事件发生。

3. 总结
本文档对空调安装施工过程中的安全技术进行了交底,涵盖了装置安全、安全操作和理化安全等方面的要求。

所有参与安装工作
的人员应遵守并实践这些安全技术要求,确保施工过程中的安全性和可靠性。

室外安装空调安全技术交底模板

室外安装空调安全技术交底模板

一、交底目的为确保室外安装空调施工过程中的安全,防止事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、施工人员要求1. 所有参与室外安装空调施工的人员必须具备相应的资质和技能,熟悉空调安装的相关知识。

2. 新参加工作的工人,必须经过安全技术培训,考试合格后方可上岗。

3. 施工人员必须遵守国家、行业有关安全技术规程。

三、施工准备1. 施工前,应检查施工现场环境,确保施工区域安全,无障碍物。

2. 施工人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

3. 施工工具和设备应齐全,性能良好,确保施工过程中正常使用。

四、施工步骤及安全注意事项1. 安装前,应检查空调设备是否完好,如有损坏,应及时更换。

2. 安装时,应选择合适的位置,确保空调安装后不影响周围环境和行人通行。

3. 安装过程中,施工人员应遵守以下安全注意事项:a. 高处作业时,必须佩戴安全带,并系好保险钩。

b. 使用电动工具时,应确保电源线无破损,并使用绝缘手套。

c. 施工现场应设置警示标志,提醒行人注意安全。

d. 施工过程中,应随时清理施工现场,防止滑倒、摔伤等事故发生。

4. 空调室外机安装完成后,应检查连接管道是否牢固,确保无泄漏。

5. 施工完成后,施工人员应清理施工现场,确保无安全隐患。

五、安全防护措施1. 施工现场应设置安全警戒线,禁止无关人员进入。

2. 施工人员应佩戴个人防护用品,如安全帽、手套、防护眼镜等。

3. 施工现场应配备急救箱,以便发生意外时及时处理。

4. 施工现场应设置消防设施,如灭火器、消防栓等。

六、事故处理1. 发生安全事故时,施工人员应立即停止施工,并向项目负责人报告。

2. 项目负责人应立即组织人员进行现场救援,并采取必要措施防止事故扩大。

3. 事故发生后,应及时向相关部门报告,并按照规定进行处理。

4. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。

本安全技术交底自发布之日起执行,施工过程中如有未尽事宜,可根据实际情况进行补充和修改。

空调安装工程技术交底范文

空调安装工程技术交底范文
一、安装前准备工作
1. 安装前,请确保已经了解并掌握了相关的安装规范和操作要求。

2. 根据实际情况,准备好所需的材料和工具,确保能够顺利进行安装。

3. 确定空调的安装位置和高度,保证空调的安装牢固且符合相关要求。

二、安装步骤
1. 将空调主体安装在预先确定的位置上,使用安装支架固定,确保牢固。

2. 将各个零部件按照说明书的要求进行连接和安装。

3. 根据空调的特点和要求,进行相应的管道连接,包括冷凝水排放管和冷媒管等。

4. 进行电源供应的连接,确保电气安装符合安全要求。

5. 安装好的空调进行测试,确认其制冷、制热和正常运行等功
能是否正常。

三、安全注意事项
1. 安装过程中,严禁随意更改或调整空调主体的结构和部件,
必须按照说明书要求进行操作。

2. 在安装和维修过程中,注意使用个人防护设备,确保人身安全。

3. 安装后,应检查所有的管道连接和电气连接是否牢固和可靠,避免因松懈而引起事故。

4. 如果在安装过程中遇到问题或者无法解决的情况,请及时联
系相关技术人员进行处理。

四、技术交底要求
1. 安装人员必须熟悉空调的相关技术参数和要求,能够做到正
确操作和解答基本问题。

2. 安装人员应传授相关用户使用和保养空调的基本知识,确保
用户正确使用和维护空调设备。

3. 对于空调的故障诊断和维修,安装人员应进行基本操作演示和解释,提供必要的技术支持和指导。

以上为空调安装工程技术交底范文,希望能够对您的项目有所帮助。

在操作过程中,请务必严格按照相关规范和要求进行,确保安全和效果。

空调设备安装技术交底

1、施工准备1机具仪表准备:卷扬机、倒链、冲击钻、汽车吊、手电钻、扳手、麻绳、钢丝绳、卡环、钢丝绳夹、手压泵、钢丝钳、撬棍、角尺、钢直尺、卷尺、水平尺、水平仪、百分表、千分尺、塞尺、线坠、水准仪、经纬仪等..2现场条件①土建主体施工完毕、设备基础及预埋件的强度达到安装条件..②安装前检查现场;应具备足够的运输空间及场地..应清理干净设备安装地点;要求无影响设备安装的障碍物及其他管道、设备设施等..③设备和主、辅材料已运至现场;安装所需机具已准备齐全;且有安装前检测用的场地、水源和电源..2、施工工艺1工艺流程设备基础验收→设备开箱检查→设备运输及转运→设备安装→检查验收2设备基础验收、放线①设备安装前应根据设计图纸、产品说明书或设备实物;对设备基础进行全面检查;坐标、标高及尺寸应符合设备安装要求..②设备基础的位置、几何尺寸和混凝土强度、质量应符合设计规定;应有监理单位和安装单位的相关验收资料..设备基础表面和地脚螺栓预留孔中的杂物、积水等应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好..③设备安装前应在基础表面铲出麻面;以使二次浇筑的混凝土或水泥能与基础紧密结合;放置垫铁部位的表面应凿平..④设备就位前;按施工图和建筑物的轴线或边缘线及标高线;划出安装基准线;确定设备找正、调平的定位基准面、线或点..3设备开箱检查验收A.风机开箱检查验收①设备开箱检查验收应在设备供货商代表、业主代表、监理工程师和设备安装施工单位验收人员共同参与的情况下进行;如有缺损、锈蚀严重或与设计要求不符;应及时要求设备供货商进行设备更换..②设备开箱检查前应检查箱号、箱数及包装情况;包装有无损坏和受潮..③设备开箱后应根据设计图纸、设备装箱单;认真核对设备名称、型号、机号、传动方式;叶轮、机壳和其他部位的主要尺寸;叶轮旋转方向和进出风口的位置、方向等是否符合设计要求;做好检查记录..④核对设备技术文件、资料如产品说明书、合格证、随机清单、设备技术文件等、备件及专用工具是否齐全;并妥善保管..⑤整体出厂的风机;进气口和排气口应有盖板遮盖;并应防止尘土、杂物进入..⑥检查设备有无缺陷;表面有无损坏和锈蚀等;检查风机外露部分各加工面的防锈情况;检查叶轮与外壳有无碰擦、变形或严重锈蚀、碰伤等..如有以上缺陷应会同参与验收单位研究处理..⑦设备经过开箱检查验收后;填写现场设备开箱检查验收记录;并会同各方签字验收;作为交接资料和设备的技术档案..B.空调机组开箱检查验收①开箱前检查外包装有无损坏和受潮..开箱后认真核对设备设备及各段的名称、规格、型号、技术条件是否符合设计要求..产品说明书、合格证、随机清单和设备技术文件应齐全..逐一检查主机附件、专用工具、备用配件等是否齐全;设备表面应无缺陷、缺损、损坏、锈蚀、受潮现象..②取下风机段活动板或通过检查门进入;用手盘动风机叶;检查有无与机壳相碰、风机减振部分是否符合要求..③检查表冷器的凝结水部分是否畅通、有无渗漏;加热器及旁通阀是否严密、可靠;过滤器零部伯是否齐全、滤料及过滤形式是否符合设计要求..④设备经过开箱检查验收后;填写现场设备开箱检查验收记录;并会同各方签字验收;作为交接资料和设备的技术档案..C.冷水机组及风机盘管开箱检查验收①设备应有装箱清单、说明书、合格证及产品性能检测报告等随机文件..②检查设备壳体及表面有无损伤、锈蚀等缺陷..③核对设备的规格、型号以及全部零部件、附属材料和专用工具..④设备填充的保护气体应无泄漏;油封完好..⑤设备经过开箱检查验收后;应采用保护措施;填写现场设备开箱检查验收记录;并会同各方签字验收;作为交接资料和设备的技术档案..4设备运输及转运①设备在水平运输和垂直运输之前尽可能不要开箱并保留好底座等..现场水平运输时;应尽量采用车辆运输或钢管、跳板组合运输..室外垂直运输一般采用门式升架或吊车;在机房内采用滑轮、倒链进行吊装和运输..整体设备允许的倾斜角度参照设备使用说明书..②对设备运输通道、场地等;必须在设备吊装作业前准备就绪..③保证运输转运过程中的电源供给;避免运输转运过程中的停电现象..④设备运输吊装前检查:对设备起吊位置的检查、确认;对起吊卷扬机、导向滑轮、锚固点等进行可靠性检查;并核对安置位置的正确性;对设备吊耳及索具的可靠性检查;对吊装机械供电系统的检查;对卷扬机启动制动性能的检查;确保启动制动性能良好;灵敏度可靠;对吊装作业区的安全标志、安全围栏、安全装置、安全网等安全设施进行检查并清除安全隐患;对吊装操作人员吊装、操作的熟练程度进行考查..⑤设备试吊时;应检查、调整起吊索具的受力状况和设备的水平度..⑥在运输吊装过程中;监视人员应密切监视设备的受力状况;并随时报告相关负责人..⑦设备在水平运输转运;可采用拖运方式;在拖线上;应全部用道木铺设;先放横木;在其上放纵木;最上是走管;横木应着力在梁上;横木中心间距约900mm;纵木间接头应交叉错开;设备上供拖运的系点;应选择在支座或牢固处;设备拖线上;坡度不宜过大;设备拖运转弯时;应选择适当的锚固点;尽量减少转弯时间..也可采用专用平车进行运输转运..5设备安装所有通风空调系统设备安装应在设备供货商指导下及按照产品说明书要求进行安装..A.风机安装①风机有直接安装在基础上和安装在隔振器上两种方式;安装在隔振器上时;除要求地面平整外;应注意各组隔振器承受载荷的压缩量应均匀;不得偏心;风机安装后应采取保护措施;防止损坏..②风机吊装至基础上后;用垫铁找平;垫铁一般应放在地脚螺栓两侧;斜垫铁必须成对使用..风机安装好后;同一组垫铁应点焊在一起;以免受力时松动;固定风机的地脚螺栓应拧紧;并有防松动措施..③风机的机轴应保持水平;水平度允许偏差为0.2/1000;风机与电机用联轴器连接时;两轴中心线应在同一直线上;两轴芯径向位移允许偏差为0.05mm;两轴线倾斜允许偏差为0.2/1000..④风机传动装置的外露部分及直通大气的进、出气口;必须装设防护网罩或采取其他安全设施..B.空调机组安装①空调机组安装时;阀门启闭应灵活;阀叶须平直..②空调机组安装时;坐标、位置应正确..基础表面应平整..加减振装置时;应严格按设计要求的减振器型号、数量和位置进行安装并找平找正..C.风机盘管机组安装①风机盘管机组与风管、回风箱及风口的连接处应严密、牢固..②风机盘管同冷热媒管道的连接;应在管道反复清洗排污、水质合格后进行;以免堵塞热交换器..③风机盘管与管道连接时应采用软接管或紫铜管;其耐压值应不小于1.5倍工作压力;软管连接应牢固;不应有扭曲和瘪管现象..④风机盘管机组的进出水管接头及冷凝水排水管接头不得漏水;进出水管必须保温;防止产生凝结水..D.消声器安装①消声器应单独设置支吊架;不得由风管来支撑;其支吊架的设置应位置正确、牢固可靠..②消声器支吊架的横担穿吊杆的螺孔距离应比消声器宽40-50mm;为便于标高调节;可在吊杆端部套50-80mm的丝扣;并加双螺母固定..③消声器的安装方向必须正确;与风管或管件的法兰连接应保证严密、牢固;当通风空调系统有恒温、恒湿要求时;消声器外壳应做保温处理..④消声器安装就位后;可用拉线或吊线尺量的方法进行检查;对位置不正、扭曲、接口不齐等不符合要求部位进行修整..E.风口、风阀安装①风口外表装饰面应平整光滑;边长及对角线允许偏差为-2~0mm..②风口的转动、调节部分应灵活、可靠;定位后应无松动现象;百叶风口的叶片间距应均匀;两轴应同心;散流器的扩散环和调节环应同轴;轴向间距分布应匀称..③风阀组装应严格按供货商要求及产品说明书规定的程序进行;阀门的结构应牢固;调节应灵活;定位应准确、可靠;并应标明风阀的启闭方向及调节角度..④风阀组装完成后应进行调整和校验;并根据要求进行防腐处理..F.水泵安装①施工前检查设备基础的尺寸、标高、轴线及预留孔洞等是否正确..②水泵吊装时;吊钩、索具、钢丝绳应挂在底座或泵体和电机的吊环上;不允许挂在水泵或电机的轴、轴承座或泵的进出口法兰上..③水泵安装在基础上;装上地脚螺栓;用平垫铁和斜垫铁对水泵进行找平找正;拧上地脚螺栓的螺母..对地脚螺栓进行二次灌浆时;应保持螺栓处于垂直状态;混凝土的强度应比基础高1-2级且不低于C25;做好对地脚螺栓的保护工作..④用水平仪和线坠在水泵进出口法兰和底座加工面上测量;对水泵进行精平工作;使整体安装的水泵纵向水平度偏差不大于0.1/1000;横向水平度偏差不大于0.2/1000;解体安装的水泵纵、横向水平度偏差均不大于0.05/1000..⑤水泵与电机采用联轴器连接时;有百分表在联轴器的轴向和径向进行测量和调整;使两轴心允许偏差:轴向倾斜不大于0.2/1000;径向位移不大于0.05mm..3、质量标准1设备型号、规格应符合设计要求;风机的出口方向应正确..2固定设备的地脚螺栓应拧紧;并有防松动措施..3风机安装的允许偏差如下:①中心线的平面位移:10mm;②标高:±10mm4消声器的安装位置、方向应正确;与风管的连接应严密;不得有损坏和受潮;消声器应独立设置支吊架..5风机盘管机组安装前应进行单机三速试运转及水压检漏试验;安装后与风管、回风箱或风口的连接应严密可靠..6水泵及附属设备的安装应符合下列规定:水泵的平面位置和标高允许偏差为±10mm;安装的地脚螺栓应垂直、拧紧;且与设备底座接触紧密;垫铁组放置位置正确、平稳;接触紧密;每组不超过3块;③整体安装的泵;纵向水平偏差不大于0.1/1000;横向水平偏差不大于0.2/1000;解体安装的泵给、横向安装水平偏差均不大于0.05/1000..④水泵与电机采用联轴器连接时;联轴器两轴芯的允许念头;轴向倾斜不大于0.2/1000;径向位移不大于0.05mm..7水箱、集水器、分水器等设备的安装;支架或底座的尺寸、位置应符合设计要求..设备与支架或底座接触紧密;安装平正、牢固..平面位置允许偏差为15mm;标高允许偏差为±5mm;垂直度允许偏差为1/1000..4、产品保护1设备开箱后安装现场应封闭;禁止闪人进入现场..堆放设备及配件的场地应隔潮;且应分类保存;要避免相互碰撞造成的表面划伤和损坏;要保持设备及配件的洁净..2设备及配件安装时;要轻拿轻放;重物吊装要合理选择吊点;绳索在设备及配件上绑扎外应架软垫..3安装现场应清理干净;照明及水源均应通畅;设备外表面易损部位应设临时防护罩;设备上不得存放任何物品及承重;做好封闭..4风机、空调机组就位未配风管前;应将风机、空调机组接口做临时封闭;防止杂物落入设备内..5不得将设备及配件用作支撑用途;在装修时应将其覆盖;防止污染机体或管道.. 5、注意事项1搬动和安装大型设备时;应有起重工配合进行;并设专人指挥;所有工具、绳索必须符合安全要求..2整机设备在起吊和下落时;要缓慢进行;并注意周围环境;不要破坏其他建筑物、设备或出现伤人事故..3组合式空调机组拼装时;要注意防止板缝夹伤手指;紧固螺栓要用力适度;安装盖板时作业人员要相互配合;防止物件坠落伤人..4高处作业应系安全带;作业时不得抛掷工具..5作业现场应进行有效的洒水降尘及噪声控制措施..6作业过程中清洗后的废油、水等不得随意排放。

空调安装工安全技术交底大全

空调安装工安全技术交底大全1. 安全意识- 安全意识是空调安装工作中最重要的因素之一。

在进行任何任务之前,必须确保具备正确的安全观念和意识。

- 永远不要将安全视为次要的,要时刻牢记安全第一的原则。

2. 环境安全- 在进行空调安装工作之前,必须对工作区域进行环境安全评估,并采取必要的措施以确保工作场所的安全。

- 检查工作区域是否有不稳定的物体或结构,如倒塌的墙壁、松动的地板等。

- 确保电源线路稳定且符合安全标准,避免电击和火灾的风险。

3. 工具和设备安全- 使用适当的工具和设备是确保安装过程安全的关键。

- 所有工具和设备必须符合相关的安全标准,并定期检查和维护以确保其正常运行。

- 在使用工具和设备时,要注意防护措施,如戴护目镜、手套等,以避免意外伤害。

4. 剧毒物质和危险品安全- 空调安装过程中可能涉及到剧毒物质和危险品的使用,必须严格按照相关规定和操作程序进行操作。

- 确保正确储存、使用和处理这些物质,以防止对人体和环境造成伤害。

- 必要时,戴上防护装备,如口罩和手套,以确保个人安全。

5. 火灾和紧急情况应急处理- 空调安装工作可能会面临火灾和紧急情况,必须事先做好应急处理准备。

- 熟悉应急出口和灭火设备的位置,并研究如何正确使用灭火器和其他应急设备。

- 在发生火灾或其他紧急情况时,要保持冷静、采取适当的措施,并及时报警和寻求帮助。

6. 人身安全- 保护自己的人身安全是空调安装工作中至关重要的一环。

- 穿着适当的个人防护装备,如安全靴、安全帽、反光背心等。

- 遵守操作规程和工作流程,以避免人为错误导致的伤害。

7. 安全培训和持续研究- 参加相关的安全培训课程,并持续研究新的安全知识和技能。

- 了解最新的安全法规要求,并在工作中始终遵守和实施。

- 如果发现安全问题或有改进建议,应及时向相关管理人员报告。

如有任何问题,请随时向上级主管咨询和寻求支持。

注意:这份文档是基于一般安全原则而制定的,并不能涵盖所有具体情况和要求。

空调安装安全技术交底大全

空调安装安全技术交底大全
1. 安装前的准备工作
- 确保安装地点没有明火或易燃物品,如油漆、汽油等。

- 检查安装位置是否能承受空调的重量并保证稳固。

2. 安装空调的步骤
- 安装空调前先确保断电并关闭相关电源开关。

- 安装室内机:
- 墙面安装:确保安装位置离地面高度适宜,且固定牢固。

- 窗户安装:选择适用的窗户型号,确保窗户稳固且能承受空调重量。

- 安装室外机:
- 选择合适的外机位置,确保室外机通风和散热良好。

- 使用合适的支架或支撑物将室外机固定在位置上。

3. 电路连接
- 请专业电工进行空调电路的连接工作。

- 确保电源线材质良好,接线牢固,不得有裸露的电线。

4. 维护和保养
- 定期清洁空调过滤网,保持空调性能。

- 注意室外机的清洗和防锈,延长使用寿命。

- 如遇有异常故障,请立即断电并联系专业维修人员。

5. 安全操作事项
- 使用合格的电源插头和插座,并确保插座接地良好。

- 避免将金属物体放置在空调上,以防发生触电事故。

- 室内机工作时,尽量保持房间通风良好,以避免氧气不足。

以上是空调安装安全技术交底的概要内容,供参考。

具体操作请根据安装说明书和专业人士的指导进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(1)机具仪表准备:卷扬机、倒链、冲击钻、汽车吊、手电钻、扳手、麻绳、钢丝绳、卡环、钢丝绳夹、手压泵、钢丝钳、撬棍、角尺、钢直尺、卷尺、水平尺、水平仪、百分表、千分尺、塞尺、线坠、水准仪、经纬仪等。

(2)现场条件①土建主体施工完毕、设备基础及预埋件的强度达到安装条件。

②安装前检查现场,应具备足够的运输空间及场地。

应清理干净设备安装地点,要求无影响设备安装的障碍物及其他管道、设备设施等。

③设备和主、辅材料已运至现场,安装所需机具已准备齐全,且有安装前检测用的场地、水源和电源。

2、施工工艺(1)工艺流程设备基础验收→设备开箱检查→设备运输及转运→设备安装→检查验收(2)设备基础验收、放线①设备安装前应根据设计图纸、产品说明书或设备实物,对设备基础进行全面检查,坐标、标高及尺寸应符合设备安装要求。

②设备基础的位置、几何尺寸和混凝土强度、质量应符合设计规定,应有监理单位和安装单位的相关验收资料。

设备基础表面和地脚螺栓预留孔中的杂物、积水等应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好。

③设备安装前应在基础表面铲出麻面,以使二次浇筑的混凝土或水泥能与基础紧密结合;放置垫铁部位的表面应凿平。

④设备就位前,按施工图和建筑物的轴线或边缘线及标高线,划出安装基准线;确定设备找正、调平的定位基准面、线或点。

(3)设备开箱检查验收A.风机开箱检查验收①设备开箱检查验收应在设备供货商代表、业主代表、监理工程师和设备安装施工单位验收人员共同参与的情况下进行,如有缺损、锈蚀严重或与设计要求不符,应及时要求设备供货商进行设备更换。

②设备开箱检查前应检查箱号、箱数及包装情况,包装有无损坏和受潮。

③设备开箱后应根据设计图纸、设备装箱单,认真核对设备名称、型号、机号、传动方式;叶轮、机壳和其他部位的主要尺寸;叶轮旋转方向和进出风口的位置、方向等是否符合设计要求,做好检查记录。

④核对设备技术文件、资料(如产品说明书、合格证、随机清单、设备技术文件等)、备件及专用工具是否齐全,并妥善保管。

⑤整体出厂的风机,进气口和排气口应有盖板遮盖,并应防止尘土、杂物进入。

⑥检查设备有无缺陷,表面有无损坏和锈蚀等;检查风机外露部分各加工面的防锈情况;检查叶轮与外壳有无碰擦、变形或严重锈蚀、碰伤等。

如有以上缺陷应会同参与验收单位研究处理。

⑦设备经过开箱检查验收后,填写现场设备开箱检查验收记录,并会同各方签字验收,作为交接资料和设备的技术档案。

B.空调机组开箱检查验收①开箱前检查外包装有无损坏和受潮。

开箱后认真核对设备设备及各段的名称、规格、型号、技术条件是否符合设计要求。

产品说明书、合格证、随机清单和设备技术文件应齐全。

逐一检查主机附件、专用工具、备用配件等是否齐全,设备表面应无缺陷、缺损、损坏、锈蚀、受潮现象。

②取下风机段活动板或通过检查门进入,用手盘动风机叶,检查有无与机壳相碰、风机减振部分是否符合要求。

③检查表冷器的凝结水部分是否畅通、有无渗漏,加热器及旁通阀是否严密、可靠,过滤器零部伯是否齐全、滤料及过滤形式是否符合设计要求。

④设备经过开箱检查验收后,填写现场设备开箱检查验收记录,并会同各方签字验收,作为交接资料和设备的技术档案。

C.冷水机组及风机盘管开箱检查验收①设备应有装箱清单、说明书、合格证及产品性能检测报告等随机文件。

②检查设备壳体及表面有无损伤、锈蚀等缺陷。

③核对设备的规格、型号以及全部零部件、附属材料和专用工具。

④设备填充的保护气体应无泄漏,油封完好。

⑤设备经过开箱检查验收后,应采用保护措施,填写现场设备开箱检查验收记录,并会同各方签字验收,作为交接资料和设备的技术档案。

(4)设备运输及转运①设备在水平运输和垂直运输之前尽可能不要开箱并保留好底座等。

现场水平运输时,应尽量采用车辆运输或钢管、跳板组合运输。

室外垂直运输一般采用门式升架或吊车,在机房内采用滑轮、倒链进行吊装和运输。

整体设备允许的倾斜角度参照设备使用说明书。

②对设备运输通道、场地等,必须在设备吊装作业前准备就绪。

③保证运输转运过程中的电源供给,避免运输转运过程中的停电现象。

④设备运输吊装前检查:对设备起吊位置的检查、确认;对起吊卷扬机、导向滑轮、锚固点等进行可靠性检查,并核对安置位置的正确性;对设备吊耳及索具的可靠性检查;对吊装机械供电系统的检查;对卷扬机启动制动性能的检查,确保启动制动性能良好,灵敏度可靠;对吊装作业区的安全标志、安全围栏、安全装置、安全网等安全设施进行检查并清除安全隐患;对吊装操作人员吊装、操作的熟练程度进行考查。

⑤设备试吊时,应检查、调整起吊索具的受力状况和设备的水平度。

⑥在运输吊装过程中,监视人员应密切监视设备的受力状况,并随时报告相关负责人。

⑦设备在水平运输转运,可采用拖运方式,在拖线上,应全部用道木铺设,先放横木,在其上放纵木,最上是走管,横木应着力在梁上,横木中心间距约900mm,纵木间接头应交叉错开;设备上供拖运的系点,应选择在支座或牢固处;设备拖线上,坡度不宜过大,设备拖运转弯时,应选择适当的锚固点,尽量减少转弯时间。

也可采用专用平车进行运输转运。

(5)设备安装所有通风空调系统设备安装应在设备供货商指导下及按照产品说明书要求进行安装。

A.风机安装①风机有直接安装在基础上和安装在隔振器上两种方式,安装在隔振器上时,除要求地面平整外,应注意各组隔振器承受载荷的压缩量应均匀,不得偏心;风机安装后应采取保护措施,防止损坏。

②风机吊装至基础上后,用垫铁找平,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。

风机安装好后,同一组垫铁应点焊在一起,以免受力时松动,固定风机的地脚螺栓应拧紧,并有防松动措施。

③风机的机轴应保持水平,水平度允许偏差为1000;风机与电机用联轴器连接时,两轴中心线应在同一直线上,两轴芯径向位移允许偏差为0.05mm,两轴线倾斜允许偏差为1000。

④风机传动装置的外露部分及直通大气的进、出气口,必须装设防护网罩或采取其他安全设施。

B.空调机组安装①空调机组安装时,阀门启闭应灵活,阀叶须平直。

②空调机组安装时,坐标、位置应正确。

基础表面应平整。

加减振装置时,应严格按设计要求的减振器型号、数量和位置进行安装并找平找正。

C.风机盘管机组安装①风机盘管机组与风管、回风箱及风口的连接处应严密、牢固。

②风机盘管同冷热媒管道的连接,应在管道反复清洗排污、水质合格后进行,以免堵塞热交换器。

③风机盘管与管道连接时应采用软接管或紫铜管,其耐压值应不小于倍工作压力,软管连接应牢固,不应有扭曲和瘪管现象。

④风机盘管机组的进出水管接头及冷凝水排水管接头不得漏水,进出水管必须保温,防止产生凝结水。

D.消声器安装①消声器应单独设置支吊架,不得由风管来支撑,其支吊架的设置应位置正确、牢固可靠。

②消声器支吊架的横担穿吊杆的螺孔距离应比消声器宽40-50mm,为便于标高调节,可在吊杆端部套50-80mm的丝扣,并加双螺母固定。

③消声器的安装方向必须正确,与风管或管件的法兰连接应保证严密、牢固;当通风空调系统有恒温、恒湿要求时,消声器外壳应做保温处理。

④消声器安装就位后,可用拉线或吊线尺量的方法进行检查,对位置不正、扭曲、接口不齐等不符合要求部位进行修整。

E.风口、风阀安装①风口外表装饰面应平整光滑,边长及对角线允许偏差为-2~0mm。

②风口的转动、调节部分应灵活、可靠,定位后应无松动现象;百叶风口的叶片间距应均匀,两轴应同心;散流器的扩散环和调节环应同轴,轴向间距分布应匀称。

③风阀组装应严格按供货商要求及产品说明书规定的程序进行,阀门的结构应牢固,调节应灵活,定位应准确、可靠,并应标明风阀的启闭方向及调节角度。

④风阀组装完成后应进行调整和校验,并根据要求进行防腐处理。

F.水泵安装①施工前检查设备基础的尺寸、标高、轴线及预留孔洞等是否正确。

②水泵吊装时,吊钩、索具、钢丝绳应挂在底座或泵体和电机的吊环上,不允许挂在水泵或电机的轴、轴承座或泵的进出口法兰上。

③水泵安装在基础上,装上地脚螺栓,用平垫铁和斜垫铁对水泵进行找平找正,拧上地脚螺栓的螺母。

对地脚螺栓进行二次灌浆时,应保持螺栓处于垂直状态,混凝土的强度应比基础高1-2级且不低于C25,做好对地脚螺栓的保护工作。

④用水平仪和线坠在水泵进出口法兰和底座加工面上测量,对水泵进行精平工作,使整体安装的水泵纵向水平度偏差不大于1000,横向水平度偏差不大于1000,解体安装的水泵纵、横向水平度偏差均不大于1000。

⑤水泵与电机采用联轴器连接时,有百分表在联轴器的轴向和径向进行测量和调整,使两轴心允许偏差:轴向倾斜不大于1000,径向位移不大于0.05mm。

3、质量标准(1)设备型号、规格应符合设计要求,风机的出口方向应正确。

(2)固定设备的地脚螺栓应拧紧,并有防松动措施。

(3)风机安装的允许偏差如下:①中心线的平面位移:10mm;②标高:±10mm(4)消声器的安装位置、方向应正确,与风管的连接应严密,不得有损坏和受潮;消声器应独立设置支吊架。

(5)风机盘管机组安装前应进行单机三速试运转及水压检漏试验,安装后与风管、回风箱或风口的连接应严密可靠。

(6)水泵及附属设备的安装应符合下列规定:水泵的平面位置和标高允许偏差为±10mm,安装的地脚螺栓应垂直、拧紧,且与设备底座接触紧密;垫铁组放置位置正确、平稳,接触紧密,每组不超过3块;③整体安装的泵,纵向水平偏差不大于1000,横向水平偏差不大于1000;解体安装的泵给、横向安装水平偏差均不大于1000。

④水泵与电机采用联轴器连接时,联轴器两轴芯的允许念头,轴向倾斜不大于1000,径向位移不大于0.05mm。

(7)水箱、集水器、分水器等设备的安装,支架或底座的尺寸、位置应符合设计要求。

设备与支架或底座接触紧密,安装平正、牢固。

平面位置允许偏差为15mm,标高允许偏差为±5mm,垂直度允许偏差为1/1000。

4、产品保护(1)设备开箱后安装现场应封闭,禁止闪人进入现场。

堆放设备及配件的场地应隔潮,且应分类保存,要避免相互碰撞造成的表面划伤和损坏,要保持设备及配件的洁净。

(2)设备及配件安装时,要轻拿轻放,重物吊装要合理选择吊点,绳索在设备及配件上绑扎外应架软垫。

(3)安装现场应清理干净,照明及水源均应通畅,设备外表面易损部位应设临时防护罩,设备上不得存放任何物品及承重,做好封闭。

(4)风机、空调机组就位未配风管前,应将风机、空调机组接口做临时封闭,防止杂物落入设备内。

(5)不得将设备及配件用作支撑用途,在装修时应将其覆盖,防止污染机体或管道。

5、注意事项(1)搬动和安装大型设备时,应有起重工配合进行,并设专人指挥,所有工具、绳索必须符合安全要求。

(2)整机设备在起吊和下落时,要缓慢进行,并注意周围环境,不要破坏其他建筑物、设备或出现伤人事故。
