雨水泵房施工方案
公路雨水泵房施工方案

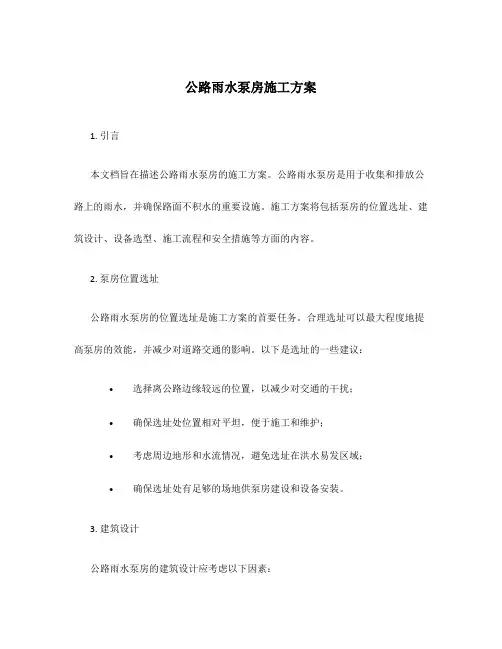

公路雨水泵房施工方案1. 引言本文档旨在描述公路雨水泵房的施工方案。
公路雨水泵房是用于收集和排放公路上的雨水,并确保路面不积水的重要设施。
施工方案将包括泵房的位置选址、建筑设计、设备选型、施工流程和安全措施等方面的内容。
2. 泵房位置选址公路雨水泵房的位置选址是施工方案的首要任务。
合理选址可以最大程度地提高泵房的效能,并减少对道路交通的影响。
以下是选址的一些建议:•选择离公路边缘较远的位置,以减少对交通的干扰;•确保选址处位置相对平坦,便于施工和维护;•考虑周边地形和水流情况,避免选址在洪水易发区域;•确保选址处有足够的场地供泵房建设和设备安装。
3. 建筑设计公路雨水泵房的建筑设计应考虑以下因素:•结构稳定性:泵房建筑应具备足够的结构强度和稳定性,以承受外部环境的影响;•防水防潮:泵房建筑应具备良好的防水和防潮能力,以保证设备的正常运行;•通风系统:泵房内应配置适当的通风系统,以保持良好的空气质量;•安全设施:泵房应配备灭火器、应急照明等安全设施,以应对突发情况。
4. 设备选型根据泵房的具体需求,合适的设备选型是确保泵房正常运行的关键。
以下是一些常见的设备选型建议:•泵选型:根据泵站的流量和扬程要求,选择适合的泵;•控制系统:选择先进的自动控制系统,以提高泵房的运行效率;•排水系统:根据泵房的具体情况选用合适的排水系统,确保雨水的及时排放;•应急备用设备:准备备用发电机、备用泵等设备,以应对断电等突发情况。
5. 施工流程泵房施工的流程应合理安排,以确保施工顺利进行。
以下是一个典型的施工流程:1.场地准备:清理选址处场地,确保场地平整;2.基础施工:进行泵房基础的打桩、浇筑等工作;3.建筑施工:进行泵房主体建筑的施工,包括梁柱、墙体等;4.设备安装:安装泵房所需的各类设备,包括泵、管道、控制系统等;5.排水系统安装:安装泵房的排水系统,确保雨水的顺利排放;6.完善细节:对泵房进行细节工作,如涂漆、装饰等;7.调试运行:对泵房设备进行调试和运行测试;8.竣工验收:对泵房进行最后的验收工作,确保泵房符合要求。
雨水泵房工程施工方案

雨水泵房工程施工方案一、工程概况雨水泵房工程是为了解决城市雨水排放问题而建造的重要设施。
在城市雨季来临时,大量的雨水会通过城市排水系统流入污水处理厂,这不仅增加了污水处理厂的负荷,还会造成排水管网超负荷运行,导致城市内涝现象的发生。
因此,雨水泵房工程的建设对于城市防洪排涝具有重要意义。
二、方案目标雨水泵房工程的建设目标是解决城市雨水排放问题,保证城市正常排水,并提高污水处理厂的处理效率,避免城市内涝现象的发生。
三、工程内容1. 工程范围:雨水泵房工程包括泵房建筑、泵房设备及管道的安装、施工。
2. 工程规模:泵房建筑面积300平方米,配备4台泵机。
3. 工程要求:确保泵房建设符合相关法规标准,保证设备安装稳固可靠,达到预期使用效果。
四、工程施工方案1. 施工策划(1)项目启动:成立项目组,明确项目目标、任务和责任。
(2)项目调研:对工程地点进行勘察,了解地质地貌情况,进行工程可行性评估。
(3)施工方案编制:根据项目要求和调研结果,编制详细的施工方案,包括工程进度计划、安全计划、质量控制计划等。
2. 泵房建筑施工(1)场地准备:清理施工现场,进行场地平整和材料堆放。
(2)建筑物结构:按设计图纸,进行基础、框架等建筑物结构的施工。
(3)建筑物装饰:进行墙体、地面、天花板等装饰工程。
(4)建筑物配套设施安装:进行门窗、管道、电气等设施的安装。
(5)室内外粉刷:进行墙面粉刷及装饰。
(6)周边绿化:对泵房周边进行绿化工程。
3. 泵机设备施工(1)设备到货验收:对泵机设备进行验收,确保设备完好无损。
(2)设备安装:按照设备安装图纸,进行泵机设备的安装与调试。
(3)设备测试:对安装完成的泵机设备进行测试,确保其运行稳定可靠。
4. 管道安装施工(1)管道材料采购:根据设计要求,采购合格的管道材料。
(2)管道敷设:根据设计图纸,进行管道敷设工程。
(3)管道连接:进行管道连接及密封工程。
5. 安全管理(1)制定安全生产计划:在施工前,制定安全生产计划,确定施工中的安全措施和应急预案。
泵房施工方案

泵房施工方案一、一般规定(一)泵房应根据规模、功能、位置、机组数量和选型、水力条件、工程场地状况、结构布置、施工技术以及安装与运行维护要求等因素进行整体考虑布置。
平面布置上应采用矩形或圆形,高程布置上可采用地面式、半地下式和全地下式。
(二)水泵的选型及台数应满足泵房设计流量、设计扬程的要求,并应根据供水水量和水压变化、运行水位、水质情况、泵型及水泵特性、场地条件、工程投资和运行维护等,综合考虑确定。
同一泵房内的泵型宜一致,规格不宜过多,机组供电电压宜一致。
(三)水泵泵型的选择应根据水泵性能、布置条件、安装、维护和工程投资等因素择优确定。
(四)水泵性能的选择应遵循高效、安全和稳定运行的原则。
当供水水量和水压变化较大时,经过技术经济比较,可采用大小规格搭配、机组调速、更换叶轮、调节叶片角度等措施。
(五)并联运行水泵的设计扬程宜相近,并联台数应通过各种运行工况下水泵特性的适应性分析确定。
(六)泵房应设置备用水泵1台~2台,且应与所备用的所有工作泵能互为备用。
当泵房设有不同规格水泵且规格差异不大时,备用水泵的规格宜与大泵一致;当水泵规格差异较大时,宜分别设置备用水泵。
(七)泵房用电负荷分级应符合下列规定:1、一、二类城市的主要泵房应采用一级负荷;2、一、二类城市的非主要泵房及三类城市的配水泵房可采用二级负荷;3、当不能满足要求时,应设置备用动力设施。
(八)泵房的防洪标准应符合下列规定:1、岸上取水泵房其他建筑的防洪标准不应低于城市防洪标准;2、泵房应根据气候和环境条件采取相应的供暖、通风和降噪措施。
泵房的供暖和通风设计应按现行国家标准《工业建筑供暖通风与空气调节设计规范》GB 50019和《泵站设计规范》GB 50265的有关规定执行。
泵房的噪声控制应符合现行国家标准《声环境质量标准》GB 3096的规定,并应按现行国家标准《工业企业噪声控制设计规范》GB/T 50087的规定设计。
(九)可能产生水锤危害的泵房,设计中应进行事故停泵水锤计算。
泵房施工方案(3)

泵房施工方案(3)
在泵房的施工设计中,为确保项目顺利进行并保证工程质量,需要细致规划每一个施工环节。
以下是一个泵房施工方案的第三部分:
1. 设备安装
1.1 泵类设备安装
•确保泵的基础安装牢固,避免振动过大
•安装泵时应根据平面布置图,调整泵的进出水口位置
•调整泵的进出水管道连接方向和位置,确保管道连接牢固
1.2 配电系统安装
•按照电气布局图进行电气设备的安装
•接线要求符合安全标准,避免电路短路或漏电
•安装过程中要注意绝缘处理和接地的可靠性
2. 管道敷设
2.1 进出水管道敷设
•管道敷设要符合设计要求,保证管道畅通无阻
•定期清洗管道内部,防止杂物堵塞管道
•安装阀门和流量计,方便日常维护和管理
2.2 排水管道敷设
•排水管道要确保坡度和排水方向正确,避免积水
•使用耐腐蚀材料,预防管道生锈及堵塞
•定期检查排水管道,确保排水畅通
3. 测试与调试
•完成设备安装后,进行设备联调测试,确保泵房设备运行正常
•对泵房系统进行试运行,检查泵的工作状态和水流情况
•调试过程中要严格遵守安全操作规程,确保人员和设备安全
结语
在泵房施工过程中,设备安装、管道敷设和测试调试是至关重要的环节。
只有严格按照设计要求和安全规范进行施工,才能确保泵房设备正常运行,为后续的使用提供可靠保障。
希望该方案能够为泵房施工提供一定的参考和指导。
雨水泵房施工方案

雨水泵房施工方案关键信息:1、施工项目:雨水泵房施工2、施工期限:____________________________3、施工质量标准:____________________________4、施工安全责任:____________________________5、工程造价及支付方式:____________________________6、违约责任:____________________________7、争议解决方式:____________________________1、工程概述11 雨水泵房的位置和规模111 详细说明雨水泵房的具体地理位置及占地面积等相关信息。
112 阐述雨水泵房的设计容量和预期处理雨水的能力。
12 施工目的和要求121 明确建设雨水泵房的主要目的,如排水防涝、保障区域雨水排放等。
122 列出施工应满足的各项技术要求和规范标准。
2、施工准备21 技术准备211 组织施工人员熟悉施工图纸和相关技术规范。
212 进行施工技术交底,确保施工人员了解施工流程和质量要求。
22 材料准备221 列出所需的主要建筑材料,如钢筋、水泥、砖块等。
222 确定材料的采购渠道和质量检验标准。
23 设备准备231 配备所需的施工机械设备,如起重机、搅拌机等。
232 对设备进行调试和维护,确保其正常运行。
24 现场准备241 清理施工现场,确保施工场地平整、无障碍。
242 搭建临时设施,如工棚、仓库等。
3、施工流程31 基础工程311 进行土方开挖,确保基础的尺寸和深度符合设计要求。
312 浇筑基础混凝土,做好养护工作。
32 主体结构施工321 搭建泵房的钢筋框架。
322 浇筑混凝土墙体和顶板。
33 设备安装331 安装雨水泵房内的各类设备,如水泵、管道等。
332 进行设备的调试和试运行。
34 附属设施施工341 建设泵房的围墙、大门等附属设施。
342 铺设周边道路和排水管道。
4、施工质量控制41 材料质量控制411 对进入施工现场的材料进行严格检验,不合格材料严禁使用。
雨水泵房施工方案

雨水泵房施工方案单位工程名称:雨水泵房编制单位:吉林省电力建设总公司吉林江南项目部编写:技质部:审核:安监部:批准:编制日期:目录1.编制依据 (2)2.工程概况及主要工程量 (2)3.施工准备 (3)4.施工进度计划 (3)5.劳动力计划 (4)6.施工方案 (4)7.施工保证工措施 (10)1.编制依据1.1国家及部颁有关现行标准、规范、规定1.1.1《电力建设施工及验收技术规范》建筑工程篇 SDJ69-1987;1.1.2《电力建设安全工作规程》 DJ5009.1-2002;1.1.3《电力建设安全健康与环境管理工作规定》 2002-01-21;1.1.4《建筑施工高处作业安全技术规定》 JGJ 46-88;1.1.5《火电施工质量检验及评定标准》土建工程篇1.1.6《混凝土结构工程施工质量验收规范》 GB50204-2002;1.1.7《钢结构工程施工质量验收规范》 GB50205-2001;1.1.8《建筑地基基础工程施工质量验收规范》GB50202-20021.1.9《地下防水工程施工质量验收规范》GB50208-20021.1.10《砌体工程施工质量验收规范》GB50203-20021.1.11《建筑施工碗扣式钢管脚手架安全技术规范》JGJ 166-20081.1.12国家有关安全、防火、消防和卫生规范及规定;1.2.图纸见2X300MW机组新建工程,卷册号《F212S-T5401》2. 工程概况及主要工程量2.1工程概况本工程座落在江南热电厂院内西北角,建筑面积190㎡.为2X300MW机组新建工程雨水泵房,分地上、地下两部分,地下部分为钢筋砼水池,地上部分是砖混结构泵房;±0.00 m相当于总图绝对标高201.000m,室内外高差200㎜。
由吉林省电力勘测设计院设计,吉林省电力建设总公司总承包。
2.2主要工程量3.施工技术准备3.1技术准备:3.1.1组织员工学习图纸,进行施工前的技术交底:3.1.2组织特殊工种培训学习,进行上岗考核;3.1.3对材料计算学习,提出材料计划;3.1.4编制钢筋下料委托计划,申报钢筋备料计划:3.1.5各种机械进行自检维修,试运转;3.1.6材料试验送检工作:做好钢筋等原材料的取样送检工作。
泵房施工方案(3篇)

第1篇一、项目概述本项目为XX泵房建设,位于XX地区,占地面积约XX平方米,总建筑面积约XX平方米。
泵房主要功能为集中供水、排水和雨水收集,以满足周边居民生活用水需求及城市排水要求。
本次施工方案将针对泵房的建设进行详细规划,确保工程顺利进行。
二、施工准备1. 施工组织设计(1)成立项目领导小组,负责协调、指挥和监督施工现场各项工作。
(2)组建施工队伍,包括管理人员、技术人员、施工人员等。
(3)编制施工进度计划、施工方案、质量保证体系、安全管理体系等。
2. 施工材料(1)钢材:Q235B,符合国家标准。
(2)水泥:P.O 42.5,符合国家标准。
(3)砂:中粗砂,符合国家标准。
(4)石子:5-25mm,符合国家标准。
(5)防水材料:防水卷材、防水涂料等。
(6)其他材料:钢筋、木材、模板、油漆等。
3. 施工设备(1)混凝土搅拌机、输送泵、装载机等。
(2)挖掘机、推土机、压路机等。
(3)吊车、卷扬机等。
(4)检测仪器:水准仪、经纬仪、全站仪等。
三、施工工艺及方法1. 土方工程(1)测量放线:根据设计图纸,进行测量放线,确定基坑位置。
(2)基坑开挖:采用挖掘机进行开挖,确保基坑深度符合设计要求。
(3)基坑支护:采用水泥土搅拌桩、钢支撑等支护措施,确保基坑稳定。
(4)地基处理:对地基进行夯实,确保地基承载力满足要求。
2. 模板工程(1)模板制作:根据设计图纸,制作符合要求的模板。
(2)模板安装:将模板安装到指定位置,确保模板垂直、平整。
(3)模板加固:采用拉杆、支撑等加固措施,确保模板稳定。
3. 钢筋工程(1)钢筋加工:根据设计图纸,加工符合要求的钢筋。
(2)钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎。
(3)钢筋保护:采用塑料保护套等保护措施,防止钢筋锈蚀。
4. 混凝土工程(1)混凝土搅拌:按照设计配合比,搅拌符合要求的混凝土。
(2)混凝土浇筑:采用混凝土输送泵进行浇筑,确保混凝土密实。
(3)混凝土养护:采用湿布覆盖、喷淋等方式进行养护,确保混凝土强度。
雨水泵站工程施工方案

雨水泵站工程施工方案目录一、前言 (3)1.1 编制目的和依据 (4)1.2 工程概况 (4)1.3 方案适用范围 (5)二、工程地质与水文条件分析 (6)2.1 地质条件评价 (7)2.2 水文情况分析 (8)2.3 场地平整与排水措施 (9)三、施工准备 (10)3.1 施工材料准备 (11)3.2 施工设备选择 (12)3.3 施工队伍组织 (13)3.4 施工现场布置 (14)四、雨水泵站设计与安装 (16)4.1 泵站结构设计 (18)4.1.1 泵房设计 (19)4.1.2 进出水管道设计 (20)4.1.3 电气控制系统设计 (21)4.2 泵站安装与调试 (23)4.2.1 基础安装 (25)4.2.2 泵体安装 (26)4.2.3 电气设备安装 (27)4.2.4 调试与验收 (28)五、工程施工方法与工艺流程 (29)5.1 土建工程施工方法 (30)5.1.1 地基处理 (31)5.1.2 管道铺设 (32)5.1.3 设备基础浇筑 (33)5.2 混凝土工程施工方法 (35)5.2.1 混凝土施工准备 (36)5.2.2 混凝土浇筑 (37)5.2.3 混凝土养护 (38)5.3 管道焊接与试验 (39)5.3.1 管道焊接工艺 (40)5.3.2 管道水压试验 (41)5.4 电气设备安装与调试 (42)5.4.1 电气设备安装 (43)5.4.2 电气系统调试 (44)六、工程质量与安全保证措施 (45)6.1 工程质量目标与控制措施 (46)6.2 安全生产责任制与规章制度 (47)6.3 安全防护措施与应急预案 (48)6.4 环境保护措施 (50)七、施工进度计划与资源配置 (50)7.1 施工进度计划安排 (52)7.2 施工人员及物资资源配置 (53)7.3 设备租赁与运输计划 (54)八、施工预算与成本控制 (55)8.1 施工预算编制 (56)8.2 成本控制措施 (57)8.3 合同管理与变更索赔 (58)一、前言在迅速发展的城市化进程中,有效管理和优化雨水排放系统成为了缓解城市内涝、保护水质环境及促进区域可持续发展的重要举措。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
雨水泵房施工方案
1.1施工作业顺序
本工程按其建筑结构特点,施工顺序为:地下结构施工→地上结构施工→暧通、电气、泵安装施工→排水施工。
1.1.1地下结构施工
施工方式:场地基坑开挖深度为2.717~9.82m,根据《广州地区建筑基坑支护技术规定》GJB 02-98确定基坑安全等级为二级。
根据场地地质条件和周边建筑布置,基坑支护方式主要为放坡土钉墙结合锚拉式咬合桩进行支护。
基坑支护及开挖见《雨水泵房深基坑专项方案》,并已通过专家论证。
结构框架柱、水池柱及外墙采用模筑钢筋混凝土,顶板采用满堂红碗扣式支架模筑钢筋混凝土。
施工流程:测量放线→基坑支护→基坑开挖→细部放线→做垫层、砖模、抹灰、防水→筏板基础施工→地下室主体结构→地下室外墙防水→土方回填。
1.1.2地上结构施工
施工方式:结构框架柱、框架梁和次梁、构造柱、水平系梁及过梁采用模筑钢筋混凝土,顶板采用满堂红支架模筑
钢筋混凝土。
施工流程:测量放线→框架柱施工→顶板施工→墙体工程→女儿墙、屋面防水→楼地面工程→门窗工程→装饰工程→油漆涂料工程→室外工程。
雨水泵房支架及模板见《雨水泵房高支模专项方案》,并已通过专家论证。
1.2劳动力计划
本工程拟投入劳动力47人,均为技术熟练的工人,泥工班10人、木工班15人、钢筋班10人、水电班8人、机电班4人。
1.3主要机械设备
主要机械设备见下表:
主要施工机械设备
其他未列出的机械、设备参照《深基坑方案》和《高支模方案》。
1.4主要试验、检测仪器
主要试验、检测仪器见下表:
主要试验、检测仪器
1.5主要材料计划
主要材料计划表。
