机电管线综合图模版

合集下载

机电综合管线排布避让原则及出图的规范

机电综合管线排布避让原则及出图的规范

BIM技术在建筑、排水、机电管线交叉、排布避让原则,管线综合策划的重点是屋面、楼层走廊吊顶和地下室。

设备机房(给水、消防泵房、空调机房)等部位重点进行排布策划。

一、管道交叉处理的原则1、排水管道施工时若与其他管道交叉,采用的处理方法须征得权属单位和其他单位同意。

2、管道交叉处理中应当尽量保证满足其最小净距,且有压管道让无压管、支管避让干线管、小口径管避让大口径管。

二丶管道交叉处理的方法施工排水管道时,为了保证下面的管道安全又便于检修、上面的管道不致下沉破坏,应进行必要的处理。

1、混凝土或钢筋混凝土排水圆管在下,铸铁管、钢管在上。

上面管道已建,进行下面排水圆管施工时,采用在槽底砌砖墩的处理方法。

上下管道同时施工时,且当钢管或铸铁管道的内径不大于400mm时,宜在混凝土管道两侧砌筑砖墩支承。

2、混凝土或钢筋混凝土排水圆管(直径<600mm)在下,铸铁管,钢管在上,高程有冲突,必须压低下面排水圆管断面时,将下面排水圆管改为双排铸铁管、加固管或方沟。

3、混合结构或钢筋混凝土矩形管渠与其上方钢管道或铸铁管道交叉,当顶板至其下方管道底部的净空在70mm及以上时,可在侧墙上砌筑砖墩支承管道。

当顶板至其下方管道底部的净空小于70mm时,可在顶板与管道之间采用低强度等级的水泥砂浆或细石混凝土填实,其荷载不应超过顶板的允许承载力,且其支承角不应小于900。

4、圆形或矩形排水管道在上,铸铁管、钢管在下,上下管道同时施工时,在铸铁管、钢管外加套管或管廊。

5、排水管道在上,铸铁管、钢管在下,埋深较大挖到槽底有困难,进行上面排水管道施工时,上面排水管道基础在跨越下面管道的原开槽断面处加强。

6、当排水管道与其上方电缆管块交叉时,宜在电缆管块基础以下的沟槽中回填低强度等级的混凝土、石灰土或砌砖。

排水管道与电缆管块同时施工时,可在回填材料上铺一层中砂或粗砂。

电缆管块已建时,回填至电缆管块基础底部的材料为低强度等级的混凝土,回填材料与电缆管块基础间不得有空隙。

电气管网综合图

电气管网综合图
5F4F4F电气管网图1:400用地红线山15m*15m15m*15m货 车 停 车 位自行车停车位N回车场回车场道路红线1F42.8041.4043.2043.20次入口40.650绿地绿地绿地大门立柱43.0037.5038.20i=3.8%i=3.8%L=65.2mL=60.60m40.5042.7540.5037.3240.9542.3043.00地4F绿地5F天井1F1F5F1F天井绿地15.11JsWY23.4m1.3m23.4m1.3m1.3m23.4m23m1.3m45.8m19m139.8m58.3m45.3m4m12m24m4m61m14m157.8m82.8m厂房A厂房B宿舍楼办公楼锅炉房门卫地下消防水池地下泵房Y DN600W DN300J DN200DN150接ZL1接泵房报警阀接室外消防泵接室内消防泵接室内消防泵接室外消防泵接生活泵出水接水箱进水管接ZL1接生活水箱补水管接消防水箱补水管XnXwXwXwJsXnJbZJsJs接消防水箱出水管接生活水箱出水管JbJcXwXnXwJcJcJcXnJcXnJcJcJcYC1YC2ZG-102ZG-102G13-100SQFHC1HC2G9-30SQFG13-100SQFHC3HC4G9-30SQF2.12.12.02.81.52.03.21.52.32.54.51.52.012.05.ห้องสมุดไป่ตู้3.12.01.52.01.未标注的管道间距均为1m,水泵房出来的管道间距为0.4m。2.室外消火栓环状管(Xw)的管径均为DN200,室内消火栓环状管(Xn)管径均为DN100。2.03.41.52.12.03.034.34534.34536.839.08439.9711.01.8DN20Jc6.55.5沉泥井沉泥井Y1Y2Y3Y4Y5Y6Y7Y8Y9Y10Y11Y12Y13Y14Y15Y16Y17Y18Y19Y

管线综合排布原则修改版

管线综合排布原则修改版

+\机电管线综合图实行细则1设计依照机电综合图应参照以下内容进行综合:1.1 建筑、构造、装饰、机电各专业施工图纸以及有关的技术更改1.2 有关设计、施工规范,行业标准以及标准图集2机电管线综合要求2.1 综合排布目的:合理部署各专业管线,最大限度的增添建筑使用空间,减少因为管线矛盾造成的二次施工。

2.2 综合排布内容:(1)综合协调机房及各楼层平面地区或吊顶内各专业的路由,保证在有效的空间内合理部署各专业的管线,以保证吊顶的高度,同时保证机电各专业的有序施工。

(2)综合排布机房及各楼层平面地区内机电各专业管线,协调机电与土建、精装饰专业的施工矛盾。

填补原设计不足,减少所以造成的各样损失。

(3)综合协调竖向管井的管线部署,使管线的安装工作顺利地达成,并能保证有足够多的空间达成各样管线的检修和改换工作。

+\3机电综合图工作流程图纸、技术资料采集图纸会审问题提出设计院专业图纸办理运用 BIM 技术画图进行管线碰撞综合协调图 ---- 平面综合协调图----剖面综合协调图达成各专业会签图纸改正未经过图纸送审通过图纸下发、存档+\4管线综合排布原则4.1 整体原则:风管部署在上方(当有重力排水时 , 通风一定让重力排水管道),电管、桥架和水管在同一高度时候,水均分开部署;在同一垂直方向时,电管、桥架在上,水管在下进行部署。

综合协调,利用可用的空间。

4.2 躲让原则:⑴有压管让无压管,水管让风管,小管线让大管线,施工简单的躲让施工难度大的。

施工时:先安装大管,后安装小管;先施工无压管,后施工有压管;先施工上层电管、桥架,后安装基层水管。

4.3 管道间距考虑到水管外壁,空调水管、空调风管保温层的厚度。

电气桥架、水管,外壁距墙的距离,最小有 100mm 的距离,直管段风管距墙距离最小 150mm,沿构造墙需 90 度拐弯风管及有消声器、较大阀零件等地区,依据实质状况确立距墙柱距离,管线部署时考虑无压管道的坡度。

机电管线综合图绘制

机电管线综合图绘制

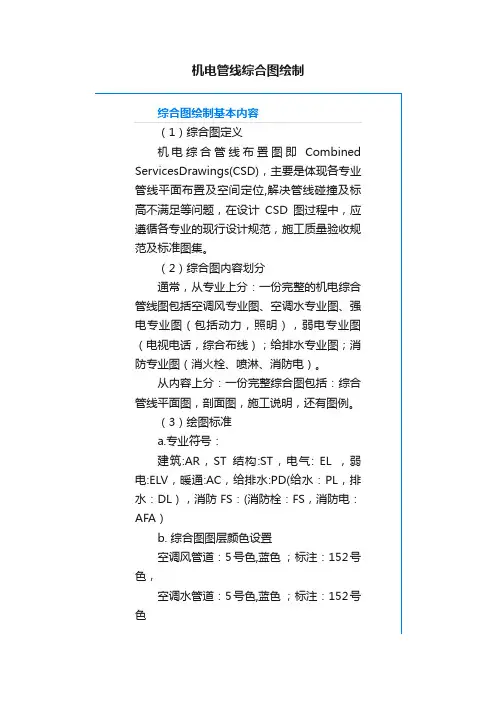

机电管线综合图绘制弱电气桥架:4号色,青色;电气母线:6号色,洋红;标注:133号色给排水管道:3号色,绿色;标注:96号色弱电桥架:30号色,品红色;标注:65号色消防管:1号色,红色色弱;标注:14号色建筑底图:8号色;梁结构图:8号色c.尺寸定位:d.文字设置:e.图框定义:f.图纸编号:g.出图方式:1、模型里边出图,模型里边出图按1:100设置,调整出图图框为A0或者A1标准图框;2、布局出图时,在布局里面通过视口分别设置平面图和剖面图。

h.做综合图时不要仅围绕某一个专业去考虑问题,要综合统一考虑,一个重要的考虑因素就是从成本角度去考虑管线布置走向。

i.绘制过程中注意:注意管道壁厚和保温厚度;注意无压排水管的坡度;注意支吊架的高度;净空要求:包括支吊架、保温厚度、龙骨高度。

综合图绘制基本要求1.绘图前,现场实地勘测。

2.熟悉、了解精装对吊顶标高的要求。

要求重视净高,净高=层高-梁高。

其注意扣除地面装饰完成面及管线支吊架。

3.必要的剖面。

通常绘制过程中,在密集点处绘制机电综合剖面图,详述密集处管道如何排布。

好处:有效地避免了机电管线在平面、立面上的交叉和冲突,以保证施工的顺利进行,节约工程成本。

4.提升工程品质:对建筑物内的机电管线进行最佳排位,避免各专业间交叉打架,同时最大程度减少管道所占空间,提高天花的吊顶高度。

综合图绘制基本原则1、基本原则应以原设计图纸为依据,在充分了解初始设计意图,确保满足原设计功能要求的前提下,进行机电综合管线排布。

2、一般原则1)各专业管线综合排布优先排序是排水管、电缆桥架、线槽、空调水管、空调风管、给水管道及消防管道。

2)各专业管线在同一处垂直方向布置时,一般是:电缆桥架、线槽在上,水管在下(防止水管漏水);热水管在上,冷水管在下(热水管往往需要保温且造价较高);风管在上,水管在下。

(风管一般不需要检修)3)电缆桥架、线槽和水管若排布在同一高度时候,要水平分开布置;若排布在同一垂直方向时,应电缆桥架、线槽在上,水管在下进行布置,以免水管渗漏时损坏电缆造成事故。

建筑机电安装管线排布图文全解析

建筑机电安装管线排布图文全解析

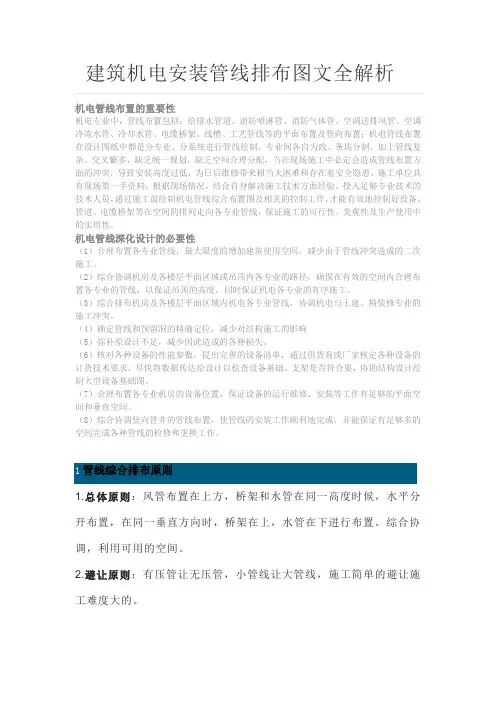

机电管线布置的重要性机电专业中,管线布置包括:给排水管道、消防喷淋管、消防气体管、空调送排风管、空调冷冻水管、冷却水管、电缆桥架、线槽、工艺管线等的平面布置及竖向布置;机电管线布置在设计图纸中都是分专业、分系统进行管线绘制,专业间各自为政、条块分割,加上管线复杂、交叉繁多,缺乏统一规划,缺乏空间合理分配,当在现场施工中必定会造成管线布置方面的冲突,导致安装高度过低,为日后维修带来相当大困难和存在着安全隐患。

施工单位具有现场第一手资料,根据现场情况,结合自身解决施工技术方面经验,投入足够专业技术的技术人员,通过施工前绘制机电管线综合布置图及相关的控制工作,才能有效地控制好设备、管道、电缆桥架等在空间的排列走向各专业管线,保证施工的可行性、美观性及生产使用中的实用性。

机电管线深化设计的必要性(1)合理布置各专业管线,最大限度的增加建筑使用空间,减少由于管线冲突造成的二次施工。

(2)综合协调机房及各楼层平面区域或吊顶内各专业的路径,确保在有效的空间内合理布置各专业的管线,以保证吊顶的高度,同时保证机电各专业的有序施工。

(3)综合排布机房及各楼层平面区域内机电各专业管线,协调机电与土建、精装修专业的施工冲突。

(4)确定管线和预留洞的精确定位,减少对结构施工的影响(5)弥补原设计不足,减少因此造成的各种损失。

(6)核对各种设备的性能参数,提出完善的设备清单,通过供货商或厂家核定各种设备的订货技术要求,尽快将数据传达给设计以检查设备基础、支架是否符合要,协助结构设计绘制大型设备基础图。

(7)合理布置各专业机房的设备位置,保证设备的运行维修、安装等工作有足够的平面空间和垂直空间。

(8)综合协调竖向管井的管线布置,使管线的安装工作顺利地完成,并能保证有足够多的空间完成各种管线的检修和更换工作。

1.总体原则:风管布置在上方,桥架和水管在同一高度时候,水平分开布置,在同一垂直方向时,桥架在上,水管在下进行布置。

综合协调,利用可用的空间。

BIM机电管线综合

BIM机电管线综合
PRT SEVEN
加强BIM技术培训提高从业人员技能水平
建立BIM技术标准规范行业应用和发展
加强BIM技术研发推动技术创新和进步
推广BIM技术应用提高项目效率和质量
加强BIM技术在机电管线综合中的应用提高设计质量和效率
建立BIM机电管线综合的标准和规范确保设计质量和安全性
加强BIM机电管线综合的人才培养提高从业人员的专业素质
提高技术水平:加强BIM技术的研发和应用提高机电管线综合的效率和质量
加强合作与交流:加强行业内外的合作与交流共同应对BIM机电管线综合的挑战和机遇
创新商业模式:探索新的商业模式如BIM+物联网、BIM+大数据等提高BIM机电管线综合的竞争力和价值。
PRT SIX
现状:BIM机电管线综合培训在国内尚处于起步阶段缺乏成熟的培训体系和师资力量。
单击此处添加标题
PRT FIVE
技术融合:BIM技术与物联网、大数据、人工智能等技术的融合
应用领域:从建筑行业向市政、交通、水利等领域拓展
智能化:实现机电管线的自动化设计、施工和运维
标准化:建立统一的BIM机电管线综合技术标准和规范
建筑设计:提高设计质量和效率降低设计错误率
绿色建筑:提高建筑节能环保性能降低建筑能耗和碳排放
降低成本:通过优化管线布局可以减少材料浪费降低施工成本
提高运维效率:通过数字化模型可以方便地查询和维护管线提高运维效率
PRT THREE
建立BIM模型:根据设计图纸建立机电管线模型
生成报告:生成碰撞检测报告记录调整后的管线布局
碰撞检测:检查模型中的碰撞问题
施工指导:根据调整后的管线布局进行施工指导
机电管线综合应用:在BIM技术的支持下对商业中心的机电管线进行了综合设计、优化和施工。

建筑机电安装管线排布图文全解析

建筑机电安装管线排布图文全解析

机电管线布置的重要性机电专业中,管线布置包括:给排水管道、消防喷淋管、消防气体管、空调送排风管、空调冷冻水管、冷却水管、电缆桥架、线槽、工艺管线等的平面布置及竖向布置;机电管线布置在设计图纸中都是分专业、分系统进行管线绘制,专业间各自为政、条块分割,加上管线复杂、交叉繁多,缺乏统一规划,缺乏空间合理分配,当在现场施工中必定会造成管线布置方面的冲突,导致安装高度过低,为日后维修带来相当大困难和存在着安全隐患。

施工单位具有现场第一手资料,根据现场情况,结合自身解决施工技术方面经验,投入足够专业技术的技术人员,通过施工前绘制机电管线综合布置图及相关的控制工作,才能有效地控制好设备、管道、电缆桥架等在空间的排列走向各专业管线,保证施工的可行性、美观性及生产使用中的实用性。

机电管线深化设计的必要性(1)合理布置各专业管线,最大限度的增加建筑使用空间,减少由于管线冲突造成的二次施工。

(2)综合协调机房及各楼层平面区域或吊顶内各专业的路径,确保在有效的空间内合理布置各专业的管线,以保证吊顶的高度,同时保证机电各专业的有序施工。

(3)综合排布机房及各楼层平面区域内机电各专业管线,协调机电与土建、精装修专业的施工冲突。

(4)确定管线和预留洞的精确定位,减少对结构施工的影响(5)弥补原设计不足,减少因此造成的各种损失。

(6)核对各种设备的性能参数,提出完善的设备清单,通过供货商或厂家核定各种设备的订货技术要求,尽快将数据传达给设计以检查设备基础、支架是否符合要,协助结构设计绘制大型设备基础图。

(7)合理布置各专业机房的设备位置,保证设备的运行维修、安装等工作有足够的平面空间和垂直空间。

(8)综合协调竖向管井的管线布置,使管线的安装工作顺利地完成,并能保证有足够多的空间完成各种管线的检修和更换工作。

1.总体原则:风管布置在上方,桥架和水管在同一高度时候,水平分开布置,在同一垂直方向时,桥架在上,水管在下进行布置。

综合协调,利用可用的空间。

BIM机电管线综合

BIM机电管线综合

BIM机电管线综合一、介绍BIM(Building Information Modeling)技术是一种基于数字化建模的工具,通过将建筑物的设计、施工和运营过程中的各种信息整合在一起,协调和管理建筑物的各个方面。

机电管线综合是BIM技术在机电工程领域的应用,主要包括机电管道系统的设计、施工和维护。

二、BIM机电管线综合的优势1.协同设计:BIM技术可以实现建筑设计团队和机电工程团队之间的协同设计,通过将建筑模型与机电系统模型相结合,可以确保机电系统的合理布局和设计。

2.冲突检测:BIM技术可以在设计阶段发现并解决机电管线系统的冲突问题,例如管线交叉、碰撞等,避免了施工阶段的改动和延误。

3.自动量取:BIM技术可以自动计算机电管线的长度、角度和数量,大大提高了施工预算和工期的准确性。

4.可视化展示:通过BIM技术,机电系统的设计可以以3D 模型的形式呈现,方便各方面人员理解和审阅,避免了设计误解和沟通不畅。

5.资料共享:BIM技术可以整合机电工程的各种信息,包括设计文档、施工图纸、设备参数等,方便各阶段的工作人员共享和使用。

三、BIM机电管线综合的应用1.机电管道设计:BIM技术可以在建筑模型中嵌入机电系统的设计,包括水、电、气等管道的布局和尺寸设计,确保机电系统的正常运行。

2.施工图纸生成:BIM技术可以根据机电系统的设计模型生成自动化的施工图纸,并包含了详细的管线布置、连接方式和尺寸等信息。

3.施工协调:BIM技术可以实现机电系统施工与其他施工部门的协调,通过共享模型,及时发现冲突并及时解决,提高施工效率。

4.设备管理:BIM技术可以将机电设备的参数和维护信息整合到建筑模型中,方便设备的维护和管理,减少维护成本。

5.运营维护:BIM技术可以通过远程监控和数据分析,实现机电系统的运营维护,例如通过预测设备故障来提前维修,降低停机时间。

四、BIM机电管线综合的挑战与未来发展1.技术挑战:BIM技术需要建筑设计和机电工程两方面的专业知识,对于技术人员的要求较高,需要不断学习和更新技术。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机电管线综合图绘制上海一建安装深化设计事务所2012、1序言机电设备工程的系统较多,均由不同专业的设计人员完成系统的管线及出图,往往缺乏系统的协调与平衡,导致机电管线出现相互交叉发生冲突,甚至影响系统的正常使用。

为了避免这类现象,通过对各系统的管线布置进行综合设计,既满足专业技术要求,同时使系统的管线合理布置,为施工、运行、使用、管理及维修创造有利条件;同时配合公司推广项目部进行机电综合管线图深化设计能力。

本文主要分三个方面介绍机电管线综合全过程的操作步骤及注意事项;第一章主要介绍机电综合管线绘制前的准备工作即识图,介绍在完成综合图的过程中需要涉及到哪些图纸及相应应该注意哪些问题;第二章主要介绍综合图的制图标准及相应需要注意的要点;第三章主要介绍综合图设计的方法及案例。

第一章识图第一节各系统涉及的子系统一、给排水系统1、给排水系统:给水系统、热水系统、废水系统、污水系统、雨水系统、中水系统、其他杂排水系统等、冷却水系统;2、消防系统:消火栓系统、自动喷水灭火系统、气体消防系统等;二、强电系统:1、供配电系统:动力配电系统、照明配电系统、插座配电系统等;2、消防配电系统:消防广播系统、电话系统、联动报警系统等三、暖通空调系统:1、空调系统:空调送回风系统、排风系统、新风系统、空调供回水系统(包含冷凝水管道)、空调加湿系统等;2、消防系统:排烟系统、正压送风系统、消防补风系统等;四、动力系统:蒸汽系统、燃气系统等五、弱电系统:楼宇自动化系统、电话系统、电视系统、数字信息网络管线等;第二节绘图前需熟悉的图纸绘图之前需根据图纸目录整理全套施工图电子版本,应该核对该项目的所有系统,不应存在漏系统的现象,所缺图纸需全部补齐。

一、建筑专业建筑底图是绘制机电管线综合图的基本,建筑底图不建议从机电专业中截取,应采用最新版本的建筑专业的相应平面图。

拿到建筑图后需完成下列事宜:1、核对该版建筑图与机电图内的建筑业态是否存在差异;2、了解各区域建筑完成面高度;3、核对所有设备用房、管道井位置是否与机电图一致;4、了解上层建筑的标高,方便核实与结构的差异;5、特别注意防爆墙、防火分区的设置情况;6、了解建筑上是否有机电留洞。

二、结构图:1、需核对本层结构平面图,熟悉各区域结构完成面高度,熟悉各区域的楼板的相对关系,确认建筑找平厚度;2、核对本层结构平面图,确认结构柱、剪力墙是否与建筑一致,核对剪力墙是否留洞及留洞位置是否满足机电要求,核对楼板洞是否满足机电要求;3、核对本层结构留洞图(如有)是否满足机电要求;4、核对上层结构平面图,熟悉各区域结构完成面高度,熟悉各区域的楼板的相对关系,确定各区域的梁顶标高;了解各区域的楼板厚度;5、核对上层结构平面图的楼板洞是否满足机电要求,楼层高度是否与建筑高度吻合;6、核对上层结构梁配筋图是否标示完整,每根梁的标注均能准确反映梁的大小、梁面高度等信息;尤其注意降板区域的梁面高度;7、如结构图中标注局部区域(如核心筒等)区域另见详图,需将相应图纸叠加至结构图中,方便查阅。

8、注意钢结构与混凝土结构梁尺寸大小的区别,混凝土结构的梁高代表楼板面至梁底的高度,钢梁的梁高代表的是楼板底至梁底的高度;(如下图)三、给排水专业1、需认真研读设计说明、施工说明及相应的技术要求等文件,确定各系统管道材质及规格、保温材质及厚度、系统阀门选择规则、管道敷设要求等;2、需熟悉整个系统,根据系统图核对平面图上是否有遗漏。

3、熟悉本层所有系统的走向及水流方向;4、根据系统区分平面图上管道(主要为排水管)设置的楼层,并相应放置至相应楼层综合管线平面内;5、核对所有上层卫生间的排水方式:同层排水及下层排水;核对结构是否与其对应;四、强电系统:1、确认平面上是否缺少桥架,如平面内有标注另出详图的区域,需核对两张图纸的桥架是否吻合;2、特别注意图纸上的母线槽的位置及走向,需正确地反映至综合图内;3、如照明图纸、动力图纸、插座图纸上的桥架走向、大小均相同时,需确定实际应该安装几路桥架;4、需注意配电箱的安装位置;五、暖通空调系统:1、需认真研读设计说明、施工说明及相应的技术要求等文件,确定各系统管道材质及规格、保温材质及厚度、系统阀门选择规则、管道敷设要求等;2、需注意空调楼层平面图可能包含:空调平面图、消防平面图、送排风平面图、空调供回水平面图(包含冷凝水管)、空调冷冻水平面图(四管制系统)、空调热水平面图(四管制系统)等系统;确保系统不漏项;3、需特别注意空调设备是否需要加湿,确认加湿介质,确认图上是否已包含该管线,如空调图纸未反映,应核查给排水或动力图纸,确认管道未遗漏;4、需区分系统的功能,分清系统的走向,了解各个系统的特性。

六、动力系统:1、需认真研读设计说明、施工说明及相应的技术要求等文件,确定各系统管道材质及规格、保温材质及厚度、系统阀门选择规则、管道敷设要求等;2、动力专业中可能包含燃气系统、烟囱、蒸汽系统、供油系统、气体管道系统等多个系统,专业整理过程中不应有缺项。

3、需与其他专业核对,确保专业衔接之间无缺漏。

4、了解各个系统的走向,了解系统的特性,了解管道走向的原则。

第二章综合图的制图标准及相应需要注意的要点第一节综合图制图统一标准为进一步规范公司CAD制图标准,提高设计效率,提高图面质量,特制定综合图CAD制图统一标准。

一、图框:综合图图框应采用标准图框,必要时可横向加长。

图框可采用原设计本层面平面图图综合平面图图纸比例应采用标准比例:1:50、1:100、1:150,如图纸比例超过1:150,可考虑调整图框尺寸或进行图纸拆分,以方面看图。

综合剖面图比例应采用标准比例:1:50,如必要时可采用1:25。

三、平面图纸整理1、文字高度:平面图纸中的文字高度按照图纸比例设置,当图纸比例为1:100时,文字高度为200mm,宽度比例0.7;当图纸比例为1:150 时,文字高度为300mm;文字样式:字体:SHX:romans;大字体:ahztxt;宽度比例:0.7。

2、标注:综合平面图中应显示大小尺寸标注,风口尺寸标注等,不显示各专业定位尺寸标注。

各专业间标注不应重叠,保持图面整洁,必要时可引出标注。

3、线型及颜色处理建筑、结构时应遵照下表,建筑图中尽量避免出现粗体字;图层区分后应可根据备注:各专业内阀门配件的颜色及线型参照各专业相应标注颜色及线型4、综合平面图各专业管线应根据相关综合剖面图进行调整,比例应正确,应保持图面整洁。

5、剖面断线符号设置应明显,颜色为7 号色,断线符号采用多段线;6、整理各专业图时应先对照各相关专业系统,以正确反映本层各专业管线布置。

四、综合剖面图1、剖面图内管线线型及颜色尽可能参照平面图,标注引出线及标注文字采用7 号色;2、尺寸标注:颜色为7 号;线型:Continuous —————;超出标记20mm;基线间距:20mm;超出尺寸线:20mm ;起点偏移量:20mm;箭头:/ 倾斜;箭头大小:20mm;文字高度70mm:文字位置:从尺寸线偏移:10mm;文字样式:字体:SHX:romans;大字体:ahztxt ;宽度比例:0.7。

第二节综合图绘制一、管线综合设计原则:各专业管线具有各自的安装工艺要求,应了解各个工艺要求后方可进行管线综合,应相互协调、布置得当,一般应遵循下列原则:1、母线槽走向优先考虑。

母线槽走向对造价的影响较大,且其配件价格较为昂贵,在管线综合过程中优先考虑母线走向,尽量布置简洁,尽量避免高低翻越。

2、有压管道避让无压管道。

压力流管道在外加压力作用下,介质克服沿程阻力流动;空调供回水管、给水管道、消防管道、喷淋管、压力排水管等均属于压力管道;压力管道区别于重力管道主要特征是可以爬升。

重力流管道内介质仅受重力作用,由高往低流;污水管、废水管、雨水管、空调凝结水管等属于重力流管道,主要特征是有坡度要求,且排放水杂质较多,容易堵塞,因此力求水平管线短,尽量避免过多转弯,以保证建筑空间及排水顺畅。

管线交叉时,应将重力流管道对标高的要求作为首要考虑。

3、小管避让大管。

在综合图绘制过程中应先布置管径较大的管线,后布置管径较小的管线;遇到管线交叉且无法解决时,可考虑小管避让大管,因为小管所占空间位置较小,造价也相对较低且易于安装;4、冷水管避让热水管道,热水管道高低翻后容易产生抬气现象,故在管线交叉时,考虑冷水管避让热水管;5、可弯曲管道避让不可弯曲管道。

6、电缆(动力、自控、通讯等)桥架与输送液体的管道宜分开布置或布置在其上方,严禁桥架设置于液体管道下方,以免管道渗漏引起事故。

7、蒸汽管道布置时应综合考虑,应尽量避免上下翻,如确实无法解决,在各段管道的最低点需设置疏水阀。

蒸汽管道接至末端应在管道上方开支管。

8、强、弱电桥架在条件允许情况下,宜保证桥架之间有一定间距,以免互相干扰。

二、室内明敷管道离墙距离要求:1、室内明敷管道与墙、梁、柱的间距应满足施工、检修的要求;2、条件允许下,室内明敷管道离墙间距及管道之间间距宜≥80mm,但最小不宜小于60mm,离梁及柱间距不应小于10mm(在无接头处);3、管道上阀门不宜并列安装,应尽量错位安装,且必须满足检修、操作空间。

三、综合管线绘制过程及注意点:1、首先应了解结构专业各平面的梁位、梁高、板厚、建筑完成面、墙面完成面等要求;其次是了解建筑天花的控制高度及天花结构形式;2、如天花控制高度要求,可参造下列要求执行:1)、走廊的净空要求通常为:≥2200mm(具体以建筑、精装要求为准);2)、地下室车库的净空高度要求通常为:车道:≥2400mm(至少不应小于2200mm),单层车位区:≥2200mm(至少不小于2000mm),双层车位区:≥3600mm;3、综合图绘制过程:综合图绘制之前需进行大量的准备工作,需对所有相关设备专业的每张图纸的管道逐一进行详细分析,对照所有相关系统核对管线,确保系统不漏项、管线无遗漏;1)、图层处理。

对楼层所有相关机电平面进行图层处理,图层分类参照综合图制图统一标准,图层内系统分类清晰,文字大小统一;电气专业仅保留桥架、母线,末端配线均删除。

2)、叠图。

将所有图层处理后的图纸根据专业分类处理成图块,将所有专业图块汇总于一张图中。

3)、需将建筑专业图中建筑、结构进行处理,需清楚建筑完成面标高,结构面标高,注意图上是否有降板;对照建筑图与机电图中的建筑底图是否有区别,如有区别,应搞清楚以何版为准;结构上梁高、梁面标高需清楚,可打印出结构梁图,对不同大小的梁进行颜色区分,方便绘图过程中进行查阅,避免绘制过程中梁位尺寸错误。

4)、根据结构的梁位、梁高、建筑层高、管道行进路线上建筑面尺寸及安装后的高度要求,选择管线最密集区域开始剖面,相关管线需顺延了解管线的走向,管线布置需符合规范要求,各种管线在同一处垂直方向布置时,水管严禁设置于桥架、母线等电气管线上方。
