混凝土浇捣安全技术交底
混凝土的施工技术交底

混凝土的施工技术交底混凝土是建筑工程中最常用的材料之一,其施工质量直接影响到建筑物的结构安全和使用寿命。
为了确保混凝土施工的质量和安全,现将混凝土施工的技术要点向各位施工人员进行交底。
一、施工准备1、材料准备(1)水泥:应根据工程特点和环境条件选择合适的水泥品种和强度等级。
水泥应有出厂合格证和试验报告,且质量应符合国家现行标准的规定。
(2)砂:宜选用中砂或粗砂,含泥量不应大于 3%。
砂的质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
(3)石子:宜选用粒径为 5~40mm 的碎石或卵石,含泥量不应大于 1%。
石子的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ 53)的规定。
(4)水:宜采用饮用水。
当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。
(5)外加剂:应根据混凝土的性能要求和施工条件选择合适的外加剂。
外加剂应有出厂合格证和试验报告,且质量应符合国家现行标准的规定。
2、机具准备(1)混凝土搅拌机:应根据混凝土的工程量和施工进度选择合适的搅拌机型号和数量。
搅拌机的性能应良好,搅拌均匀。
(2)混凝土输送泵:当混凝土的运输距离较远或垂直运输高度较大时,应采用混凝土输送泵进行输送。
输送泵的性能应良好,输送能力应满足施工要求。
(3)振捣器:应根据混凝土的浇筑部位和厚度选择合适的振捣器型号和数量。
振捣器的性能应良好,振捣密实。
(4)抹光机:当混凝土表面需要抹光时,应采用抹光机进行抹光。
抹光机的性能应良好,抹光平整。
3、作业条件准备(1)模板工程:模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
模板的安装位置、尺寸、标高应符合设计要求,且拼缝严密,不得漏浆。
(2)钢筋工程:钢筋的品种、规格、数量、位置、间距、锚固长度、接头位置等应符合设计要求和施工规范的规定。
混凝浇筑土施工技术交底

4、后浇带的留置位置应按设计要求和施工技术方案确定。后浇带混凝土浇筑应按施工技术方案进行。
5、混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施,并应符合下列规定:
(1)应在浇筑完毕后的12h以内对混凝土加以覆盖并保湿养护,基础混凝土振捣找平抹压后覆盖塑料薄膜,达到上人强度后,覆盖毛毡。
4、钢筋密集的部位,需加强振捣保证密实,故采用直径30的振捣棒。振捣速度必须跟上混凝土浇筑速度。振捣跟不上混凝土浇筑速度时,要适当放缓混凝土浇筑速度或及时增加振捣手和振捣工具。
5、混凝土浇筑振捣完毕,将上口甩出的钢筋加以整理,然后对混凝土面进行找平。振捣好的混凝土根据标高控制线用刮杠刮平,在初凝前用木抹子搓压三遍。第一遍在混凝土找平后用木抹子将混凝土表面拍实挫平,将灰浆的水分拍出来;第二遍在混凝土表面水分较少时进行;第三遍在第二遍抹压后进行,压实搓平。抹压完毕后拉小白线,用扫帚沿小线方向在砼表面拉细毛,纹路均匀。在基础梁、柱基面支撑竖向模板处10cm范围内压光、找平,2米靠尺检查偏差不超过3mm,达到支设模板的要求。
4、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、基础根部模板有缝隙,以致混凝土中的砂浆从下部涌出而造成。
5、露筋:原因是钢筋垫块位移、间距过大、漏放、钢筋紧贴模板、造成露筋,或梁、板底部振捣不实,也可能出现露筋。
6、麻面:拆模过早或模板表面漏刷隔离剂或模板湿润不够,构件表面混凝土易粘附在模板上造成麻面脱皮。
5、混凝土浇筑前已做好人员组织、机械安排等各项准备工作,标高控制点已引测至基坑内。
6、模板安装工程已通过监理工程师验收,项目部提交混凝土浇筑申请书已被批准。
混凝土浇筑技术交底范本

技术交底记录施工准备3.各单体混凝土强度等级:1#.2#.3#.4#.5#.6#.7#.8#.10#.11# 楼所有结构梁板混凝土强度等级为: C30 ,墙柱混凝土强度等级: C30 ;9#楼所有梁板混凝土强度等级为: C30 ,墙柱混凝土等级为:地下二层~地上四层(基础顶~12.700m ): C40 ,地上四层以上: C30。
4.填充墙中的构造柱、圈梁、过梁除结构施工图中特别注明外均采用C20 ;栏板、空调板、凸窗、飘板、女儿墙及其他混凝土装饰构件除结构施工图中特别注明外均采用C30。
5.每一结构层配置混凝土所用水泥应采用同一厂家、同一品种的水泥,不得混用。
6.混凝土配合比设计时应尽量减少水泥用量和水灰比,掺入合适的外加剂,改善水泥和骨料的质量,降低混凝土的终凝温度,高湿度养护,以减少混凝土的收缩应变。
7.梁柱节点(含剪力墙柱与连梁等)钢筋密集部位,宜采用相应强度等级的细石混凝土振捣密实,以确保混凝土质量。
二)基础及地下室部分:1. 车库底板及各单体底板为现浇整体式钢筋混凝土,有条件应按设计图中后浇带划分的区域一次振捣完成,由于混凝土体量大,施工时必须采取有力措施,减少大体积混凝土的水化热,防止混凝土干缩和温差裂缝,同时应组织好施工流程,确保混凝土的浇捣质量。
2.基础底板混凝土浇筑时,应严格按照《地下工程防水技术规范》GB 50108-2008 执行,混凝土的养护应采取保温保湿,养护时间不应少于14 天。
3.混凝土强度等级不同处的做法:4.地下室后浇带混凝土采用高一个等级且掺有高效混凝土膨胀剂的混凝土浇筑。
5.后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,当后浇带是为调整结构不均匀沉降而设置时(沉降后浇带),后浇带中的混凝土应在两侧结构单元沉降基本稳定后再浇注。
施工期间后浇带两侧构件应妥善支撑,以确保构件和结构整体在施工阶段的承载能力和稳定性。
后浇带浇筑时的温度宜与主体混凝土浇筑时的温度接近。
混凝土浇捣作业安全技术交底(斜屋面)

混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业是施工过程中的重要环节之一,涉及到人员安全和工程质量。
为了确保施工过程的安全和顺利进行,特向相关人员进行安全技术交底。
本文将详细介绍混凝土浇捣作业的安全要求、操作规程以及注意事项。
一、安全要求1. 施工人员必须具备相关岗位的从业资格证书,并接受过相应的安全培训。
2. 在作业现场,必须设有安全警示标识牌,并配置安全警示标识灯。
3. 前期应对斜屋面进行详细的检查和评估,确保其承重能力和稳定性。
4. 混凝土浇筑前,必须进行必要的检查和试验,确保施工材料的质量达到要求。
5. 严禁在斜屋面上进行其他非本工序的施工作业。
二、操作规程1. 施工前必须将斜屋面上的杂物清除干净,确保施工区域整洁无障碍。
2. 混凝土卸料时,人员应站在安全位置,避免站在混凝土下方。
卸料时,应使用铲斗或导管,确保混凝土均匀分布。
3. 在施工现场,应设置固定的施工通道,并保持通道的畅通。
4. 搅拌站和浇筑现场应相对独立,并保持必要的保护措施,避免发生混凝土溢出、洒落或泼溅的情况。
5. 混凝土浇筑前,应对模板、钢筋网和支撑进行检查,确保其结构完整和牢固。
6. 每一浇筑层次结束后,应及时清理现场,避免施工材料固化对下一层次的工作造成影响。
三、注意事项1. 混凝土浇筑前,必须预先检查混凝土的塌陷度,确保其符合设计要求。
2. 在施工过程中,要及时进行浇筑层次的检查,确保其均匀和密实。
3. 施工现场应保持通风良好,避免因空气中浓度过高而产生中毒事故。
4. 严禁在混凝土浇筑过程中使用替代材料或混凝土掺合剂,以免影响浇筑层次的质量。
5. 混凝土浇筑时,严禁直接用手或脚进行修正,必须使用专用工具进行整平。
6. 施工人员应密切配合,进行有效的现场指挥与沟通,避免因误解或不协调引发事故。
四、安全防护措施1. 施工人员必须全程穿戴安全帽、安全鞋、手套等个人防护用品。
2. 在斜屋面上作业时,必须系好安全带,并严格按照安全绳索的规定使用。

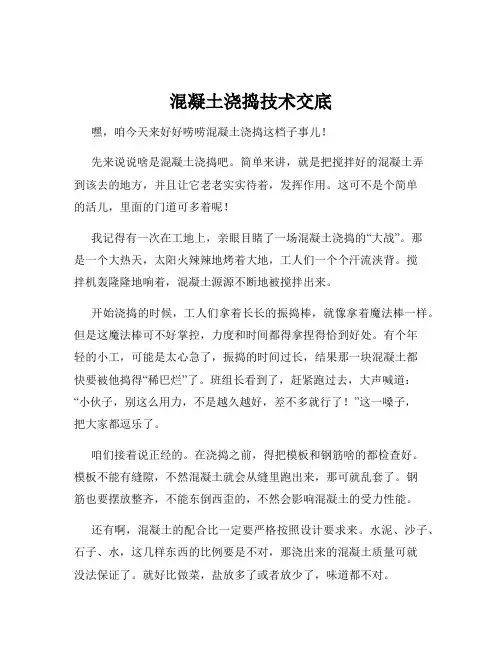

混凝土浇捣技术交底

混凝土浇捣技术交底嘿,咱今天来好好唠唠混凝土浇捣这档子事儿!先来说说啥是混凝土浇捣吧。
简单来讲,就是把搅拌好的混凝土弄到该去的地方,并且让它老老实实待着,发挥作用。
这可不是个简单的活儿,里面的门道可多着呢!我记得有一次在工地上,亲眼目睹了一场混凝土浇捣的“大战”。
那是一个大热天,太阳火辣辣地烤着大地,工人们一个个汗流浃背。
搅拌机轰隆隆地响着,混凝土源源不断地被搅拌出来。
开始浇捣的时候,工人们拿着长长的振捣棒,就像拿着魔法棒一样。
但是这魔法棒可不好掌控,力度和时间都得拿捏得恰到好处。
有个年轻的小工,可能是太心急了,振捣的时间过长,结果那一块混凝土都快要被他捣得“稀巴烂”了。
班组长看到了,赶紧跑过去,大声喊道:“小伙子,别这么用力,不是越久越好,差不多就行了!”这一嗓子,把大家都逗乐了。
咱们接着说正经的。
在浇捣之前,得把模板和钢筋啥的都检查好。
模板不能有缝隙,不然混凝土就会从缝里跑出来,那可就乱套了。
钢筋也要摆放整齐,不能东倒西歪的,不然会影响混凝土的受力性能。
还有啊,混凝土的配合比一定要严格按照设计要求来。
水泥、沙子、石子、水,这几样东西的比例要是不对,那浇出来的混凝土质量可就没法保证了。
就好比做菜,盐放多了或者放少了,味道都不对。
浇捣的时候,要分层进行,不能一股脑儿地全倒进去。
每层的厚度也要控制好,一般在 30 到 50 厘米之间。
这样可以保证混凝土能够充分振捣密实,不会出现空洞或者蜂窝麻面的情况。
振捣这一步也很关键。
振捣棒要快插慢拔,插入下层混凝土的深度要够,一般在 5 到 10 厘米左右。
振捣的时间要根据混凝土的坍落度来定,一般在 20 到 30 秒之间。
直到混凝土表面不再冒泡,出现浮浆,并且不再下沉,这就说明振捣得差不多了。
在浇捣的过程中,还要注意观察混凝土的流动情况。
如果发现混凝土流动不畅,或者有堆积的现象,要及时处理。
比如说,可以用铁锹把混凝土摊平,或者调整一下振捣的位置和方式。
还有一个容易被忽略的地方,就是混凝土的养护。

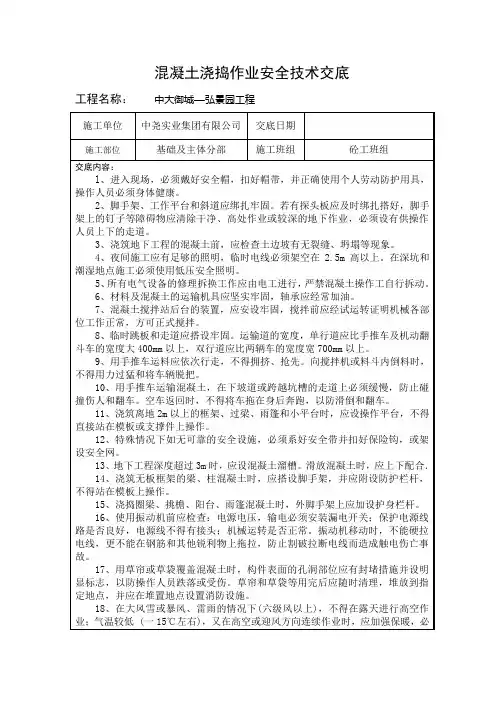

混凝土浇捣作业安全技术交底

4、夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。在深坑和潮湿地点施工必须使用低压安全照明。
5、所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
6、材料及混凝土的运输机具应坚实牢固,轴承应经常加油。
7、混凝土搅拌站后台的装置,应安设牢固,搅拌前应经试运转证明机械各部位工作正常,方可正式搅拌。
15、浇捣圈梁、挑檐、阳台、雨篷混凝土时,外脚手架上应加设护身栏杆。
16、使用振动机前应检查:电源电压,输电必须安装漏电开关;保护电源线路是否良好,电源线不得有接头;机械运转是否正常。振动机移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。
17、用草帘或草袋覆盖混凝土时,构件表面的孔洞部位应有封堵措施并设明显标志,以防操作人员跌落或受伤。草帘和草袋等用完后应随时清理,堆放到指定地点,并应在堆置地点设置消防设施。
18、在大风雪或暴风、雷雨的情况下(六级风以上),不得在露天进行高空作业;气温较低(一15℃左右),又在高空或迎风方向连续作业时,应加强保暖,必要时休息取暖。
19、应经常检查脚手架的接头处是否牢固,检查安全防护设置是否齐全,是否因冰、雪、风、雨的影响而松动下沉。走道及跳板通道,应经常清扫或进行防滑处理。
8、临时跳板和走道应搭设牢固。运输道的宽度,单行道应比手推车及机动翻斗车的宽度大400mm以上,双行道应比两辆车的宽度宽700mm以上。
9、用手推车运料应依次行走,不得拥挤、抢先。向搅拌机或料斗内倒料时,不得用力过猛和将车辆脱把。
10、用手推车运输混凝土,在下坡道或跨越坑槽的走道上必须缓慢,防止碰撞伤人和翻车。空车返回时,不得将车拖在身后奔跑,以防滑倒和翻车。
混凝土浇捣作业安全技术交底(商品混凝土)

编号:AQ-GL-03948( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑混凝土浇捣作业安全技术交底(商品混凝土)Safety technical disclosure of concrete pouring and tamping operation (commercial concrete)混凝土浇捣作业安全技术交底(商品混凝土)备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。
一个出过安全事故的企业,不管在劳动者还是消费者的心中都是没有可信度的。
所以只有加强企业的安全管理,才能树立良好的企业形象,从而赢得市场。
1.作业人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
2.操作人员必须身体健康持有效操作证,方可独立操作。
3.脚手架、工作平台和斜道应绑扎牢固。
若有探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
高处作业或较深的地下作业,必须设有供操作人员上下的走道。
4.浇筑地下工程的混凝土前,应检查土边坡有无裂缝、坍塌等现象。
5.夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。
在深坑和潮湿地点施工必须使用低压安全照明。
6.所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
7.泵送设备放置应离基坑边缘保持一定距离。
在布料杆动作范围内无障碍物,无高压线。
8.水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
“Y”型管道应装接锥形管。
9.严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于lorn的水平管,水平管近泵处应装逆止阀。
敷设向下倾斜的管道时,下端应装接一段水平管,其长度至少为倾斜管高低差的5倍,否则应采用弯管等办法,增大阻力。
混凝土浇捣作业安全技术交底

混凝土浇捣作业安全技术交底1. 背景介绍混凝土浇捣作业是建筑施工过程中的一项重要工作,其安全问题直接关系到施工人员的生命安全和工程质量。
为了确保施工作业过程中的安全,必须充分了解和掌握混凝土浇捣作业安全技术。
2. 安全管理责任2.1 施工方安全管理职责•落实安全生产方针和目标,制定并完善施工方的安全管理制度。
•确保施工人员具备必要的安全技能和培训。
2.2 管理人员职责•安排专人负责混凝土浇捣作业的安全管理工作。
•定期组织安全技术交底,并记录相关内容。
2.3 施工人员职责•遵守安全管理制度,做好个人防护,使用安全设备。
•参加安全技术交底,认真学习并遵守安全操作规程。
•熟悉混凝土浇捣作业流程,确保施工过程中的安全。
3. 施工现场安全措施3.1 交底前场地准备•确保施工现场平整,无障碍物。
•检查周围环境是否有安全隐患。
3.2 安全设备准备•准备好必要的安全设备,如安全帽、安全鞋、防护眼镜等。
3.3 临时安全标识设置•根据施工需求设置临时安全标识,提醒施工人员注意安全。
3.4 施工人员防护要求•找出对施工人员安全造成威胁的因素,采取相应的防护措施。
•确保施工人员严格按照安全操作规程进行作业。
4. 混凝土浇捣作业安全技术交底内容4.1 作业前准备•澄清施工流程,包括浇筑顺序、浇筑强度要求等。
•了解混凝土材料特性、浇筑方式和掺合比例。
4.2 施工现场安全措施说明•介绍搭设施工临时施工平台、防护网等安全设施的作用。
•强调施工人员佩戴个人防护设备的必要性。
4.3 混凝土浇筑操作规程•详细讲解混凝土浇筑操作要领,包括浇筑流程、注浆点的选择等。
•提醒施工人员避免混凝土结块、坍落度过低或过高等问题。
4.4 混凝土捣打操作规程•介绍混凝土捣打机械设备的使用方法和注意事项。
•提醒施工人员对混凝土进行均匀、连续的捣打。
4.5 废弃物处理•强调废弃物的正确处理方式,确保施工现场整洁。
5. 整体安全风险评估5.1 分析施工环境和条件•分析施工现场的安全问题,如施工空间狭窄、通风不良等因素。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12、应随时监视各种仪表和指示灯,发现不正常应及时调整或处理。 如出现输送管道堵塞时,应进行逆向运转使混凝土返回料斗,必要时
应拆管排除堵塞。
13、泵送工作应连续作业,必须暂停时应每隔5~1Omin(冬季3~
5miБайду номын сангаас)泵送一次。若停止较长时间后泵送时,应逆向运输1~2个行
程,然后顺向泵送。泵送时料斗内应保持一定量的混凝土,不得吸 空。 14、应保持水箱内储满清水,发现水质混浊并有较多砂粒时应及时检 查处理。
无障碍物,无高压线。
8、水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑 必须紧固可靠,管道接头处应密封可靠。“Y”型管道应装接锥形管。
9、严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前 端装接长度不小于lorn的水平管,水平管近泵处应装逆止阀。敷设向
下倾斜的管道时,下端应装接一段水平管,其长度至少为倾斜管高低
浙江三鼎建设集团有限公司安全技
术交底
工程名称:
交底名称:混凝土浇捣
1、作业人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人 劳动保护用品。
2、操作人员必须身体健康持有效操作证,方可独立操作。 3、脚手架、工作平台和斜道应绑扎牢固。若有探头板应及时绑扎搭
好,脚手架上的钉子等障碍物应清除干净。高处作业或较深的地下作
差的5倍,否则应采用弯管等办法,增大阻力。如倾斜度较大,必要
时,应在坡度上端装置排气活阀,以利排气。
10、支腿应全部伸出并支固,未支固前不得启动布料杆。布料杆升离
支架后方可回转。布料杆伸出时应按顺序进行。严禁用布料杆起吊或
拖拉物件。
11、当布料杆处于全伸状态时,严禁移动车身。作业中需要移动时,
应将上段布料杆折叠固定,移动速度不超过1Okm/h。布料杆不得使 用超过规定直径的配管,装接的软管应系防脱安全绳带。
业,必须设有供操作人员上下的走道。
4、浇筑地下工程的混凝土前,应检查土边坡有无裂缝、坍塌等现
象。
5、夜间施工应有足够的照明,临时电线必须架空在2.5m高以上。在
深坑和潮湿地点施工必须使用低压安全照明。
6、所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工
自行拆动。
7、泵送设备放置应离基坑边缘保持一定距离。在布料杆动作范围内
(续下表) 责任交底部
门
被交底班组 人员
交底人 交底日期 年 月 日
浙江三鼎建设集团有限公司安全技
术交底
工程名称:
交底名称:混凝土浇捣
(接上表)
15、泵送系统受压力时,不得开启任何输送管道和液压管道。液压系
统的安全阀不得任意调整,蓄能器只能充人氮气。
16、浇筑离地2m以上框架、过梁、雨篷和小平台时,应设操作平
台,不得直接站在模板或支撑件上操作。
17、浇筑拱形结构,应自两边拱脚对称地相向进行。浇筑储仓,下口
应先行封闭,并搭设脚手架以防人员坠落。
18、特殊情况下如无可靠的安全设施,必须系好安全带并扣好保险
钩,或架设安全网。
19、地下工程深度超过3m时,应设混凝土溜槽。滑放混凝土时,应
上下配合。
20、浇筑无板框架的梁、柱混凝土时,应搭设脚手架,并应附设防护
栏杆,不得站在模板上操作。
21、浇捣圈梁、挑檐、阳台、雨篷混凝土时,外脚手架上应加设护身
栏杆。
22、使用振动机前应检查:电源电压,输电必须安装漏电开关;保护
电源线路是否良好,电源线不得有接头;机械动转是否正常。振动机 移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割 破拉断电线而造成触电伤亡事故。 23、用草帘或草袋覆盖混凝土时,构件表面的孔洞部位应有封堵措施 并设明显标志,以防操作人员跌落或受伤。草帘或草袋等用完后随时 清理,堆放到指定地点,并应在堆置地点设置消防设施。 24.、在大风雪或暴风、雷雨的情况下(六级风以上),不得在露天进行 高空作业;气温较低(—15℃左右),又在高空或迎风方向连续作业 时,应加强保暖,必要时休息取暖。 25、应经常检查脚手架的接头处是否牢固,检查安全防护设置是否齐 全,是否因冰、雪、风、雨的影响而松动下沉。走道及跳板通道,应 经常清扫或进行防滑处理。 26、酒后及患有高血压、心脏病、癫痫症的人员,严禁参加高空作 业。
责任交底人
交底人
被交底班组 人员
交底日期 年 月 日
