钢筋工程监理工作流程(doc 15页)
37-钢筋工程监理工作程序流程图

监理验收结果 合格
不合格整Biblioteka 或返工钢筋绑扎准备:清理基层、划线 承包商
钢筋绑扎 承包商
钢筋连接现场取样试验 承包商、监理工程师
试验结果 合格
不合格
整改或返工
钢筋绑扎、预埋件、预留洞自检合格并报验 承包商
监理验收结果
不合格
整改或返工
合格
在隐蔽记录上签字认可 监理工程师
下道工序
钢筋工程监理工作程序流程图:
熟悉结构施工图 承包商
检查质量证明材料文件、检查外观质量 监理工程师
退场、另进
监理检查结果 合格
抽样送检、见证取样 承包商、监理工程师
不合格
钢筋翻样 承包商
检验结果报验 承包商
监理验收结果 合格
进场、分类挂牌堆放 承包商
不合格
钢筋下料、加工、试焊 承包商
钢筋成型、焊接质量自检和报验 承包商
现浇钢筋混凝土工程监理实施细则

现浇钢筋混凝土工程监理实施细则现浇钢筋混凝土工程监理实施细则一、编制依据1、望江佳园工住宅小区监理规划:2、湖南建设集团有限公司建筑规划设计院提供的施工图:3、国家现行施工及验收规范、规程:1)、GB50204—2002《混凝土结构工程施工及验收规范》2)、GB20202—2002《建筑地基基础工程施工质量验收规范》3)、JGJ18—2003《钢筋焊接及验收规程》4)、JGJ127—2003《钢筋焊接接头试验方法标准》5)、JGJ103—2003《钢筋机械连接通用技术规范》6)、JGJ3—2002《高层建筑混凝土结构技术规程》7)、GB50214—2001《组合钢模板技术规范》8)、GB50164—92《混凝土质量控制标准》二、专业工程特点本工程由新希望房地产开发有限公司投资开发的长沙望江佳园住宅小区,由6栋住宅及地下二层和附属门面组成的建筑群,总建筑面积121486平方米,总投资1亿元人民币,连续工期24个月(2年)。
住宅均为框剪结构,23~26层楼。
全部栋号含有地下室,房屋高度分别为69米和78米基础采用人工挖孔桩和筏板基础。
抗震设防裂度为6度,抗震等级为二级,耐火等级为一级。
地下室平时为地下车库,战时为人防工程共分为4个防护单位、2个甲类人同掩护体,4个人防物质库。
同时地下室采用平战结合动力照明、弱电、消防及接地系统设计。
三、监理工作流程不合格合格四、理工作的控制要点及目标值A、模板工程1、模板用材料1.1、与模板、支模有关的材料、配件,必须具有足够的强度,能够满足施工、振捣的技术要求。
1.2、模板材料应保持表面光滑、外形平直,能够保证浇捣混凝土的质量及外形尺寸。
1.3、木模板不允许使用腐朽、裂纹严重的材料;对承担材料其木节、髓心等应加以限制。
2、模板安装2.1、模板工程要求构造简单、装拆方便;支好后应稳固,有足够的强度刚度,且不影响其他部位和后续施工。
2.2、模板的支承受力应安全、合理;a、下层楼板应具有承受上层荷载的承载能力,或加设支架支撑;.b、上层支架的立柱应对准下层支架的立柱,并铺设垫板;c、当层高大于5米时,宜选用桁架支模或多层支模。
建设工程监理规范(1)(DOC15页)

建设工程监理规范(1)(DOC15页)满分: 77.0 得分0.0 得分率 0.0%一、单选题 1. 用户选择 : 没做本题得分0.0____签发工程开工报审表,并报建设单位备案。
A.专业监理工程师B.总监理工程师C.现场监理人员D.项目经理备注:正确答案:B2. 用户选择 : 没做本题得分0.0针对监理人员验收不合格的工程材料、构配件、设备,施工单位应该___。
A.暂且堆放B.暂且堆放,但要做好标记C.限期撤出现场D.方便时撤出现场备注:正确答案:C3. 用户选择 : 没做本题得分0.0建设工程监理应实行____负责制。
A.项目机构B.项目经理C.总监理工程师D.监理单位备注:正确答案:C4. 用户选择 : 没做本题得分0.0总监理工程师应由具有____年以上同类工程监理工作经验的人员担任。
A.1B.2C.3D.4备注:正确答案:C5. 用户选择 : 没做本题得分0.0对需要返工处理或者加固补强的质量事故,___应责令承包单位报送质量事故调查报告等。
A.总监理工程师B.项目经理C.单项负责人D.现场监理人员备注:正确答案:A6. 用户选择 : 没做本题得分0.0一名总监理工程师只宜担任____项委托监理合同的项目总监理工程师工作。
A.1B.2C.3D.4备注:正确答案:A7. 用户选择 : 没做本题得分0.0___签署《工程款支付证书》,并报建设单位。
A.总监理工程师B.项目经理C.单项负责人D.现场监理人员备注:正确答案:A8. 用户选择 : 没做本题得分0.0项目监理机构在工程变更的质量、进度、投资方面取得建设单位授权后,____应按施工合同规定与承包商进行协商。
A.监理单位技术负责人B.总监理工程师C.监理单位总经理D.项目经理备注:正确答案:B9. 用户选择 : 没做本题得分0.0监理资料得管理应由___负责。
A.项目经理B.总监理工程师C.专业监理工程师D.现场监理备注:正确答案:B10. 用户选择 : 没做本题得分0.0“复核或者从施工现场直接获取工程计量的有关数据并签署原始凭证”是____的职责。
钢筋混凝土工程监理细则

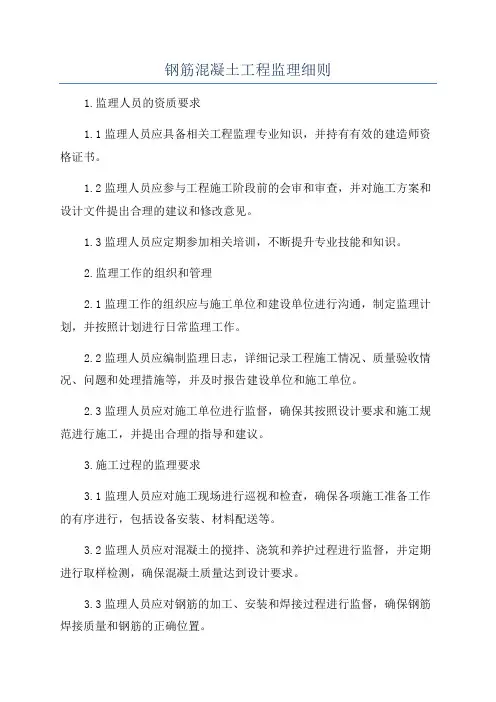

钢筋混凝土工程监理细则1.监理人员的资质要求1.1监理人员应具备相关工程监理专业知识,并持有有效的建造师资格证书。
1.2监理人员应参与工程施工阶段前的会审和审查,并对施工方案和设计文件提出合理的建议和修改意见。
1.3监理人员应定期参加相关培训,不断提升专业技能和知识。
2.监理工作的组织和管理2.1监理工作的组织应与施工单位和建设单位进行沟通,制定监理计划,并按照计划进行日常监理工作。
2.2监理人员应编制监理日志,详细记录工程施工情况、质量验收情况、问题和处理措施等,并及时报告建设单位和施工单位。
2.3监理人员应对施工单位进行监督,确保其按照设计要求和施工规范进行施工,并提出合理的指导和建议。
3.施工过程的监理要求3.1监理人员应对施工现场进行巡视和检查,确保各项施工准备工作的有序进行,包括设备安装、材料配送等。
3.2监理人员应对混凝土的搅拌、浇筑和养护过程进行监督,并定期进行取样检测,确保混凝土质量达到设计要求。
3.3监理人员应对钢筋的加工、安装和焊接过程进行监督,确保钢筋焊接质量和钢筋的正确位置。
3.4监理人员应随时关注工程的安全风险,并及时提出相应的预防措施和安全警示。
4.质量验收和工程整改4.1监理人员应对工程各个阶段进行质量验收,并按照监理标准和规范进行评定。
4.2如发现质量问题和缺陷,监理人员应及时向施工单位提出整改要求,并要求整改方案和时间计划。
4.3监理人员应对整改工作进行监督和检查,并对整改结果进行验收,确保质量问题得到解决和改进。
4.4监理人员应报告建设单位和主管部门有关质量问题、整改情况和验收结果,并提出相应的建议和措施。
5.工程竣工和资料归档5.1监理人员应对工程竣工进行验收,并编制竣工报告,详细记录工程质量和施工情况,并附上相关的检测报告和证书。
5.2监理人员应负责对工程竣工图纸、隐蔽工程验收记录和相关资料进行整理和归档,确保其安全和可靠保存。
5.3监理人员应向建设单位和主管部门提交竣工报告和相关资料,并在一定期限内对工程进行后续的跟踪和监测。
(最新)桥梁工程监理工作流程图

桥梁工程质量监理工作流程图施工测量监理工作流程图钢筋的工程施工工艺流程图钢筋工程的监理工作流程图先张法施工工艺流程图先张法施工监理工作流程图后张法预应力施工工艺流程图后张法预应力施工监理工作流程图模板、支架和拱架施工工艺流程图模板、支架和拱架施工质量监理工作流程图混凝土施工工艺流程图混凝土施工质量监理工作流程图明挖基础施工工艺流程图明挖基础质量监理工作流程图沉入桩基础施工工艺流程图沉入桩基础质量监理工作流程图钻孔灌注桩施工工艺流程图钻孔灌注桩质量监理工作流程图沉井基础施工工艺流程图沉井基础质量监理工作流程图管柱基础施工工艺流程图管柱基础监理工作流程图地下持续墙施工工艺流程图地下持续墙质量监理工作流程图砌体墩台施工工艺流程图砌体墩台质量监理工作流程图钢筋混凝土承台(系梁)、墩台、墩柱、盖梁(桥台)施工工艺流程图钢筋混凝土承台(系梁)、墩台、墩柱、盖梁(桥台)质量监理工作流程图预制装配式梁桥施工工艺流程图预制装配式梁桥质量监理工作流程图预制装配式拱桥施工工艺流程图预制装配式拱桥质量监理工作流程图当场现浇持续梁桥施工工艺流程图当场浇筑混凝土拱桥施工工艺流程图当场浇筑混凝土拱桥质量监理工作流程图转体施工梁(拱)施工工艺流程图转体施工梁(拱)质量监理工作流程图顶推施工梁施工工艺流程图顶推施工梁质量监理工作流程图悬臂浇筑梁施工工艺流程图悬臂浇筑梁质量监理工作流程图系杆拱桥施工工艺流程图系杆拱桥质量监理工作流程图吊桥施工工艺流程图吊桥施工质量监理工作流程图索塔施工工艺流程图索塔施工质量监理工作流程图主梁施工工艺流程图主梁施工质量监理工作流程图斜缆索施工工艺流程图斜缆索施工质量监理工作流程图斜拉桥施工工艺流程图斜拉桥监理工作流程图桥面铺装施工工艺流程图桥面铺装施工质量监理工作流程图伸缩缝施工工艺流程图简易伸缩缝施工工艺流程图伸缩缝质量监理工作流程图护栏施工工艺流程图护栏施工质量监理工作流程图桥头搭板施工工艺流程图桥头搭板施工工艺流程图。
监理工作流程

工程开工前的监理工作流程施工阶段质量控制监理工作流程进度控制流程图工程造价控制监理工作流程施工测量监理工作流程图钢筋混凝土工程监理工作流程图钢筋工程质量控制的监理流程图路基工程监理工作流程图桥梁工程监理工作流程图模板、支〔拱〕架的监理流程附:“监理工程师”,是指经全国统一考试合格,取得《监理工程师资格证书》并经注册登记的工程建设监理人员。
监理工程师是代表业主监控工程质量,是业主和承包商之间的桥梁。
不仅要求执业者懂得工程技术知识、成本核算,还需要其非常清楚建筑法规。
总监理工程师指由监理单位法定代表人书面授权,全面负责委托监理合同的履行,主持项目监理机构的监理工程师。
此外,监理人员还包括专业监理工程师和监理员,但对于信息系统工程建设的全过程监理的质量,总监理工程师的作用至关重要。
监理工程师职责:1.安全监理员是项目安全生产日常监理工作的主要实施者,代表总监理工程师在项目工程监理过程中行使项目安全生产监理的职责。
2.安全监理员应认真贯彻执行《建设工程安全生产管理条例》,贯彻执行劳动保护、安全生产的方针政策、法令法规、规范标准,做好安全生产的宣传教育和监理工作。
3.安全监理员有权参加施工组织设计(方案)和安全技术措施计划的审查工作,并对执行情况进行监督检查。
4.安全监理员应做好日常安全巡视检查工作,掌握安全生产动态。
5.安全监理员应参加监理安全巡检活动,做好安全活动记录。
6.安全监理员有权检查施工人员持证上岗情况,对特殊工种人员无证上岗情况有权制止。
7.安全监理员在实施监理过程中,有权制止违章指挥、违章操作行为;发现存在安全事故隐患的,有权要求施工单位整改,并应及时总监理工程师汇报;情况严重的,应当要求施工单位暂时停止施工,并立即向总监理工程师汇报。
8.安全监理员应监督检查施工单位安全整改通知的落实情况。
对整改通知回复单内容有权进行核查,对未达到整改要求的,有权要求继续整改,并将核查情况向总监汇报。
钢筋工程监理流程及注意事项

钢筋工程监理流程及注意事项引言钢筋是建筑工程中重要的结构材料之一,起着加固和支撑建筑物的作用。
为确保钢筋工程的质量和安全性,监理工作必不可少。
本文将探讨钢筋工程监理的流程和注意事项,帮助读者更好地了解和掌握相关知识。
一、前期准备在进行钢筋工程监理之前,监理人员需要进行一系列的前期准备工作。
首先,监理人员应熟悉相关施工图纸和设计要求,了解钢筋工程的具体要求和标准。
其次,监理人员需要与建设单位、施工单位和设计单位进行充分的沟通和协调,确保各方对于钢筋工程的基本要求和施工计划达成一致。
二、现场监理现场监理是钢筋工程监理的核心环节,关系到工程质量和安全。
监理人员应及时到达施工现场,并全程参与监理工作。
在监理过程中,监理人员需要密切配合施工单位,确保施工按照设计要求进行。
同时,监理人员需要进行全面的检查和记录,包括但不限于以下要点:1. 钢筋质量检查:监理人员需要检查和验收所有使用的钢筋材料,包括钢筋型号、规格、抗拉强度等。
钢筋的质量直接影响到工程的安全性和耐久性。
2. 钢筋加工和安装检查:监理人员需要对钢筋的加工和安装进行全面的检查,包括钢筋的弯曲、剪切、焊接等工艺过程,以及钢筋的间距、嵌入深度等要求。
钢筋的正确加工和安装是保证工程质量的关键。
3. 钢筋间距和保护层检查:监理人员需要检查钢筋的间距是否符合设计要求,并确保钢筋与混凝土之间的保护层厚度达到规定标准。
这些因素直接关系到工程的抗震性和耐久性。
4. 钢筋连接和灌浆检查:监理人员需要检查钢筋连接部位的质量和可靠性,包括螺纹和对接焊缝等。
同时,监理人员还需检查灌浆的质量和充实程度,确保钢筋与混凝土之间的紧密结合。
三、验收和报告在钢筋工程施工结束后,监理人员需要进行最后的验收和撰写监理报告。
验收过程需要对钢筋工程的质量进行全面检查,并与设计单位进行对照。
监理人员需要对施工单位的整体工程质量和监理过程的合规性进行评估和记录。
监理报告应详细记录各项检查结果、问题及解决方案,并提出必要的改进意见和建议。
钢筋工程施工工艺流程

钢筋工程施工工艺流程
技术交底:施工前,施工方应组织人员对工程图纸和技术要求进行详细交底,确保施工人员对工程要求的理解和掌握。
钢筋加工及验收:按照设计图纸和计划,对钢筋进行加工、切割和折弯,并按规定的钢筋质量进行验收,确保钢筋的质量达标。
钢筋制作:钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。
钢筋绑扎与安装:钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸、心头是否与下料表相符。
核对无误后方可进行绑扎。
钢筋接长:根据设计要求,本工程直径≥18的钢筋优先采用机械接长,套筒挤压连接技术,其余钢筋接长,水平筋采用对焊与电弧焊,竖向筋优先采用电渣压力焊。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋工程监理工作流程(doc 15页)A、工程概况详见监理规划。
B、编制依据1、本工程招标文件。
2、本公司队工程的特点、现场情况的了解。
3、公司质量管理体系文件。
4、国家和地方现行相关法律法规和标准。
5、合同签订后,尚应根据合同、工程设计、监理规划等编制针对本工程的监理实施细则。
C、钢筋工程监理工作流程:1、设计符合性审核。
2、原材料选择。
3、审查专项施工方案。
4、进场验收,比照样品,签认报验单报验。
5、巡查钢筋加工场地情况。
6、施工过程检查、验收,数据记录。
7、检验批报验,签认报验单。
8、施工质量竣工专项验收。
9、检查施工质量管理文件。
D、质量控制重点化学成份及其含量为:20MnSi: C:0.17-0.25% Mn:1.20-1.60% Si:0.40-0.80% P:≤0.050% S:≤0.050% 20MnNb6: C:0.17-0.25% Mn:1.00-1.50% Si:≤0.17% P:≤0.050% S:≤0.050% No:≤0.050%2.1.2、钢筋外观质量应检查其颜色是否异常,形状是否平直、无损伤、裂纹、油污、结疤、颗粒状或片状老锈等,钢筋表面允许有凸块,但不得超过横肋的最大高度。
对有锈蚀的钢筋应要求施工单位在加工前进行除锈处理,锈蚀严重的应要求施工单位清退出场,不得用于工程中。
如钢筋颜色出现其他异常现象时,应注意检查其材质证明书中的化学成份是否符合要求;2.1.3、进场钢筋报验时,施工单位应提供材料清单,表明进场钢筋数量,便于工程计量。
2.2、应对进场的每种规格的钢筋随机任选二根,每根取两个试件分别进行母材拉伸强度(包括屈服点、抗拉强度和伸长率)及180°冷弯试验。
对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求,当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合:2.2.1、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;2.2.2、钢筋的屈服强度实测值与强度标准值(fy)的比值不应大于 1.3。
(注:黑体字为强制性条文)。
试验合格,满足设计及规范要求的,可用于工程施工中。
反之,如有一项试验结果不符合验收要求,则从同一批中另取双倍数量的试件重做上述各项试验,如仍不能满足要求,则该批钢筋判定为不合格品,不得使用在工程中,应立即要求施工单位清退出场,重新进货。
3、在钢筋焊接加工前,对重要焊接施工部位,为检查钢筋的可焊性,保证施工工序质量,在工程开工或每批钢筋正式焊接之前,应要求施工单位对主要的钢筋连接方式进行现场条件下的钢筋焊接性能试验,监理应在现场见证焊接操作过程。
试验合格后,方可正式进行施工焊接。
试焊数量与要求和施工质量检查与验收时相同。
如在焊接中发现钢筋出现脆断、焊接性能不良或机械性能显著不正常现象时,应进行化学成份分析或其他专项检验。
4、审核焊接所用焊条、机械连接用带肋钢筋套筒、锥螺纹套筒出厂合格证,用于带肋钢筋套筒冷挤压连接的挤压机挤压力检验标定报告、锥螺纹连接用力矩扳手的生产厂家产品许可证及力矩扳手扭力仪鉴定合格证。
5、审核《施工组织设计》中,钢筋工程施工技术措施是否满足设计图纸及规范要求,如不满足要求应要求施工单位补充修改。
6、检查钢筋工程施工人员到位情况及施工设备准备情况。
审核钢筋焊工、进行锥螺纹连接及带肋钢筋套筒冷挤压连接的操作工人、技术管理和质量管理人员的上岗资格证,要求上述工人必须持证上岗。
7、检查现场施工技术交底是否已经进行。
F、施工过程中的控制钢筋工程施工过程中,监理主要采取现场巡视检查、测量、试验等手段控制钢筋工程施工质量。
主要过程有:—、原材料的控制钢筋作为“双控”的材料,按《混凝土结构工程施工质量验收规范》(GB50204—2002)中5.2.1条款规定,按现行国家标准《钢筋混凝土热扎带肋钢筋》GB1499条规定按取试件作为力学性能检验,其质量必须符合有关标准规定,钢筋原材料进场检查验收应注意:1.钢筋进场时,应将钢筋出厂质保资料与钢筋炉批号铁牌相对照,看是否相符。
注意每一捆钢筋均要有铁牌,还要注意出厂质保资料上的数量是否大于进场数量,否则应不予进场,从而杜绝假冒钢筋进场用上工程。
2.钢筋进场后,应按同一牌号、同一规格、同一炉号、每批重量不大于60t 取一组。
也允许由同一冶炼方法、同一浇铸方法的不同炉罐号组合混合批,但各炉罐号含碳量之差不大于0.02%,含锰量之差不大于0.15%,每批重量不大于60吨取样一组。
二、对钢筋加工的控制1、钢筋的弯钩和弯折应符合下列规定:(1)I级钢筋末端应做180°弯钩,其弯弧内直径不应小于钢筋直径的 2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。
(2)当设计要求末端作135°弯钩时,II级和III级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求。
(3)钢筋作不大于90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。
2、箍筋加工的控制(1)箍筋的末端应作弯钩,除了注意检查弯钩的弯弧内直径外,弯钩的弯后平直部分长度应符合设计要求,如设计无具体要求,一般结构不宜小于5d;对有抗震设防要求的,不应小于10d(d为箍筋直径)。
(2)对有抗震设防要求的结构,箍筋弯钩的弯折角度应为135°。
(3)当钢筋调直采用冷拉方法时,应严格控制冷拉率,对HPB235级钢筋的冷拉率不宜大于4%;HRB335级、HRB400级和RRH400级钢筋的冷拉率不宜大于1%。
(4)在钢筋加工过程中,如果发现钢筋脆断或力学性能显著不正常等现象时,专业监理工程师应对该批钢筋进行化学成分检验或其它专项检验。
三、对钢筋连接的控制钢筋连接方式主要有绑扎搭接、焊接、机械连接三种方式,绑扎搭接要注意相邻搭接接头连接距离L=1.3L1。
焊接、机械连接首先当然是检查操作工是否有证上岗,这是保证质量的首要条件,焊接和机械连接的控制:(一)钢筋焊接方面钢筋焊接形式有很多种,主要有:电阻点焊、闪光对焊、电弧焊、电渣压力焊、气压焊、预埋件埋弧压力焊。
(二)钢筋焊接过程控制1.试焊工程正式焊接之前,参与该项施焊的焊工应进行现场条件下的试焊,并经试验合格后,方可正式生产。
试验结果应符合质量检验与验收时的要求。
2.设计焊接接头位置时应注意:(1)钢筋的接头宜设置在受力较小处。
同一纵向受力钢筋不宜设置两个或两个以上接头。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
(2)在同一构件内的接头宜互相错开。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:1)受拉区不宜大于50%;2)接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;3)直接承受动力荷载的结构件中,不宜采用焊接接头。
(三)焊接操作的控制1.电弧焊包括帮条焊、搭接焊、剖口焊、窄间隙焊和熔槽帮条焊5种接头形式,焊接时,应注意:(1)根据钢筋牌号、直径、接头形式和焊接位置,正确选择焊条、焊接工艺和焊接参数,特别是焊条的选用;(2)焊接时,不得烧伤主筋;(3)焊接地线与钢筋应接触紧密;(4)焊接过程中应及时清渣,焊缝表面光滑,焊缝余高应平缓过渡,弧坑应填满;(5)检查焊接高度是否达到设计要求;(6)检查焊接件是否有夹渣、气泡等缺陷,如果缺陷严重,应取样试验,合格后方可安装并要求改善焊接工艺,消除不良现象。
2.电渣压力焊,应注意:(1)电渣压力焊只是适用于现浇混凝土结构中竖向或斜向(倾斜度在4:1范围内)钢筋的连接,不得在竖向焊接后横置于梁、板等构件中作水平钢筋用。
(2)根据所焊钢筋直径选定焊机容量,调整好电流量;(3)焊接过程中,应根据有关电渣压力焊焊接参数控制电流、焊接电压和通电时间,这是焊接成败的关键;(4)检查四周焊包凸出钢筋表面的高度不得小于4mm,否则返工;(5)督促焊工在焊接过程中应进行自检,当发现偏心、弯折、烧伤等焊接缺陷时,应查找原因和采取措施,及时消除。
3.闪光对焊。
闪光对焊有连续闪光焊、预热闪光焊和闪光—预热—闪光焊三种焊接工艺方法,选用焊接工艺方法,主要是根据钢筋直径、钢筋牌号及钢筋端面平整情况选用。
(1)选择合适的调伸长度、烧化流量、预煅留量以及变压器级数等焊接参数。
(2)当接头拉伸试验结果发生脆性断裂,成弯曲试验不能达到规定要求时,应在焊机上进行焊后热处理。
(3)当出现异常现象或焊接缺陷时,应查找原因,采取措施,及时消除。
(四)焊接接头的质量检验与验收钢筋焊接接头应按检验批进行质量检验与验收,质量检验时,应包括外观检查和力学性能检验。
力学性能检验应在接头外观检查合格后,在现场随机抽取试件进行试验,试验合格后方可同意安装。
钢筋安装完成后,检查同一连接区段内,纵向受力钢筋的接头面百分率是否符合要求(五)焊接检验在焊接过程中,如果发现焊接性能不良时,应对该批钢筋进行化学成分检验或其它专项检验。
(六)钢筋机械连接方式设计连接接头位置时,应注意:1.接头宜设置在结构构件受拉钢筋应力较小的部位,当需要在高应力部位设置接头时,在同一连接区段内Ⅲ级接头的接头百分率不应大于50%。
2.接头宜避开有抗震设防要求的框架的端梁、柱端箍筋加密区;当无法避开时,应采用I级接头或II级接头,且接头百分率不应大于50%。
3.对直接承受动力荷载的结构构件,接头百分率不应大于50%。
督促现场施工管理人员坚强对操作人员连接操作控制,要求操作工人必须按有关规程操作,对于螺纹接头应致意必须达到所必需的最小拧紧力矩值。
(七)接头的施工现场检验与验收钢筋连接开始前及施工过程中,应对每批进场钢筋进行接头工艺检验。
必须根据有关规范要求按验收批在现场随机截取3个接头试件作抗拉强度试验(在监理人员见证下,随机取样),试验合格后,方可同意安装。
对于抽检不合格的接头验收批,应由建设单位同会设计单位等有关方研究后提出处理方案。
四、钢筋安装的控制钢筋安装是钢筋分项工程质量控制的重点。
钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求:1.钢筋直径、数量和长度。
2.钢筋锚固长度。
3.悬挑部分的钢筋到位情况。
4.钢筋保护层厚度。
梁,底板钢筋必须垫放厚度符合要求且足够数量的钢筋垫块。
当混凝土施工时,要有钢筋工跟班修整,注意检查负筋支撑的数量。
G、钢筋工程验收适用的规范和标准1.1. 现场巡视检查钢筋焊接加工质量,要求焊接钢筋应保证规范规定的焊接长度及焊缝高度,焊接外观质量也应满足规范要求。
直径10mm以上的钢筋,应优先采用焊接接头,尤其是闪光对焊接头。
只在不能施行闪光对焊时,才采用电弧焊、电渣压力焊、气压焊等。
1.1.1 闪光对焊质量检验闪光对焊质量检验分为力学试验和外观检查。
1)力学试验包括拉伸试验和弯曲试验,分别从每批成品中切取6个试件,3个进行拉伸试验,3个进行弯曲试验,试验结果应符合:拉伸试验a、3个拉伸试件的抗拉强度均不得低于该级别钢筋的抗拉强度标准值;b、至少有2个试件断于焊缝之外,并呈延性断裂;c、当检验结果有一个试件的抗拉强度低于规定指标,或有2个试件在焊缝或热影响区发生脆性断裂时,应取双倍数量的试件进行复验。
