抗滑桩技术交底1.施工方法及工艺总体方案根据桩基地质情况,采用人工分段挖土,分段护壁的方法施工,以保证操作安全施工,即人工在井内挖土,电动水泵抽水,葫芦配卷扬机提升井内土石,井壁进行混凝土护壁;施工中,遇到极硬岩石,要进行爆破后掘进成孔;钢筋采取在加工场单根加工弯制好后,在桩内安装成型,主钢筋直径≥22mm 采用滚轧直螺纹套筒连接;直升导管法灌注混凝——混凝土供应在拌合站采用JS900搅拌机集中拌合,输送车输送,固定式输送泵输送到位;施工工艺施工工序:平整场地放线定桩位及高程开挖第一节桩孔土石方支护壁模板放附加钢筋浇筑第一节护壁及锁口混凝土在护壁上二次投测标高及桩位十字轴线架设垂直运输架、安装电动葫芦卷扬机、吊桶、照明、活动盖板、水泵、通风机等设施开挖吊运第二节桩孔土石方并校核桩孔位置、垂直度、净宽先拆第一节支第二节护壁模板放附加钢筋浇第二节护壁混凝土重复第二节挖土石方、支模、浇注混凝土护壁工序,循环作业直至设计深度终孔检查验收安装钢筋放混凝土导管浇筑桩身混凝土随浇随振桩身检查工艺流程图施工技术要点和措施1施工准备: 首先熟悉施工图纸,各项临时设施,如照明、动力、通风、安全设施要准备就绪;施工时,先清除设计桩位范围内场地的杂物、障碍物,平整施工场地和施工便道;开挖前对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全;2场地平整:根据施工图设计,结合现有原地面标高,用挖掘机将场地适当开挖平整,地面宽度以满足孔口作业需要为前提,为防止雨水冲刷,以求作业场地稳定,保证孔口锁口质量,从而最大限度地满足孔内安全施工;3测量放线:依据设计图纸计算各桩位的坐标,并确定每个桩孔与相邻控制点的位置关系;经复核无误后在场区内实地放出,同时以桩中心为交点,在纵向和横向方向埋设好护桩,桩位经监理工程师复核并签字同意后方可进行下步施工;4开挖第一节桩孔土方: 桩位测量放样后,跳槽开挖第一节,开挖桩孔要从上到下逐层进行,先挖中间部分的土方,然后扩及周边,按设计桩直径及护壁厚度控制开挖桩孔的截面尺寸;每节开挖深度按控制;采用短把的镐、锹等简易工具进行人工挖土,遇到比较硬的岩层时,可用风镐或爆破施工;开挖以2人为一个小组配合,地面派专人修通排水沟,及时排掉桩孔内抽出的水,从桩孔内挖出的废土或石碴由专人负责及时运出场外;5支护壁模板和附加钢筋:护壁模板采用定型内模分节支设,每节高度,每节有四块组成,上小下大,模板之间用U形卡具、扣件连接固定,模板厚度不小于6mm的钢板加工制而成;每节模板的上下端用钢管或木块各设一道内侧支撑,防止内模因受涨力而变形;不设水平支撑,以方便操作;6浇筑锁扣为了保证抗滑桩孔开挖过程中孔口稳定,正式开挖前,在孔口部位浇注抗滑桩琐口;7浇筑第一节护壁砼a.桩孔护壁砼每挖完一节以后要立即浇筑砼;人工浇筑,人工捣实,砼强度为C20,坍落度控制在80~100mm,确保孔壁的稳定性;b.护壁钢筋制作安装:钢筋骨架在钢筋棚中统一制作,然后运至现场.先按设计尺寸做加劲筋圈,在圈上用油漆算出主筋的位置,把主筋摆架立在现施工的护壁底面,并标出加劲筋位置,将主筋与加劲筋按标记对应焊接,焊接时扶正加劲筋,并用自制直角板校正加劲圈与主筋的垂直度,然后点焊.同一主筋必须在一直线上.部分点焊加强.为保证钢筋骨架的保护层厚度,按设计要求在主筋上焊接定位钢筋;8检查桩位中心轴线及标高:每节桩孔护壁做好以后,将桩位十字轴线和标高测设在护壁的上口,然后用十字线对中,吊线坠向井底投设,以半径尺杆检查孔壁的垂直平整度;随之进行修整,井深必须以基准点为依据,逐根进行引测;保证桩孔轴线位置、标高、截面尺寸满足设计要求;9架设垂直运输架:成孔以后,即着手在桩孔上口架设垂直运输钢管吊架;吊架要搭设稳定、牢固;10安装电动葫芦或卷扬机:在垂直运输架上安装滑轮组和穿卷扬机的钢丝绳,选择适当位置安装卷扬机;地面装运土石用汽车;11安装吊桶、照明、活动盖板、水泵和通风机a.在安装滑轮组及吊桶时,注意使吊桶与桩孔中心位置重合,作为挖土时直观上控制桩位中心和护壁支模的中心线;b.井底照明必须用低压电源、防水带罩的安全灯具;桩口上设围护栏;c.桩孔较深时,为保证孔内有新鲜的空气,在孔口设置通风机,用软胶管向孔下通风,保证施工期间孔下空气质量;若桩孔挖至有水地段,孔内设集水坑,渗水量大时采用离心泵或多级泵抽水;d.当地下水量不大时,随挖随将泥水用吊桶运出;地下渗水量较大时,吊桶已满足不了排水,先在桩孔底挖集水坑,用高程水泵沉入抽水,边降水边挖土,水泵的规格按抽水量确定;应日夜三班抽水,使水位保持稳定;e.桩孔口安装水平推移的活动安全盖板,当桩孔内有人挖土时,应掩好安全盖板,防止杂物掉下砸人;无关人员不得靠近桩孔口边;吊运土时,再打开安全盖板;12开挖吊运第二节桩孔土方:从第二节开始,利用提升设备运土,桩孔内人员应戴好安全帽,地面人员应拴好安全带;吊桶离开孔口上方时,推动活动安全盖板,掩蔽孔口,防止卸土的土块、石块等杂物坠落孔内伤人;吊桶在小推车内卸土后,再打开活动盖板,下放吊桶装土;桩孔挖至规定的深度后,用支杆检查桩孔的直径及井壁圆弧度,上下应垂直平顺,修整孔壁;13先拆除第一节再支第二节护壁模板,放附加钢筋,护壁模板采用拆上节支下节依次周转使用;模板上口留出高度不大于250mm的混凝土浇筑口,接口处应捣固密实;拆模后用混凝土或砌砖堵严,水泥砂浆抹平,拆模强度达到;14浇筑第二节护壁混凝土:混凝土用串桶送来,人工浇筑,人工插捣密实;混凝土可由试验确定掺入早强剂,以加速混凝土的硬化;15检查桩位中心轴线及标高:以桩孔口的定位线为依据,逐节校测;以防止桩孔倾斜及扭曲;每次施工下一节护壁时对孔净空尺寸,中心偏位进行校核;通过钢尺及护桩确定孔中心位置及正方向,向两边拉尺校核净空尺寸;16逐层往下循环作业,将桩孔挖至设计深度:清除虚土,检查土质情况,桩底应支承在设计所规定的持力层上;随着桩孔挖深,孔内设刚性梯上下,设置与孔壁锚固的钢筋网片作遮挡,上落传输时工人只允许在网下操作;17在岩土变化位置留渣:在挖孔过程中遇到地质变化时要留样,查看与地质资料是否相符,如不符合地质资料时应及时向监理工程师报告;18检查验收:成孔以后通知项目部质检工程师和监理工程师到现场检查,确认是否满足要求,必须对桩身直径、尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进行全面测定;做好施工记录,办理隐蔽验收手续;19桩底封底:桩身挖至设计标高后,进行桩底清渣、排水处理,然后采用1:3水泥砂浆对桩底进行封底,其厚度为10cm;20钢筋安装钢筋必须是附有出厂合格证明的钢筋,进场后及时报试验室取样试验报验,合格后才允许用于工程中;钢筋焊接所用焊条必须与钢筋类别、规格相适应,焊接前必须进行试焊,经项目部试验室检测合格后方可进行正式焊接;焊工必须持证上岗;钢筋主筋焊接采用单面搭接焊,搭接长度不小于10d,d为钢筋直径,焊接接头应错开布置,在接头长度区段内焊接接头长度区段是指35d,且不小于1000mm同一钢筋不得有两个接头,配置在接头长度区段内的受力钢筋,其接头的截面积占全部截面面积的最大百分率为50%;焊接时焊缝高度应等于或大于被焊接钢筋直径的倍,焊缝宽度b应等于或大于被焊钢筋直径的倍,钢筋焊缝要求平顺饱满,不得咬焊、堆积、漏焊,气孔数量应符合规范要求;下钢筋笼必须将焊渣清出干净;钢筋焊接接头与钢筋弯曲处的距离不小于10d;主筋采用高强直螺纹机械连接接头技术,接头错开布置,每个断面接头数量不超过50%;为了保证钢筋笼具有足够的刚度,在制作钢筋笼时增加径向临支撑;钢筋骨架应在预制的支架上严格按设计图纸和施工技术规范成型,以确保骨架各部分尺寸及方便施工为原则,要求主筋顺直,箍筋间距均匀,绑扎及点焊质量符合规范要求,吊装过程中不能有开焊、松脱和变形现象,定位钢筋必须高度足够,以保证钢筋骨架有足够的保护层;柱身钢筋外挂预制混凝土垫块,以保证钢筋保护层厚度;21灌注混凝土a.灌注混凝土时砼坍落度,宜为18~20cm,用导管灌注砼,可在导管中自由坠落,导管对准桩中心;砼必须在集中拌和站拌制,采用搅拌运输车运送砼至孔口,经导管入孔,导管下口距已浇砼面高差不能超过2m;b.混凝土的振捣采用直径5cm的软轴振动棒振捣,振捣时,振动棒以75°角插入混凝土,并注意控制振捣棒的插入和抽出速度;只至混凝土不再沉落、不出现气泡、表面呈现平坦并泛浆;上层混凝土振捣时需插入下层混凝土5cm至10cm;振动时遵循快插慢拔的原则与钢筋笼保持约10㎝的距离,防止钢筋笼变形和焊接部位脱落;爆破施工方法当土石无法用铁锹、风镐人工挖掘时,人工挖孔桩采用周边眼光面控制爆破法施工开挖;爆破方案选择根据岩石力学性质、桩径尺寸、岩石开挖粒径大小、施工进度要求以及施工周边环境因素影响,人工挖孔桩采用周边眼光面控制爆破法施工开挖;采用严格控制周边界限光面爆破方法;使用毫秒电雷管,限制最大单响装药量,保证护壁、邻桩及附近建筑物的安全;爆破设计原则:a、起爆顺序为先掏槽眼,后辅助眼,最后周边眼;b、挖孔桩平均单位耗药量与爆破的孔桩直径、岩石的力学性能、岩石的风化程度、岩石的结构组分、内聚力、裂隙性、特别是岩石的变形性及其动力特性、以及所用炸药的性能来确定,施工时应通过现场试验选定;单孔装药设计:掏槽孔最多,辅助孔次之,周边孔最少;c、钻孔分掏槽眼,辅助眼、周边眼;掏槽孔一般呈锥形布孔,孔深比周边孔深10~20cm;周边孔向外倾斜,其孔底一般到达开挖线软岩或超过开挖线10cm左右硬岩;d、循环进尺一般控制在1m之内,炮孔利用率按75%~85%考虑;e、炮孔间距布置要考虑周边孔内最小抵抗线不大于邻桩石壁厚度的2/3;f、爆破岩石粒径符合开挖要求,最大粒径不大于20cm;微差减震,确保护壁、邻桩及附近建筑物的安全;爆破参数设计装药量计算装药量要根据实际施工情况及前一茬炮的爆破效果及时调整装药参数,以取得最佳的爆破效果;装药结构与堵塞掏槽眼、辅助眼、周边眼均采用连续反向装药结构;炮孔填塞是很重要的工序,填塞可以使炸药爆炸完全,改善爆破效果;填塞材料用砂、黏土或砂和黏土的混合物,其配比是砂:黏土:水=4:5:1;填塞材料事先拌好,做成泥条备用;起爆网络引爆方式和连线方式:运用电雷管微差起爆,采用孔内毫秒起爆网络;孔内采用不同段别毫秒雷管依序起爆;毫秒雷管用并联方式连接;起爆顺序:起爆顺序按先掏槽眼后辅助眼,最后周边眼起爆,掏槽眼采用瞬爆电雷管,辅助眼采用3段毫秒电雷管,周边眼采用5段毫秒电雷管;爆破施工技术要点a、布孔:在桩孔内用红油漆标出炮眼位置,记录并标明孔号、深度、装药量;布孔方式采用环向布置;b、钻孔:采用手风钻钻孔;并按“孔深、方向和倾斜角度”三大要素进行钻孔;成孔后应及时将岩粉吹除,用草团堵住孔口;c、装药:按设计好的装药结构进行装药,要保证装药到设计位置,严防药包在孔中卡住;微差爆破采用连续密实装药结构,光面爆破采用间隔装药结构;炸药用乳化防水炸药;d、堵塞:装药结束后,一定用用砂、黏土或砂和黏土的混合物堵塞,其配比是砂:黏土:水=4:5:1;填塞材料事先拌好,做成泥条备用,并且堵塞时一定要保护好孔内起爆器材;e、起爆、检查:在危险区的边界,设置警戒岗哨和标志,爆破前,待危险区的人员和设备撤离至安全地点后,并确定具有安全起爆条件后,发出起爆信号,然后起爆,起爆后,按规定时间进入爆破区进行检查,当发现有危石、盲炮、、有毒气体现象时要及时上报处理,在确认安全后,方准人员进入爆破场地施工;起爆方法:电雷管微差起爆;起爆顺序:起爆顺序按先掏槽眼后辅助眼,最后周边眼起爆;爆破安全技术措施1爆破地震控制措施爆破对临桩及本桩和临近孔桩的护壁混凝土都可能产生影响,孔桩护壁一般采用早期强度高、成型好C20钢筋混凝土护壁,一般情况下护壁混凝土浇筑2天后,可进行爆破施工而不至震坏护壁支护;同时不应在已浇筑桩混凝土,但桩混凝土未达到龄期的孔桩的20m范围内进行孔桩爆破作业,以免震裂没有达到设计强度的桩混凝土;2爆破飞石的控制措施孔桩爆破工作面均在地表以下,在爆破孔桩口用竹笆或木模板覆盖,并加压砂袋,以防止爆破飞石飞出地面;3 爆破炮烟的排除措施炸药爆破之后产生的炮烟均为有毒有害气体,必须进行机械性强制通风排烟,施工现场可利用鼓风机在井口进行压入式通风排烟,或采用空压机风管在井底通风排烟;通风排烟的时间以清除工作面炮烟为准;4 爆破防漏电措施孔桩入岩爆破在装药时,应特别注意防漏电,在装药前孔桩内所有的电器设备应提升至地面;在装药时,雷管的脚线应短接,连接爆破母线时应保证接头良好的绝缘性,严禁拖地接触泥水,雷雨天气应停止爆破作业; 5瞎炮的处理在孔桩爆破作业完成、清除孔桩内炮烟后,检查人员应下到工作面检查瞎炮情况,并及时按爆破规程进行处理;另外在清渣时发现瞎炮,应及时报告项目部安排专业人员处理,禁止非专业人员私下处理;6 爆破器材的安全管理措施爆破器材属于危险物品,应进行严格管理;a、严格爆破器材的领用、发放、使用及回收制度;b、现场爆破器材应该分明别类,分别用木箱盛装,专人上锁保管,严禁混装;使用、运输时应轻拿轻放,严禁碰撞;雷管在连母线前应短接,避免接触带电体;2 质量保证措施及控制标准⑴钢筋的制作①钢筋的验收及管理钢筋应具有出厂质量证明书;进场后按有关规定、批量、规格进行抽样检查,并由检查部门出具试验报告;对于需要焊接的材料还应有焊接试验报告;确认该批材料满足设计、施工要求后,物资部门方可将该材料入库、登记、造册,不合格的材料应运出施工现场;钢筋进库后须按不同钢种、等级、牌号、规格批号及生产厂家分别堆存,不得混杂,且应挂牌以资识别;钢筋在运输、储存过程中,应避免锈蚀和污染;钢筋宜堆置在仓库内,露天存放时,应垫高并加遮盖;钢筋发料时应随同原材料发给使用单位原材料出厂质量保证书及进场抽样检查试验报告复印件;使用部门应按原材料的使用部位登记造册,做到原材料具有可追溯性;②主筋下料及钢筋笼成型钢筋笼加工采用长线法施工;钢筋笼分3或4节加工制作,基本节长9m 或12m,最后一节为调整节;将每根桩的钢筋笼按设计长度分节并编号,保证相邻节段可在胎架上对应配对绑扎;钢筋下料完成后,钢筋笼制作之前,进行主筋直螺纹加工包括以下几道工序:A、钢筋下料用切断机下料钢筋下料前检查钢筋待加工的端部是否有弯曲现象,如有应先用调直机调直,如果发现钢筋端面不平齐的要用无齿锯切掉2-3cm,以确保钢筋端面与钢筋轴线垂直;钢筋下料时必须采用无齿锯切割进行切割下料,严禁使用气割和其它热加工的方法切断钢筋;为保证钢筋连接时钢筋丝头在连接套筒中的对顶效果,下料切割端面应与钢筋轴线垂直,钢筋端部不得产生马蹄形;B、端头车丝加工丝头前应先调整好滚丝轮之间的尺寸;a、初调:根据加工钢筋的直径用相应规格的调径通、止光规,放入滚丝头四轮之间,旋转外套,收滚丝轮与调径通、止光规接触,取出通光规,使通光规能通,止规能止,而后锁紧外套;把行程调节板上相应规格的刻线对准护板上的“0”刻度线,而后锁紧行程调节板;b、精调:通过实际滚轧丝头,用螺纹环规检验,通环规能顺利旋入有效扣,止环规旋入不大于3PP为螺距,用长度卡板测量丝头长度,应符合要求,如果有误差再次调整;丝头调整应遵循直径从大到小、由短到长、循序渐进的原则,严禁一次调过,以免丝头报废和损坏机床;c、装夹钢筋:装夹钢筋时将机床置于停车极限,把待加工的钢筋放入夹钢筋钳中,伸出长度应以钢筋端面与滚丝轮架外端面对齐为准,而后夹紧向里向外都会影响丝头加工长度;d、滚轧丝头:在调整丝头直径和长度合格后进入正常加工,逆时针搬动进给手柄,使滚丝轮缓慢接触钢筋,并施以适当的力,当滚轧2P后即可自动进给,严禁用力过猛或用脚踏进给手柄进给;C、钢筋连接:连接前的准备:先回收丝头上的塑料保护帽和套筒端头的塑料密封盖,并检查钢筋规格是否和套筒一致,检验螺纹丝扣是否完好无损、清洁;如发现杂物或锈蚀要清理干净;a 标准型接头的连接同节内钢筋主筋连接使用标准型接头连接,把装好连接套筒的一端钢筋拧到被连接钢筋上,然后用扳手拧紧钢筋,使两根钢筋头顶紧,使套筒两端外露的丝扣不超过1个完整丝头,连接即告完成,随后立即画上标记以便检查;b 加长型接头的连接钢筋笼分节处使用加长型接头连接,先将标准套筒按顺序全部拧在加长丝头钢筋一侧,将待接钢筋的标准丝头靠紧后,再将套筒拧回到标准丝头一侧,并用扳手拧紧,连接即告完成;c 接头检验接头连接完成后,用目测法检验两端外露螺纹长度是否相等,且不超过一个完整丝扣加长螺纹除外并符合直螺纹质量检验标准;直螺纹丝头质量检验标准为减少主筋接头工作量,除按有关规定图纸所示尺寸、规范切断后错接,以保证同一截面的钢筋接头数量不大于50%外,其余应尽量采用定尺料;在同一根钢筋上应少设接头,“同一截面”内,同一根钢筋上不得超过一个接头;两连接接头在钢筋直径的35倍范围且不小于500 mm以内,均视为“同一截面”;钢筋笼采用长线法在台座胎具上统一制作,台座胎具上根据施工进度要求调整安装钢筋笼主筋的定位模具,定位模具是根据钢筋笼的主筋规格、数量进行设计制作;定位模具在台座上安装时要求纵向精确定位,以保证钢筋笼加工的线型质量;钢筋笼在胎具上成型时,钢筋连接按图纸要求进行施工,如无图纸要求的,按规范要求施工;桩身主筋与加劲箍筋务必焊牢,主筋与箍筋连接处宜点焊,若主筋较多时,可点焊或绑扎, 主筋与直径10mm箍筋绑扎时,应采用直径≥铁丝绑扎;③钢筋笼保护层钢筋笼主筋外缘至设计桩径混凝土表面净保护层厚度为50mm,在钢筋笼四周纵横间距1米交错设置混凝土垫块,保证保护层厚度;调整钢筋笼平面位置与设计桩中心位置在同一垂直线上;⑵钢筋笼制作、安装以及钢筋连接接头检验标准钢筋笼制作、安装以及钢筋连接接头检验标准见下表;钢筋笼制作、安装检验评定标准表滚轧直螺纹连接接头检验标准表⑶混凝土所用的水泥、砂、石、水外掺剂的质量和规格,必须符合设计和有关规范的要求,按规定的配合比施工;⑷施工中注意核对滑动面位置,如图纸与实际位置有出入,及时与技术人员联系;⑸做好桩区地面截、排水及防渗,孔口地面上应加筑适当高度的围埂;⑹抗滑桩质量验收标准3. 安全保证措施⑴开挖前,做好挖桩次序平面布置,完善施工安全防护措施,制定孔渣和废水的处理方案;⑵项目副经理、安质部和工程部必须逐孔全面检查各项施工准备,做好安全交底和技术交底,对施工作业人员进行岗前培训,使安全、质量管理在思想、组织、措施上都得到落实后才通知开挖;⑶孔桩开挖过程中,必须有专人巡视检查各开挖桩孔的施工情况、地质变化情况等有危及挖孔施工安全的情况,严格做好安全监护并及时记录;⑷孔桩开挖应交错进行;桩孔成型后应尽快验收并浇注桩心混凝土;正在浇注混凝土桩孔的同墩邻近桩孔下严禁有人作业;⑸挖孔人员应是18~35岁的男性青年,并经健康检查和井下、高空、用电、简单机械和吊装等安全培训考核;作业人员应自觉遵章守纪,严格按规定作业;⑹挖孔、起吊、护壁、余渣运输等所使用的一切设备、设施、安全装置含防毒面具、工具、配件、材料和个人劳动防护用品等,必须经常检查,做好管、用、养、修、换,确保完好率和使用安全;⑺每次下孔作业前必须先通风,作业过程中必须保持继续通风;鉴于供电不正常的实际,为确保通风和连续性生产,挖桩施工必须备用发电机应急;⑻孔下作业必须在交接班前或终止当天当班作业时,用手钻或不小于Ф16钢钎对孔下作不少于三点的品字勘扦;正常作业时,应每挖深50厘米左右就对孔下作一次勘扦,确定无异常时,才能继续下挖,若发现异常,立即报告;⑼为预防有害气体或缺氧等中毒,必须对孔内气体抽样检测;凡一次检测有毒含量超过容许值时,应立即停止作业,进行除毒等处理;⑽桩孔必须每挖深40至100厘米就护壁一次,严禁只下挖不及时护壁的冒险做法;护壁拆模须经施工技术人员签证同意;⑾桩孔护壁后,在无可靠的安全技术措施条件下,严禁破混凝土壁修孔;孔内爆破时,孔下人员必须全部从桩孔内撤离;在孔内人工凿岩要有防尘措施;。

抗滑桩施工技术交底

抗滑桩施工技术交底

抗滑桩施工技术交底一、引言抗滑桩施工技术是一种常用于防止土体滑移的施工方法。

通过在土体中钻孔安装混凝土或钢筋混凝土桩,增加土体的抗滑性能,有效地防止土体滑动。

本文将介绍抗滑桩施工技术的相关内容,包括施工前的准备工作、施工步骤和施工注意事项等。

二、施工前的准备工作2.1 方案设计和方案评审在进行抗滑桩施工前,需要进行方案设计和方案评审。

方案设计包括选择适当的桩型、桩径和桩长等技术参数,以及确定桩的布设位置和间距等。

方案评审则是对设计方案进行技术和经济评估,保证施工过程的安全性和经济性。

2.2 材料准备和检查在进行抗滑桩施工前,需要准备好所需的材料,包括混凝土、钢筋、支撑体等。

对这些材料进行检查,确保其质量符合相关标准,并做好相应的记录和备案。

2.3 设备调试和检验对施工所需的设备进行调试和检验,包括钻机、搅拌机、起重机等。

确保这些设备的操作正常,能够满足施工的要求。

2.4 现场安全措施在施工现场要设置相应的安全措施,防止发生意外事故。

包括设置警示标志、围挡、安全通道等,并进行现场安全培训,提高施工人员的安全意识。

三、施工步骤3.1 土体清理和检查在施工前,需要清理土体表面的杂物和碎石,确保施工的质量和安全。

同时检查土体的物理性质和承载力,以确定桩的设计参数。

3.2 钻孔施工根据设计方案和要求,在土体中进行钻孔施工。

施工人员要按照操作规程,合理安排钻孔的位置和间距,确保钻孔的质量和桩的布设密度。

3.3 桩身检查和加固完成钻孔后,需要对钻孔进行检查和加固。

检查钻孔的质量,包括钻孔的直径和垂直度等。

根据检查结果,进行必要的加固措施,如补充注浆材料、加设套管等。

3.4 注浆灌注对钻孔进行注浆灌注。

注浆材料可以选择水泥浆、膨润土浆等。

根据设计方案,按照一定的注浆压力和流量进行注浆,确保桩体与土体紧密结合,增加土体的抗滑性能。

3.5 钢筋混凝土浇筑完成注浆灌注后,进行钢筋混凝土浇筑。

根据设计方案,安排钢筋的布设和连接方式,确保钢筋与混凝土之间的结合良好。

抗滑桩施工安全技术交底

抗滑桩施工安全技术交底

抗滑桩施工安全技术交底【一】抗滑桩施工安全技术交底一、工程概况1.1 工程名称:抗滑桩施工工程1.2 建设单位:XXX公司1.3 施工单位:XXX施工公司1.4 监理单位:XXX监理公司二、施工准备2.1 施工人员组织2.1.1 工程经理的职责和权限2.1.2 施工队伍的组织和分工2.1.3 各施工人员的岗位职责2.2 安全生产准备2.2.1 安全生产责任制度2.2.2 现场安全管理制度2.2.3 安全培训计划和安全教育内容三、施工方案3.1 桩基设备选择3.1.1 桩机类型及性能要求3.1.2 配套使用的辅助设备3.1.3 设备检修和维护要求3.2 施工人员操作规程3.2.1 桩机操作规程3.2.2 辅助设备操作规程3.2.3 安全警示标识和标志的设置四、施工安全措施4.1 施工现场安全防护4.1.1 施工区域的划分4.1.2 施工现场的安全通道4.1.3 施工区域的防护措施4.2 预防意外事故的措施4.2.1 地质勘察和桩基设计要求4.2.2 施工前的现场勘察和检查4.2.3 桩基施工的质量控制要求五、施工期间的安全管理5.1 安全巡视与检查5.1.1 巡视员的职责和权限5.1.2 巡视内容和方法5.1.3 巡视记录和处理5.2 安全事故处理六、施工完成后的安全整理6.1 现场安全整理6.2 设备和材料清点6.3 施工记录整理【一附件】1、地质勘察报告2、桩基设计图纸3、施工安全责任书4、施工通知书5、施工计划6、安全生产培训记录7、巡视记录8、施工记录【一法律名词及注释】1、建造法规:指与建造施工相关的法律法规,如《建设工程安全生产管理条例》等。

2、施工许可证:建造施工前需取得的合法许可证明文件,由建设主管部门颁发。

3、质量保证书:施工单位出具的确认施工质量符合规定要求的证明文件。

【二】抗滑桩施工安全技术交底一、工程概况1.1 工程名称:抗滑桩施工工程1.2 建设单位:XXX公司1.3 施工单位:XXX施工公司1.4 监理单位:XXX监理公司二、施工准备2.1 施工人员组织2.1.1 工程经理的职责和权限2.1.2 施工队伍的组织和分工2.1.3 各施工人员的岗位职责2.2 安全生产准备2.2.1 安全生产责任制度2.2.2 现场安全管理制度2.2.3 安全培训计划和安全教育内容三、施工方案3.1 桩基设备选择3.1.1 桩机类型及性能要求3.1.2 配套使用的辅助设备3.1.3 设备检修和维护要求3.2 施工人员操作规程3.2.1 桩机操作规程3.2.2 辅助设备操作规程3.2.3 安全警示标识和标志的设置四、施工安全措施4.1 施工现场安全防护4.1.1 施工区域的划分4.1.2 施工现场的安全通道4.1.3 施工区域的防护措施4.2 预防意外事故的措施4.2.1 地质勘察和桩基设计要求4.2.2 施工前的现场勘察和检查4.2.3 桩基施工的质量控制要求五、施工期间的安全管理5.1 安全巡视与检查5.1.1 巡视员的职责和权限5.1.2 巡视内容和方法5.1.3 巡视记录和处理5.2 安全事故处理六、施工完成后的安全整理6.1 现场安全整理6.2 设备和材料清点6.3 施工记录整理【二附件】1、地质勘察报告2、桩基设计图纸3、施工安全责任书4、施工通知书5、施工计划6、安全生产培训记录7、巡视记录8、施工记录【二法律名词及注释】1、建造法规:指与建造施工相关的法律法规,如《建设工程安全生产管理条例》等。

抗滑桩施工技术交底

抗滑桩施工技术交底

抗滑桩施工技术交底一、工程概述本次抗滑桩施工位于_____地段,旨在增强边坡的稳定性,防止滑坡等地质灾害的发生。

该抗滑桩工程规模较大,施工环境较为复杂,需要严格按照设计要求和施工规范进行操作。

二、施工准备1、技术准备熟悉施工图纸和设计文件,明确抗滑桩的位置、尺寸、数量、桩间距等设计参数。

进行现场勘察,了解施工场地的地形、地貌、地质条件等情况。

编制施工方案和技术交底,向施工人员详细讲解施工工艺、质量标准、安全注意事项等。

2、材料准备准备好钢筋、水泥、砂、石子等原材料,并确保其质量符合设计要求和相关标准。

对原材料进行检验和试验,合格后方可使用。

3、设备准备配备钻孔机、搅拌机、起重机、电焊机等施工设备,并确保其性能良好,运转正常。

对施工设备进行调试和维护,保证施工过程中的正常使用。

4、现场准备平整施工场地,修筑施工便道,确保施工车辆和设备的通行。

按照设计要求,测设抗滑桩的位置,并设置控制桩和水准点。

做好施工现场的排水工作,防止积水影响施工。

三、施工工艺流程1、桩孔开挖采用人工挖孔或机械钻孔的方式进行桩孔开挖。

人工挖孔时,应按照从上到下的顺序分层进行,每层开挖深度不宜超过 10m;机械钻孔时,应根据地质条件选择合适的钻进参数和钻头。

在开挖过程中,要及时支护孔壁,防止坍塌。

支护方式可采用混凝土护壁、钢护壁等。

挖至设计深度后,应进行孔底清理,确保孔底平整、无杂物。

2、钢筋笼制作与安装根据设计要求,制作钢筋笼。

钢筋笼的主筋、箍筋间距应符合设计要求,焊接质量应符合规范要求。

采用起重机将钢筋笼吊起,缓慢放入桩孔内,并确保其位置准确、垂直。

3、混凝土浇筑浇筑混凝土前,应先检查钢筋笼的位置和保护层厚度,符合要求后方可浇筑。

混凝土采用商品混凝土或现场搅拌混凝土,浇筑时应采用串筒或溜槽,防止混凝土离析。

混凝土应分层浇筑、分层振捣,每层浇筑厚度不宜超过 30cm,振捣要密实,不得出现漏振、过振现象。

浇筑至桩顶时,应高出设计标高 50cm 左右,以保证桩顶混凝土的质量。

抗滑桩施工技术交底

抗滑桩施工技术交底
3、桩身施工
3.1、桩身开挖
抗滑桩施工从两端向中间隔两桩开挖,待抗滑桩混凝土完全灌注完成后达到设计强度的80%时,方可进行相邻抗滑桩的开挖。
桩身由人工进行开挖,卷扬机提升弃渣。工人上下孔,必须使用爬梯,严禁使用提升吊桶上下。卷扬机的配重采用绑扎牢固的砂袋,其配重不
小于提升重量的2倍,以防止卷扬机发生倾覆。
2.3、运输道路保持排水设施通畅,对影响运输的道路进行改善和加固;
3、混凝土浇筑
3.1、雨季浇筑砼前,地基面予以清理,并采用防、排水措施,使其表面不积水;
3.2、将浇筑工作面加以篷布遮盖,防止雨水冲洗,产生离析;
四、质量保证措施
1、施工管理措施
1.1、作业工区成立相应的质量管理领导小组,队长为组长,技术负责人为副组长,下辖各对口负责人、各工班长,工班内设兼职质检员。
1.2、对所有施工人员进行技术培训,对管理人员、技术人员进行专业强化培训;对各种操作人员进行岗前培训和班前讲话。
1.3、各工序工作完成后,由分管工序的技术负责人、质量检查人员组织工班长,按设计、规范要求进行检验。
1.4、每道工序完成并经自检合格后,邀请监理工程师验收,并做好隐蔽工程验收记录和隐蔽工程检查签证资料整理工作。
三、雨季施工措施
1、施工准备
1.1、装运水泥的施工车辆均配备篷布;
1.2、储存水泥的仓库设在地势较高处,周围设置排水沟;
1.3、落实有关工程材料、防洪物资、能源和机具设备;
1.4、与气象部门密切联系,雨天不宜安排混凝土施工。
2、拌制与运输
2.1、拌合设备设置风雨棚,防止雨水淋泡;
2.2、运输容器设遮盖棚布,运输时间尽量缩短;
3.3.2、钢筋下放及安装
钢筋主筋采用套筒连接,先将8根骨架主筋吊放入桩内,立于桩底封底的混凝土面上,并焊接固定在护壁预埋的钢筋上,确保钢筋不偏移、不倾斜。

抗滑桩施工技术交底

抗滑桩施工技术交底

技术交底孔口平台采用C25混凝土,浇筑高出地面30cm,Ф1.5m桩基孔口平台尺寸为2.5m×2.5m,Ф1.8m桩基孔口平台尺寸为2.8m×2.8m,Ф2.0m桩基孔口平台尺寸为3m×3m,Ф2.2m桩基孔口平台尺寸为3.2m×3.2m,2.4m桩基孔口平台尺寸为3.4m×3.4m;2×3m抗滑桩孔口平台为3m×4m,2.5×3.5m抗滑桩孔口平台为3.5m×4.5m。

图2 水磨钻成孔桩基孔口平台停止作业时,孔口加盖锁口围护,并设置警告标识牌,防止人员掉入孔中。

孔口四周挖好排水沟,阻止地表水流入井内,并注意出土道路的走向,弃土地点应离孔边至少5m以外,出土达到一定数量或影响施工作业时,应组织人力机械进行及时清运。

3.3 弱风化岩层施工开工前,复测桩位中心点平面位置,复核护桩点平面位置,报验监理工程师。

弱风化岩层采用人工挖孔,每一节段桩孔开挖完成后,检查孔径、垂直度及中心偏位,检查孔位中心是否与桩中心在同一垂直线上,每模必须检查其孔位及孔径是否符合要求。

每挖掘0.8~1.0m深时,及时立模灌注混凝土护壁,护壁采用外齿式护壁法,搭接长度不小于50mm,护壁厚15cm。

其结构特点为护壁外侧为等直径圆柱,而内侧面为圆锥台。

在此期间不得停顿,防止塌孔。

挖孔过程中现场工程师做好原始记录,挖孔过程中如发现岩层地质情况与设计图纸上所描述的有显著差别时,及时向监理工程师、设计、总监办汇报。

在监理工程师批准之前不得进行下一步的工作。

图3 护壁施工大样图3.4 中风化、强风化岩层施工进入中风化、强风化岩层时采用水磨钻施工方法。

在孔口平台采用Ф48×3.5钢管搭设支架,安装支架上安装滑轮与卷扬机组成提升系统,桩孔内石块与弃渣装入吊桶或捆绑,启动卷扬机提升至地面,利用手推车运至临时弃渣堆放处集中外运至弃渣场。

支架顶棚覆盖篷布防止雨水进入桩基内,平台支架如下图所示:图4 孔口平台立面图图5 孔口平台平面图安装提升设备时,要整体稳定性好,提土操作方便。

抗滑桩施工技术交底

抗滑桩施工技术交底

抗滑桩施工技术交底一、抗滑桩施工1 施工准备a、测定桩位,平整场地,修建截排水设施。

雨季施工孔口搭设雨棚。

b、安装井架,立扒杆,安装3t卷扬机作为提升设备。

c、备好各工具所需的机具、器材和井下排水、照明设施,并设置观测滑坡变形、位移标志。

2 桩身开挖a、孔口部分开挖,根据其土质情况将孔口挖至1~3m深,立模灌注第一节钢筋混凝土护壁。

次接在孔口1.0m高度范围内加厚至60cm,称锁口,用来防止下节孔壁开挖时孔口沉陷。

锁口顶面要求平整,略高出原地面。

b、桩孔边挖边护。

一般每节挖深2~3m立模灌注一节钢筋混凝土护壁已形成稳定框架。

在石质风化破碎或有地下水出露地段,每节开挖1m左右,防止坍塌。

为减轻开挖时对孔壁的震动,以风镐开挖为主,局部可配合风枪。

石质较坚硬地段,采用风枪钻浅眼松动爆破。

开挖顺序为先中间部分,后孔壁部分。

c、护壁支撑。

立模前先清除护壁上的浮土和松动石,护壁应避免在土石分界处和滑动面处分节。

按设计标号和厚度灌注护壁钢筋混凝土,灌注深度超过2m时,采用串筒灌注。

一般采用C15混凝土,壁厚0.2~0.3m。

两节护壁间空隙用干硬性混凝土填塞密实。

d、孔内排水。

当桩孔挖至油水时,采用离心泵抽水。

e、出碴。

孔内人工装碴,使用扒杆作提升设备,人工小车运至卸碴点,统一采用汽车运至监理工程师同意的弃碴场。

3 灌注桩身混凝土a、为防止孔内渗水,先在孔底用同级混凝土铺底20~30cm;清除护壁上凸出部位和杂物,湿润护壁混凝土。

在坍方地段的护壁有裂纹时应用风枪布眼压浆,以加强桩的抗滑力。

b、安放钢筋笼,焊接固定。

c、使用串筒或导管灌注桩身混凝土,机械振捣。

灌注应连续进行,第一捣固层厚度不宜超过30cm。

当滑体有滑动迹象或需加快施工进度时,可采用速凝早强混凝土。

二、桩板挡土墙1 锚固桩施工根据设计资料,锚固桩位于无地下水的土层,故拟采用挖孔灌注桩具体步骤:a、清除地面浮土、杂草、准确测设桩位,孔口四周作好排水系统,搭好孔口雨蓬,孔口周围用护筒围护,防止土石杂草滚入孔内。

抗滑桩施工技术交底

抗滑桩施工技术交底

交底内容:一、工程概况既有铁路相桂线路基主要为:填筑土,土质为粘土。

本施工人工挖孔桩位置为湘江东岸高架桥左幅28'号墩、右幅35号墩位于既有路基边坡工程,为确保既有线路基平稳、稳定,为此进行人工挖孔桩。

二、施工工艺(1)、人工采用锹、镐等工具开挖;开挖松碴装入吊筒后采用简易提升架提升,护壁施工采用内撑式标准组合钢模浇注砼护壁,钢筋笼现场制作,吊车吊放,砼由砼搅拌站统一拌制,砼运输车运输,砼按水下砼的施工方法施工。

(2)、场地清理测量放样做孔周处理搭设辘轳挖孔清孔检孔钢筋笼的制作与安装灌注混凝土成桩检测1、场地清理施工前,对施工场地进行清理,施工挡倒墙,整平夯实,便于施工人员及机械出入,便于挖孔作业。

2、测量放样由测量、技术、施工组现场放出抗滑桩中心,施工孔圈,并在孔圈上标识桩基中心连线。

3、挖孔采用间隔挖孔法,避免施工时相互影响,保持孔壁土体的稳定。

桩孔开挖采用分节挖土法,人工上到下逐层挖掘,铁锹铲土装入活底吊桶,简易人力提升架提升(如下图),至地面后人力挑运至弃土场。

分节开挖与护壁,每节开挖深度为1m,放慢速度,确保施工安全。

挖土次序为先中间后周边。

弃土用铁锹装入吊桶,吊至地面上后,弃至施工员指定点。

在每节护壁上设十字控制点,吊线锤做中心线,用水平尺杆确定桩径。

人工挖孔施工示意图待第一节挖完之后,及时进行护壁处理,第一节护壁要做好沿口圈、要大于护壁外径30cm,高出地面20cm。

要保证孔口垫板宽出孔口每侧不小于1米,宽度不小于0.3米,板厚不小于0.05米。

提土时的辘轳必须搭设牢固,辘轳的支脚要支放平稳牢固,支架和支腿的连接要用螺丝或∮8以上钢筋锁牢固,施工操作时要使用安全碰卡。

井口处所用的辘轳必须要有自锁装置,以防止从辘轳上卸土桶时出现辘轳反转,防止安全事故的发生。

提土时孔上作业人员应系好安全带,提土桶装土高度不得超过桶口。

护壁砼标号为C15,由现场施工员、质量员监督检查,严格按砼配合比施工,控制水灰比、坍落度,保证护壁砼的质量,确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑥.桩孔开挖深度和断面不允许欠挖,不得有尖角。桩孔长边与短边应垂直,开挖断面不小于桩身设计断面尺寸(长、宽)加上护壁厚度,护壁后的桩孔净断面不小于桩身设计断面尺寸。
4、护壁施工
护壁施工时每根桩采用一套组合式模板,分块拼装而成,拼装后模板尺寸为1600mm*2400mm,高度为1000mm。第一节护壁应高出地面30cm以上,以便于挡土或定点等。
3、桩孔开挖
①.采用短把的镐、锹等简易工具进行人工挖土,遇到比较硬的岩层时,可用风镐或人工凿除施工。垂直运土,用卷扬机进行垂直运土;轴线经复核无误后开始第一节开挖,每进尺1米做混凝土护壁一次,即以1米为一个施工段。
②.挖孔采用人工开挖,主要开挖工具为十字镐、锄头、铁锹、风镐等,如遇大块石或坚硬岩层,则需进行爆破。爆破采用小药量,松动爆破法,防止孔壁破坏或相邻桩孔垮塌。
三、桩孔开挖
1、施工流程

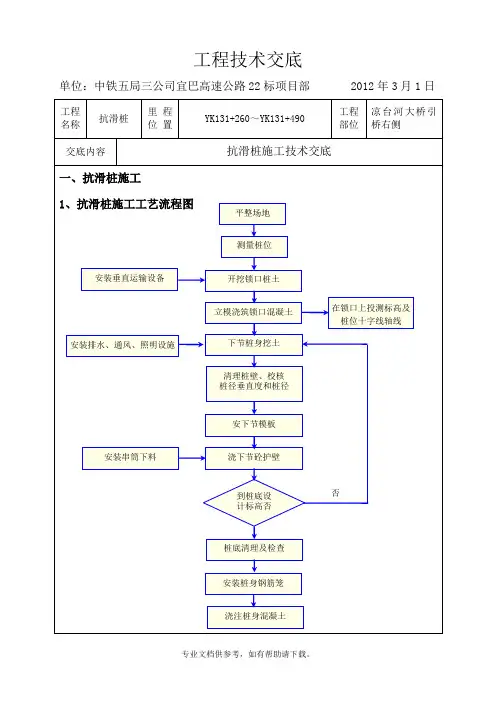

图1 抗滑桩施工流程图
2、锁口施工
施工前安全防护措施必须到位,四周挖排水沟,及时排除地表水,然后进行锁口盘及第一节桩孔开挖,开挖采用人工开挖方式,锁口盘截面尺寸为80cm×40cm。第一节桩孔挖好后进行锁口盘钢筋安装、护壁钢筋安装,安装护壁模板,校正,浇筑锁口盘及第一节护壁砼。在锁口盘定出桩心控制线,沿桩心垂直引出中心控制线,在锁口盘上做出标记,以后桩孔开挖及护壁砼模板安装校核时以该标记为准来控制桩心轴线。待锁口盘及护壁混凝土达到一定强度后方可以进行桩身开挖。
护壁钢筋安装完成,由现场施工员和监理检查并合格后进行护壁模板安装。护壁模板采用钢模拼制而成,相互间用插销连接,护壁钢模用钢管横撑加固,以保证桩孔尺寸符合设计要求,每阶护壁模板安装时在孔口架十字架吊线定中心,保证整个桩孔的轴线偏差倾斜度满足设计规范要求。
拌制护壁砼的搅拌站设于桩孔附近,以便随时进行混凝土浇注,混凝土严格按施工配合比配制,搅拌机后设置磅秤,进盘材料必须过磅。
护壁的结构形式为斜阶式,一般厚200mm,用C20混凝土浇筑,对土层及钙质泥岩层,滑动面上下2m处护壁厚度可加厚至30-40cm,并设置双层钢筋网加强。
图2 护壁示意图
每阶护壁开挖完毕后,经现场施工员检查达到设计要求后进行护壁钢筋的安装。护壁钢筋采用现场集中制作,单根钢筋下料弯折成型后搬至桩孔内,在孔内就地扎制,纵向钢筋接头采用电弧焊,具体技术要求按相关规范执行。
④.桩位、垂直度、直径校核:基桩轴线的控制点和水准点应设在不受施工影响的地方。开工前,经复核后应妥善保护,施工中应经常复测。
⑤.第一节护壁成孔后,由现场技术人员在护壁顶上预埋钢筋头定出对边的中轴线,桩位中心用正交的十字线控制,作为往下施工模板对中和桩位垂直度偏差控制的依据,孔径检查用吊锤与直尺结合的办法进行检察。
路桥华南工程有限公司
项目施工技术交底记录表
工程项目
谷竹高速公路GZTJ22标
交底项目
抗滑桩施工
交 底 人
交底内容要点:
一、概述
K140+710~K141+320滑坡位于湖北省竹山县文峰乡周家沟村境内。依据现场实际调查情况,目前坡体自然平均坡度在14.8℃左右,经过前期滑动后坡体处于稳定状态,滑坡体影响范围起止桩号为K141+170~K141+320段,影响结构物为周家沟2号桥左幅桥的第17、18、19号墩。设计上在K141+200~K141+300左侧距周家沟2号桥(左幅桥)外侧的平台场地处第17号桥墩设置Z1、Z2、Z3号抗滑桩、在第18号桥墩设置Z4、Z5、Z6号抗滑桩,在第19号桥墩设置Z7、Z8、Z9号抗滑桩,共计9根钢筋砼抗滑桩,以抵抗后缘的剩余下滑推力。抗滑桩桩径为1.6m×2.4m,桩长为22m,桩间距为5m,桩身采用C30砼浇筑。抗滑桩施工分两序施工,采取跳挖,待第一序桩砼浇筑后,开挖第二序桩,即先施工Z1、Z3抗滑桩,再施工Z2,其它类推。为保证抗滑桩施工安全和顺利,开挖前施工临时排水沟。钢筋笼井内制作安装;桩身砼采用集中拌和站搅拌,砼运输采用泵送;护壁砼采用搅拌机搅拌,手推车运到井口,串筒接入孔底,人工浇筑。
在多孔同时施工并需爆破时,为便于安全管理,规定爆破时间,各桩间爆破时应先后错开,防止冲击能量迭加对滑坡体、地面建筑物、已挖桩孔及浇注后的桩造成破坏。
孔内施工时,如遇有害气体或井下含氧量不足时应采用风机送风。
③.成孔过程中,地面派专人修通排水沟,及时排掉桩孔内抽出的水, 从桩孔内挖出的废土或石碴由专人负责及时运出场外,不得堆放在孔口附近。
二、施工前准备工作
1、场地平整与临时防护
桩孔开挖前应先对施工场地进行清表,平整,并做好周边区域临时排水系统。桩孔开挖前需对桩位处靠山侧做临时支护,采用钢管作为主支撑,在主支撑间用木板作为临时挡土板,防止山坡滑落泥土及碎石块伤及施工工人。
2、测量放样
开挖前应根据现场控制点,定出单桩轴线控制点,作为轴线控制和放样的依据。用全站仪测出各控制线及轴线,用钢卷尺丈量各桩心位置,为了便于轴线、桩中心和垂直度复核,于各桩四周定四根木桩控制轴线位置,书面报请监理工程师复核,认定签字后开始护壁第一模施工,第一模施工时混凝土护壁应高出自然地面300mm。护壁第一节后,将各轴线及控制标高引至护壁上口并用墨线弹出标准轴线或桩中心线,并用红油漆做上标记,便于桩标高及平面位置的控制。
爆破前进行试爆,确定合理的炮眼深度和药量。采用风钻钻炮眼。炮眼布置4~6 排(按截面大小选取),单排2~3 个,呈梅花形布置。强风化层炮眼深度为1.2~1.5m,弱风化岩层深度一般在0.8m左右,强风化层每孔装药量在0.2kg左右(2 号岩石炸药),中弱风化层每孔装药量在0.1kg左右。遇孔内积水时,采用乳化炸药。起爆顺序先中心后边缘分段起爆。
搅拌设备采用强制式搅拌机,搅拌时掺入适量早强剂。在桩孔间修筑一条简易便道,混凝土的运输采用手推斗车,浇注时孔口设置漏斗,再由串筒接至孔内。混凝土采用插入式振动棒振捣。混凝土浇注前护壁四周设两排排水孔,以排除孔壁四周地下水,减小土体中地下水对护壁的压力,护壁模板在混凝土浇注24 小时后拆除,然后进行养护。
5、开挖检查与终孔检查
