河道降水施工方案
河道降水专项方案

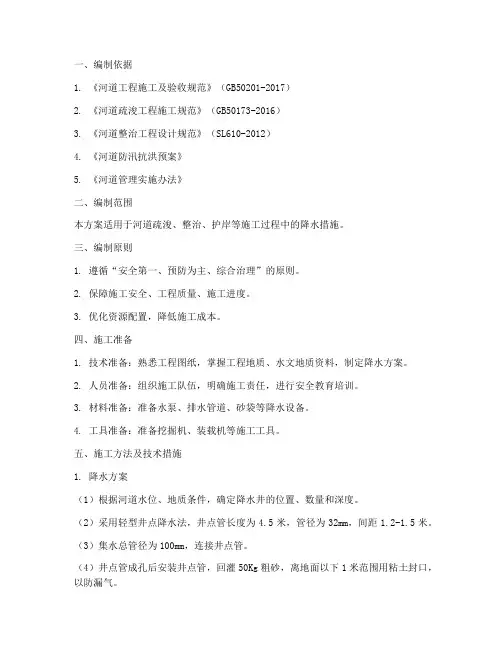

一、编制依据1. 《河道工程施工及验收规范》(GB50201-2017)2. 《河道疏浚工程施工规范》(GB50173-2016)3. 《河道整治工程设计规范》(SL610-2012)4. 《河道防汛抗洪预案》5. 《河道管理实施办法》二、编制范围本方案适用于河道疏浚、整治、护岸等施工过程中的降水措施。
三、编制原则1. 遵循“安全第一、预防为主、综合治理”的原则。
2. 保障施工安全、工程质量、施工进度。
3. 优化资源配置,降低施工成本。
四、施工准备1. 技术准备:熟悉工程图纸,掌握工程地质、水文地质资料,制定降水方案。
2. 人员准备:组织施工队伍,明确施工责任,进行安全教育培训。
3. 材料准备:准备水泵、排水管道、砂袋等降水设备。
4. 工具准备:准备挖掘机、装载机等施工工具。
五、施工方法及技术措施1. 降水方案(1)根据河道水位、地质条件,确定降水井的位置、数量和深度。
(2)采用轻型井点降水法,井点管长度为4.5米,管径为32mm,间距1.2-1.5米。
(3)集水总管径为100mm,连接井点管。
(4)井点管成孔后安装井点管,回灌50Kg粗砂,离地面以下1米范围用粘土封口,以防漏气。
2. 施工流程(1)测量定位:根据设计图纸,确定降水井位置。
(2)钻孔:使用钻机进行钻孔,孔径大于井点管外径。
(3)安装井点管:将井点管插入孔中,连接集水总管。
(4)回灌砂:回灌50Kg粗砂,确保井点管稳定。
(5)封口:在离地面以下1米范围用粘土封口,防止漏气。
(6)运行:开启水泵,将井水抽出。
六、施工管理1. 施工现场应设立警示标志,确保施工安全。
2. 施工人员应严格按照操作规程进行施工,确保工程质量。
3. 定期检查降水设备,确保设备正常运行。
4. 加强与相关部门的沟通协调,确保施工顺利进行。
七、施工保障措施1. 进度保障:合理安排施工计划,确保工程按期完成。
2. 质量保障:加强施工过程控制,确保工程质量。
3. 安全保障:严格执行安全操作规程,确保施工安全。
河道降水施工方案

河道降水施工方案1. 引言河道降水施工是河道管理和维护的重要措施之一。
通过科学的施工方案,可以有效降低河道泥沙淤积、水位上涨的风险,维护河道的正常流动能力。
本文将介绍一套科学、可行的河道降水施工方案。
2. 施工前的准备工作在进行河道降水施工前,需要进行准备工作,包括以下几个方面的任务:2.1. 相关资料的收集收集河道的地形图、水文资料、泥沙分析报告等相关资料,了解河道的特点和问题,为施工方案的制定提供参考依据。
2.2. 施工区域的调查与勘测对施工区域进行详细的勘测和调查,包括测量河道横断面、确定泥沙分布情况、评估固结可行性等。
根据勘测结果,确定施工方案的具体实施措施。
2.3. 施工设备与人员组织准备所需的施工设备,包括挖掘机、泵车等工具,确保设备的正常运行。
同时,组织专业的施工人员,包括工程师、技术员等,确保施工过程的顺利进行。
3. 施工方案的制定与实施根据施工前的准备工作,制定科学的施工方案,并按照以下步骤来实施:3.1. 河道清淤首先,利用挖掘机等设备对河道进行清淤作业。
根据勘测结果确定的河道横断面,控制清淤的深度和范围,清除河道中的淤泥、杂草等。
这样可以提高河道的自由流动能力,减少泥沙淤积的风险。
3.2. 河堤加固根据河堤的情况和勘测结果,采取适当的河堤加固措施,避免河道因水位上涨导致的溃堤风险。
可以采用加固砖石、挡土墙等措施,增加河堤的稳定性和抗冲刷能力。
3.3. 泥沙分流设计针对河道中的泥沙分布情况,制定合理的分流设计方案。
通过设置分流设施,将泥沙导向特定的区域,减少泥沙对河道流通能力的影响。
可以采用挡沙坝、导流堰等方法,将泥沙分散或导流到旁边的农田等区域。
3.4. 泥沙输送管理在施工过程中,需要对泥沙进行有效的输送和管理。
可以利用泵车对泥沙进行抽取和输送,确保泥沙的及时清理和处理。
同时,需要对泥沙的处理进行合理规划,避免对环境造成污染。
3.5. 监测与回顾在施工过程中,需要进行监测和回顾工作。
河道围堰及降水专项施工方案

河道围堰及降水专项施工方案本文介绍了红星路综合整治工程项目一标段复兴桥围堰施工方案。
该工程旨在对红星路进行整治,提高其交通流畅度和环境质量。
施工围堰及降水是该项目的重要部分。
二、施工总部署本工程的施工总部署包括:确定施工方案、组织施工人员和机械、落实安全和环保措施、定期检查和维护等。
同时,还需要与相关部门进行沟通和协调,确保施工进度和质量。
三、施工平面布置根据工程要求,施工平面布置需要考虑围堰的位置、高度和长度等因素。
同时,还需要考虑施工期间的交通管制和安全措施,确保周边居民和车辆的安全。
四、施工方法本工程采用的施工方法包括:挖掘、围堰、降水、混凝土浇筑等。
其中,围堰是本工程的核心部分,需要采用专业的设备和技术进行施工。
同时,为了保证施工质量和安全,还需要进行严格的质量控制和安全监测。
五、劳动力及机械需求计划本工程需要的劳动力和机械包括:挖掘机、装载机、混凝土泵车、水泵等。
根据施工进度和需求,需要制定详细的劳动力和机械需求计划,确保施工进度和质量。
六、安全保证措施施工期间需要采取一系列安全保证措施,包括:设置安全警示标志、保证施工现场的通风和照明、严格控制施工人员和机械的作业范围等。
同时,还需要进行安全培训和演练,提高施工人员的安全意识和应急能力。
七、环保措施本工程需要采取一系列环保措施,包括:控制施工期间的噪音和粉尘污染、保护周边植被和水源、合理处理废弃物等。
同时,还需要进行环境监测和评估,确保施工对环境的影响得到最小化。
附图一:围堰施工图附图一展示了本工程围堰的施工图,包括围堰的位置、高度和长度等重要参数。
根据该图纸,施工人员可以进行精确的施工计划和操作,确保施工质量和安全。
本工程位于成都市新南门大桥,采用一跨简支钢箱梁结构形式作为施工方案,该工程位于新南门复兴桥两侧。
为了保证府河上游河堤与新建人行景观桥顺接,需对新建人行景观桥府河上游进行破除重建。
同时本工程河段上游无其他通道可排除河道水,施工时间确定为2015年10月中旬至2016年3月底。
河道井点降水施工方案

河道井点降水施工方案一、前期准备工作1.调查研究:对于井点降水施工前,需进行附近环境的调查研究,包括土壤类型、地层情况、降水量、降水形式等因素的调查,以制定施工方案。
2.施工方案编制:根据调查研究结果,制定井点降水施工方案,包括降水井的布置、井点降水系统的构建、排水管道的布置等。
二、井点布置1.根据调查研究结果,确定降水井的布置位置。
一般来说,井点布置应避免对附近建筑物、道路等造成不良影响,同时保证井点之间的均匀分布,提高降水系统的降雨利用效率。
2.根据井点布置位置,进行土地的征用和井点建设。
井点建设包括井点的深度和直径设计,井点壁的材料选择,井盖和防渗层的安装等。
三、降水系统的构建1.进行井点降水系统的构建,包括井点降水设备的选择和安装,水泵的安装,排水管道的布置等。
井点降水设备的选择应结合降水量和地形情况进行合理选择,水泵的选择应根据降水井的深度、井点之间的距离和最大降水量来确定。
2.排水管道的布置应根据降水系统的设计要求,分别将各个井点的排水管道连接起来,并保证排水管道的坡度和排水口的位置设置合理,以确保降水系统的排水能力。
四、管道安装和调试1.进行排水管道的安装,包括挖掘沟槽、铺设管道、连接排水口等工作。
安装时应注意管道的坡度和连接密封性,避免漏水和堵塞。
2.完成管道安装后,进行降水系统的调试工作。
主要包括打开水泵,检查水泵运行情况和各个井点的排水情况,调整水泵的运行参数,保证降水系统的正常运行。
五、运行维护1.定期对降水系统进行检查和维护,包括清理井点、排水口,检查水泵和管道等设备的运行情况,保证其正常运行。
2.对于降水系统运行中出现的故障和问题,及时进行修复和处理,确保系统的稳定运行。
六、安全考虑1.在施工过程中,要加强安全管理,制定安全操作规程,确保施工人员的人身安全。
2.在施工现场设置明显的警示标识,采取相应的防护措施,避免事故发生。
3.在井点降水系统运行期间,加强事故隐患排查和安全检查,及时消除安全隐患,确保工程运行的安全性。
河道雨季施工设计方案

河道雨季施工设计方案河道是自然界中一种自然的水流路径,起到水文调节、保护土地和生物的作用。
在雨季,河道可能会面临洪水的威胁,因此有必要进行施工设计来提高河道的稳定性和抗洪能力。
下面是一个河道雨季施工设计方案,内容如下:1.河道清淤:在雨季,河道可能会积聚大量的泥沙和杂物,堵塞水流。
因此,需要定期进行清淤工作,清除积聚在河道中的泥沙、杂物和垃圾。
清淤可以采用挖掘机、铲车等大型设备进行,确保河道通畅。
2.增加河道的断面:将河道断面适当加宽和加深,增加河道的容积。
这样可以在雨季降雨量增加时,增加河道的排水能力,减缓洪水对河道造成的压力。
增加河道的断面可以采用挖掘机等设备进行,根据地势和雨季降水量确定断面的大小。
3.建设防洪墙:在河道的两侧建设防洪墙,可以有效地阻挡洪水,减少河道的泛滥。
防洪墙可以采用混凝土、砖石等材料进行建设,确保墙体的稳定性和抗洪能力。
防洪墙的高度应根据河道的水位情况和降雨量确定。
4.设置冲沙装置:在河道中设置冲沙装置,可以有效地清除沉积在河底的泥沙。
冲沙装置可以采用高压水枪、水泵等设备,将水流注射到河底,将泥沙冲刷出来。
冲沙装置的设置可以根据河道的淤积情况确定,定期进行冲沙操作。
5.建设泄洪渠:在河道的上游或河道两侧建设泄洪渠,可以将超出河道容积的洪水引导到其他地方。
泄洪渠可以采用混凝土、砖石等材料进行建设,确保其稳定性和排水能力。
泄洪渠的宽度和深度应根据降雨量和河道容积确定。
6.植被保护:在河道的两侧和周围种植适当的植被,可以有效地固定土地,减少泥沙的侵蚀和水流的冲刷。
植被保护可以采用草坪、灌木、乔木等植物进行,确保植被的密度和覆盖面积。
根据当地的气候和土壤条件,选择适合的植物进行种植。
以上是一个河道雨季施工设计方案,通过清淤、增加断面、建设防洪墙、设置冲沙装置、建设泄洪渠和植被保护等措施,可以提高河道的稳定性和抗洪能力,减少洪水对河道造成的损害。
同时,这些措施也可以增加河道的生态功能,保护土地和生物。
河道井点降水施工方案

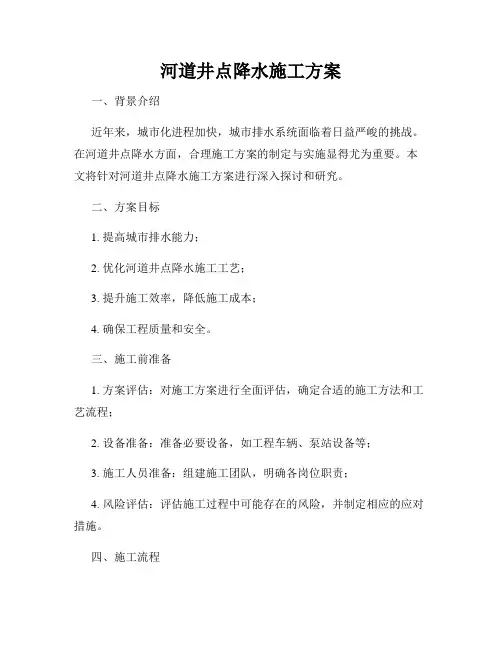

河道井点降水施工方案一、背景介绍近年来,城市化进程加快,城市排水系统面临着日益严峻的挑战。
在河道井点降水方面,合理施工方案的制定与实施显得尤为重要。
本文将针对河道井点降水施工方案进行深入探讨和研究。
二、方案目标1. 提高城市排水能力;2. 优化河道井点降水施工工艺;3. 提升施工效率,降低施工成本;4. 确保工程质量和安全。
三、施工前准备1. 方案评估:对施工方案进行全面评估,确定合适的施工方法和工艺流程;2. 设备准备:准备必要设备,如工程车辆、泵站设备等;3. 施工人员准备:组建施工团队,明确各岗位职责;4. 风险评估:评估施工过程中可能存在的风险,并制定相应的应对措施。
四、施工流程1. 现场勘察:深入了解河道井点的地质、水文等情况,为施工提供准确的数据支持;2. 施工图纸设计:根据勘察结果,制定详细的施工图纸,并与相关部门进行审核和确认;3. 现场施工:根据施工图纸指导,进行挖掘、布设管道、安装设备等工作;4. 施工监督:设立专人负责施工过程的监督和调度,确保施工按照设计要求进行;5. 工程验收:完成施工后,进行工程验收,确保施工质量符合要求。
五、施工工艺优化1. 挖掘工艺优化:使用先进的机械设备,提高挖掘效率,减少施工时间;2. 管道布设优化:根据地形地貌确定最佳布设位置,实现最大程度的排水效果;3. 设备安装优化:选用高效稳定的设备,减少故障次数,提高施工效率;4. 管道连接优化:采用科学合理的连接方式,确保连接牢固、密封性好;5. 工程施工优化:进行精细化施工管理,优化施工顺序,减少冗余操作。
六、安全措施1. 建立安全责任制:明确各岗位人员的安全责任,实施安全目标管理;2. 安全教育培训:对施工人员进行安全操作教育培训,提高其安全防范意识;3. 安全设施设置:配备必要的安全设施,如防护栏、警示标志等;4. 安全检查监督:定期进行安全检查,及时发现并处理潜在安全隐患;5. 应急预案制定:制定应对突发情况的应急预案,保障工程施工的安全进行。
河道降水工程施工方案

河道降水工程施工方案一、工程概述河道降水工程是指为了解决河道及周边地区的积水问题而进行的工程施工。
该工程设计方案将根据河道情况,采取降水工程技术手段,保障河道及周边地区的排水畅通,以防止因排水不畅所引发的洪涝灾害。
本次河道降水工程工程范围为XXX河道,在XXX市XX区境内,全长XX公里。
为了解决该区域的积水问题,设计方案将采取一系列的工程措施,并在施工过程中确保对周边环境的最小影响。
二、工程内容1. 河道疏浚河道疏浚是本次河道降水工程的重点内容之一。
通过对河道进行淤泥、杂物的清理,保证河道的通畅,改善水流的流速,减少水流的阻碍。
疏浚工程将采取机械疏浚和人工疏浚相结合的方式,确保对河道的全面清理。
2. 排水设施更新为了提高河道的排水能力,本次工程将对排水设施进行更新。
包括改善排水管线、增设雨水排放口,增加排水泵站等措施,以保障河道的排水畅通。
3. 河道修复对于河道的部分断裂、侵蚀等问题,本次工程将进行河道修复,包括河床石混凝土加固、岸线加固等工程内容,以确保河道的稳定性和安全性。
4. 周边环境保护在进行工程施工的过程中,将严格遵守环保法规,保护周边的水质和生态环境。
同时,在施工结束后,对施工区域进行清理和恢复,减少对周边环境造成的影响。
三、施工方案1. 施工前准备在开始施工前,需要对工程现场进行详细调查和勘测,确认工程范围和情况。
同时,制定施工方案和施工图纸,进行施工所需物资、设备的采购,组织人员进行安全、质量、环保等方面的培训和教育。
2. 施工技术和方法(1)疏浚工程疏浚工程将采用挖掘机、抓斗船等机械设备进行清理,对于淤泥和杂物较为严重的地方,将采取人工清理的方式进行。
在清理过程中,需要注意对于未爆炸物和有毒有害废物的处理,确保工程施工的安全。
(2)排水设施更新在排水设施更新的过程中,对于管线的改善,将采取不同的管道连接方法,确保管线的密封性和耐力。
排水泵站的增设也需要进行设备安装和技术调试,以保障设施的正常运行。
河道工程降水施工方案

河道工程降水施工方案第一章绪论1.1 项目背景近年来,随着城市化进程的加快和气候变化的影响,城市内河道因为受到城市排水系统的不断改造和污染物的不断排放,河道水质恶化,水量波动大,河道冲刷严重,增加了城市的防洪压力。
因此,对城市内的河道进行降水工程施工,是防洪防汛工作的一项重要内容。
1.2 项目概况本项目位于某市南区,是该市内流经城区的主要河道,河道长度约10公里,宽度约20米。
该河道因为受到城市污水排放的影响,河水淤积,水质差,经常发生冲刷现象。
为了改善河道水质和防洪防汛能力,需要对该河道进行降水工程施工。
1.3 项目目标本项目的目标是通过降水工程施工,改善该河道水质,减少水流波动,减轻河道冲刷,增强该河道的防洪防汛能力,提高城市内河道的环境质量。
第二章降水施工方案2.1 施工原则本项目的施工原则是科学规划、安全施工、绿色环保、高效运营。
在施工过程中,要尽量减少对河道生态环境的影响,保护河道周边的植被和周边居民的生活环境。
2.2 施工内容本项目的施工内容包括但不限于:河道清淤、底泥处理、水质改善、堤坡修复、水生物恢复等。
具体施工方案根据现场情况确定。
2.3 施工技术本项目的施工技术包括但不限于:机械清淤、生物修复、水生植被种植、河道调流等。
具体技术方案根据工程实际情况确定。
2.4 施工流程本项目的施工流程为:前期调查,方案设计,施工准备,施工实施,验收交付。
具体流程根据工程实际情况确定。
第三章安全保障措施3.1 安全风险评估在施工过程中,可能存在的安全风险包括但不限于:人身安全风险、设备事故风险、环境污染风险等。
项目施工单位要制定针对不同风险的应急预案和安全管理措施。
3.2 安全保障措施在施工过程中,项目施工单位要加强对施工人员的安全教育和培训,保证施工人员的安全意识和技能。
同时,要定期对施工设备进行检查和维护,确保设备正常运行。
在施工结束后,要进行环境保护措施,防止施工对周边环境造成污染。
第四章环保措施4.1 水质监测在施工前后,要对河道水质进行监测,确保施工对水质没有不良影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
降水方案
一、降水方案的选择
降水工程是指利用水文地质学原理,通过降水设计和降水施工,排除地表水体或降低地层中的滞水、潜水、承压水、基岩水、岩溶水等地下水的水位,满足建设工程的降水深度和时间要求,并对工程环境无危害性要求。
建设工程降水的技术方法有明排、真空点井、管井等。
几十年来成都地区降水设计、施工的经验证明,在北京地区采用管井法降水,是比较科学、经济、合理、安全的。
因此,本工程拟采用轻型井点降水。
二、降水方案与工程环境
由于该工程地处市区,周边已有建筑、构筑物和地下管线,如果降水方案、施工工艺及操作不当,有可能造成以下后果:
1、地面下沉、塌陷、淘空、地裂;
2、建筑物、构筑物、地下管线开裂、位移、沉降变形;
3、基坑边坡失稳,产生流沙、流土、管渗、潜蚀。
为了防止本次降水对周边环境的危害,本降水方案采取以下措施来对周边环境进行保护:
1、明确降水井井位与周边环境的关系。
2、增加滤料填塞厚度,减少含砂量。
3、增加降水井深度,以便从较深的地层取水,减小对建筑物、地下管网的危害。
4、减小单井抽水强度,减少影响范围。
1、井点布置:
对于铁路桥涵的基础在地下水丰富地段,一般采用单排环型布置,利用单排井点降水,降水深度不宜超过5m
首先进行基坑处原地面标高的测量,根据地面标高及基底设计标高确定基坑开挖深度,计算开挖坡率及开挖尺寸,依据开挖尺寸,在距离基坑边缘约1.0m处,布置井点吸水管位置。
2、高程布置:
井点吸水管的滤水管必须埋设在透水层内,埋设深度可按下式计算:
H1> h2+h1+il1 (m
h2:井点管埋置面至基坑底面的距离
hl:基坑底面至降低后的地下水位线的距离,一般取0.5~1.0m
i :水力坡度,环型井点降水一般取1/10
11 :井点管距基坑中心的水平距离(m)
按照上式计算出来的H1值,一般情况不超过6 m井点管露出地面高度不超过0 . 3 m,如果大于6 m,则要降低井点系统顶面标高。
3、施工顺序:
测量放线挖井点沟槽冲孔下设吸水井点管灌填粗砂滤料铺设集水管连接集水管与井点管安装抽水设备试抽正式抽水基础施工撤离井管
利用7.5KW高压水泵,通过软管与一根特制的①40钢管相连,钢管端
部设有喷水孔,由两名操作工人手持钢管在集水管位置上下抽动,直至成孔,成孔深度一般比滤管深度0.5m,冲孔时注意冲水管垂直插入水中,并
做左右上下摆动,成孔后立即拔出①40冲水管,插入井点管,坍塌,集水
管放入完成后,向孔内灌入少量粗砂,保证流水畅通。
每根井点管埋设完成后应检查其渗水性能,检查方法为,在正常情况下,井点口应有地下水向外冒出;否则从井点管口向管内灌清水,看管内水下渗情况,如果下渗越快,说明该管质量优良。
然后铺设①100集水钢管,集水管与井点水管之间的连接采用L=1.2m,
①40的橡胶软管连接,两头用铁丝拧紧,外涂抹黄泥,以防漏气,最后连接真空水泵进行试抽。
试抽的主要目的是检查接头的质量,井点的出水状况,真空泵的运转情况,如发现漏水、漏气现象,应及时进行加固或采用黄泥封堵处理,因为漏气会影响整套系统的正常工作,影响整体的降水效果。
井点降水在使用时,要求不间断的连续抽水,真空泵旁侧必须配有备
用发电机,一但停电,立即要进行恢复,否则可能造成基坑大面积坍塌,
井点降水的正常规律是“先大后小,先混后清”原则应立即检查纠正,在降水过程中,要派专人观测水的流量,对井点系统的维护观察。
护壁方案
一、工程特点
1 、场地环境
场地地处北京市大兴区兴水家园内,小区内已有建筑物、居民楼、道路等基础设施。
2 、工程难点场地内有道路、居民楼及地下管线等,必须有效地控制沟槽、基坑变形,确保不对周边拟建建筑施工造成影响。
二、护壁方案的选择
为了保证基坑开挖后已有建(构)筑物和地下管线不致于因为基坑四周土体变形而受到破坏,在选择护壁方案时,应对各种护壁方式对变形控制作出分析,在基坑安全的前提下,选择经济、合理的护壁方案。
目前北京地区基坑、沟槽支护经常采用的护壁方式有人工挖孔桩、机械钻孔灌注桩、锚拉桩和喷锚护壁。
人工挖孔桩、机械钻孔灌注桩、锚拉桩护壁最突出的缺点是造价高,工期长,降水难度大。
喷锚护壁是近年才进入城市建筑深基坑边坡支护的施工工艺,是采用锚杆加钢筋混凝土挡土板的支护结构,它是靠充分利用土层自身强度,并通过压力灌浆,使土体成为整个支护体系的一部分,与锚杆、喷射面板组成的柔性支护体系,从而达到控制变形的目的。
实践证明它是一种造价较低、施工进度较快,安全性、稳定性也较好的护壁方法;施工中与土方开挖交叉进行,不单独占用工期。
喷锚支护必须充分考虑到周边建筑基础形式、地下管线、电线等因素,否则在锚杆成孔施工时很可能会对这些地下设施造成损害。
另外,该方法必须与基坑土方开挖工作同期进行,交叉作业,工期影响因素多。
但是,这些问题皆可以通过良好的施工组织与管理,以及和施工各个方面的密切配合而得到解决。
在综合考虑造价、进度及施工安全保证的前提下,本工程基坑支护采用喷锚护壁。
㈡基坑护壁方案
经过计算、对比、分析,确定此支护设计。
在降水井开始运转,地下水位降至基坑深
度以下后,方能进行基坑、沟槽
开挖及基坑喷锚护壁施工
锚杆采用气动冲击钻机将? 40规格焊管打入土层、砂卵石层中,并通过锚杆前端灌浆孔高压灌入1:1 水泥浆形成全摩擦型锚杆。
面层采用喷射砼与钢筋网组成的钢筋砼板结构。
面层网筋采用? 6@30(0 300 钢
筋绑扎而成,横、纵向加强筋均采用1①14螺纹钢筋,锚杆端部与加强筋焊接。
喷射砼采用配合比为1:2:2 (水泥:砂:豆石)的C 2。
细石砼,喷射砼厚度50mmr 80mm。
三、喷锚护壁施工工艺喷锚护壁施工工序:基坑、沟槽开挖-- 修整壁面——喷射护面混凝土--测定锚杆位置—锚杆机就位—锚杆钻入设计深度—铺设钢筋网及加强筋—主筋与锚杆悍接—喷射砼—杆体进行压力灌浆—(挖土至下一层锚杆施工深度)—重复以上工作直至设计基坑深度。
1 .施工测量⑴开挖线施放严格按甲方提供的红线图和建筑基础平面布置图测放出基坑开挖线,并在整个喷锚护壁施工期间随时监测基坑土方开挖情况,严格按开挖图及开挖进度计划执行。
⑵锚杆定位测量由锚杆施工工长沿平整的坑壁面作标记,测量误差不超过5厘米。
2 .锚杆施工
⑴杆体选择
杆体选用?40钢管。
杆体的选择要求表面平直、内部畅通、杆体无裂痕、无创伤。
⑵杆体制作锚杆钻孔形成花管,杆体前端做成楔形。
⑶杆体安放钻机就位后,杆体前端对准设计孔位,并调整杆体倾斜角度至设计要求,然后将杆体击入至设计深度,击入过程中杆体应保持平稳、不变形。
3. 焊接
⑴杆体之间的焊接
焊接时首先应保证杆体内部畅通,同时焊接长度和焊接质量均应符合规范及设计要求。
⑵锚杆与主筋的焊接焊接检查中首先检查焊接面积是否符合设计要求,然后对虚焊重
点检查。
4 .喷射混凝土施工
⑴喷射混凝土施工前基坑璧上的虚土均全部清除、使坑壁较平直。
⑵喷射混凝土配合比为1:2:2 (水泥:砂:豆石)的细石砼。
⑶喷射混凝土厚度应达到设计要求,喷射施工完成后,对混凝土面板按规范进行养护。
⑷混凝土凝固一天后在有渗水的地方按规定在护壁上打排水孔进行排水引水。
5 压浆
⑴水泥采用32.5R普通硅酸盐水泥。
水灰比为1:1,压力在0.5〜1.0MP&在有地下水时浆液中加入速凝剂并增加水泥含量。
⑵每根锚杆压浆量应根据土质情况而定。
⑶浆液在制作过程中,严格按设计水灰比制作,并搅拌均匀。
制作好的浆液随搅随用,在浆液达到初凝之前全部压完。
