近6年一级建造师《市政案例》解析及评分标准
2024一级建造师-市政-金典案例

2024一建金典案例《市政》一、实务操作和案例分析题(一)背景资料:某项目部承建一项城市道路改建工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
面层为旧水泥混凝土路面上加铺5cm厚中粒式沥青混合料,3.5cm厚改性SMA沥青面层。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
项目部制定了如下施工方案。
(1)水泥面层施工前,对板底脱空部位和局部破碎处基底进行处理,采用非开挖式基底处理,处理前采用技术手段进行了探查,确定了空洞位置,采用地面钻孔注浆方法处理。
为控制旧水泥路面面层的反射裂缝,设计方案确定为土工格栅进行防治。
项目部确定的施工流程为:对旧水泥砼路面评定——A——土工格栅张拉、搭接和固定——B——铺沥青面层。
(2)下面层横缝采用斜接缝。
接缝施工时,先用熨平板预热接缝。
摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
(3)SMA施工时,拟采用振动压路机和轮胎压路机组合碾压,振动压路机振动碾压2遍,轮胎压路机碾压2遍。
1.下面层施工中存在多处违规操作,针对其中的问题给出正确的做法。
2.请指出SMA碾压时,振动压路机碾压原则是什么?为什么SMA不得采用轮胎压路机碾压?3.对板底脱空部位,应采用什么手段确定空洞位置?并指出A、B工序的名称。
4.说明把施工组织设计直接作为技术交底做法的不妥之处并改正。
(二)背景资料某市政工程公司承建一道路改建工程,基层为180mm水泥稳定碎石,面层为24cm厚5MPa水泥混凝土。
项目经理亲自参加了技术准备会议,并强调:“项目技术负责人作为工程质量的第一责任人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。
”水泥稳定碎石基层施工时,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12~15t三轮压路机碾压。
水泥混凝土路面施工工艺流程如下图指示水泥混凝土面层摊铺后,因表面没有及时覆盖,且天气炎热,表面游离水分蒸发过快,体积急剧收缩,导致出现不规则网状裂缝。
一级建造师市政公用精选案例分析与答案(含解题技巧-陈明教授)

精选案例分析在解答案例时,通过认真审题和思考,能够从题面叙述中出现的不全面、不正确、颠倒及错误的施工方法和管理作法中准确地寻找出所涉及的知识点,并在此基础上进行准确的分析和判断,以便正确回答所提问题。
精选出的案例,通过分析,提供解题思路,从而进行案例的综合分析。
下面根据案例题及分析的内容分项予以说明。
案例文字叙述的构成工程案例是将施工项目曾经发生过的,在技术操作及项目管理方面出现有关违背规范、规程、标准的实际事例,编排为一个有关联性的案例故事。
应从案例提问的角度,结合背景资料提示的相关内容进行思考分析。
本人花万元报名参加北京一内部一级建造师考试辅导班,该辅导班考前会发布押题,押题命中率百分之90左右,去年该辅导班考生全部高分拿证。
如果需要发布的押题可以联系我QQ935290270免费索取来者不拒一一发布希望大家都能顺利高分通过拿证案例由背景资料和所提问题组成。
背景资料一般包括综合介绍和事实描述两个部分。
1.综合介绍:作为背景资料的“前言概括”部分的描述,首先交代时间、地点、工程规模,描述“谁做,做了什么,怎么做的”等相关内容。
其中包括:时间:开竣工日期、施工周期、施工时间在冬期、雨期、夜间等;地点:市区、城市环路以内、城乡结合部、交叉路口、占用机动车道、靠近河边或邻近建筑物等;工程规模:路宽、路长、桥梁跨度、管径、管线长度、接口形式、结构物尺寸、中标价格等;工作程序及内容:例如,题目中经常出现施工组织设计、施工方案、工程交底、隐检验收、工程索赔、设计变更洽商、特殊过程、竣工资料编制整理、总包与分包在各方面的相互责任关系等工作程序和管理作法等相关内容。
2.事实描述:一般分小段落用文字叙述故事情节;或用发生如下事件,顺序排列1、2、3等工程情节等内容;分段文字描述:一般为一个层面的工程技术或管理知识或相关技术规范;发生事实描述:如拟采取的措施一、二、三或已发生的有缺陷的事件等。
一、所提问题注意所提问题是从哪个角度提出的,与背景资料叙述提示的内容是否关联,要判断技术操作的专业层次,注意区分是技术操作还是项目管理问题。
《市政工程》案例题分析:一级建造师考试【2】

《市政工程》案例题分析:一级建造师考试【2】参考解析:(三)1.公路工程施工的组织形式包括混合工作队式、部门控制式和矩阵式管理组织形式。
2.该桥梁工程采取矩阵式管理的组织形式是合理的,因为矩阵式管理组织形式适用于大型、复杂的工程项目。
3.预应力结构用钢材主要有预应力钢丝和预应力钢绞线。
预应力钢丝主要用于悬索桥悬索、斜拉桥拉索和预应力混凝土结构中。
预应力钢绞线主要用于预应力混凝土结构中。
4.桥梁工程中施工机械选择的一般原则是适应性、先进性、通用性和专用性。
5.合理选择桥梁工程施工机械的依据是工程量、施工进度计划、施工质量要求、施工条件、现有机械的技术状况和新机械的供应情况等。
6.桥梁基础施工机械中的钻孔设备主要有全套管钻机、旋转钻机、螺旋钻机、冲击钻机、回转式钻机、液压旋挖孔机。
全套管钻机主要用于大型桥梁钻孔桩的钻孔施工。
旋转钻机适用于各种各样的地质条件下的施工,是在大直径钻孔施工中使用最广泛的设备。
螺旋钻机用于灌注桩、深层搅拌桩、混凝土预制桩钻打结合法等工艺,适用土质的地质条件。
冲击钻机用于灌注桩钻孔施工,尤其是在卵石、漂石地质条件下具有明显的优点。
回转式钻机适用于除岩层外的各种土质地质条件。
液压旋挖桩孔机适用于除岩层、卵石、漂石地质外的各种土质地质条件,尤其是在市政桥梁及场地受阻的工程中使用。
7.施工单位采用液压旋挖桩孔机进行钻孔施工不合理,最好选择冲击钻机进行施工。
第33题笔记记录我的笔记(0) | 精选笔记(4)选择笔记标签:试题内容(4)答案解析(0)12345点击查看试题笔记(4)34(四)某排水厂站工程项目采用了固定单价施工合同。
工程招标文件参考资料中提供的用砂地点距工地4km。
但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20km的供砂地点采购。
而在一个关键工作面上又发生了几种原因造成的临时停工:5月20日至5月26日承包商的施工设备出现了从未出现过的故障;应于5月24日交给承包商的后续图纸直到6月10日才交给承包商;6月10日到6月12日施工现场下了罕见的特大暴雨,造成了6月13日到6月14日该地区供电全面中断。
一级建造师《市政公用工程管理与实务》案例与解析

1K411000城镇道路工程【案例一】某公司承接一项城镇主干道新建工程,全长1.8km 勘察报告显示K0+680—K0+920为暗塘,其他路段为杂填土且地下水丰富。
设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。
全路段土路基与基层之间设置一层200mm 厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图1所示项目部确定水泥掺量等各项施工参数后进行水泥土搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。
垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3天后进行下一道工序是施工。
1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。
2.水泥搅拌桩在施工前采用何种方式确定水泥掺量。
3.补充水泥搅拌桩地基质量检验的主控项目。
4.指出水泥稳定碎石基层施工中的错误并改正。
【案例二】项目部承接一项河道整治项目,其中一段景观挡土墙,长为50m,连接既有景观挡土墙。
该项目平均分5个施工段施工,端缝为20mm。
第一施工段临河侧需沉6根基础方桩,基础方桩按“梅花型”布置(如图3示)。
围堰与沉桩工程同时开工,再进行挡土墙施工,最后完成新建路面施工与栏杆安装。
一级建造师《市政公用工程管理与实务》案例与解析项目部根据方案使用柴油锤沉桩,遭附近居民投诉,监理随叫即停,要求更换沉桩方式,完工后,进行挡土墙施工,挡土墙施工工序有:机械挖土、A、碎石垫层、基础模板、B、浇筑混凝土、立墙身模板、浇筑墙体、压顶采用一次性施工。
1.根据图3所示,该挡土墙结构形式属哪种类型?端缝属哪种类型?2.计算a 的数值与第一段挡土墙基础方桩的根数。
3.监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?4.根据背景资料,正确写出A、B 工序名称。
【案例三】项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层,最后转换交通进行右幅施工。
一级建造师市政实务案例分析

案例总结道路案例1、该质量问题是由施工单位采用不合格品造成的,是施工过程中的质量隐患,不属于保修范围,因此要对质量问题负责.2、监理工程师应通知承包商暂停施工,不能口头向工程队发出指令。
3、施工技术文件包括:①施工组织设计②施工图设计文件会审、技术交底③原材料、半成品、构件等出厂合格证④出厂检验报告和复验报告⑤施工记录⑥隐蔽工程检查验收记录⑦工程质量检验评定资料⑧功能性试验记录⑨质量事故报告及处理记录、设计变更通知单、竣工验收文件等.4、施工技术准备工作包括:编制施工组织设计、熟悉设计文件、技术交底和测量放样.5、总包方负责汇集施工资料,整理所有的施工技术文件,并应随施工进度及时整理;分包方应主动移交分包工程的施工资料.6、监理工程师是按施工合同文件执行计量支付的,项目部应就此增加的工程量,事先征得设计变更和收集充分证据。
7、防止扬尘对层撒大水:改变了二灰稳定碎石的含水量,影响压实度,水渍集中处还可能造成翻浆。
8、薄层贴补:破坏基层的整体性,重车碾压时薄层将脱落。
9、沥青路面平接缝做法:先用直尺检查接缝处已压实的路面,切除不平整及厚度不符合要求的部分,涂刷粘层油并用熨平板预热,铺上新料后一起碾压,骑缝先横向后纵向碾压。
10、混凝土路面产生裂缝原因分析:①施工方式问题:三辊轴机组的直径应与摊铺层厚度匹配,控制摊铺速度,排式振捣机振捣②切缝问题:根据昼夜温差确定切缝的方式和深度③养护问题:养护时间可能太多,养护时间不得少于混凝土达到80%设计弯拉强度所需时间,一般14—21 天.设计弯拉强度达到100%,才能开放交通11、分包公司原因路面出现裂缝,总包方扣除其全部质保金作为维修费不妥,应由分包方进行维修,验收合格后,保修期满退换保证金12、分包方制定进度计划的依据:总包方的进度计划、分包合同、工期、分包项目工程量、施工方案及计划投入的工料机.13、处理暗塘索赔的依据:①招标文件、施工合同、经认可的施工计划、施工图②双方来往信件和会议纪要③具体的进度及现场的有关文件④工程检查验收报告⑤换填材料的使用凭证。
一级建造师市政经典案例分析剖析

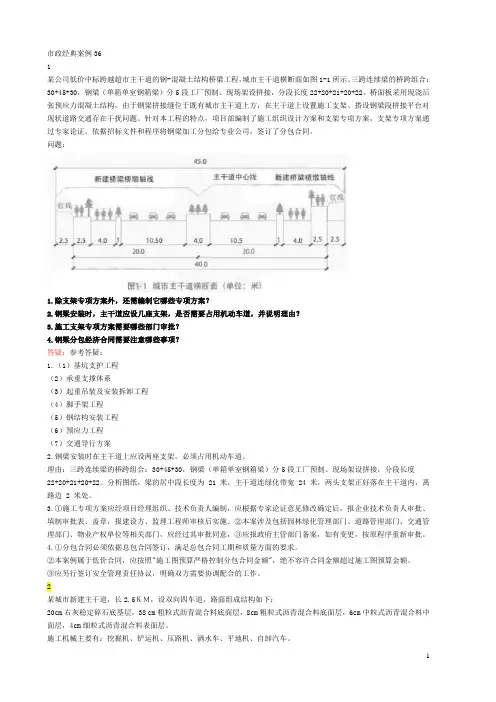

市政经典案例361某公司低价中标跨越超市主干道的钢-混凝土结构桥梁工程,城市主干道横断面如图1-1所示。
三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22。
桥面板采用现浇后张预应力混凝土结构,由于钢梁拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。
针对本工程的特点,项目部编制了施工组织设计方案和支架专项方案,支架专项方案通过专家论证。
依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。
问题:1.除支架专项方案外,还需编制它哪些专项方案?2.钢梁安装时,主干道应设几座支架,是否需要占用机动车道,并说明理由?3.施工支架专项方案需要哪些部门审批?4.钢梁分包经济合同需要注意哪些事项?答疑:参考答疑:1.(1)基坑支护工程(2)承重支撑体系(3)起重吊装及安装拆卸工程(4)脚手架工程(5)钢结构安装工程(6)预应力工程(7)交通导行方案2.钢梁安装时在主干道上应设两座支架。
必须占用机动车道。
理由:三跨连续梁的桥跨组合:30+45+30,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度22+20+21+20+22。
分析图纸,梁的居中段长度为 21 米,主干道连绿化带宽 24 米,两头支架正好落在主干道内,离路边 2 米处。
3.①施工专项方案应经项目经理组织、技术负责人编制,应根据专家论证意见修改确定后,报企业技术负责人审批、填制审批表、盖章,报建设方、监理工程师审核后实施。
②本案涉及包括园林绿化管理部门、道路管理部门、交通管理部门、物业产权单位等相关部门,应经过其审批同意,③应报政府主管部门备案,如有变更,按原程序重新审批。
4.①分包合同必须依据总包合同签订,满足总包合同工期和质量方面的要求。
②本案例属于低价合同,应按照"施工图预算严格控制分包合同金额",绝不容许合同金额超过施工图预算金额。
一级建造师案例实务答案+评分标准

三、案例分析题(一背景材料:某办公楼工程。
地下二层,地上十层,总建筑面积27000m3,现浇钢筋混凝土框架结构。
建设单位与施工总承包单位签订了施工总承包合同。
双方约定工期为20个月,建设单位供应部分主要材料。
在合同履行过程中,发生了下列事件:事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如图所示),该计划通过了监理工程师的审查和确认。
施工总精度计划网络图(时间单位:月)事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。
设计变更后,施工总承包单位及时想监理工程师提出了费用索赔申请(如表所示),索赔内容和数量经监理工程师审查符合实际情况.费用索赔申请一览表事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月:部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月.施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。
事件四:施工总承包单位根据材料清单采购了一批装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下图所示。
各种装饰装修材料占该批材料价款的累计百分比一览表序号材料名称所占比例(%)累计百分比(%)问题1。
事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?2. 事件二中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。
3. 事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总期的影响,分别判断施工总承包单位就工作K、H、F工期索赔是否成立?4。
事件四中,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。
参考答案:(满分:20分)1、事件一中,施工总包单位应该重点控制的线路为:①→②→③→⑤→⑧→⑩→(11)3分2、事件二中,索赔申请表中有下列不妥:(1)机械设备闲置费补偿计算不妥。
一级建造师案例实务答案评分标准

三、案例分析题(一背景材料:某办公楼工程。
地下二层,地上十层,总建筑面积27000m3,现浇钢筋混凝土框架结构。
建设单位与施工总承包单位签订了施工总承包合同。
双方约定工期为20个月,建设单位供应部分主要材料。
在合同履行过程中,发生了下列事件:事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如图所示),该计划通过了监理工程师的审查和确认。
施工总精度计划网络图(时间单位:月)事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月。
设计变更后,施工总承包单位及时想监理工程师提出了费用索赔申请(如表所示),索赔内容和数量经监理工程师审查符合实际情况。
费用索赔申请一览表事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后三个月:部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月。
施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。
事件四:施工总承包单位根据材料清单采购了一批装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比如下图所示。
各种装饰装修材料占该批材料价款的累计百分比一览表序号材料名称所占比例(%)累计百分比(%)问题1. 事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?2. 事件二中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。
3. 事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总期的影响,分别判断施工总承包单位就工作K、H、F工期索赔是否成立?4. 事件四中,根据“分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。
参考答案:(满分:20分)1、事件一中,施工总包单位应该重点控制的线路为:①→②→③→⑤→⑧→⑩→(11)3分2、事件二中,索赔申请表中有下列不妥:(1)机械设备闲置费补偿计算不妥。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(二) 背景资料 某公司以 1300 万元的报价中标一项直埋热力管道工程,并于收到中标通知书 50 天后,接到建设单位签订工程合同的通知。招标书确定工期为 150 天,建 设单位以采暖期临近为由,要求该公司即刻进场施工并要求在 90 天内完成该 项工程。该公司未严格履行合同约定,临时安排了一位具有一级建造师资格证 书且有类似工程经验的人担任项目经理。此外? 3.支架施工前对支架基础预压的主要目的是什么? 4.B 标连续梁施工采用何种方法最适合?说明这种施工方法的正确浇筑顺序。 [参考答案] 1.(本题 4 分) 河道管涵的断面必须满足施工期间河水最大流量要求(2 分); 管涵强度必须满足上部荷载要求(1 分); 管涵长度必须满足支架地基宽度要求(1 分); 2.(本小题 6 分) 还应考虑支架受力产生的非弹性变形(2 分)、支架基础沉陷(2 分)和结构物 本身受力后各种变形(2 分)。 3.(本小题 5 分) 消除地基在施工荷载下的非弹性变形(2 分); 检验地基承载力是否满足施工荷载要求(2 分); 防止由于地基沉降产生梁体混凝土裂缝(1 分)。 4.(本小题 5 分) B 标连续梁采用悬臂浇注法(悬浇法或挂篮法)最合适(1 分). 浇筑顺序主要为:墩顶梁段(0 号块)(1 分)→墩顶梁段(0 号块)两侧对称 悬浇梁段(1 分)→边孔支架现浇梁段(1 分)→主梁跨中合龙段(1 分)。
近 6 年一级建造师《市政案例》解析及评分标准
2010 年《市政公用工程管理与实务》案例题
(一) 背景资料 某城镇雨水管道工程为混凝土平口管,采用抹带结构,总长 900m,埋深 6m, 场地无需降水施工。项目部依据合同工期和场地条件,将工程划分为 A、B、C 三段施工,每段长 300m,每段工期为 30 天,总工期为 90 天。项目部编制的 施工组织设计对原材料、沟槽开挖、管道基础浇筑制定了质量控制保证措施。 其中,对沟槽开挖、平基与管座混凝土浇筑质量控制保证措施作了如下规定: (1)沟槽开挖时,挖掘机司机测量员测放的槽底高程和宽度成槽,经人工找平 压实后进行下道工序施工。 (2)平基与管座分层浇筑,混凝土强度须满足设计要求;下料高度大于 2m 时, 采用串筒或溜槽输送混凝土。 项目部还编制了材料进场计划,并严格执行进场检验制度。由于水泥用量小, 按计划用量在开工前一次进场入库,并作了见证取样试验。混凝土管按开槽进 度及时进场。由于 C 段在第 90 天才完成拆迁任务,使工期推迟 30 天。浇筑 C 段的平基混凝土时,监理工程师要求提供所用水泥的检测资料后再继续施工。
抽调具有所需焊接项目合格证,但已在其他岗位工作近一年的人员充实焊工班, 直接进入现场进行管道焊接。为保证供暖时间要求,工程完工后,即按 1.25 倍设计压力进行强度和严密性试验,试验后连续试运行 48 小时后投入供热运 行。 问题 1.指出建设单位存在的违规事项。 2.指出该公司选用项目经理的违约之处,说明担任本工程项目经理还应具备的 基本条件。 3.指出项目部抽调焊工做法中存在的问题,说明正确做法。 4.指出功能性试验存在的问题,说明正确做法。 [参考答案] 1.(本小题 5 分) 建设方存在的违规事项是:没在中标通知书发出之日起 30 日内签订合同,到 50 天后才签订合同(2 分);签订合同后,又要求缩短工期(1 分),违背了招 标文件和中标人的投标文件中约定工期 150 天的规定(2 分)。 2.(本小题 4 分) 违约之处为没有安排合同约定(2 分)的项目经理。 本工程项目经理还应是市政公用一级建造师(1 分),并持有建造师的注册证书。
3.(本小题 7 分) 项目部抽调焊工做法存在的问题是:对近一年没在焊工岗位工作的焊工,没有 进行操作技能考试,也没有进行岗前培训(2 分)。 正确的做法是:连续 6 个月(2 分)以上中断焊接作业,要重新进行原合格项 目(1 分)的操作技能考试合格后方可上岗,上岗前,应进行培训(1 分),安 全技术交底(1 分)。 4.(本小题 4 分) 强度试验的试验压力不是设计压力的 1.25 倍,应是设计压力的 1.5 倍;(2 分);试运行连续时间不是 48h 而是 72h(2 分)。
问题 1.项目部制定的质量控制保证措施中还缺少哪些项目? 2.指出质量保证措施(1)、(2)存在错误或不足,并改正或补充完善。 3.为什么必须提供所用水泥检测资料后方可继续施工? [答案] 1、项目部制定的质量保证措施中还缺少管道安装(2 分)、检查井砌筑(2 分)、 管道回填(两分)的控制措施。 2、质量保证措施(1)存在的错误是:机械挖到沟底标高(2 分)正确的做法 是:机械开挖时,槽底应预留 200~300mm 土层(1 分),由人工开挖至设计高 程、整平(1 分)。 质量保证措施(2)要完善的内容是:平基、管座分层浇筑时,应先将平基凿毛 冲洗干净,并将平基与管体相接触的腋角部位用同强度等级的水泥砂浆填满捣 实后,再浇筑混凝土。 3.(本小题 6 分) 监理要求提供水泥检测资料后再施工的理由是:水泥出厂超过三个月(2 分), 应重新取样试验(2 分),由试验单位出具水泥试验(合格)报告(2 分)。
