【安全】配电线路安全技术交底
配电工程施工安全技术交底模板

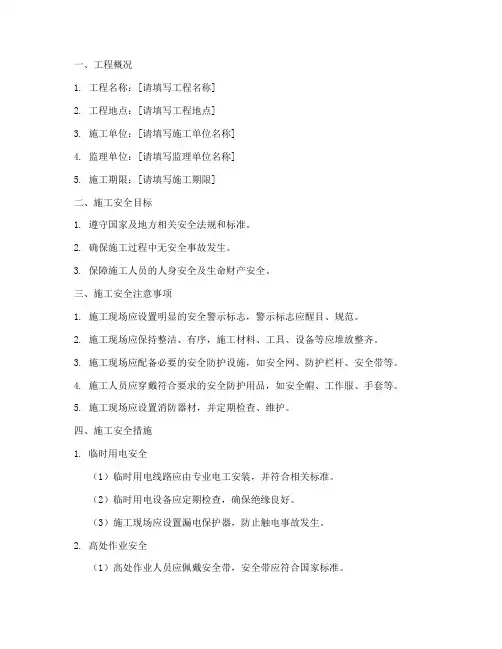

一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 施工单位:[请填写施工单位名称]4. 监理单位:[请填写监理单位名称]5. 施工期限:[请填写施工期限]二、施工安全目标1. 遵守国家及地方相关安全法规和标准。
2. 确保施工过程中无安全事故发生。
3. 保障施工人员的人身安全及生命财产安全。
三、施工安全注意事项1. 施工现场应设置明显的安全警示标志,警示标志应醒目、规范。
2. 施工现场应保持整洁、有序,施工材料、工具、设备等应堆放整齐。
3. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
4. 施工人员应穿戴符合要求的安全防护用品,如安全帽、工作服、手套等。
5. 施工现场应设置消防器材,并定期检查、维护。
四、施工安全措施1. 临时用电安全(1)临时用电线路应由专业电工安装,并符合相关标准。
(2)临时用电设备应定期检查,确保绝缘良好。
(3)施工现场应设置漏电保护器,防止触电事故发生。
2. 高处作业安全(1)高处作业人员应佩戴安全带,安全带应符合国家标准。
(2)高处作业平台应设置安全防护栏杆,并定期检查、维护。
(3)高处作业时,应确保作业人员与地面保持安全距离。
3. 电气设备操作安全(1)电气设备操作人员应具备相应资质,熟悉设备操作规程。
(2)电气设备操作前,应检查设备是否正常,确认无异常后方可操作。
(3)操作电气设备时,应严格遵守操作规程,确保操作安全。
4. 施工材料及设备安全(1)施工材料及设备应按照设计要求进行验收,确保质量合格。
(2)施工材料及设备应妥善保管,防止损坏、丢失。
(3)施工材料及设备应按照规定堆放,确保施工通道畅通。
5. 施工现场消防安全(1)施工现场应设置消防器材,并定期检查、维护。
(2)施工现场应禁止吸烟、使用明火,防止火灾发生。
(3)施工现场应设置消防通道,确保火灾发生时人员疏散畅通。
五、施工安全培训1. 施工单位应对施工人员进行安全教育培训,提高施工人员的安全意识。
10kV线路施工安全及技术交底

XXX2020年第一批固定资产投资项目施工安全及技术交底工程名称:xxx工程2020年7月19日XXX工程施工安全及技术交底由我单位承接设计工作的XXX公司2020年第一批固定资产投资项目XXX工程施工图设计已批复,现进入施工阶段,现我单位对该工程施工单位贵州宏电实业有限责任公司进行设计交底工作,交底内容包括线线路起讫点、线路路径走向、地形地质情况、线路配网自动化配置及安装、线路设计方案、施工安全作业等内容。
一、设计方案交底本工程新建一回10kV线路,起自35kVXXX站10kV间隔,止于35kVXXX站10kV镇南线27号杆。
完善线路网架结构,实现35kVXXX站10kV矿泉水线与35kVXXX站10kV镇南线形成环网。
路径长10.104km。
根据两条线路负荷情况,预计最大电流为97+124=221A,因此主线选择120mm2。
主要工程量:1、新建10kV架空线路,采用导线型号:JKLGYJ-120/20导线,路径长4.304km。
采用导线型号:JL/G1A-120mm2/20mm2导线,路径长4.691km。
分支线路采用导线型号:JKLYJ-10kV-70导线,路径长0.942km。
2、新建10kV电缆线路,站内配电室至JA1杆:利用站内电缆沟路径长100米,敷设电缆长度140m;JA14至JA15杆电缆直埋:电缆路径长67米,敷设电缆长度104m;电缆型号:ZC-YJV22-8.7/15kV 3×240;普通-YJV22-8.7/15kV 3×240。
3、本工程新立12米普通【190mm×12m,l】电杆110根;新立15米普通【190mm×15m×75kn.m】电杆8基;新立15米普通【190mm×18m×90kn.m】电杆1基;新立12米高强度【230mm×12m×100kn·m】电杆8根;新立15米高强度【230mm×15m×125kn.m】电杆2根;新立15米高强度【350mm×15m×250kn.m】电杆3根;新立L1D1铁塔8基。
配电室安全技术交底

(4)配电柜后面的维护通道宽度,单列布置或双列面对面布置不小于0.8m,双列背对背布置不小于1.5m,个别地点有建筑物结构凸出的地方,则此点通道宽度可减少0.2m:
(5)配电室内的母线涂刷有色油漆,以标志相序;以柜正面方向为基准,其涂色符合下表规定。
9、配电室应保持整洁,不得堆放任何妨碍操作、维修的杂物。
交底部门负责人:
年 月 日
接底人:
年 月 日
安全员:
年 月 日
(9)配电室的门向外开,并配锁。
(10)配电柜侧面的维护通道宽度不小于1m。
(11)配电室的照明分别设置正常照明和事故照明。
(12)配电室内设置值班或检修室时,该室边缘距配电柜的水平距离大于1m,并采取屏障隔离。
3、配电柜应装设电度表,并应装设电流、电压表。电流表与计费电度表不得共用一组电流互感器。
配电室安全技术交底
交底部门
时间
年 月 日
交底名称:配电室安全技术交底
交底内容:
1、配电柜或配电线路停电维修时,应挂接地线,并应悬挂“禁止合闸、有人工作”停电标志牌。停送电必须由专人负责。
2、配电室布置应符合下列要求:
(1)配电室围栏上端与其正上方带电部分的净距不小于0.075m:
(2)配电室的顶棚与地面的距离不低于3m。
4、配电室和控制室应能自然通风,并应采取防止雨雪侵入和动物进入的措施。
5、配电柜应装设电源隔离开关及短路、过载、漏电保护电器。电源隔离开关分断时应有明显可见分断点。
6、配电室应靠近电源,并应设在灰尘少、潮气少、振动小、无腐蚀介质、无易燃易爆物及道路畅通的地方。
配电室作业安全技术交底模板

一、交底对象1. 配电室作业全体人员。
2. 作业前需进行安全技术交底,确保作业人员充分了解作业安全要求。
二、交底内容1. 配电室安全操作规程(1)配电室应保持整洁、通风良好,不得堆放杂物。
(2)进入配电室前,应穿戴好绝缘鞋、绝缘手套、安全帽等个人防护用品。
(3)操作前,应仔细检查配电室内的设备、线路、开关等是否完好,发现异常情况应及时报告并处理。
(4)操作过程中,严禁触摸带电设备,禁止在带电状态下进行检修作业。
2. 配电室防火、防爆安全措施(1)配电室应设置灭火器、砂箱等消防设施,并定期检查、更换。
(2)禁止在配电室内吸烟、使用明火,严禁存放易燃、易爆物品。
(3)发现火情,应立即切断电源,并迅速采取灭火措施。
3. 配电室电气安全措施(1)配电室内的电气设备应定期进行维护、检修,确保其正常运行。
(2)操作电气设备时,应严格按照操作规程进行,不得擅自改变设备接线。
(3)电气设备发生故障时,应立即切断电源,防止事故扩大。
4. 配电室防触电安全措施(1)配电室内的电气设备、线路应定期检查,确保绝缘良好。
(2)操作电气设备时,应穿戴绝缘手套、绝缘鞋等防护用品。
(3)发现设备、线路漏电现象,应立即切断电源,并进行修复。
5. 配电室通风、防尘、防潮安全措施(1)配电室应保持通风良好,确保室内空气新鲜。
(2)操作过程中,应避免吸入有害气体。
(3)配电室地面应保持干燥,防止潮湿。
6. 配电室紧急疏散安全措施(1)配电室应设置明显的疏散指示标志。
(2)操作人员应熟悉疏散路线,确保在紧急情况下迅速撤离。
(3)配电室应配备急救箱、急救药品等应急设施。
三、交底要求1. 作业人员应认真听取安全技术交底,了解作业安全要求。
2. 作业人员应严格遵守安全操作规程,确保作业安全。
3. 作业过程中,如发现安全隐患,应立即停止作业,并及时报告。
4. 作业完成后,应对配电室进行安全检查,确保无安全隐患。
四、交底时间1. 每次作业前进行安全技术交底。
配电安装安全技术交底模板

一、交底目的为确保配电安装工程的安全进行,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象本交底适用于参与配电安装工程的全体施工人员、管理人员及监理人员。
三、交底内容1. 施工现场安全措施(1)施工人员必须佩戴安全帽,穿着符合规定的绝缘鞋,持证上岗。
(2)施工现场设置明显的警示标志,禁止无关人员进入。
(3)施工现场应配备必要的消防设施,如灭火器、砂箱等。
2. 配电安装基本要求(1)配电安装必须遵循国家相关标准和规范。
(2)配电线路敷设应采用三相五线制,确保线路安全可靠。
(3)配电箱、柜安装应符合下列要求:a. 配电箱、柜应固定在金属腿架上,电箱中心点与地面的垂直距离为1.4-1.6米,壁挂式箱底口距地高度为1.4米,安装垂直牢固。
b. 配电箱门上外侧设有配电编号、负责人及所控设备名称。
c. 电源电缆在室外采用埋地敷设,埋设深度为0.7米,电缆周围上下左右均匀铺50mm厚的细砂,上面用红机砖满铺保护,回填细土,加电缆走向标志桩。
d. 配电箱要有防雨防砸措施,设备控制箱配锁锁箱。
3. 电缆敷设(1)电缆敷设应采用沿墙穿管敷设,与地面之间采用埋地穿管敷设,不得地面明设。
(2)电缆终端接线端子,按规格大小选择接线端子(鼻子)压接牢固,电缆线相序用相色带缠绕整齐,电缆垂直固定在支架上。
(3)电缆按路别标明去向及用途。
4. 接地装置(1)现场采用TN—S接零保护系统。
(2)配电室内作一组重复接地装置,接地体选用符合要求的接地材料。
(3)重复接地电阻值小于等于10欧。
5. 安全注意事项(1)严格执行操作规程,持证上岗。
(2)穿戴好相应的劳保用品,正确操作。
(3)摇测电缆绝缘电阻值,二人操作,按操作规程正确使用并作记录。
(4)安装中精力集中,严禁酒后作业。
(5)发现安全隐患,立即停止作业,报告上级领导。
四、交底要求1. 施工人员应认真学习本交底内容,确保掌握安全操作技能。
2. 施工单位应将本交底作为培训内容,定期对施工人员进行安全教育和培训。
10kV配电网(三供一业、煤改电)安全技术交底记录

a)回松调节工具使绝缘子串承受全部导线及连接金具重力。 (5)安装其他附件。 a)悬垂线夹和防振锤的安装应符合设计规定的位置。 b)附件安装完成后,应复查绝缘子数量、外表质量、碗口朝向、R 或 W 销安装情况、金具螺 栓穿向、销钉开口等是否符合设计规范要求。 (6)跳线安装 a)跳线应使用未经牵引过后原状导线制作。 b)跳线应在耐张金具安装完毕后进行安装。 c)跳线长度宜采用现场模拟放样确定。 d)导线跳线,应使用同金属的材质或线夹,并安装在绝缘子端部与其连接,装好跳线一端, 再装另一端。 e)跳线安装后,应对跳线体进行整形,测量跳线弧垂及与跳线杆塔各构件间最小距离并做好 记录。不符合与塔身最小间隙距离要求的,要查明原因后重新安装直到满足规范及设计要求。 f)连接跳线的铜铝过渡板面应平整光洁,用汽油洗净后涂上电力复合脂,用细钢刷清除表面 氧化膜,保留 电力复合脂进行连接,逐个拧紧连接螺栓。
14)籽当距离≥600m 时,宜采用电磁波测距仪或全站仪测量; 15)因地形或障碍物等原因需改变杆塔位或拉线坑位置时,应会同设计和监理单位现场处理; 16)对设计平断面图中未标识的新增障碍物应重点复测。 交底人签名
接受交底人签名
安全技术交底记录
工程名称: 项目名称
土石方工程
施工单位
交底主持人 交底级别 交底作业项目:
(1)电缆敷设可用人力拉引或机械牵引。采用机械牵引可用电动绞磨或托。
(2)电缆在沟内敷设应有适量的蛇型弯电缆的两端、中间接头、电缆井内、过管处、垂直位 差处均应留有适当的余度。
措施并设专人监护,严禁用冲击工具或机械挖掘。 b)在挖掘过程中,如发现电缆盖板或管道则应立即停止工作,并报告现场工作负责人。 c)挖底面积<2m2 时,1 人挖掘。向坑外抛土时,应防止土石块回落伤人,严禁在坑内休息。 d)泥水坑和流砂坑开挖时,对渗水速度较快或较大较深的泥水、流砂坑,应采用机动水泵抽
安规配电安全技术交底模板

一、交底目的为确保配电作业安全,预防事故发生,提高作业人员的安全意识和操作技能,现将本工程配电作业的安全技术要求进行交底,请全体作业人员认真学习并严格遵守。
二、交底内容1. 安全规程学习- 作业人员必须熟悉并掌握《配电安规》的相关规定,了解配电作业的基本安全知识和操作规程。
- 作业人员应定期参加安全教育培训,提高安全意识和自我保护能力。
2. 作业现场安全要求- 作业现场应设置明显的安全警示标志,并保持整洁有序。
- 作业人员必须佩戴好安全帽、绝缘手套、绝缘鞋等个人防护用品。
- 作业现场禁止吸烟、饮酒,禁止使用非绝缘工具和设备。
3. 配电线路和设备安全- 高压电气设备:电压等级在1000V以上,作业人员必须穿戴绝缘防护用品,并严格按照操作规程进行操作。
- 低压电气设备:电压等级在1000V及以下,作业人员应确保设备接地良好,防止触电事故发生。
4. 保证安全的组织措施- 现场勘察制度:作业前必须对作业现场进行勘察,了解现场情况,制定安全措施。
- 工作票制度:所有配电作业必须办理工作票,明确作业内容、安全措施和责任人。
- 工作许可制度:作业前必须办理工作许可,确保作业安全。
- 工作监护制度:作业过程中必须有专人监护,及时发现和处理安全隐患。
5. 保证安全的技术措施- 停电:作业前必须确保设备停电,并挂好警示牌。
- 验电:作业前必须对设备进行验电,确保设备不带电。
- 接地:作业过程中必须对设备进行接地,防止触电事故发生。
- 悬挂标示牌和装设遮栏(围栏):作业现场必须设置明显的安全警示标志和遮栏。
6. 其他安全要求- 作业人员必须遵守作业纪律,不得擅自离岗。
- 作业过程中必须密切配合,确保作业安全。
- 作业完成后,必须清理现场,消除安全隐患。
三、交底要求1. 作业人员必须认真学习本交底内容,确保掌握相关安全知识和操作规程。
2. 作业过程中必须严格遵守安全规程,确保作业安全。
3. 任何人发现有违反安全规程的行为,有权制止并报告。
配电施工安全技术交底范本模板

一、工程名称:[工程名称]二、交底日期:[年]年[月]月[日]三、施工单位:[施工单位名称]四、分项工程名称:配电施工五、交底提要:为确保配电施工过程中的安全,特制定本安全技术交底,要求所有参与施工人员必须严格遵守。
六、交底内容:1. 施工前的准备工作:(1)熟悉施工图纸,了解配电系统组成、电气设备参数、线路走向等。
(2)对施工人员进行安全教育和培训,提高安全意识。
(3)检查施工工具、设备,确保其安全可靠。
(4)做好施工现场的布置,合理规划施工区域,确保施工安全。
2. 施工过程中的安全注意事项:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,对配电设备进行绝缘测试,确保绝缘性能良好。
(3)在配电设备附近施工时,应保持安全距离,防止触电事故发生。
(4)在施工过程中,禁止无关人员进入施工区域。
(5)在操作高压设备时,应穿戴绝缘手套、绝缘鞋等防护用品。
(6)操作设备时,严禁擅自改变设备参数,防止设备损坏。
(7)施工过程中,严禁吸烟、饮酒,保持施工现场整洁。
3. 施工过程中的应急处理措施:(1)发生触电事故时,立即切断电源,对触电者进行心肺复苏等急救措施。
(2)发生火灾时,立即使用灭火器进行灭火,并迅速撤离现场。
(3)发生意外伤害时,立即进行现场处理,并及时送医救治。
4. 施工后的验收:(1)施工完成后,对配电系统进行全面检查,确保其安全可靠。
(2)对施工过程中发现的问题进行整改,确保工程质量。
(3)做好施工记录,为后续维护提供依据。
七、注意事项:1. 施工人员必须按照本交底内容进行施工,确保施工安全。
2. 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
4. 施工单位应加强对施工现场的监督管理,确保施工安全。
5. 施工单位应按照国家相关法律法规,做好施工现场的安全生产管理。
八、附则:本安全技术交底自发布之日起执行,如有未尽事宜,由施工单位负责解释。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
架空线与摆动最大时树梢
0.13
0.05
0.50
最小垂直 距离/m
架空线同杆架设下方的通信广播线路
架空线最大弧垂与地面
架空线最大弧垂与暂设工程顶端
架空线与邻近 电力线路交叉
施工现场
机动车道
铁路轨道
1KV以下
1—10K
1.0
4.0
6.0
7.5
2.5
1.2
2.5
最小水平 距离/m
架空线电杆 与路基边缘
架空线电杆与 铁路轨道边缘
架空线边线与 建筑物凸出部分
1.0
杆高(m)+3.0
1.0
(4)架空线路必须有短路保护。采用熔断器做短路保护时,其熔体额定电流不应大于明敷绝缘导线长期连续负荷允许载流量的1.5倍,采用断路器做短路保护时,其顺动过流脱扣器脱扣电流整定值应小于线路末端单相短路电流。
(5)架空线导线截面的选择应符合下列要求:
安全技术交底表
表AQ—C11—1
编号
110
工程名称
施工单位
交底部位
工种
安全技术交底内容
配电线路安全技术交底
1、架空线路
(1)架空线路横担间的最小垂直距离不得小于表1所列数值;横担宜采用角钢或方木,低压铁横担角钢应按表2选用,方木横担截面应按80mm×80mm选用,横担长度应按表3选用。
表1 横担间的最小垂直距离(m)
1)导线中的计算负荷电流不大于其长期连续负荷允许载流量。
2)线路末端电压偏移不大于其额定电压的5%。
3)三相四线制线路的N线和PE线截面不小于相线截面的50%,单项线路的零线截面与相线截面相同。
4)按机械强度要求,绝缘铜线截面不小于10mm2,绝缘铝线截面不小于16mm2。
5)在跨越铁路、公路、河流、电力线路档距内,绝缘铜线截面不小于16mm2,绝缘铝线截面不小于25mm2。
五线
0.7
1.5
1.8
(2)架空线必须架设在专用电杆上,严禁架设在树木、脚手架及其他设施上。
(3)架空线路宜采用钢筋混凝土杆或木杆。钢筋混凝土不得有露筋、宽度大于0.4mm的裂纹和扭曲;木杆不得腐朽,其梢径不应小于140mm。
架空线路与邻近线路或固定物的距离
项目
距 离 类 别
最小净空 距离/m
架空线路的过引线、 接下线与邻线
(15)架空线路必须有过载保护。
采用熔断器或断路器做过载保护时,绝缘导线长期连续负荷允许载流量不应小于熔断体额定电流或断路器长延时过流脱扣器脱扣电流整定值的1.25倍。
(16)电杆的拉线宜采用不少于3根D4.0mm的镀锌钢丝。拉线与电杆的夹角应在30°—45°之间。拉线埋设深度不得小于1m。电杆拉线如从导线之间穿过,应在高与地面2.5m处装设拉线绝缘子。
(5)架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,敷设高度应符合架空线路敷设高度的具体要求,但沿墙壁敷设时最大弧垂距地不得小于2.0m。
(6)埋地电缆与其附近外电电缆和管沟的平行间距不得小于2m,交叉间距不得小于1m。
(7)电缆类型应根据敷设方式、环境条件选择,埋地敷设宜选用铠装电缆,当选用无铠装电缆时,应能防水、防腐。架空敷设宜选用无铠装电缆。
(17)接户线在档距内不得有接头,进线处离地高度不得小于2.5m。接户线最小截面应符合表1规定。接户线线间距及与邻近线路间的距离应符合表2的要求。
表1 接户线的最小截面
接户线架设方式
接户线长度/m
接户线截面/mm2
铜线
铝线
架空或沿墙敷设
10—25
6.0
10.0
≤10
4.0
6.0
表2 接户线线间及ቤተ መጻሕፍቲ ባይዱ邻近线路间距离
排列方式
直线杆
分支或转角杆
高压与低压
1.2
1.0
低压与低压
0.6
0.3
表2 低压铁横担角钢选用
导线截面/mm2
直线杆
分支或转角杆
二线及三线
四线及以上
16 25 35 50
∟50×5
2×∟50×5
2×∟63×5
70 95 120
∟63×5
2×∟63×5
2×∟70×5
表3 横担长度选用
横担长度/m
二线
三线、四线
接户线架设方式
接户线档距/m
接户线线间距离/mm
架空敷设
≤25
150
>25
200
沿墙敷设
≤6
100
>6
150
架空接户线与广播电话线交叉时的距离/mm
接户线在上部,600接户线在下部,300
架空或沿墙敷设的接户线零线和相线交叉时的距离/mm
100
2、电缆线路
(1)在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,并宜靠近用电负荷中心,固定点每楼层不得少于一处。电缆水平辐射宜沿墙或门口刚性固定,最大弧垂距地不小于2.0m。
(8)架空线在一个档距内,每层导线的接头数不得超过该层导线条数的50%,且一条导线应只有一个接头。
在跨越铁路、公路、河流、电力线路档距内,架空线不得有接头。
(9)架空线路绝缘子应按下列原则选择:
1)直线杆采用针式绝缘子。
2)耐张杆采用蝶式绝缘子。
(10)因受地形环境限制不能装设拉线时,可采用撑杆代替拉线,撑杆埋设深度不得小于0.8m,其底部应垫底盘或石块。撑杆与电杆的夹角宜为30°.
(2)埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。
(3)电缆线路应采用埋地或架空敷设,,严禁沿地面明设,并应避免机械损伤和介质腐蚀,埋地电缆路径应设方位标志。
(4)埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2.0m高到地下0.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍。
(11)直线杆和15°以下的转角杆,可采用单横担绝缘子,但跨越机动车道时应采用单横担双绝缘子,15°到45°的转角杆应采用双横担双绝缘子;45°以上的转角杆,应采用十字横担。
(12)架空线路的档距不得大于35m。
(13)架空线路的线间距不得小于0.3m,靠近电杆的两导线的间距不得小于0.5m。
(14)架空线必须采用绝缘导线。
(6)电杆埋设深度宜为杆长的1/10加0.6m,回填土应分层夯实,在松软土质处宜加大埋入深度或采用卡盘等加固。
(7)架空线路相序排列应符合下列要求:
1)动力、照明线在同一横担上架设时,导线相序排列是:面向负荷从左侧起依次为L1、N、L2、L3、PE。
2)动力、照明线在二层横担上分别架设时,导线相序排列是:上层横担面向负荷从左侧起依次为L1、L2、L3;下层横担面向负荷从左侧起依次为L1、(L2、L3)、N、PE。
