人工挖土方施工工艺

合集下载

人工挖土施工工艺标准

人工挖土施工工艺标准

人工挖土施工工艺标准一、适用范围本标准适用于建筑工程及一般构筑物的基槽和管沟人工挖土施工。

二、施工准备(一)机具设备铁镐、铁锹、手推车、风镐、空压机、钢尺、坡度尺、小线、梯子、测量仪器、土方密度检查仪器等。

(二)作业条件1.土方开挖前应详细查明施工区域内的地下、地上障碍物。

对位于基坑、管沟内的管线和相距较近的地上、地下障碍物已按拆、改或加固方案处理完毕。

2.建筑物、构筑物或管沟的定位控制线、水准基点已测设完毕,并经预检合格,已放好开挖灰线。

3.基坑(槽)、管沟位于地下水位线以下时应提前降水,将水位降至开挖底面下500mm时方可进行土方施工。

4.在城市施工要做好交通疏导方案,并经交通管理部门批准。

应根据场地情况合理安排施工便道、土方存放点、运输方式和支护方案。

5.夜间施工,施工场地应安装照明设施,危险地段应设置明显警示标志。

(三)技术准备编制人工挖土施工方案,并经审批,向操作人员进行技术安全交底。

三、操作工艺(一)工艺流程(二)操作方法1.测放开槽线基坑、基槽尺寸应满足结构和施工要求。

当基底为渗水土质,槽底尺寸应根据排水要求和基础模板设计所需基坑大小而定。

一般基底应比基础的平面尺寸增宽0.5~1m。

当不设模板时,可按基础尺寸和施工操作工作面、最小回填工作宽度要求确定基底开挖尺寸。

不加支护的基坑、基槽应根据土质条件、基坑深度、施工方法等确定边坡坡度。

当为无水基坑,且土层构造均匀时,边坡值可参照表1确定。

表1 深度在5m内的基坑、基槽(管沟)边坡的最陡坡度注:在软土沟槽坡顶不宜设置静载或动载;需要设置时,应对土的承载力和边坡的稳定性进行验算。

2.开挖、出土土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则。

土方开挖的分层深度不宜超过0.5m,多人分段开挖时,施工层面间应留出一定的安全距离。

边坡应随挖随修整,不加支护放坡开挖的基坑,应每隔5m设坡度尺,随时检查开挖坡度是否正确。

人工挖一般土方施工工艺及方法

人工挖一般土方施工工艺及方法

人工挖一般土方施工工艺及方法咱来说说人工挖一般土方这事儿哈。

一、施工前的准备。

施工前呢,得先把场地清理干净,那些个障碍物啊,就像调皮捣蛋的小怪兽,得统统赶走。

然后呢,要看看施工的图纸,就像看寻宝地图一样,搞清楚哪里该挖,挖多深。

测量放线也不能少,这就像是给咱的挖土工作画个框框,告诉咱从哪儿开始下铲子。

工具也得准备齐全呀,像铲子、镐这些,那可都是咱挖土的好伙伴。

二、挖土的过程。

挖土的时候呢,要按照一定的顺序来。

一般从边缘开始挖,就像吃蛋糕从边缘下叉子一样。

如果土质比较松软,那还好办,铲子轻轻一挖就起来了。

要是土质硬,就得拿出镐来,像个大力士一样把土敲松再挖。

挖的时候,可不能挖得太深或者太浅,得按照之前定好的深度来。

要是挖深了,就像不小心掉进了小坑,会给后面的工作带来麻烦;挖浅了呢,又不符合要求。

一铲子一铲子地挖,就像蚂蚁搬家一样,虽然慢,但是稳稳当当的。

三、土的堆放。

挖出来的土也不能乱放呀。

如果是在施工现场还有用处的土,就把它堆在不影响施工的地方,堆得整整齐齐的,像小山包一样。

要是没用的土,就得安排车子运走啦。

可不能让土堆得乱七八糟,把施工场地弄得像个垃圾场似的。

四、安全注意事项。

这安全可是重中之重呢。

咱挖土的时候,可别光顾着埋头苦干。

要时刻注意头顶上有没有东西掉下来,就像小松鼠在树林里找坚果的时候,还得留意有没有树枝掉下来砸到自己。

脚下也要小心,别踩空了掉进挖好的坑里。

要是有小伙伴一起干活,互相之间也要保持点距离,不然一铲子下去,不小心挖到对方就不好啦。

五、质量检查。

挖完土之后,要检查一下挖得合不合格。

就像做完作业要检查一样。

看看深度够不够,形状是不是符合要求。

要是有不符合的地方,就得赶紧补救,可不能偷懒哦。

人工挖一般土方虽然看起来简单,但这里面的门道可不少呢。

只要咱按照这些方法和工艺来做,就能把这活儿干得又好又快啦。

土方工程施工工艺

土方工程施工工艺

人工挖土1 范围本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。

2 施工准备2.1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。

2.2作业条件:2.2.1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。

2.2.2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。

2.2.3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。

2.2.4夜间施工时,应合理安排工序,防止错挖或超挖。

施工场地应根据需要安装照明设施,在危险地段应设置明显标志。

2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。

2.2.6熟悉图纸,做好技术交底。

3操作工艺3.1工艺流程:确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底3.2 坡度的确定:3.2.1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。

3.2.1.1密实、中密的砂土和碎石类土(充填物为砂土)一1.0m;3.2.1.2硬塑、可塑的粘质粉土及粉质粘土一1.25m;3.2.1.3 硬塑、可塑的粘土和碎石类土(充填物为粘性土)一1.5m;3.2.1.4坚硬的粘土一2.0m。

3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。

边坡最陡坡度应符合表1-1的规定。

3.3根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖。

各类土的边坡坡度表1-13.3.1开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。

3.3.2 开挖各种槽坑:3.3.2.1浅条形基础。

人工开挖施工方案

人工开挖施工方案

人工开挖施工方案人工开挖施工方案一、施工前准备工作1.确定开挖的范围和深度,并进行测量和标定。

2.清理施工区域,移除可能影响施工的障碍物和垃圾。

3.确定施工现场的安全措施,包括设置警示标志、搭建安全围栏等。

二、施工工艺1.标示施工区域:在施工区域的四周以及开挖的边缘设置标杆和红旗,以提醒周围人员注意安全。

2.开挖施工:a.逐层开挖:从上层开始逐层开挖,每次开挖不超过1.5米深度。

在每次开挖后测量开挖面的坡度,确保开挖的坡度符合设计要求。

b.挖土运输:用挖掘机将挖掘出的土方装载到运输车中,并将土方运输至指定的堆放场所。

c.控制开挖深度:根据设计要求,及时检查挖掘深度,确保开挖深度的准确性。

d.坡道施工:在较深或有倾斜的开挖区域,按照设计要求施工坡道,以方便施工人员和设备的进出。

e.处理地下管线:在施工过程中,发现管线应立即停工并向有关部门报告,等待专业人员进行处理。

f.漂移处理:开挖时,如发现露天坡地面存在局部漂移或塌方现象,应立即停工,采取相应的加固措施。

g.施工现场的日常处理:每天下班前,对施工现场进行清理,及时清理雨水,防止积水造成滑坡。

h.盖土封闭处理:如遇雨天,施工现场暂时停工,及时给施工现场盖上防雨布等措施,防止雨水对开挖面的冲刷。

i.施工废弃物处理:及时清运施工废弃物,确保施工现场的整洁。

三、施工安全要求1.施工人员必须佩戴合格的安全防护用具,包括安全帽、工作服、防护手套、防尘口罩等。

2.施工现场必须设置明显的警示标志,并进行警示宣传,以提醒周围人员注意施工区域。

3.遵守现场施工交通规则,保持施工现场道路的畅通,并设置指挥标志,引导交通。

4.施工过程中,禁止在工程面上吸烟,禁止饮酒、赌博等不良行为。

5.施工现场必须设有消防设备,并进行消防预案演习。

四、施工质量控制1.按照设计要求和规范进行施工,确保开挖的尺寸和坡度符合要求。

2.及时处理现场发现的施工质量问题,避免出现施工不符合要求的情况。

(完整)人工土方开挖及回填施工方案

(完整)人工土方开挖及回填施工方案

2人工土方开挖及回填施工方案5。

2.1人工土方开挖人工开挖的主要施工工具为镐、锹及撬棍等。

(1)挖土施工放坡根据现场察看,本工程土方为三类土。

按施工规范规定,人工开挖基坑不超过1。

5米,施工放坡比例确定为1:0.33.(2)土方堆放与外运可利用土方在开挖区外3米就近堆放,多余及不可利用的土方,项目部拟采用人力挑抬或用人力车进行土方外运。

(3)基坑排水基础土方工程施工期间,项目部决定在每条轴线基坑旁采用人开挖一条排水沟,排水沟宽300mm,起点深为200 mm按0.5%的坡度进行施工,且为保证排水沟的顺利工作,排水沟边坡定为1:0。

77。

在排水中遇个别地势较高处,人工开挖集水井作为过度。

(4)挖土注意事项:1、基坑土方开挖必须严格按施工方案进行,严禁超挖.2、基坑四周不得任意堆放材料.3、挖土过程中如出现土体较大位移,应立即停止挖土,分析原因,采取有效措施。

4、坑周围的地表水应及时排除。

5、开挖土方时应有足够的照明,电工应日夜值班。

(5)基坑下人坡道溜槽的搭设等土方挖至一定程度后,就组织人员用竹笆,防滑木条,方木搭设下人坡道,坡度为1:2。

(6)土方开挖质量要求和质量保证措施1)土方开挖质量要求1、主体部分开挖标高允许偏差±15cm。

2、边坡放坡允许偏差±25cm,但边坡不得挖陡.2)土方开挖质量保证措施1、开工前要做好各级技术准备和技术底工作。

施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,同监理单位办理验桩、验线手续.施工要配备专职测量人员进行质量控制。

2、要及时复撒灰线,将基坑开挖下口线测放到基坑底。

及时控制开挖土标高、做到5m扇形挖土工作面内,标高白灰点不少于2个。

3、认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖。

施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量。

土方工程施工工艺

土方工程施工工艺

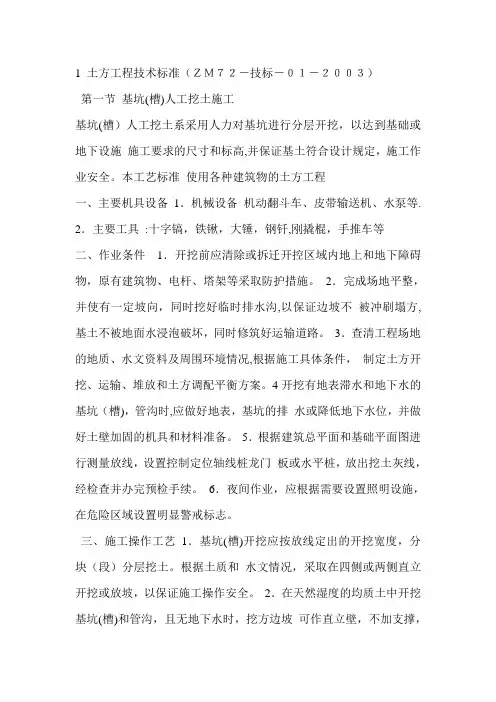

1 土方工程技术标准(ZM72-技标-01-2003)第一节基坑(槽)人工挖土施工基坑(槽)人工挖土系采用人力对基坑进行分层开挖,以达到基础或地下设施施工要求的尺寸和标高,并保证基土符合设计规定,施工作业安全。

本工艺标准使用各种建筑物的土方工程一、主要机具设备1.机械设备机动翻斗车、皮带输送机、水泵等. 2.主要工具:十字镐,铁锹,大锤,钢钎,刚撬棍,手推车等二、作业条件1.开挖前应清除或拆迁开控区域内地上和地下障碍物,原有建筑物、电杆、塔架等采取防护措施。

2.完成场地平整,并使有一定坡向,同时挖好临时排水沟,以保证边坡不被冲刷塌方,基土不被地面水浸泡破坏,同时修筑好运输道路。

3.查清工程场地的地质、水文资料及周围环境情况,根据施工具体条件,制定土方开挖、运输、堆放和土方调配平衡方案。

4开挖有地表滞水和地下水的基坑(槽),管沟时,应做好地表,基坑的排水或降低地下水位,并做好土壁加固的机具和材料准备。

5.根据建筑总平面和基础平面图进行测量放线,设置控制定位轴线桩龙门板或水平桩,放出挖土灰线,经检查并办完预检手续。

6.夜间作业,应根据需要设置照明设施,在危险区域设置明显警戒标志。

三、施工操作工艺1.基坑(槽)开挖应按放线定出的开挖宽度,分块(段)分层挖土。

根据土质和水文情况,采取在四侧或两侧直立开挖或放坡,以保证施工操作安全。

2.在天然湿度的均质土中开挖基坑(槽)和管沟,且无地下水时,挖方边坡可作直立壁,不加支撑,但挖方深度不得超过表1—1 的规定,基坑(槽)宽应稍大于基础规定的深度,但不大于5m 时,应根据土质和施工具体情况进行放坡,以保证不坍方。

其最陡容许坡度按表1—2 采用。

表1-1基坑(槽)管沟不加支撑时的容许深度3、当开挖基坑的土体含水量大而不稳定,或者基坑不稳定,或者受到周围场地限制需用较陡的边坡或直立开挖而土质较差时,应采用临时性支撑加固.开挖宽度较大的基坑,当在局部地段无法放坡,或下部土方受到基坑尺寸限制不能放较大坡度时,则应在下部坡脚采取加固措施。

人工挖土施工工艺

人工挖土施工工艺人工挖土施工工艺是指在建筑施工现场使用人力来进行挖掘和土方作业的一种工艺。

这种施工工艺在土地平整、修建基础等方面被广泛应用。

本文将介绍人工挖土施工工艺的流程、注意事项以及相关工具的使用。

1. 施工流程1.1 准备工作在施工之前,必须进行检查和准备工作,以确保施工能够顺利进行。

具体包括:•检查施工现场的地形和建筑设计图纸,确定挖掘的深度、宽度和长度等参数;•将施工现场围栏,确保安全;•根据工地环境和需要,选择适当的工具和人员。

1.2 挖掘土方挖掘土方是整个施工过程的重要步骤。

这其中需要注意以下几点:•根据图纸要求,确定挖掘深度和宽度等参数;•按照预定的区域逐步挖掘土方;•把挖掘好的土方收集在一起,放置在离挖掘现场较远的地方,以避免影响后续施工;•对于深度较大或硬度较大的土块,可以在施工现场使用钢筋、八字钢管等进行破碎或切割。

1.3 撤销施工在完成土方挖掘后,需要进行撤销施工,将工具及其它物品回收。

具体步骤包括:•将所有挖掘工具清理干净,集中放置;•拆除和撤销围栏;•将现场打扫干净、整齐。

2. 注意事项在施工中,需要注意以下几点:•建立安全意识,始终遵守安全规定,防止工作失误或意外事故;•按照图纸要求进行施工,避免过度挖掘或挖掘不足;•需要根据不同的土类选择适当的工具,以便提高工作效率和减轻劳动强度;•在挖掘深度较大的情况下,需要对挖掘现场进行支撑、加固等措施,以确保施工的安全性;•完成施工后,需要对现场进行清理和整理。

3. 相关工具在人工挖土施工过程中,需要使用一些工具来提高施工效率和减轻劳动强度,常用的工具包括:•挖掘机•铲子、镐、耙子等简单工具•钢筋、八字钢管等破碎工具•式样、水泥等填平土方时使用的工具以上工具在施工现场使用需要注意安全,严格遵守操作规范和注意事项。

结语本文介绍了人工挖土施工的工艺流程、注意事项以及常见的工具。

在进行施工时,需要建立安全意识,根据图纸要求进行施工,选择合适的工具,以确保施工的顺利进行。

人工挖土方整平工艺

人工挖土方整平工艺概述:人工挖土方整平工艺指的是通过人工操作,挖掘和搬运土方,以达到地面整平和平整的目的。

本文将介绍人工挖土方整平工艺的步骤和注意事项。

步骤:1. 使用挖掘机或铲车:首先,选择合适的挖掘机或铲车来进行挖掘和搬运土方工作。

根据工地的情况和需求,选择适当的设备来提高工作效率。

2. 确定挖土的范围:根据工程设计和实际需求,确定需要挖掘和搬运土方的范围。

标记出挖土边界,确保挖掘的准确度。

3. 开始挖土:使用挖掘机或铲车开始挖掘土方。

根据工程要求,按照设计深度和坡度进行挖掘。

确保挖掘的坡度和边界的精确性。

4. 搬运土方:将挖掘的土方搬运到指定的地点。

使用合适的设备和技术,将土方平稳地搬运到目的地。

5. 整平土地:完成挖掘和搬运土方后,对土地进行整平。

使用平整机或翻转机等设备将土地平整,以确保地面平整度符合要求。

注意事项:1. 安全第一:在进行挖土方整平工艺时,要注重安全。

操作人员应接受培训,并穿戴好个人防护装备,确保操作过程安全可靠。

2. 精确度要求:挖土方整平工艺要求精确度高。

在挖掘和搬运土方时,要确保按照设计要求进行操作,避免出现偏差。

3. 环境保护:在进行挖土方整平工艺时,要注意环境保护。

遵守相关的环境保护法律法规,合理利用挖掘和搬运的土方资源。

4. 合理规划:在进行挖土方整平工艺前,应进行合理的规划。

确定挖土的范围和目的地,合理安排工作流程,提高工作效率。

以上是人工挖土方整平工艺的步骤和注意事项。

通过按照这些步骤进行操作,并注意相应的注意事项,可以确保挖土方整平工艺的顺利进行。

)人工挖土石方工程施工工艺流程

)人工挖土石方工程施工工艺流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!人工挖土石方工程施工工艺流程人工挖土石方工程是土木工程中常见的一项施工任务,其工艺流程需要严谨的规划和执行。

人工挖土施工工艺

人工挖土施工工艺人工挖土施工工艺是在土方工程中常用的一种施工方法,旨在通过人工手段挖掘或移除土壤、岩石等材料,以达到地基处理、土方整平、建筑施工等目的。

本文将介绍人工挖土施工的具体步骤和操作要点。

1. 施工前准备在进行人工挖土施工之前,需要进行必要的施工前准备工作。

主要包括以下内容:1.1 工程测量根据工程的设计要求,进行必要的测量工作。

确定挖土的位置、范围和深度,并标记出相关参考点和线,以便后续施工操作的参考。

1.2 环境保护在进行挖土施工前,需要对施工现场进行环境保护措施。

确保施工区域的周边环境不受施工工艺造成的污染或破坏。

1.3 施工设备准备根据施工工艺的要求,准备好所需的工具设备和机械设备。

例如挖掘机、推土机、铲车等。

确保设备的正常运转和施工的高效进行。

2. 挖土施工步骤人工挖土施工主要包括开挖、运输和疏浚等步骤。

以下将详细介绍每个步骤的操作要点。

2.1 开挖开挖是人工挖土施工的第一步,需要根据设计要求将土壤、岩石等材料挖掘出来。

具体步骤如下:1.根据挖土位置和深度,在施工现场进行开挖标志的设置,确保挖掘范围的准确性。

2.使用挖掘机等设备,按照设计要求逐层进行挖掘。

注意挖掘机的操作技巧,避免对周边的管线、结构物等造成损害。

3.挖掘完成后,对挖掘坑的边缘和底部进行清理和修整,确保坑壁的垂直度和底部平整度符合要求。

2.2 运输运输是人工挖土施工中的重要环节,主要是将挖掘出的土壤、岩石等材料运送到指定的堆放区或处理区。

具体步骤如下:1.根据施工现场的布置和运输距离,选择合适的运输工具,例如铲车、运输车辆等。

2.将挖掘出的土壤、岩石等材料装载到运输工具上,并注意装载的平稳性和安全性。

3.按照指定的运输路线和方式,将材料运输到指定的堆放区或处理区,并进行合理的堆放或处理。

2.3 疏浚疏浚是人工挖土施工中的一个重要环节,主要用于清理水道、河道等地方的淤泥和杂物,保证水域的通畅。

具体步骤如下:1.根据疏浚的位置和范围,进行必要的疏浚标记和测量,确定施工的范围和深度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 人工挖土施工工艺标准
(Q/TJJG1-01-01-2003)
1.1 适用范围及涉及的强制性条文
1.1.1本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土,深度不超过2m。

1.1.2 本项工艺所涉及的国家工程建设标准中主要的强制性条文:
(1)土方开挖的顺序、方法必须与设计工况相一致。

(GB50202-2002)
1.2 施工准备
1.2.1 主要机具:尖头铁锨、平头铁锨、手锤、手推车、梯子、铁镐、撬棍、潜水泵、木桩、塔尺、铁钉、水准仪、坡度尺、小线、钢尺等。

1.2.2 作业条件
1.2.2.1 土方开挖前,应根据甲方提供的图纸了解地下管线等障碍物的位置,并应根据与之相适应施工方案,将施工区域内的地上、地下障碍物清除和处理完毕。

1.2.2.2 建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。

1.2.2.3 做好排水准备,备好水泵,胶管等,在施工区域内,要挖临时性排水沟。

1.2.2.4 夜间施工时,应合理安排工序,防止错挖或超挖。

施工场地应根据需要安装照明设施,在危险地段应设置明显标志。

1.2.2.5 开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。

1.2.2.6 熟悉图纸,做好技术交底。

1.3 工艺流程与操作工艺
1.3.1工艺流程:
1.3.1.1 土方开挖的顺序、方法必须与设计工况相一致(GB50202-2002)。

1.3.2 操作工艺
1.3.
2.1 坡度的确定
在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定时,可不放坡,不加支撑。

(1) 密实中密的砂土和碎石类土(充添物为砂土)1.0m;
(2) 硬塑可塑的粘质粉土及粉质粘土1.25m;
(3) 硬塑可塑的粘土和碎石类土(填充物为砂土)1.5m;
(4) 坚硬的粘土2.0m。

1.3.
2.2 超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。

边坡最佳坡度应符合表1.
3.2.2的规定。

各类土的边坡坡度表1.3.2.2
1.3.3 根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。

挖土完成后,应按设计要求进行钎探。

1.3.3.1 开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。

1.3.3.2 开挖各种槽坑
(1) 浅条形基础。

一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。

碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。

(2) 管线沟。

与浅的条形基础开挖基本相同,仅沟帮不切直修平。

按现场导测的水准点往下返出沟底标高,当挖土接近设计标高时,再从两端的沟底标高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。

(3) 开挖放坡的坑(槽)和管沟时,应先按施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3m左右做出一条,以此线为准进行铲坡。

深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。

(4) 开挖大面积浅基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。

1.3.4 开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。

开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔2~3cm,在槽帮上钉水平标高小木橛。

在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底标高。

最后由两端轴线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。

1.3.5 基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。

在开挖过程中往槽边弃土时,应保证边坡和直立帮的稳定。

当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过1.5m。

在柱基周围、墙基或围墙一侧,不得堆土过高。

1.3.6 开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。

1.3.7 土方开挖一般不宜在雨季进行。

在雨季挖槽时工作面不宜过大。

应分段、逐片的分期完成。

雨季开挖基坑(槽)或管沟时,应注意边坡稳定。

必要时可适当放坡或设置支撑。

同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。

施工时,应加强对边坡、支撑、土堤等的检查。

1.3.8 土方开挖不宜在冬期施工。

如必须在冬期施工时,其施工方法应按冬施方案进行。

采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。

开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。

如基坑(槽)开挖完毕后,有较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。

如遇开挖土方引起临近建筑物(构筑物)的地基及基础暴露时,应采用防冻措施,以防产生冻结破坏。

1.4 质量标准
1.4.1 主控项目
1.4.1.1 柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。

土方开挖工程质量标准见表1.4.1.1。

表1.4.1.1
1.4.2 一般项目
1.4.
2.1 槽梆、槽底应平整,槽内无大面积积水。

1.4.
2.2 土方开挖的质量的一般项目允许偏差值见表1.4.2.2。

表1.4.2.2
1.5 成品保护
1.5.1 对定位标准桩、轴线引桩、标准水准点、龙门板等,挖土运土时不得碰撞。

并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。

定位标准水准点,也应定期复测检查是否正确。

1.5.2 土方开挖时,应防止临近已有的建筑物或构筑物、道路、管线等发生下沉或变形。

必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。

1.5.3 施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。

如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,加以保护。

在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关部门的书面同意,施工中应采取措施,以防损坏管线。

1.6 主要质量控制点
1.6.1 基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。

如个别地方超挖时,其处理方法应取得设计单位同意,不得私自处理。

1.6.2 软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间再对称挖土,在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。

1.6.3 基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。

如基础不能及时施工时,可在基底标高以上留出30cm厚土层,待做基础时再挖掉。

1.6.4 施工顺序不合理;土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。

1.6.5 开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。

如排水设施、支撑结构所需的宽度,在开挖前均应考虑。

1.6.6 基坑(槽)或管沟边坡不直不平,基底不平:应加强检查,随挖随修,并要认真验收。

1.7 安全与环保
1.7.1 人工挖土宜在白天进行,夜间施工要有充足的照明。

1.7.2 在夜间施工时,应严格执行市政府有关夜间生产作业的有关规定。

1.7.3 非专业电工不得私自接线。

1.7.4 作业前应作好相应的安全技术交底。

1.7.5 施工时应注意防止车辆碰撞,各铁器碰伤。

1.7.6 在施工时应在四周作好相应的围档防尘。

1.7.7 土方外运时,运土的车辆要苫盖严密,不得洒落。

1.8 质量记录
本工艺标准应具备以下质量记录:
1.8.1 工程定位测量、放线、水准点引测记录;
1.8.2 工程定位测量、放线、水准点引测经过记录;
1.8.3 基坑(槽)工程施工验收记录;
1.8.4 地基触(钎)探记录记录;
1.8.5 地基触(钎)探记录记录;
1.8.6 地基处理工程验收记录。

青年人首先要树雄心,立大志,其次就要决心作一个有用的人才。

相关文档
最新文档
