施工组织设计方案(水生态修复)

合集下载

水域生态修复施工组织设计

水域生态修复施工组织设计

水域生态修复施工组织设计1. 引言本文档旨在设计水域生态修复施工的组织方案,以确保修复工程的顺利进行。

修复水域生态对于保护水生物多样性、恢复水域生态功能至关重要。

为了实现这一目标,我们将采取以下措施来组织施工工作。

2. 施工队伍组织为了保证施工工作的高效进行,我们将组建一个专业的施工队伍。

该队伍应当包括以下成员:- 施工经理:负责整体项目管理,协调各方合作,解决施工过程中的问题。

- 生态专家:提供水域生态修复方面的专业知识和指导,确保施工过程符合生态修复的要求。

- 工程师:负责具体的施工设计和施工方案的实施。

- 工人:根据工程师的指导进行具体的施工工作。

3. 施工准备工作在施工开始之前,我们需要进行一些准备工作,以确保施工的顺利进行。

这些准备工作包括:- 完善施工方案:根据生态专家的建议,制定详细的施工方案,确保每项修复工作得以实施。

- 购买施工设备和材料:根据施工方案的要求,购买所需的设备和材料,提前储备以备施工使用。

- 培训工人:对参与施工的工人进行培训,确保他们了解施工方案和操作规程。

- 确定施工时间表:根据施工工作的复杂程度和时间要求,确定施工的开始和结束时间,制定详细的时间表。

4. 施工过程管理为了保证施工过程的顺利进行,我们将采取以下管理措施:- 日常巡视:施工经理和生态专家定期对施工现场进行巡视,监督施工质量和进度。

- 及时沟通:施工队伍成员之间应保持良好的沟通,及时解决施工过程中的问题。

- 质量控制:施工经理和工程师负责对施工质量进行检查和控制,确保修复工程符合要求。

- 安全管理:施工队伍应确保施工过程中的安全,采取必要的安全防护措施,确保工人和环境的安全。

5. 施工结束后的监测与评估修复施工结束后,我们将进行监测与评估工作,以确保修复效果的达到预期。

监测与评估内容包括:- 水质监测:对修复水域的水质进行定期监测,评估修复效果。

- 生物监测:对修复水域中的生物多样性进行定期监测,评估修复效果。

水环境治理工程施工组织设计

水环境治理工程施工组织设计

水环境治理工程施工组织设计一、项目概述本文档旨在提供水环境治理工程施工组织设计的详细计划和安排。

该项目旨在改善水环境质量,提供清洁和可持续的水资源供应。

二、项目目标1.实施适当的水环境治理工程,包括水体污染治理和生态环境恢复。

2.提高水环境质量,确保水资源的可持续利用。

3.保护和恢复水生态系统,促进物种多样性和生态平衡。

三、施工组织设计1.施工队伍组建:选择经验丰富且具备相关技能的施工人员。

确保施工队伍的人员数量和质量满足项目需求。

2.施工场地准备:检查和清理施工场地,确保其适合进行水环境治理工程。

确保施工场地符合安全要求,制定安全措施和紧急预案。

3.施工过程安排:制定详细的施工计划,确保施工过程顺利进行。

安排合理的施工工序和时间,确保高效率和质量。

监督施工过程,及时发现和解决问题。

4.资源管理:确保施工所需的材料、设备和人力资源及时供应。

管理和监控资源使用,避免浪费和损耗。

5.质量控制:制定严格的质量控制标准和流程。

进行质量检查和测试,确保工程质量符合要求。

6.安全管理:制定安全管理计划和安全操作规程。

培训施工人员,提高安全意识和技能。

7.环境保护:采取措施防止施工对环境造成污染。

管理施工产生的废弃物,确保合理处理和处置。

四、风险管理施工过程中可能面临以下风险:1.人员安全事故风险:加强安全培训和监测,确保施工人员的安全。

2.施工质量风险:严格按照质量控制标准进行施工和检查。

3.环境污染风险:采取有效的环境保护措施,避免对周边环境的污染。

4.项目进度延误风险:合理安排施工工期,加强施工过程的监督和管理。

五、项目实施计划1.项目启动:确定项目目标和计划,成立施工组织团队。

2.施工准备:场地清理和准备、资源采购和准备。

3.施工执行:按照施工计划进行施工,管理和监督施工过程。

4.质量控制:定期进行质量检查和测试。

5.环境保护:采取环境保护措施,合理处理废弃物。

6.完工验收:进行工程竣工验收和质量评估。

水库水生态修复工程施工组织设计方案样本

水库水生态修复工程施工组织设计方案样本

水库水生态修复工程施工组织设计方案样本目录一、前言 (3)1.1 编制目的 (3)1.2 工程背景 (4)1.3 设计原则与目标 (5)二、工程概况 (6)2.1 工程简介 (7)2.2 工程地点与环境 (8)2.3 工程规模与内容 (9)三、施工组织设计 (10)3.1 施工组织管理体系 (11)3.2 施工方案 (13)3.2.1 施工流程 (13)3.2.2 施工方法 (15)3.2.3 施工技术措施 (16)3.3 施工资源计划 (17)3.3.1 劳动力安排 (18)3.3.2 材料供应 (19)3.3.3 设备与设施需求 (20)3.4 施工进度计划 (21)3.4.1 施工阶段划分 (22)3.4.2 施工时间安排 (23)3.4.3 施工进度保障措施 (24)四、施工期环境保护与水土保持 (26)4.1 环境保护措施 (27)4.1.1 施工期污染源控制 (28)4.1.2 生态保护措施 (28)4.1.3 环境监测与应急响应 (29)4.2 水土保持措施 (31)4.2.1 水土流失预防与治理 (32)4.2.2 水土保持监测与评估 (32)4.2.3 水土保持补偿机制 (33)五、施工安全管理与应急预案 (35)5.1 施工安全管理 (36)5.1.1 安全生产责任制 (37)5.1.2 安全教育培训 (38)5.1.3 安全检查与隐患排查 (39)5.2 应急预案与处置 (40)5.2.1 应急组织体系 (41)5.2.2 应急预案编制 (43)5.2.3 应急处置流程 (44)一、前言随着人类对自然环境的深入了解和持续发展的强烈追求,水库水生态修复工程已成为当今重要的环保工程之一。

本施工组织设计方案样本旨在针对特定水库的水生态修复工程进行规划与设计,以确保工程的高效实施和预期效果的达成。

随着经济社会的发展,许多水库面临着水体污染、生态退化、水资源短缺等问题,严重影响了当地生态环境及居民的生活质量。

生态修复施工组织设计

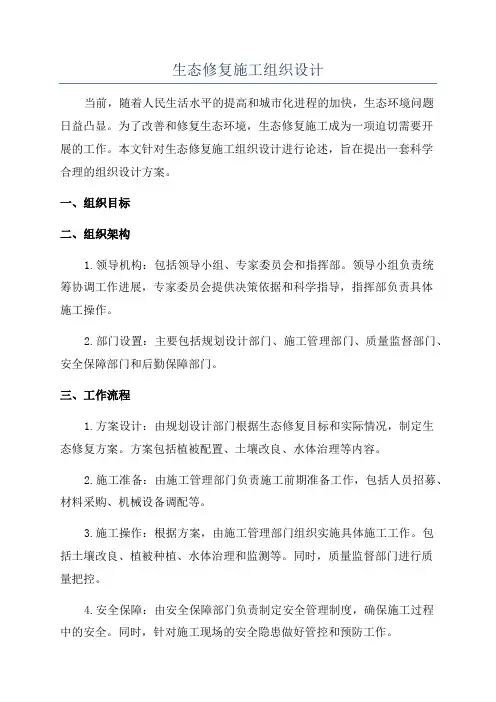

生态修复施工组织设计

生态修复施工组织设计当前,随着人民生活水平的提高和城市化进程的加快,生态环境问题日益凸显。

为了改善和修复生态环境,生态修复施工成为一项迫切需要开展的工作。

本文针对生态修复施工组织设计进行论述,旨在提出一套科学合理的组织设计方案。

一、组织目标二、组织架构1.领导机构:包括领导小组、专家委员会和指挥部。

领导小组负责统筹协调工作进展,专家委员会提供决策依据和科学指导,指挥部负责具体施工操作。

2.部门设置:主要包括规划设计部门、施工管理部门、质量监督部门、安全保障部门和后勤保障部门。

三、工作流程1.方案设计:由规划设计部门根据生态修复目标和实际情况,制定生态修复方案。

方案包括植被配置、土壤改良、水体治理等内容。

2.施工准备:由施工管理部门负责施工前期准备工作,包括人员招募、材料采购、机械设备调配等。

3.施工操作:根据方案,由施工管理部门组织实施具体施工工作。

包括土壤改良、植被种植、水体治理和监测等。

同时,质量监督部门进行质量把控。

4.安全保障:由安全保障部门负责制定安全管理制度,确保施工过程中的安全。

同时,针对施工现场的安全隐患做好管控和预防工作。

5.质量评估:由专家委员会利用科学测评方法,对施工效果进行评估和监测。

并根据评估结果进行调整和改进。

6.后期保障:由后勤保障部门负责施工结束后的保养和维护工作,确保生态修复效果的持续发展。

四、人员配置1.领导机构:各部门负责人、领导小组成员、专家委员。

2.规划设计部门:规划设计师、生态学家、环境工程师等。

3.施工管理部门:工程师、项目经理、技术人员、劳务人员等。

4.质量监督部门:质量监督员、检测人员等。

5.安全保障部门:安全主管、安全员等。

6.后勤保障部门:管理人员、维护工人等。

五、资源支持1.资金:生态修复施工组织需要充足的资金支持,可以从政府拨款、企业捐赠、社会募捐等渠道筹集资金。

2.技术支持:需要与科研机构合作,借助科研成果和技术支持,提高生态修复施工的效果和质量。

水域环境整治工程施工组织设计方案

水域环境整治工程施工组织设计方案

水域环境整治工程施工组织设计方案1. 引言本文档旨在提出一份水域环境整治工程施工组织设计方案,以确保工程的顺利实施并最大限度地减少对环境的影响。

2. 工程概述水域环境整治工程的目标是改善特定水域的水质和生态环境,以保护生态系统的健康和提升水域的生态功能。

主要包括水质改善、水生物栖息地恢复和污染物清除等方面的工作。

3. 施工组织设计3.1 人员组织项目将设立专门的施工组织机构,包括项目经理、技术专家、工程师和施工人员等。

项目经理将负责整个工程的协调管理,技术专家将提供必要的技术支持,工程师将负责具体的设计和施工工作,施工人员将执行实际施工任务。

3.2 施工进度安排根据工程规模和要求,可进行适当的施工分期,确保施工的顺利进行。

同时,需要制定详细的施工计划,明确各个施工阶段的时间安排和任务分工,以确保按时完成工程。

3.3 环境保护措施为减少对环境的负面影响,需要采取一系列的环境保护措施,包括但不限于以下几个方面:- 施工期间严禁污染水源,确保施工现场周边的水质不受影响;- 使用环保材料和设备,减少对环境的污染;- 严格管理施工垃圾和废弃物,做到分类处理和妥善处理;- 保护水生植物和水生动物,避免对生态环境造成破坏。

3.4 安全管理工程施工过程中,安全是至关重要的。

需要建立健全的安全管理制度,确保施工人员和周边居民的人身安全。

具体措施包括但不限于:- 安全教育和培训,确保施工人员具备必要的安全知识和技能;- 执行安全操作规程,严禁违规作业;- 定期进行安全检查和隐患排查,及时消除安全隐患。

4. 结束语本文档提出了一份水域环境整治工程施工组织设计方案,旨在确保工程的顺利进行并减少环境影响。

在实施过程中,需要严格按照设计方案执行,并密切关注施工进度和环境保护措施的执行情况,以确保工程的质量和安全。

某生态流域山水林田湖草保护修复工程-施工组织设计(投标用)

某生态流域山水林田湖草保护修复工程-施工组织设计(投标用)

某生态流域山水林田湖草保护修复工程-施工组织设计(投标用)1. 项目概述本项目是针对某生态流域的山水林田湖草生态环境进行保护和修复的工程项目。

本项目旨在通过合理规划和施工组织设计,实现生态环境的恢复与保护,提高区域生态系统的稳定性和可持续性发展。

2. 施工组织设计原则本次施工组织设计遵循以下原则:2.1 安全第一在施工过程中,安全始终是首要考虑的因素。

所有施工活动都必须符合国家安全法规和相关标准,保证施工人员的安全和健康。

2.2 环保优先在施工过程中,要充分重视对环境的保护。

采取合理的施工技术和措施,减少对环境的污染和破坏,最大限度地保护生态系统的完整性。

2.3 资源合理利用在施工过程中,要合理利用资源,减少资源的浪费。

选择合适的材料和设备,并制定科学合理的施工计划,确保资源的有效利用。

2.4 施工效率高在施工过程中,要以提高效率为目标。

合理组织施工流程,优化资源配置,提高施工速度和施工质量,确保项目按时完成。

3. 施工组织设计内容根据项目要求和上述原则,本次施工组织设计包括以下内容:3.1 施工流程设计制定详细的施工流程和计划,包括施工阶段划分、工序安排、时间节点等。

根据项目实际情况和工程要求,确定合理的施工顺序,确保施工进度和质量。

3.2 施工技术选型根据工程需要,选择适当的施工技术和方法,包括土方开挖、渠道建设、植被恢复等。

确保施工技术与环境的适应性和可行性,提高施工效率和质量。

3.3 资源配置方案制定资源配置方案,包括人力、材料、设备等资源的合理组织和调度。

充分考虑项目规模、地理条件等因素,确保资源的充足和合理利用。

3.4 安全管理措施制定全面的安全管理措施,包括工地安全、劳动保护、应急预案等。

加强对施工人员的安全教育和培训,确保施工过程中的安全可控。

3.5 环境保护措施制定科学的环境保护措施,包括土壤保护、水源保护、生态系统保护等。

加强环境监测和治理,减少施工对环境的影响,保护生态环境的完整性。

水生态修复施工组织设计方案

水生态修复施工组织设计方案

水生态修复施工组织设计方案1.施工组织设计原则(1)科学性原则:根据水生态系统的特点和问题,科学确定修复的目标和方法,确保施工工作符合科学原则。

(2)系统性原则:将修复工程与周边环境相结合,确保整个水生态系统的恢复和修复。

(3)可行性原则:根据实际情况确定的施工目标和方法,确保施工组织设计方案的可行性和可操作性。

2.施工组织设计步骤(1)确定修复目标:根据水生态系统的状况和问题,确定修复的目标,例如提高水质、恢复湿地等。

(2)选择修复方法:根据修复目标,选择适合的修复方法,例如湿地植被修复、水质净化等。

(3)确定施工方案:根据修复方法,制定具体的施工方案,包括施工工艺、施工时间、施工队伍等。

(4)制定工作计划:根据施工方案,制定详细的工作计划,明确各项工作的时间节点和责任人。

(5)配备施工人员和设备:根据施工方案和工作计划,组织配备合适的施工人员和设备,保证施工工作的顺利进行。

(6)制定安全措施:制定详细的安全措施,确保施工过程中工作人员的安全,防止事故的发生。

(7)监督和检查:建立有效的监督和检查机制,对施工工作进行定期检查和评估,及时发现和解决问题。

3.施工组织设计方案的内容和要点(1)施工工艺和方法:根据修复目标和问题,选择适合的施工工艺和方法,例如湿地植被修复的方法、水质净化的工艺等。

(2)施工时间安排:根据修复需要和水生态系统的特点,合理安排施工时间,避免对水生态系统的影响。

(3)施工队伍组成和分工:根据施工需要,确定施工队伍的组成和分工,确保施工工作有条不紊进行。

(4)施工设备和材料:根据施工工艺和方法,确定所需的施工设备和材料,确保施工所需的设备和材料供应充足。

(5)安全措施和防护措施:制定详细的安全措施和防护措施,确保施工过程中人员的安全,防止事故的发生。

(6)监督和管理机制:建立有效的监督和管理机制,对施工工作进行监督和管理,及时发现和解决问题。

(7)环境保护措施:制定环境保护措施,防止施工工作对周围环境造成污染,保护水生态系统的完整性。

水利修复工程施工组织设计

水利修复工程施工组织设计

水利修复工程施工组织设计一、工程概况水利修复工程是指对水坝、水闸、河道、渠道、泵站等水利设施进行修复、加固、改造和维护的工程。

本工程为某地区受损的水利设施修复工程,主要包括修复水坝、水闸、河道和渠道,以及改造和维护泵站等设施。

工程地点位于某地区,施工期限为6个月。

二、施工组织设计1. 施工准备在施工前,应进行详细的现场调查和勘测,了解受损水利设施的具体情况,制定修复方案。

同时,组织施工人员培训,提高施工技能和安全意识。

准备必要的施工设备和材料,确保施工顺利进行。

2. 施工进度计划根据工程量和施工条件,制定合理的施工进度计划。

本工程分为四个阶段:第一阶段为水坝、水闸修复;第二阶段为河道、渠道修复;第三阶段为泵站改造和维护;第四阶段为工程验收。

每个阶段的施工时间分别为1.5、2、1.5、1个月。

3. 施工方法及工艺(1)水坝、水闸修复:采用灌浆、加固、防渗等方法进行修复。

首先清理受损部位的杂物,然后进行灌浆处理,加强坝体的稳定性。

对于水闸,修复受损的闸门和阀门,确保其正常运行。

(2)河道、渠道修复:清除河道、渠道内的杂物和淤泥,修复受损的河堤、渠道衬砌,保持水流畅通。

对于严重的受损部位,进行加固处理,提高其抗冲刷能力。

(3)泵站改造和维护:对泵站内的设备进行维修、更换,提高泵站的供水能力。

同时,对泵站的建筑物进行加固、防渗处理,确保其安全运行。

4. 质量管理及安全措施(1)质量管理:严格按照国家相关标准和规范进行施工,加强质量监督和检查,确保工程质量。

对于关键部位和重要环节,进行验收合格后方可进行下一道工序。

(2)安全措施:加强施工现场的安全管理,设置安全警示标志,制定安全事故应急预案。

对施工人员进行安全教育,提高安全意识。

确保施工现场的安全秩序。

5. 环境保护及文明施工(1)环境保护:在施工过程中,注意保护周边环境,避免破坏生态环境。

对施工产生的废弃物进行妥善处理,减少对环境的影响。

(2)文明施工:遵守施工现场的文明施工规定,保持施工现场的整洁有序。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

铜陵市双木建设有限责任公司芜湖县陶辛镇人民政府芜湖县陶辛镇千年古水系综合治理-沙墩村水生态修复与整治项目施工组织设计铜陵市双木建设有限责任公司施工组织设计目录第一部分编制依据第二部分工程概述第一节工程概括第二节设计概括第三节气象水文第三部分施工部署第四部分主要分项施工方案第一节施工放线的施工方案第二节土方工程施工方案第三节荷花池施工方案第四节绿化工程施工方案第五节道路施工方案第六节建筑、构筑物施工方案第七节广场工程施工方案第七节季节施工方案第八节养护管理期施工方案第九节雨、夜施工及农忙保勤措施第五部分确保工程质量的技术及组织管理保障措施第一节质量目标第三节质量保证体系第四节质量保证措施第六部分施工总体进度的计划以及管理保障措施第一节工程施工进度计划第二节工期保证措施第七部分安全、文明施工保证措施第一节安全防护措施第二节文明施工措施第三节环境保护措施第四节临时用电安全措施第五节保护道路、管线的措施第六节文物保护措施第七节机械设备安全管理措施第八节扬尘治理措施第八部分主要施工材料准备预案第一节主要施工材料进场计划第二节机械设备管理措施第九部分临建搭设预案第一节施工平面布置第十部分与各参建单位配合和协调第一节与设计、监理单位配合与协调第二节与业主配合与协调第十一部分附表第一部分、编制依据1、芜湖县陶辛镇千年古水系综合治理-沙墩村水生态修复与整治工程施工图纸2、招投标文件,3、现行法律法规,4、施工合同在编制过程中,我们立足于施工的专业化、机械化、标准化,重点工程重点安排,做到方案切实可行、经济合理,满足于高标准建设的需要。

第二部分、工程概述第一节工程概况建设单位:芜湖县陶辛镇人民政府设计单位:芜湖市宏宇工程设计咨询有限责任公司监理单位:青岛华鹏工程咨询集团有限公司施工单位:铜陵市双木建设有限责任公司本工程为芜湖县陶辛镇千年古水系综合治理-沙墩村水生态修复与整治项目工程,位于芜湖县陶辛镇南,为香湖岛一期、二期工程的延续,占地约164亩。

主要内容为道路工程、荷花池工程、广场工程、绿化工程、建筑及构筑工程、旅游公厕工程。

第二节设计概况1、道路工程:景观主干道1380.5m,宽2.5m;休闲步道2604.0m,宽1.3m;坡度1.5%。

道路铺砖铺法:素土夯实 100厚碎石垫层 100厚C15砼 20厚水泥砂浆结合层 50厚广场砖(面包砖)面层2、荷花池工程:挖方29350.7m3;荷花池壁3087.9m长护坡。

3、广场工程:广场工程包含中心广场台阶工程、铺砖工程、荷花女雕塑(由甲方确定)。

广场砖型由甲方确定,砖厚30mm。

广场做法:素土夯实 150厚块石垫层30厚细石找平层 C20砼现浇台阶广场砖4、绿化工程:马尼拉草坪2059.2m2;樱花136棵(早樱),组团种植集中绿地内,规格H240以上,胸径8-10cm,3.5m高处定干。

桃树73棵,位于景观主干道两侧面包转树池内,胸径6,自然全冠。

5、建筑、构筑工程:本工程含方亭4座、休憩椅4组、连廊3座、石拱桥1座、木栈桥1座。

采取市场询价方式,由供货方二次设计再施工、安装。

6、旅游公厕工程:位于香湖岛三期东南角,建筑面积33.7m第三节气象水文芜湖属亚热带季节性气候区,气候温和湿润,四季分明,夏季多偏东风,冬季多东北风,平均风速2.4m/s,基本风压值0.35KN/m2。

根据历史气象资料显示,12月后开始进入冬季,持续时间到来年的3-4月份,冬季潮湿、寒冷。

历年极端最高气温:39.5℃;历年极端最低气温:-13.1℃;土壤冻结深度:0.13cm。

施工布置时应充分考虑季节性天气对施工的影响,应积极做好相应施工管理工作。

第三部分、施工部署(一)队伍设营组织先遣人员,调配部分机械进入施工现场工作。

同时指挥部要密切与建设单位、设计单位、监理单位关系,作好施工准备;并积极地与地方政府及有关部门取得联系,征得支持和协助组织。

施工管理和技术人员,对整个合同段进一步现场调查,结合工程任务划分,安排队伍设营,认真调查水电及料源情况、协助和施工等。

(二)技术准备1、全面复测根据现场监理工程师或设计代表提供的工程定线资料和现场测量标志资料,认真搞好交接桩工作,组织测量人员对合同段内线路中线及高程进行贯通和闭合测量,并向相邻合同段延伸复测,资料整理后报请监理工程师确认,同时放出用地界限,并对主要构造物具体位置进行放桩,设置控制桩点及临时水准点。

2、工地试验室根据工程情况,本工程不设置配套的工地试验室,委托有资质的实验单位作为本工程的所有的材料及工程检测任务。

并配备既有理论知识,又有丰富施工经验的试验人员主持工作。

(三)临时设施1、供电用电就近由村庄架设临时线路引入施工场地。

2、供水本段工程沿线地下水充沛,生产用水就地取水解决。

3、排污及垃圾处理为达到保护环境、防止污染的目的,施工现场设置临时排污沟渠、沉淀池,对施工中产生的污水、泥浆作集中处理,并对生活及生产垃圾集中堆放,外运处理,最大限度地保证施工区域自然环境不被破坏。

(四)临时用地施工临时用地尽量利用征地界内土地。

弃土场地在设计文件指定的地点,与地方政府做详细的协商后,在少占耕地、少破坏植被、尽量保护当地自然环境和生态平衡的原则下选定具体地点;其它施工场地、便道、办公及生活用地、仓库与料场等就地租用尽量少占或不占耕地。

(五)设备、人员、材料运到施工现场的安排1、设备、人员动员周期我单位将在2日内做好人员、设备的动员和安排布署。

管理人员1天内到达施工现场,组建项目经理部,与业主取得联系,开展息息相关业务工作;前期施工人员2天内到达施工指定地点,着手临建和施工准备工作;首批投入施工的机械设备3日内到达施工地点,保养维修,做好施工前的准备工作。

2、设备、人员、材料进场施工准备过程中,设备、人员、材料依照“先进、足量、精干、合格”的原则,并根据投标时的承诺,快速、安全运抵现场。

(六)、组织机构安排(后附组织机构表)我们以精干、高效的原则,选择有能力、有经验、懂业务的骨干人员,组建“工程项目经理部”。

经理部设项目经理、项目技术负责人,并配设具有相应资历的质检员、施工员、安全员、财务负责人和计划负责人。

(七)、计划工期及进度安排1、工期安排原则1)、依据招标文件中给出的工程数量和我单位计划在本工程中投入的资源设备,以招标文件中规定的工期为前提,运用网络技术,统筹兼顾,合理进行工期安排。

2)、在保证施工安全、工程质量的基础上,优化资源配置,挖掘机械设备潜力,充分发挥企业综合优势,确保在计划工期内完成施工任务。

3)、以组织流水施工、均衡生产为基本方法。

2、工期及施工进度安排(后附进度计划横道图)1)、工期安排计划开工日期:二O一七年五月十八日计划竣工日期:二O一七年六月二十六日第四部分主要分项工程施工方案第一节施工放线施工方案为了保证本工程的平面位置和几何尺寸符合设计图纸要求,并达到合格标准,对平面及高程控制如下:由项目经理组织负责平面坐标及高程传递,项目施工人员负责施工现场平面、道路、广场地形及地形标高测量,项目部技术质量部门负责平面坐标及高程的设控验收。

一、测量方案测量人员在与业主方、规划设计单位、监理单位交验水准点和坐标基准点后,对在本施工范围内的桩位进行必要的保护,并及时做好导线复测,导线点的加密,水准点的复测和加密等测量工作;对所交导线点,水准点进行现场拴桩。

在附近固定物上做好拴桩标记,并填写拴桩记录。

在条件允许的情况下,对有关桩位砌筑保护,并立标牌注明,注意保护字样。

1、施工测量技术要求1.1本工程施工测量依据及相关标准、规范、规程:1.1.1《施工图纸》;1.1.2《建筑工程施工测量规程》(DB11T446-2007);1.1.3《工程测量规范》(GB50026-2007);1.2对业主提供的控制点进行复核测量,符合精度要求后再进行工程的施工测量。

1.3场区内按施工情况需要增设水准点,测量精度按不低于二级水准测量精度进行测量。

2、测量主要仪器设备经纬仪、水准仪、测量标杆、水准标尺、小线等。

3、施工测量成果的检查和检测为了确保设计的等高线位置和标高,必须有严格的检查和检测制度,施工控制测量成果,自检和驻地监理审批,向监理工程师提出检测申请。

检测均按照规定的同等级精度作业要求进行,及时提出成果报告,一般检测差应小于2倍中误差。

4、施工测量措施4.1控制网的测量:用全站仪对组成控制网的各点间测量,均采用四个测回。

4.2数据处理:控制网所测得的数据进行平差计算,求得边与角的中误差,满足测量精度要求后方可使用。

4.3桩点保护:控制网中所设置的各点均采用混凝土包顶端带十字的Φ16以上螺丝钢,露出混凝土高度不大于15mm,以免变弯而影响测量精度。

4.4施工过程中边桩测量:在施工过程中,根据控制桩置镜精确测量区中线及边线,同时埋设护桩的恢复。

施工边桩要定期进行复核测量,消除开挖沉降或土方填筑对其带来的负面影响。

4.5测量管理措施:开工前对测量人员进行测量知识、测量规范,测量仪器使用等方面进行培训,测量人员应认真理解图纸,发现问题及时上报,得到书面答复才能按图进行测量放样。

二、现场及地形高程测量根据业主提供的高程控制点,用水准仪引测高程,并将高程测设标注到绘制的测设图上,用以计算土方工程量。

三、平面定位对于曲线形道路在场内可做出圆心的情况下,可先测出中心位置,钉立中心桩,沿中心桩根据图纸设计半径画弧,定出道路中心线,如场内有构筑物阻挡,无法钉立中心桩的情况下,先测设道路中心线两交点坐标并钉立控制桩,连接两点做直线,找出中心点,将经纬仪置于中心桩开始旋转,按视线方向,从仪器处量取放样图所给定道路中心距离,依次定出曲线上各控制点,使曲线平滑。

四、高程测量在道路变坡点处,增设高程控制桩,其它同平面定位。

技术要点:根据道路铺装设计平面图,采用水准仪精确放样,编制施工测量、放样表及中线交点及转交点桩位的设置,沿边线每隔3-5米(变坡、转弯和超高点)在路肩部位挖一个50-100厘米的横槽,槽底深度为路槽槽底标高。

考虑到路槽土开挖后压实可能下沉,故开挖深度应较设计深度有所减少,一般路槽减少开槽量为5-10厘米,根据路槽土质情况适宜高整即可。

五、轴线控制根据建设方提供的坐标控制点,依据图纸设计方格网上坐标在施工区域范围内测设纵、横两道主控制线,设置控制桩,并用混凝土加以保护定位。

用石灰粉在施工工域放出道路、地形的轮廓线。

六、土方高程控制根据设计高程和测设标高,计算出挖土深度,以及地形堆筑高度,并定期用水准仪或全站仪对土方标高进行复测,以达到设计高程。

第二节土方工程施工方案一、土方平衡及调配1、施工准备主要机具:1.1主要大型机械:挖掘机、自卸汽车、翻斗车等;1.2一般工具:铁锹、手推车、平碾、蛙式打夯机、钢尺等。
