《桥涵台背回填管理办法》
台背回填施工方案

台背回填施工方案一、工程概略处,桥长 85m,桥梁中心桩号 K5+027,位于整体路基段,交角 90°,设计为 4×20m预应力混凝土先简支后连续小箱梁,左右幅桥宽均为。
平面位于 R=4000m的右偏圆曲线上,桥面横坡为双向 2%,纵断面纵坡 1%;墩台平行部署。
桥墩下部结构为桩柱式墩、柱式台及肋板台,均采纳钻孔灌输桩基础。
为了减少路基在结构物双侧产生的不平均沉降,减少桥头跳车现象,提升高速公路车辆行驶的舒坦度,对本桥桥头双侧路基填筑设置过渡段。
过渡段长度为 2H+6(H 为桥台或涵洞高度),纵向坡度不陡于1:2 ,桥涵台背路基采纳级配碎石填筑。
二、编制依照1《. 城高速公路项目路基、路面及桥涵结构物工程NRC-9标段施工合同文件》;2.《城高速公路项目路基、路面及桥涵结构物工程NRC-3、4、 5、 6、 7、8、9、 10 标段施工招标招标文件》;3.《城高速公路主体工程第 NRC-9 合同( K2+200~K7+)全长两阶段施工图设计》;城高速公路建设项目管理方法纲领(订正版)》;5.《绕城高速公路建设项目施工标准化管理实行细则》;6.省交通运输厅《省高速公路施工标准化管理指南》;7.《公路工程技术标准》( JTG B01-2014 );8.现行国家交通部、地方速公路主体工程第9 合同段( K2+200~K7+)全长详尽工程地质勘探报告》;10.现场实质状况。
三、人员、机械配置依据现场实质状况及整体施工计划,特安排人员、机械以下:人员情装备状况序号人员类型人数姓名职责、职务1项目经理1项目组织协调2项目总工1生产负责人3项目副总工1项目技术负责4质检负责人1总质检负责人5分项工程负责人1施工组织6现场管理1现场管理7试验工程师1试验检测8丈量工程师2丈量工作9安全员3专职安全员依据工程量和施工工期要求,投入主要机械设备以下:序号设备名称产地数目备注1ZL50 型装载机国产 2 台2发掘机国产 2 台3推土机国产 1 台4平川机 1 台5压路机 1 台6全站仪水平仪、 GPS 仪国产各 1 台7自卸汽车国产10 台8洒水车国产1台9小型液压夯国产 1 台劳动力安排:本项目装备劳务工人5 人,配合机械施工,各设备搭配相应操作手,其余人员由项目部依据现场实质状况分配使用。
台背回填实施细则

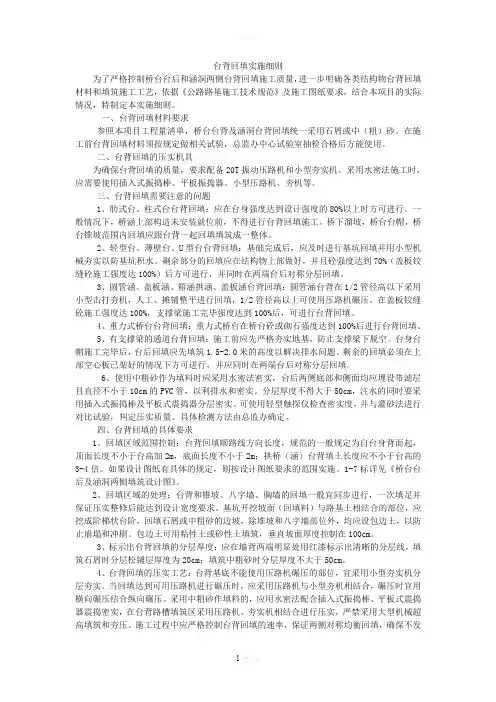

台背回填实施细则为了严格控制桥台台后和涵洞两侧台背回填施工质量,进一步明确各类结构物台背回填材料和填筑施工工艺,依据《公路路基施工技术规范》及施工图纸要求,结合本项目的实际情况,特制定本实施细则。
一、台背回填材料要求参照本项目工程量清单,桥台台背及涵洞台背回填统一采用石屑或中(粗)砂。
在施工前台背回填材料须按规定做相关试验,总监办中心试验室抽检合格后方能使用。
二、台背回填的压实机具为确保台背回填的质量,要求配备20T振动压路机和小型夯实机。
采用水密法施工时,应需要使用插入式振捣棒、平板振捣器、小型压路机、夯机等。
三、台背回填需要注意的问题1、肋式台、柱式台台背回填:应在台身强度达到设计强度的80%以上时方可进行。
一般情况下,桥涵上部构造未安装就位前,不得进行台背回填施工。
桥下溜坡,桥台台帽,桥台锥坡范围内回填应跟台背一起回填填筑成一整体。
2、轻型台、薄壁台、U型台台背回填:基础完成后,应及时进行基坑回填并用小型机械夯实以防基坑积水。
剩余部分的回填应在结构物上部做好,并且砼强度达到70%(盖板铰缝砼施工强度达100%)后方可进行,并同时在两端台后对称分层回填。
3、圆管涵、盖板涵、箱涵拱涵、盖板涵台背回填:圆管涵台背在1/2管径高以下采用小型击打夯机,人工、摊铺整平进行回填,1/2管径高以上可使用压路机碾压。
在盖板铰缝砼施工强度达100%,支撑梁施工完毕强度达到100%后,可进行台背回填。
4、重力式桥台台背回填:重力式桥台在桥台砼或砌石强度达到100%后进行台背回填。
5、有支撑梁的通道台背回填:施工前应先严格夯实地基,防止支撑梁下脱空。
台身台帽施工完毕后,台后回填应先填筑1.5-2.0米的高度以解决排水问题。
剩余的回填必须在上部空心板已架好的情况下方可进行,并应同时在两端台后对称分层回填。
6、使用中粗砂作为填料时应采用水密法密实,台后两侧底部和侧面均应埋设带滤层且直径不小于10cm的PVC管,以利排水和密实。
桥涵台背回填施工方案及处理措施

桥涵台背回填施工方案及处理措施一、施工方案1.确定施工范围和工期:根据设计要求和施工条件确定回填工程的范围和工期。
2.准备工作:清理施工区域,清除杂物和障碍物,确保施工区域的平整和清洁。
3.基础处理:对桥涵台背基础进行处理,包括清理基础表面,修补破损部分,确保基础的平整和坚固。
4.填土选择:根据设计要求和现场实际情况选择合适的填料,包括土壤、砂石等,填料应符合规范要求,具有良好的稳定性和排水性能。
5.填土施工:将填料按层次进行填筑,每层厚度控制在一定范围内,通过打击、夯实等方法将填料压实和固定。
6.坡度控制:根据设计要求和现场条件控制填土的坡度,确保填土后的台背坡度与设计要求相符。
7.渗漏处理:在填土过程中对涵洞和桥台背部分进行渗漏处理,采用防渗措施,以确保填土后桥涵的密封性。
8.沉降监测:在填土施工过程中进行沉降监测,及时掌握填土引起的沉降情况,根据监测结果进行调整和处理。
9.环境保护:在施工过程中严格执行环境保护要求,防止对周围环境造成污染和破坏。
10.安全措施:在施工过程中加强安全管理,设置警示标志和围栏,确保施工人员的人身安全。
二、处理措施1.基础处理:对桥涵台背基础进行彻底清理,清除杂物和泥沙,修复破损和坍塌的部分,确保基础平整和牢固。
2.填土选择:选择符合规范要求的填料,填料应具有良好的稳定性和排水性能,以确保填土后的台背坚固和稳定。
3.填土施工:采用适当的施工方法,如夯实、压实等,确保填料能够达到设计要求的密实度和稳定性。
4.渗漏处理:在填土过程中,对涵洞和桥台背部分进行渗漏处理,采用适当的防渗措施,如施工防水、埋设防渗材料等。
5.沉降监测:在填土施工过程中进行沉降监测,及时掌握填土引起的沉降情况,根据监测结果进行调整和处理。
6.环境保护:在施工过程中,严格执行环境保护要求,包括施工现场的清扫和整理,避免对周围环境造成污染和破坏。
7.安全措施:加强施工安全管理,提供必要的安全设施,如警示标志和围栏,保障施工人员的人身安全。
关于规范桥涵及结构物台背回填

湖南省衡桂高速公路总监办公室文件湘衡桂监字[2009]49号关于规范桥涵及结构物台背回填的通知各监理处、承包人:为确保桥涵及结构物台背回填质量,规范施工,现将回填材料、施工工艺、检测标准等作如下要求:一、材料要求1、桥涵及结构物台背回填宜采用水稳性好的材料,如级配砂砾、级配碎石、天然级配的砾(碎)石土等,并满足规定的级配要求(见表1)。
无水稳性好的材料回填时,应采用石灰(水泥)改良土,石灰掺配比例8%~10%,水泥掺配比例3%~5%,改良土方案必须经监理工程师批准。
填料的最大粒径不得超过50 mm,塑性指数应小于12,CBR值≥8。
2、回填材料应经监理工程师认可和总监办批准,粒径、含水量等不符合规范要求的材料不得使用。
3、受地下水影响的地段,采用级配砾(碎)石回填至地下水位以上30cm。
表1 台背回填用透水材料级配要求注:上述所列集料中0.5mm以下细土有塑性指数时,其液限不应超过40,塑性指数不超过10。
二、施工要求1、台背回填实行“五专”施工。
采用专门的材料、专门的压实机具、专业的施工队伍、专门的监理人员和进行专门的检测。
检测资料要求记录完整,检测结果正确并及时整理存档。
2、台背回填必须在地基稳定的条件下进行,并做好基坑排水、清淤工作,确保施工现场不留积水。
3、结构物竣工经监理工程师检验合格后,在沉降缝、盖板与墙身之间的缝面用三油两毡(油毡宽度≥20cm)处理,涵洞、通道的临土面要涂刷沥青防水。
4、台背回填范围应符合图纸要求。
图纸无规定时按如下要求执行:台背回填顺路线方向长度,顶部为距侧墙或翼墙尾端不小于台高加2m,底部距侧墙不小于2m。
涵洞回填长度每侧长度不应小于2倍孔径长度,宽度为全路幅。
5、填方段台背回填路基必须挖台阶,台阶宽度为1m,每级台阶高为1m,台阶顶做成2%~4%的内倾斜坡(见图1)。
图1 填方段台背回填示意图图1 填方段台背回填示意图6、台背回填应在盖板浇筑完成后并达到设计强度的75%以上进行,填料必须充分拌匀,两侧分层对称回填。
桥涵构筑物台背回填的质量控制

桥涵构筑物台背回填的质量掌控一、引言在道路工程中,由于桥涵台背处的回填是路基填土与桥涵结构物的连接部分,其与路基、桥涵结构物自身间产生的不均匀沉降,会造成路面混土面板断裂、产生跳车等通病,将直接影响行车的舒适感及道路的使用寿命。
因此,在工程施工中必须高度重视桥涵构筑物的台背回填质量。
二、桥涵构筑物台背回填施工质量掌控的要求桥涵构筑物台背回填是路基工程中的关键部分,为保证桥头路堤稳定,在施工中应克服认为结构物回填工程量小、操作空间小而往往被忽视,致使回填料子不符合要求,压实度达不到设计标准的现象。
在施工中应做到:1.桥涵构筑物台背回填应选择适合的料子并通过检验,除设计文件另有规定外,一般应尽可能采纳砂类土或渗水性土。
当采纳非渗水性土时,应在土中加入石灰、水泥等稳定料子进行处置。
所用机具应适应回填操作空间,若不适合用大型压路机碾压时,应尽量采纳小型手扶振动夯或手扶振动压路机压实。
2.桥涵构筑物台背填土范围:依照规定台背填土顺路线方向长度,顶部为距翼墙尾端不小于台高加2m;底部距基础内缘不小于2m;拱桥台背填土长度不应小于台高的3~4倍;涵洞填土长度每侧不应小于2倍孔径长度。
3.桥涵构筑物台背回填应适时分层回填压实,分层厚度一般规定每层15㎝,并应在桥台背墙或明显地方标明高度逐层填筑、逐层碾压检测。
检查频率每50㎡检验1点,不足50㎡时至少检验1点,每点都应合格。
4.桥台、涵身背后和涵洞顶部的填土压实度标准,从填方基底或涵洞顶部至路床顶面均与路基标准相同(除非另有文件规定)。
5.回填处如有泄水孔或其他构筑物时,肯定要按设计要求或设置碎石、粗砂或砾料层,以便实现泄水孔处过滤作用。
6.回填钢筋混凝上圆管时,必须注意两边对称同时进行,直至管顶。
回填时特别要注意管道两侧腋下的回填压实。
回填钢筋混凝土盖板涵时,只有在盖上钢筋混凝土板后才略回填。
当客观情况需要两侧不均匀填筑时,必须等到涵台(墙)的混凝土或圬工砌体的砂浆实现规定强度后才略进行。
关于规范桥涵及结构物台背回填

湖南省衡桂高速公路总监办公室文件湘衡桂监字[2009]49号关于规范桥涵及结构物台背回填的通知各监理处、承包人:为确保桥涵及结构物台背回填质量,规范施工,现将回填材料、施工工艺、检测标准等作如下要求:一、材料要求1、桥涵及结构物台背回填宜采用水稳性好的材料,如级配砂砾、级配碎石、天然级配的砾(碎)石土等,并满足规定的级配要求(见表1)。
无水稳性好的材料回填时,应采用石灰(水泥)改良土,石灰掺配比例8%~10%,水泥掺配比例3%~5%,改良土方案必须经监理工程师批准。
填料的最大粒径不得超过50 mm,塑性指数应小于12,CBR值≥8。
2、回填材料应经监理工程师认可和总监办批准,粒径、含水量等不符合规范要求的材料不得使用。
3、受地下水影响的地段,采用级配砾(碎)石回填至地下水位以上30cm。
表1 台背回填用透水材料级配要求注:上述所列集料中0.5mm以下细土有塑性指数时,其液限不应超过40,塑性指数不超过10。
二、施工要求1、台背回填实行“五专”施工。
采用专门的材料、专门的压实机具、专业的施工队伍、专门的监理人员和进行专门的检测。
检测资料要求记录完整,检测结果正确并及时整理存档。
2、台背回填必须在地基稳定的条件下进行,并做好基坑排水、清淤工作,确保施工现场不留积水。
3、结构物竣工经监理工程师检验合格后,在沉降缝、盖板与墙身之间的缝面用三油两毡(油毡宽度≥20cm)处理,涵洞、通道的临土面要涂刷沥青防水。
4、台背回填范围应符合图纸要求。
图纸无规定时按如下要求执行:台背回填顺路线方向长度,顶部为距侧墙或翼墙尾端不小于台高加2m,底部距侧墙不小于2m。
涵洞回填长度每侧长度不应小于2倍孔径长度,宽度为全路幅。
5、填方段台背回填路基必须挖台阶,台阶宽度为1m,每级台阶高为1m,台阶顶做成2%~4%的内倾斜坡(见图1)。
图1 填方段台背回填示意图图1 填方段台背回填示意图6、台背回填应在盖板浇筑完成后并达到设计强度的75%以上进行,填料必须充分拌匀,两侧分层对称回填。
《桥涵台背回填管理办法》

《桥涵台背回填管理办法》为了加强公路工程施工质量,保障公路建成后平稳、舒适、畅通、安全的运营,在工程项目建设实施过程中,必须消灭、杜绝工程施工中出现的质量通病,常见病、多发病如桥(涵)头跳车、沥青路面松散、沉陷、裂缝等病害,强化工程质量保障体系,彻底消除其隐患。
根据有关技术标准,施工技术规范及设计图纸,特制定本办法。
1、基本要求(一)公路桥(涵)等台背回填要求 1、填是指结构物完成后,用符合要求的材料分层填筑结构与路基之间的遗留部分。
2、构物处的回填,应按图纸和监理工程师的要求进行。
回填时圬工强度的具体要求及回填时间应按《公路桥涵施工技术规范》(JTG/TF50-2011)有关规定执行。
3、回填材料除图纸另有规定外,必须选用透水性材料,如砂砾、碎石、碎(砾)石土等,或半刚性材料如石粉土等,或监理工程同意的其它材料:填料的最大粒径不得超过50mm。
在距路面基层以下1m处,顺路线方向长H×1.5m处,必须采用水泥含量为4-5 %的水泥稳定土分层填筑。
4、台背填土顺路线方向长度,顶部为距翼尾端不小于H×1.5m,底部距基础内缘不小于2m,拱桥台背填土长度不应小于台高的3-4倍,涵洞填土长度每侧不应小于2倍孔径长度。
5、台背的填土应分层填筑,每层松铺厚度不超过20cm,其应实度要求从填方基底至床顶面均为95%。
6、当用石矿填料时按《公路路面基层施工技术规范》(JTJ034-200)有关规定执行。
7、在回填压实施工中,应对称回填压实,并保持结构约完好无损,压路机达不到的地方,应使用小型机动夯具或监理工程师同意的其它方法压实。
如对结构物有损坏,承包人应自费进行补救,直到监理工程师验收合格为止。
8、需回填的基础应及时排水,若无法排除基坑积水时,则应采用砂砾材料回填,并在水中分层铺筑,直到回填该处的水全部被回填的砂砾材料所掩盖,并达到充分压实的程度时,再进行充分夯实。
9、监理工程师应对结构物回填全过程旁站。
桥涵台背回填施工方案及方法

桥涵台背回填施工方案及方法1、确定回填范围(1)构造物台背回填是指构造物施工完成后,用符合要求的材料分层填筑构造物与路基之间的遗留部分,包括桥涵台背回填、锥坡填筑、挡土墙墙背填筑等。
台背回填逐道绘制施工详图,每一道构造物台背回填的具体范围。
(2)一般路段的台背回填范围应根据《技术规范》和设计图纸要求确定,图纸无规定时应按如下要求执行:明、暗构造物(圆管涵除外)台背填土顺路线方向长度顶部为距翼墙尾端不小于台高加2m;底部距基础内缘不小于2m;拱桥台背回填长度不小于台高的3~4倍;涵洞填土长度每侧不小于2倍的孔径长度。
台背回填沿横断面方向的宽度为整个路基宽度。
锥坡填土应与台背填土同时进行,并应按设计宽度一次填足。
2、回填施工方法(1)放出台背回填范围及标高范围,使用白灰洒出台背施工范围。
(2)根据回填范围进行开挖,开挖使用挖掘机配合人工进行,结构物50cm范围内使用人工进行开挖,避免机械对结构物造成破坏。
将台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净。
并开挖好临时排水沟,将地表水引至施工范围外。
(3)场地清理完后,对原地面进行碾压,压实度要求为不小于94%。
当地形坡率陡于1:5时,清除原地面植被后,用推土机或人工挖台阶,台阶宽度不小于2m,并能给机械作业提供充分工作面,做成2%~4%的向内倾斜坡,且开挖台阶、压实与路堤填筑应同步进行,以确保台阶稳定。
(4)台背回填应分层填筑,每层松铺厚度不宜超过15cm。
为防止每层填土厚度超厚和漏检,应在台背墙上用红油漆作上每层压实后的厚度记号并标明层次,以便施工易于控制。
(5)结构物台背回填应采用有级配的透水性材料分层填筑并夯压密实,本工程中台背回填采用透水性较好的石渣作为回填材料。
对石渣母材的要求为饱水强度不低于10Mpa,石渣的含量不低于70%,且粒径不大于5cm。
严禁使用风化岩或者石灰岩等软岩或者水溶性岩作为填料。
所有材料进场前应进行严格的检验,不合格的填料坚决不予使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《桥涵台背回填管理办法》
为了加强公路工程施工质量,保障公路建成后平稳、舒适、畅通、安全的运营,在工程项目建设实施过程中,必须消灭、杜绝工程施工中出现的质量通病,常见病、多发病如桥(涵)头跳车、沥青路面松散、沉陷、裂缝等病害,强化工程质量保障体系,彻底消除其隐患。
根据有关技术标准,施工技术规范及设计图纸,特制定本办法。
一、基本要求
(一)公路桥(涵)等台背回填要求
1、填是指结构物完成后,用符合要求的材料分层填筑结构与路基之间的遗留部分。
2、构物处的回填,应按图纸和监理工程师的要求进行。
回填时圬工强度的具体要求及回填时间应按《公路桥涵施工技术规范》(JTG/TF50-2011)有关规定执行。
3、回填材料除图纸另有规定外,必须选用透水性材料,如砂砾、碎石、碎(砾)石土等,或半刚性材料如石粉土等,或监理工程同意的其它材料:填料的最大粒径不得超过50mm。
在距路面基层以下1m处,顺路线方向长H×1.5m处,必须采用水泥含量为4-5 %的水泥稳定土分层填筑。
4、台背填土顺路线方向长度,顶部为距翼尾端不小于H×1.5m,底部距基础内缘不小于2m,拱桥台背填土长度不应小于台高的3-4倍,涵洞填土长度每侧不应小于2倍孔径长度。
5、台背的填土应分层填筑,每层松铺厚度不超过20cm,其应实度要求从填方基底至床顶面均为95%。
6、当用石矿填料时按《公路路面基层施工技术规范》(JTJ034-200)有关规定执行。
7、在回填压实施工中,应对称回填压实,并保持结构约完好无损,压路机达不到的地方,应使用小型机动夯具或监理工程师同意的其它方法压实。
如对结构物有损坏,承包人应自费进行补救,直到监理工程师验收合格为止。
8、需回填的基础应及时排水,若无法排除基坑积水时,则应采用砂砾材料回填,并在水中分层铺筑,直到回填该处的水全部被回填的砂砾材料所掩盖,并达到充分压实的程度时,再进行充分夯实。
9、监理工程师应对结构物回填全过程旁站。
施工单位不得用草皮土,垃圾和有机土等回填。
严禁结构约基础超挖回填虚土。
驻地项目执行办(驻地处)应不定期抽检,并根据项目具体要求,制定具体的考核办法。
并协助做好因施工单位违反本协议书的规定而做的处罚措施的执行。
(二)、沥青路面施工要求
具体参照《沥青路面施工技术规范》
二、检查验收标准
1、交通部颁发的公路桥涵施工技术规范
2、交通部颁发的公路桥涵、检查验收标准
3、合同文件
4、交通部、厅、局有关文件、法规的规定
5、相关的规范和该合同段的专用条款要求
6、交通部颁发的公路路基路面施工规范
三、处罚措施
1、在工程开工前,各合同段承包人、监理组,根据施工规范、设计文件及第一条要求的内容,制定出详细的桥(涵)台背填土,沥青路面松散、沉陷、裂缝的施工计划和质量保证体系,质量保证措施,否则监理组、驻地处不得签发开工令。
若施工单位无计划、无质量保证措施、无质检人员在场,监理默而开工的,一经现场执行办发现,一律返工,各施工单位、监理组并在全疆范围内通报批评。
2、严格控制台背回填的质材料,必须按要求准备回填料,按要求进行分层填筑、分层碾压、分层检测,在构造约(台背)明显处划出分层厚度,以及标明含水量、碾压遍数等。
否则,不予开工。
3、严格控制台背回填过程中,监理工程师必须全过程旁站,按要求抽查,有一项工作不到位者,通报批评,罚金500元。
4、在台背回填过程中,使用不合格材料,不按施工工序施工者,一经发现,立即停工并返工,对当事人罚款500元,监理员(旁站)罚款300元。
5、桥(涵)、路面全部完工以后,产生了桥(涵)头跳水车,按以下条款处理。
(1)合同段内,所修建的桥(涵)有一处以上的桥(涵)头跳水车或沥青路面松散、沉陷、裂缝面积超过5%的,取消该合同
段所在单位在新疆公路建设市场投标资格一年,并取消该监理单位投标资格1年,监理主要负责人(包括在职或聘用)今后不得从事新疆境内公路工程监理工作,全部返工费用承包人自负,全疆通报。
(2)合同段内,所修建的桥(涵)有一处以上的桥(涵)头跳车或沥青路面松散、沉陷、裂缝面积超过2%,撤消该合同段项目经理职务,降低一级工资并降级使用(厅、局所管企业),区外企业的项目经理今后在新疆不得在新疆参与公路建设施工管理。
对监理单位通报批评并取消监理组长职务,一年内不得进行监理业务,罚金1000元。
返工费用由承包人自负,全疆通报。
(3)合同段内,所修建的沥青路面松散、沉陷、裂缝面积超过1%,限期整改,项目经理罚金1000元,监理组罚金500元。
(4)工地项目执行办(驻地处)未按本责任书要求督促各施工单位做好桥(涵)头跳车、沥青路面松散、沉陷、裂缝等病害管理的,公路局将对各项目执行办(驻地处)通报批评并追究各项目执行办(驻地处)领导的责任。
(5)建设单位凶能部门将随时对施工单位的工作进行检查、监督,对违反本协议书有关规定的各单位和责任人按条款作相应的处罚。
四、责任期限
本办法构成合同的组成部分,在双方签订合同后即生效,在按照合同规定的工程施工期完成后自然失效。
