造价习题解析

合集下载

公路工程造价计价依据例题解析习题及答案(整理)

公路工程造价计价依据例题解析习题及答案(整理)
C施工定额有利于推广先进的技术
D施工定额是计算企业总劳动量的依据
E施工定额是企业计算社会劳动量的依据
答案: ABC
解题思路:了解施工定额的作用,具体见本书表2-1-3。
【例题2】某机械的时间定额为20m3/台班,则产量定额为()。
A 0.05台班/m3B 0.5台班/m3C 5台班/m3D 80台班/m3
A 9.01%B 6.30%C 3.97%D 21.01%
答案: A
解题思路:熟悉公路工程费用定额的编制。具体见本书表2-1-8。
【例题2】某公路施工企业全员人数5 000人,建筑安装生产工人占70%,全年冬季施工增加费额开支280万元,生产工人日平均工资20元,年有效施工天数230天,测得人工费占直接费的比例为8%,则冬季施工增加费定额应为()。
答案: B
解题思路:定额的特点具体见本书表2-1-8。
*掌握材料的物理和力学性质
【例题1】某种材料的密度是1.8t/m3,表观密度是1.44t/m3,则该材料的孔隙率为()。
A 80%B 20%C 36%D 25%
答案: B
解题思路:掌握材料的物理性质,材料表观密度与密度的比值是材料的密实度,而密实度和孔隙率的和为1。
解题思路:了解定额工程建设定额改革的内容及定额管理人员的素质要求。
*了解工程材料的分类
【例题1】按建筑工程材料的来源分类,可分为()。
A外购材料B地方性材料
C自采加工材料D周转性材料
答案: ABC
解题思路:了解工程材料的分类,按建筑工程材料的来源分类,可分为外购材料、地方性材料和自采加工材料。
【例题2】按工程材料在设计和施工中所起的作用分类,可分为()。
【例题2】定额按使用要求分类可分为()。

2023年二级造价市政实务习题及解析

2023年二级造价市政实务习题及解析

2023年二级造价市政实务习题及解析
问题1
某市政项目的工程量清单如下:
根据以上数据,回答以下问题:
1. 该项目的总造价是多少?
2. 如果该项目的总工程量增加20%,那么新的总造价是多少?
解答
1. 该项目的总造价可以通过以下计算得到:
总造价 = 人工总金额 + 材料总金额 + 设备总金额 + 运输总金额
人工总金额 = 人工工程量 ×人工单价
材料总金额 = 材料工程量 ×材料单价
设备总金额 = 设备工程量 ×设备单价
运输总金额 = 运输工程量 ×运输单价
将以上计算公式带入对应的数据,可以得出:
人工总金额 = 80项 × 80元 = 6400元
材料总金额 = 1500吨 × 1500元 = 元
设备总金额 = 4000台 × 4000元 = 元
运输总金额 = 800车次 × 800元 = 元
总造价 = 6400元 + 元 + 元 + 元 = 元
2. 如果该项目的总工程量增加20%,那么新的工程量可以通过原工程量乘以1.2得到:
新工程量 = 原工程量 × 1.2
根据原工程量计算得出的总造价,乘以1.2,可以得到新的总造价:
新总造价 = 原总造价 × 1.2
将原总造价带入计算,可以得出:新总造价 = 元 × 1.2 = 元。

一级造价工程师土建计量备考练习题含习题答案解析

一级造价工程师土建计量备考练习题含习题答案解析

一级造价工程师考试土建计量真题及答案1.关于斜拉桥的方法,正确的有()A.是典型的悬索结构B.是典型的梁式结构C.是悬索结构和梁式结构的组合D.由主梁、拉索和索塔组成的组合结构体系E.由主梁和索塔受力,拉索起装饰作用【参考答案】CD【解析】2. 软土路基处治的换填法主要有( )A.开挖换填法B.垂直排水固结法C.抛石挤淤法D.稳定剂处置法E.爆破排淤法【参考答案】ACE【解析】考查软土路基施工。

换填法有开挖换填、抛石挤淤法、爆破排淤法。

P2712723.隧道选线应优先考虑避开()A.裂隙带B.断层带C.横穿断层D.横穿张性裂隙【解析】对于在断层发育地带修建隧道来说,由于岩层的整体性遭到破坏,加之地面水或地下水的侵入,其强度和稳定性都是很差的,容易产生洞顶塌落,影响施工安全。

因此,当隧道轴线与断层走向平行时,应尽量避免与断层破碎带接触。

【考点来源】第一章第四节一、工程地质对工程选址的影响4.根据《房屋建筑与装饰工程工程量计算规范》(GB508542013),钻孔压浆桩的工程量应为()。

A.按设计图示尺寸以桩长计算B.设设计图示以注浆体积计算C.以钻孔深度(含空钻长度)计算D.按设计图示尺寸以体积计算【参考答案】A【解析】考查桩基础工程量计算。

钻孔压浆桩按桩长或按根数计量。

P3795.隧道选线时,应优先布置在()。

A.褶皱两侧B.向斜核部C.背斜核部D. 断层带【参考答案】A【解析】考查地质构造对选址的影响。

隧道选址要避开褶皱的核部,一般从两翼通过比较有利。

P6/256.钢筋混凝土预制桩在砂夹卵石层和坚硬土层中沉桩,主要沉桩方式应优先考虑()B.锤击沉柱C.振动沉桩D.射水沉桩【答案】D【解析】【考点来源】7.根据《建筑工程建筑面积计算规范》(GB/T50353-2013),建筑物与室内变形缝建筑面积计算正确的为( )。

A.不计算B.按自然层计算C.不论层高只按底层计算D.按变形缝设计尺寸的 1/2 计算【答案】B【解析】【考点来源】8.与正铲挖掘机相比,反铲挖掘机的显著优点是()。

最全一级造价工程师《造价管理》知识点练习题含答案解析

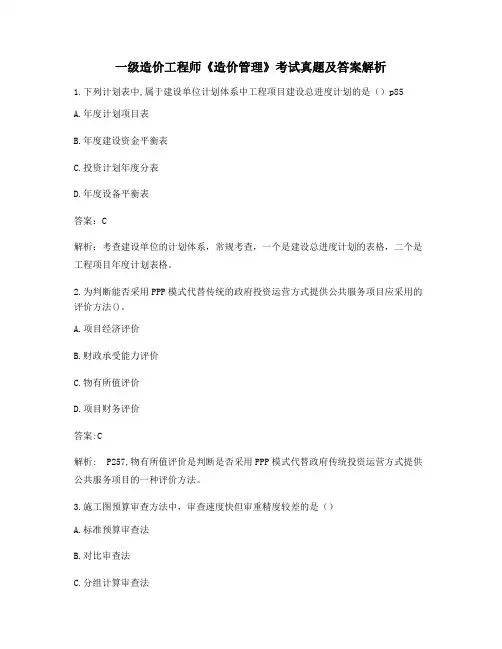

最全一级造价工程师《造价管理》知识点练习题含答案解析

一级造价工程师《造价管理》考试真题及答案解析1.下列计划表中,属于建设单位计划体系中工程项目建设总进度计划的是()p85A.年度计划项目表B.年度建设资金平衡表C.投资计划年度分表D.年度设备平衡表答案:C解析:考查建设单位的计划体系,常规考查,一个是建设总进度计划的表格,二个是工程项目年度计划表格。

2.为判断能否采用PPP模式代替传统的政府投资运营方式提供公共服务项目应采用的评价方法()。

A.项目经济评价B.财政承受能力评价C.物有所值评价D.项目财务评价答案:C解析: P257,物有所值评价是判断是否采用PPP模式代替政府传统投资运营方式提供公共服务项目的一种评价方法。

3.施工图预算审查方法中,审查速度快但审重精度较差的是()A.标准预算审查法B.对比审查法C.分组计算审查法D.全面审查法答案:C解析:考查施工图预算审查的方法,常规考查。

分组计算审查法。

是指将相邻且有一定内在联系的项目编为一组,审查某个分量,并利用不同量之间的相互关系判断其他几个分项工程量的准确性。

其优点是可加快工程量审查的速度;缺点是审查的精度较差。

4.公司计划生产年产量60万件的产品,销售价格200元,可变成本160元,年成本600万元,销项税及附加合计为销售额的5%,求盈亏平衡点时的生产量()万件。

A.30B.20C.15D.10答案:B解析: P198,EP(Q)=600/(200-160-200×5%)=20万件5.下列施工成本考核指标中,属于施工企业对项目成本考核的是()。

P346A.项目施工成本降低率B.目标总成本降低率C.施工责任目标成本实际降低率D.施工计划成本实际降低率答案:A解析:考查成本考核指标,16年考过。

6.对非经营性项目进行财务分析时,主要考察的内容是()A.项目静态盈利能力B.项目偿债能力C.项目抗风险能力D.项目财务生存能力答案:D解析: P292,对于非经营性项目,财务分析应主要分析项目的财务生存能力。

2023年造价师考试习题

2023年造价师考试习题

一、单选题:1、特殊重要的工业、能源、国防、科技和教育等方面新建项目的工程选址要高度重视地区的()A.地层岩性 B.地质构造 C.地震烈度 D.岩层倾角答案:c解析:特殊重要的工业、能源、国防、科技和教育等方面新建项目的工程选址要高度重视地区的地震烈度,尽量避免在高烈度地区建设。

2、()多采用柱体、钢管排架、钢筋或型钢拱架A.支撑 B.支护 C.衬砌 D.固结答案:a解析:地下工程开挖后,要及时采用支撑、支护和衬砌。

1、支撑多采用柱体、钢管排架、钢筋或型钢拱架,拱架的间距根据围岩破碎的限度决定。

2、支护多采用土钉、锚杆、锚索和喷射混凝土等联合支护方式。

3、衬砌多用混凝土和钢筋混凝土,也可采用钢板衬砌。

3、埋藏较深,如断层破碎带,可以用()加固或防渗A.钢板衬砌 B.挡土墙 C.水泥浆灌浆 D.尽也许清除回填答案:c解析:风化、破碎岩层:1、风化一般在地基表层,可以挖除。

2、破碎岩层有的较浅,可以挖除。

3、有的埋藏较深,如断层破碎带,可以用水泥浆灌浆加固或防渗;4、风化、破碎处在边坡影响稳定的,可根据情况采用喷混凝土或挂网喷混凝土罩面,必要时配合注浆和锚杆加固。

二、多选题:4、建设工程规定地基及其一定区域的地层有一定的()A.安全性 B.刚度 C.稳定性 D.抗渗性 E.经济性答案:a, b, c, d, e解析:工程地质是建设工程地基及其一定影响区域的地层性质。

建设工程根据其规模、功能、质量、建筑布置、结构构成、使用年限、运营方式和安全保证等,规定地基及其一定区域的地层有一定的强度、刚度、稳定性和抗渗性。

5、一般中小型建设工程的选址的工程地质的影响重要考虑()形成的地质问题对工程建设的影响和威胁。

A.地质构造 B.活动断层 C.地层岩性 D.裂隙发育方向 E.区域稳定性答案:a, c解析:一般中小型建设工程的选址,工程地质的影响重要是在工程建设一定影响范围内,地质构造和地层岩性形成的土体松软、湿陷、湿胀、岩体破碎、岩石风化和潜在的斜坡滑动、陡坡崩塌、泥石流等地质问题对工程建设的影响和威胁。

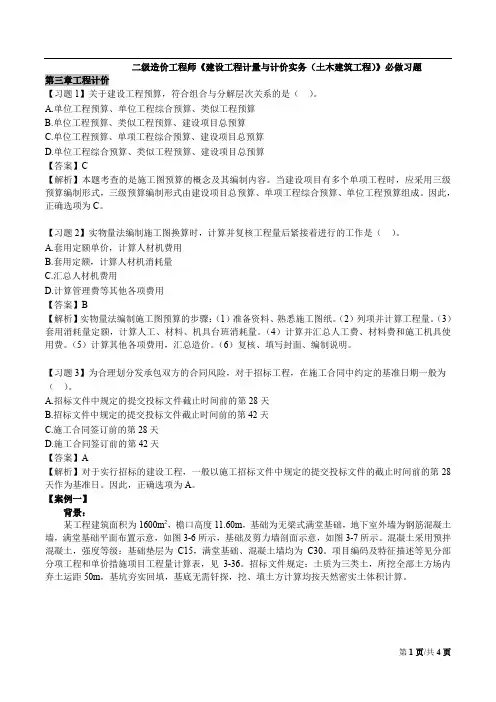

二级造价工程师《建设工程计量与计价实务(土建)》必做习题及解析(一)

二级造价工程师《建设工程计量与计价实务(土建)》必做习题及解析(一)

》必做习题【习题1】关于建设工程预算,符合组合与分解层次关系的是()。

A.单位工程预算、单位工程综合预算、类似工程预算B.单位工程预算、类似工程预算、建设项目总预算C.单位工程预算、单项工程综合预算、建设项目总预算D.单位工程综合预算、类似工程预算、建设项目总预算【答案】C【解析】本题考查的是施工图预算的概念及其编制内容。

当建设项目有多个单项工程时,应采用三级预算编制形式,三级预算编制形式由建设项目总预算、单项工程综合预算、单位工程预算组成。

因此,正确选项为C。

【习题2】实物量法编制施工图换算时,计算并复核工程量后紧接着进行的工作是()。

A.套用定额单价,计算人材机费用B.套用定额,计算人材机消耗量C.汇总人材机费用D.计算管理费等其他各项费用【答案】B【解析】实物量法编制施工图预算的步骤:(1)准备资料、熟悉施工图纸。

(2)列项并计算工程量。

(3)套用消耗量定额,计算人工、材料、机具台班消耗量。

(4)计算并汇总人工费、材料费和施工机具使用费。

(5)计算其他各项费用,汇总造价。

(6)复核、填写封面、编制说明。

【习题3】为合理划分发承包双方的合同风险,对于招标工程,在施工合同中约定的基准日期一般为()。

A.招标文件中规定的提交投标文件截止时间前的第28天B.招标文件中规定的提交投标文件截止时间前的第42天C.施工合同签订前的第28天D.施工合同签订前的第42天【答案】A【解析】对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日。

因此,正确选项为A。

【案例一】背景:某工程建筑面积为1600m2,檐口高度11.60m,基础为无梁式满堂基础,地下室外墙为钢筋混凝土墙,满堂基础平面布置示意,如图3-6所示,基础及剪力墙剖面示意,如图3-7所示。

混凝土采用预拌混凝土,强度等级:基础垫层为C15,满堂基础、混凝土墙均为C30。

项目编码及特征描述等见分部分项工程和单价措施项目工程量计算表,见3-36。

建设工程造价构成重点真题习题答案解析6

建设工程造价构成重点真题习题答案解析6

第一章建设工程造价构成(6)2.措施项目费的计算(1)应予计量的措施项目(2)不宜计量的措施项目(计算基础×费率)【2016年·多选】应予计量的措施项目费包括()。

A.垂直运输费B.排水、降水费C.冬雨季施工增加费D.临时设施费E.超高施工增加费『正确答案』ABE『答案解析』本题考查的是按造价形成划分建筑安装工程费用项目构成和计算。

应予计量的措施项目:脚手架费、混凝土模板及支架(撑)费、垂直运输费、超高施工增加费、大型机械设备进出场及安拆费、施工排水、降水费。

【2013年·多选】关于措施项目费中超高施工增加费,下列说法正确的有()。

A.单层建筑檐口高度超过30m时计算B.多层建筑超过6层时计算C.包括建筑超高引起的人工功效降低费D.不包括通信联络设备的使用费E.按建筑物超高部分建筑面积以“m2”为单位计算『正确答案』BCE『答案解析』本题考查的是按造价形成划分建筑安装工程费用项目构成和计算。

选项A错误,单层建筑物檐口高度超过20m时计算超高施工增加费;选项D错误,包括通信联络设备的使用及摊销费。

【例题·多选】根据建标[2013]44号文的规定,关于措施项目费的计算,下列说法正确的有()。

A.冬雨季施工增加费按冬雨期的日历天数计算B.成井费用通常按照设计图示以钻孔深度按米计算C.混凝土模板按模板与现浇构件的接触面积以㎡计算D.垂直运输费只能按建筑面积以㎡计算E.超高施工增加费按建筑物建筑面积以㎡计算『正确答案』BC『答案解析』本题考查的是按造价形成划分建筑安装工程费用项目构成和计算。

选项A属于不宜计量;选项D还可以“天”为单位;选项E应该是超高部分的建筑面积。

【2015年·多选】根据我国现行建筑安装工程费用项目组成的规定,下列人工费中能构成分部分项工程费的有()。

A.保管建筑材料人员的工资B.绑扎钢筋人员的工资C.操作施工机械人员的工资D.现场临时设施搭设人员的工资E.施工排水、降水作业人员的工资『正确答案』ABC『答案解析』本题考查的是按造价形成划分建筑安装工程费用项目构成和计算。

2024年一级造价工程师考试案例分析章节习题及解析

2024年一级造价工程师考试案例分析章节习题及解析

2024年一级造价工程师考试案例分析章节习题及解析2024年一级造价工程师考试案例分析章节习题及解析一、案例分析题某市政府拟新建一座大型图书馆,建筑面积为5000平方米,总投资为4000万元。

该图书馆采用公开招标的方式确定承包商。

在招投标过程中,有A、B、C、D、E五家企业投标,其中,A企业投标文件中的施工方案与招标文件要求不一致,其他企业的投标文件均符合招标文件要求。

在评标过程中,评标委员会由7人组成,其中包括:2名招标人代表、3名本市建筑专家、2名外省市建筑专家。

评标委员会对五家企业进行了综合评标,其中,B企业的总报价高于其他企业10%以上,C企业的项目管理机构缺乏一名注册建筑师,E企业的技术方案存在较大缺陷。

问题:1、采用公开招标方式招标的优点是什么?2、投标文件包括哪些内容?3、评标委员会的组成是否合理?为什么?4、哪些因素可能导致B企业的总报价高于其他企业?5、如果E企业的技术方案存在较大缺陷,但其他方面都符合要求,是否应该取消其投标资格?为什么?答案解析:1、采用公开招标方式招标的优点在于能够在更大的范围内选择合适的承包商,增加竞争性,从而获得更好的价格和质量。

2、投标文件包括以下内容:投标函、商务文件、技术文件、资格审查资料、投标保证金等。

3、评标委员会的组成不合理。

因为招标文件要求投标企业必须拥有注册建筑师,而C企业缺乏一名注册建筑师,不符合招标要求。

4、B企业的总报价高于其他企业可能是由于以下因素导致:首先是B 企业的技术方案比其他企业更先进或更高质量,需要更多的投入;其次是B企业的管理水平更高,能够通过管理优化降低成本;最后是B 企业的其他方面也具有优势,例如品牌知名度、售后服务等,这些因素也可能导致B企业的总报价高于其他企业。

5、如果E企业的技术方案存在较大缺陷,但其他方面都符合要求,不应该取消其投标资格。

因为评标委员会可以对技术方案进行评估和优化,如果优化后的技术方案能够满足招标要求,则该企业应该被接受为投标企业。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

造价员练习题(1)1. 某六层砖混结构住宅楼,每层结构外围水平面积800m2,每层封闭阳台的水平投影面积20m2,底层阳台为落地阳台,雨篷共计3个,雨篷长2.84m,挑出宽度为1.5m,屋面有维护结构水箱间面积25m2。

该工程的建筑面积为( )m2,该工程平整场地工程量清单项目工程量为( )m2解题过程:800×6+20×6/2=4885800+20=8202.某工程独立基础共10个,基础底面积1500mm*1500mm,基础垫层每边宽出基础100mm,室外地坪标高为-0.3m,基础垫层底标高为-2.1m,则工程量清单项目挖基础土方工程是多少m3?习题答案:(1.5+0.2)×(1.5+0.2)×(2.1-0.3)×10=52.02m33..某工程钻孔灌注桩共100根,设计桩长11.5m,桩直径为500mm,则工程量清单项目钻孔灌注桩和预算定额项目钻孔灌注桩工程量各是多少?习题解答:(11.5+0.25)×0.25×0.25×3.14×100=230.59M3预算定额,工程量清单100根。

4.某住宅楼内墙净长线总长456m,外墙中心线总长152m,内外墙砖基础与墙体的分界线至基础底面的高度为1.4m,墙均为一砖墙。

大放脚的折加高度为1.378m,嵌入基础的混凝土构件体积为2.8m3,0.25m3,断面的管道孔洞所占体积为O.06m3,则此砖基础的工程量为()。

解答过程:(456+152)×(1.4+1.378)×0.24(砖墙厚度)-2.8-0.25=402.32m3因为0.06<0.3×0.24=0.072所以不扣。

定额规定墙、板小于0.3m2的不扣除5. 新建砖混结构住宅工程,其外墙采用贴釉面砖,每平方米建筑面积消耗量为0.9M2,釉面砖全费用单价为60元/M2。

类似工程概算指标为58000元/100M2,外墙采用水泥砂浆抹面,每平方建筑面积消耗量为0.95M2,水泥砂浆抹面全费用单价为10元/M2,则该砖混结构工程修正概算指标为多少元/M2?解答过程:修正概算指标=0.960-0.95×10=44.5元/m2修正后概算指标=58000+44.5×100=62450元/m2 6.某新建住宅的直接工程费800万元,按照当地造价管理部门规定,土建工程措施费费率为8%,间接费费率为15%,利润率为7%,税率为3.4%。

则该住宅的单位工程概算为多少万元?解题过程:1.措施费=800×8%=642.间接费=(800+64)×15%=129.63.利润=(800+64+129.6)×=69.5524.税收=(800+64+129.6+69.552)×3.4%=36.1471概算=800+64+129.6+69.552+36.1471=1099.307.某施工企业施工时使用自有模板.已知一次使用量为1200m2,模板价格为30元/m2,若周转次数为8,补损率为10%,施工损耗为10%,不考虑支、拆、运输费,则模板费为()元。

解析:套用公式:摊销量= 一次使用量×模板单价×{[1+(周转次数-1)×补损率/周转次数]-(1-补损率)×回收折价系数/周转次数}(1+施工损耗)==1200×30×{[1+(8-1)×10%/8]-(1-10%)×50%/8}×(1+10%)=40837.5元8. 已知在M10水泥砂浆砖基础中,每10m3的定额基价为1254.31元,其中人工费303.36元,材料费931.65元,机械费为19.30元。

每10m3的M10水泥砂浆定额用量为2.36m3,M10水泥砂浆单价为每立方米110.82元,M15水泥砂浆单价为每立方米122.54元。

M15水泥砂浆单价为每立方米122.54元。

则M15水泥砂浆砖基础每10M3定额基价和人工费,材料费,机械费分别为多少?解题过程:M15砂浆的人工费、机械费跟M10的基本一样,唯一区别就是材料费了。

要算M15的砖基础费用,把定额里的M10砂浆抽换成M15即可:即:M15的砖基础材料费=931.65-2.36×110.82+2.36×122.54 =959.31M15水泥砂浆砖基础每10M3定额基价=人工费+材料费+机械费=303.36+959.31+19.3 =1281.97(元)9. 某项目进口一批工艺设备,其银行财务费为4 .25万元,外贸手续费为1 8.9万元,关税税率为20 %,增值税税率为17%,抵岸价格1792.19万元。

该批设备无消费税、海关监管手续进口关税=到岸价×人民币外汇牌价×进口关税率解题过程:进口产品增值税额=组成计税价格×增值税率组成计税价格=到岸价×人民币外汇牌价+进口关税+消费税设到岸价为X,则(X+X20%)17%+X20%+X+4.25+18.9=1792 .19.费,则进口设备的到岸价格为(1260 )万元。

(人民币价)10. 某项目进口一批生产设备,FOB价为650万元(人民币价),CIF价为8 30万元,银行财务费率为0.5%,外贸手续费率为1.5%,关税税率为20%,增值税率为l7%。

该批设备无消费税和海关监管手续费,则该批进口设备的抵岸价为()万元。

解析:①、FOB价即装运港船上交货价。

.CIF价即进口设备到岸价。

②、银行财务费=离岸价×人民币外汇牌价×银行财务费率(1Z103032-7)③、外贸手续费=进口设备到岸价×人民币外汇牌价×外贸手续费率式中,进口设备到岸价(C IF)=离岸价(FOB)+ 国外运费+国外运输保险费④、进口关税=到岸价×人民币外汇牌价×进口关税率⑤、进口产品增值税额=组成计税价格×增值税率组成计税价格=到岸价×人民币外汇牌价+进口关税+消费税⑥、进口设备抵岸价=货价+国外运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税+海关监管手续费⑦、650×0.5%+830×1.5%+830×20%+(830+830×20%)×17%+830=1181. 02万元。

11、某项目购买一台国产设备,其购置费为1 325万元,运杂费率为10.6%,则设备的原价为()万元。

解题过程:1325万元÷(1+10.6%)=1198万元。

12. 某独立土方工程,招标文件估计工程量为100万m³,合同约定:工程款按月支付并同时在该款项中扣留5%的工程预付款;土方工程为全费用单位,每立方米10元,当实际工程量超过估计工程量10%时,超过部分调整单价,每立方米为9元。

某月施工单位完成土方工程量25万m³,截至该月累计完成的工程量为120万m³,则该月应结工程款为()万元。

解题过程:15(10%以内部分)×10+10(超出10%部分)×9=240,240×95%=228.0万元,特别注意:工程量超过100×(1+10%)=110的部分就应该进行调价,因而本月完成的工程量其中10单位应该进行调价。

因而本月应结工程款为(15×10+10×9)×(1—95%)=228注意还可以继续分析:该题答案B237.5万元,更加容易理解。

该工程的工程预付款,实际情况只有5万m3×100×.05=2.5万元。

该月前一个月实际已经扣除了工程量95%单位的预付款。

如果按照解析中的分析,实际多扣除了预付款。

与实际是不符的。

(15×10+10×9)-2.5万元=237.5万元。

13. 某土方工程业主与施工单位签订了土方施工合同,合同约定的土方工程量为8000m3 ,合同期为16天,合同约定:工程量增加20%以内为施工方应承担的工期风险。

施工过程中,因出现了较深的软弱下卧层,致使土方量增加了10200 m3,则施工方可提出的工期索赔为()天。

(结果四舍五入取整)解题步骤如下:不索赔的土方工程量为8000×1.2=9600 m3索赔量为(8000+10200-9600)=8600索赔工期=8600×16/8000=17.2(天)这道题有两个陷阱。

第一,土方量增加了10200 m3,而不是增加到10200 m3,考生一定要谨慎审题;第二,在计算工期索赔量时,是(8000+10200-9600)/9600而不是10200/9600×16,也不是10200/8000×16。

如果这两个问题都忽视了,就会得到其他的错误答案。

14. 某建设项目业主与甲施工单位签订了施工总包合同,合同中保函手续费为20万元,合同工期为200天。

合同履行过程中,因不可抗力事件发生致使开工日期推迟30天,因异常恶劣气候停工10天,因季节性大雨停工5天,因设计分包单位延期交图停工7天,上述事件均未发生在同一时间,则甲施工总包单位可索赔的保函手续费为()万元。

解题过程:首先应该判断哪些事件引起的工程延误是可以索赔的:不可抗力事件、异常恶劣的气候、设计分包单位延期交图。

共计47天,注意:季节性的大雨是可以预见的。

原工期200天保函手续费为20万元,因此延长47天工期增加的保函手续费为4.7万元。

15.某建设项目业主与施工单位签订了可调价格合同。

合同中约定:主导施工机械一台为施工单位自有设备,台班单价800元/台班,折旧费为100元/台班,人工日工资单价为40元/工日,窝工工费10元/工日。

合同履行中,因场外停电全场停工2天,造成人员窝工20个工日;因业主指令增加一项新工作,完成该工作需要5天时间,机械5台班,人工20个工日,材料费5000元,则施工单位可向业主提出直接费补偿额为()元。

解题过程:此题所需要注意的是,窝工时台班单价按折旧费计算:由于建设单位原因造成的窝工和新增工程可以索赔。

则直接费补偿额=2天(停电)×100(折旧)+20(工日)×10(窝工工费)+5(天)(新增)×800(台班单价)+20(新增人工)×40(工资单价)+5000(材料)=10200万16.某包工包料工程合同金额3000万,则预付款金额最低为()。

解题过程:包工包料工程的预付款按合同约定拨付,原则上预付比例不低于合同金额的10%,不高于合同金额的30%,对重大工程项目,按年度工程计划逐年预付。

相关文档
最新文档
