深圳市填海工程施工组织设计方案

合集下载

深圳湾填海区方案.doc

深圳湾填海区方案.doc

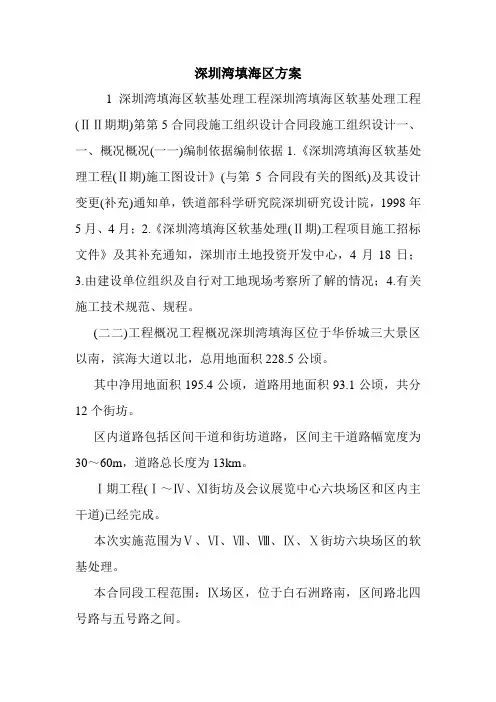

深圳湾填海区方案1深圳湾填海区软基处理工程深圳湾填海区软基处理工程(ⅡⅡ期期)第第5合同段施工组织设计合同段施工组织设计一、一、概况概况(一一)编制依据编制依据1.《深圳湾填海区软基处理工程(Ⅱ期)施工图设计》(与第5合同段有关的图纸)及其设计变更(补充)通知单,铁道部科学研究院深圳研究设计院,1998年5月、4月;2.《深圳湾填海区软基处理(Ⅱ期)工程项目施工招标文件》及其补充通知,深圳市土地投资开发中心,4月18日;3.由建设单位组织及自行对工地现场考察所了解的情况;4.有关施工技术规范、规程。

(二二)工程概况工程概况深圳湾填海区位于华侨城三大景区以南,滨海大道以北,总用地面积228.5公顷。

其中净用地面积195.4公顷,道路用地面积93.1公顷,共分12个街坊。

区内道路包括区间干道和街坊道路,区间主干道路幅宽度为30~60m,道路总长度为13km。

Ⅰ期工程(Ⅰ~Ⅳ、Ⅺ街坊及会议展览中心六块场区和区内主干道)已经完成。

本次实施范围为Ⅴ、Ⅵ、Ⅶ、Ⅷ、Ⅸ、Ⅹ街坊六块场区的软基处理。

本合同段工程范围:Ⅸ场区,位于白石洲路南,区间路北四号路与五号路之间。

四周道路红线内推8m为本标段的工程范围。

面积95093.2m2。

主要工作内容为Ⅸ场区的软基处理及场区底基层填筑和预压堆载。

具体包括土工布和砂垫层的铺设、排水盲沟和集水井的制作安装、塑料排水板的施工及场区底基层填筑、堆载预压、集水井的抽水等工作。

主要工程项目和工程数量如表1所示。

2主要工程项目和工程数量主要工程项目和工程数量表1序号工程项目单位数量备注1场地清理项12铺设土工布m295093.半(至少一年)以上,并具有耐酸碱抗腐蚀性。

排水板的性能应不低于表3的要求。

塑料排水板质量标准塑料排水板质量标准表3打入深度L(m)项目10155月24日,竣工日期3月24日,共计日历天305天(节假日、雨天等均包括在内)。

(四)工程地质情况据钻探揭露,本场区表层均匀分布着5~7m 厚的淤泥,其下分布有粘土、含砾粘土、粉质粘土、砾砂、残积砾质粘土等,地质条件较复杂。

深圳市填海工程施工组织设计

深圳市填海工程施工组织设计

B-6施工组织设计B-6-1施工组织设计文字说明1、编制依据1.1深圳市土地投资开发中心深圳湾填海区软基处理(II期)工程项目施工招标文件(包括补充通知001、002号)。

1.2四月十九日由招标单位组织的标前会议及现场踏勘所获资料。

1.3结合我单位在深圳地区的施工能力、技术特点、机械设备等情况,特别是历年来我公司在处理软基工程及土石方工程施工经验。

1.4现行有效的国家及有关部委颁布的有关工程建议技术标准、深圳市的有关法规。

2、工程概况及特点2.1工程概况本工程地处深圳市三大景区以南,位置东起桥城路,西至沙河东路,南至滨海大道,北达白石州路,总用地面积288.5公顷。

I期工程已经完成,我单位投标范围为场地中部的II期工程V区,即白石州南、区间路此,六号路与七号路之间。

四周道路红线内推8m为本标段的工作范围,处理面积138020.9m2。

本场区属海湾潮间带及海积平原,原海地之面标高0.7~-2.9之间,低于海水面平均标高,该区域均匀分布着5~7米厚的淤泥,地质条件较复杂,其地质主要特征为:第四纪海积淤泥层之上无海冲积的淤泥质砂层,淤泥层之下为第四纪残积层。

本场区位于亚热带地区,所平均气温22℃,多年相对湿度为79%,平均所降雨量1920mm,雨季主要集中在4~9月。

2.2主要工程量见主要工程数量表2.3工程特点本工程为大面积的软基处理,东邻六号路和VII区,南邻区间路和VI 区,且六号路和区间路的软基处理方法与本工程不同。

各区间的分界线施工协调,保证区间的不偏移,作好正常沉降,乃是本工程之关键。

底基层填筑采用填土和石料分层压实。

工程量为864488.13m3,均需按指定地点运输,堆载料用石数量为231506.2m3,场区内有一条十一号道路,需借土填方70126.08m3。

场区内均采用插板排水固结的处理方法,且施工时间大部分在雨季。

因此,应保证竖向和场面排水的畅通。

底基层的压实是保证填筑层本体不变形的根本,以利控制软基本身的剩余沉降。

填海造地工程施工组织设计方案

填海造地工程施工组织设计方案

填海造地工程施工组织设计(此文档为WOR格式,下载后您可任意修改编辑)D第一章编制依据 (4)1.1编制说明 41.2编制依据 41.3采用规范、质量评定标准名称 4 第二章工程概述72.1工程概述72.2工程范围72.3主要工程数量表10 第三章工程特点分析13 第四章施工总体布置144.1施工总平面布置说明144.2施工工艺流程18 第五章施工测量及工程试验195.1施工测量195.2工程试验21 第六章施工总体安排226.1施工总体安排22第七章关键施工技术、工艺及施工方法237.1施工方案总述237.2疏浚工程施工237.3护岸施工347.4块体预制437.5预制块安装457.6现浇胸墙及混凝土施工477.7陆域形成557.8地基处理:58第八章项目控制计划及保证措施658.1施工进度计划658.2进度保证措施65第九章施工质量管理体系及保证措施 (67)9.1质量方针目标679.2质量保证体系679.3质量保证措施689.4施工过程的质量控制739.5技术质量保证措施769.6高温、雨季施工措施77第十章HSE 计划及保证措施7810.1施工保证体系及保证措施7810.2.文明施工保证措施8110.3施工期环境保护措施83第十一章防汛、防台措施计划8611.1防台、防汛措施8611.2工程结构防台防汛措施计划8711.3预制场防台防汛措施计划87第十二章分包计划及管理措施8812.1分包计划8812.2总包、分包责任划分8812.3对分包队伍的组织、协调、管理措施89第十三章劳动力、机械设备及材料进场计划及保证措施9513.1项目经理部组织机构9513.2劳动力安排计划9613.3劳动力安排保证措施9713.4机械、设备使用及进场计划9813.5主要材料及构件的计划管理9913.6附表 (104)第一章编制依据1.1 编制说明本工程为X X液化天然气项目接收站填海造地工程,作为XX液化天然气项目接收站工程的起步工程,为接收站设施建设提供建设用地,该工程地点在XX龙海市兴古湾流会村附近。

填海造地工程施工组织设计资料下载

填海造地工程施工组织设计资料下载

填海造地工程施工组织设计资料第一篇范本:1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 施工组织设计2.1 施工组织机构2.2 项目管理团队2.3 施工流程图2.4 岗位责任分工3. 施工方案3.1 前期准备工作3.2 岩石爆破施工方案3.3 填海工程施工方案3.4 淤泥处理方案3.5 监测与质量控制方案4. 施工设备与材料4.1 设备清单与规格4.2 材料清单与规格4.3 租赁与采购安排5. 安全管理5.1 安全组织与责任5.2 安全培训与教育5.3 安全措施与预防措施5.4 紧急事件应急预案6. 施工进度计划6.1 总体计划6.2 关键节点计划6.3 里程碑计划6.4 施工资源分配7. 质量管理7.1 质量目标与要求7.2 质量控制措施7.3 检测与测试要求7.4 质量验收标准与程序8. 环境保护与治理8.1 环境影响评估8.2 环境保护措施8.3 治理与修复计划8.4 监测与评估方案9. 施工费用估算与资金安排9.1 施工费用预算9.2 资金需求与安排9.3 资金拨款与支付流程10. 合同与协议10.1 建设合同10.2 分包合同10.3 资材采购协议10.4 施工保险协议11. 风险与问题管理11.1 风险识别与评估11.2 风险控制措施11.3 问题记录与解决方案12. 项目交接与竣工验收12.1 交接程序与要求12.2 竣工验收标准与程序12.3 保修与维护期安排附件:1. 施工流程图2. 设备清单3. 材料清单法律名词及注释:1. 建设合同:指与建设单位签订的,约定双方在工程建设中权利义务关系的合同。

2. 分包合同:指承包商将合同中部分工程交由其他承包商承揽的合同。

3. 资材采购协议:指与供应商签订的,约定购买材料及设备的合同。

4. 施工保险协议:指对工程损失和责任进行保险承保的协议。

第二篇范本:1. 填海造地项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 施工组织设计2.1 项目管理组织架构2.2 项目管理团队2.3 项目流程图2.4 岗位职责分工3. 施工方案3.1 前期准备工作3.2 土石方施工方案3.3 填海工程施工方案3.4 水工建筑施工方案3.5 监测与质量控制方案4. 施工设备与材料4.1 施工设备清单与规格4.2 施工材料清单与规格4.3 设备租赁与采购安排5. 安全管理5.1 安全组织与责任5.2 安全培训与教育5.3 安全措施与防护措施5.4 紧急事件应急预案6. 施工进度计划6.1 总体施工计划6.2 关键节点计划6.3 里程碑计划6.4 施工资源分配7. 质量管理7.1 质量目标与要求7.2 质量控制措施7.3 检测与测试要求7.4 质量验收标准与程序8. 环境保护与治理8.1 环境影响评估8.2 环境保护措施8.3 治理与修复计划8.4 环境监测与评估方案9. 施工费用估算与资金安排9.1 施工费用预算9.2 资金需求与安排9.3 资金拨款与支付流程10. 合同与协议10.1 建设合同10.2 分包合同10.3 材料供应合同10.4 施工保险合同11. 风险与问题管理11.1 风险识别与评估11.2 风险控制措施11.3 问题记录与解决方案12. 项目交接与竣工验收12.1 项目交接程序与要求12.2 竣工验收标准与程序12.3 保修与维护期安排附件:1. 项目流程图2. 设备清单3. 材料清单法律名词及注释:1. 建设合同:指签订建设项目的相关合同,约定双方在工程建设中的权利义务关系。

填海工程施工组织设计

填海工程施工组织设计

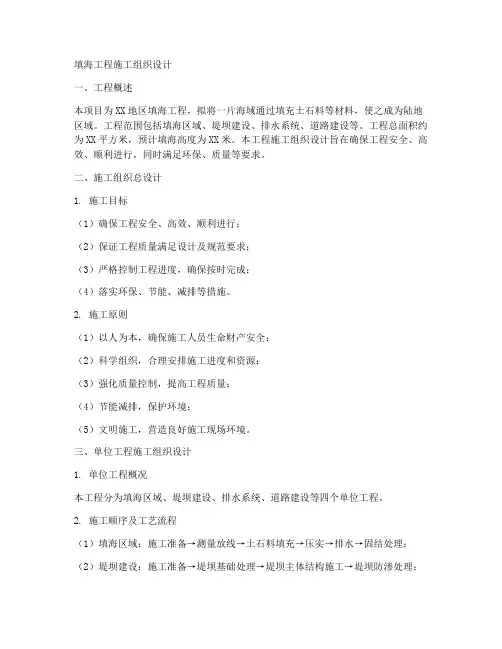

填海工程施工组织设计一、工程概述本项目为XX地区填海工程,拟将一片海域通过填充土石料等材料,使之成为陆地区域。

工程范围包括填海区域、堤坝建设、排水系统、道路建设等。

工程总面积约为XX平方米,预计填海高度为XX米。

本工程施工组织设计旨在确保工程安全、高效、顺利进行,同时满足环保、质量等要求。

二、施工组织总设计1. 施工目标(1)确保工程安全、高效、顺利进行;(2)保证工程质量满足设计及规范要求;(3)严格控制工程进度,确保按时完成;(4)落实环保、节能、减排等措施。

2. 施工原则(1)以人为本,确保施工人员生命财产安全;(2)科学组织,合理安排施工进度和资源;(3)强化质量控制,提高工程质量;(4)节能减排,保护环境;(5)文明施工,营造良好施工现场环境。

三、单位工程施工组织设计1. 单位工程概况本工程分为填海区域、堤坝建设、排水系统、道路建设等四个单位工程。

2. 施工顺序及工艺流程(1)填海区域:施工准备→测量放线→土石料填充→压实→排水→固结处理;(2)堤坝建设:施工准备→堤坝基础处理→堤坝主体结构施工→堤坝防渗处理;(3)排水系统:施工准备→排水管道铺设→排水泵站建设;(4)道路建设:施工准备→道路基层施工→道路面层施工。

3. 施工资源配置(1)人力:根据施工进度和任务量,合理配置施工人员,确保施工高峰期人员充足;(2)材料:合理计划材料采购,确保材料质量满足要求,并及时供应;(3)设备:合理配置施工设备,提高施工效率,保证施工质量;(4)资金:合理预算,确保工程资金充足,满足施工需求。

四、分部分项工程施工方案1. 填海区域施工方案(1)测量放线:采用高精度测量仪器,确保填海区域边界准确;(2)土石料填充:采用自卸车、推土机等设备,进行土石料填充;(3)压实:采用压路机、夯实机等设备,对填充土石料进行压实;(4)排水:设置排水沟、排水井等设施,确保填海区域排水畅通;(5)固结处理:采用预压排水、化学固结等方法,提高填海区域地基承载力。

围填海工程施工组织设计2024

围填海工程施工组织设计2024

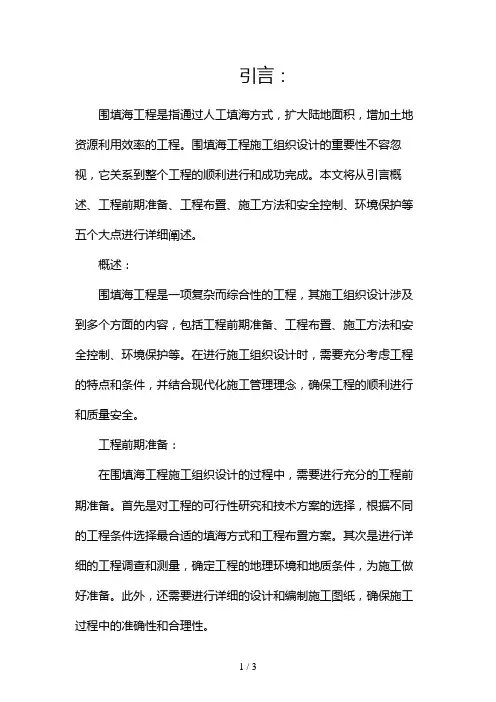

引言:围填海工程是指通过人工填海方式,扩大陆地面积,增加土地资源利用效率的工程。

围填海工程施工组织设计的重要性不容忽视,它关系到整个工程的顺利进行和成功完成。

本文将从引言概述、工程前期准备、工程布置、施工方法和安全控制、环境保护等五个大点进行详细阐述。

概述:围填海工程是一项复杂而综合性的工程,其施工组织设计涉及到多个方面的内容,包括工程前期准备、工程布置、施工方法和安全控制、环境保护等。

在进行施工组织设计时,需要充分考虑工程的特点和条件,并结合现代化施工管理理念,确保工程的顺利进行和质量安全。

工程前期准备:在围填海工程施工组织设计的过程中,需要进行充分的工程前期准备。

首先是对工程的可行性研究和技术方案的选择,根据不同的工程条件选择最合适的填海方式和工程布置方案。

其次是进行详细的工程调查和测量,确定工程的地理环境和地质条件,为施工做好准备。

此外,还需要进行详细的设计和编制施工图纸,确保施工过程中的准确性和合理性。

工程布置:围填海工程的施工布置是整个工程的基础,它涉及到场地选址、工程设备的摆放、材料的堆放等方面。

在选择场地时,需要考虑到工程的地理位置和地形条件,以及施工所需的空间和安全要求。

在摆放设备和堆放材料时,需要根据施工的顺序和要求进行合理布置,确保施工过程的高效性和安全性。

施工方法和安全控制:围填海工程的施工方法应根据具体的工程条件和要求进行选择,可以采用机械化施工、人工施工或者二者结合的方式。

在机械化施工过程中,需要合理选择工程设备和机械,确保施工的效率和质量。

在人工施工过程中,需要注意劳动安全和劳动保护,确保施工人员的生命安全和身体健康。

同时,还需要加强对施工过程中的风险和危险源的控制,确保施工过程的安全。

环境保护:围填海工程施工过程中需要注重环境保护,尽量减少对自然环境的破坏。

在工程布置和施工方法选择时,应充分考虑环保因素,选择低碳环保的方式和设备。

同时,在施工过程中,要注意噪音和振动的控制,避免对周边居民的影响。

深港西部通道填海及地基处理工程施工组织设计

深港西部通道填海及地基处理工程施工组织设计

深港西部通道填海及地基处理工程施工组织设计目录一、施工组织设计................................................................................................................ 1第1章编制依据及原则 ...................................................................................................... 41.1 编制依据...................................................................................................................... 41.2 编制原则...................................................................................................................... 4第2章工程概况 .................................................................................................................. 52.1 技术标准...................................................................................................................... 52.2工程概况....................................................................................................................... 52.3工程数量....................................................................................................................... 6第3章施工总平面布置及管理 .......................................................................................... 73.1 总平面布置图说明...................................................................................................... 73.2 临时住房、通讯工程.................................................................................................. 83.3 临时供水、供电............................................................................................................. 83.4 临时道路........................................................................................................................ 93.5 边防作业..................................................................................................................... 93.6 临时照明..................................................................................................................... 9第4章施工进度计划 ......................................................................................................... 94.1 工期安排总原则 ........................................................................................................ 94.2 总工期计划............................................................................................................. 104.3 施工准备计划 ........................................................................................................ 104.4 施工整体部署 ........................................................................................................ 10第5章主要工程项目的施工方案、施工方法。

深港西部通道填海及地基处理工程第Ⅲ标段施工组织设计

深港西部通道填海及地基处理工程第Ⅲ标段施工组织设计

第一章工程概况一、工程简况本工程位于深圳市南山区,为深港西部通道填海及地基处理工程。

其后续工程为深港两地西部通道海关联检办公大楼、口岸与南山区地下通道、出境侯检停车场、转关车场、跨海大桥及其他办公楼用地。

1、工程名称:深港西部通道填海及地基处理工程2、业主:深圳市土地投资开发中心3、设计院:深圳市勘察研究院二、编制依据1、招标文件2、西部通道口岸场坪填海及地基处理施工图纸设计3、西部通道口岸场坪填海及地基处理隔堤设计图4、深港西部通道场坪填海及地基处理工程隔堤外侧阻水措施设计5、设计变更通知单(第02-04号)6、施工招标答凝及补充通知三、合同工作内容本合同工程为西部通道填海及地基处理工程第Ⅲ合同标段。

其工程为第Ⅰ区Ⅰ-C地块和第Ⅱ区Ⅱ-C地块填海及地基处理,Ⅰ、Ⅱ、Ⅲ标的临时道路、场区围堰、抽排水以及业主、监理办公室。

本标段主要工程项目包括隔堤强夯、隔堤过渡三角区的塑料插板、沉管振冲碎石桩、围堰止水、插板区的塑料插板复合土工布、垫层、堆载层、临时道路、洗车池、监理、业主办公室。

四、主要工程量1、深港西部通道填海及地基处理工程主要工程量包括:1)、Ⅰ-C区工程量:①、铺设复合土工布15673.2m2;②、单元盲沟长度300.0m;③、过度带集水井5个;④、插板小区堆石(砂)总厚9.8m;⑤、过渡带堆石(砂)总厚11.5m;⑥、集水井总长度62.5m;⑦、盲沟填充碎石量185m;⑧、盲沟无纺土工布面积1084m2;⑨、集水井无纺土工布面积30m2;2)、Ⅱ-C区工程量:①、铺设复合土工布50284.1m2;②、单元盲沟长度1460m;③、插板集水井10个;④、过度带集水井2个;⑤、插板小区堆石(砂)总厚10m;⑥、过渡带堆石(砂)总厚11.5m;⑦、集水井总长度1766.5m;⑧、盲沟填充碎石量10641.4m;⑨、盲沟无纺土工布面积62397m2;⑩、集水井无纺土工布面积960m2;五、现场条件1、水文、气象、风速深圳市属南亚热带季风海洋性气候,雨量丰沛集中,汛期为4~9月,其中4~6月为前汛期,7~9月为后汛期。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:)施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日B-6施工组织设计B-6-1施工组织设计文字说明1、编制依据1.1深圳市土地投资开发中心深圳湾填海区软基处理(II期)工程项目施工招标文件(包括补充通知001、002号)。

1.2四月十九日由招标单位组织的标前会议及现场踏勘所获资料。

1.3结合我单位在深圳地区的施工能力、技术特点、机械设备等情况,特别是历年来我公司在处理软基工程及土石方工程施工经验。

1.4现行有效的国家及有关部委颁布的有关工程建议技术标准、深圳市的有关法规。

2、工程概况及特点2.1工程概况本工程地处深圳市三大景区以南,位置东起桥城路,西至沙河东路,南至滨海大道,北达白石州路,总用地面积288.5公顷。

I期工程已经完成,我单位投标范围为场地中部的II期工程V区,即白石州南、区间路此,六号路与七号路之间。

四周道路红线内推8m为本标段的工作范围,处理面积138020.9m2。

本场区属海湾潮间带及海积平原,原海地之面标高0.7~-2.9之间,低于海水面平均标高,该区域均匀分布着5~7米厚的淤泥,地质条件较复杂,其地质主要特征为:第四纪海积淤泥层之上无海冲积的淤泥质砂层,淤泥层之下为第四纪残积层。

本场区位于亚热带地区,所平均气温22℃,多年相对湿度为79%,平均所降雨量1920mm,雨季主要集中在4~9月。

2.2主要工程量见主要工程数量表2.3工程特点本工程为大面积的软基处理,东邻六号路和VII区,南邻区间路和VI区,且六号路和区间路的软基处理方法与本工程不同。

各区间的分界线施工协调,保证区间的不偏移,作好正常沉降,乃是本工程之关键。

底基层填筑采用填土和石料分层压实。

工程量为864488.13m3,均需按指定地点运输,堆载料用石数量为231506.2m3,场区内有一条十一号道路,需借土填方70126.08m3。

场区内均采用插板排水固结的处理方法,且施工时间大部分在雨季。

因此,应保证竖向和场面排水的畅通。

底基层的压实是保证填筑层本体不变形的根本,以利控制软基本身的剩余沉降。

软基稳定同施工加载的速度相关,要在有限的工期内达到设计控制的剩余沉降量差异沉降,必须合理安排各工序的施工,确保有足够的堆载时间。

因此,确保竖向及场面排水畅通和认真观测沉降是本工程的重点。

由于场地所需填料均需按指定地点采运,途中横穿公路干线,场区道路交通繁忙,施工车辆必须遵守交通规则,文明施工,确保施工安全。

2.4地基处理技术要求2.4.1场区填筑工后沉降<15cm,固结度>90%。

2.4.2道路土基交工面回弹量E0≥25MPa,软基处理交工面复合地基承载力140Kpa;2.4.3道路土基密实度(重型击实标准):路槽下0~80cm≥93%,80cm以下≥90%。

2.4.4场区填料密实度:场区交工面下0~1.5m≥90%,1.5m以下≥87%。

3、施工总体指导思想及基本原则本工程以系统工程理论进行总体规划,工期以网络技术进行动态管理,质量以ISO9002《质量体系、生产、安装和服务的质量保证模式》标准进行工序控制,各项作业按本公司QSP/1999《程序文件》办理,广泛开展群众性全面质量管理活动。

3.1施工指导思想本工程的施工指导原则是:科学施工重规划,精细严密创优质,遵约守信保工期。

3.2施工原则根据工程规模、工程特点、工程要求、施工工艺及地质条件,按“统一指挥、网络管理、分工负责、抓住关键、突出重点、协调推进”的施工原则,先进行软基基础的本身处理,紧跟底基层的填筑,处理区全面铺开相互协调,交叉作业,同时积极与各道路的施工密切配合,以块区衔接面为关键。

合理调配土石方,作为地基处理超前安排。

控制极限填土高度后的施工填土速度,统筹规划,各块区相互并进,确保按期完成施工任务。

4、设备人员动员周期和设备、人员、材料运至现场的方法。

根据本工程特点和我单位目前的实际情况,一旦中标,即投入现就在深圳的施工队伍,该队伍施工过各种地基处理和土石方工程,资源充足,专业匹配,工程设备配套齐全,能及时保证工程所需。

关于人员问题,自深圳工程竣工后,部分管理干部在休整,大多数仍在深圳,只要工程一通知开工,我们将会把在深圳施工中有各专业特长的人员组织起来,为深圳湾填海区软基处理II期工程建设作出努力。

4.1设备、人员动员周期我单位在接到投标邀请书后,立即组织了工程投标小组,认真阅读招标文件,多次赴现场施工调查,同时施工队伍己作好进场准备。

根据本合同段的主要工程量和工期的安排,我单位若中标,在中标通知发出后,立即整理队伍准备进场,所有人员和设备在5天内进场筹备建点,并在监理工程师发出开工令的当日组织开工,在施工过程中,一律服从监理工程师的指令。

4.2设备、人员、材料运到施工现场的方法。

由于投入本合同工程的施工队伍己在深圳,设备、材料主要采用汽车、拖车运输,直接送到工地,其中轮式行走设备可直接开入现场,履带式行走设备用拖车送到工地。

中粗砂采用自卸汽车运至施工现场,土工布、塑料排水板、集水井管等材料联系生产销售单位购买送至施工现场。

本合同所需填筑材料采用日野、三菱等自卸汽车运输。

为了更好的确保本工程的顺利完成,特请我单位对软基处理具有丰富经验的高级工程师作顾问,另选派一名对土石压实具有较深研究的高级工程师投入本工程底基层的施工。

在各种机械设备调运的同时,各专业管理人员、技术人员和普通工人根据施工需要,按计划逐渐进场,其中各种机械操作人员随机而到。

4.3设备、人员动员周期计划表4.3.1主要施工设备计划表主要施工设备计划表注:开竣工日期为2000年5月24日至2000年3月24日。

如有变动,以此类推。

4.3.2施工人员动员周期表见《劳动力按月需求计划表》。

5、主要工程项目的施工方案、施工方法。

5.1场地的平整首先排除场内积水和清除杂草及植物根系土,并集中运出场外,特别是应仔细清除易刺破土工布的杂物。

如树桩、竹杆、石块等。

场地平整采用人工配合轻型宽履带推土机推平至各分块小区的底面标高。

同时在场地的四周作好临时排水沟及汇水坑,保证场内的临时排水井不积水。

在施工过程中,也要保证此沟的排水畅通,场地晾晒至龟裂。

另见B-6-3工艺流程说明。

5.2土工布的铺设在铺设前检查场地有无刺破土工布的杂物,在确保场地清理整洁后才可铺设,铺设时由西往东全断面铺设。

在靠近区间路和六号路时,检查道路施工队伍是否将石块清到位和清理干净。

在确认己清理到位和清理完全后可采用人工铺设土工布,每块土工布宽30m,长150m,相邻土工布之间采用搭接相连。

搭接宽度大于 1.0m,土工布的方法应与其上第一层填料的推进方向相适应,铺好的土工布周边用砂袋叠压,并及时填砂,土工布接头尽可能避开盲沟交叉处,必要时用双层土工布加强,土工布接头搭接长度不能短于0.8m,在交叉处不能小于1.20m。

另见B-6-3工艺流程说明。

5.3砂垫层施工选用干净的中粗砂,并控制含泥量小干3%。

施工前用明显的标志作好分层填筑高程的标志,便于控制砂层厚度。

按设计要求铺筑砂垫层,自卸汽车运输,配以轻型推土机、平地机和人工平整并保证其厚度为第一层40cm,第二层60cm,以保证土工布及盲沟的形状规范。

砂垫层铺填后,采用人工或水车喷洒适量的水,同推土机碾压密实,压实后的厚度应保证不小于设计厚度,抽检合格率应大于95%,最薄处不得小于90cm,其密实度至少达到中密状态,干容重不小于1.65t/m3。

检测合格后移交下道工序作业。

另见B-6-3工艺流程说明。

5.4盲沟、集水井的施工盲沟主要是设置于砂垫层之下部,位于淤泥顶面之上采用人工开挖并整形。

为加快固结排水而利用200g/m2针刺型土工布,并满足有关技术指标要求,包裹碎石形成水平排水通道,为保证盲沟排水畅通,需在集水井最短的线路中形成预留坡度,以确保即使是在发生沉降后,盲沟也能排水畅通。

必须保证碎石的干净,不得含泥,不能因为含泥而堵塞碎石空隙,从而影响排水的畅通。

集水井是为加强排水而设置,必须作好集水井的定位及盲沟交汇,井底铺填片石,集水井下部0.7m为钢筋笼,周边及底部用无纺土工布包裹,需与盲沟连通良好,随填土的增高逐渐加长集水井,保证集水井的垂直度至设计高程。

及时抽水,并注意控制井内集水不超过60cm,避免水位过高浸泡砂垫层,并记录抽水时间与井中水位变化。

另见B-6-3工艺流程说明。

5.5塑料插板施工对订购的塑料排水板同设计技术标准核对,并适量核查。

由专门的质检单位进行检验。

施工过程中加强对塑料排水板的保护、运输过程中严禁破坏塑料排水板上的滤膜,防止日照老化,需设专库存放插塑板。

塑料插板的施工是排水固结方案关键工序之一。

在塑料排水板施工前,应分块(AW 56块)分区,以贯入试验探明淤泥层的厚度,保证插板穿透淤泥及进入下卧层0.5m,杜绝跟带现象。

施工时按设计准确放线定位,为施打工作作好准备。

采用,小松220菱形导管共14台插板机施打。

施打时每台插板机派专人负责进行插板机的导管对位、垂直度、插入深度及排水板的端头割断检查,端头长度高出砂垫层20cm,并保证机身的稳定,成孔孔位力求准确,井位误差不大于5cm,采用120×60菱形异管,尽量减少土样扰动产生的附加沉降,插板垂直度允许偏差小于其长度的15%。

在拍管时,降低抽管的速度,保证不带出塑料排水板,保证入井插板完整无损。

作好施工记录,插板机的移动按边退边施工,以避免完工插板的损坏,便于施工中检查排水扳,检查后将板头反插入砂层中,并且砂回填周围缝隙,同时派专人清除导管带出的淤泥,以防污染砂垫层。

在区间路和六号路交接处一定保证插板的到位。

另见B-6-3工艺流程说明。

5.6底基层的填筑施工底基层既作为堆载荷载,又为永久性底基层。

填筑时要分层碾压。

挖掘机装土方填料采用自卸汽车运输。

推土机平整按30cm一层填筑。

首先应对土源点抽取土样进行重型击实试验,测定最大干容重和最佳含水量。

填筑过程中,由于地基的沉降不断进行,因而底基层碾压面的交工应按设计的填筑厚度控制,实际操作时,应根据沉降板沉降情况计算交工时碾压面的标高。

填筑时,选小区试验段采用符合设计规格的填料,用以确定最佳碾压遍数,为全面施工提供依据。

施工填筑时每层推平后,用振动压路机静压一遍,依据试验确定的压实遍数,再采用前后每次轮迹重叠不小于20cm往返振动碾压。

慢速I档行驶,严格按照四区段、八流程水平分层填筑施工。

整个填筑区又分为施工小区:填土区、平整区、碾压区、检验区;八流程是:施工准备测量放线,底层的处理,分层填筑,铺推平整,碾压夯实,检验签证,面层修整,边坡整修,保证在各区段不出现交叉作业。

在推土机平整的同时,辅助人工对个别不平的地方配合找平,保证能顺利的压实,至下层的填筑接头应至少错开3m。

相关文档
最新文档
