三期冬季施工方案

合集下载

冬期施工方案3

冬期施工方案3

冬期施工方案3
在冬季进行施工是一个具有挑战性的任务,由于气温低、天气变化多端,工作条件十分恶劣。

因此,制定一个科学合理的冬期施工方案对于工程项目的顺利进行至关重要。

一、施工前准备
1.气象监测:提前做好气象监测工作,及时了解天气变化,合理安排
施工计划。

2.定期维护施工设备:冬季气温低,机械设备容易出现故障,需定期
检查和维护。

3.配置保暖设备:为工人提供保暖设备,确保他们在施工过程中保持
身体温暖。

二、施工方法
1.采取保温措施:在施工现场搭建临时保温棚,减少室外温度对施工
的影响。

2.调整施工时间:合理安排施工时间,避开气温低的时段,提高施工
效率。

3.使用保温材料:在施工过程中使用保温材料,减少冷热交替对施工
的影响。

三、安全措施
1.加强安全培训:对所有参与施工的工人进行安全培训,提高他们的
安全意识。

2.建立应急预案:针对恶劣的施工环境,制定应急预案,确保在突发
情况下能够及时处置。

3.加强监督管理:设置专人负责对施工现场进行监督管理,确保施工
过程安全顺利进行。

四、质量控制
1.加强质量检查:对施工过程中的关键节点和关键部位进行检查,确
保施工质量达标。

2.做好记录工作:对施工过程进行详细记录,及时发现问题并进行整
改,提高施工质量。

3.定期总结经验:每阶段结束后进行总结,总结经验教训并不断完善
施工方案。

综上所述,冬季施工具有一定的难度,但只要科学合理地制定施工方案,严格执行各项措施,加强安全管理和质量控制,就能够确保施工顺利进行,保证工程项目的顺利完成。

冬季专项施工方案三期

冬季专项施工方案三期

冬季专项施工方案三期引言冬季施工是工程建设中的一个重要环节,尤其需要针对寒冷气候条件下的挑战做出有效的施工计划。

本文将介绍冬季专项施工方案的第三期内容,旨在保证施工质量,提高效率。

1. 施工前准备在展开实际施工前,必须做好充分的准备工作。

这包括但不限于: - 组织全体参与者召开施工前的全面会议,明确责任分工和安全注意事项。

- 对施工现场进行仔细检查,确保无安全隐患。

- 提前准备好所需的施工材料和设备,确保供应充足。

2. 施工方案2.1 施工时机安排在严寒的冬季,施工时机的选择至关重要。

要避免在极端天气条件下施工,选择白天气温相对较高、无降雪或降雪较小的时段进行施工。

2.2 施工模式选择针对不同工程项目,选择适合的施工模式。

可以考虑采用增加保温措施、加大施工人员数量、提高设备效率等方式,以保障施工的顺利进行。

3. 安全保障冬季施工存在着更多的安全隐患,需要更加重视安全保障工作。

以下是一些常见的安全保障举措: - 严格遵守相关安全规定,加强施工现场的安全管控。

- 加强作业人员的安全教育和培训,提高应急处理能力。

- 增加保温设备的使用,避免作业人员因为低温造成的身体不适。

4. 施工质量监督为了保证冬季施工的质量,应加强监督检查工作。

可以采用定期巡查、不定期抽检等方式,确保施工过程中不出现质量问题。

5. 施工后总结与改进在冬季专项施工完成后,应及时总结工作经验,找出存在的问题和不足,为下一阶段冬季施工做好准备。

同时,要积极改进工作方法,提高施工效率和质量。

结语冬季专项施工是一个复杂且具有挑战性的工作,只有通过科学合理的施工方案和严格的执行,才能确保工程的顺利进行。

希望本文介绍的第三期冬季专项施工方案内容,对相关工程项目的实际施工有所帮助。

冬季专项施工方案.doc三期

冬季专项施工方案.doc三期

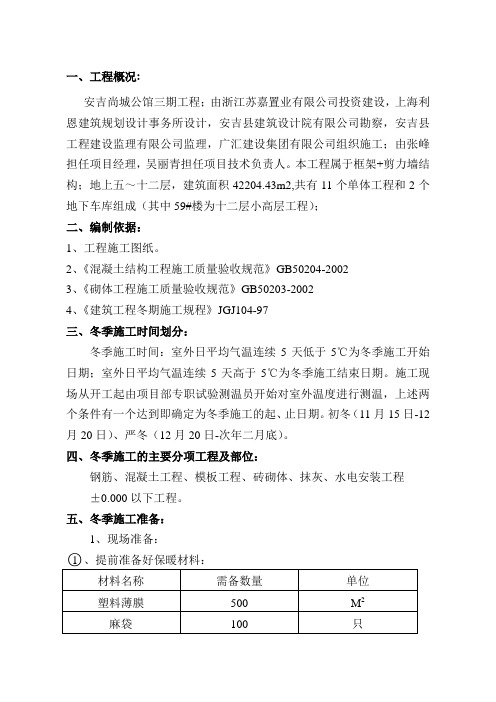

一、工程概况:安吉尚城公馆三期工程;由浙江苏嘉置业有限公司投资建设,上海利恩建筑规划设计事务所设计,安吉县建筑设计院有限公司勘察,安吉县工程建设监理有限公司监理,广汇建设集团有限公司组织施工;由张峰担任项目经理,吴丽青担任项目技术负责人。

本工程属于框架+剪力墙结构;地上五~十二层,建筑面积42204.43m2,共有11个单体工程和2个地下车库组成(其中59#楼为十二层小高层工程);二、编制依据:1、工程施工图纸。

2、《混凝土结构工程施工质量验收规范》GB50204-20023、《砌体工程施工质量验收规范》GB50203-20024、《建筑工程冬期施工规程》JGJ104-97三、冬季施工时间划分:冬季施工时间:室外日平均气温连续5天低于5℃为冬季施工开始日期;室外日平均气温连续5天高于5℃为冬季施工结束日期。

施工现场从开工起由项目部专职试验测温员开始对室外温度进行测温,上述两个条件有一个达到即确定为冬季施工的起、止日期。

初冬(11月15日-12月20日)、严冬(12月20日-次年二月底)。

四、冬季施工的主要分项工程及部位:钢筋、混凝土工程、模板工程、砖砌体、抹灰、水电安装工程±0.000以下工程。

五、冬季施工准备:1、现场准备:②、工地临时供水管道做好保温防冻工作。

③、督促商品混凝土公司做好冬期施工混凝土及外加剂的试验试配工作,检查商品混凝土配合比必须符合冬季施工要求。

2、组织实施准备:安排专人进行气温观测,做好混凝土测温记录,及时了解天气变化情况,防止寒流袭击,采取积极有效措施,确保施工质量。

六、各分项工程冬季施工技术保证措施:1、钢筋工程:(1)钢筋加工要按规范操作,在运输加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。

(2)钢筋接头在浇筑混凝土前必须将钢筋上的冰雪冻块清理干净。

(3)对已浇筑完的混凝土面的预留钢筋上粘结的混凝土浆体要及时清理干净。

(4)钢筋负温焊接,采用电焊时当环境温度低于-20℃时不得施焊。

恒大城三期冬季施工方案(11P)

恒大城三期冬季施工方案(11P)

一、0.编制依据1、施工合同2、法律、法规及工程质量验收规范。

3、《建设工程冬季施工规程》(JGJ104-97)。

4、施工图纸。

二、工程概况:本工程为石家庄恒大城三期17#—20#楼主体及配套建设工程,框剪结构、地下一层、地上17#楼东单元13层西单元10层、18#楼18层、19#楼东单元33层西单元29层、20#楼32层,总建筑面积106325m²。

工程建设地点:石家庄市维明街与新石北路交口西北角工程建设单位:恒大地产集团石家庄有限公司。

工程监理单位:河北瑞和管理咨询有限公司。

工程设计单位:河北华艺建筑设计有限公司。

根据本工程施工计划冬季施工中主要进行地下APF防水,基础和主体工程中的钢筋加工、焊接、绑扎,模板支设,混凝土浇筑、养护,室外回填土,部分填充墙砌筑。

为保证工程进度、质量及安全,特制定如下冬季施工方案及要求.。

三、准备工作:施工现场要严格按照《建设工程冬季施工规程》(JGJ104-97)规定的“当室外日平均气温连续5天稳定低于5℃即进入冬期施工”的要求,对无措施和不能适应冬期施工要求的,一律不准施工。

在进入11月10日前后,应有详细的日平均气温记录,随时掌握气温变化。

根据石家庄气候条件,一般情况下为11月15日至次年3月15日为冬季施工期。

一般冻土深度标准值为0.6m,基本雪压为0.30kN/m²。

(一)组织措施1、成立冬季施工领导小组组长:张志君副组长:左博臣组员:李万森、周太群、林锦强、王连杰、郝文辉、梁志全、杨文庆、卢乐2、领导小组职责:(1)、合理安排冬季施工,保证工程进度、质量。

(2)、组织对进入现场的材料进行检查,避免不合格品。

(3)、组织专人进行测温,并有详细记录。

(4)、严格按照冬季施工方案和建筑工程冬季施工规程(JGJ104-97)进行施工。

(二)技术准备1、凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求。

2、进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。

浐河三期冬季施工方案

浐河三期冬季施工方案

浐河滨河花园三期1#、2#、3#、6#楼桩基冬季施工方案编制人:审核人:审批人:陕西鑫潮岩土工程有限公司冬季施工方案一、施工准备日平均气温连续5天低于5℃或11月15日,为冬施开始日期,根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。

根据初冬(11月15日一12月15日)和严冬(12月15日一次年2月底以大气温度不低于—10C为标准)各时期的气温,选用合理的添加剂和保温措施。

二、现场准备1、根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。

2、对各种加热的设备、保温材料仔细检查其安全可靠性。

3、工地临时供水管道做好保温防冻工作。

4、做好冬期施工砼的试验配验工作,检查施工配合比。

三、冬期施工技术措施冬施期间,砼在冬施过程中采用加热水法,为保证冬施工程质量,对砼加热、搅拌、运输、浇筑及养护作如下要求:1、冬施用于搅拌砼的砂、石、水泥均应保持正温。

采用32.5以上普通硅酸盐水泥,用暖棚存放,并不得直接接触80℃以上的热水。

水泥不得直接加热。

2、拌制砼采用加热水的方法,水温不大于80℃。

3、骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质,含泥量不得超过规定值。

4、严格控制水灰比不得大于0.6,每立方米砼水泥用量不少于300kg,由骨料带人的水分及外加刑溶液中的水分均应从拌和水中扣除。

5、砼拌制前,应用热水冲洗搅拌机,砼搅拌时间取常温搅拌时间的1.5倍,砼的运距要尽量缩短。

6、砼要充分搅拌后再缺车,每盘搅拌时间不少于180秒,不要任意加水。

若发生离析时在浇筑前应进行二次搅拌。

7、混凝土坍落度控制得不好,混凝土强度离散性大,由于加水量控制不准,混凝土强度波动值班内盘间离差可达到τ=3Mpa以上。

8、混凝土试块留置:混凝土试块除正常留置外须增设同条件养护的试块,分别用受冻前的混凝土强度和转入常温养护28天的混凝土强度。

四、安全消防措施1、入冬前组织经理部职工和施工队进行冬施安全教育。

3期体育场室外工程冬季施工方案

3期体育场室外工程冬季施工方案

3期体育场室外工程冬季施工方案一、冬季施工的特点1.气温低:冬季气温较低,对施工人员身体健康和机械设备性能都会产生影响。

2.日照时间短:冬季白天短,日照时间少,施工效率受到限制。

3.降水较少:大部分地区冬季降水较少,施工不易受到雨雪等影响。

二、冬季施工的准备工作1.保证施工人员的健康:冬季天气寒冷,施工人员需做好保暖措施,避免受凉感冒。

2.加强材料保温:在存放和使用材料时,需防止受到低温影响,保证质量。

3.合理安排施工进度:根据日照时间等条件,合理安排施工进度,提高效率。

三、冬季施工技术措施1.加热设备:在施工现场设置加热设备,保证施工人员和材料的温度,防止冻裂等问题。

2.保温措施:对需要施工的部位进行保温处理,防止混凝土凝固过程中温度过低导致质量问题。

3.水泥混凝土施工:可以采用速凝剂等措施,加快混凝土凝固时间,适应低温环境下的施工。

4.机械设备保养:定期检查机械设备,保证正常运转,避免因冷冻等原因导致设备故障。

四、冬季施工的安全措施1.加强现场安全:冬季天气寒冷,施工现场容易发生事故,应加强安全教育和管理措施。

2.防范冻害:对于需要水工程的部位,加强防范措施,避免冻害造成的质量问题。

3.密切关注天气情况:冬季天气多变,应密切关注天气情况,合理安排施工计划。

五、冬季施工的环境保护1.施工废弃物处理:正确处理施工废弃物,避免对环境造成污染。

2.节约能源:冬季施工需要大量能源,应尽可能节约能源,减少能源消耗对环境的影响。

总之,冬季施工对于体育场室外工程来说是一个考验,需要我们克服各种困难,科学合理的制定施工方案,做好准备工作,采取有效的技术和安全措施,保障施工进度和质量,同时注重环境保护,促进工程的顺利进行。

希望以上方案能够为冬季体育场室外工程的施工提供一些参考和帮助。

祭山梁三期冬施方案 -

祭山梁三期线路铁塔基础冬季施工方案编制:审核:批准:国基建设集团有限公司祭山梁项目部吉山梁三期35KV线路铁塔基础冬季施工方案由于冬季来临,根据甲方要求进行冬季施工。

为确保工程质量,加快施工进度,结合本工程实际情况,在保证经济合理、节约能源、缩短工期和安全生产的原则下制定此冬季施工方案。

一、工程概况本工程为国电靖边祭山梁风电场三期35KV架空线路工程。

此项工程现已进入到冬季施工的阶段;根据业主对工期及进度的要求,为了加快施工进度,确保冬施工程质量,现在冬施所涉及的项目有土方工程、3:7灰土、钢筋、模板、混凝土、回填土。

二、冬季施工进度及人员安排1、人员组织:分二个作业班组、每个班组8人。

后期养护3人/基每基养护期为五天。

2、施工进度:2个基础/天,现在还有40个铁塔基础需要进行冬施保温,工期需要20天。

三、材料准备:1、准备DN50钢管、保温用的棉被、彩条布、加厚塑料布、火炉、燃料、温度计等保温材料。

2、做好冬施的材料计划,按计划及时进场。

四、冬季土方施工措施:土方开挖采取以下措施:⑴在土方开挖过程中,用于回填的土堆在一起并加以覆盖,防止受冻。

⑵、基坑开挖完成后,应采用保温材料将基坑进行覆盖以防受冻。

⑶、3:7灰土尽量在白天施工,随铺随夯,随覆盖随保温的方法进行。

五、搭设铁塔基础保温棚:分两次搭设:(1)在浇灌砼时,为保证砼的出罐温度不受冻达到临界温度在地表之上搭设一次。

铁塔基础地面上的暖棚尺寸为:14m×14m,高1.8m,四周立面及棚顶采用彩条布, 棉被做保温层,保温层。

外层用密目网笼罩防刮风卷走。

立面和平面搭接接口必须重叠保证严密性,重叠系数为0.15。

搭设时顶部留置1个排烟口,应将烟或燃烧气体排至棚外,并采取防止烟气中毒和防火措施。

为了保证棚内的温度,在棚内设置5个大火炉,生火1天。

(2)基础浇灌完成之后撤走地上保温棚之后,转入地下保温棚的搭设,在坑口处用钢管搭设14m×14m的平面保温棚,覆盖彩条布,并在彩条上覆盖10CM厚的土,同时留置排烟口。

第三标段冬季施工方案(实用资料)

第三标段冬季施工方案(实用资料)(可以直接使用,可编辑优秀版资料,欢迎下载)第三标段冬季施工方案(路基填方)当施工现场环境日平均气温连续5℃稳定,低于5℃,或最低环境气温低于-3℃时,应视为进入冬季施工,为保证冬季施工质量特编制本方案。

一、准备工作1、对冬季施工项目按次排工队,编制实施性的施工组织计划。

2、冬季施工项目在冰冻前应进行现场放样,保护好控制桩并树立明显的标志,防止被冰雪掩埋。

3、冰冻之前全部清除路基范围内的树根、草皮和杂物,修通现场的施工便道。

4、冰冻前应挖好坡地上填方的台阶。

5、维修保养冬季施工需用的车辆、机具设备(充分备足冬季施工期需要的工程材料)。

6、准备施工队伍的生活设施,取暖照明设备和其他过冬所需的物质。

7、对职工做好安全用电,取暖教育.开展冬季施工安全生产知识的宣传,教育和培训指导作业人员的自我防范意思和安全操作技能。

二、实施措施1、严格执行宿舍管理制度,加强作业人员生活区的管理,严禁明火取暖和乱拉,乱接电线,严防煤气中毒,火灾和触电事故。

2、设专职测温人员,收听和查询天气预报,根据气候变化,采取相应措施安排工作。

3、在遇大风,雨,雪等恶劣天气时应立即停止室外作业,及时清除施工现场的积水,积雪,争取有效的防冻、防滑措施后再进行施工,杜绝事故的发生。

4、填方填料尽量选用沙类土,碎石土等透水性好的土。

5、当天填的土当天完成碾压,填层厚度按正常施工时减少20%~30%.6、用含有部分冻土的土填筑路基时,其中含有冻土块的粒径不得大于10㎝,冻土块含量不宜超过15%,冻土块不能集中填在一个地方。

当不能满足上述要求时停止施工。

7、路堤距路床底面1米时,碾压密实后停止填筑,在上面铺一层松土保温,待冬季过后整理复压,再分层填至设计标高。

8、每层填筑时要求宽度宽于设计宽度30㎝~50㎝,待冬季过后,再修整边坡,削去多余部分并拍打密实.三、冬季施工计划2021年11月下旬~12月5日,完成K5+200~K7+200段填筑砂砾任务。

三期冬季施工方案

一、工程概况此针对主体阶段的钢筋、模板、混凝土及墙体工程冬季施工予以编制施工指导方案。

二、冬季施工时间范围根据《建筑工程冬期施工规程》规定:当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃即解除冬期施工,无锡地区冬季施工一般为11月15日至3月10日。

三、冬季施工的重点、特点1、本工程冬期施工工程量大、工期紧,且有不同施工项目的交叉施工。

2、冬施期间室外气温低、风力较大、气候较为潮湿,工作面和楼内降温迅速,保温工作为施工重点。

3、混凝土容易遭受冻害,施工质量控制难度加大,为冬期施工质量控制重点。

页17 共页1 第三、施工安排本工程进入冬期施工的主要生产任务为主体钢筋加工和绑扎安装,模板加工与安装,混凝土运输、浇筑与养护,且工程量大、工期紧、质量要求高。

1、人员安排1.1成立冬期施工领导小组,由项目经理魏德良任组长,执行经理徐国富任副组长的冬季施工领导小组,负责对冬施的全面安排和组织实施,组织机构见下表。

1.2人员分工职责:组长魏德良:组织指挥冬期施工生产,确保工程质量安全目标,对工程总体负责。

副组长徐国富:负责整个施工过程组织与安排,计划落实,施工调度,各部门协调。

部门负责人:段海华、吴建权、吴静段海华:负责整个工程的混凝土浇筑时间和工程进度实施并按施工方案落实防冻措施。

组员:孙广明、李如华、刁金林。

吴建权:负责整个施工过程的技术质量工作,编制施工方案并指导落实。

组员:魏俊、张文峰、邱少阳、施月权、黄康。

其中张文峰负责现场混凝土温度抽测,施月权负责大气温度,邱少阳负责试块制作,黄康负责记录整理。

吴静:负责施工过程中的安全管理实施、消防保卫和机电正常运行。

组员:周群阳、江宝林、殷诚志、张道明1.3管理制度1) 认真学习总公司、公司下发的冬期施工的通知,并在施工过程中严格执行。

页17 共页2 第2) 认真学习冬施规程及,做好冬期施工准备工作。

3) 参加冬施的人员必须懂得冬施的基本知识,各类专业人员经考试合格才能上岗。

冬季施工方案--三期

冬季施工方案–三期
冬季施工是建筑行业面临的一项挑战,严寒的气候条件会对施工进度和质量带
来一定的影响。

为了应对冬季施工的困难,我们在前两期施工经验的基础上,制定了本次的冬季施工方案–三期,旨在进一步提高施工效率和质量,确保工程顺利进行。

1. 气象监测与安全防护
在冬季施工中,气象条件至关重要。

我们将密切关注气象预报,及时了解天气
变化,合理安排施工计划。

同时,加强对施工现场的安全防护措施,确保施工人员的安全。

2. 施工设备保障
在冬季寒冷的环境下,施工设备容易受到影响,我们将加强对设备的保养和维
护工作,确保设备的正常运转。

同时,严格按照操作规程操作设备,避免因操作不当导致的设备故障。

3. 施工工期安排
针对冬季施工的特点,我们将合理安排施工工期,充分考虑天气因素和施工环境,确保施工进度。

同时,根据实际情况进行灵活调整,提高施工效率。

4. 材料储存与保温
冬季气温低,对材料的储存和保温提出了更高要求。

我们将在施工现场合理布
置材料堆放点,采取保温措施,确保材料质量和施工进度。

5. 施工人员培训
在冬季施工中,人员的技术水平和安全意识至关重要。

我们将加强对施工人员
的培训,提高他们的专业素养和安全意识,做好安全生产工作。

结语
通过本次冬季施工方案–三期的制定和实施,我们相信可以有效应对冬季施工
的挑战,保障工程的顺利进行。

在未来的工作中,我们将持续改进和完善施工方案,提高施工质量和效率,为建筑行业的发展做出更大的贡献。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋、模板、混凝土及墙体工程冬季施工予以编制施工指导方案。

二、冬季施工时间范围根据《建筑工程冬期施工规程》规定:当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃即解除冬期施工,无锡地区冬季施工一般为11月15日至3月10日。

三、冬季施工的重点、特点1、本工程冬期施工工程量大、工期紧,且有不同施工项目的交叉施工。

2、冬施期间室外气温低、风力较大、气候较为潮湿,工作面和楼内降温迅速,保温工作为施工重点。

3、混凝土容易遭受冻害,施工质量控制难度加大,为冬期施工质量控制重点。

三、施工安排本工程进入冬期施工的主要生产任务为主体钢筋加工和绑扎安装,模板加工与安装,混凝土运输、浇筑与养护,且工程量大、工期紧、质量要求高。

1、人员安排1.1成立冬期施工领导小组,由项目经理魏德良任组长,执行经理徐国富任副组长的冬季施工领导小组,负责对冬施的全面安排和组织实施,组织机构见下表。

1.2人员分工职责:组长魏德良:组织指挥冬期施工生产,确保工程质量安全目标,对工程总体负责。

副组长徐国富:负责整个施工过程组织与安排,计划落实,施工调度,各部门协调。

部门负责人:段海华、吴建权、吴静段海华:负责整个工程的混凝土浇筑时间和工程进度实施并按施工方案落实防冻措施。

组员:孙广明、李如华、刁金林。

吴建权:负责整个施工过程的技术质量工作,编制施工方案并指导落实。

组员:魏俊、张文峰、邱少阳、施月权、黄康。

其中张文峰负责现场混凝土温度抽测,施月权负责大气温度,邱少阳负责试块制作,黄康负责记录整理。

吴静:负责施工过程中的安全管理实施、消防保卫和机电正常运行。

组员:周群阳、江宝林、殷诚志、张道明1.3管理制度1) 认真学习总公司、公司下发的冬期施工的通知,并在施工过程中严格执行。

2) 认真学习冬施规程及,做好冬期施工准备工作。

3) 参加冬施的人员必须懂得冬施的基本知识,各类专业人员经考试合格才能上岗。

四、施工准备1、技术准备1.1组织项目部的技术和生产人员复核施工图纸,对不宜冬期施工的问题,提前与设计单位研究解决。

1.2组织技术人员、工长、现场管理人员进行冬期施工方案的交底。

1.3组织所有人员进行冬期施工动员,各部门向本部门人员进行冬期施工教育。

让所有施工人员了解冬期施工的施工方法和注意事项。

1.4组织全体职工学习冬施基本知识和施工规范的相关内容,对负责测温,保温,混凝土养护以及消防等专职人员进行专业技术培训,考核合格后方可上岗。

所有准备工作要在11月5日前完成。

1.5提前与商品混凝土厂家联系,明确工程所需混凝土的强度等级,初凝时间、外加剂等,让商品混凝土厂家提前做好试配工作,提出具体技术要求。

1.6冬施测温小组对每日大气温度,混凝土出罐(车)温度、入模温度和浇筑后升温阶段等进行测温,专职测温人员要认真负责,测试的数据要真实可靠。

1.8做好天气预报工作,防止寒流突然袭击。

2、材料计划1.各种保温材料分批进场后,要进行认真检查,合格后方可验收。

材料尽快分类入库存放,减少露天堆放。

要认真熟悉准备的各种材料的保存、使用及保养方案,使之能科学使用,并尽量延长使用寿命,减少浪费。

3、现场准备工作3.1、提前完成现场临时用水、消防管线的保温工作,水源井采用岩棉被覆盖,临时上水、消防管线埋置深度小于80cm的采用岩棉管保温,外露水管用岩棉管壳外缠玻璃丝布进行保温,防止出现冻裂或冻结现象。

3.2、楼内各种施工洞口采用木胶合板盖板封闭,各通道口、楼梯口封闭,临时施工洞口采用钢管架封闭,防止人员误入坠落。

3.3、现场场地平整,消除各障碍物,防止冬期场地积水结冰。

3.4、现场材料集中堆料分类码放,各加工机械(包括钢筋、木工、水电加工设备)修理上油、及时保养。

材料尽量入库存放,减少露天堆放。

3.5、对水泥库、器材库及其他临设进行检查维修,防止屋面渗漏,重点防盗部门窗加护栏保护,怕冻材料应移入采暖房间。

3.6、现场各处的消防设施配备齐全,不符合要求的及时修理更换,确保冬期防火工作的落实。

3.7、进行冬期施工安全防火、防冻、防煤气中毒等思想和安全教育,提高职工冬施意识,建立有效的冬期施工各项规章、责任和值班制度。

3.8、雪天现场要做到对作业面的遮挡覆盖,防止积雪污染。

同时做到雪停即及时清除道路和操作面上冰雪。

作业面在下雪前及时覆盖,雪后及时清理干净。

3.9、冬施中要加强天气预报工作,防止寒流突然袭击,若气温降至零下7度时,暂停施工(根据抗冻剂防冻温度确定)。

五、主要项目施工方法5.1塔吊合理使用本工程结构施工期间钢筋、模板、木方、木胶板、周转材料和施工垃圾等的垂直及水平运输主要由塔吊完成。

鉴于冬期施工期间大风天气多,塔吊有效使用时间减少,因此塔吊的合理使用必须作为冬期施工期间管理工作的重点之一。

影响塔吊运行和操作水平的因素主要为以下几点:(1)风速:五级风以上,塔吊应停止使用;(2)能见度:降雪或夜间能见度差,影响操作的准确性;(3)周围环境:本工程为群塔施工,操作时应注意周围塔吊的影响,另各种材料堆放区的布置将影响到塔吊运距和操作效率;(4)塔吊司机和信号工:塔吊司机和信号工的业务水平和工作经验将影响到判断的正确性和突发情况的反映能力。

冬期施工与常温施工较比较,其区别主要在于大风和降雪影响,因此冬期施工期间的塔吊管理应在正常管理措施中加入大风和降雪天气管理措施。

况作出适当调整。

5.2钢筋工程5.2.1在负温条件下,钢筋的力学性能要发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加。

因此在施工过程中要加强管理和检验。

钢筋在运输、加工过程中注意防止撞击、刻痕。

特别是在使用高强度钢筋时尤应注意。

5.2.2在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。

5.2.3钢筋加工完后堆放整齐,放在垫木上,遇到下雪时覆盖塑料布。

5.2.4钢筋的防雪措施顶板钢筋绑扎完毕后,雪天要用塑料布覆盖,防止钢筋内积雪。

墙体钢筋绑扎完毕后,当墙体合模板后遇雪天要用防火阻燃草帘被遮蔽上口,防止墙内积雪5.2.5钢筋的负温焊接钢筋负温焊接,可采用电弧焊的方法。

雪天或施焊现场风速超过5.4m/s(3级风)时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪。

钢筋负温电弧焊时,可根据钢筋级别、直径、接头型式和焊接位置,选择焊条和焊接电流。

宜采用分层控温施焊,热轧钢筋的层间温度宜控制在150~350℃之间。

焊接时应防止产生过热、烧伤、咬口或裂纹等现象。

在构造上应防止在接头处产生偏心受力状态。

钢筋负温帮条焊或搭接焊的焊接工艺应符合下列要求:(1)帮条与主筋之间应用四点定位焊固定,搭接焊时应用两点固定。

定位焊缝与帮条或搭接端部的距离应等于或大于20mm。

(2)帮条焊的引弧应在帮条钢筋的一端开始,收弧应在帮条钢筋端头上,弧坑应填满。

(3)焊接时,第一层焊缝应有足够的熔深,主焊缝或定位焊缝应熔合良好。

平焊时,第一层焊缝应从中间引弧,再向两端运弧。

立焊时,应从中间向上端运弧,再从下端向中间运弧。

再以后各层焊缝焊接时,应采用分层控温施焊。

(4)帮条接头或搭接接头的焊缝厚度不应小于钢筋直径的0.3倍,焊缝宽度应不小于钢筋直径的0.7倍。

钢筋负温坡口焊的工艺应符合下列要求:(1)焊缝根部、坡口端面以及钢筋与钢垫板之间均应熔合,焊接过程中经常除渣。

(2)焊接时,宜采用几个接头轮流施焊。

(3)加强焊缝的宽度应超过V型坡口边缘2~3mm,高度应超过V型坡口上下边缘2~3mm,并应平缓过渡至钢筋表面。

(4)加强焊缝的焊接,应分两层控温施焊。

热轧Ⅱ级、热轧Ⅲ级钢筋多层施焊时,焊后可采用回火焊道施焊,其回火焊道的长度应比前一层焊道在两端各缩短4~6mm。

5.3模板工程由于低温影响,混凝土强度增长较常温时慢,因此应适当延长拆模时间。

墙体模板拆除:为防止拆模时混凝土粘模,当混凝土强度达到1.2 Mpa后先让模板轻轻脱离混凝土后再合上模板,待墙体混凝土同条件养护试块试压达到临界强度,经过申请、审批后方可拆除墙板模,但当混凝土表面温度与大气温度温差大于20℃时须对混凝土采取保温措施或延迟拆模。

顶板模板拆除:顶板拆模须待混凝土同条件养护试块强度达到设计强度的100%以上,经过申请、审批后方可拆除。

5.4砌体工程本工程所用的空心砖、加气混凝土砌块和石材,在砌筑前应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块。

砂浆宜优先采用普通硅酸盐水泥拌制,冬期砌筑不得使用无水泥拌制的砂浆。

石灰膏、粘土膏或电石膏等宜保温防冻,当遭冻结时应经融化后方可使用。

拌制砂浆所用的砂不得含有直径大于1厘米的冻结块或冰块。

拌合砂浆时水的温度不得超过80度,砂的温度不得超过40度,砂浆稠度宜较常温适当增大。

冬期施工的砖砌体,应按“三一”砌砖法施工,空心砖灰缝不应大于1.0厘米。

加气砌块灰缝不应大于1.5厘米。

冬期施工中每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆,在继续砌筑前,应扫净砌筑表面。

本工程的冬期施工的墙体,选用外加剂法(掺入量、用量详见附件厂家说明书),考虑到本工程墙体主要材料为加气混凝土砌块,当温度低于-5℃时,围护外墙需暂停施工。

冬期砌筑工程应进行质量控制,在施工日记中除应按常规要求外,尚应记录室外空气温度、暖棚温度、砌筑时砂浆温度、外加剂掺量以及其他有关资料。

砂浆试块的留置,除应按常温规定要求外,尚应增设不少于两组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。

5.5混凝土工程冬施混凝土工程主要采用综合蓄热法进行养护。

综合蓄热法是在掺化学剂的混凝土浇筑后利用原材料加热和水泥水化热的热量,通过适当保温延缓冷却,使混凝土温度降至0℃或设计规定温度前达到预期混凝土强度的施工方法。

5.4.1对商品混凝土厂家的要求本工程为商品混凝土,混凝土施工采用综合蓄热法进行养护,在冬期施工前由总包方召集商品混凝土厂家参加技术生产会,对商品混凝土厂家提出如下主要要求。

(1)混凝土坍落度以泵车到达现场的测定值为准,必须符合要求。

(2)混凝土原材要求:水泥:普通硅酸盐水泥,强度等级不低于42.5,最少水泥用量不少于300Kg/m3,水泥应有准用证、出厂合格证、复试报告。

不得使用过期或受潮结块水泥。

砂 : 砂子必须干净,含泥量不得大于3.0%,泥块含量不得大于1.0%。

不得含有冰、雪、冻块及其它易冻裂物质,不得选用碱活性骨料,采用中粗砂,提供现场试验报告。

石子:石子必须干净,含泥量不得大于1.0%,泥块含量不得大于0.5%。

不得含有冰、雪、冻块及其它易冻裂物质,不得选用碱活性骨料,最大粒径25mm,提供现场试验报告。

粉煤灰:有合格证、复试报告。

防冻剂:满足平均温度-10~20℃要求,必须满足选用不含氯盐的早强型复合防冻剂,同时具有减水、引气作用。
