柱钢筋绑扎施工工艺

合集下载

柱钢筋绑扎安装施工方案

柱钢筋绑扎安装施工方案

一、工程概况本工程为某住宅楼项目,共12层,采用钢筋混凝土框架结构。

柱钢筋绑扎安装是本工程的重要组成部分,为确保工程质量,特制定本施工方案。

二、施工准备1. 材料准备:钢筋、绑扎丝、模板、支撑、马凳等。

2. 人员准备:施工队伍、技术负责人、质量检查员等。

3. 工具准备:卷尺、水平尺、直角尺、钢筋切断机、钢筋弯曲机等。

三、施工工艺流程1. 柱钢筋加工:根据设计图纸,对钢筋进行下料、弯曲、剪切等加工。

2. 模板安装:按照设计要求,在柱子两侧安装模板,确保模板牢固、垂直。

3. 支撑安装:在模板上安装支撑,确保支撑牢固、稳定。

4. 钢筋绑扎:按照以下步骤进行:(1)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上。

(2)画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。

(3)柱箍筋绑扎:按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,采用缠扣绑扎。

(4)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。

(5)箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。

(6)柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。

5. 检查验收:完成绑扎后,对钢筋绑扎质量进行检查验收,确保符合设计要求和规范标准。

四、施工质量控制1. 钢筋加工:确保钢筋加工尺寸准确,弯曲角度符合要求。

2. 模板安装:确保模板牢固、垂直,支撑稳定。

3. 钢筋绑扎:确保钢筋绑扎牢固、密实,符合设计要求和规范标准。

4. 检查验收:对钢筋绑扎质量进行检查验收,确保符合设计要求和规范标准。

五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。

2. 高处作业时,必须系好安全带,并设置安全防护网。

3. 机械设备操作人员必须经过专业培训,取得操作资格证书。

4. 施工现场设置明显的安全警示标志。

六、施工进度安排根据工程进度要求,合理安排施工计划,确保柱钢筋绑扎安装工作按时完成。

钢筋混凝土柱的施工方案钢筋绑扎与混凝土浇筑工艺

钢筋混凝土柱的施工方案钢筋绑扎与混凝土浇筑工艺

钢筋混凝土柱的施工方案钢筋绑扎与混凝土浇筑工艺钢筋混凝土柱作为建筑结构中重要的承重构件,其施工质量、施工工艺及细节决定了整个建筑结构的耐久性、安全性和美观度。

本文将详细阐述钢筋混凝土柱的施工方案,并介绍其中的钢筋绑扎与混凝土浇筑工艺。

一、施工方案1.前期准备在施工前,首先要对现场进行勘察,确定钢筋混凝土柱的位置和规格,并制定相应的施工方案。

在开始施工前,必须清除现场的杂物和障碍物,确保施工环境安全整洁。

同时,需要对所使用的钢筋、水泥、沙子等原材料进行质量检验和审查,确保质量符合标准,并能满足施工的需要。

2.钢筋绑扎钢筋混凝土柱的承重能力主要依赖于钢筋的粘结性和混凝土的强度。

因此,在施工过程中,钢筋的绑扎是非常关键的环节。

钢筋绑扎应按照设计图纸的要求进行,绑扎质量直接影响钢筋混凝土柱的承载能力和使用寿命。

3.混凝土浇筑混凝土浇筑是钢筋混凝土柱施工中非常关键的一步。

在混凝土浇筑前,首先要吊装预制钢筋骨架,并进行预埋件的安装。

混凝土浇筑时应采用层层浇筑的原则,分层均匀浇筑,禁止倒滞和泥浆的混合使用。

二、钢筋绑扎工艺1.钢筋工艺钢筋绑扎工艺是钢筋混凝土柱施工中比较繁琐的一步,但是它是确保混凝土柱使用寿命和承载能力的关键。

在钢筋绑扎过程中,应注意以下事项:a.钢筋应按设计要求进行绑扎,不能出现错绑、少绑和错位等现象。

b.钢筋连接必须使用连接套筒或接头器,在连接处应采用扭扣或螺栓连接等方法,并严格按照设计要求进行操作。

c.绑扎钢筋时应力求整齐、美观、紧密,并采取绑扎点固定的措施,防止钢筋松动。

2.其他细节在钢筋绑扎的过程中,还需注意以下细节问题:a.绑扎钢筋时应采用专用的绑扎钳进行操作,对不合格的钢筋必须及时更换。

绑扎钳的直径应大于被绑扎钢筋的直径,以确保绑扎牢固。

b.在进行上下楼板之间的钢筋绕梁时,采用固定办法,禁止因绑扎不牢而出现钢筋脱落的现象。

c.钢筋绑扎时,应按要求预留出定位和连接件的位置,注意控制绑扎的力度和长度,保证连接件的正常装配。

16砖混结构构造柱圈梁板缝钢筋绑扎施工工艺

16砖混结构构造柱圈梁板缝钢筋绑扎施工工艺

16砖混结构构造柱圈梁板缝钢筋绑扎施工工艺砖混结构是指以砖墙为承载结构,梁柱板为辅助结构的一种建筑结构形式。

在砖混结构中,柱、圈梁和板缝钢筋的绑扎施工是非常重要的环节。

下面将介绍柱、圈梁、板缝钢筋绑扎施工的工艺。

1.柱的钢筋绑扎施工柱的钢筋是支撑建筑物上部负荷的主要构件,在绑扎施工时需要注意以下几个步骤:(1)确定柱的位置和尺寸,在地面上标明柱的位置,并按照设计要求切割钢筋。

(2)在柱的位置挖孔,根据设计要求,挖孔深度应大于柱的埋置深度,同时留出钢筋的穿过处。

(3)将切好的钢筋穿过孔洞,按照设计要求进行绑扎。

通常使用铁丝将钢筋固定在柱底部的钢筋筏板上。

(4)在钢筋绑扎完成后,进行柱模板的搭建和混凝土的浇筑。

2.圈梁的钢筋绑扎施工圈梁是连接柱和板之间的横向梁,起到加固作用。

圈梁的钢筋绑扎施工步骤如下:(1)确定圈梁的尺寸和位置,在柱和板之间标明圈梁的位置。

(2)根据设计要求切割钢筋,并将其穿过柱和板之间的连接间隙。

(3)按照设计要求将钢筋进行绑扎,通常使用铁丝将钢筋固定住。

注意,圈梁的钢筋绑扎需要保证其弯曲部分与柱或板的连接牢固。

(4)在钢筋绑扎完成后,进行圈梁模板的搭建和混凝土的浇筑。

3.板缝钢筋的绑扎施工板缝钢筋是指位于砖墙板与其他构件交接处的钢筋。

板缝钢筋的绑扎施工步骤如下:(1)确定板缝钢筋的位置和尺寸,在砖墙板与其他构件交接处标明钢筋的穿过位置。

(2)将切好的钢筋穿过交接处,按照设计要求进行绑扎。

通常使用铁丝将钢筋固定住。

(3)在钢筋绑扎完成后,进行板缝模板的搭建和混凝土的浇筑。

总之,柱、圈梁和板缝钢筋的绑扎施工是砖混结构中非常重要的环节。

在进行施工时,需要根据设计要求切割和穿过钢筋,并使用铁丝将钢筋固定住。

这些钢筋的绑扎质量直接关系到建筑物的安全性和承载能力,因此施工人员需要严格按照施工工艺进行操作,保证钢筋绑扎的牢固和准确性。

这样可以确保砖混结构具有良好的承载力和抗震性能。

钢筋混凝土柱的施工工艺与施工要点

钢筋混凝土柱的施工工艺与施工要点

钢筋混凝土柱的施工工艺与施工要点钢筋混凝土柱是建筑结构中常用的承重构件,其施工质量直接关系到建筑物的安全性和使用寿命。

本文将介绍钢筋混凝土柱的施工工艺与施工要点,以确保施工过程顺利进行并达到预期的效果。

一、施工准备1. 材料准备:根据设计要求和工程需求,准备好所需的钢筋、混凝土、模板等施工材料,并进行检查和验收。

2. 设备准备:确保施工所需的起重机械、混凝土搅拌站、模板支架等设备的完好性和可用性。

3. 施工人员:组织施工人员,包括钢筋工、模板工、混凝土浇注工等,他们需要具备相应的资质和经验。

二、模板安装1. 选择合适的模板:根据柱子的尺寸和形状选择合适的模板,并确保其具有足够的强度和刚度。

2. 模板支架:按设计要求进行模板支架的布置和搭设,确保支架的稳固和牢固。

3. 模板调整:对已搭设好的模板进行调整,使其垂直度和平整度满足要求。

4. 模板连接:对模板进行连接和固定,以确保在混凝土浇注和养护过程中不会发生变形和位移。

三、钢筋安装1. 钢筋加工:根据设计要求对钢筋进行加工和整理,包括剪切、弯曲等。

2. 钢筋预埋:将钢筋按照设计要求预埋在模板内,并加固和固定,以提供足够的受力能力。

3. 钢筋绑扎:对预埋的钢筋进行绑扎,确保其位置准确、连接紧密,并采取适当的防锈措施。

四、混凝土浇筑1. 浇筑顺序:按照设计要求和施工顺序进行混凝土的浇筑,避免出现浇筑顺序不当导致混凝土的分隔和裂缝。

2. 浇筑方式:采用振捣或自流平等方式进行混凝土的浇筑,确保其均匀分布和密实性。

3. 浇注高度:每次浇注混凝土的高度要适度,不宜过高,以避免引起坍塌或分层现象。

五、养护与保养1. 湿养护:及时对浇筑完成的柱子进行湿养护,保持其表面湿润,以保证混凝土的强度和结构性能的发挥。

2. 温度控制:在养护过程中要注意温度的控制,避免极端温度对混凝土的影响。

3. 养护期限:根据设计要求和施工规范,合理确定柱子的养护期限,并确保养护措施的有效性。

柱钢筋绑扎施工工艺流程

柱钢筋绑扎施工工艺流程

柱钢筋绑扎施工工艺流程

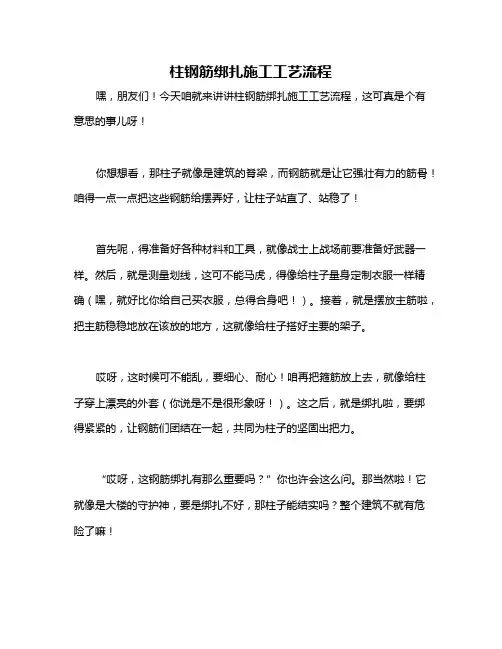

嘿,朋友们!今天咱就来讲讲柱钢筋绑扎施工工艺流程,这可真是个有意思的事儿呀!
你想想看,那柱子就像是建筑的脊梁,而钢筋就是让它强壮有力的筋骨!咱得一点一点把这些钢筋给摆弄好,让柱子站直了、站稳了!
首先呢,得准备好各种材料和工具,就像战士上战场前要准备好武器一样。

然后,就是测量划线,这可不能马虎,得像给柱子量身定制衣服一样精确(嘿,就好比你给自己买衣服,总得合身吧!)。

接着,就是摆放主筋啦,把主筋稳稳地放在该放的地方,这就像给柱子搭好主要的架子。

哎呀,这时候可不能乱,要细心、耐心!咱再把箍筋放上去,就像给柱子穿上漂亮的外套(你说是不是很形象呀!)。

这之后,就是绑扎啦,要绑得紧紧的,让钢筋们团结在一起,共同为柱子的坚固出把力。

“哎呀,这钢筋绑扎有那么重要吗?”你也许会这么问。

那当然啦!它就像是大楼的守护神,要是绑扎不好,那柱子能结实吗?整个建筑不就有危险了嘛!
在施工过程中,工人们得相互配合,就像一个团队一起作战(嘿,就像球队踢球一样,得有默契!)。

每个人都要尽职尽责,不能出一点差错。

我觉得柱钢筋绑扎施工工艺流程真的太神奇了!通过一系列的步骤和大家的努力,就能让柱子变得坚固无比,撑起一栋栋高楼大厦。

这就是建筑的魅力所在呀,是大家用双手创造的奇迹!所以呀,咱可不能小瞧了这看似普通却极其重要的柱钢筋绑扎施工工艺流程哟!。

构造柱钢筋施工工艺流程

构造柱钢筋施工工艺流程

框架柱、暗柱施工工艺流程框柱、暗柱、剪力墙、连梁钢筋绑扎:施工工艺:施工缝处理、钢筋清理→楼板放线→钢筋外露部分调整→框柱、暗柱钢筋绑扎→剪力墙钢筋绑扎→连梁钢筋绑扎→自检→交接检→质检员验收→报监理验收(1)施工缝处理及钢筋清理:顶板混凝土强度达到施工要求后,先对施工缝进行弹线、剔凿、清理,同时应对钢筋表面残余灰浆、混凝土进行清理。

施工缝处理完毕由质检员进行验收(办预检),合格后才允许进行钢筋绑扎。

(2)楼板放线:施工缝、钢筋清理工作完成后由放线工进行剪力墙、门窗洞口平面放线工作,注意放线结果要与设计图纸相符,自检合格后报监理验收。

依据平面放线检查外露剪力墙、框柱、暗柱钢筋的位置、保护层厚度、间距,不符合要求进行调整。

(3)钢筋连接:竖向构件主筋钢筋直径≥12且≤25时采用焊接接头。

框架柱、暗柱钢筋绑扎(1)柱箍筋按分档数量,将箍筋套在柱筋上。

纵向受力筋采用焊接连接合格后,将一个箍筋固定在离顶板上表面50mm(暗柱为30mm)处,再按图纸间距在柱筋上画出分档线,分档线应注意至少画三处,作到三点共面原则。

框架柱、暗柱纵向钢筋连接构造要求:(2)按画好的分档线将套好的箍筋向上移动,然后依次绑扎好箍筋,绑扎后的钢筋保持水平。

应注意箍筋应垂直于柱筋;箍筋绑扎要注意四角采用“兜扣”绑扎,其他部位用“八字扣”绑扎,各个交叉点均应绑扎牢固,箍筋弯钩应沿柱筋方向交错布置,弯钩应做成135°,平直部分长度不小于10d且不小于75mm。

框架柱、暗柱绑扎完毕浇筑混凝土前采用内撑外箍法控制钢筋位置,即在距柱模板上口100mm、距底板100mm、柱中处各安装一个定位框,定位框外侧加设一个箍筋作为限位钢筋,定位框和限位箍筋安装必须到位,防止柱钢筋位移。

定位箍及限位钢筋安装图 模板内口线30m m柱筋直径+8mm柱宽-2mm柱定位箍Φ16钢筋焊制柱宽-2m m(4)绑扎时柱箍筋要分布均匀,平行布置,间距符合要求,起步筋距板面50mm (暗柱为30mm)。

梁板柱钢筋绑扎施工工艺

梁板柱钢筋绑扎施工工艺

梁板柱钢筋绑扎施工工艺一、施工准备1、材料与主要机具。

(1)钢筋应有出厂合格证,按规定作力学性能复试,当加工过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

(2)成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂体格证。

(3)铁丝可采用20-22#铁丝,铁丝切断长度要满足使用要求。

(4)垫块:用水泥砂浆制成50mm 见方,厚度同保护层,垫块内预埋22#烧线,或用塑料卡、拉筋、支撑筋。

(5)主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。

2、作业条件(1)钢筋进场后应检查是否有出厂证明,复试报告,并按施工图中指定的位置按规格使用部位,编号分别加垫木,堆放。

(2)钢筋绑扎前应检查有无锈蚀,除锈之后再运至绑扎部位。

(3)熟悉图纸按设计要求检查已加工好的钢筋规格、形状、数量是否正确。

(4)做好找平放线工作,弹好水平标高线,柱、墙外皮尺寸线。

(5)根据弹好的外皮尺寸线检查下层预留搭接钢筋的位置数量、长度如符合要求时应进行处理绑扎前先整理调直下层伸出搭接筋并将锈蚀、水泥砂浆等污垢清理干净。

(6)根据标高检查下层伸出搭接筋处砼表面标高,柱顶是否符合图纸要求如有松散不实之处要剔除并清理干净。

(7)模板安装完并办理预检,将模板内杂物清理干净。

(8)按要求搭好脚手架。

(9)根据设计图纸及工艺标准要求向班组进行技术交底。

二、操作工艺1、柱子绑筋(1)工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋(2)套柱箍筋:按图纸要求间距,计算好每根柱筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3 个,绑扣要向柱中心,如果柱子采用光园钢筋搭接时,角部弯钩应与模板成45°中间钢筋的弯钩应与模板成90°角。

柱箍筋加密区≥柱长边尺寸;≥柱净高/6;≥500 三者取其大者。

(3)搭接绑扎竖向受力筋,柱子主筋立起之后绑扎接头的搭接长度应符合设计要求,如设计无要求时,应规范要求。

柱钢筋绑扎施工方案(3篇)

柱钢筋绑扎施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区住宅楼项目,建筑高度为18层,结构类型为框架-剪力墙结构。

本次施工方案针对柱钢筋绑扎进行详细说明。

二、施工准备1. 技术准备(1)熟悉图纸,了解柱钢筋的设计要求,包括钢筋种类、规格、数量、间距等。

(2)查阅相关规范和标准,确保施工符合国家及地方要求。

(3)编制施工方案,明确施工工艺、质量要求、安全措施等。

2. 材料准备(1)钢筋:按设计要求准备各种规格的钢筋,确保质量合格。

(2)绑扎丝:选用符合标准的绑扎丝,规格应符合设计要求。

(3)连接器:根据设计要求准备相应的连接器,如箍筋连接器、钢筋连接器等。

(4)其他材料:如铁丝、铁皮、塑料垫片等。

3. 工具准备(1)钢筋调直机、切断机、弯曲机等钢筋加工设备。

(2)绑扎工具:如钢筋绑扎钳、绑扎丝扳手等。

(3)检测工具:如钢直尺、水平尺、角度尺等。

4. 人员准备(1)组织施工队伍,明确各工种人员职责。

(2)对施工人员进行技术交底,确保其掌握施工工艺和质量要求。

(3)对施工人员进行安全教育,提高安全意识。

三、施工工艺1. 钢筋加工(1)钢筋调直:将钢筋放入调直机,调整好调直角度,使钢筋达到设计要求的直度。

(2)钢筋切断:根据设计要求,使用切断机将钢筋切断成所需长度。

(3)钢筋弯曲:根据设计要求,使用弯曲机将钢筋弯曲成所需形状。

2. 钢筋绑扎(1)定位:根据图纸要求,在柱子上标出钢筋的位置,并检查定位准确性。

(2)绑扎:将加工好的钢筋按顺序绑扎在柱子上,确保钢筋位置准确、间距均匀。

(3)箍筋绑扎:将箍筋按照设计要求绑扎在柱子主筋上,确保箍筋与主筋连接牢固。

(4)连接器连接:对于需要连接的钢筋,使用连接器将钢筋连接在一起,确保连接牢固。

3. 钢筋保护层(1)在绑扎好的钢筋上放置塑料垫片,确保保护层厚度符合设计要求。

(2)将保护层材料(如水泥砂浆)均匀涂抹在钢筋上,确保保护层均匀。

四、质量控制1. 钢筋加工(1)钢筋调直、切断、弯曲等加工过程要确保钢筋质量,避免出现裂纹、弯曲变形等现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

柱钢筋绑扎施工工艺Last revision on 21 December 2020
柱钢筋绑扎施工工艺柱筋定位卡示意图柱筋定位卡制作实例图
框架柱绑扎柱根部500mm范围内做法
柱钢筋绑扎施工工艺:
1、工艺流程:
柱筋绑扎→安装柱筋定位卡具→平台混凝土浇筑→拆除定位卡具→套柱箍筋→柱主筋连接→绑扎竖向受力筋→画箍筋控制线→箍筋绑扎→保护层设置
2、操作要点:
定位卡具制作:柱钢筋绑扎前,根据柱主筋间距,制作钢筋卡具。

卡具固定筋采用φ14钢筋、限位筋采用φ6钢筋,限位筋间距为柱主筋直径+10mm主筋定位卡制作完成后,可涂刷黄色油漆标示。

柱筋绑扎:根据钢筋位置线校正板面上部预留柱筋,吊装绑扎柱筋。

柱筋定位卡具放置:按照图纸要求绑扎好柱钢筋。

绑扎成型后,在距楼面标高上20cm处安装定位卡具,并与主筋绑扎牢固。

套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋(包括采用机械连接或电渣压力焊连接施工),当采用绑扎搭接连接时,在搭接长度内,绑扎不少于3个,绑扣要向柱中心。

如果柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45度,中间钢筋的弯钩应与模
板成90度
竖向受力钢筋连接:柱主筋≥Φ16mm采用直螺纹套筒机械连接,Φ12mm、Φ14mm根据现场实际情况考虑电渣压力焊连接或者钢筋绑扎搭接连接,<Φ12mm采用钢筋搭接绑扎连接。

绑扎接头的搭接长度应符合设计要求和规定,框架梁、牛腿及柱帽等钢筋,应放在柱的纵向钢筋内侧。

画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔画箍筋间距线,第一根箍筋距离楼面一般为50mm
柱箍筋绑扎:
保护层设置:保护层垫块应绑在柱纵向钢筋外皮上,使用水泥砂浆垫块、塑料卡,间距控制在1000mm左右以保证主筋保护层厚度尺寸正确。

柱筋绑扎后,不得攀爬。

在混凝土面以上500mm范围内主筋采用塑料薄膜缠绕,减少混凝土对主筋的污染,混凝土浇筑完成后,压光时将塑料薄膜清理干净,并将钢筋周边混凝土抹压密实。

3、质量要求:
钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。

钢筋规格、形状、尺寸、数量、锚固长度、接头位置,必须符合设计施工图纸及规范的规定,如有变更,需办理设计变更文件。

箍筋末端应弯成135°平直部分长度为10d。

层高超过4m时,搭架子进行绑扎,并采取措施固定钢筋,防止柱钢筋骨架不垂直。

钢筋的隐蔽验收应符合《混凝土结构工程施工质量验收规范》等相关要求。

柱筋定位卡加工尺寸必须严格按照柱主筋间距及柱主筋直径加工,主筋允许偏差±5mm。

严格控制定位卡安装位置,避免过高不牢靠及过低浇筑混凝土后不易取出。

定位卡的表面清洁,无锈蚀、缺陷、油污。
