铁路路基工程施工组织设计方案

合集下载

【完整版】铁路站场路基工程施工组织设计

【完整版】铁路站场路基工程施工组织设计

(此文档为word格式,下载后您可任意编辑修改!) 铁路站场路基施工组织设计项目位置:贵州施工组织设计类型:实施线路长度:848.45 km 主体工程内容:站场路基地基处理:换填土, 砂碎石土工材料, 桩板结构, 强夯, 其他路基处理路基支挡:桩板挡土墙, 预应力锚索, 抗滑桩计划工期:17 月质量目标:合格附图及附表:施工进度计划横道图, 组织机构图, 工艺流程图, 主要工程数量表, 劳动力计划表, 材料计划表, 主要施工机具配置表编制时间:2013创新技术及关键技术:桩基托梁桩板结构微差爆破路基施组,包含路基站场路基全长848.45米站场内主要工程数量:挖方124.17万方,填方53.79万方;借方47.8万方;侧向约束桩19根,锚固桩87根,路基内包含1个通道,3个框架涵,1个框架桥及车站。

路基工程工点类型:级配碎石、路堑坡面防护及地基处理工程等。

地基加固处理主要:强夯、强夯置换墩,约束桩,锚固桩,桩板墙,锚索桩,桩基驼梁重力式路肩挡土墙;边坡防护主要采用:无纺布、土工格栅、挡土墙、预应力锚索、种植爬山虎、人字型截水骨架内灌草护坡、刚性防护网,锚杆框架梁内植生袋植草护坡等形式。

计划开工时间:2013年7月2日计划竣工时间:2014年12月30日一、编制依据1、《客货共线铁路路基工程施工技术指南》TZ 202-2008;2、《铁路工程地基处理技术规程》TB 10106-2010;4、夜郎镇中间站施工设计图5、《铁路路基填筑填筑工程连续压实控制技术规程》TB 10108-2011;6、《客货共线铁路工程竣工验收动态检测指导意见》铁建设【2008】133号;7、《铁路路基土工合成材料应用设计规范》TB 10118-2006;8、《铁路工程基本作业施工安全技术规程》(TB10301-2009);9、《铁路路基工程施工安全技术规程》(TB10302-2009);10、《铁路路基工程施工质量验收标准》(TB10414-2003);11、《铁路站场工程施工质量验收标准》(TB10423-2003);12、施工调查及现场踏勘13、招标文件及实施性施工组织设计二、工程概况夜郎镇站站场路基里程:DK138+427.55~DK139+276.00,路基全长848.45米。

铁路路基工程实施性施工组织设计

铁路路基工程实施性施工组织设计

铁路路基工程实施性施工组织设计第一章概述 (1)1.1 编制依据、原则、范畴 (1)1.2 工程概况 (2)1.3 施工预备及临时设施 (4)第二章组织机构及劳务组织 (5)2.1 组织机构 (5)2.2 劳务组织 (7)2.3 工期安排 (7)第三章要紧施工方案及施工工艺 (7)3.1 概述 (7)3.2 正线路基工程施工方法、工艺及质量检测操纵 (7)3.3 过渡段 (25)3.4 路基边坡防护 (32)3.5 路基排水 (33)3.6 路基相关工程及附属设施 (34)3.7 路基变形监测与分析 (40)3.8 施工技术措施 (44)3.9 路基沉降变形、路堑高边坡变形操纵措施 (45)3.10为达到路基填料标准、压实标准所采取的措施 (46)3.11 路基相关工程施工、箱梁运架梁保证路基整体稳固及安全的技术措施 (49)第四章质量保证措施 (50)4.1 质量保证体系 (50)4.2 组织保证措施 (53)4.3 技术保证措施 (55)4.4 要紧分部分项工程质量保证措施 (55)第五章安全保证措施 (57)5.1 组织机构 (57)5.2 治理制度 (57)5.3 工作职责 (59)5.4 安全技术措施 (59)5.4.2安全检查制度 (59)第六章工期保证措施 (61)第七章冬、雨季施工措施 (62)7.1 雨季施工措施 (62)7.2 冬期施工措施 (65)第八章文明施工措施 (65)第九章环境爱护措施 (66)第一章概述1.1编制依据、原则、范畴1.1.1 编制依据1、新建铁路**至**客运专线***段施工设计文件。

2、项目治理部实施性施工组织设计2、施工现场及周围环境的调查情形;3、国家和铁道部颁发的与本工程有关的铁路客运专线技术标准、工程设计规范、施工规范及验收标准、规程、定额等资料;规范4、项目的施工治理能力及类似工程的施工体会;5、国家、当地人民政府及其所属有关部门在施工安全、工地治安、人民健康、环境爱护及土地征用方面的具体规定;1.1.2 编制原则依照项目治理部对本工程的要求,依据工程特点,自然社会等因素,结合项目的实际情形,在施工组织中,立足标准化、专业化、机械化作业,推行全面质量治理,进度安排综合考虑工期、队伍状况和机械设备配备实力等因素,稳中求快,追求综合进度。

铁路路基施工组织设计

铁路路基施工组织设计

目录1、编制依据 02、编制范围 (1)3、工程概述及主要工程数量 (1)4、总体施工方案及临时工程 (3)4.1总体施工方案、工艺及方法 (3).................................................. 错误!未定义书签。

.................................................. 错误!未定义书签。

.................................................. 错误!未定义书签。

4.2临时工程 (4).................................................. 错误!未定义书签。

.................................................. 错误!未定义书签。

.................................................. 错误!未定义书签。

4.2.4 A、B组料来源 (5)4.2.5 级配碎石拌和 (5)4.2.6 生产、生活房屋 (5)4.2.7 机械设备停放场 (5)5、主要施工方案 (6)5.1路堑开挖 (6).................................................. 错误!未定义书签。

.................................................. 错误!未定义书签。

5.2 地基处理 (8)5.2.1 CFG桩地基加固施工 (9) (11).................................................. 错误!未定义书签。

5.3 基床以下路堤填筑 (12).................................................. 错误!未定义书签。

高铁区间路基工程施组

高铁区间路基工程施组

目录第一章编制依据、编制原则、编制范围 (1)1.1编制依据 (1)1.2编制原则 (1)1.3编制范围 (2)第二章工程概况 (2)2.1工程简介 (2)2.2设计概况 (2)2.3设计工期 (3)2.4主要技术标准 (4)2.5自然条件 (4)2.5.1地形、地貌 (4)2.5.2工程地质 (4)2.5.3水文地质 (5)2.5.4地震 (5)2.5.5气象条件 (5)2.6施工条件 (6)2.6.1交通运输条件 (6)2.6.2水、电、燃料情况 (6)2.6.3当地建筑材料 (6)2.6.4其他情况 (7)2.7主要工程量 (7)第三章施工组织安排 (8)3.1施工目标 (8)3.1.1安全目标 (8)3.1.2质量目标 (8)3.1.3环境保护目标 (8)3.1.4 文明施工目标 (8)3.1.5职业健康目标 (9)3.2施工组织机构及职责分工、队伍部署和任务划分 (9)3.2.1施工组织机构 (9)3.2.2职责分工 (10)3.2.3队伍部署及任务划分 (18)3.3施工安排和主要阶段工期 (19)3.3.1施工计划安排原则 (19)3.3.2征地及拆迁工作安排 (19)3.3.3施工安排及进度指标 (19)第四章施工准备 (20)4.1临时场地设置实施方案 (20)4.1.1混凝土集中拌合站 (20)4.1.2填料集中拌合站 (20)4.1.3钢筋加工场 (21)4.2临时用电方案 (21)4.2.1临时用电的设置原则及要求 (21)4.2.2施工用电 (22)第五章资源组织、配置计划 (24)5.1劳动力组织、配置 (24)5.1.1劳动组织结构及原则 (24)5.1.2一般情况劳动力组织措施 (24)5.1.3劳动力组织稳定保证措施 (24)5.1.4特殊时期劳动力组织保证措施 (26)5.1.5劳动力配置计划 (27)5.2主要工程材料设备采购供应 (28)5.2.1物资管理组织机构 (28)5.2.2 甲供材料采购供应方案 (29)5.2.3自购材料设备采购供应方案 (29)5.2.4 物资供应计划 (32)5.3施工机械及测试设备组织及配置计划 (32)5.3.1机械设备的配备原则 (32)5.3.2进场安排和设备保障 (33)5.3.4机械设备供应的应急预案 (33)5.3.5机械、试验设备仪器配备 (33)第六章施工方案 (35)6.1路基地基核查方案 (36)6.2清表施工方案 (36)6.3地基处理施工方案 (38)6.3.1柱锤冲扩桩施工方案 (38)6.3.2一般基底处理方案 (40)6.4支挡工程施工方案 (41)6.4.1挡土墙施工方案 (42)6.4.2锚固桩、桩基、托梁施工方案 (45)6.4.3桩间板预制及安装方案 (50)6.4.4土钉墙施工方案 (51)6.4.5悬臂式挡土墙方案 (54)6.5路堑开挖方案 (60)6.5.1土质路堑开挖施工方案 (60)6.5.2土方开挖施工方案 (60)6.5.3石方路堑开挖方案 (62)6.6土石方调配方案 (66)6.7路基基床以下路堤填筑方案 (68)6.7.1一般填料路堤填筑方案 (68)6.7.2低填浅挖路基方案 (71)6.8基床底层施工方案 (71)6.8.1填筑压实工艺试验方案 (72)6.8.2基床底层填筑方案 (72)6.9基床表层施工方案 (72)6.9.1配合比设计 (72)6.9.2填筑工艺试验 (73)6.9.3 A组料规模生产 (73)6.9.4 A组料填筑 (73)6.10过渡段施工方案 (77)6.10.1路基与桥台过渡段施工方案 (77)6.10.2路基与横向结构物过渡段施工方案 (79)6.10.3路堤与路堑连接处施工方案 (82)6.10.4路堑与隧道过渡段施工方案 (83)6.10.5半填半挖过渡段 (83)6.11路基附属防护工程施工方案 (83)6.11.1边坡锚杆框架梁施工方案 (84)6.11.2栽植乔木、灌木施工方案 (87)6.11.3喷播植草施工方案 (89)6.11.4土工合成材料施工方案 (90)6.11.5金属防护网施工方案 (91)6.11.6防护桩施工方案 (92)6.11.7路基电缆槽施工方案 (93)6.11.8过轨管施工方案 (95)6.11.9路基地段接触网支柱基础施工方案 (96)6.11.10综合接地线施工方案 (97)6.11.11线路防护栅拦施工方案 (97)6.11.12路基声屏障施工方案 (98)6.12路基排水工程施工方案 (100)6.13.2路基沉降变形监测 (101)第七章施工措施 (104)7.1雨季施工措施 (104)7.1.1做好现场排水 (104)7.1.2施工道路排水 (104)7.1.3临时设施的设备防护 (104)7.2夜间施工措施 (105)7.3夏季施工措施 (106)7.3.1混凝土施工措施 (106)7.3.2路基填筑施工措施 (107)7.3.3夏季其他施工措施 (108)7.4工期保证措施 (108)7.4.1从组织管理上保证工期 (108)7.4.2从计划安排上保证工期 (109)7.4.3从资源上保证工期 (110)第八章质量保证体系及措施 (112)8.1质量目标 (112)8.2创优规划 (112)8.3质量保证体系 (112)8.4工程质量保证措施 (113)8.4.1保证工程质量的组织措施 (113)8.4.2保证工程质量的技术措施 (116)8.4.3已完工程的质量保证措施 (117)8.4.4控制和防止质量通病的措施 (117)8.5工程质量奖罚措施 (118)8.5.1因施工原因发生质量事故,对责任人的处罚 (118)8.5.2未达到质量目标要求的受罚条款 (118)8.5.3专职质检上岗人员不能兑现的罚金条款 (118)第九章安全保证体系及措施 (120)9.1安全目标 (120)9.2安全保证体系 (120)9.2.1 安全保证体系建立 (121)9.2.2 安全保证体系说明 (121)9.2.3 安全生产责任制 (123)9.3.安全保证措施 (133)9.3.1高空作业安全措施 (133)9.3.2安全用电措施 (133)9.3.3防汛措施 (133)9.3.4防火措施 (134)9.3.5基坑开挖的安全保证措施 (134)9.3.6其它技术措施 (134)9.4安全应急救援预案 (135)9.4.1突发性灾害应急救援组织机构与管理职责 (135)9.4.2救援措施 (136)第十章施工环保、水土保持措施 (139)10.1施工环境保护、水土保持目标 (139)10.2环境保护、水土保持组织机构 (139)10.3环境保护的方案和措施 (140)10.3.1 自然环境保护的方案和措施 (140)10.3.2 水环境保护的方案和措施 (141)10.3.3 固体废弃物处理的方案和措施 (142)10.3.4 大气环境污染、粉尘污染和噪音污染防治的方案和措施 (143)10.4水土保持的方案和措施 (143)10.5保护野生动植物、维护生态平衡 (144)第十一章文明施工和文明标准工地的创建 (145)11.1文明工地建设目标 (145)11.2文明施工和文明标准工地的创建措施 (146)11.2.1 文明施工措施 (146)11.2.2 文明标准工地的创建措施 (146)第十二章附件 (148)第一章编制依据、编制原则、编制范围1.1编制依据1、《客货共线铁路路基工程施工技术指南》TZ202-20082、《铁路工程土工试验规程》TB101023、《铁路混凝土工程施工技术指南》铁建设[2010]241号4、《建筑地基基床设计规范》GB50007-20115、《铁路路基设计规范》TB10001-20056、《铁路路基工程施工质量验收标准》TB10414-20037、《铁路混凝工程施工技术规程》(Q/CR9207-2017)8、《铁路混凝土结构耐久性设计规范》(TB10005-2010)9、《建筑地基处理技术规范》JGJ79-201210、《铁路工程地基处理技术规程》10106-201011、现场勘查收集到的地形、地质、气象和其它资料。

铁路基础工程工作方案

铁路基础工程工作方案

铁路基础工程工作方案一、项目概述铁路基础工程是指铁路轨道的基础设施建设工程,包括路基、道床、轨道等部分,是铁路运输系统的基础支撑工程。

铁路基础工程的建设是保障铁路运输安全、提高运输效率、保障运输质量的重要工程。

本工作方案将针对铁路基础工程的建设过程中,进行详细的工程规划、设计、施工等工作,以确保工程的质量、安全和进度。

二、项目背景铁路基础工程作为铁路建设的一部分,对于保障铁路运输的安全、稳定和高效具有重要意义。

目前我国铁路网已经发展到了国家各个城市,各地区的交通连接起到了至关重要的作用。

为了适应经济社会发展的需要,加快铁路基础设施建设,提高铁路运输质量和效率,已成为当前的发展趋势。

因此,铁路基础工程的建设需要高度重视,加强规划设计、施工管理和质量控制,确保工程建设的顺利进行和质量保障。

三、工作目标1. 制定详细的铁路基础工程施工方案,确保工程的质量、安全和进度;2. 加强工程管理和质量控制,提高施工效率和工程质量;3. 做好铁路基础工程的规划和设计工作,确保工程的科学性和合理性;4. 严格遵守相关的法律法规和规范要求,确保工程的合规性和合法性。

四、工作内容1. 规划设计工作(1)确定铁路基础工程的建设范围和标准,编制工程概预算和施工进度计划;(2)开展相关的勘察测量和地质勘探工作,获取施工现场的地质地貌情况,为工程设计和施工准备工作提供科学依据;(3)编制相关的工程设计文件,包括道岔、道口、钢轨、轨道基础等部分的设计图纸和工程技术方案。

2. 施工管理工作(1)制定详细的施工组织设计方案,做好施工现场的布置和管理,保证施工现场的安全和环境卫生;(2)加强对施工队伍的管理,保障施工人员的安全和健康;(3)加强施工质量管理,严格按照设计要求和技术规范进行施工,确保工程质量符合相关标准。

3. 施工过程监控(1)对施工过程进行监控和检查,及时处理施工中出现的问题和隐患;(2)做好对施工过程中的质量把关工作,确保施工过程中的质量控制;(3)对施工进度进行监控和控制,确保工程按照计划进行,保证工期的顺利进行。

兰新高铁铁路路基施工组织设计

兰新高铁铁路路基施工组织设计

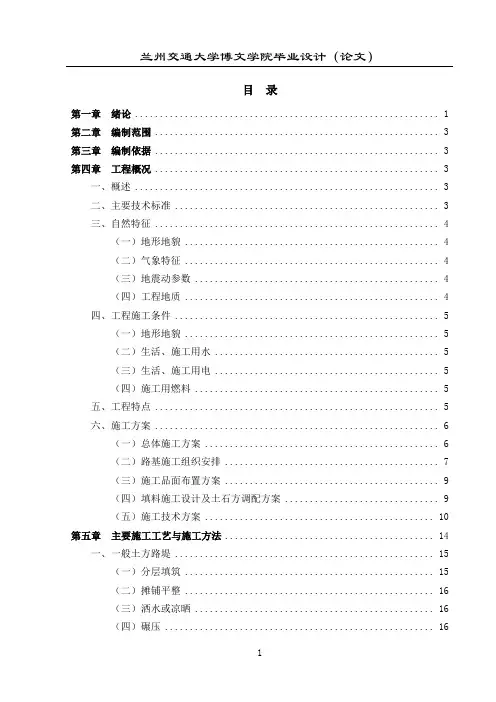

目录第一章绪论 (1)第二章编制范围 (3)第三章编制依据 (3)第四章工程概况 (3)一、概述 (3)二、主要技术标准 (3)三、自然特征 (4)(一)地形地貌 (4)(二)气象特征 (4)(三)地震动参数 (4)(四)工程地质 (4)四、工程施工条件 (5)(一)地形地貌 (5)(二)生活、施工用水 (5)(三)生活、施工用电 (5)(四)施工用燃料 (5)五、工程特点 (5)六、施工方案 (6)(一)总体施工方案 (6)(二)路基施工组织安排 (7)(三)施工品面布置方案 (9)(四)填料施工设计及土石方调配方案 (9)(五)施工技术方案 (10)第五章主要施工工艺与施工方法 (14)一、一般土方路堤 (15)(一)分层填筑 (15)(二)摊铺平整 (16)(三)洒水或凉晒 (16)(四)碾压 (16)(五)检验签证 (16)(六)路面修整 (16)(七)边坡修整 (16)二、基床施工 (16)(一)基床底层 (16)(二)基床表层 (17)(三)陡坡路堤 (18)三、路基过渡段 (19)(一)路基与横向结构物过渡段 (19)(二)路堤与路堑过渡段 (19)(三)路基与结构物过渡段的施工及质量控制 (19)四、特殊路基 (19)(一)深路堑、高路堤 (19)(二)软土路基 (20)五、路基土石方雨季施工注意事项 (20)六、路基附属及防护工程 (21)(一)水泥搅拌桩 (21)(二)骨架护坡 (22)(三)约束桩、加固桩工程 (22)(四)挡土墙工程 (23)(五)路基排水系统 (24)(六)干砌片石路肩 (24)(七)取弃土场平整、绿化、还塘及复垦施工 (24)七、路基填筑质量检验及标准 (24)(一)路堤填筑质量要求表(见表5-1) (24)(二)路基填筑施工检测 (26)八、边桩位移观测 (27)(一)边桩设置 (27)(二)位移观测 (27)九、地面沉降观测 (27)(一)地面沉降板的设置 (27)(二)沉降观测 (28)(三)满足工后沉降要求的过程控制 (28)(四)水泥搅拌桩的质量控制 (29)十、水泥搅拌桩的质量检验 (30)(一)检验方法 (30)(二)外观检测 (30)十一、冬季施工安排及技术措施 (30)(一)冬季施工安排 (30)(二)冬季施工技术措施 (31)第六章工程措施 (32)一、基床处理 (32)二、地基处理 (32)(一)原地面处理 (32)(二)挖除换填 (32)(三)水泥土挤密桩 (34)(四)CFG桩 (36)(五)强夯施工 (39)(六)重锤夯实施工 (41)(七)冲击碾压施工 (41)(八)堆载预压施工 (43)(九)水塘处理 (44)(十)地下洞穴处理 (44)第七章路堤填筑施工 (44)一、地质资料核查 (44)二、填料生产 (45)(一)基床底层及以下路堤填料 (45)(二)基床表层和过渡段级配碎石 (46)(三)质量控制 (47)三、路基填筑压实工艺试验 (47)四、路基填筑施工方法 (48)(一)基床底层及基床以下路堤填筑施工方法 (48)(二)基床表层级配碎石填筑施工方法 (51)三、过渡段基床表层水泥级配碎石填筑 (53)四、路堤边坡压实 (53)五、基床表层沥青混凝土 (53)图表7-9 基床表层沥青混凝土填筑施工工艺框图 (54)第八章路堑施工 (57)一、土质、软质岩、强风化硬质岩路堑施工 (57)(一)施工工艺流程 (57)图表8-1 土质与软质岩、强风化硬质路堑开挖施工工艺流程 (57)(二)施工方法 (57)(三)质量控制 (58)二、路堑侧沟平台与边坡平台 (59)(一)边坡平台 (59)(二)侧沟平台 (59)第九章施工工期 (59)第十章创优规划 (59)第十一章施工安全 (60)第十二章质量措施 (60)第十三章文明施工及环境保护措施 (62)结论 (62)致谢 (63)参考文献 (64)附录 (65)第一章绪论20世纪20年代以前,路基填筑都按“自然沉落”法设计施工。

路基工程组织设计方案

路基工程组织设计方案

路基工程组织设计方案一、前言路基工程是道路工程的基础工程,其施工质量的好坏直接影响着整个道路工程的使用寿命和安全性。

因此,组织设计是路基工程施工中至关重要的一环,它涉及到施工组织的合理性和施工进度的把控,直接影响着工程的质量和进度。

本文将从施工组织、物资供应和人员安排等方面,对路基工程的组织设计方案进行详细阐述。

二、施工组织设计1. 施工工艺及施工方法路基工程施工工艺主要包括:地基处理、路基排水、沥青混凝土铺装等。

地基处理主要包括路基填筑、路基加固和路基处理。

在施工过程中,要合理安排施工队伍和机械设备,确保施工质量和进度。

施工方法要根据路基环境、地质条件和工程目标等多方面因素进行合理选择,以确保施工效率和质量。

2. 施工计划根据项目的具体情况和合同约定,编制详细的施工计划,包括施工进度、资源配置、工程量统计、技术措施等内容。

施工计划要合理安排各道路工程的施工时间和工序,确保施工质量和进度。

3. 施工组织设置施工组织设置应当合理安排各施工区域和施工队伍,使之与整个工程项目形成协调合理、相互配合的关系。

同时,要根据工程的不同要求,配置不同的人员和技术力量。

4. 安全管理安全管理是施工组织设计中最为重要的部分之一,要针对路基工程的特点和隐患,制定相应的安全措施,确保施工过程中人员和设备的安全。

5. 环境保护在路基工程施工过程中,要充分考虑环境保护因素,采取相应的措施,减少施工对环境的影响,保护周围的自然环境。

三、物资供应1. 材料采购路基工程所需的材料主要包括砂石料、水泥、沥青等,要根据项目的具体需求和合同约定,提前进行材料采购,保证施工过程中物资的供应。

2. 仓储管理对于采购的材料,要进行仓储管理,保证材料的质量和数量无误,及时供应施工需要。

3. 物资运输路基工程所需的物资大多需要通过运输到达工程现场,因此,要合理安排物资的运输,保证施工现场的物资供应。

四、人员安排1. 施工人员路基工程施工需要有一支高素质的施工队伍,包括工程技术人员、管理人员、施工工人等。

铁路路基工程实施性施工组织设计PPT课件

铁路路基工程实施性施工组织设计PPT课件
等多种因素。
工程规模和特点
根据不同的铁路线路和地形条 件,铁路路基工程的规模和难 度也有所不同。
大型铁路路基工程通常需要大 量的土方开挖和填筑,同时需 要考虑复杂的地质和水文条件, 施工难度较大。
此外,铁路路基工程还需要满 足一定的稳定性和耐久性要求, 以确保铁路线路长期安全运行。
施工条件和限制
环境保护措施
采取有效的环境保护措施,降低施工对周边环境 的影响,实现绿色施工。
对未来施工的建议和展望
技术创新与应用
鼓励在施工过程中采用新技 术、新工艺、新材料,提高 施工质量和效率。
人才培养与引进
加强人才培养和引进,提高 施工队伍的专业素质和技术 水平,为未来施工提供人才 保障。
信息化管理
可持续发展
采取有效的水土保持措施,防止水土流失,保护 生态环境。
生态恢复与绿化
在施工结束后,对施工场地进行生态恢复和绿化, 减少对当地生态的影响。
06
风险评估和应对策略
施工风险评估
施工环境风险
评估施工现场的地质、水文、气象等环 境因素,以及可能对施工造成的影响。
施工组织风险
评估施工组织设计、人员配备、技术 水平等组织因素,以及可能对施工造
07
结论和建议
总结实施性施工组织设计的要点
施工流程优化
通过合理安排各道工序,降低施工过程中的时间 和资源消耗,提高施工效率。
质量监控体系
建立完善的质量监控体系,对施工过程进行全面 监控,确保工程质量符合设计要求。
ABCD
安全保障措施
强化施工现场安全管理,确保施工过程符合国家 和行业安全标准,保障人员生命安全。
加强施工现场管理,确保各项作业按照计划进行,及时 解决施工中出现的问题。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

哈家咀段路基施工方案一编制依据1)依据本工程队的设计文件、招、投标文件的技术要求。

2)至中川机场线路施工设计图。

3)《铁路路基设计规》TB10001—2005、《铁路路基工程施工安全技术规程》TB10302—2009、《铁路路基填筑工程连续压实控制技术规程》TB10108—2011、《铁路路基工程施工质量验收标准》TB10751—2010。

4)现场踏勘、调查工地周边环境条件所了解的情况和收集的信息。

5)国家法律、法规及省有关规定和当地民众的民俗风情。

二编制原则1)遵守国家和省有关的法律、法规以及相关文件要求。

2)按照国家有关的法律法规要求,做好环保、水保等保护工作。

3)认真做好施工调查研究,充分考虑当地自然环境和施工条件,进行施工方案比选,因地制宜的制定施工方案。

4)努力改进施工工艺,提高机械化施工水平,以求先进的施工工艺和工程质量的统一。

5)先重点后一般,全面规划重点突破,强调施工组织设计的科学性、实施性、可操作性、严密性和可靠性。

三编制围新建至中川机场铁路项目哈家咀段路基DK40+500~DK41+801.23、DK42+471.60~DK42+753.30段围的路基工程。

四工程概况本段路基工点位于市永登县树坪镇,线路与机场高速及201省道并行。

DK40+500~DK41+801.23段位于碱沟河谷阶地地区,地形起伏较大,河谷切割较深,工程与河床平行,行走于碱沟一级阶地上。

DK42+471.60~DK42+753.30段位于麻沙沟阶地区,该段谷地地形起伏较大,沟谷切割较深,河谷宽约100~400m,高程1681~1796m。

工程与沟床近平行,行走于麻沙沟一阶级地上。

工点处涉及地层:第四系全新统冲积砂质黄土,黏质黄土、细沙、中砂、砾砂、细圆砾土,第四系上更新统风积砂质黄土,冲击细圆砾土,下伏基岩为上第三系中新统泥岩夹砂岩。

本工点围路基施工分两段完成:第一段起讫里程为DK40+500~DK41+801.23,长1606.5m。

线路主要以路堤通过,局部为挖方,最大填方高度12m,最大挖方深10m。

第二段起讫里程为DK42+471.60~DK42+753.30,长281.70m,本段路基路堤最大边坡高度14.13m,路堑最大边坡高度13.22m。

路基小里程端为哈家咀特大桥,路基大里程端为哈家咀碱沟特大桥。

五、施工进度计划安排路基土方:2013年7月~2014年6月;路基工程总体施工进度横道图:路基施工横道图术环节,根据现场情况确定。

六、人员、材料及机械配置1、施工管理人员配备路基工程主要施工管理人员配备表2、施工材料配置施工中所需材料等统一进行外购,通过取样检验,监理审批检测合格后投入使用。

3、施工机械配置路基工程主要施工机械设备配备表七、路堤施工路基填筑采用三阶段、四区段、八流程的施工工艺,平行流水作业。

三阶段为:准备阶段、施工阶段、验收阶段;四区段为填筑区、平整区、碾压区、检验区;八流程为:施工准备、施工放样、基底处理、分层填筑、摊铺整平、碾压夯实、检验签证、路基整型。

路基填筑施工工艺框图说明:路堤根据现场情况,采用全断面、水平分层填筑的方法施工。

挖掘机装车、自卸车运输、推土机摊铺,刮平机找平,振动压路机振动压实。

1、测量放样在完成现场准备后,及时进行线路导线、水准的贯通测量,与相邻合同段闭合。

然后用全站仪或经纬仪施放线路中线桩、路基边桩及征地界桩,其精度应符合规规定。

为方便路基施工,每10~20m设置标杆,挂线施工。

2、基底处理特殊地段处理措施:(1)冲击碾压部分DK41+591.60~DK41+649.04、DK42+471.60~DK42+733.66段地基采用冲击碾压处理,地基处理宽度为路堤两侧坡脚外2.0m及路堑两侧坡脚围,路堤高度大于2.5m的地段碾压后回填0.5m后水泥改良土垫层,垫层顶面不得低于原地面。

碾压后地基承载力不小于150KPa。

(2)挤密桩部分DK40+500~DK41+591.60、DK41+649.04~DK41+729.34、DK42+733.66~DK42+753.30段地基采用沉管水泥土挤密桩加固处理,DK41+729.34~DK41+801.33段采用沉管土挤密桩。

一般地段处理措施:(1)施工开始条件。

清除填方路基用地围的垃圾、有机物残渣及原地面以下草皮、树根和表土,清除的腐殖土不得随意丢弃,应进行统一堆放。

(2)测量放样。

测量路基用地围桩及边桩。

(3)临时排水。

做好场地附近的排水工作,保持场地干燥,以保证工程质量和施工的顺利进行,在路堤施工前,应排除基底积水,在路基两侧挖零时排水沟,并与永久排水设施相结合。

排出的水流,不得流入农田、耕地;亦不得引起水沟淤积和路基冲刷。

(4)地表清理。

路堤填筑前应对原地面全部进行清除基底表层植被,挖除树根。

基底为耕地或松土时,应先清除有机土、种植土、集中堆放并应按水土保持要求进行覆盖保存用于耕地恢复,基底平整后按规定进行压实。

对原基底进行清除草皮的处理。

当杂草、腐植土、淤泥的厚度小于0.5m,运距小于100m,可用推土机清除。

当厚度超过0.5m,运距较长时,可选用装载机配合自卸汽车清除。

(5)挖台阶。

地面自然横坡缓于1:5时,可清除表面草皮、植被土并压实后直接填筑路基。

当原地面坡度陡于1:5时,应自上而下挖台阶,台阶宽度、高度应符合施工图要求。

当基岩斜坡上的覆盖层较薄时,应将其挖除后挖台阶。

自然横坡陡于1:2.5的路基段,尤其是顺倾山坡路段,必须彻底清除覆盖土、凿台阶,以满足路堤稳定性地要求。

(6)翻挖及回填在深耕地段,必要时,应将松土翻挖,土块打碎,然后进行回填、整平、压实。

其中整平、压实必须达到规定要求,方可进行填方作业,原地面的坑、洞、墓穴等,应用原地的土或砂性土回填,并按规定进行压实。

(7)压实。

填土的压实方法有:碾压、夯实和振动。

平整场地等大面积的填土采用碾压方法,对较小面积填土工程采用夯击法和振动压实发。

压实作业操作时应遵循先轻后重,先慢后快、先边后中的原则,碾压过程中始终保持压路机行驶方向的直线性。

到达碾压地段的尽头时应迅速而平稳地换向,并使左右相邻压实带有1/3的重叠量,对于压不到的地边角,应辅以人力或小型机具夯实。

3、填料摊铺填料用自卸汽车运至填筑区,等间距倾倒,卸土间距应充分考虑分层松摊厚度不超过30cm,推土机配合平地机摊铺,注意设置足够的横坡,以利于排水。

并保证修整路堤边坡后的路堤边缘有足够的压实度,不同土质的填料分层填筑,分层压实。

4、压实压实之前对填料含水量进行检测,其值不得超过最佳含水量的±2%,当含水量较低时,应采取洒水措施,当含水量过大时,应进行翻晒。

压实采用自行式压路机进行,先慢后快,先静压后振动,碾压时直线段由路基两侧向中间进行,曲线段由路基侧向外侧进行。

相邻碾压应重叠1/3~1/2压痕,相邻纵向碾压段互压2m。

碾压遍数及前进速度按试验确定的数据控制。

当填土厚度小于30cm的填方段,压路机不得在此路段上掉头。

5、质量检测每层填筑压实后应进行宽度、压实厚度及压实度自检,自检合格后报监理工程师检查,签证后方可填筑下一层。

压实度检测采用灌砂法和核子密度仪进行,核子密度仪应按规定的灌砂法作对比试验,确定相关系数报监理工程师批准后方可使用。

6、填方施工质量保证措施⑴.土方路堤填筑至路床顶面最后一层的压实层厚度不应小于80mm,以便保证路床顶面的整体性及压实度。

⑵.每层填料铺设的宽度,每侧应超出路堤设计宽度,以保证整修路基边坡后的路堤边缘有足够的压实度,待路基成型后削坡。

⑶.不同土质的填料应分层填筑,且应尽量减少层数。

⑷.填方路堤的压实不论采用何种机械,填料的含水量均要控制在该种填料最佳含水量的±2%以。

当土的实际含水量不位于上述围时,应采取均匀加水或将土摊开、晾晒,使达到上述要求后方可进行压实。

运输上路的土在摊平后,其含水量若接近于压实最佳含水量时,应迅速压实。

八、路堑施工路堑开挖前,首先完成排水系统,作好堑顶截、排水。

临时排水设施应与永久性排水设施相结合。

按照“永临结合”的原则对临时排水设施进行周密规划,避免积水冲刷边坡、浸泡边坡坡脚和雨季对已成边坡的冲刷,并于路堑开挖施工前完成所有临时截、排水设施的施工,保持边坡的稳定;路堑开挖、基床处理、排水系统和弃土等,应根据地形、地质、气象、水文实际情况合理安排施工。

路堑开挖应核对地质资料,开挖到换填标高后如发现地质资料与设计不符应及时反馈设计和监理单位;开挖前应检查坡顶、裂缝、陷穴和其他不稳定情况并妥善处理;路堑开挖施工,除需考虑当地的地形条件,采用的机具等因素外,还需考虑土层的分布及利用。

施工方法及工艺如下:1、施工准备⑴施工前,仔细查明地上、地下有无管线,提前拆除。

⑵开挖前,测量放线;按永临结合原则,做好堑顶防排水设施。

⑶在路堑施工前,根据设计图纸、相关文件、施工调查资料及此段路堑的特点编制详细且有针对性的路堑施工技术交底。

2、路堑开挖施工路堑开挖根据地形情况采用挖掘机配合自卸汽车运输或装载机开挖运输,对施工场地狭窄地段无法进入机械时采用人工配合小型机具施工。

靠近基床底层表面及边坡辅以人工开挖。

路堑挖方采用横向台阶分层开挖,深挖路堑采用“横向分层、纵向分段,阶梯掘进”的方式施工;合理安排运土通道与掘进工作面的位置及施工次序,做到运土、排水、挖掘、防护互不干扰,以确保开挖顺利进行。

按设计边坡自上而下分层逐层开挖方式,开挖面保持不小于4%的排水坡,严禁积水,并且保持边坡平顺。

每段开挖工作完成后,对边坡进行及时防护,当防护不能紧跟开挖进行,要暂时留一定厚度的保护层,待做护坡时再刷坡。

深挖路段安排先行施工。

路基防护、排水工程与路基成型协调进行,深挖路堑开挖一阶、防护一阶,与路基成型平行流水作业,并紧随路基尽早完成。

当路堑开挖至基床底层上部的设计标高时,核查地质是否与设计资料相符,如设计与现场不符等技术问题,及时与相关单位联系解决;如与设计资料相符,按设计和规要求进行地基处理施工,经检验合格后方可进行基床底层上部的填筑施工,其施工方法与路堤基床底层填筑施工相同。

路堑地段的附属工程及时施工,并紧随路基成型尽早完成。

路基相关配套工程与路基同步施工,并制订相应的保护措施,确保路基本体的整体性和密实性。

3、施工工艺土质路堑施工工艺框图4、主要技术措施技术措施:⑴路堑开挖前,首先进行排水设施施工。

作好天沟、截水沟,并做好防渗工作,保证边坡稳定。

⑵开挖过程中经常检查边坡位置,防止边坡部位超挖和欠挖;边坡部位预留厚度不小于20cm土层,采用人工配合机械进行边坡修整,并紧跟开挖进行;施工中及时测量,开挖至边坡平台时,预留不小于20cm保护土层,待人工施做平台及其上截水沟时开挖,表面做成向外侧4%的排水坡。
