建筑工程模板及支撑体系检查验收及使用一般规定

合集下载

2024年模板工程检查细则

2024年模板工程检查细则

2024年模板工程检查细则一、概述2024年模板工程检查细则是为了确保模板工程施工质量,提高工程效率和安全,保证工程按照设计要求进行施工而制定的。

本细则适用于所有模板工程,包括建筑、桥梁、隧道等各类工程。

二、检查范围2.1 模板制作和安装质量检查:包括模板材料的质量、规格、强度等;模板的加工制作质量,包括加工精度、拼接方式等;模板的安装情况,包括安装水平垂直度、固定牢固度等。

2.2 模板拆除和保护检查:包括拆除模板的操作是否符合要求,是否对结构造成损坏;模板拆除后的结构保护情况,是否有破坏或污染现象。

2.3 模板使用和维护检查:包括模板使用过程中的安全防护措施是否到位;模板的定期保养和维修情况,是否存在破损、腐朽等现象。

三、检查要点3.1 模板材料的质量和规格检查3.1.1 检查模板所使用的木材、钢材等材料的质量标准是否符合要求。

3.1.2 检查模板的规格、尺寸是否与设计要求一致。

3.1.3 检查模板材料是否有变形、开裂、翘曲等问题。

3.2 模板加工制作质量检查3.2.1 检查模板的加工精度,包括平整度、垂直度、直线度等。

3.2.2 检查模板的拼接方式,包括拼接缝是否平整、结实。

3.2.3 检查模板的防水处理情况,包括木材的防水涂料是否均匀、不渗漏。

3.3 模板安装质量检查3.3.1 检查模板的安装水平垂直度,包括水平度、垂直度是否符合要求。

3.3.2 检查模板的固定情况,包括扣件的使用是否符合要求、牢固度是否达标。

3.3.3 检查模板的支撑情况,包括支撑方式、支撑点的设置是否合理。

3.4 模板拆除和保护检查3.4.1 检查模板拆除的操作是否符合要求,是否对结构造成损坏。

3.4.2 检查模板拆除后的结构保护情况,包括结构是否有破坏、污染现象。

3.5 模板使用和维护检查3.5.1 检查模板使用过程中的安全防护措施是否到位,是否存在安全隐患。

3.5.2 检查模板的定期保养和维修情况,包括是否存在破损、腐朽等现象,是否及时修复。

关于印发《建筑工程高大模板支撑系统安全监督管理导则》的通知(建质[2009]254号)

关于印发《建筑工程高大模板支撑系统安全监督管理导则》的通知(建质[2009]254号)

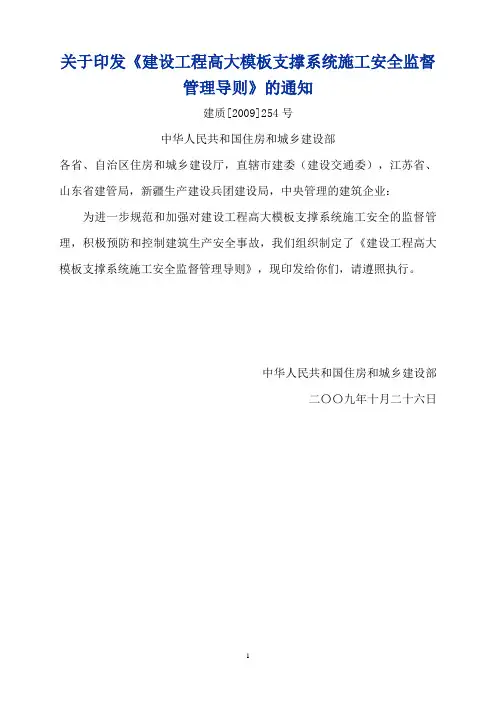

关于印发《建设工程高大模板支撑系统施工安全监督管理导则》的通知建质[2009]254号中华人民共和国住房和城乡建设部各省、自治区住房和城乡建设厅,直辖市建委(建设交通委),江苏省、山东省建管局,新疆生产建设兵团建设局,中央管理的建筑企业:为进一步规范和加强对建设工程高大模板支撑系统施工安全的监督管理,积极预防和控制建筑生产安全事故,我们组织制定了《建设工程高大模板支撑系统施工安全监督管理导则》,现印发给你们,请遵照执行。

中华人民共和国住房和城乡建设部二〇〇九年十月二十六日建设工程高大模板支撑系统施工安全监督管理导则1 总则1.1 为预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,制定本导则。

1.2 本导则适用于房屋建筑和市政基础设施建设工程高大模板支撑系统的施工安全监督管理。

1.3本导则所称高大模板支撑系统是指建设工程施工现场混凝土构件模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的模板支撑系统。

1.4 高大模板支撑系统施工应严格遵循安全技术规范和专项方案规定,严密组织,责任落实,确保施工过程的安全。

2 方案管理2.1 方案编制2.1.1施工单位应依据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员,结合工程实际,编制高大模板支撑系统的专项施工方案。

2.1.2 专项施工方案应当包括以下内容:(一)编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

(二)工程概况:高大模板工程特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。

(三)施工计划:施工进度计划、材料与设备计划等。

(四)施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、材料的力学性能指标、构造设置以及检查、验收要求等。

建筑模板施工规范

建筑模板施工规范

建筑模板施工规范.建筑模板施工规范一、模板工程施工质量及检查验收要求基本规定1、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。

模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。

2、在浇筑混凝土之前,应对模板工程进行验收。

模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。

发生异常情况时,应按施工技术方案及时进行处理。

3、模板及其支架拆除的顺序及安全措施应按施工技术方案执行。

一般项目1、模板安装应满足下列要求:(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对净水混凝土工程及粉饰混凝土工程,应利用能到达设想结果的模板。

2、用作模板的地坪、胎模等应平整光亮,不得产生影响构件质量的下沉、裂痕、起砂或起鼓。

4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表1-1的规定。

预埋件和预留孔洞的答应偏差表注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。

5、现浇结构模板安装的偏差应符合表1-2的规定。

.现浇结构模板安装的允许偏差及检验方法表1-2注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。

二、原资料选择及掌握1、模板选择(1)、模板种类及质量判断胶合板用作混凝土模板具有以下优点:(1)板幅大,自重轻,板面平整。

既可减少装置工作量,节省现场人工用度,又可减少混凝土外露外表的粉饰及磨去接缝的用度;(2)承载能力大,特别是经外表处理后耐磨性好,能屡次重复利用;(3)材质轻,厚18mm的木胶合板,单位面积重量为50kg,模板的运输、堆放、利用和管理等都较为方便;(4)保温性能好,能防止温度变化过快,冬期施工有助于混凝土的保温;(5)锯截方便,易加工成各种形状的模板;(6)便于按工程的需要曲折成型,用作曲面模板。

建筑工程施工质量验收规范

建筑工程施工质量验收规范

建筑工程施工质量验收规范第一章建筑工程施工质量验收统一标准一、总则1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。

2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。

3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。

建筑工程各专业工程施工质量验收规范必须与本标准配全使用。

二、术语1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。

2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。

3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。

4、进场验收:对进入施工现场的材料、构配件、设备等按相干尺度规定请求进行检验,对产品达到合格与否做出确认。

5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。

6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。

7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。

8、交代检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。

9、主控工程:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验工程。

10、一般工程:除主控工程以外的检验工程。

11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

12、抽样方法:根据检验工程的特性所确定的抽样数量和方法。

建筑工程施工质量验收统一标准GB50300-2019及相关规范表格

建筑工程施工质量验收统一标准GB50300-2019及相关规范表格

1 总则1.0.1 为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制定本标准。

1.0.2 本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业验收规范编制的统一准则。

1.0.3 建筑工程施工质量验收,除应符合本标准外,尚应符合国家现行有关标准的规定。

2 术语2.0.1 建筑工程通过对各类房屋建筑物和附属构筑物设施的建造和与其配套线路、管道、设备等的安装所形成的工程实体。

2.0.2 检验对被检验项目的特征、性能进行量测、检查、试验等,并将结果与标准规定的要求进行比较,以确定项目每项性能是否合格的活动。

2.0.3 进场验收对进入施工现场的建筑材料、构配件、设备及器具,按相关标准的要求进行检验,并对其质量、规格及型号等是否符合要求做出确认的活动。

2.0.4 见证检测施工单位在工程监理单位或建设单位的见证下,按照有关规定从施工现场随机取样试样,并送至具备相应资质的检测机构进行检测的活动。

2.0.5 复验建筑材料、设备等进入施工现场后,在外观质量检查和质量证明文件核查符合要求的基础上,按照有关规定从施工现场抽取试样送至试验室进行检验的活动。

2.0.6 检验批按相同的生产条件或按规定的方式汇总起来供抽样检验用的,由一定数量样本组成的检验体。

2.0.7 验收建筑工程质量在施工单位自行检查合格的基础上,由工程质量验收责任方组织,工程建设相关单位参加,对检验批、分项、分部、单位工程及其隐蔽工程的质量进行抽样检验,对技术文件进行审核,并根据设计文件和相关标准以书面形式对工程质量是否达到合格作出确认。

2.0.8 主控项目建筑工程中的对安全、节能、环境保护和主要使用功能起决定性作用的检验项目。

2.0.9 一般项目除主控项目以外的检验项目。

2.0.10 抽样方案根据检验项目的特性所确定的抽样数量和方法。

2.0.11 计数检验通过确定抽样样本中不合格的个体数量,对样本总体质量做出判定的检验方法。

2.0.12 计量检验以抽样样本的监测数据计算总体均值、特征值或推定值,并以此判断或评估总体质量的检验方法。

混凝土模板工程质量验收规范

混凝土模板工程质量验收规范

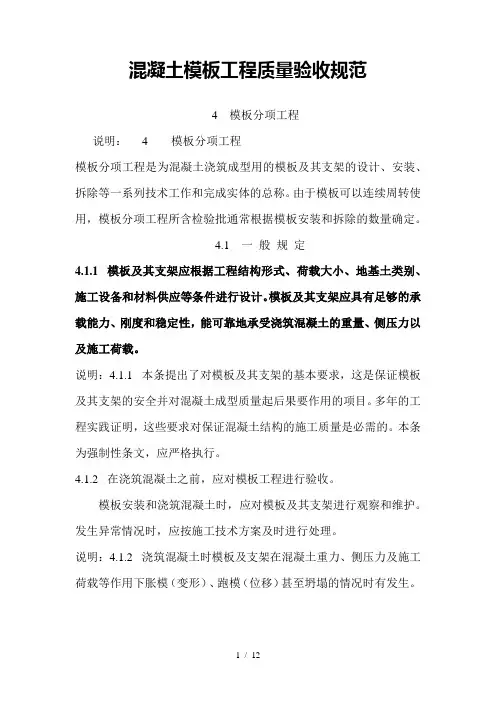

混凝土模板工程质量验收规范4 模板分项工程说明: 4 模板分项工程模板分项工程是为混凝土浇筑成型用的模板及其支架的设计、安装、拆除等一系列技术工作和完成实体的总称。

由于模板可以连续周转使用,模板分项工程所含检验批通常根据模板安装和拆除的数量确定。

4.1 一般规定4.1.1 模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。

模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。

说明:4.1.1 本条提出了对模板及其支架的基本要求,这是保证模板及其支架的安全并对混凝土成型质量起后果要作用的项目。

多年的工程实践证明,这些要求对保证混凝土结构的施工质量是必需的。

本条为强制性条文,应严格执行。

4.1.2 在浇筑混凝土之前,应对模板工程进行验收。

模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。

发生异常情况时,应按施工技术方案及时进行处理。

说明:4.1.2 浇筑混凝土时模板及支架在混凝土重力、侧压力及施工荷载等作用下胀模(变形)、跑模(位移)甚至坍塌的情况时有发生。

为避免事故,保证工程质量和施工安全,提出了对模板及其支架进行观察、维护和发生异常情况时进行处理的要求。

4.1.3 模板及其支架拆除的顺序及安全措施应按施工技术方案执行。

说明:4.1.3 模板及其支架拆除的顺序及相应的施工安全措施对避免重大工程事故非常重要,在制订施工技术方案时应考虑周全。

模板及其支架拆除时,混凝土结构可能尚未形成设计要求的受力体系,必要时应加设临时支撑。

后浇带模板的拆除及支顶易被忽视而造成结构缺陷,应特别注意。

本条为强制性条文,应严格执行。

4.2 模板安装主控项目4.2.1 安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。

检查数量:全数检查。

检验方法:对照模板设计文件和施工技术方案观察。

砼模板钢筋验收规范及标准

砼模板钢筋验收规范及标准

模板支撑体系检查验收及使用一般规定(一)模板支撑检查、验收要求1、支撑系统搭设前,应由项目技术负责人组织对需要处理或加固的地基、基础进行验收,并留存记录。

2、模板支撑投入使用前,应由项目部组织验收。

项目经理、项目技术负责人和相关人员(安全员、质检员)参加模板支架验收。

3、模板支撑验收应根据专项施工方案,检查现场实际搭设与方案的符合性。

施工过程中检查项目应符合下列要求:1)立柱底部基础应回填夯实;2)垫木应满足设计要求;3)底座位置应正确,自由端高度、顶托螺杆伸出长度应符合规定;4)立杆的间距和垂直度应符合要求,不得出现偏心荷载;5)扫地杆、水平拉杆、剪刀撑等设置应符合规定,固定可靠;6)安装后的扣件螺栓扭紧力矩应达到40~65N•m。

抽检数量应符合规范要求;(二)模板支撑使用要求1、模板支撑系统在使用过程中,立柱底部不得松动悬空,不得任意拆除任何杆件,不得松动扣件,也不得用作缆风绳的拉接。

2、当模板支撑基础或相邻处有设备基础、管沟时,在支架使用过程中不得开挖,否则必须采取加固措施。

3、施工中应避免装卸物料对模板支撑架产生偏心、振动和冲击。

4、砼浇筑过程应符合专项施工方案要求,并确保支撑系统受力均匀。

混凝土浇筑过程中,应均匀浇捣,不得超高堆置,不得采用使支模架产生偏心荷载的混凝土浇筑顺序;作业层上的施工荷载应符合设计要求,不得超载;采用泵送混凝土时,应随浇捣随平整,混凝土不得堆积在泵送管路出口处。

5、模板支撑高度超过4m时,柱、墙板与梁板混凝土应分二次浇筑。

6、支撑系统搭设、拆除及混凝土浇筑过程中,应设专人负责安全检查,发现险情,立即停止施工并采取应急措施,排除险情后,方可继续施工。

7、在放置布料杆部位应进行单独加固处理。

(三)梁板模板高支撑架搭设要求1、搭设上层排架时,地面混凝土强度必须大于1.2N/㎜2且下层模板支撑系统不得拆除;尤其对支撑高度大于8米部位。

2、支撑架搭设时必须先放出梁边线,然后按照排架立杆布置图布置立杆。

建筑工程模板及支撑体系检查验收及使用一般规定

建筑工程模板及支撑体系检查验收及使用一般规定

建筑工程模板及支撑体系检查验收及使用一般规定1. 引言为了确保建筑工程的安全、稳定和质量,保障人民群众的生命资产安全,本规定旨在订立建筑工程模板及支撑体系的检查验收及使用的一般规定,以规范建筑工程的运行管理。

本规定适用于我司全部建筑工程项目。

2. 管理标准2.1 模板及支撑体系检查验收1.全部建筑工程模板及支撑体系在使用前,必需经过合格部门的检查验收。

2.检查验收应严格依照相关法规和标准执行,确保建筑工程模板及支撑体系的质量符合要求。

3.检查验收项目包含但不限于:料子检查、结构安全检查、施工工艺检查等。

4.检查验收记录应认真记录检查过程、结果和看法,并留存备查。

2.2 模板及支撑体系使用管理1.建筑工程模板及支撑体系的使用必需符合相关法规和标准,确保建筑工程的安全和稳定。

2.模板及支撑体系的使用前应进行合理的设计和构造计算,以确保承载力符合要求。

3.模板及支撑体系的使用期限及使用次数应符合相关规定,超出规定的使用期限或使用次数必需进行检测和鉴定,确保安全可靠。

4.对于已经使用过的模板及支撑体系,必需经过维护和修理和检测,确保其性能和质量实现要求后方可连续使用。

5.模板及支撑体系的使用过程中,必需进行定期检查和维护,确保其安全可靠。

任何异常情况都应及时上报,并采取相应的措施进行处理。

3. 考核标准3.1 模板及支撑体系检查验收考核1.执行单位对建筑工程模板及支撑体系的检查验收工作进行综合评估,包含但不限于验收记录的完整性、合格率、验收合格证书的颁发等。

2.检查验收工作评估结果应及时上报,并进行反馈和改进。

3.2 模板及支撑体系使用管理考核1.建筑工程模板及支撑体系的使用单位应定期对模板及支撑体系的使用管理进行自查和评估。

2.考核内容包含但不限于:使用合规性、维护养护情况、使用记录和维护和修理情况等。

3.考核结果应及时上报,并进行反馈和改进。

4. 总结本规定认真规范了建筑工程模板及支撑体系的检查验收及使用的管理和考核标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、模板支架检查、验收要求
1、支撑系统搭设前,应由项目技术负责人组织对需要处理或加固的地基、基础进行验收,并留存记录。

2、模板支架投入使用前,应由项目部组织验收。

项目负责人、项目技术负责人和相关人员,以及监理工程师应参加模板支架验收。

高大模板支架施工企业的相关部门应参加验收。

3、模板支架验收应根据专项施工方案,检查现场实际搭设与方案的符合性。

施工过程中检查项目应符合下列要求:
1)立柱底部基础应回填夯实;
2)垫木应满足设计要求;
3)底座位置应正确,顶托螺杆伸出长度应符合规定;
4)立柱的规格尺寸和垂直度应符合要求,不得出现偏心荷载;
5)扫地杆、水平拉杆、剪刀撑等设置应符合规定,固定可靠;
6)安装后的扣件螺栓扭紧力矩应达到40~65Nm。

抽检数量应符合规范要求;
7)安全网和各种安全防护设施符合要求。

二、模板支架使用要求
1、模板支撑系统在使用过程中,立柱底部不得松动悬空,不得任意拆除任何杆件,不得松动扣件,也不得用作缆风绳的拉接。

2、当模板支架基础或相邻处有设备基础、管沟时,在支架使用过程中不得开挖,否则必须采取加固措施。

3、施工中应避免装卸物料对模板支撑架产生偏心、振动和冲击。

4、砼浇筑过程应符合专项施工方案要求,并确保支撑系统受力均匀。

混凝土浇筑过程中,应均匀浇捣,不得超高堆置,不得采用使支模架产生偏心荷载的混凝土浇筑顺序;作业层上的施工荷载应符合设计要求,不得超载;采用泵送混凝土时,应随浇捣随平整,混凝土不得堆积在泵送管路出口处。

5、模板支架高度超过4m时,柱、墙板与梁板混凝土应分二次浇筑。

柱、墙板混凝土达到设计强度75%以上方可浇筑梁板混凝土。

6、支撑系统搭设、拆除及混凝土浇筑过程中,应设专人负责安全检
查,发现险情,立即停止施工并采取应急措施,排除险情后,方可继续施工。
