建筑施工技术考试要点
建造师考级建筑工程施工技术与现场管理要点

建造师考级建筑工程施工技术与现场管理要点建造师考级是对建筑工程施工技术和现场管理水平的考核,对于从事建筑工程施工的人员来说,建造师考级是必备的资质。
本文将介绍建造师考级的建筑工程施工技术与现场管理的要点,希望对考生有所帮助。
一、建筑工程施工技术要点1. 施工组织设计施工组织设计是建筑工程施工的基础,要充分考虑工程特点、环境要求和人力资源等因素,合理安排施工流程和作业程序。
在施工过程中,要严格按照施工组织设计的要求进行施工,保证施工进度和质量。
2. 施工工艺技术施工工艺技术是指建筑工程施工所涉及的具体技术方法和操作规程。
建造师应熟悉各类材料的施工工艺,掌握安装、拆除、修复等操作技术,并能根据具体情况进行灵活应用。
3. 施工图纸识读与施工规范建造师需要具备识读施工图纸的能力,包括了解建筑工程施工图纸的符号和标注,理解图纸中的构造和要求。
同时,还需熟悉国家有关的施工规范,确保施工符合规范要求。
4. 施工质量控制施工质量控制是建筑工程施工中的重要环节,建造师应了解施工质量控制的方法和要点,包括施工过程中的质量检验、质量控制和整改措施等。
保证施工质量符合规范和设计要求。
二、建筑工程现场管理要点1. 安全管理建造师应具备丰富的安全管理经验,能制定合理的施工安全计划和预案,保障工程施工过程中的安全。
同时,还需做好安全教育和培训工作,提高工人的安全意识和技能。
2. 进度管理进度管理是建筑工程现场管理的核心任务,建造师需要制定详细的施工进度计划,并按计划组织施工,及时调整和控制施工进度,确保工程按时完成。
3. 质量管理质量管理是建筑工程现场管理的重要内容,建造师需要制定质量管理计划,全面监督施工过程中的质量控制措施,确保施工质量符合规范。
4. 资源管理资源管理是指对施工现场的人力、材料、设备等资源进行合理的配置和利用。
建造师需要协调各方面的资源,确保施工的顺利进行。
5. 合同管理建造师要熟悉相关的法律法规,对施工合同具备一定的法律常识和理解能力。
建造师考级建筑工程施工技术及现场管理

建造师考级建筑工程施工技术及现场管理建造师考级是在建筑行业中非常重要和具有影响力的一项职业资格考试。
建筑工程施工技术及现场管理是考试内容的一个重要方面,它涵盖了建筑工程施工过程中各个环节的技术知识和管理技巧。
在本文中,我们将深入探讨建造师考级建筑工程施工技术及现场管理的要点和相关知识。
一、施工技术1. 工程准备阶段在施工过程中,工程准备阶段是至关重要的一环。
它包括项目可行性研究、施工规划、设计审核以及资源准备等。
建造师需要具备对地质、环境等因素的认知,制定合理的工期计划和施工组织设计,协调各方资源并保证工程质量。
2. 施工准备阶段施工准备阶段是建筑工程实施阶段之前的准备工作,包括选址勘测、土地平整、基坑开挖、材料采购等。
建造师需要根据项目要求,组织施工队伍和设备,并确保施工过程中的安全和协调。
3. 施工实施阶段在施工实施阶段,建造师需要掌握各种施工工艺和技术规范。
例如,混凝土浇筑、钢筋加工、木工制作等。
建造师还需要监督施工现场的安全,协调施工过程中的各参与方,并及时解决施工中的问题。
4. 工程竣工阶段工程竣工阶段包括工程验收、质量评定、设备调试等工作。
建造师需要确保工程质量符合相关标准和规范,同时协助完成工程目标的验收和移交。
二、现场管理1. 人员管理现场管理中的人员管理是确保施工顺利进行和保证工程质量的重要环节。
建造师需要合理安排施工人员的工作任务和职责,并培训他们掌握工程施工技术和操作规程。
此外,建造师还需要关注人员的安全和劳动保护,确保施工过程中的安全风险降到最低。
2. 资源管理资源管理是现场管理的另一个重要方面,它包括物资、设备和资金等资源的管理和调配。
建造师需要合理规划资源使用,确保施工过程中有足够的物资供应和设备运行,保证工程的顺利进行。
3. 进度管理在建筑工程施工过程中,进度管理是关键,它要求建造师制定合理的施工计划,并监督项目的实施进度。
当项目出现延误或其他问题时,建造师需要及时调整计划,协调各方资源,确保工期的控制和项目的顺利完成。
建造师考点重点有哪些

建造师考点重点有哪些建造师是指从事建设工程项目总承包和施工管理关键岗位的执业注册人员,分为一级建造师和二级建造师。
想要成为一名合格的建造师,就必须掌握众多的考点重点。
以下为您详细介绍建造师考试中的一些重要考点。
一、建筑工程技术1、建筑设计与构造这部分考点包括建筑分类、建筑高度的计算、建筑的构成要素等。
对于建筑的防火、防水、防潮等构造要求也是重点,需要牢记不同建筑材料的特性和适用范围。
2、建筑结构技术要求要理解各种结构体系的特点,比如框架结构、剪力墙结构等。
掌握荷载的分类及对结构的影响,以及钢筋、混凝土等材料的性能和要求。
3、建筑材料熟悉常见建筑材料的性质,如水泥、钢材、混凝土、砌体等。
了解其质量要求和选用原则,以及建筑装饰材料的功能和应用。
二、建筑工程施工技术1、施工测量技术掌握测量仪器的使用方法,如水准仪、经纬仪、全站仪等。
能进行建筑物的定位、放线、沉降观测等测量工作。
2、地基与基础工程施工技术了解各类地基处理方法的适用条件和施工要点,比如换填地基、夯实地基等。
对于基础工程,如桩基础、条形基础等的施工工艺和质量控制要熟悉。
3、主体结构工程施工技术包括混凝土结构、砌体结构、钢结构等的施工技术。
模板工程、钢筋工程、混凝土工程的施工流程和质量要求是重点,同时要掌握钢结构的连接方式和安装要点。
4、防水工程施工技术屋面防水、地下防水的施工工艺和质量控制措施要牢记。
了解不同防水材料的性能和适用范围。
5、装饰装修工程施工技术内外墙的装饰装修、地面工程、吊顶工程等的施工方法和质量验收标准需要掌握。
三、建筑工程项目施工管理1、项目组织管理理解项目管理的组织结构模式,如职能组织结构、线性组织结构、矩阵组织结构等。
掌握项目经理的职责和权限,以及项目团队的建设和管理。
2、施工进度管理学会编制施工进度计划,如横道图、网络图等。
能进行进度计划的优化和调整,以及掌握进度控制的措施和方法。
3、施工质量管理熟悉施工质量控制的要点和方法,包括事前控制、事中控制和事后控制。
建筑工程施工技术 考试

建筑工程施工技术考试一、背景介绍建筑工程施工技术考试是对从事建筑施工工作的人员进行能力评估的一种方式。
建筑施工是一个综合性的工程项目,需要施工人员具备丰富的理论知识和实践经验。
为了保障建筑工程质量和安全,对施工技术进行考核是非常必要的。
二、考试内容建筑工程施工技术考试的内容主要包括以下几个方面:(一)施工工艺和工法。
施工工艺和工法是指在建筑施工中所采用的施工方法、程序以及操作步骤。
施工工艺和工法对于提高施工效率、保障质量和安全至关重要。
(二)材料和设备。
在建筑施工中,主要涉及到各种建筑材料和设备的选择、使用和维护。
施工人员需要对建筑材料和设备有一定的了解和掌握。
(三)安全生产。
安全生产是建筑施工过程中最重要的环节之一。
施工人员需要了解有关安全生产的法律法规和标准,具备应急处理和事故处置的能力。
(四)质量控制。
建筑工程的质量直接关系到工程的寿命和安全性。
施工人员需要掌握质量控制的方法和技术,确保工程质量达到设计要求。
(五)施工管理。
施工管理是建筑施工中的一个重要环节,包括施工进度管理、成本控制、人员配备等。
施工人员需要掌握有效的施工管理方法和技巧。
三、考试形式建筑工程施工技术考试的形式通常包括理论考试和实际操作考试两部分。
(一)理论考试。
理论考试主要测试施工人员对施工方法、安全生产、质量控制等方面的理论知识和理解程度。
考试题型可以包括选择题、填空题、判断题等。
(二)实际操作考试。
实际操作考试主要测试施工人员的实际操作能力,包括使用建筑设备、操作施工工具、施工工法等方面的能力。
考试内容通常包括拆装工艺、混凝土浇筑、钢结构焊接等多个项目。
四、考试标准建筑工程施工技术考试的评分标准主要包括以下几个方面:(一)理论知识。
理论知识考试主要根据考试成绩评定,包括答题准确、逻辑清晰、掌握程度等方面。
(二)实际操作。
实际操作考试主要根据考生实际操作能力评定,包括操作技巧、操作步骤、安全规范等方面。
(三)综合素质。
(完整版)建筑施工技术试题之简答题计算题(1)(2)

建筑施工技术考试题之简答题计算题四、简答题(每题 7 分,共 42 分)1.为什么在雨季施工时,土方边坡要留的宽一点?07.1 雨季进行土方开挖施工对土方边坡有什么影响?答题要点: (1)雨季进行土方边坡施工时,应增加边坡的宽度。
(2)因为雨季施工时,土的含水量增大,抗剪强度降低,容易引起边坡塌方。
42.在土方填筑施工中,为什么要控制填土的含水量?答题要点:填土含水量小时,土颗粒间摩擦力大,不宜被压实;填土含水量大时,土颗粒间孔隙全部被水填充而处于饱和状态,也不宜被压实;只有当填土的含水量适中时,土颗粒间摩擦力由于土中水的润滑作用而减小,填土容易被压实。
18.简述土方工程施工主要特点。
08.7土方工程的施工特点。
11.7 土方工程的施工特点及主要施工内容。
答题要点:工程量大、施工条件复杂。
露天作业,受地区、气候、水文地质等条件影响大等。
21.制定土方工程施工方案的依据是什么? 09.7答题要点:(1)工程类型与规模。
(2)施工现场的工程及水文地质情况。
(3)现有机械设备条件。
(4)工期要求。
23.哪些土料不宜作回填土。
10.1答题要点:含水量大的粘土、冻土,有机物含量大于8%的土,水溶性硫酸盐含量大于5%的土均不得用作回填土料。
19.影响填土压实质量的因素有哪些? 08.7答题要点:影响填土压实质量的因素有很多,其中主要有:填土的含水量、压实功、及铺土厚度。
31.简述流砂现象产生的原因? 12.1答题要点:由于地下水的水力坡度大,即动水压力大,且动水压力的方向与土的重力方向相反,土不仅受水的浮力,而且受动水压力的作用,有向上举的趋势。
当动水压力等于或大于土的浸水密度时,土颗粒处于悬浮状态,发生流砂现象。
13.流砂防治的途径是什么?具体措施有哪些? 08.1/10.7/13.1/13.7答题要点:流砂防治的主要途径是减小或平衡动水压力或改变其方向。
具体措施为:(1)抢挖法。
(2)打钢板桩法。
(3)水下挖土法。

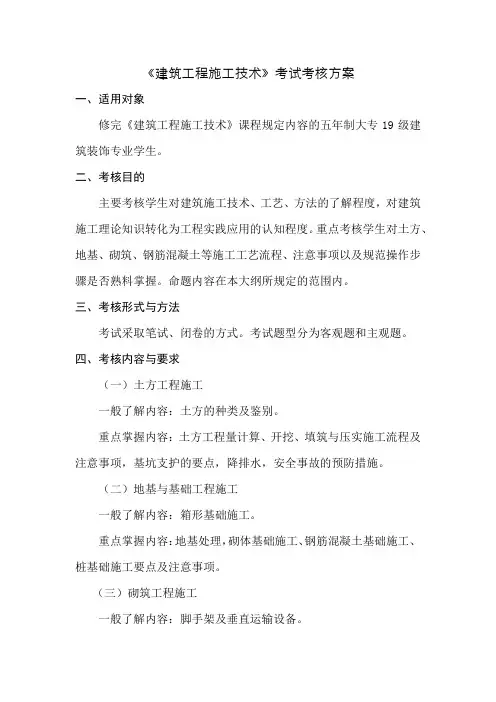

《建筑工程施工技术》考试考核方案

《建筑工程施工技术》考试考核方案一、适用对象修完《建筑工程施工技术》课程规定内容的五年制大专19级建筑装饰专业学生。
二、考核目的主要考核学生对建筑施工技术、工艺、方法的了解程度,对建筑施工理论知识转化为工程实践应用的认知程度。
重点考核学生对土方、地基、砌筑、钢筋混凝土等施工工艺流程、注意事项以及规范操作步骤是否熟料掌握。
命题内容在本大纲所规定的范围内。
三、考核形式与方法考试采取笔试、闭卷的方式。
考试题型分为客观题和主观题。
四、考核内容与要求(一)土方工程施工一般了解内容:土方的种类及鉴别。
重点掌握内容:土方工程量计算、开挖、填筑与压实施工流程及注意事项,基坑支护的要点,降排水,安全事故的预防措施。
(二)地基与基础工程施工一般了解内容:箱形基础施工。
重点掌握内容:地基处理,砌体基础施工、钢筋混凝土基础施工、桩基础施工要点及注意事项。
(三)砌筑工程施工一般了解内容:脚手架及垂直运输设备。
重点掌握内容:砂浆的制备和运输,砌体施工流程,安全事故的预防措施。
(四)钢筋混凝土结构工程施工一般了解内容:装配式钢筋混凝土工程施工。
重点掌握内容:模板施工、钢筋施工、混凝土施工要点及注意事项。
预应力理论知识及预应力混凝土工程施工要点。
(五)钢结构工程施工一般了解内容:钢结构加工机具。
重点掌握内容:钢结构制作工艺、连接施工工艺、安装工艺。
(六)防水工程施工一般了解内容:防水材料品种及特点。
重点掌握内容:卷材防水、涂膜防水、刚性防水工程施工流程及要点。
(七)装饰工程施工一般了解内容:装饰材料品类及安装。
重点掌握内容:抹灰施工要点、饰面板与饰面砖施工、吊顶与轻质隔墙施工、门窗施工、涂饰施工。
建筑施工的技术要点

建筑施工的技术要点建筑施工是一个复杂而精细的过程,需要严格按照技术要点进行操作,以确保施工质量和安全。
本文将介绍建筑施工的几个关键技术要点,包括基础施工、结构施工、装饰施工和安全措施等方面。
一、基础施工基础施工是建筑的重中之重,其质量直接影响整个建筑的稳定性。
以下是几个基础施工的技术要点:1. 地基处理:首先需要对地基进行勘察和测试,确保其承载力和稳定性。
然后进行地基处理,以提高地基的稳定性和承载力,例如挖深基坑、填充坚固材料、加固土地等。
2. 基础类型选择:根据建筑的具体情况选择适当的基础类型,例如浅基础、深基础或地下连续墙等。
在选择基础类型时要考虑地质条件、土壤性质和建筑荷载等因素。
3. 基础施工要求:在进行基础施工时,要确保施工过程中土方开挖、混凝土浇筑、基础钢筋布置等环节符合设计要求,并采取相应的防水、防腐措施。
二、结构施工结构施工是建筑施工中的核心环节,包括梁柱施工、梁板施工和墙体施工等。
以下是几个结构施工的技术要点:1. 预应力施工:对于需要采用预应力技术的梁柱,要进行合理的张拉和锚固,确保预应力钢筋能够发挥其优势,并注意控制预应力力值。
2. 钢筋混凝土浇筑:在进行钢筋混凝土浇筑时,要注意浇筑层次和层数,确保浇筑体均匀、紧密,并采取相应的振捣和养护措施。
3. 梁板连接:梁板连接是结构施工的重要环节,要根据设计要求进行连接,确保连接牢固可靠,防止出现裂缝和变形。
三、装饰施工装饰施工是为了美化建筑的外观,给人以良好的视觉感受。
以下是几个装饰施工的技术要点:1. 材料选择:根据建筑风格和功能要求选择合适的装饰材料,如涂料、石材、瓷砖等。
要注意材料的质量和环保性能。
2. 施工工艺:根据装饰材料的特点采取相应的施工工艺,如墙面涂刷、地面铺贴、天花板吊装等。
要保持施工环境整洁,并遵守对材料施工的要求。
3. 质量验收:在装饰施工完成后,要进行质量验收,检查装饰效果、施工质量和工程安全等方面,确保达到设计要求。
建设工程施工现场消防安全技术规范(GB50720-2011)考试要点

建筑工程施工现场消防安全技术规范3.2.1易燃易爆危险品库房与在建工程的防火间距不应小于15m,可燃材料堆场及其加工厂、固定动火作业场与在建工程的防火间距不应小于10m,其他临时用房、临时设施与在建工程的防火间距不应小于6m。
4.2.1宿舍办公用房的防火设计应符合下列规定:1.建筑构件的燃烧性能等级应为A级。
当采用金属夹芯板材时,其芯材的燃烧性能等级应为A级。
4.2.2(1)建筑构件的燃烧性能等级应为A级。
4.3.3既有建筑进行扩建、改建施工时,必须明确划分施工区和非施工区。
施工区不得营业、使用和居住;非施工区继续营业、使用和居住时,应符合下列规定:1 施工区和非施工区之间应采用不开设门、窗、洞口的耐火极限不低于3.0h的不燃体隔墙进行防火分隔。
2.非施工区内的消防设施应完好和有效,疏散通道应保持畅通,并应落实日常值班及消防安全管理制度。
3.施工区的消防安全应配有专人职守,发生火情应能立即处置。
4.施工单位应向居住和使用者进行消防宣传教育,告知建筑消防设施、疏散通道的位置及使用方法,同时应组织疏散演练。
5.外脚手架搭设不应影响安全疏散、消防车正常通行及灭火救援操作,外脚手架搭设长度不应超过该建筑物外立面周长的1/2.5.1.4施工现场的消火栓泵应采用专用消防配电线路。
专用消防配电线路应自施工现场总配电箱的总断路器上端接入,且应保持不间断供电。
5.3.5临时用房的临时室外用水量:1000平方<面积<=5000平方时,用水量10L/S面积>5000平方时,用水量15L/S5.3.6在建工程的临时室外消防用水量:10000立方<体积<=30000立方时,用水量15L/S体积>30000立方时,用水量20L/S5.3.9在建工程的临时室内消防用水量:24m<建筑高度<=50m或30000立方<体积<=50000立方时,用水量10L/S建筑高度>50m或体积>50000立方时,用水量15L/S6.2.1用于在建工程的保温、防水、装饰及防腐等材料的燃烧性能等级应符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章土方工程1.土的工程分类:在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。
2.土的组成:土一般是由固体颗粒(固相)、水(液相)、空气(气相)三部分组成,这三部分之间的比例关系随着周围条件的变化,三者比例关系不同,反映出土的物理状态不同,如干燥、湿润、密实、松散。
3.土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍不能恢复到原来的体积,这种性质称为土的可松性。
土的可松性大小用可松性系数表示。
4.土的天然含水量:土的天然含水量是指土中水的质量与土的固体颗粒之间的质量之比的百分率。
5.土的渗透系数:表示单位时间水穿透土层的能力,以m/d表示。
分为透水性(如砂土)和不透水性(如黏土)。
它影响施工降水和排水的速度。
6.确定场地设计标高时应考虑的因素:(1)满足生产工艺、运输的要求;(2)尽量利用地形,减少土方量;(3)场地土方量填、挖方力求平衡,使土方运输费用最少;(4)有一定的排水坡度,满足排水要求。
7.土方调配的原则:(1)应力求达到挖方与填方平衡和就近调配。
(2)近期施工与后期利用相结合原则。
(3)合理布置挖填方分区线,使土方机械和运输车辆的性能得到充分发挥。
(4)好土用在回填质量要求高的地区。
(5)尽可能与城市规划和农田水利相结合,将余土一次性运到指定弃土场,做到文明施工。
8.地面水的排除一般采用排水沟、截水沟、挡土水坝等措施。
9.山区的场地平整施工,应在较高一面的山坡上开挖截水沟。
在低洼地区施工时,除开挖排水沟外,必要时应修筑挡土水坝,以阻挡雨水的流入。
10.基坑四周的排水沟及集水井应设置在基础围以外,地下水流的上游。
明沟排水的纵坡宜控制在1%~2%;集水井应根据地下水量、基坑平面形状及水泵能力,每隔20~40mm设置一个。
11.流沙现象:如果动水压力大于或等于土的饱和密度时,即,则土粒处于悬浮状态,土的抗剪强度等于零,土粒随着渗流的水一起流动,这种现象就叫“流沙现象”。
12.涌冒现象:当基坑坑底位于不透水土层,而不透水层下面为承压蓄水层,坑底不透水层的覆盖厚度的重量小于承压水的顶托力时,基坑底部即可能发生涌冒现象。
13.防治流沙的措施:抢挖法打板桩法水下挖土法人工降低地下水位法地下连续墙法14.人工降低地下水位的方法:轻型井点、喷射井点、电渗井点、管井井点及深井泵。
15.平面布置:当基坑或沟槽宽度小于6m,水位降低值不大于5m时,可用单排线状井点。
当沟槽宽度大于6 m,或土质不良,宜用双排井点。
面积较大的基坑宜采用环状井点。
环状井点,四角部分应适当加密,井点管距离基坑一般为0.7m~1.0m,以防漏气。
井点管间距一般用0.8m~1.5m。
16.根据井底是否达到不透水层,水井分为完整井与不完整井;凡井底到达含水层下面的不透水层顶面的井称为完整井,否则称为不完整。
根据地下水有无压力,又分为无压井与承压井。
17.轻型井点的安装程序是:先排放总管,在埋设井点管,用弯管讲井点管与总管接通,最后安装抽水设备。
而井点管的埋设是关键工作之一。
井点管的埋设一般采用水冲法,分为冲孔和埋管两个过程。
井点管埋砂后,在地面以下0.5m~1.0m,需用黏土封口,以防漏水。
轻型井点选用时,一般应连续抽水(特别是开始阶段)。
抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排比保持均匀,做到细水长流。
正常的出水规律是‘先大后小,先浑后清。
18.当基坑开挖较深或降水深度超过6m必须使用多级轻型井点。
当降水深度超过6m,土层渗透系数为1.0m~2.0m/d的弱透水层时,采用喷射井点降水比较合适,其降水深度可达20m。
19.正铲挖土机的挖土特点:向前向上,强制切土。
挖掘能力大,生产率高,适用于开挖停机面以上的一~三类土,它与运土汽车配合能完成整个挖运任务。
可用于开挖大型干燥基坑以及土丘等。
后铲挖土机的挖土特点:后退向下,强制切土。
挖掘能力比正铲小,能开挖停机面以下一~三类土,适用于挖基坑、基槽和管沟有地下水的土和泥泞土。
拉铲挖土机的挖土特点:后退向下,自重切土。
适用于开挖停机面以下的一、二类土。
可用于开挖大而深的基坑或水下挖土。
抓铲挖土机的挖土特点:直上直下,自重切土。
挖掘能力较小,适用于开挖停机面以下的一、二类土,常用于开挖基坑等。
20.当地形起伏不大,坡度在20°以,挖填平整土方的面积较大,土的含水量适当,平均运距短(一般在1000m以)时,采用铲运机较为合适。
21.填方土料应符合设计要求。
碎石类土、砂土和爆破石渣,可用作表层以下的填料,当填方土料为黏土时,填筑前应检查其含水量是否在控制围。
如采用不同土填筑时,应将透水性较大的土层置于透水性较小的土层之下,不能将各种土混杂在一起使用,以免填方形成水囊。
22.填土压实的方法:碾压法、夯实法、振动压实法。
碾压机械有光面碾(压路机)、羊足碾和气胎碾。
夯实法是利用夯锤自由下落的冲击力来夯实土壤,主要用于小面积回填。
有人工夯实和机械和夯实。
夯实机械有夯锤、燃夯土机和蛙式打夯机。
填土压实影响的因素较多,主要有压实功、土的含水量以及每层铺土厚度。
23.最佳含水量:即最大干密度时所对应的含水量。
24.土方开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
25.为防止坑壁滑坡,根据土质情况及坑槽深度,在坑顶两边一定距离(一般为1.0m)不得堆放弃土,在此距离外堆土高度不得超过1.5m.。
26.挖土时应在基底标高以上保留150~300mm厚的土层,待基础施工时再进行挖土。
如用机械挖土,为防止基底被扰动,结构被破坏,不应直接挖到坑槽底,应根据机械种类,在基底标高以上留出200~300mm,待基础施工前用人工铲平修整。
深基坑应采用“分层开挖,先撑后挖”的开挖方法。
27.爆破作用圈①压缩圈这个圈距离爆破中心最近,在这个围的介质直接受巨大的爆破作用的影响。
如果是可塑性的泥土,便会遭到压缩而形成孔穴。
如果是坚硬的岩石,便会被粉碎。
②抛掷圈这个围的介质受到的破坏力较压缩圈为小。
但介质的原有结构受到破坏,分裂成各种尺寸和形状的碎块。
③破坏圈这个围的介质,虽然其结构受到不同程度的破坏,但没有余力使之产生抛掷运动。
一般把这个围被破碎称为独立碎块的部分叫做松动圈,并把只是形成裂缝、互相间仍然连成整体的一部分叫做裂缝圈或破裂圈。
④震动圈在这个围,爆破作用力已减弱到不能使介质结构产生破坏,只是发生振动。
28.火花起爆、电力起爆和导爆索起爆三种。
第二章地基处理与基础工程1.其他地基加固方法简介(形成方法、适用围)①砂桩地基采用类似沉管灌注桩的机械和方法,通过冲击和振动,把砂挤入土中而成的。
适用于挤密松散砂土、表填土和杂填土等地基。
②水泥土搅拌桩地基利用水泥、石灰等材料作为固化剂,通过特制的深层搅拌机械,在地基深处就地将软土和固化剂(浆液或粉体)强制搅拌,利用固化剂和软土之间产生的一系列物理、化学反应,使软土硬结成具有一定强度的优质地基。
适用于加固较深较厚的淤泥、淤泥质土、和含水量较高且地基承载力不大于120KPa粘性土地基,对超软土效果更为显著。
③预压地基是建筑物施工前,在地基表面分级堆土或其他荷重,使地基土压密、沉降、固结,从而提高地基强度和减少建筑物建成后的沉降量。
适用于各类软弱土地基。
④注浆地基是指利用化学溶液或胶结剂,通过压力灌注或搅拌混合等措施,而将土粒胶结起来的地基处理方法。
适用于局部加固新建或已建的建(构)筑物基础、稳定边坡及防渗帷幕等,也适用于湿陷性黄土地基。
2.常用的浅基础类型有条形基础、杯形基础、筏式基础和箱型基础。
3.施工前,如地下水位较高,可采用人工降低地下水位至基坑底以下500mm处,以保证在无水的情况下进行基坑开挖和基础施工。
4.基坑开挖,如地下水位较高,应采取措施降低地下水位至基坑底以下500mm处,并尽量减少对基坑底部土的扰动。
当采用机械开挖基坑时,在基坑底面以上200~400mm厚的土层,应用人工挖除并清理基坑验槽后,应立即进行基础施工。
基础的底板,外墙和顶板宜连续浇筑完毕。
为防止出现温度收缩裂缝,一般应设置贯通后浇带,带宽不宜小于800mm,在后浇带处钢筋应贯通,顶板浇筑后,相隔2~4周,用比设计强度提高一级的细石混凝土将后浇带填灌密实,并加强养护。
停止降水后,应验算基础的抗浮稳定性,抗浮稳定性系数不宜小于1.2。
5.端承摩擦桩是指在极限承载力状态下,桩顶荷载由桩侧及桩尖共同承受的桩。
摩擦端承桩是指在极限承载力状态下,桩顶荷载主要由桩端阻力承受的桩。
6.钻孔灌注桩分为泥浆护壁成孔和干作业成孔两种施工方法。
7.钻孔时,先安装桩架及水泵设备,桩位处挖土埋设孔口护筒,以起定位、保护孔口、存贮泥浆等作用,桩架就位后,钻机进行钻孔。
钻孔时应在孔中注入泥浆,并保持泥浆液面高于地下水位1.0m以上,以起护壁、携渣、润滑钻头、降低钻头发热、减少钻进阻力等作用。
8.泥浆护壁成孔灌注桩施工中常遇问题及及处理(1)孔壁坍塌主要原因:土质松散,泥浆护壁不好,护筒周围未用黏土紧密填封以及护筒水位不高。
钻进时如出现孔壁坍塌,首先应保持孔水位并加大泥浆比重以稳定钻孔的护壁。
如坍塌严重,应立即回填黏土,待孔壁稳定后再钻。
(2)钻孔偏斜(3)孔底虚土(4)断桩9.振动灌注桩可采用单振法、反差法或复振法施工。
10. 振动沉管灌注桩施工中常遇问题及及处理(1)断桩主要原因:桩距过小,受邻桩施打时挤压的影响;桩身混凝土终凝不久就受到振动和外力;以及软硬土层间传递水平力大小不同,对桩产生剪应力等。
处理方法:经检查有断桩后,应将断桩段拔去,略增大桩的截面面积或加箍筋后,再重新浇筑混凝土。
(2)瓶颈桩主要原因:在含水率较大的软弱土层沉管时,土受挤压便产生很高的孔隙水压,拔管后便挤向新灌的混凝土,造成颈缩。
拔管速度过快,混凝土量少,和易性差,混凝土出管扩散性差也造成颈缩现象。
处理方法:施工中应保持管混凝土略高于地面,使之有足够的扩散压力,拔管时采用复打或反差办法,并严格控制拔管速度。
(3)吊脚桩主要原因:预制钢筋混凝土桩尖承载力或钢活瓣桩尖刚度不够,沉管时被破坏或变形,因而水或泥沙进入桩管;拔管时桩靴(4)桩尖进水水泥主要原因:钢筋混凝土桩尖与桩管接洽处或钢活瓣桩尖闭合不紧密,钢筋混凝土桩尖被打破或钢活瓣桩尖变形等所致。
处理方法:将桩管拔出,清除管泥沙,修整桩尖(被打破或钢活瓣桩尖变形等所致)钢活瓣变形缝,用黄砂回填桩孔后再重打;若地下水位较高,待沉管至地下水位时,先在桩管落入0.5m厚的水泥砂浆作封底,再灌1.0m高度混凝土增压,然后再继续下沉桩管。
11.人工挖孔灌注桩的施工工艺流程●按设计图纸放线、定桩位●开挖桩孔土方●支设护壁模板●放置操作平台●浇筑护壁混凝土●拆除模板继续下段施工●排除孔底积水,浇筑桩身混凝土12.成桩的质量检验有两种基本方法(1)静载试验法(破损试验)(2)动测法(无破损试验)第三章砌筑工程1.当外墙砌筑高度超过4m或立体交叉作业时,除在作业面正确铺设脚手架板或安装防护栏杆和挡脚板外,还必须在脚手架外侧设置安全网,架设安全网时,其伸出宽度不应小于2m,外口要高于口,搭接应牢固,每隔一定距离应用拉绳将斜杆与地面锚桩拉牢。
