锅炉设备调试运行方案
锅炉调试方案

130T锅炉调试方案目录一、锅炉简介二、烘炉三、煮炉四、漏风试验五、冲管六、蒸汽严密性试验七、安全阀调整八、72小时试运行前言锅炉本体安装结束,进入烘煮炉阶段亦即锅炉已基本进入了最后的调试阶段;为确保锅炉调试顺利进行,并确保锅炉将来的运行质量,特制定此方案,供调试中参照执行;同时,建设单位及安装单位会同锅炉厂及其他协作单位,成立锅炉启动验收小组负责锅炉的启动、调试、试运行的组织领导工作;以保证政令贯通,各工种职责分明,相互协作,相互配合,确保启动调试工作的顺利进行;确保锅炉如期顺利、优质的竣工投产;一、锅炉简介锅炉型号: CG-130/锅炉所采用的燃料为高炉煤气,煤气发热值低且着火温度较高,所以在炉膛下部采用了稳定燃烧和强化传热的炉内蓄热稳燃装置,保证了高炉煤气的充分燃烧;省煤器和空气预热器各为两级交替布置;空气预热器上级为管式,中级为管式,下级的下部为管式;构架采用钢结构,按7级地震校核;锅筒内部采用旋风分离器,采用集中下降管;过热器温度采用喷水减温调节装置;炉膛采用膜式水冷壁;平台采用栅栏式结构;主要技术参数名称单位数据蒸发量t/h 130工作压力MPa蒸汽温度℃450给水温度℃104热空气温度℃380排烟温度℃145锅炉设计效率% 87炉膛出口烟温℃897排污率% 2运转层标高m 8汽包中心线标高m 29适用燃料高炉煤气点火方式常规点火地震裂度度7二、烘炉1、烘炉的目的:由于新安装的锅炉,在炉墙材料中及砌筑过程中吸收了大量的水份,如与高温烟气接触,则炉墙中含有的水份因为温差过大,急剧蒸发,产生大量的蒸汽,进二由于蒸汽的急剧膨胀,使炉墙变形、开裂;所以,新安装的锅炉在正式投产前,必须对炉墙进行缓慢烘炉,使炉墙中的水份缓慢逸出,确保炉墙热态运行的质量;2、烘炉应具备的条件:2.1、锅炉管路已全部安装完毕,水压试验合格;2.2、炉墙砌筑及保温工作已全部结束,并已验收合格;2.3、烟风道都已安装完毕,保温结束,送引风机均已安装调试合格,能投入运行;2.4、烘炉所需的热工电气仪表均已安装,并校验合格;2.5、烘炉用的木柴、各种工具包括检查、现场照明等都已准备完毕;2.6、烘炉用的设施全部安装好,并将与烘炉无关的其它临时设施全部拆除,场地清理干净;2.7、烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗;3、烘炉工艺:1.根据本锅炉的结构特点可采用火焰烘炉方法;①在燃烧室中部堆架要柴,点燃后使火焰保持在中央,利用自然通风保小火,燃烧维持2~3天,火势由弱逐步加大;②第一天炉膛出口排烟温度应低于50℃,以后每天温升不超过20℃,未期最高温度<220℃,保温2~3天;③烘炉后期约7~12天改为燃气烘炉,点燃气前必须先启动送引风机;保持炉膛燃烧室负压要求;④烘炉时间以14~16天,结束燃烧停炉;⑤所有烟温均以过热器后的烟温为准;⑥操作人员每隔2小时记录一次烟温,严格按要求控制烟温确保烘炉质量;同时,做好锅炉的各处的膨胀记录;2、烘炉的具体操作:①关闭汽包两侧人孔门;②用除盐水经冷水系统向汽包内进水,并轮流打开各排污阀门疏水、排污、冲洗锅炉受热面及汽水系统和各阀门;③有炉水取样装置,取炉水样分析,确认水质达标后,停止冲洗关闭各疏水、排污阀门;④向汽包内缓慢送水,水位控制标准水位±20mm;⑤烘炉前,应适当打开各灰门和各炉门,以便及时排除炉内的潮气;⑥在燃烧室中央堆好木材,在木材上浇上柴油点火,用木材要求烘炉2—3天,烘炉时,可适当开启引风机,增大进风量,以维持一定的炉温,保证烟温,确保将炉墙烘干;⑦木材烘炉结束,可按要求进行烯煤气烘炉,此时,应增加送风机开度,微开引风机,关闭炉门、灰门,进一步提高烟温,烘干炉墙;⑧定期检查各膨胀指示器、水位计,确保锅炉运行正常,如有异常发现,应及时汇报,妥善处理;⑨定期定时检查,记录烟温,确保烘炉质量;⑩由灰浆放样处取样,进行含水率分析,当灰浆含水率≤7%时,表明烘炉已达要求,后期可转入加药煮炉阶段;烘炉曲线图附后;3.烘炉注意事项:①烘炉时,不得用烈火烘烤,温度的升速应缓慢均匀,要求最大升温速度小于20℃/天;②烘炉过程中要定期检查汽包水位,使之经常保持在正常范围;③烘炉中炉膛内的燃烧火焰要均匀,不能集中于一处;④烘炉过程中可用事故放水门,保持汽包水位,避免杂物进入过热器内;⑤烘炉过程中要定时记录烟气温度,以控制温升速度和最高温度,不超过规定要求;三.煮炉1.煮炉的目的:由于新安装的锅炉其受热面管系集箱及汽包的内壁上油锈等污染物,若在运行前不进行处理的话,就会部分附在管壁形成硬的附着物,导致受热面的导热系数减少;从而影响锅炉的热效率,另一部分则会溶解于水中影响蒸汽的品质,危害汽轮机的安全运行,根据电力建设施工及验收技术规范锅炉机组篇工作压力小于的汽包锅炉,可不进行化学清洗,而进行碱煮炉;2.煮炉已具备的条件:①烘炉后期耐火砖灰浆样含水率小于7%②加药、取样管路及机械已全部安装结束并已调试合格;③化学水处理及煮炉的药品已全部准备;④锅炉的各传动设备包括厂房内的照明设施均处于正常投运状态,⑤锅炉、化学分析等各部分的操作人员均已全部到岗;3.煮炉工艺:1烘炉后期,灰浆样含水率小于7%,用排污将水位降到中心线以下150mm.2NaOH 120KG,Na3PO4 120KG混合配成20%的药液由加药泵打入锅炉内;3开启给水旁路门,向炉内送水,控制水位在中心线以上130mm,停止进水,关闭给水旁路门,开启再循环门,进行煮炉;2煮炉共分3期:第一期:1再次检查锅炉辅机及各设备,处于启动状态,启动吸风机,保持炉膛负压49-98Pa5-10mm水柱,通风5分钟,然后将负压调小到3-5mm水柱;投入锅炉联锁装置及灭火保护装置;利用高炉煤气进行点火,具体程序详见规程:煤气系统;高炉煤气点着后,注意保持炉膛负压;根据燃烧情况及升压时间规定,投入高炉煤气进行升压;2当压力升到1MPa/cm2,敞开过热器疏水门,并冲洗就近水位计一只;3再次缓慢升压到4MPa/cm2,要求安装人员对所有管道、阀门作全面检查,并拧紧螺栓,在4MPa/cm2下煮炉8~12小时,排汽量为10%额定蒸发量;化验遇每隔4小时取样分析一次,并将分析结果通知运行有员;4根据现场确定全面排污一次的排污量和排污时间,排污时要严密监视水位,力求稳定,严防水循环破坏,并做好水位记录;5在第一期煮炉中,要求水位保持在+130mm下运行,运行人员对烟温、烟压、温度、水位及膨胀指示值等表计每小时抄表一次;第二期:1再次缓慢升压到达25 MPa /cm2,然后对各仪表管路进行冲洗;在25 MPa /cm2压力下煮炉10~12小时,排汽量为5%左右额定蒸发量;2运行值班人员应严格控制水位在+160 mm,并每隔2小时校对上下水位计一次,做好记录;3化验人员每隔断2小时取炉水验一次,炉水碱度不得低于45mgN/L,否则应加药液;同时根据经验通知,全面定期排污一次,在排污中要严格控制水位,要求水位波动小,并做好排污记录;4在25MPa/cm2压力下运行,测试各风机出力及总风压,并做好记录,同时要求运行人员应对汽压、水位、烟温进行调节、监视,必要时可用过热器疏水调节;第III期:1缓慢升压到32 MPa /cm2稳定燃烧,控制水位+160mm,汽温380℃~400℃,在此压力下运行12~24小时;2打开给水旁路门,来控制其进水量,然后采用连续进水及放水的方式进行换水;3根据化验员通知,适当打开排污阀,同时派专人监视汽包水位并及时联系;4化验人员每隔1小时取样分析一次,并作好详细记录,当炉水碱度在规定范围内一般≤18 mgN/L时,可停止换水,结束煮炉;3注意事项:一、煮炉注意事项1加药前炉水应在低水位,煮炉中应保持汽包最高水位,但严禁药液进入过热器内;2煮炉时,每次排污的时间一般不超过半分钟,以防止破坏水循环;3在煮炉中期结束时,应对灰浆进行分析,一般第I其他结束,灰浆样含水率应降到4~5%,在第II期结束应到2;5%以下,若没达到,可适当延长煮炉时间,确保灰浆含水率达到要求;4运行人员及化验人员必须严格按规范操作,并做好详细记录;二、点火注意事项1点火过程中,如发现煤气点不着或着火后熄灭了,应立即关闭煤气阀门,增大炉膛负压,通风3-5分钟,排净炉内混合气体后,按程序重新点火;2高煤火嘴投入应调整好,注意热风的配合投入;3点火升压过程中应随时监视排烟温度,发现异常,应查明原因消除;4.煮炉以后1煮炉结束,锅炉停炉放水后应打开汽包仔细彻底清理汽包内附着物和残渣;2电厂化验人员及调试人员应会同安装单位人员检查汽包内壁,要求汽包内壁无锈蚀、油污,并有一层磷酸钠盐保护膜形成;四、漏风试验1、漏风试验的目的:检查锅炉炉墙及空气流通通道的密封性;2、试验时间:在煮炉结束后再次点炉进行整套试运行前;3、试验方法:采用干石灰喷流及蜡烛试风;4、操作方法:1煮炉结束后,待炉适当冷却;2开启鼓风机,并在进风口加入干石灰,让其随同锅炉进风进入整个锅炉,微开引风机,保持炉膛正压;3将锅炉分成若干部位,主要包括炉膛、空预器、烟风道等,指定若干班组,检查各部位漏风情况;4若发现有白石灰渗出,则该部位漏风,应做好标记,待试验停止后,再行修复;对某一部位若有怀疑,则可点燃蜡烛进行测风,以确定该部位是否漏风;5漏风的各处应做好标记,并做好记录,在试验结束后检修;5、试验的合格要求:在炉膛正压的情况下,各被检查部位不漏风;五、冲管1、冲管的目的:冲管是利用具有一定压力的蒸汽吹扫过热器、主蒸汽管道,并将这部分蒸汽排向大气,通过蒸汽吹扫,将管内的铁锈、灰尘油污等杂物除掉,避免这些杂物对锅炉、汽机安全运行造成危害;2、冲管的参数方式:本次冲管压力采用3MP流量不低于45T/H,温度380---420℃,蒸汽冲管分两期,第一期8--10次,第二期10---16次,冲管方式采用降压冲管;3、冲管前的准备工作1煮炉结束,验收合格,关闭汽包阀门,调整进水操作,关闭再循环门;2启动给水泵,微开给水旁路门,冲洗汽包内残余化学药品,然后排污,其排污量由化学分析决定;3炉水取样分析,当水质达到要求时,停止冲洗;4将主蒸汽管道从母管隔离门前安装临时管道,接到主厂房外面,并在临时管道口安装“靶板”,靶板暂时可不安装上;5冲管管路:锅炉高温过热器出口集箱----电动截止门-----主汽门前电动截止门----主蒸汽管路---临时排汽管路排出;4、冲管操作程序:1向汽包里进水到-50MM,然后点火,缓慢升压;2当压力升到 MPa /cm2时,冲洗水位计并关闭空气门;3当压力升到2---3 MPa /cm2时调整水位在+20MM,进行全面排污一次4试冲管三次,汽压在6—8 MPa /cm2;5缓慢升压,调整风量和煤气量,严格控制烟温,当压力升到32KGF/CM2时,控制汽温380---420,打开过热器出口门,蒸汽流量应大于45T/H,采用降压式冲管;连续冲管8---10次,每次冲管时间5MIN,间隔 HOUR, 以便冷却主蒸汽管,使铁锈松脆;6停炉冷却24H以上,待过热器冷却;7以照上述冲洗程序10---16次;8然后,将管道出口装上“铝靶”,其宽度为排汽管内径的8%,长度纵贯内径;9依冲管程序再冲管3—4次;10关闭煤气、鼓、引风机,取出铝板,甲、乙双方有关人员检查,铝板表面有无斑点,决定冲管是否合格,并做好记录;5、注意事项及合格标准:1所用临时管的截面积应大于或等于被冲洗管的截面积,临时管应尽量短,以减少阻力;2临时管应引到室外,并加明显标记,管口应朝上倾斜,保证安全,放临时管时应具有牢固的支承承受其排空反作用力;3冲管前锅炉点火升压过程中,应按锅炉正常点火升压过程的要求严格控制升压、升温速度;4冲洗过程中,要严格控制汽包水位的变化,尤其在冲管开始前,将汽包水位调整到比正常水位稍低,防止冲管时水位升高而造成蒸汽带水;5连续两次更换铝板检查,铝板上冲击斑痕粒度≤,且肉眼可见凹坑不多于8点即冲管合格;六、蒸汽严密性试验蒸汽严密性试验是锅炉按运行操作规程点火升压到工作压力,进行严密性试验用以检验锅炉及附件热状态下即工作压力严密性的试验;1、试验中注意事项:1锅炉严格按操作规程点火升压到工作压力;2重点检查锅炉的焊口、人孔和法兰等的严密性;3重点检查锅炉附件和全部汽水阀门的严密性;4重点检查汽包,联箱各热面部件和锅炉范围内的汽水管路的膨胀情况及其支座、吊杆和弹簧的受力,位移和伸缩情况是否正常,是否有妨碍膨之处;5试验过程中,应确定一些部件进行测定,对水冷壁、过热器等壁温进行一次测量了解,有无管壁超温现象;2 严密性试验的缺陷处理:1对壁温有超温的,对管壁的保温要重新处理到无超温为止;2检查中如泄漏,轻微处难以发现和判断的,可用一块温度较低的玻璃或光谱的铁片等物靠近检查,若有泄漏,待降压后处理;3蒸汽严密性试验无泄漏为合格,合格后应做好记录,并做好签证;七、安全阀调整蒸汽严密性试验后,可对各安全阀进行调整;调整安全阀的压力以就近压力表为准,压力表经校验合格并有记录,在调整值附近若>%,应做误差修正;1、本锅炉安全阀动作压力动作压力:1汽包工作安全阀:=2汽包控制安全阀:=3过热器安全阀: =2、安全阀调整前的准备工作:1安全阀在安装就位前,应进行解体清洗、检查;2安全阀内部的锁紧装置,调试前应拆除;3对安全阀的有关支架,排汽管道支架等应仔细检查,所用电动阀应试验一次;4所有调整人员应了解安全阀的内部结构和调整安全阀的安全措施,进行组织分工,并做好噪声的防护工作;3.调整方法和步骤:1为了调节方便,宜采用不带负荷较正安全阀,即安排在冲管后升压阶段调整;2升压及检查:a冲管工作结束后要求运行值班人员,对锅炉机组全面检查,确定无异常后启动设备;B升压过程严格控制升压速度,并按操作规程进行;C.当压力升到 Mpa时,关闭空气阀冲洗水位计一次,压力升到 Mpa时,全面排污一次,压力升到 Mpa时,再次冲洗汽水管道,压力升到 Mpa mpa,要求全面检查锅炉及各设备确无异常时,继续升压,压力升到 Mpa,必须派专人监视水位,再次冲洗汽包水位于计并上下核对,做好记录,压力升到 Mpa 时,调整向空排汽,检查电动阀是否良好摇控,然后继续升压,将锅炉蒸汽切换到向空排气,调整风量、煤气量,继续提高汽压,第一个汽包工作安全阀,第二个校汽包控制安全阀,第三个校过热器安全阀;D.汽包工作安全阀运行压力:,等安全阀动作后,立即减少煤量,开大向空排汽泄压,并记录回座压力 ,验证是否符合要求,若不符合要求,或达到最大允许值仍末动作,应有立即降压,交付安装人员检查,调整后重新校对;E.然后校对汽包控制安全阀;动作压力: MpaF.最后校对过热器安全阀,动作压力:G.`调整过程中,严格控制汽温、水位变化,汽压控制可由向空排汽来调节排汽量;八、七十二小时试运行锅炉机组在安装完毕并完成分部试运行后,必须通过72小时整套试运行;1、试运行的目的:1在正常运行条件下对施工、设计和设备进行考核,检查设备是否有达到规定的出力,各项性能是否符合原设计的要求,同时可检验锅炉安装和制造质量,而且检验所有辅助设备的运行情况,特别是转动机械在运行时有无振动和轴承过热等现象;2锅炉在试运行前,应进行锅炉的热力调整试验;I调整试验的①调整燃烧的燃烧工况;②检查安装质量,有无漏风、漏水③找出锅炉额定蒸汽参数和蒸发量达不到的原因④确定锅炉效率,获取锅炉在最佳运行方式下的技术经济特性II调整试验的内容:1炉膛冷态空气动力场试验,风机及管道性能试验2炉膛吸烟风道漏风试验3安全阀校验及热效率试验2.锅炉机组启动前应具备的条件:试运现场的条件:1场地基本平整,消防、交通及人行道路畅通;厂房各层地面应做好粗地面,最好使用正式地面,试运场应有明显标志和分界,危险区应有围栏和警告标记;2试运区的施工脚手架全部拆除,现场清扫干净,保证运行安全操作;3试运区的梯子、步道、栏杆、护板应按设计安装完毕,正式投入使用;4新扩建部分的排水沟道畅通,沟道及洞盖板齐全;5试运现场具有充足的正式照明,事故照明应能投入正常使用,并备有足够的消防器材;6试运范围的工业、消防及生活用水系统应能投入正常使用,并备有足够的消防器材;7各运行岗位应有正式的通讯联络设施;下列系统中的设备、管道、阀门等安装完毕,保温完成;1锅炉范围内煤气管道、汽水系统、疏放水、放汽系统、加药系统辅助用蒸汽系统、排污系统;3.下列设备经调试合格:1送风机,引风机经调试接速并符合要求;2,热工测量,控制和保护系统的调试已符合点火要求;4,组织机构,人员配备和技术文件准备;1,电厂按试运方案措施,配备各岗位的运行人员及实验人员,并有明确的岗位责任制,运行操作人员应培训合格,并能胜任本岗位的运行操作和故障处理;2施工单位应根据试运方案措施要求,配备足够维护检修,并有明确的岗位责任制;维护检修人员应了解所在岗位的设备系统性能;并能再统一指挥下胜任检修工作,不发生设备,人身事故和中断试运工作;3 施工单位应备齐参加试运设备系统的安装验收签证和分部试运记录;4编制调整试运方案措施,经试运指挥部审定后,应打印完毕,并分别进行了交底和学习;5运行单位在试运现场挂符合实际的燃烧系统图,热力系统图,调试单位应在试运现场张挂试运,点火,升压等必要的图表;5锅炉的准备工作;启动的准备工作;上水注意事项;℃℃,超过50℃不得上水;点火前的要求点炉前的准备1送风机 1引风机吹扫风管操作如下;锅炉的点火与升压℃;℃;温差加大时,可开大对空排汽,减缓升压速度或加大排污量;锅炉的并汽℃范围内,汽包水位在±50mm左右;4锅炉的并列应注意:①并炉时保持主气压力底于蒸汽母管压力——,若锅炉气压高于母管压力时,禁止并炉;②并列时蒸汽温度应低额直30℃保持较低的水位,燃烧稳定;应注意保持气压、气温等参数,并缓慢增加蒸发量;③在并列过程中,如引起母管的气温急剧下降时或发生蒸汽管道水冲击时,应立即停止并列,减弱燃烧,加强疏水,待恢复正常后重新并列;④并列后,应对锅炉机组进行一次全面检查,并将点火到并列过程中的主要操作及新发现的问题;记录在有关的记录簿内;6、试运行消缺及再次24小时运行;①锅炉试运行结束,应对运行的缺陷当时无法消除的分析原因进行消缺;②消缺后按以上操作程序再进行二十四小时试运行;③整机试运行合格后,按火力电厂基本建设工程启动验收规程办理整套运行签证手续和设备验收移交工作;④,整套72小时运行结束,应将下列施工技术文件移交甲方;a.全部的安装验收记录、签证、分部试运行试验记录;b.主要设备缺陷及其修改记录或处理意见;c.主要设计缺陷及其修改记录或处理意见;d.主要施工缺陷及其处理意见;小时试运记录;f.施工未完成项目表及其处理意见;小时试运行总结;6、参与机组启动试运有关单位的主要职责建设单位全面协助试运指挥部做好机组启动试运全过程中的组织管理,参加试运各阶段的工作检查协调、交接验收和竣工验收等日常工作,协调解决合同执行中的问题和外部关系等;出任验收检查组和综合组的组长;施工单位完成启动需要的建筑和安装工程及试运中临时设施的施工;配合机组整套启动调试试运工作;按有关要求做好自检、迎检工作;做好试运设备与运行或施工中设备的安全隔离措施;负责试运现场的安全、消防、治安保卫、消缺检修和文明启动等工作;提交与机组配套的所有文件资料、备品配件和专用工具等;全面负责组织分部试运工作,出任分部试运组组长; 调试单位负责编制调试大纲、分系统及机组整套启动试运的调试方案和措施;参加分部试运工作及试运后的验收签证;全面检查机组所有系统的完整性和合理性;负责组织协调并完成机组启动试运全过程中的调试工作;负责提出解决启动试运中重大技术问题的方案或建议;填写调整试运质量验评表;提交调试报告;出任整套试运组组长;生产单位负责完成机组整套启动前各项生产准备工作;负责提供电气、热控等设备的运行整定值;参加分部试运及试运后的验收签证;做好运行设备与试运设备的安全隔离措施;负责试运中的操作、事故处理和文明生产;对运行中发现的问题提出处理意见或建议;移交试生产后,全面负责机组的安全运行和维护管理工作等;出任生产准备组和试生产组组长;设计单位负责机组试运过程中出现的必要的设计修改;提交完整的竣工图;制造单位按合同进行技术服务和指导,保证设备性能;及时消除设备缺陷;处理制造厂应负责解决的问题;协助处理非责任性的设备问题;电网调度部门及时提供归其管辖的主设备和继电保护装置整定值;核查机组的通信、远动、保护、自动化和运行方式等实施情况;及时审批机组的并网申请,以及可能影响电网安全运行的试验方案,发布并网或解列命令等;7反事故措施与安全注意事项反事故措施机组启动调试工作是新建机组的一个关键阶段,防止试运期间机组非计划停运反事故措施,是使机组顺利完成启动试运行,达到安全、稳定、经济的调整试运目的保证;试运期间机组非计划停机的因素很多,涉及设计、施工、调试、运行、制造厂家、监理、生产等参建单位;因此,必须以科学的管理方法来组织机组的启动调试和试运;在启委会的领导下,各单位责任落实,层层把关,以实现共同目标;我院在调试组织机构的运作中,明确调总是调试现场具体调试工作的总指挥,从分系统调试试运开始,负责各单位,各专业之间的调试和消缺协调工作;各专业负责人为各专业的安全、质量、技术第一负责人,我院安全体系、质量体系的有效工作是防止非计划停运的有力保证;工作重点是:1 落实质量验收制度,不合格的项目不能带到下道工序;2 严格执行工作票制度;3 加强试运中的指导、示范操作和监护;4调试人员必须以高度的责任心和责任感来对待调试工作,牢固树立“精心组织,确保安全,认真调试,精益求精,创造精品工程”的思想;。

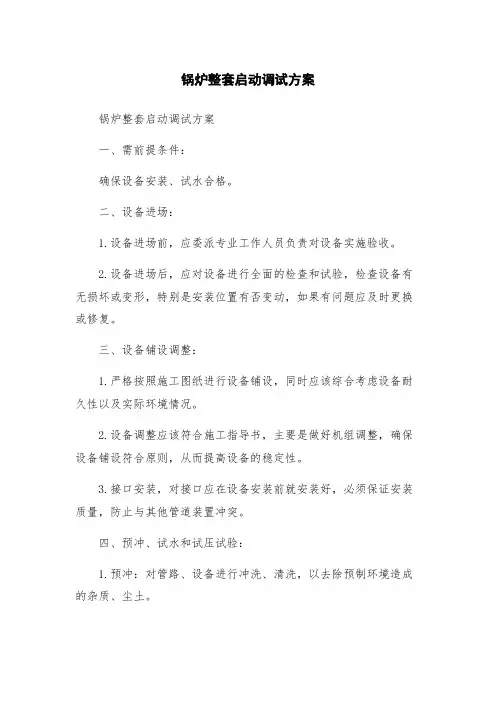

锅炉整套启动调试方案

锅炉整套启动调试方案锅炉整套启动调试方案一、需前提条件:确保设备安装、试水合格。
二、设备进场:1.设备进场前,应委派专业工作人员负责对设备实施验收。
2.设备进场后,应对设备进行全面的检查和试验,检查设备有无损坏或变形,特别是安装位置有否变动,如果有问题应及时更换或修复。
三、设备铺设调整:1.严格按照施工图纸进行设备铺设,同时应该综合考虑设备耐久性以及实际环境情况。
2.设备调整应该符合施工指导书,主要是做好机组调整,确保设备铺设符合原则,从而提高设备的稳定性。
3.接口安装,对接口应在设备安装前就安装好,必须保证安装质量,防止与其他管道装置冲突。
四、预冲、试水和试压试验:1.预冲:对管路、设备进行冲洗、清洗,以去除预制环境造成的杂质、尘土。
2.试水:以其废水系统内的摩擦面积为基础进行试水,检查其耐压试验性能。
3.试压:对于压力部件进行周期性压力测试,强度_testing,脆性_testing等,进行相关试验,如果发现问题应及时处理。
五、设备安装:1.设备安装前应进行严谨、细致的施工验收。
2.设备安装应满足技术规定、施工图纸及程序要求。
3.设备安装前应检查设备有无损坏或变形,并将设备对应安装好。
六、设备调试:1.机组设备调试:包括循环水、燃烧调节系统、通风、安全阀等各系统调试。
2.燃器调试:燃烧器调试主要是调节其供油、供气、点火等方面。
3.水平仪检验:设置水平仪检验位置,检验水平仪灵敏度、水准度和仪表准确性。
4.温度计、压力计的检验:按照要求安装,校准并调试。
七、设备试运行:试运行时,应确保设备已经安装并调试完成。
运行期间,应适时调整机组速度、通风、排放数据等相关参数,以保证设备运行的稳定性。
八、检查及维修:设备在长时间运行中,需要进行定期检查及维修。
对于机组设备,应定期对通风系统、循环水系统、燃烧器、安全阀等进行检查。
对于特别关键的部件,还需要进行定期的维护和检修。
九、设备停机:设备停机时,首先要切断电源和燃料,关掉循环水阀门,将设备停止运行,此外还需要出台相关规定和制度,以确保设备在停机期间运行的安全稳定。
生物质锅炉调试方案

生物质锅炉调试方案1. 背景生物质锅炉作为一种环保、可再生能源利用设备,其调试对于确保其正常运行至关重要。
本方案旨在提供生物质锅炉调试的全面指导,以确保其性能和效率的最大化。
2. 调试步骤2.1 前期准备在开始调试过程之前,我们需要进行以下准备工作:- 确保生物质锅炉安装完毕并符合相关技术要求。
- 确保所需的燃料和辅助设备可靠可用。
- 确保操作人员已经熟悉生物质锅炉的操作和安全规定。
2.2 燃烧系统调试2.2.1 点火- 确保锅炉内无积存的燃料,清理燃烧室和燃料供给系统。
- 按照操作手册的要求操作点火装置,进行点火试验。
- 观察点火情况,确保点火装置工作正常。
2.2.2 燃料供给和控制- 开启燃料供给系统,并逐步增加燃料供给。
- 监测燃烧室温度和燃烧效率,进行相关调整,确保燃料供给平稳可靠。
- 检查燃料控制系统,确保控制参数设定正确,对必要参数进行调整。
2.2.3 排烟系统调试- 确保排烟系统的正常运行,通过检查和清理排烟管道和除尘装置。
- 监测排烟温度和排烟成分,进行调整和优化,有效控制废气排放。
2.3 安全系统调试- 检查并确保安全系统的正常运行,包括过热保护、低水位保护等。
- 进行安全系统的试验和调整,确保其可靠性和敏感性。
2.4 自动控制系统调试- 检查并确保自动控制系统的正常运行,包括控制参数设定和仪表读数准确性。
- 进行相关调整和测试,确保自动控制系统的稳定性和可靠性。
3. 调试记录和报告在整个调试过程中,应当详细记录每一步骤的操作和结果。
最终形成调试记录和报告,包括以下内容:- 调试前的准备工作。
- 调试过程的操作步骤和参数设定。
- 每一步的观测结果和数据记录。
- 调试后的总结和评价。
4. 结论通过按照本调试方案进行系统调试,可以确保生物质锅炉的正常运行和优化性能。
调试过程中应保证安全操作,并记录调试过程的每一个步骤和结果。
最终形成的调试记录和报告可以作为锅炉性能评估和优化的重要依据。

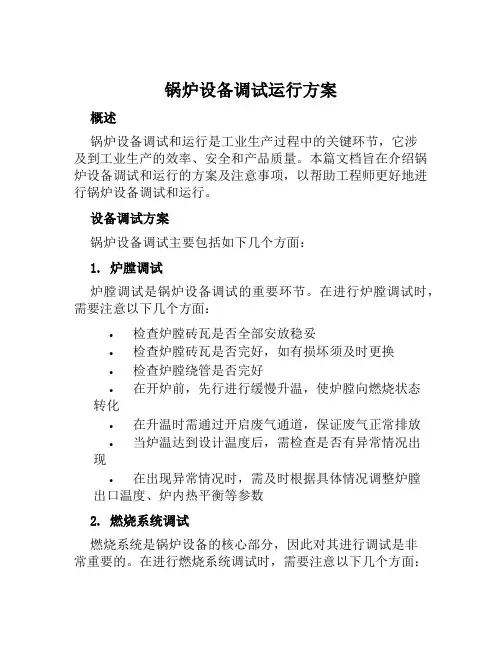

锅炉设备调试运行方案范文

锅炉设备调试运行方案概述锅炉设备调试和运行是工业生产过程中的关键环节,它涉及到工业生产的效率、安全和产品质量。
本篇文档旨在介绍锅炉设备调试和运行的方案及注意事项,以帮助工程师更好地进行锅炉设备调试和运行。
设备调试方案锅炉设备调试主要包括如下几个方面:1. 炉膛调试炉膛调试是锅炉设备调试的重要环节。
在进行炉膛调试时,需要注意以下几个方面:•检查炉膛砖瓦是否全部安放稳妥•检查炉膛砖瓦是否完好,如有损坏须及时更换•检查炉膛绕管是否完好•在开炉前,先行进行缓慢升温,使炉膛向燃烧状态转化•在升温时需通过开启废气通道,保证废气正常排放•当炉温达到设计温度后,需检查是否有异常情况出现•在出现异常情况时,需及时根据具体情况调整炉膛出口温度、炉内热平衡等参数2. 燃烧系统调试燃烧系统是锅炉设备的核心部分,因此对其进行调试是非常重要的。
在进行燃烧系统调试时,需要注意以下几个方面:•检查燃料电子控制,确保稳定可靠•检查点火状态,确保完全开启•需要根据设计要求设定燃料进料量、点火辅助燃料量等参数•需要根据燃烧系统的温度、氧气含量、空气含量等参数进行动态调整•当发现燃烧过程出现异常时,需及时调整燃烧机补偿量、进气系统打火、压力控制、可燃气体浓度等参数3. 补给水系统调试补给水系统是维持锅炉设备正常运行的重要环节,需要进行调试,以确保系统的良好运行状态。
在进行补给水系统调试时,需要注意以下几个方面:•检查补给水阀门是否打开•检查水源是否有足够水量,如无需及时调整水源•需要根据水位变化情况调整补给水速度和补给水量•需要根据锅炉系统的工况情况调整补给水温度•当发现补给水系统发生异常时,需及时调整补给水温度、水位控制、给水泵、回水系统等参数设备运行方案锅炉设备的正常运行是保障工业生产的重要前提,只有制定科学合理的设备运行方案,才能保证锅炉设备的安全高效运行。
在制定锅炉设备运行方案时,需要注意以下几个方面:1. 清洁保养锅炉设备的清洁保养是设备长期稳定运行的重要环节,需要进行定期清洗和保养。

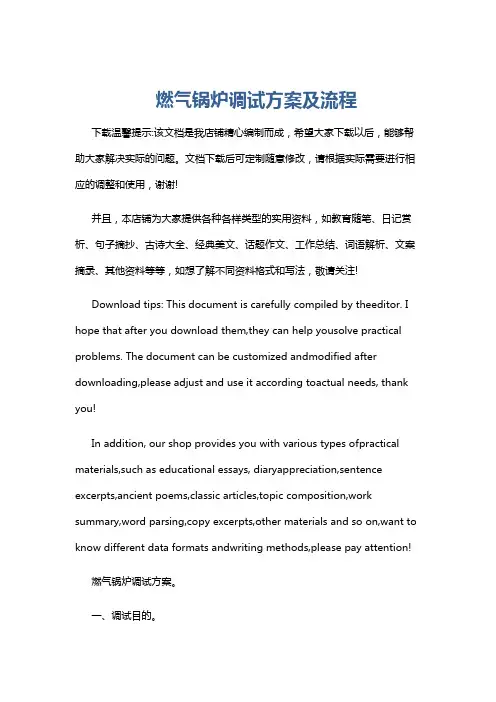

燃气锅炉调试方案及流程

燃气锅炉调试方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!燃气锅炉调试方案。
一、调试目的。
1. 确保锅炉安全可靠运行。
烧结余热发电工程锅炉整套调试方案

烧结余热发电工程锅炉整套调试方案一、调试目标:1.验证锅炉烧结余热发电的性能指标,确保其达到设计要求;2.测试锅炉各部分的运行情况,排除潜在故障和问题;3.调整锅炉参数,达到最佳的运行效果;4.确保锅炉安全可靠地运行。
二、调试内容:1.检查各部分的设备安装和接线情况,确保无疏漏或错误;2.检查各部分系统的润滑和冷却水系统;3.检查辅助设备和仪表的安装和接线情况,确保工作正常;4.检查锅炉燃烧器和炉膛的结构和材质情况;5.检查锅炉烟道和烟气处理系统;6.进行燃烧系统的调试,包括燃烧器效率、燃烧稳定性等;7.调整锅炉参数,包括供水温度、蒸汽压力等;8.进行锅炉的启动和停机测试,检查各个传感器和控制器的运行情况;9.对发电机进行调试,包括额定负荷运行和过载运行等;10.测试锅炉的热量和烟气排放等性能指标,检查是否达到设计要求;11.进行安全保护和应急措施的测试,确保在故障情况下锅炉能正常停机。
三、调试步骤:1.检查设备安装和接线情况,确保无错误;2.检查润滑和冷却水系统,确保工作正常;3.检查辅助设备和仪表,确保工作正常;4.检查燃烧器和炉膛的结构和材质;5.检查烟道和烟气处理系统,确保工作正常;6.启动锅炉,进行燃烧系统调试,调整燃烧器效率和稳定性;7.根据设计要求调整锅炉参数,包括供水温度、蒸汽压力等;8.进行锅炉启动和停机测试,检查传感器和控制器运行情况;9.调试发电机,进行额定负荷和过载测试;10.测试锅炉的性能指标,包括热量和烟气排放等;11.测试安全保护和应急措施,确保在故障情况下正常停机。
四、调试方案:1.确定调试团队,包括设备供应商、工程施工方和用户代表;2.确定调试计划和进度,分配任务和工作重点;3.制定调试标准和要求,确定性能指标和安全保护措施;4.组织人员和资源,准备调试所需的工具和设备;5.按照调试步骤和方案,逐步进行调试工作;6.记录和分析调试数据,及时发现和解决问题;7.根据调试结果进行调整和优化,确保锅炉达到设计要求;8.培训操作人员,确保他们熟悉锅炉的运行和维护。
余热锅炉调试方案

发电三期CCPP 大修后余热锅炉的调试方案一、检修后的检查1.锅炉机组检修后,运行人员应按本规程的有关规定对设备进行重点检查。
2.外部检查2.1工地安装接口必须仔细检查以确保安装的正确,必要时验证安装接口是否满足膨胀的要求。
2.2检查烟气挡板和挡板的穿孔处,侧墙的烟气挡板应部分遮蔽至外侧管子的翅片,穿过集箱挡板的管线盖板允许管线向下热膨胀,同时不会损坏挡板装置。
2.3外部绝热层完好,炉墙板应无或只有很小变形。
2.4支柱及加强筋与炉墙板的焊缝应合格且无裂纹迹象。
2.5现场接口应正确安装且施密封焊。
2.6检查门开关灵活,垫圈应处于良好的状况并正确安装。
如果检查门垫圈安装正确,则可多次使用门应用螺栓把紧,使密封表面受压均匀。
2.7钢结构的柱脚、地脚板、灌浆及墩子应处于良好状态。
检查地脚板、限位板、汽包支座之间的缝隙尺寸包括热膨胀所需的尺寸。
2.8检查所有的外保温和人身保护网已安装。
3.烟气侧的检查3.1护板衬里①在能够见到保温的地方检查其弯曲、过紧或过松情况。
②检查脱离保温钉被置换的衬板。
③在能够见到保温的地方检查大于25mm 的间隙。
④检查过渡点(膨胀节、现场结合部分)的间隙。
⑤检查暴露的或未见的保温。
⑥检查损坏的螺栓、垫片、保温钉和其他五金。
⑦检查不正常数量的腐蚀,对冷端衬里给予特别关注。
3.2护板贯穿①检查可见密封的泄漏(烧损、裂纹、撕裂)。
②检查排气和排水管线是否有碍,并留有热膨胀的余量。
③检查非正常量的腐蚀(内部和外部)。
3.3烟气挡板①检查烟气挡板是否可靠(夹住的和焊住的)。
②检查是否有间隙导致烟气旁路。
③检查管子和挡板的热膨胀是否受到阻碍。
4.管夹检查有没有丢失或损坏。
5.隔音挡板①检查所有隔音板被有效支撑。
②检查有没有由于热膨胀引致的缠绕或干涉现象。
③检查有没有由于隔音板导致的翅片或管子的损坏。
6.联箱吊架检查所有板、杆和焊缝良好。
7.仪表①检查防护罩完好。
② 查有没有影响热点偶精确读数的因素(例如污垢或护罩上有外部杂质)。
锅炉调试方案

锅炉调试方案锅炉调试是指通过一系列的测试和调整过程,确保锅炉在正常运行之前达到设计要求。
锅炉调试的主要目的是检验设备的性能,调整设备的工作参数,保证设备的正常运行和安全稳定。
锅炉调试方案一般包括以下几个步骤:1. 前期准备:对锅炉进行仔细检查,检查锅炉的各个部件是否完好,是否有损坏或松动现象,检查燃烧器、风机等设备的工作情况。
同时,还应了解锅炉的设计要求、参数和工作特点,制定合理的调试方案。
2. 开机试验:首先进行锅炉的空气和燃料系统的试验。
调试空气系统时,应检查风机的运行情况、风量的大小和均匀性。
调试燃料系统时,应检查燃料的供应情况、锅炉燃烧器的工作情况和点火情况。
3. 安全保护试验:对锅炉的安全保护系统进行试验。
包括水位保护、燃烧器火焰监视器、过热保护和压力保护等系统的试验。
确保这些安全保护装置能够正常地工作和保证锅炉安全运行。
4. 蒸汽试验:进行锅炉的蒸汽试验,包括对锅炉内部和外部的蒸汽系统进行试验。
首先进行点火试验,点火后观察燃烧情况和燃烧产生的烟气情况。
然后进行负荷试验,逐渐增加蒸汽出口负荷,观察锅炉的运行情况和各项指标是否达到设计要求。
5. 调整参数:对锅炉的工作参数进行调整,包括水位、压力、温度、燃烧器的供氧量和燃料量等参数。
通过调整参数,使锅炉能够在不同负荷下保持正常运行和高效工作。
6. 性能试验:对锅炉进行全面的性能试验,包括热效率、燃料消耗率、蒸汽温度和压力稳定性等指标的测试。
确保锅炉能够满足设计要求,达到预期的工作效果。
7. 调试记录:对整个调试过程进行详细的记录,并制作调试报告。
记录包括调试的时间、调试的内容、参数的调整情况和调试结果等。
调试报告是整个调试过程的总结和总结,为后续的运行和维护提供参考。
以上是一般的锅炉调试方案,具体调试过程还需要根据不同的锅炉类型和设计要求进行调整和优化。
在调试过程中,要严格按照操作规程和相关安全规定进行操作,确保调试过程的安全和可靠性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
采暖系统设备调试运行方案
编制人:
审批人:
青海联宇工程有限公司
2005 年10 月7 日
一、调试运行范围:
本工程设备主要有热水加热炉( 1 吨/台、 2 吨/台)、循环水泵 2 台、热水泵2台,补水泵 2 台、软化水箱 1 台、热水交换器2台、热
水结构水箱 1 台、除氧罐1台、稳压罐 1 台、分水器1台、集水器 1 台、各种设备配套的配电箱、柜 5 面等。
二、设备调试运转准备工作
1、安装工作完成后、经过检查应全部符合工程质量检验评定标准的相应要求。
2、整理齐全部设计图纸及有关技术资料,并熟悉有关设备的技术性能和系统中的主要技术参数
3、制定系统安装运行方案和施工进度表,组织好试运转的技术人员,并明确试运转的负责人员
4、试运转所需的水、电、天然气等供应均已满足使用的条件
5、设备场地应清理干净
6、按照试运转的项目,准备好数据记录和相应表格
三、管道系统的准备
1、冷热水系统管道应通水冲洗,排除管内污物,并检查确实无漏泄处,系统试压及超压试验合格,检查管道安装的阀门方向和位置是否正确,阀门启闭灵活。
2、无压设备在使用前做灌水试验,无漏泄为合格
四、水泵试运转1、检查水泵和附属系统的部件是否齐全,各紧固件连接是否有松动现象,轴承应加润化脂,检查水泵进出口阀门启闭是否灵活,运转前应将入口阀门全开,出口阀门全闭,待水泵启动后再将出口阀打开。
2、水泵第一次启动立即停止运转,检查叶轮壳有无磨擦声和其他不正常现象,并观察水泵的旋转方向是否正确,水泵启动时应用钳
形电流表测量电动机的启动电流,待水泵正常运转后再测电动机的运转电流,保证电动机的运转功率和电流不超过额定值,正常运转过程中应以金属棒或长柄螺丝刀,仔细监听轴承内有无燥声,以判断轴承的运转状态,温度不应高于70°C,如一切正常,再进行3小时以上的连续运转,未再发现问题即为合格。
五、电气控制系统的准备
1、电动机及电气箱、盘内的接线是否正确
2、电气设备与元件的性能应符合技术规定要求
3、继电保护装置应整定正确
4、电气控制系统应进行模拟动作试验
5、检查敏感元件、压力开关、热电阻安装位置是否正确,零件、附件是否齐全
6、检查一、二次仪表的接线和配管是否正确无误。
六、燃气系统的准备
根据图纸要求进行配气检查,计算锅炉用气量数据,检查配气及管径是否达到点锅要求,点炉时锅炉前要有压力数据
七、锅炉试运转前准备
1、锅炉本体安装完毕后,必须根据设计要求、施工规范进行水压试。
