配管及管内穿线工程

合集下载

配管敷设施工

配管敷设施工

配管敷设施工1、配管(1)敷设在多尘或潮湿场所的电线保护管、管口及其各连接处均应密封;(2)当线路暗配时,电线保护管宜沿最近的路线敷设,并应减少弯曲;(3)进入落地式配电箱的电线保护管,排列整齐,管口宜高出配电箱基础面50~80mm;(4)电线保护管的弯曲处,不应有折皱凹陷和裂缝,且弯曲程度不应大于管外径的10%;(5)电线保护管的弯曲半径应符合下列规定:当线路明配时,弯曲半径不小于管外径的6倍,当两个接线盒间只有一个弯曲时,弯曲半径不宜小于管外径的4倍。

(6)当电线保护管遇下列情况之一时,中间应增设接线盒,且接线盒或拉线盒的位置应于穿线:①管长度每超过30m,无弯曲;②管长度每超过20m,有一个弯曲;③管长度每超过15m,有二个弯曲;④管长度每超过8m,有三个弯曲。

(7)垂直敷设的电线保护管遇下列情况之一时,应增设固定导线用的拉线盒;①管内导线截面为50mm2,及以下,长度每超过30m;②管内导线截面而国为70~95mm2。

长度每超过20m;③管内导线截面为20~240mm2,长度每超过18m。

(8)水平或垂直敷设的明配电线保护管,其水平或垂直安装的允许偏差为0.15%.全长偏差不应大于内径的1无2。

2、钢管敷设(1)采用用镀锌钢管时,锌层剥落处应涂防腐漆.设计有特殊要求时,应按设计规定进行防腐处理;(2)钢管不应有折扁和裂缝,管内应无铁屑及毛刺,切断口应平整,管口应光滑;(3)钢管的连接应符合下列要求:①采用螺纹连接时,管端螺纹长度不应小于管接头长度的1无2;连接后,其螺纹宜外露2~3扣。

螺纹表面应光滑、无缺损;②采用套管连接时,套管长度宜为管外径的l.5~3倍,管与管的对口处应位于套管的中心.套管采用焊连接时,焊缝应牢固严密;采用紧定螺钉连接时,螺钉应拧紧;在振动的场所,紧定螺钉应有防松动措施;③镀锌钢管和薄壁钢管应采用螺纹连接或套管紧定螺钉连接,不应采用熔焊连接;④钢管连接处的管内表面应平整、光滑。

电气配管及管内穿线主要施工方法和技术要求

电气配管及管内穿线主要施工方法和技术要求

电气配管及管内穿线主要施工方法和技术要求⑴、暗管敷设:暗敷设的基本要求为:敷设于多尘和潮湿场所的电线管路、管口、管子连接时应作密封处理;敷设CT管时应扣压牢固,密封严密。

敷设SC管时丝扣连接后并熔焊跨接。

管路应沿最近的路线敷设并尽量减少弯曲,埋入墙或混凝土内的管子,离表面的净距离不应小于15mm;埋入地下的电线管路不宜穿过设备基础。

⑵、预制加工:钢管煨弯:管径为20mm及以下时,用手板煨弯器。

管径为25mm及其以上时,使用液压煨弯器。

管子切断:用钢锯、割管器、砂轮机。

进行切管,将需要切断的管子量好尺寸,放在钳口内卡牢固定进行切割。

切割断口处应平齐不歪斜,管口刮锉光滑、无毛刺,管内铁屑除净。

SC管套丝:采用套丝板、套管机。

采用套丝板时,应根据管外径选择相应板牙,套丝过程中,要均匀用力;采用套丝机时,应注意及时浇冷却液,丝扣不乱不过长,消除渣屑,丝扣干净清晰。

⑶、测定盒、箱位置:根据设计要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找正,标出盒、箱实际尺寸位置。

⑷、固定盒、箱:先稳住盒、箱,然后灌浆,要求砂浆饱满、平整牢固、位置正确。

现浇混凝土板墙固定盒、箱加支铁固定;现浇混凝土楼板,将盒子堵好随底板钢筋固定牢,管路配好后,随土建浇灌混凝土施工同时完成。

⑸、管路连接:管路超过下列长度,应加装接线盒,其位置应便于穿线。

无弯时30m:有一个弯时20m:有二个弯时15m。

有三个弯时8m。

管进盒、箱连接:盒、箱开孔应整齐并与管径吻合,盒、箱上的开孔用开孔器开孔,保证开孔无毛刺,要求一管一孔,不得开长孔。

铁制盒、箱严禁用电焊、气焊开孔,并应刷防锈漆。

管口进入盒、箱,管口应用螺母锁紧,露出锁紧螺母的丝扣为2-4扣。

两根以上管进入盒、箱要长短一致,间距均匀、排列整齐。

⑹、暗管敷设方式随墙(砌体)配管:配合土建工程砌墙立管时,该管应放在墙中心,管口向上者应封好,以防水泥砂浆或其它杂物堵塞管子。

往上引管有吊顶时,管上端应煨成90°弯进入吊顶内,由顶板向下引管不宜过长,以达到开关盒上口为准,等砌好隔墙,先稳盒后接短管。

电气配线、管内穿线施工工艺

电气配线、管内穿线施工工艺

电气配线施工工艺1.电气配线施工准备2 施工准备2。

1 材料要求:2.1。

1 绝缘导线:导线的型号,规格必须符合设计要求,并有产品出厂合格证。

2。

1.2 镀锌铁丝或钢丝:应顺直无背扣、扭接等现象,并具有相应的机械拉力。

2.1.3 护口:应根据管径的大小选择相应规格的护口。

2。

1。

4 螺旋接线钮:应根据导线截面和导线的根数选择相应型号的加强型绝缘钢壳螺旋接线钮。

2。

1.5 LC型压线帽:具有阻燃性能氧指数为27%以上,适用于铝导线2.5mm2、4mm2两种,适用于铜导线1mm2至4mm2结头压接,分为黄、白、红、绿、蓝五种颜色,可根据导线截面和根数选择使用(铝导线用绿、蓝;铜线用黄、白、红)。

2。

1。

6 套管:有铜套管,铝套管,铜铝过渡套管三种,选用时应采用与导线材质,规格相应的套管.2。

1.7 接线端子(接线鼻):应根据导线的根数和总截面选择相应规格的接线端子。

2.1。

8 焊锡:由锡、铅和锑等元素组合的低熔点(185~260℃)合金.焊锡制成条状或丝状.2.1。

9 焊剂:能清除污物和抑制工件表面氧化物。

一般焊接应采用松香液,将天然松香溶解在酒精中制成乳状液体,适用于铜及铜合金焊件。

2。

1。

10 辅助材料:橡胶(或粘塑料)绝缘带、黑胶布、滑石粉、布条等。

2。

2 主要机具:2。

2.1 克丝甜、尖嘴钳、剥线钳、压接钳、放线架、放线车。

2。

2。

2 电炉、锡锅、锡斗、锡勺、电烙铁。

2.2.3 一字改锥,十字改锥、电工刀、高凳、万用表、兆欧表。

2.3 作业条件:2.3。

1 配管工程或线槽安装工程配合土建结构施工完毕。

2.3.2 高层建筑中的强电竖井、弱电竖井、综合布线竖井内,配管及线槽安装完毕。

2.3。

3 配合土建工程顶棚施工配管或线槽安装完毕。

3 操作工艺3。

1 工艺流程选择导线→扫管→穿带线→放线与断线→导线与带线的绑扎→管口带护口→导线连接→线路绝缘摇测3.2 选择导线:3.2。

1 应根据设计图规定选择导线。

人防表格:配管及管内穿线分项工程质量验收记录表

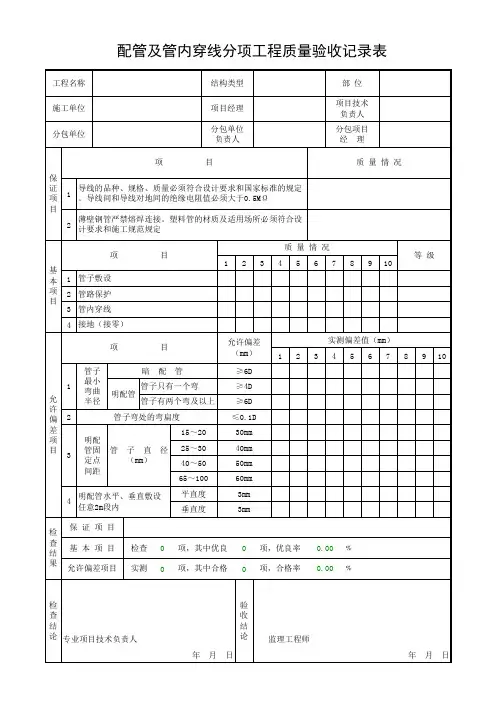

人防表格:配管及管内穿线分项工程质量验收记录表
配管及管内穿线分项工程质量验收记录表
工程名称 施工单位 分包单位
结构类型
项目经理 分包单位
负责人
部位
项目技术 负责人
分包项目 经理



证 项
1
导线的品种、规格、质量必须符合设计要求和国家标准的规定 。导线间和导线对地间的绝缘电阻值必须大于0.5MΩ

2
薄壁钢管严禁熔焊连接。塑料管的材质及适用场所必须符合设 计要求和施工规范规定
4
明配管水平、垂直敷设 任意2m段内
平直度 垂直度
≥6D ≥4D ≥6D ≤0.1D 30mm 40mm 50m7 8 9 10
等级
实测偏差值(mm) 1 2 3 4 5 6 7 8 9 10
检 保证项目
查 结
基本项目
果 允许偏差项目
检查 0 实测 0
项,其中优良 项,其中合格
0 项,优良率 0 项,合格率
0.00 ﹪ 0.00 ﹪
检 查 结 论 专业项目技术负责人
验 收 结 论
年月日
监理工程师
年月日
质量情况


基 本 1 管子敷设 项 2 管路保护 目
3 管内穿线
4 接地(接零)
123


允许偏差 (mm)
1
允 许 偏2 差 项 目3
管子 最小 弯曲 半径
暗配管 管子只有一个弯 明配管 管子有两个弯及以上
管子弯处的弯扁度
明配
管固 管 子 直 径
定点
(mm)
间距
15~20 25~30 40~50 65~100

电气工程(灯具、开关面板、插座、配管、穿线)施工方案

电气工程(灯具、开关面板、插座、配管、穿线)施工方案

电气工程(灯具、开关面板、插座、配管、穿线)施工方案一、强电施工方案(一)、配电箱安装1、工艺流程:开箱检验--测量定位--基础安装-一箱(柜)安装-一箱(柜)内配线-f二次摇测-f质量验收-f成品保护。

2、开箱检查:(1)、安装单位、供货单位、建设单位共同进行,并做好检查记录。

(2)、按照设备清单、施工图纸及设备技术资料,核对设备本体及附件、备件的规格型号应符合设计图纸要求;附件、备件齐全;产品合格证件、技术资料、说明书齐全。

(3)、电箱本体外观检查应无变形,油漆完整无损。

(4)、配电箱内部检查:电器装置及元件、绝缘瓷件齐全,无损伤、裂纹等缺陷。

3、弹线定位根据设计要求找出配电箱(柜)的位置,并按照配电箱的外形尺寸进行弹线定位。

4、配电箱安装:(1)、配电箱的安装标高、位置符合规范及设计要求;(2)、配电箱必须用开孔器开孔,且一管一孔;(3)、配电箱内管口应排列整齐,锁紧装置符合要求;箱内导线绑扎成束,排列有序、接地明显;导线压接牢固,不外露线芯;(4)、配电箱内导线色标正确;(5)、照明箱内要设零线(N)和保护地线(PE)汇流排,零线和保护地线经汇流排配出;(6)、配电箱的接地装置必须明显、牢固。

5、配电柜安装(1)、配电柜体及柜内设备与各构件间连接应牢固。

柜本体有明显、可靠的接地装置,装有电器的可开启的柜门用软导线与接地的金属构架做可靠的连接。

成套柜装有供携带式接地线使用的固定设施。

(2)、根据产品技术文件柜体实际安装尺寸和固定螺栓安装孔距尺寸,测量出槽钢柜架的几何尺寸。

框架加工完毕,配合土建确定地面基准线后,进行框架安装,用水平尺,小线找平直,再固定牢固,基础型钢应将地线焊接好,保证接地可靠。

基础型钢安装后,其顶部宜高出抹平地面50mmo (3)、基础型钢安装的允许偏差(表5.4.5-1):表、多台低压配电柜按顺序排列安装,按顺序号逐台就位。

各柜连接紧密横平竖直,无明显缝隙,其安装的允许偏差(表5.4.5-2):表5.4.5-26、绝缘摇测(1)、导线、电缆敷设完毕后,要及时进行绝缘摇测。

电气配管及管内穿线施工工艺

电气配管及管内穿线施工工艺

电气配管及管内穿线施工工艺概述电气配管是现代建筑中常见的一项工程,它包括将电线、电缆等电气设备通过管道或配管系统安装到建筑物中,从而实现电力传输和分配的过程。

而管内穿线是指在电气配管的过程中,将电线、电缆等线缆通过配管系统中的管道内进行穿线的方法。

本文将着重介绍电气配管及管内穿线的施工工艺和注意事项。

施工工艺1. 管道和预埋件的安装在进行电气配管前,需要先安装好管道及预埋件。

预埋件常见的有槽钢、锚具等。

在安装管道时需要注意以下几点:•管道应按照建筑物结构要求进行预埋件固定,避免管道错位和脱落。

•管道的连接宜采用法兰连接;在法兰连接时要注意密封性及连接每个长度的螺母应紧固牢固。

2. 管道安装的防腐处理为了增强电气配管的防腐蚀能力,通常需要进行涂漆或喷涂处理。

其具体步骤如下:•管道及附件清洁:充分清洗管道及管件表面,去除锈迹、油污等异物。

•安装防腐层:按照规定的防腐涂料进行涂装,涂层厚度不得低于要求标准。

3. 线槽的铺设在管道及预埋件安装完成后,需进行线槽的铺设。

铺设时需要遵循以下三个步骤:•布置线槽:根据设计要求对线槽进行布置,注意位置、长度和保护套的添加。

•安装接线盒:在需要布置接线盒的地方,先安装接线盒,再根据需要设置方向盘或走线支架。

•连接线缆:在线槽中通过穿线钢线等设备进行线缆穿线工作,依次将线缆连接到接线盒中。

4. 管道及线缆的挂设线槽铺设工作完成后,需要将其固定在建筑物结构上,这就需要进行管道及线缆的挂设。

具体操作如下:•确认布线方式:根据设计图纸和场地情况选择合适的布线方式。

•安装管道:管道的安装一般采用法兰固定,选择合适大小的斜钉或波纹套的连接方式固定。

•固定线缆:将线缆固定在管道上,并且要求牢固、整齐。

5. 管内穿线的施工在进行管内穿线工作时,需要注意以下几点:•穿线前检查:在进行管内穿线之前,需要检查配管的密封性、管道表面的光洁度等。

•正确选择穿线工具:要选择合适的穿线工具,目前常用的有塞线器和拉线器等。

电气配管及管内穿线施工方案

电气配管及管内穿线施工方案

电气配管及管内穿线施工方案一、施工目标二、施工准备1.完整的施工图纸:施工前需准备详细的配管及穿线施工图纸,包括各个电箱、乘用电线、电气设备位置以及穿线路径。

2.施工材料准备:准备好各种规格的电缆、电线管道、配管支架、连接件等材料。

3.工具设备准备:包括钢锯、钳子、螺丝刀、电动扳手、测量工具等。

4.安全措施:施工前应根据具体情况做好安全防护工作,如佩戴安全帽、防滑鞋、护目镜等,遵守施工现场的安全规定。

三、施工步骤1.管道布置:根据施工图纸,在墙壁或天花板上确定电缆线路的布置位置,使用支架将电线管道固定。

2.管道连接:根据需要,使用连接件将电线管道连接起来,确保连接牢固,不易松动。

3.管道弯曲:根据布置位置的需要,需要在电线管道的部分位置进行弯曲,可使用弯曲机等工具进行操作。

4.预留接线盒:根据施工图纸,在电线管道的适当位置预留接线盒,方便后续的接线和检修工作。

5.穿线操作:根据施工图纸和线缆的需要,将电缆穿入电线管道中,通过穿线钢管或者穿线带等工具进行操作。

6.管道固定:将穿好线缆的电线管道上下固定在配管支架上,确保管道不晃动,线缆不易受到外力的挤压和损坏。

7.接线操作:将线缆与电气设备或电线盒进行接线,确保接线牢固、接触良好,减少电阻、不易发生接触不良。

8.绝缘处理:对接线处进行绝缘处理,使用绝缘胶带或绝缘管等材料将接线处包裹好,防止漏电和短路的发生。

9.安全检查:在施工完成后,进行安全检查,确保线路安全可靠、绝缘完好。

四、施工注意事项1.施工前需仔细查看施工图纸,了解线缆的路径、数量和规格,确定好管道的布置位置。

2.在穿线操作中,应注意线缆的保护,避免外力的损坏,特别是在弯曲部分,应采取合适的措施防止线缆过度弯曲。

3.在管道连接和固定过程中,应注意连接件的牢固程度,避免管道松动或者不牢固。

4.在绝缘处理时,应注意绝缘材料的选择,材料具有耐高温、防水、耐磨等特性。

5.施工过程中要遵守电器设备的安装规定和操作程序,避免安装错误或者接触到高压电。

配管配线工程量计算

配管配线工程量计算
配管配线工程量计算
主要内容
• 1.配管工程量计算 • 2.配管接线箱、盒安装工程量计算 • 3.配管内穿线工程量计算 • 4.配线工程量计算
1.配管工程量计算
配管(或称套管)工程以所配线管材质和敷设方式以及 按管规格划分定额,如下表所示。
(1)配管工程量计算
1)计算规则及其要领: 多种配管工程量以管材质、规格和敷设方式不同,按“延长米”
计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2)计算措施: ①水平方向敷设旳线管,以电气施工平面布置图旳线管走向
和敷设部位为根据(符号如下表所示),并借用建筑物平面图 所标墙、柱轴线尺寸进行线管长度旳计算,见下例。
• 当线管沿墙暗敷时(WC), 按有关墙轴线尺寸计算 该配管长度。如n1回路, 沿B—C,1—3等轴线长 度计算工程量。
• 当线管沿墙明敷时(WE), 按有关墙面净空长度尺 寸计算线管长度。如n2 回路,沿B—A,1-2等 墙面净空长度计量。
②垂直方向敷设旳管(沿墙、柱引上或引下),其工 程量计算与楼层高度及与箱、柜、盘、板、开关 等设备安装高度有关。不论配管是明敷或暗敷均 按图示计算线管长度。
• ③当埋地配 管时(FC),水 平方向旳配 管按墙、柱 轴线尺寸及 设备定位尺 寸进行计算。
(2)导线进入开关箱、柜及设备预留长度
• 线路分支接头线、进入灯具及明暗开关、 插座、按钮等预留导线长度已分别综合在 相应定额中,不再另行计算导线长度。
• (3)导线与设备相连需焊(压)接线端子 按“个”计量,用相应定额。
4.配线工程量计算
1)配线工程是以所配线旳规格、敷设方式和部位来 划分定额旳,如下表所示。
跨屋架、跨柱敷设,计算工程量时应分别计算。它们需要 支架时按施工图要求或原则图计算支架质量(100kg),并列 项计算支架制作。 • 当绝缘子配线跨越需拉紧装置时,按“套”计算制作安装, 用第二篇相应子目。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管剪、弹簧、手电钻、手钢锯、圆锉、卷尺。手动弯管器、液压弯管机、液压开孔器、套丝板、套丝机、、圆锉。
使用时要做好防护工作,避免伤手;仪表使用前要进行送检
七、各种措施:
所有配管工程必须以设计图纸为依据,严格按图施工不得随意改变管材材质、设计走向,连接位置,如必须改变位置走向等,除在图上标示清楚外,同时办理有关变更手续。暗配管宜沿最近的路线敷设,尽量减少弯头个数,埋入墙或地面混凝土中的管外壁离结构表面的净距应不小于20mm,进入落地式配电箱的管路应排列整齐,高度一致,管口应高出基础面不小于50mm。所有穿线钢管均采用冷弯法,弯曲半径暗配管不得小于管外径的10倍,明配管不得小于管外径的6倍,管材弯曲处严禁有折皱、凹凸、裂缝等现象,管子弯扁度不得大于管径的10%,管路长度超过一定距离时,管路中间应加装接线盒或大一级管径:
深圳市000015区
配管及管内穿线分项工程
技术交底
编 号 :
施工班组名称 :
交 底 人:
被 交 底 人:
日 期 :
一、工程使用的文件:
1、深圳市华森建筑与工程设计顾问有限公司设计的《00015区》施工图及有关说明。
2、国家现行有关施工验收规范及深圳市有关质量评定标准。
3、其它资料:本工程施工组织设计及工程的技术变更等。
(3)、做好各施工环节的质量检查,坚持自检、互检和专业检查并做好记录,并及时做好隐蔽工程的检查验收和分项工程检查验收及做好评定表。
(4)、提高检验工作的质量。
九、施工安全注意事项:
1、严格按照严格施工安全技术交底进行安全施工,在施工中正确贯彻“安全为了生产,生产必须安全及预防为主”的方针,采取安全措施。在保证安全生产的前提下,全面优质地完成安装任务,施工中除必须遵循国家有关的安全法则及我项目上制定的安全管理制度外,安装还针对自己的专业特点制定相应的安全管理制度。
三、使用材料:
序号
材料
部位
1
PVC电线管(Φ≤32mm)
照明、动力、弱电
2
镀锌钢管(Φ>32mm)
弱电、动力
3
BV-2.5
照明
4
BV-4
照明
四、有关“连接时,应将钢管敷设到设备内,如不能直接进入设备,干燥房间在钢管出口处使用金属软管引入设备,并将管口包扎严密。金属软管与钢管之间安装镀锌跨接接地线,在室外或潮湿房间内,管口加装防水弯头,由防水弯引出的导线套软管保护,制成防水弧度后可引入设备。本工程设计PVC管主要用于照明、电视电话系统的预埋,PVC管一律选用优质产品,并采用厂家与产品配套的各种连接配件。进场的PVC管必须有生产许可证、签定报告,每批必须附合格证。配管时采用现场弯曲,一律使用厂家配套的曲管弹簧冷弯,弯曲半径大于10D,截断PVC管应使用厂家配套的PVC管剪刀,使管口光滑、圆整,严禁使用钢锯锯断,以防产生毛刺,损坏导线。管子与接线盒的连接,一律采用厂家原配管箍、入盒锁扣、锁母等,并使用专用粘胶剂密封牢固。粘接时要涂均胶水,两管头尽力插到管接头中间,并稍转动以便连接牢固。PVC接线盒上的敲落孔不需使用的一律不得随意敲掉,由于PVC材质较软,暗敷于混凝土底板时应与底板钢筋绑扎牢固,一般每0.5米固定一道。在混凝土浇筑时派电工值班,如发生管路损坏,及时修补好。PVC管不宜直接露出地面,如出现此种情况,可套钢管或角钢固定保护。并用铁丝绑扎牢固。
管长度每超过30米,无弯曲;
管长度每超过20米,有一个弯曲;
管长度每超过15米,有二个弯曲;
管长度每超过8米,有三个弯曲。
加装接线盒的位置应便于穿线与检修维护,不宜在潮湿有腐蚀性介质的场所。垂直敷设的管路过长时应考虑在适当位置加装接线盒,以便固定导线,用以抵消导线过长产生的应力作用,管路敷设应做到横平竖直。
2、进入现场必须戴好安全帽,高空作业拴好安全带,在施工现场不得穿拖鞋,更不准随意打闹。
3、注意临边防护是否牢固、到位,防止坠落。
4、施工临时用的照明灯必须用安全电压。
5、服从现场管理人员指挥,不得随意随处施工。
6、做到工完料净场地清,注意成品、半成品保护工作。
导线进出接线盒、开关盒、电气设备应作好接线预留。一般进入开关盒、灯头盒预留100~150mm;进入照明、动力配电箱等按箱体的半周长预留;进入电动机等动力设备一般按0.5米预留。导线与设备的连接应按下列要求:
(1)、截面为10mm2及以下的单股铜芯线可直接与设备、器具的端子连接。
(2)、截面为2.5mm2及以下的多股铜芯软线先拧紧搪锡或压接端子后再与设备、器具的端子连接。
所有钢管敷设一律采用套丝管箍连接,要求钢管经扫管后进行管头套丝,套丝长度以用管箍连接好后螺纹外露2~3扣为宜,套丝完成后应检查是否光滑、平整,一般需对管口作二次切剖处理,以便保持光滑、平整,不损伤管内导线。钢管套管应拧牢防止松动、脱落,紧固完成后,装好接地连线,接地线采用镀锌专用接地线卡,禁止使用钢筋焊接地线,钢管入盒处制作灯头弯,以便接线盒能紧贴模板表面,全部采用套丝并用锁紧螺母固定牢固,装设好镀锌接地线卡,暗配管安装完成后,至少每1.5米固定一道,以防混凝土浇捣时管子松动、移位。
二、施工工艺及注意事项:
1、施工工艺:
管路连接牢固、紧密管口光滑、保护层必须大于20mm。盒、箱设置位置、标高正确,固定可靠,管子进入箱、盒顺直,箱内露出的长度应钢管小于5mm并用纳子对夹;PVC管用配套杯梳。
成盘导线从内圈放线,对于导线过长的导线要用放线架,以免导线在管内拧绞。
导线颜色正确,接地线截面选用正确,每个户型所使用的相位正确。在进行管内穿线前应先检查配管走向、线路连接是否符合设计图纸要求,并进行管内清扫,以清除主体施工过程中管内残留的杂物、积水等。清扫管路,可用钢丝绑扎棉丝从管路一头穿入,从另一头拉出,或使用空气压缩机从管路一侧吹气,将管内杂物、积水清除。穿线前钢管应套好护口,以防管口损坏导线的绝缘层。穿入管内的导线根数、回路严格按图纸施工,原则上导线总截止面包括绝缘层不应超过管内截面的40%,不同电压、不同回路的导线不得穿入同一根管内,而同一交流回路的导线必须穿入同一管内。
导线的连接缠绕一不得少于5圈,并在接头前端作成倒勾,防止导线脱落。
本工程各动力、照明回路管内穿线一律严格按相施工,A、B、C相及工作零线、保护零线,分别采用黄、绿、红、淡蓝、黄绿双色导线区分开来,以便区分相位,平衡各相电流。
六、施工机械性能及使用要求:
钢丝钳、尖咀钳、剥线钳、压接钳、防线架、电炉、电烙铁、锡斗、锡锅、万用表、改锥、电工刀。
高度
同一场所安装
5.0mm
尺量检查
5
盒凹进墙内深度
10mm
尺量检查
1、质量目标:
电气工程安装分部工程质量合格,分部分项工程合格率为100%,同时至少保证4栋为深圳市优质样板工程。
2、质量保证措施:
以施工管理、施工质量及工程材料设备保证工程质量。
(1)、坚持按图纸施工。
(2)、严格执行施工验收规范和操作规程,严格按照国家颁发的施工验收规范,质量检验评定标准来统一施工,发现质量问题要及时采取有效措施,立即补救,不遗留。
钢管进入配电箱时,应使用配电箱的敲落孔,并使用锁紧螺母固定牢靠,连接牢固后管螺纹宜外露2~3扣。明配钢管应排列整齐,固定点间距均匀,与终端、转弯点、电气器具或接线盒、箱边缘的距离一般为200mm左右,
八、质量标准及验收要求:
明配钢管管卡间的最大间距表
敷设方式
钢管种类
钢管直径(mm)
15-20
25-32
40-50
70-100
管卡间最大距离(m)
吊架支架或
沿墙敷设
厚壁钢管
1.5
2.0
2.5
3.5
薄壁钢管
1.0
1.5
2.0
3.0
配管及箱盒安装允许偏差范围
项次
项目
允许偏差
检验方法
1
管子最小弯曲半径
≥6D
尺量检查
2
管子弯曲处的弯扁度
≤0.1D
尺量检查
3
盒子垂直度
0.5mm
尺量检查
4
盒子
并立安装
0.5mm
吊线
