地毯铺设施工工艺标准
地毯地面铺设施工工艺及注意事项

地毯地面铺设施工工艺及成品保护措施一、地毯铺设施工工艺及流程如下:1、操作工艺:1.1活动式铺设:是指不用胶粘剂粘贴在基层的一种方法,即不与基层固定的铺设,四周沿墙角修齐即可。
一般仅适用于装饰性工艺地毯的铺设。
1.2固定式铺设操作工艺:(1)基层处理:铺设地毯的基层,要求表面平整、光滑、洁净。
如为水泥地面,应具有一定的强度,含水率不大于8%,表面平整度偏差不大于±3mm。
(2)找规矩:要严格按照设计图纸对各个不同部位和房间的具体要求进行弹线、套方、分格,如图纸有规定和要求时,则严格按图施工,基层处理找规矩地毯剪裁钉倒刺板挂毯条细部处理及清理铺设地毯铺设衬垫如图纸没有具体要求时,应对成找中并弹线,便可定位铺设。
(3)地毯剪裁:地毯剪裁应在比较宽阔的地方集中同时进行。
一定要精确测量房间尺寸,并按房间和所用地毯型号逐一登记编号,然后根据房间尺寸、形状用裁边机断下地毯料,每段地毯的长度要比房间长出2mm左右,宽度要以裁去地毯边缘线后的尺寸计算。
弹线裁去边缘部分,然后以手推裁刀从毯背裁切,裁好后卷成卷编上号,放入对号房间里,大面积房厅应在施工地点剪裁拼缝。
(4)钉倒刺板挂毡条:沿房间或走道四周踢脚板边缘,用高强水泥钉将倒刺板钉在基层上(钉朝向墙的方向),其间距约400mm左右。
倒刺板应离开踢脚板那8~10mm,以便钉牢倒刺板。
铺设衬垫:将衬垫采用点粘贴法刷903胶,粘在地面基层上,要离开倒刺板10mm左右。
2、铺设地毯:2.1缝合地毯:将裁好的地毯虚铺在垫层上,然后将地毯卷起,在拼接处缝合。
缝合完毕,用塑料胶纸粘于缝合处,保护接缝处不被划破或勾起,然后将地毯平铺,用弯针在接缝处做绒毛密实的缝合。
2.2拉伸与固定地毯:先将地毯的一条长边固定在倒刺板上,毛边掩到踢脚板下,用地毯撑子拉伸地毯。
拉伸时,用手压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边。
如一遍未能拉平,应重复拉伸,直至拉平为止。
然后将地毯固定在另一条倒刺板上,掩号毛边。
地面地毯铺贴施工工艺工法标准

地面地毯铺贴施工工艺工法标准A、施工准备(一)材料1、地毯:阻燃地毯。
2、地毯胶粘剂、地毯接缝胶带、麻布条。
3、地毯木卡条(倒刺板)、铝压条(倒刺板)、锑条、铜压边条等。
B、操作工艺工艺流程:清理基层→裁剪地毯→钉卡条、压条→接缝处理→铺接工艺→修整、清理。
1、清理基层(1)铺设地毯的基层要求具有一定的强度。
(2)基层表面必须平整,无凹坑、麻面、裂缝,并保持清洁干净。
若有油污,须用丙酮或松节油擦洗干净,高低不平处应预先用水泥砂浆填嵌平整(平整度不超过3mm)。
2、裁剪地毯(1)根据房间尺寸和形状,用裁边机从长卷上裁下地毯。
(2)每段地毯和长度要比房间长度长约20mm,宽度要以裁出地毯边缘后的尺寸计算,弹线裁剪边缘部分。
要注意地毯纹理的铺设方向是否与设计一致。
3、钉木卡条和门口压条(1)采用木卡条(倒刺板)固定地毯时,应沿房间四周靠墙脚1~2cm 处,将卡条固定于基层上。
(2)在门口处,为不使地毯被踢起和边缘受损,达到美观的效果,常用铝合金卡条、锑条固定。
卡条、锑条内有倒刺扣牢地毯。
锑条的长边与地面固定,待铺上地毯后,将短边打下,紧压住地毯面层。
(3)卡条和压条可用钉条、螺丝、射钉固定在基层上。
4、接缝处理(1)地毯是背面接缝。
接缝是将地毯翻过来,使两条缝平接,用线缝后,刷白胶,贴上牛皮胶纸,缝线应较结实,针脚不必太密。
(2)胶带粘结法即先将胶带按地面上的弹线铺好,两端固定,将两侧地毯的边缘压在胶带上,然后用电熨斗在胶带的无胶面上熨烫,使胶质熔解,随着电熨斗的移动,用扁铲在接缝处辗压平实,使之牢固地连在一起。
(3)用电铲修葺地毯接口处正面不齐的绒毛。
5、铺接工艺(1)用张紧器或膝撑将地毯在纵横方向逐段推移伸展,使之拉紧,平伏地平,以保证地毯在使用过程中遇至一定的推力而不隆起。
张力器底部小刺,可将地毯卡紧而推移,推力应适当,过大易将地毯撕破,过小则推移不平,推移应逐步进行。
(2)用张紧器张紧后,地毯四周应挂在卡条上或铝合金条上固定。
地毯工程施工工艺(3篇)

第1篇一、施工准备1. 材料准备:地毯、地毯胶、切割机、滚筒刷、胶辊、电锤、剪刀、卷尺等。
2. 工具准备:水平尺、直角尺、线坠、水平仪等。
3. 人员准备:施工人员需具备地毯施工经验和技能。
二、施工流程1. 施工前准备(1)对施工现场进行清理,确保无杂物、垃圾等。
(2)检查地面平整度,如有凹凸不平,需进行找平处理。
(3)确定地毯铺设区域,绘制施工图。
2. 地毯铺设(1)将地毯卷起,沿着施工图进行定位。
(2)使用切割机将地毯裁剪成合适的尺寸。
(3)在地毯背面均匀涂上地毯胶。
(4)将地毯展开,用滚筒刷将地毯胶均匀涂在地面上。
(5)将地毯平铺在地面上,用胶辊压实。
(6)用直角尺检查地毯的垂直度,确保地毯与墙面垂直。
(7)使用切割机将地毯多余部分裁剪掉。
3. 地毯拼接(1)在拼接处使用切割机将地毯裁剪成合适的尺寸。
(2)在地毯背面均匀涂上地毯胶。
(3)将两块地毯对齐,用胶辊压实。
(4)检查拼接处是否平整,如有不平,可用剪刀进行微调。
4. 地毯收口(1)在地毯边缘涂上地毯胶。
(2)将地毯边缘与墙面粘贴牢固。
(3)用剪刀将地毯边缘多余部分裁剪掉。
(4)检查收口处是否平整,如有不平,可用剪刀进行微调。
5. 施工验收(1)检查地毯铺设是否平整、垂直。
(2)检查地毯拼接处是否牢固、平整。
(3)检查地毯收口处是否牢固、平整。
(4)确认地毯施工质量符合要求。
三、注意事项1. 施工前,需对施工人员进行技术培训,确保施工质量。
2. 地毯铺设过程中,注意保护地毯,避免划伤、污染。
3. 在地毯胶涂抹过程中,注意控制胶量,避免过多或过少。
4. 在地毯拼接过程中,确保拼接处平整、牢固。
5. 施工完成后,及时清理施工现场,确保环境卫生。
6. 地毯施工完成后,需进行一定时间的养护,使其胶水充分固化。
地毯工程施工工艺对施工质量至关重要,施工过程中需严格按照施工流程进行操作,确保地毯施工质量达到预期效果。
第2篇一、前言地毯作为一种常见的地面装饰材料,具有美观、舒适、耐磨等特点。
地毯地面施工工艺流程

地毯地面施工工艺流程一、准备工作1. 确定地毯的种类和规格,包括颜色、纹理、尺寸等。
2. 清理施工区域,将地面清理干净,确保没有尘土、杂物和污垢。
3. 检查地面是否平整,如果有凹凸不平或者裂缝,需要提前修补。
4. 准备施工所需的工具和材料,包括地毯、胶水、刀具、量具等。
二、安装工艺流程1. 铺设地毯底垫:地毯底垫可以增加地毯的软硬度,减少噪音和摩擦。
首先,将地毯底垫铺展在地面上,保证无空隙和重叠,使用胶水固定。
2. 测量和裁剪地毯:根据实际需求,使用量具测量施工区域的尺寸,然后在地毯上标记并进行裁剪。
需要注意的是,裁剪地毯时要考虑周边的墙角和柱子。
3. 铺设地毯:将裁剪好的地毯按照正确的方向和位置搬运到施工区域,然后逐块铺设。
将地毯边缘贴紧墙角,并使用胶水将其固定。
4. 处理地毯连接:如果需要多块地毯连接在一起,需要使用专门的地毯接缝胶进行处理。
首先,将接缝胶均匀地涂抹在地毯接缝处,然后将地毯块互相粘合。
5. 校正地毯:在铺设完成后,使用滚筒或封边器压实地毯,以确保地毯与地面紧密贴合。
同时,还可以用刀具修剪多余的地毯边缘,让地毯看起来更整洁。
6. 清洁和保养:地毯施工完成后,需要进行清洁和保养。
清洁时,可以使用吸尘器清除地毯表面的灰尘和杂物。
保养时,可以定期对地毯进行翻动,防止出现压痕和变形。
三、注意事项1. 在施工过程中,要保持施工区域的清洁,避免尘土、杂物和水分进入施工区域。
2. 地毯施工需要固定时间进行干燥,施工完成后,要避免人员和物品进入施工区域,以免破坏地毯。
3. 在选择地毯时,要注意选择环保和耐磨性好的材质,以保证地毯的使用寿命和舒适度。
4. 施工过程中,要严格遵守安全操作规范,避免发生意外事故。
以上就是地毯地面施工的工艺流程。
在施工过程中,一定要细心、耐心,并且遵循正确的操作步骤,以确保地毯能够完美地安装在地面上。
地毯铺装施工工艺及方法

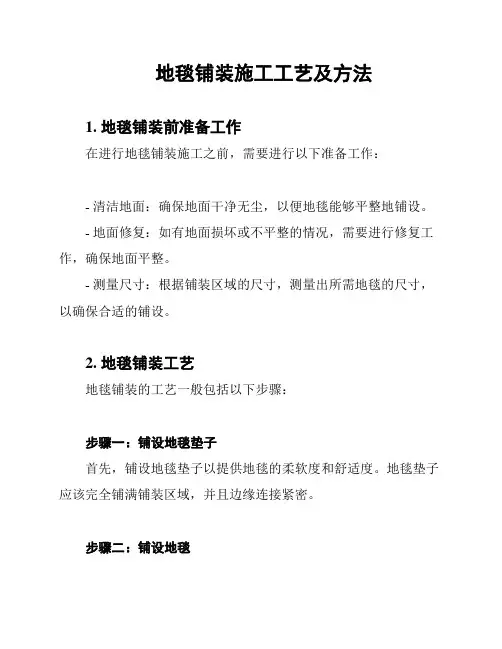

地毯铺装施工工艺及方法
1. 地毯铺装前准备工作
在进行地毯铺装施工之前,需要进行以下准备工作:
- 清洁地面:确保地面干净无尘,以便地毯能够平整地铺设。
- 地面修复:如有地面损坏或不平整的情况,需要进行修复工作,确保地面平整。
- 测量尺寸:根据铺装区域的尺寸,测量出所需地毯的尺寸,以确保合适的铺设。
2. 地毯铺装工艺
地毯铺装的工艺一般包括以下步骤:
步骤一:铺设地毯垫子
首先,铺设地毯垫子以提供地毯的柔软度和舒适度。
地毯垫子应该完全铺满铺装区域,并且边缘连接紧密。
步骤二:铺设地毯
接下来,将地毯铺设在地毯垫子上。
确保地毯与地毯垫子的边
缘紧密连接,并使用钉子、胶水或其他固定物将地毯固定在地面上。
步骤三:修整边缘
稍后,在地毯铺设完成后,修剪和修整地毯边缘以使其与墙壁
或其他固定物紧密贴合。
3. 卫生和维护
为保持地毯的清洁和良好状态,需要注意以下卫生和维护事项:
- 定期吸尘:定期使用吸尘器清洁地毯,以去除尘埃和杂物。
- 定期清洁:定期使用地毯清洁剂进行深层清洁,以保持地毯
的颜色和质地。
- 防止污渍:避免将液体或食物直接倒在地毯上,以防止污渍
的产生。
- 处理污渍:如果地毯上发生了污渍,应及时采取适当的清洁
措施,以防止污渍渗透到地毯纤维中。
希望以上内容能帮助您了解地毯铺装施工工艺及方法。
如有其
他问题,请随时向我咨询。
地毯铺设施工工艺流程及施工方法

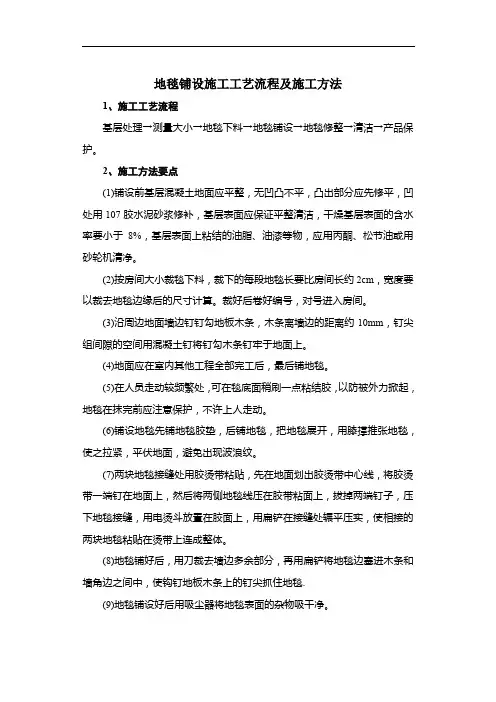

地毯铺设施工工艺流程及施工方法
1、施工工艺流程
基层处理→测量大小→地毯下料→地毯铺设→地毯修整→清洁→产品保护。
2、施工方法要点
(1)铺设前基层混凝土地面应平整,无凹凸不平,凸出部分应先修平,凹处用107胶水泥砂浆修补,基层表面应保证平整清洁,干燥基层表面的含水率要小于8%,基层表面上粘结的油脂、油漆等物,应用丙酮、松节油或用砂轮机清净。
(2)按房间大小裁毯下料,裁下的每段地毯长要比房间长约2cm,宽度要以裁去地毯边缘后的尺寸计算。
裁好后卷好编号,对号进入房间。
(3)沿周边地面墙边钉钉勾地板木条,木条离墙边的距离约10mm,钉尖组间隙的空间用混凝土钉将钉勾木条钉牢于地面上。
(4)地面应在室内其他工程全部完工后,最后铺地毯。
(5)在人员走动较频繁处,可在毯底面稍刷一点粘结胶,以防被外力掀起,地毯在抹完前应注意保护,不许上人走动。
(6)铺设地毯先铺地毯胶垫,后铺地毯,把地毯展开,用膝撑推张地毯,使之拉紧,平伏地面,避免出现波浪纹。
(7)两块地毯接缝处用胶烫带粘贴,先在地面划出胶烫带中心线,将胶烫带一端钉在地面上,然后将两侧地毯线压在胶带粘面上,拔掉两端钉子,压下地毯接缝,用电烫斗放置在胶面上,用扁铲在接缝处辗平压实,使相接的两块地毯粘贴在烫带上连成整体。
(8)地毯铺好后,用刀裁去墙边多余部分,再用扁铲将地毯边塞进木条和墙角边之间中,使钩钉地板木条上的钉尖抓住地毯.
(9)地毯铺设好后用吸尘器将地毯表面的杂物吸干净。
(10)在地毯上铺一层塑料保护膜防止地毯受到污染。
地毯铺设施工工艺

地毯铺设施工工艺地毯是一种高级地面饰面材料, 用作地面面层, 具有豪华、美观、柔软, 富有弹性, 脚感舒适, 隔音、隔潮、防尘, 并有一定的耐磨性, 铺设速度较快, 清洁较易等优点。
并广泛应用于民用和公共建筑的卧室、宾馆、贵宾室、会客厅、会议厅、通廊、体育馆等楼地面铺设地毯面层工程。
一、材料要求1. 地毯有羊毛地毯、化纤地毯(包括合成纤维栽绒地毯)等多种, 背面设有乳胶棉纱网格或聚氯乙烯发泡料背衬, 其性能质量应符合设计要求和有关标准的规定, 并有产品合格证。
2. 胶粘剂用天然乳胶加增稠剂、防霉剂配制而成, 要求有足够的粘结强度, 又便于撕下不留痕迹。
3. 铝压条2mm厚, 截面呈Y字形。
二、主要机具设备1. 机械设备地毯裁边机、热风机、除尘器等。
2. 主要工具剪刀、裁刀、张紧器、带齿刮板等。
三、作业条件1. 屋面防水层、室内装修、地面水泥砂浆面层已经施工完成;门窗已经安装;各种室内水电管线等均已施工完毕, 底层地面并做好防潮层。
2. 地毯等材料已经备齐并运进现场, 经检查材质符合要求。
3.施工机具已备齐, 经维修试用, 可满足施工需要。
4.已做小样试铺, 确定操作工艺、花色, 质量符合设计要求。
四、施工操作工艺地毯的铺设方法分非固定式和固定式两种。
非固定式铺设系将地毯裁成需要尺寸直接摊铺在地面上, 不用时则卷起;固定式铺设则有以下两种施工操作工艺。
(一)粘结法铺设地毯工艺1. 清理基层基层表面要求平整, 并扫除灰尘和垃圾, 无油脂、油漆、蜡质等物, 在铺贴前要充分清除干净, 并用浸水的湿布拧干擦拭地面。
表面如有凸块应凿平, 如有凹陷应用107胶水泥浆批平。
2. 弹线按分格图在地面上弹线。
3. 下料用地毯切割机按分格尺寸切割地毯, 也可用手握裁刀下料。
化纤地毯的毛为环形, 在切断地毯时, 切口应选在环形毛的间歇处。
4. 粘贴PVC踢脚板在踢脚板部位刷胶, 晾10—15min, 将踢脚板贴上, 并用棉纱和胶压辊压实压牢, 在阴角和阳角部位的粘贴可用热风机边加热边煨成和墙角相同的形状粘贴, 踢脚板下缘与地面间应保留一个地毯厚度的空隙。
地毯铺设工程施工标准(3篇)

第1篇一、概述地毯铺设工程施工标准是针对地毯铺设过程中的技术要求、施工工艺、质量控制等方面制定的一系列规范,旨在确保地毯铺设工程的质量、安全、美观和耐用性。
以下为地毯铺设工程施工标准的主要内容:二、施工准备1. 材料准备:选用符合设计要求的地毯、地毯胶粘剂、地毯接缝胶带、麻布条、衬垫、倒刺钉板条等材料。
2. 工具准备:地毯切割机、胶枪、毛刷、铲刀、直尺、卷尺、毡辊、剪刀、清洁工具等。
3. 人员准备:施工人员应具备地毯铺设施工技能,了解施工标准和操作流程。
三、施工工艺1. 施工流程:基层地面处理、实量放线、裁割地毯、刮胶晾置、铺设、清理保护。
2. 施工要点:(1)基层地面处理:确保地面平整、干净、干燥,无油污、松动等缺陷。
(2)实量放线:测量墙角规方,记录各角角度,根据计算尺寸在地毯背面弹线、裁割。
(3)接缝处理:使用胶带在地毯背面粘贴两块地毯,修齐绒毛,揉搓至表面看不出接缝痕迹。
(4)粘结铺设:刮胶晾置5~10分钟,待胶液干粘后铺设地毯。
(5)地毯铺平:用毡辊压出气泡,确保地毯平整。
(6)多余地毯边裁去,清理拉掉的纤维。
(7)地毯收口:与其他地面交接处顺直,确保美观。
四、质量控制1. 主控项目:(1)地毯材质、规格、技术指标应符合设计要求和施工规范。
(2)地毯与基层固定牢固,无卷边、翻起现象。
2. 一般项目:(1)地毯表面平整,无打皱、鼓包现象。
(2)拼缝平整、密实,在视线范围内不显拼缝。
(3)地毯与其他地面的收口或交接处顺直。
(4)地毯绒毛理顺,表面洁净,无油污物等。
五、施工注意事项1. 铺设地毯前,应确保地面干燥、平整。
2. 铺设过程中,注意避免污染地毯。
3. 铺设完毕后,及时清理现场,确保地面整洁。
4. 遇到问题,及时与相关部门沟通解决。
5. 施工过程中,注意安全,遵守操作规程。
六、验收标准1. 材料质量符合设计要求,有出厂合格证明。
2. 施工工艺符合规范要求,施工质量合格。
3. 地毯铺设平整,无破损、污染。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SGBZ-0316地毯铺设施工工艺标准依据标准:
《建筑工程施工质量验收统一标准》GB50300-2001
《建筑地面工程施工质量验收规范》GB50209-2002
1、范围
本工艺标准适用于宾馆、饭店、公共场所和住宅等室内的地面与楼面铺设地毯工程。
2、施工准备
2.1、材料准备
地毯、衬垫、胶粘剂、倒刺钉板条、铝合金倒刺条、铝压条等
2.2、机具准备
裁边机、地毯撑子(大撑子撑头、大撑子撑脚、小撑子)、扁铲、墩拐、手枪钻、割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢尺、合尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸箕、棉丝和工具袋、拖鞋等。
2.3、作业条件
2.3.1、在铺设地毯前,室内的装饰其他分项必须施工完毕。
2.3.2、铺设地面地毯基必须加做防潮层(如一毡二油、水乳型橡胶沥青一布二油防潮层等),并在防潮层上面做50mm厚1:2:3细石砼,1:1水泥砂撤压实赶光,要求表面平整、光滑、洁净、应具有一定的强度,含水率不大于8%。
2.3.3、地毯、衬垫和胶粘剂等进场后应检查核对数量,品种、规格、颜色、图案等是否合设计要求,应将其品种、规格分别存放在干燥的仓库或房间内。
使用前要预铺、配花、编号,待铺设时按号取用。
2.3.4、对需要铺设地毯的房间、走道等四周的踢脚板做好。
踢脚板下口均匀应离开地面8mm 左右,以便于将地毯毛边掩入踢脚板下;大面积施工前应在施工区域内放出施工大样,并做完样板,经质量部门鉴定合格后按照样板的要求进行施工。
3、操作工艺
3.1、工艺流程
基层处理——弹线分格、定位——地毯裁剪——钉倒刺板——铺设衬垫——地毯铺设——细部处理及清理
3.2、基层清理:将铺设地毯的地面清理干净,保证地面干燥,并且要有一定强度。
检查地面的平整度偏差不大于4mm,地面基层含水率不得大于8%,满足要求后再进行下一道工序。
3.3、弹线、分格、定位:要严格按照设计图纸要求对房间的各个部分和房间的具体要求进行弹线、套方、分格。
如无设计要求时应按照房间对称找中并弹线定位铺设。
3.4、地毯裁割:地毯的裁割应在比较宽阔的地方进行统一进行,并按照每个房间实际尺寸,进行计算地毯的裁割尺寸,要求在地毯背面弹线、编号。
原则是地毯的经线方向应与房间长向一致。
地毯的每一边长度应比实际尺寸要长出2cm左右,宽度方向要以地毯边缘线后的尺寸计算。
按照背面的弹线用手推裁刀从背面裁切,并将裁切好的地毯卷边上号,存放在相应的房间位置。
3.5、钉倒刺条:沿房间墙边或走道四周的踢脚板边缘,用高强水泥钉(钉朝墙方向)将钉倒刺条固定在基层上,水泥钉长度一般为4~5cm,倒刺板离踢脚板面8~1Omm:钉倒刺板应用钢钉,相邻两个钉子的距离控制在300~400mm:钉倒刺板时应注意不得损伤踢脚板。
3.6、铺弹性垫层:垫层应按照倒刺板的净距离下料,避免铺设后垫层皱褶,覆盖倒刺板或远离倒刺板。
设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm。
衬垫用点粘法刷聚醋乙烯乳胶,粘贴在地面上。
地毯与踢脚板处节点详图
3.7、地毯拼缝:拼缝前要判断好地毯的编织方向,以避免缝两边的地毯绒毛排列方向不一致。
地毯缝用地毯胶带连接,在地毯拼缝位置的地面上弹一直线,按照线将胶带铺好,两侧地毯对缝压在胶带上,然后用熨斗在胶带上熨烫,使胶层溶化,随熨斗的移动立即把地毯紧压在胶带上。
接缝以后用剪子将接口处的绒毛修齐。
3.8、找平:先将地毯的一条长边固定在倒刺板上,并将毛边塞到踢脚板下,用地毯撑拉伸地毯。
拉伸时,先压住地毯撑,用膝撞击地毯撑,从一边一步一步推向另一边,由此反复操作将四边的地毯固定在四周的倒刺板上,并将长出的部分地毯裁割。
3.9、固定收边:地毯挂在倒刺板上要轻轻敲击一下,使倒刺全部勾住地毯,以免挂不实而引起的地毯松弛。
地毯全部展平拉直后应把多余的地毯边裁去,再用扁铲将地毯边缘塞进踢脚板和倒刺之间。
当地毯下无衬垫时,可在地毯的拼接和边缘处采用麻布带和胶粘剂粘接固定(多用
于化纤地毯)。
3.10、细部处理、修整、清理:施工要注意门口压条的处理和门框、走道与门厅等不同部位、不同材料的交圈和衔接收口处理;固定、收边、掩边必须粘结牢固、不应有显露、找补等破活,特别注意拼接地毯的色调和花纹的对形,不能有错位等现象。
铺设工作完成后,因接缝、收边裁下的边料和因扒齿拉伸掉下的绒毛、纤维应打扫干净,并用吸尘器将地毯表面全部吸一遍。
4、质量标准
4.1地毯面层采用方块、卷材地毯在水泥类面层(或基层)上铺设。
4.2水泥类面层(或基层)表面应坚硬、平整、光洁、干燥,无凹坑、麻面、裂缝,并应清除油污、钉头和其他突出物。
4.3海绵衬垫应满铺平整,地毯拼缝处不露底衬。
4.4固定式地毯铺设应符合下列规定:
4.1.1固定地毯用的金属卡条(倒刺板)、金属压条、专用双面胶带等必须符合设计要求;
4.1.2铺设的地毯张拉应适宜,四周卡条固定牢;门口处应用金属压条等固定;
4.1.3地毯周边应塞入卡条和踢脚线之间的缝中;
4.1.4粘贴地毯应用胶粘剂与基层粘贴牢固。
4.5活动式地毯铺设应符合下列规定:
4.5.1地毯拼成整块后直接铺在洁净的地上,地毯周边应塞入踢脚线下;
4.5.2与不同类型的建筑地面连接处,应按设计要求收口;
4.5.3小方块地毯铺设,块与块之间应挤紧服贴。
4.6楼梯地毯铺设,每梯段顶级地毯应用压条固定于平台上,每级阴角处应用卡条固定牢。
主控项目
4.7地毯的品种、规格、颜色、花色、胶料和辅料及其材质必须符合设计要求和国家现行地毯产品标准的规定。
检验方法:观察检查和检查材质合格记录。
4.8地毯表面应平服、拼缝处粘贴牢固、严密平整、图案吻合。
检验方法:观察检查。
一般项目
4.9地毯表面不应起鼓、起皱、翘边、卷边、显拼缝、露线和无毛边,绒面毛顺光一致,毯面干净,无污染和损伤。
检验方法:观察检查。
4.10地毯同其他面层连接处、收口处和墙边、柱子周围应顺直、压紧。
检验方法:观察检查。
5、成品保护
1、运输操作:在运输过程注意保护已完成的各分项工程质量,及操作过程中保护好门窗框扇、墙纸、踢脚板等成品,避免损坏和污染,应采取保护固定措施
2、地毯存放:地毯材料进场后应按贵重物品的存放、运输、操作和保管。
应避免风吹雨淋、防潮、防火、防踩、物压等。
3、施工现场管理:施工过程中应注意倒刺板和钢钉等使用和保管,要及时回收和清理切断的零头、倒刺板、挂毯条和散落的钢钉,避免发生钉子扎脚、划伤地毯和把散落的钢钉铺垫垫层和面层下面,否则必须返工取出。
4、加强交接管理:严格执行工序交接制度,每道工序施工完成应及时交接,将地毯上的污物及时清理干净。
操作现场严禁吸烟,加强现场的消防管理。
6、应注意的质量问题
6.1压边粘结产生松动及发霉等现象:地毯、胶粘剂等材质、规格、技术指标,要有产品出厂合格证,必要时做复试。
使用前要认真检查,并事先做好试铺工作。
6.2地毯表面不平、打皱、鼓包等:主要问题发生在铺设地毯这道工序时,未认真按照操作工艺中的缝合、拉伸与固定、用胶粘剂粘结固定等要求去做所致。
6.3拼缝不平、不实:龙其是地毯与其他地面的收口或交接处,例如门口、过道与门厅、拼花及变换材料等部位,往往容易出现拼缝不平、不实。
因此在施工时要特别注意上述部位的基层本身接槎是否平整,如严重者应返工处理,如问题不太大,可采取加衬垫的方法用胶粘剂把衬垫粘牢,同时要认真把面层和垫层拼缝处的缝合工作做好,一定要严密、紧凑、结实,并满刷胶粘剂粘牢固。
6.4涂刷胶粘剂时由于不注意,往往容易污染踢脚板、门框扇及地弹簧等,应认真精心操作,并采取轻便可移动的保护挡板或随污染随时清擦等措施保护成品。
6.5暖气炉片、空调回水和立管根部以及卫生间与走道间应设有防水坎等,防止渗漏,以免将已铺设好的地毯成品泡湿损坏。
此事在铺设地毯之前必须解决好。
7、质量记录
本工艺标准应具备以下质量记录:
7.1地毯及其衬垫的出厂合格证。
7.2地毯铺设分项质量检验评定资料。
8、安全标准
1、施工所用电动机具必须安全有效转动灵活。
2、作业时严禁吸烟,易燃挥发材料设专用房间存放,随用随取不得留存作业面。
3、作业完成后确认本区域无安全隐患方可退出现场。
9、环保措施
9.1在运输、堆放、施工过程中应注意避免扬尘、遗撒、沾带等现象,应采取遮盖、封闭、洒水、冲洗等必要措施。
9.2运输、施工所用车辆、机械的废气、噪声等应符合环保要求。
9.3电气装置应符合施工用电安全管理规定。
