编号:2010ZM30-03101工作面回风巷开切眼贯通施工安全技术措施编制人:戚尹德施工负责人:唐卫红施工单位:中煤三十处建北项目部批准人:田自立编制日期: 2010年月日作业规程学习记录负责人:传达人:队别:3012队101工作面回风巷开切眼贯通施工安全技术措施一、概述:我单位施工的101工作面回风巷开切眼与华美施工的80m段进行相向贯通,还剩下20m,为安全实现贯通,特编制以下措施:(一)一盘区胶带运输大巷与3#联巷之间段贯通:1、掘进施工地点:101工作面回风巷开切眼向南掘进停掘施工地点:101工作面回风巷华美向北施工的80m处2、贯通地点:101工作面回风巷华美向北施工的80m处3、相距距离及测定时间: m,2010年3月日中班。

4、贯通方式:综掘。

5、掘进日进度:10米。

6、接贯通通知书时两巷道的通风、瓦斯、矿尘、顶板、积水等情况说明:掘进巷道:保持正常通风,CH4:0.00%,无煤尘堆积,顶板稳定,无积水。

风流方向:(新鲜风):101工作面联络巷2×50对旋式通风机→101工作面回风巷→101工作面回风巷开切眼→掘进工作面(乏风):掘进工作面→101工作面回风巷开切眼→101工作面回风巷→回风大巷→地面相贯通巷道:已停止掘进,保持正常通风,CH4:0.00%,无煤尘堆积,顶板稳定,无积水。

风流方向:(新鲜风):101工作面胶带巷2×50对旋式通风机→开切眼工作面(乏风):开切眼工作面→101工作面胶带巷→一盘区1#联巷→一盘区回风大巷→地面二、贯通前后的风量、瓦斯及通风系统调整情况说明:贯通前:掘进工作面及停掘工作面均采用2×50对旋式通风机进行通风,保证两头风量均能达到要求。

贯通后:形成全风压通风,风流由贯通处经过101工作面回风巷至一盘区回风大巷,瓦斯涌出量为0。

风流方向:(新鲜风):101工作面联巷2×50对旋式通风机→101工作面回风巷→101工作面开切眼→贯通位置(乏风):贯通位置→101工作面开切眼→101工作面回风巷→一盘区回风大巷→风井→地面三、巷道贯通前现场应具备的条件:1、被贯通巷道,警戒线范围内的一切工作必须停止,保持正常通风,撤出人员,并在巷道入口处设置栅栏,揭示警标。

50101工作面切眼贯通措施

50101工作面切眼贯通措施

50101工作面切眼贯通措施50101工作面切眼位于50101运输顺槽和50101回风顺槽之间,全长90米,现沿50101回风顺槽向前已掘进70米,还余20米需要贯通,为确保顺利顺利贯通,特制定以下安全技术措施。

一、贯通前的准备工作1、为确保安全,由测量人员在50101运输顺槽一端给出一个明显的贯通标志变,在50101回风顺槽一端在70米处给定一个明显标志点,便于掌握、确认贯通剩余距离。

2、施工队技术员按比例作两份贯通图,一份贴在矿调度室,一份贴在矿办公室,每日填写实际进度,使建设单位和施工单位都能及时掌握贯通剩余距离。

3、通风部门提前做好贯通时的通风系统调节准备工作。

4、调度室安排人员,在50101运输顺槽一端贯通位置附近安装一台电话,便于放炮警戒联系。

二、贯通措施1、每次放炮前,瓦检员都必须检查50101回风顺槽一端掘进工作面和50101运输顺槽一端贯通点附近20m顺槽内的瓦斯情况,只有瓦斯浓度都小于1%时,方可下达放炮命令。

2、每次放炮前,班组长、安全员都必须详细检查50101回风顺槽一端工作面和50101运输顺槽一端贯通点处的顶板、支护、通风等安全情况,发现问题及时处理。

3、每次放炮前,班长亲自指派2名责任心强的职工,去50101运输顺槽一端贯通点处设警戒,警戒距离必须大于100m。

4、警戒人员必须坚守岗位,在未接到班长的撤除警戒命令前,严禁擅离职守。

5、从贯通距离剩余5m时,开始打前探眼,数目1个,位置在工作面中部,深度1.8m。

同时,循环进度缩小到0.8m,每茬炮都必须打。

6、探眼不准当炮眼使用,每次放炮前都必须用黄泥封堵。

7、探眼探透后,必须停止掘进,立即向调度室汇报,在未接到调度室允许贯通的命令前,严禁贯通。

8、调度室接到探眼探透的汇报后,必须立即通知通风部门下井,准备调节通风系统。

同时通知有关管理人员,现场指挥贯通,确保安全。

9、贯通后,根据贯通点的具体情况,由施工队在贯通处进行加强支护。

贯通措施

贯通措施

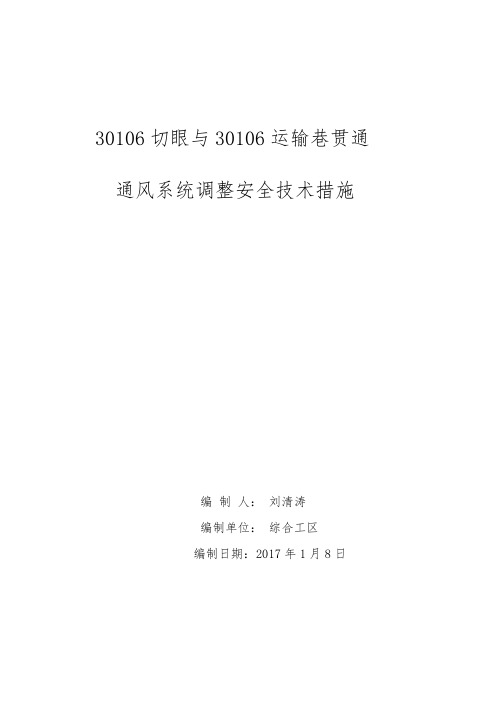

30106切眼与30106运输巷贯通通风系统调整安全技术措施编制人:刘清涛编制单位:综合工区编制日期:2017年1月8日编审单位签字传达记录根据技术科下发的贯通通知书,30106切眼与30106运输巷即将贯通,为了实现安全顺利贯通,防止贯通期间发生风流异常,影响井下通风系统稳定性和可靠性,根据《煤矿安全规程》规定特编此贯通通风系统调整安全技术措施:一、贯通前准备工作1、综合工区要掌握贯通前30106切眼的掘进进度。

2、贯通前瓦斯员密切检查30106切眼工作面瓦斯情况,如有异常停止工作及时汇报并处理。

3、瓦检员每班必须对30106切眼的通风设施状况进行检查汇报,保证正常通风,瓦斯浓度在0.8%以下,通风设施牢固可靠,如有问题立即汇报处理。

4、贯通前一采回风下山调节风门处准备足够的调节板,以便贯通后风流及风量控制调整。

5、贯通前通风路线:30106切眼—一采回风下山—西回风巷—上组煤回风巷—总回风—地面(见附图)二、贯通期间安全技术措施1、巷道贯通时,由通防科人员在现场协调指挥,通风队测风员、瓦检员在现场随时观察风流变化情况,并及时测定风量。

2、巷道贯通期间,通风队测风员及瓦检工观察巷道内的风流及瓦斯变化情况,发现异常必须立即停止作业、汇报调度室、工区值班室,采取有效措施进行处理。

3、巷道贯通后一采回风下山调节风门调节控风,风机停止运行,保证一采回风下山和30106切眼的最低风量,及时对采区进行测风,保证各巷道的风量。

4、由测风员、瓦检工检查采区各地点的风流、瓦斯情况,并测定巷道内的风量,经检查,确认风流稳定,风量充足,巷道风流中瓦斯浓度不超过0.5%,且无瓦斯积聚后,汇报调度室,贯通工作全部结束。

5、贯通后通风路线:30106回风巷—30106切眼—30106运输巷—一采回风下山—上组煤回风巷—总回风—地面(见附图)三、巷道贯通后的工作1、清理30106切眼渣子浮煤,整修巷道保证设计通风断面。

2、按《煤矿安全规程》规定,调整传感器位置、测风站、瓦斯检查点位置。

11202工作面切眼贯通通风系统调整方案 2.

11202工作面切眼贯通通风系统调整方案 2.

金沙县白坪矿业有限公司11202工作面补切眼贯通通风系统调整方案编制单位:通风安全部编制人:李永强总工程师:编制日期:2014年11月9日会审人员生产技术部: 年月日通风安全部: 年月日机电部: 年月日安全部: 年月日生产矿长: 年月日机电矿长: 年月日安全矿长: 年月日总工程师: 年月日施工队: 年月日会审意见11202工作面补切眼贯通通风系统调整方案为保证11202补切眼掘进工作面与11202回风顺槽贯通后,11202高档普采工作面和全矿井通风系统的稳定可靠,特编制此方案。

一、根据生产计划,需把原11202切眼内的大量设备及材料回收到11202补切眼内进行安装,为保证此次设备回撤、安装工程能顺利完成,决定进行进行调风,此次调风工作分为六个步骤:第一步:在11202补切眼掘进工作面与11202回风顺槽贯通期间,通风安全部安排一名部级领导到现场进行现场指挥,具体负责此次调风工作的工作安排部署。

第二步:掘进一队负责11202补切眼掘进工作面与11202回风顺槽的贯通工作;第三步:在贯通之前通修队安排人员准备好所需调风材料(风筒布、铁丝、铁钉、木板),并现场听从通风安全部领导指挥。

第四步:巷道贯通后,通修队在11202回风顺槽贯通点往下5米处设置2组临时风障门,要求严密不漏风并加固,此时可停止11202补切眼掘进工作面的局部通风机供风。

第五步:由通风安全部技术人员现场测定11202工作面风量,合理分配工作面风量,具体贯通工作按照贯通安全技术措施执行。

第六步:通风系统临时调整完毕,各个地点风量满足实际需要并稳定后,通风安全部按下列要求作业:(1)通风部检查其他作业地点供风是否正常、全负压风量能否满足要求,各个地点的风流是否紊乱。

(2)测定主、副井进风、风井回风的风量。

(3)确认调整使各个地点的风量充足并稳定4小时后才能确认调风工作结束。

二、安全措施1、通风系统调整过程中,通风安全部和各个工作面的瓦检员密切观察各采掘工作面瓦斯情况,如有异常,立即汇报矿调度室。

贯通切眼安全技术措施

贯通切眼安全技术措施

一、工程概况:根据10901抬高运输巷调向后,按215°的方位掘进77.5米时将与切眼贯通,现已掘进47.5米,余后30米将与10901切眼L343处贯通。

为确保两巷贯通安全顺利进行,特编制安全技术措施如下,望相关人员认真遵照执行。

二、安全技术措施:1、交接班的人员必须在现场将当班的安全、质量、进度、工具材料和机电设备的运行情况,有无未处理的隐患详细交待清楚,经双方确认无误后、交班人员方可离开现场。

2、下一班接班后,必须进行详细检查,处理完毕各种隐患确认正常后,方可进行掘进作业。

3、严格按测量人员给定的中线组织施工,其中线偏离不得超50mm,超挖距离不得超过200mm。

4、在施工过程中,必须严格执行敲帮问顶工作制度,指定一名有经验的人员进敲行帮问顶工作,用手镐或棍棒将帮顶的悬浮煤矸摘除,敲帮问顶期间,其它人员撤到安全地点,设一名观察人员观察顶板变化情况,敲帮问顶人员不得站在正下方操作,并清理好退路,一但发现险情,立即撤到安全地点,待垮落稳定后方可进入处理工作。

5、开工前必须由班组长认真详细检查施工场所的安全情况,确认无危险时才准开工,发现险情和隐患要及时采取措施排除,任何人不得干与排除隐患无关的工作,隐患不排除不准施工。

6、打眼前放炮后都必须有专人进行敲帮问顶工作,指定一名经验丰富、责任心强的工人观察帮顶及围岩变化情况,如有不安全隐患,必须立即停止工作,采取措施进行处。

7、工作面必须每班有专职瓦检员检查通风瓦斯情况,瓦检员必须严格执行现场交接班制度和“三人联锁放炮制”及“一炮三检查制度”,并协助安全员监督施工人员按规定施工,杜绝违章指挥、违章作业、违反劳动纪律,确保本班的安全。

8、加强局部通风管理,风筒吊挂必须平直,拐弯处设铁弯头或拐慢弯。

风筒连接符合要求,严密不漏风,风筒出口距离迎头的距离不得超过5米,确保迎头有足够的风量。

每次放炮前安瓦员必须检查瓦斯浓度,当瓦斯浓度低于0.8时方允许放炮,若大于0.8时必须采取措施处理,在确保安全的前提下,方能进行放炮。

10103切眼贯通措施

10103切眼贯通措施

编号: ZJ-CS-2010-005 贵州发耳煤业有限公司安全技术措施措施名称:10103切眼贯通安全技术措施编制人:区长:施工单位:综掘工区会审单位及人员签字矿建室:年月日技术科年月日地测科:年月日通防科:年月日机电科:年月日调度室:年月日安监科:年月日副总工程师:年月日总工程师:年月日审批意见10103切眼贯通安全技术措施一、工程概况根据地测科实测,我工区下山施工的10103切眼截至9月28日早班余约48米与掘进二区上山施工10103切眼(现已停头)贯通,的为保障贯通施工期间的安全,实现顺利贯通,特制定本措施,对原《10103切眼掘进工作面作业规程》进行补充,本措施未涉及到的施工要求仍按原作业规程执行。

10103切眼贯通点具体断面尺寸按《10103切眼掘进工作面作业规程》中实施。

二、贯通作业1、测量工作在距贯通30米前,测量人员把10103切眼工作面的坐标测算精准,把贯通点坐标测算上图,计算出掘进工作面贯通点高程贯通误差,其误差值均不得大于100mm,并严格控制最后30米巷道的施工质量、方位,确保巷道准确、顺利贯通。

2、贯通进度控制验收员必须每班实测当班进度和累计进尺,测量时要精心施测、计算准确,班班交接清楚。

每班的施工进尺要及时上图,严格控制贯通距离,确保巷道顺利贯通。

3、巷道方位及施工质量验收员在打眼放炮前必须按设计尺寸找好巷道中线,施工人员在掘进打眼时要严格按照地测人员给定的中线、当班验收员画定的巷道中线及炮眼布臵图施工,确保巷道掘进方向准确,并严防超欠挖现象的发生。

施工过程中不允许破顶。

每班在放炮完毕进行永久支护之前验收员要对巷道毛断面尺寸进行实测,确保巷道尺寸满足设计要求后再进行支护,保证巷道施工质量。

三、贯通安全技术措施1、每班进入掘进工作面工作时,均要先检查工作面的安全状况,严格进行敲帮问顶工作,确认安全后方可进行各工序施工,每次放完炮后及时对巷道拱部进行锚网支护,严禁空顶作业。

41032切眼与41032下风道贯通措施

41032切眼与41032下风道贯通措施
针对此问题,我们需要对「41032切眼」与「41032下风道」进行解释。

「41032切眼」是指一个煤矿井下的开采工作面,这个工作面一般是由多个采煤机组成的。

这些采煤机在切割煤炭时,会同时切割出一个矩形空洞,这就是所谓的「切眼」。

在采煤工作结束后,这个切眼就是贯通煤巷与下风道的重要道路。

「41032下风道」是指井下的一个空洞,通常位于采煤工作面下方,用于通风和煤炭车辆的运输。

由于「41032切眼」与「41032下风道」的作用非常重要,相互之间的贯通也非常关键。

因此,在实际操作中,我们需要采取一系列严格的措施来保证二者的畅通。

首先,需要进行测量和规划。

在切眼和下风道建设之前,需要进行现场勘察和设计,确定贯通口的大小和位置。

在建设过程中,要根据设计方案进行施工,确保切眼与下风道建设的准确性和合理性。

其次,需要注意采煤工作面的稳定性。

在进行采煤工作时,需要重点关注切割煤炭对地质环境的影响,防止出现地质灾害和采空区塌陷等情况。

在建设切眼和下风道时,需要对采煤工作面进行支护和加固,确保工作面的稳定性。

最后,需要注意通风和煤炭运输的安全。

切眼和下风道的建设不仅要满足煤巷的贯通需求,还需要满足井下通风和煤炭运输的安
全要求。

因此,在建设过程中,需要配备专业的通风设施和煤炭运输设备,同时制定严格的安全操作规程,保证井下人员的健康和安全。

41032切眼与41032下风道的贯通措施需要从多个方面考虑和保障,确保二者的畅通和安全运行。

11092工作面切眼扩帮安全技术措施

11092工作面切眼扩帮安全技术措施一、概况:由于11092工作面下顺槽有七棚工字钢对棚支护段,受巷道压力影响,断面较小,严重影响巷道面貌,需扩帮将原支护2.8×2.4m对棚支护更换为3.2×2.4m对棚支护。

扩帮替棚地点为11092工作面下顺槽第一部胶带输送机机头与第二部胶带输送机机尾交接处,特制定本安全技术措施。

二、技术关键点:扩帮时采用风镐或手镐刷帮。

替棚时先扩帮再替棚,严格按照“先支后回”制度执行。

替棚时,顶板采用1.2米板梁背顶三、安全重点:扩帮地点如发生流煤、冒顶,必须及时处理。

四、施工方法:1、工作面先向前推采2排,每排采宽1.0米,采煤时采用长2.0米杂木板梁交错背顶,即从工作面上下两端第6架2.4米π型梁对棚开始用板梁背顶,背板梁间距0.6米。

详见扩棚前后支护断面附图。

2、工作面采完2排煤以后再向前推采0.6米,并只窜每棚对梁中的主梁护顶,使工作面π型梁控顶距达到3.0米。

为更换悬移支架做好准备。

三、主要安全技术措施:1、采第一排煤时,采煤步距不得超过1.0米。

初采时先拆帮,然后探视煤墙情况,如煤墙片帮必须及时挂网护顶。

片帮宽度在0.5米以内时,必须及时窜主梁护顶;片帮宽度超过0.5米时,必须沿工作面倾向架设一梁两柱顺山棚超前护顶。

梁采用小头直径不小于0.16米的圆木或半圆木,支柱为液压单体柱。

若顶部空顶必须绞架接顶。

煤墙挂网时,网边与原切眼内的网边搭接不少于0.2米,并扣扣相连。

超前护顶时严禁出现“丁字棚”现象。

2、切眼扩帮时严禁放大炮。

炮眼采用三花眼布置,每眼装药量规定:腰眼150g,底眼150~300g。

如果煤质较软有流煤危险时只准装底眼炮或采用手镐刷帮回采。

(炮眼布置图及爆破说明书见附图一)3、炮眼封泥应用水炮泥,水炮泥外剩余的炮眼部分应用粘土炮泥或用不燃性的、可塑性松散材料制成的炮泥封实。

严禁用煤粉、块状材料或其他可燃性材料作炮眼封泥。

无封泥、封泥不足或不实的炮眼严禁爆破。

3209切眼贯通安全技术措施

3603下切眼与上切眼贯通安全技术措施我队施工的3209下切眼与上切眼还剩30m贯通,为确保顺利贯通及施工人员的安全,特制定如下安全技术措施:1、3209切眼沿顶掘进,采用锚网索支护,施工时严格按生产科标定的中线施工,确保准确贯通。

2、区队要建立详细的进尺统计图表,将每班的进尺和剩余距离在班前会上向职工和跟班干部交代清楚。

3、严格执行“四位一体”安全质量确认制度;实行全方位,全时控制,各岗位工种要按照“手指口述”规范标准进行操作,只有当上一道工序符合规定,才可进入下一道工序。

4、贯通还剩20m时,要及时对3209上切眼贯通点及以外10m巷道内架设牢固可靠的顺山棚,达到“一梁三柱”的要求。

5、贯通时必须在下列地点设置放炮警戒:D、在3209上顺切眼开口处安全地点设置警戒;E、在3209下切眼距爆破地点以外85m的安全地点设置警戒;每班放炮前由班组长派专人布设警戒,每组两人,一人把守警戒,另一人传递信息,警戒人员必须清除警戒线以内的所有人员,信号全部返回后,班组长才可下达放炮命令。

直巷警戒距离不小于85m,放炮距离不小于75m;拐弯巷道警戒距离不小于75m,放炮距离不小于65m;警戒人员不得脱岗6、贯通期间工作面及其回风流中瓦斯浓度达到1%时,必须停止打眼,爆破地点附近20m以内风流中瓦斯浓度达到1%时,严禁爆破。

7、放炮员严格执行“一炮三检”和“三人连锁放炮”制度,放炮员必须自联自放,坚持放炮前后洒水降尘。

8、贯通时,必须由区队跟班干部在现场统一指挥,3209上切眼贯通点处必须保证正常通风。

掘进的工作面每次爆破前,班组长和瓦检员要共同到3209上切眼贯通点检查瓦斯浓度,瓦斯超限时,必须先停止在掘进面的工作,处理瓦斯,只有在掘进工作面及3209上切眼贯通点回风流中的瓦斯浓度都在1%以下时,掘进工作面才可爆破。

9、3209下切眼掘进工作面和3209上切眼贯通点必须保证24小时正常通风,严禁无计划停电,停风;工作面无风或微风时,严禁爆破。

贯通措施

15011切眼与15011回风巷贯通安全技术措施矿长:总工程师:生产副矿长:安全副矿长:机电副矿长:技术科:通风科:钻机队长:编制:编制日期:2010年12月4日我矿现施工的15011首采工作面切眼上山即将与15011回风巷贯通,贯通点见平面布置图,为确保安全贯通,现制定此安全技术措施贯彻执行。

1、每天掘进工作面必须报出掘进进尺(该工作由跟班队长负责),由矿技术员负责填图,且技术员每天必须现场了解情况,及时掌握贯通距离。

2、施工人员必须严格按给定方位施工,班班严格验收工程质量。

3、放炮时必须执行站岗撤人制度,掘进工作面前100米处、预透点100米处必须有人站岗,严禁有人进入。

4、通风部门必须及时将原15011回风巷的密闭打开,将里面瓦斯排除。

在贯通期间,瓦检员必须对15011回风巷预透点和15011切眼通风上山回风流的瓦斯班班进行检查。

5、当15011切眼上山离预透点剩余10米时,技术员必须准确给出巷道透窝位置,及时下达预透通知书。

施工人员必须对预透点5米范围内的支护进行加固。

6、15011切眼上山距15011回风巷剩余6米时,各班必须用2米长的钎子打探眼。

探眼在顶、底各布置2个。

7、贯通循环作业时,必须先检查15011切眼上山和15011回风巷预透点的瓦斯情况,只有当两处的瓦斯都在1%以下时,才能进行贯通作业。

8、贯通施工时,应先掘出小断面,再扩大至巷道设计断面,预防贯通时发生冒顶事故。

9、贯通后,应及时进行对贯通点的支护,防止顶板事故的发生。

对可能造成风路短路的地点必须要预先设置风门或者挡风墙,对风路及时调整,保证通风系统的合理可靠。

10、贯通后,通风部门必须及时停止风机供风,回收风筒布。

11、按预透通知进行贯通循环而未贯通时,必须停止作业,分析原因,采取措施后,方能继续进行贯通作业。

12、其它仍按《15011切眼上山掘进安全技术措施》执行。

附图主斜井副斜井副水仓主水仓泵房材料石门1#联络巷主副井联络巷副风井联络巷运输15011回风巷15012回风巷石门15011切眼贯通示意图15011运输巷联络上山15011 运输大巷15011切眼主斜井副斜井副水仓主水仓泵房材料石门1#联络巷主副井联络巷副风井联络巷运输15011回风巷15012回风巷石门15011切眼放炮警戒示意图警戒岗1及放炮点警戒岗2警戒岗315011运输巷联络上山15011 运输大巷15011切眼警戒岗4主斜井副斜井副水仓主水仓泵房材料石门1#联络巷主副井联络巷副风井联络巷运输15011回风巷15012回风巷石门15011切眼避灾路线图15011运输巷联络上山15011运输大巷15011切眼气火水气火水气火水气火水气水火规程措施贯彻学习时间地点主持人贯彻人规程措施名称参加人员签字姓名班次姓名班次规程措施会审时间地点主持人规程措施名称参加人员总工意见矿长意见生产矿长意见安全矿长意见机电矿长意见会审意见。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

P31109(断层上)切眼
贯通安全技术组织措施
施工单位:掘进二工区
施工负责:
措施编制:
编制日期:2008年1月15日
审批
技术科:
地测科:
调度部门:
机电科:
通风工区:
安检科:
分管总工:
总工程师:
会审意见
会审时间:2008年1月21日10:00
会审地点:技术科采煤组
主持人:
参加人员:
意见:
1、切眼施工距透点20米时,由地测科平峒测量组实测迎头标高,预留回巷6米平台,定坡度确保底对底掘透回巷。

2、施工单位掘至变平点后改变支护方式。

由16.3m2U型棚变为5.5m梯形棚。

3、架设5.5m梯形棚时,中柱改用ø200mm以上长度适宜的优质圆木打设,在施工过程中要经常检查,及时更换损坏的圆木。

4、贯通站岗期间,必须确保回巷正常通风,撤除透点往北的人员。

5、切眼施工距透点20米时,施工期间P31107综放工作面必须停止生产。

6、施工顺序为:贯通→处理三岔门→根据切眼中线,施工绞车窝。

7、施工期间若需放炮,按《P31109(断层上)防治煤与瓦斯突出安全技术组织措施》中放炮规定执行。

8、过老巷放水工作按2008年1月18日《P31109切眼探放P3119老巷积水工作会议纪要》的规定执行。

由地测科设计、抽采工区施工钻孔、安检科监督施工进度情况,若切眼掘至导4#前35m时,还未施工完毕探放水孔,则切眼停止掘进。

一、说明
平三采31109(断层上)切眼由掘进二工区施工,现已掘至工程平面图所示位置,至1月14 日早班还剩42m即将贯通,为确保贯通期间的安全及贯通质量,特编制此措施在施工中贯彻执行。

二、施工准备
1、施工单位准备好手镐、铲子等施工工具,贯通期间施工迎头时用。

2、施工单位准备一根2.0m长的电煤钻钎子,打探眼时用。

三、技术要求
1、贯通前,有测量部门现场进行一次复测,对迎头中线重新校核一遍,并下
达预透通知书,确保顺利贯通。

2、施工单位根据贯通通知书上实测的距离、坡度来组织施工,确保巷道底对
底贯通。

3、施工方法:手镐掘进。

4、巷道支护要求:当煤层厚度小于2.8米时或距透点只有10米时,采用梯
形棚支护直至贯通。

临时支护:采用4根长4.5m的18kg/m的轨道做前探梁配合16个吊环(按一梁四环)进行临时支护。

永久支护:采用长5.5m的梯形棚棚梁配合2.7m的梯形棚腿(带叉)进行支护,棚距500mm(中~中),对棚支护,中部按距巷道中为1.1m用带叉铁腿打双排点柱(迎头往后5m中柱采用单体支护),顶帮用菱形网铺设,板皮、半圆木、圆木穿牢接实,木楔加紧,木楔成对相反重叠加固。

四、安全组织措施
1.贯通前,班长必须每班检查迎头10m范围内的支护情况,发现顶板支护不好
的必须进行加固,加固方法为:顶帮用金属网铺设、板皮、半圆木穿牢接实,补齐拉杆,木楔加紧,木楔成对相反重叠,紧卡缆螺丝加固。

用圆木、半圆木、板皮将顶帮穿牢接实,严禁出现空帮空顶现象。

2.贯通期间必须严格按测量部门下达的预透通知书组织施工。

3.贯通距离还剩10m时,每班必须用2.0m长的钎子在迎头打探眼,探眼方位、
倾角与巷道方位、坡度一致。

附《探眼布置示意图》
4.探眼打透后,必须根据探眼的方位及时调整巷道坡度方位,确保巷道底对底,
中对中贯通。

5.贯通距离还剩10m时,必须对透点进行加固,加固方法为:采用2寸半铁管
配合ø6.5mm钢筋将梯形棚腿联锁好,每棚联锁不少于2处,顶帮用竹笆铺设、板皮、半圆木穿牢接实,打齐撑棍,木楔加紧,木楔成对相反重叠加固。

用圆木、半圆木、板皮将顶帮穿牢接实,严禁出现空帮空顶现象。

6.贯通距离还剩10m时,必须站岗。

透点严禁有人施工、逗留。

岗哨布置:设在P31109回巷透点往南10 m处;
由班长亲自组织人员站岗,迎头施工期间由班长带领1名站岗工将P31109回巷透点附近10m的所有人员全部撤到离透点往南10m外的地段布好岗哨。

布好岗位后,确认所有人员全部撤出警戒区域,安全无误后方可施工迎头。

7、站岗人员必须坚守岗位,严格执行“一岗三警戒”制度,没有得到班长的
亲自撤岗通知,不得擅自撤岗、脱岗和岗中睡觉。

8、贯通期间,施工单位验收员必须如实填报进尺,以便施工单位值班人员准
确掌握施工进尺,便于安排工作。

9、贯通期间,施工单位派干部现场指挥,确保施工安全,干部跟班安排如下:
班次
夜班早班中班
职务
干部
跟班区长
班长
10、通风工区必须在贯通前做好调整通风系统的准备工作,贯通后立即调整通风系统。

11、贯通期间,机关科室跟班安排如下:技术科、地测科跟早班,技术科跟单号,地测科跟双号,通风工区跟中班,安检科跟夜班。

12、其它措施按《P31109(断层上)切眼作业规程》、《P31109(断层上)防治煤与瓦斯突出安全技术组织措施》、《平峒31109(断层上)切眼过老巷施工安全技术组织措施》、《平峒31109(断层上)切眼处理透点安全技术组织措施》、《平峒31109(断层上)切眼边探边掘施工安全技术组织措施》规定执行。
