导座式升降脚手架技术交底资料
脚手架工程技术交底的资料

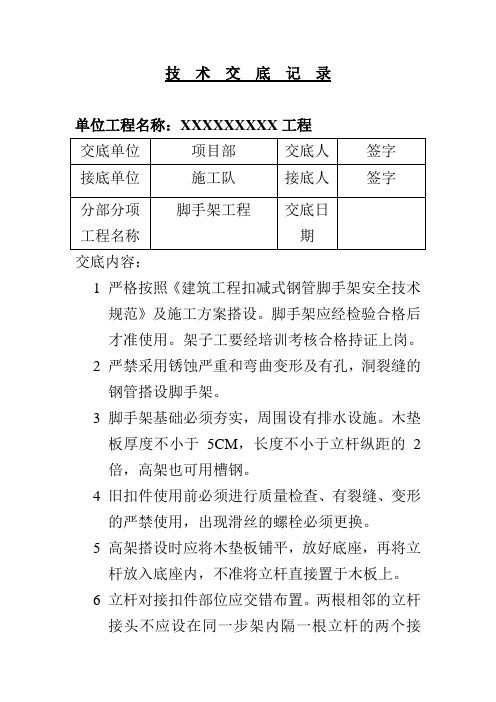

技术交底记录单位工程名称:XXXXXXXXX工程交底内容:1严格按照《建筑工程扣减式钢管脚手架安全技术规范》及施工方案搭设。
脚手架应经检验合格后才准使用。
架子工要经培训考核合格持证上岗。
2严禁采用锈蚀严重和弯曲变形及有孔,洞裂缝的钢管搭设脚手架。
3脚手架基础必须夯实,周围设有排水设施。
木垫板厚度不小于5CM,长度不小于立杆纵距的2倍,高架也可用槽钢。
4旧扣件使用前必须进行质量检查、有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
5高架搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上。
6立杆对接扣件部位应交错布置。
两根相邻的立杆接头不应设在同一步架内隔一根立杆的两个接头在高度方向部位错开的距离不易小于500毫米,各接头中心至主节点的距离不宜大于步距的1/3.7立杆接长除面层、顶步可采用搭接,其余各层步接头必须采用对接扣件连接,顶层顶步的搭接长度不应小于1米8纵向水平杆(大横杆)宜设置在立杆内侧,其长度不宜大于3跨。
9主节接点处必须设置一根横向水平杆(小横杆)、用直角扣件扣接严禁拆除。
10高度在24米以下的单双排脚手架,均必须在外侧立面两端各设置一道剪刀撑,并应由底至顶连接设置,中间各道剪刀撑之间的净距不大于15米,高度在24米以上的双排脚手架应在外侧立面整个长度和高度连续设置剪刀撑。
11脚手架必须设置纵横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200毫米处的立杆上。
一字型、开口型双排脚手架的两端均必须设横向斜撑,中间宜每隔6跨设置一道。
12作业层上的施工荷载应符合设计要求,不得超载,不得将模板支架、揽风绳、泵送混凝土和砂浆的输送管固定在脚手架上:严禁悬挂起重设备。
13拆除脚手架时,地面应设围挡和警戒标志,并派专人看守,严禁非操作人员入内,各构件配件严禁抛掷至地面。
14在脚手架施工期间,严禁拆除主节点处的纵横向水平杆和纵横向扫地件及连墙件。
15高度在24米以上的双排脚手架必须采用刚性连墙件与建筑物可靠连接。
附着式升降脚手架安全技术交底

支座
座背板必须满贴结构,穿墙螺栓采用M36加强螺栓,两端各上一个螺母;上、中、下三个支座垂直偏差累计≤20mm;
导向架
导向架与支座连接采用两根M20标准螺栓,拧紧后螺杆伸出螺母长度不少于3个丝扣。
调节顶撑
调顶撑是爬架工作状况下的重要承重构件;
销杆安装后须用8#铁丝由端头孔穿过,以防止销杆脱出;
加强升降过程中的检查:
检查架子高度变化,保持其同步性,当行程大于50mm时,停止爬升,通过点控架体调平;
检查挂葫芦的支座有无明显变形
检查电动葫芦运转是否正常,链条有无扭曲、翻链现象;
检查导轨与导向架有无刮、碰现象。
架体升降到位后,安装调节顶撑,使上下两个顶撑同时全部受力。
安装第三个支座,防止架体外倾:如果模板未及时拆除,可临时用钢管将外架与满堂架拉结
架子工
安全技术交底(二)
年月日
工程名称
分项工程
附着式升降脚手架
交底内容
预埋、支座、导向架、调节顶撑、支撑杆
预埋件
预埋件采用DN50mmPVC管,预埋件应与钢筋用铁丝绑牢,防止错位;
合模前,要检查管的两端是否封严,有无错位,不合格须调整;
保证水平标高由楼板下反100m,由导轨中心左、右各反105mm,临近两层垂直偏差不大于20mm;
接头部位偏差≤2mm。
为了提升、下降平稳,导轨槽内必须涂抹黄油。
三、底部桁架
底部桁架是重要的承重构件之一;组对完毕后将其垂直、水平度调整合格后,拧紧所有连
接螺栓。
悬挑部位端头应以主框架为中心里外成对称设置斜拉杆,其夹角≥45°。扣件拧紧力矩控
制在40-60N.m。
内排应以主框架为中心对称设置斜拉杆,防止架体下
附着式升降脚手架安装、拆卸施工方案以及技术交底

附着式升降脚手架安装、拆卸施工方案脚手架施工方案审批表目录第一章编制依据 (1)第二章工程概况 (1)第三章TS-01型附着式升降脚手架简介 (1)第一节 TS-01型附着式升降脚手架简介 (1)第二节架体构成 (2)第三节防坠装置简介 (2)第四节架体工艺参数 (4)第四章施工部署 (4)第一节安全管理目标 (4)第二节项目管理组织机构 (4)第三节职责划分 (5)第四节升降架布置 (6)第五节升降架作业计划及资源投入 (7)第六节同步升降 (9)第五章TS-01型附着式升降架施工工艺 (9)第一节升降架的组装 (9)第二节 TS-01型附着式升降架的升降 (14)第三节升降架的使用与维护 (16)第四节防坠装置管理 (16)第五节升降架的拆除 (17)第六节特殊部位施工方案 (18)第六章防电、防雷措施 (19)第一节防电措施 (19)第二节防雷措施 (19)第七章质量、安全保证措施 (20)第八章升降架安全生产十大注意事项 (21)附图:01 航运交易市场南侧地块改造项目A座附着式升降脚手架平面布置图02 附着式升降脚手架立面图03 导向座附着方式04 升降架经过塔吊附臂处做法图05 大模板支护示意图06 翻板做法07 升降架电气控制电路图附表:01 附着式升降架施工验收表02 升降架每次升(降)作业前检查记录03 升降架每次升(降)作业申请表04 升降架升(降)完成后验收交接记录第一章编制依据1. 《中华人民共和国建筑法》;2. 《中华人民共和国安全生产法》;3. 《建设工程安全生产管理条例》;4. 《建筑施工安全检查标准》(JGJ59-99);5. 《建筑施工附着升降脚手架管理暂行规定》(建建[2000]230号);6. 《附着升降脚手架》(Q/STC001-2002);7. 《航运交易市场南侧地块改造项目A座施工图》(电子版)。
第二章工程概况航运交易市场南侧地块改造项目A座,框架剪力墙结构,3-25层层高3.9米,26层层高5.1米,27-34层层高4.0米,35、36层层高4.6米。
移动式脚手架安全技术交底范本模板

一、交底目的为确保施工现场移动式脚手架的安全使用,预防事故发生,提高施工人员的安全意识,现将移动式脚手架的安全技术要求进行交底。
二、交底对象所有参与移动式脚手架搭设、使用、拆除的施工人员及管理人员。
三、交底内容1. 脚手架基本知识- 移动式脚手架的定义、类型及特点。
- 脚手架的构造组成,包括立杆、横杆、斜撑、剪刀撑、脚手板、防护栏杆等。
2. 脚手架搭设要求- 脚手架搭设前,应进行安全技术交底,明确搭设要求。
- 搭设脚手架应由持有特种作业证的工人负责,并严格按照施工方案进行。
- 脚手架基础应坚实平整,立杆应垂直,横杆应水平,斜撑、剪刀撑应与立杆连接牢固。
- 脚手架高度超过一定标准时,应设置支杆和剪刀撑,确保稳定性。
- 脚手架搭设完成后,应进行验收,合格后方可投入使用。
3. 脚手架使用要求- 脚手架使用过程中,严禁超载,人员、材料等荷载不得超过设计荷载。
- 脚手架上严禁堆放易燃、易爆、有毒等危险物品。
- 严禁在脚手架上进行电焊、气割等高温作业。
- 脚手架上作业人员必须佩戴安全帽、安全带等防护用品。
- 脚手架内外两侧应设置防护栏杆,防止坠落。
- 脚手架斜道应设置防滑条,确保行走安全。
4. 脚手架拆除要求- 脚手架拆除应由专人负责,并严格按照拆除方案进行。
- 拆除过程中,应逐层拆除,不得同时拆除多层。
- 拆除时,应先拆除脚手板、防护栏杆等,再拆除立杆、横杆等。
- 拆除过程中,应设置警戒区,防止人员误入。
5. 安全注意事项- 脚手架搭设、使用、拆除过程中,应密切关注天气变化,遇大风、雨、雪等恶劣天气,应停止作业。
- 脚手架周围应设置警示标志,防止人员误入。
- 施工现场应加强安全巡查,及时发现并消除安全隐患。
四、交底人(此处填写交底人姓名及职务)五、被交底人(此处填写被交底人姓名及职务)六、日期(此处填写交底日期)七、附件1. 移动式脚手架安全技术规范2. 脚手架搭设、使用、拆除方案八、注意事项1. 本交底范本仅供参考,具体施工要求应以相关规范和施工方案为准。
导向座脚手架安全技术交底 3 受教育者名单0

签名
性别
年龄
籍贯
序号
签名
性别
年龄
籍贯
1
16
2
17
3
18
4
19
5
20
6
21
7
22
8
23
9
24
10
25
11261227源自132814
29
15
30
(导向升降脚手架)安全技术交底接受交底者名单

工程名称:锦华曦城工种:提升架班组第1页第2页
交底人
交底时间
审核人
接受安全交底单位
交底部位
安全交底内容
1导座式升降脚手架升降时,必须卸除升降脚手架上非设计荷载,非操作人员必须撤离,操作人员也应尽量站在建筑物内进行操作或观察。2导座式升降脚手架每次升降前应取得升降许可证和得到土建施工员的正式通知后方可进行。3每组升降脚手架的几个主框架的升降速度应力求一致,相临主框架的升降高差小于等于30mm。4升降脚手架升降过程中,每一提升装置及每跨均应有人监视观察,并保持相互可靠联络。5升降脚手架升降过程中,如遇到刮卡或拉力突增、减等情况,应立即停止升降,查明原因并排队故障后方可继续升降。6升降脚手架升降到所需高度后,操作人员应密切配合,尽快将升降脚手架与建筑物结构附着固定并校正导轨垂直度,升降脚手架恢复到升降前的状态后方能松掉提升设备,否则操作人员严禁离去。7不允许夜间进行升降脚手架的升降操作。8附着支撑固定导向座与建筑结构之间连接螺栓应拧紧,紧至该附着支撑无晃动为止,垫片应符合要求且垫好。9升降完成后应立即对该组架进行检查验收,经检查验收取得准用证后方可使用。
4、导座式升降脚手架

4、导座式升降脚⼿架导座式升降脚⼿架4、导座式升降脚⼿架导座式升降脚⼿架属于附着升降脚⼿架,是⼀种新型⾼层建筑外脚⼿架,可满⾜主体施⼯、外装饰施⼯要求。
⼀次安装多次升降使⽤,减少垂直运输设备压⼒,可节约钢材60%,节约投资40%。
适⽤建筑不同层⾼、外形施⼯。
零部件标准化,模数化,可多次周转使⽤。
就本⼯程⽽⾔,采⽤此脚⼿架,⽐普通双排脚⼿架节约378422元,⽐挑架节约37101元,相⽐最经济。
⼀、导座式升降架概况升降脚⼿架结构主要由导轨主框架、⽔平⽀承框架、附墙导向座、提升设备、防坠装置等组成。
①、导轨主框架导轨主框架由导轨和竖向桁架构成,并成⼀个整体。
②、⽔平⽀承框架⽔平⽀承框架由定型焊接的标准节和可调连杆组装⽽成,⽀承框架的⽔平、竖直四个⾯都是由杆件组成的成型桁架。
⽀承框架通过螺栓安装在架体的底部。
③、附墙导向座附墙导向件由固定导向座和可调动的导向滚轮座组成,固定导向座通过穿墙螺栓与结构混凝⼟固定,固定导向座可在⽔平⽅向微调,以适应预留孔垂线⽅向的误差,滚轮座通过螺栓固定在固定导向座腰形槽上,可在前后⽅向调节与结构表⾯的距离,导向滚轮座有四个滚轮,导轨的“T”型翼缘的两根⽴杆插在导向滚轮座中,四个滚轮分别约束着导轨翼缘⽴杆,形成滚动滑套连接。
④、提升设备与吊挂件提升设备由电动葫芦和吊挂件钢丝绳组成,通过吊挂件固定在建筑结构上,形成独⽴的提升体系。
⑤、摆针式防坠装置本装置是⼀种⽤于升降脚⼿架、升降机等⾼空坠落的摆针式防坠装置。
⽬前,施⼯⽤升降脚⼿架、升降机等设备,在使⽤或升降运⾏过程中,有的⽆防坠安全装置,有的安全装置容易失效或成本较⼤,⼀旦发⽣意外,很容易造成⾼空坠落⽽发⽣重⼤⼈员和设备事故。
摆针式防坠装置是⼀种适⽤于格构轨道或具有类似结构的升降脚⼿架升降机等⾼空坠落的以速度变化为信号,机械⾃动卡阻式防坠器,其主要技术特征为:摆针通过摆针轴与固定在导座上的轴座相连接,摆针弹簧的两端分别连接在摆针与轴座上,导座与由连接杆和竖向⽴杆构成的导轨之间为滑套连接。
脚手架工程技术交底
脚手架工程技术交底一、概述脚手架工程是指在建筑施工过程中,为了方便施工人员进行高空作业而搭建的临时性支撑结构。
本文将对脚手架工程的技术交底进行详细说明,包括脚手架的搭建原理、安全要求、施工流程等内容。
二、脚手架搭建原理1. 脚手架的分类脚手架按材料可分为钢管脚手架、扣件脚手架和木质脚手架等。
根据使用方式,脚手架又可分为立杆式脚手架、悬挑式脚手架和悬挂式脚手架等。
2. 脚手架的组成部分脚手架主要由立杆、横杆、纵杆、斜杆、连接件、基础支撑和安全设施等组成。
其中,立杆是脚手架的主要承重构件,横杆和纵杆用于连接和支撑立杆,斜杆用于增强脚手架的稳定性。
3. 脚手架的搭建步骤(1)确定脚手架的基础支撑位置,确保地基坚实平整。
(2)根据设计要求,选择合适的脚手架材料和规格。
(3)按照设计图纸和搭建方案,依次安装立杆、横杆、纵杆和斜杆。
(4)增加水平支撑和斜撑,提高脚手架的稳定性。
(5)检查脚手架的安装质量,确保各个部件连接牢固,无松动现象。
三、脚手架工程的安全要求1. 脚手架的承重能力脚手架的承重能力应符合设计要求,并进行必要的验收。
在使用过程中,应注意控制脚手架的荷载,避免超载。
2. 脚手架的稳定性脚手架应具有足够的稳定性,避免倾倒和坍塌。
在搭建过程中,应加强水平支撑和斜撑的设置,确保脚手架的稳定性。
3. 脚手架的防护措施脚手架应设置安全护栏、脚手板和安全网等防护设施,确保工人的人身安全。
同时,脚手架的通道应保持畅通,避免杂物堆放和阻塞。
4. 脚手架的定期检查脚手架在使用过程中应进行定期检查和维护,发现问题及时修复。
检查内容包括脚手架的连接件是否松动、脚手板是否破损、安全护栏是否完好等。
四、脚手架工程的施工流程1. 施工准备(1)制定脚手架搭建方案和施工计划。
(2)准备所需的脚手架材料和工具设备。
(3)组织施工人员进行安全教育和技术培训。
2. 脚手架搭建(1)根据设计要求和搭建方案,进行脚手架的搭建。
(2)严格按照搭建步骤进行操作,确保脚手架的稳定性和安全性。
导座式升降式脚手架PPT
K1HFT2X K1HF2X
工程名称: BLK.48
升降架架体杆件平面布置图
深圳市特辰升降架工程有限公司
Tel:86-755-82197935 Fax:86-755-82193105 http://www.ctc-
K1HFT1(40) K1HFT1E(7,15,23,31,37) K1HF1B(4,10,18,26,34) K1HF1A(3,8,9,16,17,24,25,32,33,38,39) K1HF1(2)
防坠状态时位置
下降时摆针刚脱 开复位前位置
上升时摆针刚脱 开复位前位置
防坠装置防坠原理图
防摆针反转压 入定位孔位置
转轮式防坠装置构造图
附墙连接、承载 导向
防倾
防坠装置
转轮式防坠装置构造图
8、防倾装置构造、原理
上部附墙 固定导向座
导轨主框架
下部附墙 固定导向座
附墙固定导向座起附墙固定、升降导向、使用 及升降时防倾作用,上下固定导向座起防倾作 用,二个固定导向座距离大于等于2.8米。
高层建筑导座式升降脚手架
深圳市特辰科技股份有限公司
目录
一、升降脚手架的原理及构造 二、升降脚手架的附着方式 三、升降脚手架的特点 四、施工方案布置介绍 五、施工安全要求
六、施工要点
Company Logo
升 降 脚 手 架 升 降 外 景
1. 升降脚手架的基本情况
1.1什么是升降脚手架? 高层建筑可升降式
51-1101-01
K1HF1F(12,13,20,21,28,29) K1HF1D(6,14,22,30,36) K1HF1C(5,11,19,27,35) PART LAYOUT PLAN
K3F2
附着升降脚手架安全使用技术交底模板
附着升降脚手架安全使用技术交底1.在使用进程中,脚手架上的施工荷载必须符合设计规定,严禁超载,严禁放置影响局部杆件安全的集中荷载,建筑渣滓应及时清理。
2.脚手架只能作为操作架,不得作为施工外模板的支模架。
3.使用进程中,禁止进行下列违章作业;4.使用进程中,应以一个月为周期,按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规程》第6.4.1条中1、2、3、7的要求作安全检讨,不合格部位应立刻整改。
5.脚手架在空中临时停用时,应以一个月为周期,按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规程》第6.4.1条中1、2、3、7的要求进行检讨,不合格部位立刻整改。
6.脚手架在空中停用时间超越一个月后或遇六级以上(包括六级)大风后复工时,应按(DGJ 08-905-99)《建筑施工附着升降脚手架安全技术规范》第6.4.1条的要求进行检讨,检讨合格后方能投入使用。
施工现场安全施工注意事项1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。
2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。
4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。
不许私自用火,严禁酒后操作。
5、穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。
6、穿硬底鞋不得进行登高作业。
7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 导座式升降脚手架技术交底资料目录 1、操作工人要求: ........................................ 2 2、安全教育、技术交底 .................................... 2 3、构配件检查验收 ........................................ 2 4、安装辅助架的搭设及搭设要求: .......................... 2 5、预留孔埋设 ............................................ 3 6、安装水平支承框架 ...................................... 4 7、吊装导轨主框架 ........................................ 5 8、组装架体 .............................................. 5 9、安装附墙固定导向座 ................................... 10 10、安装提升下吊挂件 .................................... 12
11、安装控制系统 ........................................ 13 12、升降操作 ............................................ 14 13、升降架的使用和维护保养 .............................. 16 14、防电措施 ............................................ 17 15、防雷措施 ............................................ 17 16、升降架的拆除 ........................................ 18 2
导座式升降脚手架技术交底资料 1、操作工人要求: 凡从事导座式升降脚手架操作的人员,必须经安全技术交底和工艺技术培训,考试考核合格后,方可上岗操作。患有不适宜高空作业病的人员或酒后人员,不得上岗操作。所有操作工人、升降架现场管理人员都必须穿有特辰标志的工作服、佩戴有特辰标志的安全帽、操作时挂安全带,且必须高挂低用。
2、安全教育、技术交底 三级安全教育、技术交底及签字现场应照像,现场应人手一本“特辰升降架安全管理资料汇编”,签字现场、签字表、“特辰升降架安全管理资料汇编”等都要有特写镜头;
3、构配件检查验收 升降架构配件进场后的检查验收、数量核对及办理交接签收手续全过程应照像,检查验收时应准备好检验量具:如卷尺、直尺、游标卡尺等,数量核对安全教育、技术交底录,并办理交接签收手续;普通脚手架架料选择,包括:钢管、扣件、脚手板、踢脚板、安全网等;
4、安装辅助架的搭设及搭设要求: 4.1、升降架安装时,有硬平台时直接在该平台上安装升降架,如无硬平台且架体底部悬空高度若超过1900mm时,其下方应搭设安装辅助架; 4.2、安装辅助架地基应按《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130)的要求进行夯实,钢管底部垫50×100×L(长)的木枋或槽钢,并设置扫地杆。 4.3、安装辅助架搭设尺寸:内侧大横杆中心离墙300毫米,外侧大横杆中心离墙1450~1500毫米,架体步高≤1800毫米,立杆纵距≤1800毫米。 4.4、安装辅助架搭设高度超过二步架时,每二步架应设置连墙件,连墙件水平间距应小于6000毫米,且架体外侧应设置剪刀撑杆和斜撑杆进行加强加固,保证操作平台有足够的承载能力。 3
4.5、安装辅助架顶部搭设升降架的那步架的内外大横杆应找平,保证高差小于20毫米,小横杆搭设在大横杆上方,间距可为600毫米。
5、预留孔埋设 5.1、在安装水平支承框架的同时可进行底部固定导向座安装孔的预留。 5.2、预留注意事项: 5.2.1、所有预留孔位置应按施工方案机位位置预留; 5.2.2、所有预留管必须与主体结构上钢筋挷扎牢固,管两端应用胶布封口,预留孔必须与建筑结构端面垂直。 5.2.3、固定导向座穿墙螺杆孔洞的预留位置,一般在该层结构板底标高下70mm,在结构梁上或剪力墙上预埋塑料管,塑料管内径选择Φ32 。
5.2.4、固定导向座预埋时根据建筑结构以下几种情况进行(图一~图六) ,图三、图六结构情况时需披图预留二个孔,以便安装三角铁件和钢制可调斜拉杆卸荷结构:
图一图二
图三
图五图四图六 4
5.2.5、随着主体上升,上面各层也应同样预埋,且应保证与下面各层预留孔的垂直偏差小于20毫米。 5.2.6、当主体施工至标准层第三层时,开始预埋吊挂件穿墙螺杆孔洞塑料管,预埋方法按图七~图十二几种情况进行,图九、图十二结构处需预留二个孔,以便安装三角铁件和吊挂件及斜拉卸荷结构,且在附墙固定导向座预埋孔处向左或向右偏移约350毫米,预留孔左右位移误差应小于50毫米,预留孔必须与建筑结构端面垂直。
6、安装水平支承框架 6.1、水平支承框架A、B片按设计图纸拼接,内侧水平支承框架钢管内侧与主体砼间距438mm,内立杆内侧离墙438mm,内外侧框架间距838mm。 6.2、不能安装水平支承框架处可用短钢管连接并予以加强。水平支
图七图十二图八图九图十图十一 5
承框架安装好要横向拉通线保证平直,水平高差小于20毫米。 7、吊装导轨主框架 7.1、首先将下部待安装的二个附墙固定导向座穿套在导轨上,在附墙固定导向座处的导轨上下方用扣件扣牢使附墙固定导向座固定在导轨上。 7.2、根椐施工方案中机位平面图位置吊装导轨主框架,注意起吊点位置尽量能使导轨主框架垂直下放,导轨主框架下放到位后应立即与水平支承框架连接好,校正两个方向垂直度后立即在两侧搭设支撑,导轨主框架中上部与建筑结构连接使导轨主框架定位固定好。 7.3、依次按6.1条要求吊装相邻机位处的导轨主框架并定位固定好,立即搭设第三、四步架的大横杆,使每榀导轨主框架横向连接起来。 7.4、按《建筑施工扣件式钢管脚手架安全技术规范》的要求搭设二步架供主体结构施工用。
8、组装架体 8.1、随着主体工程的施工进度,逐跨组装立杆、大、小横杆、铺脚手板,挂安全网,先搭设二步(或三步)架体供主体施工使用。架体搭设随着主体的上升而逐步向上搭设,始终保证超过操作层一步架。 6
8.2、组装顺序:立杆 大横杆 小横杆 剪刀撑 脚手板 安装提升下吊点 踢脚板 安全网 底层密封板。详见下图所示。
8.3、架体构架搭设原则: 架体构架搭设原则上立杆纵距1800 mm,立杆横距900 mm,步高1900 mm,内侧立杆与水平支承框架立杆用三个旋转扣件挷接,外侧立杆与水平支承框架立杆对接;底部4步架的小横杆长约1100 mm,内挑大横杆离主体结构外端面300 mm,4步架以上的小横杆长约1100 mm,内挑大横杆离主体结构外端面350 mm;组与组之间的间距约为300 mm;在每一步架的架体外侧必须设置防护栏杆(高度1000 mm)和踢脚板(高度200 mm)及安全网(满挂);底步架必须全密封,密封板与主体结构间设置密封翻板(有特殊要求时可再在第4步架设置密封板和密封翻板);剪刀撑从底搭设到顶,与水平横杆的夹角≥45°,剪刀撑与所有立杆相交外均须用扣件扣牢,剪刀撑搭接长度≥600 mm,且每一搭接处不小于4个扣件。 8.4、架体构架搭设要求: 8.4.1、立杆接头宜采用对接,对接扣件应交错布置,两个相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不少于500 mm;各接头的中心距主节点的距离小于步距的1/3。 7
8.4.2、架体端部悬挑长度原则上≤2m,特殊情况>2m时,应加搭人字斜拉杆二根二步架,其水平夹角应≥45°。 8.4.3、当采用钢脚手板时,大横杆与填心杆应设于小横杆上面,当采用木、竹串片脚手板时大横杆应设于小横杆之下,并且每块竹串片脚手板应设铺设在不少于三根小横杆上,大横杆设在立杆内侧,并采用直角扣件与立杆扣紧;对接接头应交错布置,不应设在同步、同跨内,相邻接头水平错开距离应大于等于500 mm,并应避免设在大横杆的跨中;搭接时搭接接头长度不小于1000 mm,并应等距设置3个旋转扣件固定。 8.4.4、各杆件的安装要求为:大横杆水平中心线最大偏差应不大于20 mm,立杆总高垂直度偏差不大于15 mm;每步架的大横杆、小横杆以及内外立杆均应在同一水平面或垂直面上,不得有高低不平,里外混杂情况。 8.4.5、扣件拧紧力矩应控制在40~60N·m之间。扣件盖板边缘至杆端的距离应大于100 mm,但靠建筑物侧的小横杆伸出长度可为50 mm。 8.4.6、当采用钢、木、竹串片脚手板时,每一主节点处必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,操作层上非主节点处的小横杆宜根据支承脚手板的需要等间距设置。 8.4.7、脚手板的铺设: 脚手板是外架主要施工场所,要求铺设整齐,美观、牢固,特别是锈(腐)蚀比较严重的材料杜绝使用。铺设要求:在架体内挑横杆完善后,开始铺设脚手板,要求第二到第四步架离结构面200 mm,五步至八步离结构面350~400 mm,脚手板与横杆应用铁丝绑扎牢固,边缘平齐一条线。同时因脚手板在长期使用过程中,常受到砂浆的腐蚀,应派专人检修,发现松动、探头应及时更换恢复。 8.4.7、搭设剪刀撑的要求:架体外立面必须沿全高设置剪刀撑,剪刀撑跨度不大于6000 mm,其水平夹角为45~60度,并将竖向主框架、水平支承框架、架体构架连成一体,相邻剪刀撑须平行布置;剪刀撑与架体构架的立杆相交处用旋转扣件扣牢;剪刀撑钢管的接长接点,不宜用插口式或对接扣件,应采用搭接方法,搭接长度不小于600 mm,并采用四只旋转扣件锁紧。 8.4.8、安全网的绑扎:安全网是外架防护重点之一,其张挂应严格按要求规范执行,且应杜绝劣质材料的使用,具体要求:上下水平绷紧,与每步架底部应搭接严密,做到不留空隙,平整、美观;横向搭接
