风机吊装监理实施细则

合集下载

风力发电机塔筒吊装工程专业监理实施细则

风力发电机塔筒吊装工程专业监理实施细则

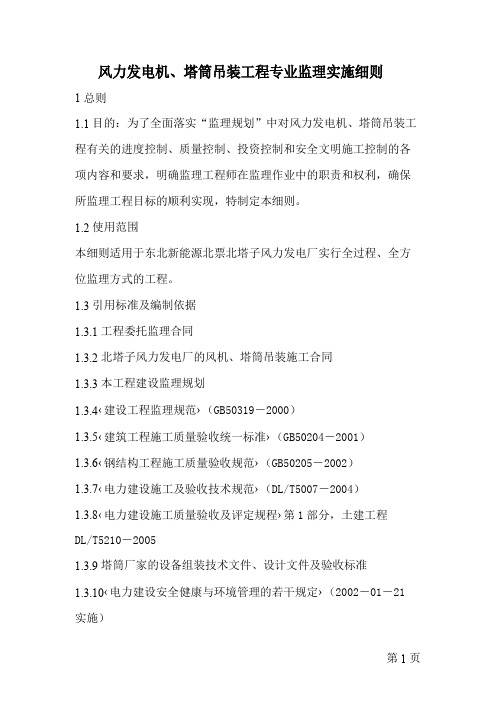

风力发电机、塔筒吊装工程专业监理实施细则1总则1.1目的:为了全面落实“监理规划”中对风力发电机、塔筒吊装工程有关的进度控制、质量控制、投资控制和安全文明施工控制的各项内容和要求,明确监理工程师在监理作业中的职责和权利,确保所监理工程目标的顺利实现,特制定本细则。

1.2使用范围本细则适用于东北新能源北票北塔子风力发电厂实行全过程、全方位监理方式的工程。

1.3引用标准及编制依据1.3.1工程委托监理合同1.3.2北塔子风力发电厂的风机、塔筒吊装施工合同1.3.3本工程建设监理规划1.3.4‹建设工程监理规范›(GB50319-2000)1.3.5‹建筑工程施工质量验收统一标准›(GB50204-2001)1.3.6‹钢结构工程施工质量验收规范›(GB50205-2002)1.3.7‹电力建设施工及验收技术规范›(DL/T5007-2004)1.3.8‹电力建设施工质量验收及评定规程›第1部分,土建工程DL/T5210-20051.3.9塔筒厂家的设备组装技术文件、设计文件及验收标准1.3.10‹电力建设安全健康与环境管理的若干规定›(2002-01-21实施)1.3.11‹风力发电场项目建设工程验收规范›(DL/5191-2004)1.3.12‹建设工程项目管理规范›(GB50326-2001)1.3.13‹建设工程文件归档整理规范›(GB/T50328-2001)1.3.14‹特种设备安全监察条例›2内容及要求2.1工程概况:东北新能源北票北塔子风力发电厂一期工程安装1500千瓦风力发电机组33台,总装机容量为4.95万千瓦,一期工程于2007年10月开工,造价人才网计划于2008年10月1日并网发电。

2.2工程参建单位(1)、建设单位:中电投东北新能源发展有限公司(2)、设计单位:辽宁电力勘察设计院(3)、监理单位:黑龙江润华电力工程项目管理有限公司(4)、施工单位:辽宁安泰电力建设有限公司、中国石化集团第四建设公司、东北送变电公司3.监理范围,监理目标及主要工作内容3.1监理范围3.1.1监理工程范围:风机、塔筒吊装、组装全过程监控(1)、在施工单位进驻现场施工之前,首先审查施工单位的资质是否合格,技术力量能否满足现场施工需要,特殊工种是否持证上岗,特种工种资质是否在有效期,经过三级教育考试合格者方可进场,审查施工单位的机械力量能否满足施工现场需要,机械设备完好率怎样及吊车的负荷试验报告。

14监理实施细则(风机工程安装)(2020-17)

14监理实施细则(风机工程安装)(2020-17)

某工程项目监理实施细则(风机工程安装)2020年8月实施某监理公司某工程监理部1、工程概况某位于哈密市东南约100km。

布置共计100台风电机组,采用一台风电机配备一台升压变压器的方式。

2、监理工作范围2.1风叶组装2.2叶轮安装2.3塔筒吊装2.4机舱吊装3、监理工作内容自开工直至竣工验收为止的全过程质量控制、进度控制、安全控制、信息管理以及协调各有关方面关系等。

4、监理依据项目法人与监理公司签订的工程项目监理合同。

项目法人与承包商签订的合同及有关附件。

设计文件(正式施工图及说明等)。

施工过程的相关文件(包括工程设计变更、工程技术联络单、协调会议纪要及其它有关工程技术商定实施的条款)。

《风力发电机组装配和安装规范》GB/T 19568-2004;项目法人及上级机关对本工程所发的文件;本工程项目监理规划。

5、监理工作目标5.1 质量控制目标:单位工程合格率100%;调试项目合格率100%5.2安全控制目标:现场安全文明施工状况良好,达到中国大唐集团公司工程建设安全文明样板工地考核达到优良及以上标准,实现人身死亡事故“零目标”,确保不发生以下事故:⑴重大人身伤亡事故;⑵重大机械设备事故;⑶重大火灾事故;⑷重大交通事故;⑸严重环境污染事故和重大垮塌事故。

6、主要监理方法和措施6.1 质量监理方法及措施6.1.1 施工前控制方法及措施(事前控制)6.1.1.1 审查施工承包商提出的施工组织设计,审查施工作业指导书,对质量保证措施和施工进度安排等是否满足要求,提出监理意见;6.1.1.2 核查施工承包商的施工技术力量及管理体系,机具装备是否满足工程施工需要;6.1.1.3 核查施工承包商的质保体系和质量管理制度,包括特殊工种和质检人员持证上岗的资质、计量器具和测量仪器的检验合格证等;6.1.1.4检查工程所用的原材料、半成品的质量,要求手续齐全,有材质单及出厂合格证明,并按规定要求进行复验,核查复验报告;6.1.2 施工过程中控制方法及措施(事中控制)6.1.2.1控制原则:对关键部位、关键工序实施全过程质量监督,通过控制关键工序(或分项)以保证关键部位和分部工程整体质量。

风电吊装工程监理细则

风电吊装工程监理细则

风电吊装工程监理细则一、前言风电吊装工程是风力发电场建设的重要环节之一,关系到风电场的后期发电效益,也是风电场建设成本的关键点之一。

为了加强风电吊装工程的管理和监督,保证吊装工程的安全、高效、质量稳定,现制定本监理细则。

二、监理任务风电吊装工程监理的任务如下:1.监督和检查吊装作业的合法性、合规性。

2.督促施工单位认真执行各项安全规定和施工规范。

3.监督并控制吊装作业的时间和质量进度。

4.检查施工单位对吊装的设备、材料等物资的质量以及施工单位的资质是否符合要求。

5.要求施工单位及时进行各种记录,保留相关资料,跟踪整个吊装过程,形成记录和报表,以备后续查阅。

6.对施工单位进行考核评估,促进施工单位优化管理,提高吊装施工单位的质量管理水平。

三、监理职责风电吊装工程监理的职责包括:1.对吊装设计方案进行审核,审查吊装方案中的安全、经济、技术、合规等要求是否符合国家规定,避免吊装作业过程中出现问题。

2.对施工单位的吊装计划、组织、施工方案等进行审查。

3.对施工现场进行巡查,检查吊装设备、吊装材料等及其质量是否符合要求,停止存在风险的吊装方案。

4.对施工单位的质量管理体系进行评估,提供合理化的建议。

5.检查施工单位对安全生产、职业健康、环境保护的管理措施是否有效。

6.对施工单位提供咨询、技术指导等方面的支持。

四、监理方式风电吊装工程监理采用现场监督、现场检验等方式,实施监视和监理。

具体包括:1.对施工单位的吊装设备、船舶、起重机等的资格、资质、清单进行核对和查验。

2.对施工单位的质量管理体系、质量手册、收集整理及报送各类质量数据资料的规章制度进行审核。

3.检查施工单位吊装作业的施工标准、施工规范是否符合国家标准及风电场实际执行要求。

4.根据吊装施工单位的施工计划、作业进度等情况制定吊装施工计划。

五、监理要求1.严格按照监理合同、现场监督计划和监理程序执行工作。

2.联络良好,与施工单位及业主单位保持沟通。

3.按照委托方的要求撰写监理报告和文件。

风机安装工程监理实施细则

风机安装工程监理实施细则

天润崇义龙归49.5MW风电场工程风机吊装监理实施细则风机吊装监理实施细则编制:年月日审核:年月日批准:年月日中外天利(北京)工程管理咨询有限公司崇义龙归风电场工程监理部2018年4月天润崇义龙归49.5MW风电场工程风机吊装监理实施细则目录一、监理依据 (1)二、监理工作控制要点及目标值 (1)三、监理工作方法及措施 (2)四、主要分项工程的施工方案 (3)五、工程验收 (6)六、监理工作制度 (6)一、监理依据1、工程“监理规划”。

2、本工程“监理委托合同”。

3、本工程项目法人与承包单位签订的“施工合同”。

4、本工程批准的设计文件及政府、上级批准的工程建设文件。

5、国家和地方政府有关工程建设方面的法律、法规及政策规定等。

6、国家及国家电力公司颁发的现行施工验收规范、技术规程和质量验评标准等(包括达标投产考核指标)。

7、由风机厂家提供的产品说明书及安装工作指导书。

8、施工过程中设计、承包单位、项目法人及上级单位对本工程所发出的文件(包括设计修改通知单、施工图会审、交底纪要及项目法人对本工程提出的要求)。

二、监理工作的控制要点及目标值(一)监理工作的目标值1、竣工验收项目全部达到合格标准;2、单位工程优良品率达到85%及以上;3、竣工资料规范、完整、齐全。

(二)监理工作的控制要点注:表中“√”为监理师到位监控点。

三、监理工作的方法及措施(一)施工准备阶段1、协助助业主向承包单位进行下列工作交接。

(1)控制高程点及引进资料。

(2)其他承包商需了解的情况。

2、审查承包商提交的施工组织设计。

(二)质量保证措施1、由于风机连接方式为螺栓连接,因此控制螺栓连接力矩为主要控制点。

2、严格控制基础环上法兰的平面度,小于2mm。

3、由于安装时接合面为齿合,因此安装时要轻、巧。

4、进入现场设备为成品,因此加强成品保护应作为质量控制要点,如吊装时、设备组合时加垫软性制品,防止损坏、碰伤设备表面、安装前必须对设备进行清洗。

风力发电机塔筒吊装工程专业监理实施细则

风力发电机塔筒吊装工程专业监理实施细则

风力发电机塔筒吊装工程专业监理实施细则前言随着环保意识的增强和能源结构的调整,风力发电已成为当今世界可再生能源的重要来源之一。

在风力发电场的建设过程中,风力发电机塔筒吊装工程是一个非常关键的环节,具有较高的风险和安全风险。

为确保风力发电机塔筒吊装工程的质量和安全,需要进行专业监理,下文将从监理人员的角度,就风力发电机塔筒吊装工程专业监理实施细则进行详细阐述。

监理人员的职责1.风力发电机塔筒吊装工程的专业监理人员应当具有丰富的工程施工管理经验和相关专业理论知识,熟悉风力发电机塔筒吊装工程的施工工艺和检验验收标准,对施工现场的安全生产管理具有丰富的经验和实践。

2.监理人员应根据施工现场的实际情况和设计文件的要求,编制详细的监理计划和施工方案,提出合理化建议,并与施工单位进行充分的沟通和协调。

3.在风力发电机塔筒吊装工程施工过程中,监理人员应严格按照监理计划和施工方案进行检查和监督,及时发现和纠正工程质量问题和安全隐患。

4.监理人员应具备较强的沟通协调能力和安全意识,确保的施工现场的安全和协调。

施工现场的质量管理1.监理人员应到施工现场检查施工材料的质量情况,审核验收报告和质量证明文件,及时发现和纠正材料质量问题。

2.监理人员应对施工过程中的检验和验收过程进行严格的监督,核对检验结果和验收报告,确保施工质量符合设计文件的要求。

3.监理人员应实时监测和检查巨型起重机的安全状况和操作程序,确保巨型起重机在吊装过程中的稳定性和可靠性。

4.监理人员应根据设计文件的要求,检查风力发电机塔筒的预制过程和吊装安装过程,并记录吊装过程中的脚手架、安全线、警示标识等质量问题。

施工现场的安全管理1.监理人员应对施工现场的安全状况进行全面的检查和监督,确保巨型起重机、吊钩、滑轮、钢丝绳等吊装设备稳定、可靠,并严格实行防风、防雷等安全措施。

2.监理人员应检查施工现场的安全管理制度和现场防护措施,监督现场的安全生产管理和安全教育培训,切实做好安全防护措施。

风电机组设备安装工程监理细则

风电机组设备安装工程监理细则

风电机组设备安装工程监理细则一、引言风电机组设备安装工程是风电项目建设的重要环节,监理工作的严谨与规范对于保证项目顺利进行、设备安全运行至关重要。

本文将就风电机组设备安装工程监理的细则进行详细阐述,旨在为相关从业人员提供指导和参考。

二、监理人员的资质和职责1. 监理人员资质要求:监理人员应拥有相关专业背景,并具备监理岗位要求的必备专业技能和知识。

此外,监理人员应持有国家相关部门颁发的监理证书,以确保具备合法行使监理职权的资质。

2. 监理人员职责:(1)检查风电机组设备的施工图纸、质量检测报告和相关合同文件,确保施工过程符合设计要求和相关标准,同时与施工单位及时沟通交流;(2)监督施工现场的施工过程,对设备安装质量进行全面控制和监督,发现问题及时提出整改要求,并记录相关情况;(3)协助工程管理人员组织验收工作,对竣工的风电机组设备进行全面检查,确保设备安装达到预期目标;(4)撰写监理报告,记录工程进展情况及存在的问题,并提出改进建议。

三、风电机组设备安装工程监理的主要内容1. 设备安装前的准备工作:(1)监理人员应参与风电机组设备的选型和技术评估,对供应商提供的产品进行审核,并与施工单位共同制定施工方案;(2)检查并审核设备的生产许可证、质量合格证等相关证明文件,确保设备符合国家标准和规定。

2. 施工过程的监督与管理:(1)监理人员应及时到场,进行现场勘察并确保施工场地符合设备安装的要求;(2)对施工单位的管理与监督,包括施工进度、材料、操作规范等方面进行全面检查;(3)严格按照设计和施工方案要求,对设备安装的每个环节进行检查,确保施工过程中的质量和安全;(4)监督施工单位的材料验收工作,确保材料质量符合要求,减少因材料问题导致的后期故障风险。

3. 设备安装后的验收与评估:(1)对风电机组设备的安装进行全面验收,包括设备的位置、连接、焊接等方面进行检查;(2)检查设备的电气系统和机械系统,确保其正常运行和相互协调;(3)评估设备安装的合理性和可靠性,提出改进建议,并与施工单位共同制定整改方案;(4)协助工程管理人员组织竣工验收工作,并参与相关验收会议的讨论和决策。

风力发电机塔筒吊装工程专业监理实施细则

风力发电机塔筒吊装工程专业监理实施细则1. 引言风力发电机塔筒吊装工程是风力发电工程中一个重要的环节,通过对风力发电机塔筒的吊装工程进行专业监理,能够确保吊装过程安全、高效进行,为风力发电工程的顺利进行提供保障。

本文档旨在制定风力发电机塔筒吊装工程专业监理实施细则,以指导专业监理团队在吊装工程中的具体操作和要求。

2. 监理范围本文档适用于风力发电机塔筒吊装工程的专业监理,包括但不限于以下内容:•吊装工程计划的制定和评审;•吊装方案的制定和审核;•吊装设备和工具的选择和验收;•吊装现场的布置和安全措施;•吊装操作人员的培训和考核;•吊装过程的实施和监控;•吊装质量的评估和验收;•吊装记录和报告的编制。

3. 吊装工程计划的制定和评审3.1. 吊装工程计划的编制•监理团队应根据工程的实际情况,制定详细的吊装工程计划,包括工程的时间安排、吊装设备的选择、施工队伍的编排等。

•吊装工程计划应符合相关法规和标准的要求,以确保吊装工程的安全和质量。

3.2. 吊装工程计划的评审•监理团队应对吊装工程计划进行评审,包括对计划的可行性、安全性和合理性等方面的评估。

•如发现问题或不合理之处,监理团队应及时与施工方进行沟通,并提出改善方案。

4. 吊装方案的制定和审核4.1. 吊装方案的编制•监理团队应根据吊装工程计划和实际情况,制定详细的吊装方案,包括吊装设备的选用、吊装操作的流程和要点等。

•吊装方案应考虑到各种可能出现的情况,包括天气、地理环境等因素,并采取相应的措施。

4.2. 吊装方案的审核•监理团队应对吊装方案进行审核,包括对方案的合理性、安全性和可行性等方面的评估。

•如发现问题或不合理之处,监理团队应及时与设计方进行沟通,并提出改善方案。

5. 吊装现场的布置和安全措施5.1. 吊装现场的布置•吊装现场应根据吊装方案进行布置,包括吊装设备的摆放、施工场地的规划等。

•吊装现场应符合相关法规和标准的要求,确保吊装工程的安全进行。

吊装作业安全监理实施细则(4篇)

吊装作业安全监理实施细则第一章总则第一条根据《建筑施工项目安全管理条例》、《建设工程安全生产管理办法》以及相关标准规范,制定本细则,规范吊装作业安全监理工作,保障吊装作业的安全进行。

第二条吊装作业安全监理的任务是对吊装作业过程中的安全风险进行监测和控制,确保吊装作业的安全可靠进行。

第三条吊装作业安全监理的主要内容包括:筹备工作的审查、现场施工方案的审核、施工过程的监督、关键节点的检查和验收、吊装机械设备的实时监测等。

第四条吊装作业安全监理的依据包括国家相关法律法规、规范标准以及监理合同约定。

第五条本细则适用于工业、建筑、电力、交通等领域的吊装作业安全监理,不适用于生产过程中的内部物料搬运。

第六条吊装作业安全监理应由具备相应资质和经验的监理机构进行,监理人员应具备相关的专业知识和技能。

第七条吊装作业安全监理应与工程施工单位、施工总承包单位、设计单位等各方进行密切配合,形成合力,促进工程的安全进行。

第八条吊装作业安全监理应遵守监理机构的规章制度,严守工作纪律,保证监理工作的公正、独立、客观。

第二章筹备工作第九条吊装作业施工前,监理人员应对工程的吊装作业进行筹备工作的审查,包括施工单位的吊装作业计划、工程施工方案、吊装机械设备的选择和检测等。

第十条施工单位的吊装作业计划应详细说明吊装作业的施工方法、时间安排、施工人员和设备、安全措施等内容,并由监理人员进行审核。

第十一条工程施工方案应详细描述吊装施工过程中的各个环节和要点,包括吊装对象的预验收、吊装设备的布置、搭设临时起重梁架和安全防护措施等,并由监理人员进行审核。

第十二条吊装机械设备的选择和检测应符合国家相关标准和规范的要求,监理人员应对其进行实地验收,并记录相关数据和检测结果。

第十三条筹备工作的审查结果应在工程施工前形成书面报告,并进行备案。

第三章现场施工方案审核第十四条吊装作业现场施工方案应由施工单位在施工前向监理人员提交。

监理人员应对方案进行审核,包括吊装对象的设置、吊装机械设备的安装和调试、吊装的方法和步骤等。

风电场风机吊装工程监理实施细则

华能阜新风电场三期(彰北)工程风机吊装工程施工监理实施细则批准:审核:编制:华能风电(彰北)项目监理部2009年8月目录1、工程概况2、编制依据3、监理范围及内容4、监理工作目标和控制要点5、工作流程6、监理措施7、后期监理工作8、附录(风机设备吊装作业流程图)风机吊装工程监理实施细则1工程概述:1.1本工程为华能阜新风电设备本地化风电场项目三期工程,规划总装机容量为100.5MW,采用华锐风电科技有限公司生产的风电机组,装机67台。

单机容量为1500kV的风力发电机组。

本风场分为I、II两个标段,其中I标段装机33台,容量为49.5MW;II标段装机34台容量为51MW。

1.2参建单位建设单位:设计单位:监理单位:吊装施工单位:2 编制依据:2.1 工程项目监理合同、工程监理规划2.2 风力发电机组装配和安装规范GB/T19568——20042.3 建设工程监理规范GB/50319——20002.4 《电力建设安全规程》J188——20022.5 《电力建设安全健康与环境管理规定》2.6 《起重机械安全规程》GB6067-852.7 《电气装置安装工程及验收规范》合编2.8 《起重机械安全监察规定》劳安字(1991)8号2.9 《风力发电场安全规程》DL796—20012.10 华锐风电科技有限公司FL1500风机安装手册2.11 风机设备厂家的设备组装技术文件及验收标准2.12 已批准的施工组织设计3 监理范围及内容3.1 对华能阜新风电场(彰北)三期工程67台风机的塔筒、机舱、轮毂、叶片的组装、吊装全过程进行监控。

3.2 采用动态监控方法,对吊装、组装所用机械、材料、构件和加工制作、安装以及施工工序、工艺进行安全、质量、进度和投资控制。

协调施工单位与建设单位的互相沟通和配合。

质量、安全控制是其中的工作重点。

4 监理工作目标和控制要点4.1 监理目标4.1.1 主控项目必须满足风机安装设计要求及验评标准4.1.2 进度控制目标:保证作业计划及时完成,满足工程进度要求。

风机安装施工安全监理实施细则

风机安装施工安全监理实施细则一、引言为确保风机安装施工过程中的安全、质量和进度,本实施细则旨在规范风机安装施工的安全监理工作。

本细则将涵盖施工准备监理、基础施工质量检查、零部件安装质量检查、风机组装与调试监督、运行期间质量控制、现场检查与问题处理、安全隐患处理以及总结与建议等方面。

二、施工准备监理1、审查施工单位提交的施工组织设计和施工方案,确保其符合相关法律法规、技术标准和工程要求。

2、监督施工单位进行施工现场勘查,评估施工现场的安全条件和环境影响。

3、检查施工单位的施工人员资质、设备配置和安全生产条件,确保满足施工要求。

三、基础施工质量检查1、监督施工单位按照设计要求进行基础施工,确保基础施工质量符合要求。

2、对基础施工过程中的关键部位和隐蔽工程进行检查和验收,确保施工质量可追溯。

3、对基础施工完成后的质量进行整体评估,确保满足风机安装的要求。

四、零部件安装质量检查1、监督施工单位按照技术要求和安装顺序进行风机零部件的安装。

2、对安装过程中的关键部位和连接处进行检查,确保安装质量符合要求。

3、对安装完成的零部件进行质量验收,确保满足后续组装和调试的要求。

五、风机组装与调试监督1、监督施工单位按照技术要求和工艺流程进行风机的组装和调试。

2、对组装和调试过程中的关键步骤进行检查和监督,确保风机性能和安全性能达标。

3、对风机组装和调试完成后的质量进行整体评估,确保满足运行要求。

六、运行期间质量控制1、监督施工单位在风机运行过程中进行定期检查和维护,确保风机运行稳定。

2、对风机运行数据进行监测和分析,发现异常情况及时进行处理。

3、对风机的安全性能和性能指标进行定期评估,确保满足设计要求。

七、现场检查与问题处理1、定期对施工现场进行检查,发现问题及时进行处理。

2、对施工过程中的质量问题、安全隐患等进行记录和分析,提出改进措施。

3、与施工单位保持密切沟通,共同解决施工现场的问题。

八、安全隐患处理1、对施工过程中发现的安全隐患进行及时处理,确保施工现场安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

雷山县苗岭风电场项目风机吊装监理实施细则编制人:审核人:批准人:中建卓越建设管理有限公司雷山县苗岭风电场项目监理部2017年6月目录一风电场概况21XOCqUD二、编制依据 .2NAD0bti三、监理工作目标2k3O8lBX四、监理工作流程 2五、监理工作的质量控制要点及方法措施 4六、旁站监理15七、进度控制15八、监理资料的日常管理与归档 15一、工程概况工程名称:雷山县苗岭风电场项目。

1.2、建设地点:贵州省黔东南苗族侗族自治州雷山县。

1.3、项目概况:本工程建设规模为24台2000kW风力发电机组+1台1500kW 风力发电机组,总装机规模为49.5MW。

风电场内新建一座110kV升压站,并以一回110kV线路接入永乐110kV升压站,线路长度约13km。

1.4、招标范围:包括不限于雷山县苗岭风电场及送出线路工程施工阶段全过程监理服务,即质量、安全、进度、造价、合规目标五控制;合同、信息管理;工程参建各方协调;包括安装、土建、调试、试运行及竣工移交等各个阶段的工程监理服务。

1.5、本工程计划开工日期为2017年6月24日,工期一年。

二、编制依据(1)《监理大纲》、《监理规划》(2)《委托监理合同》、《监理授权书》、《建设工程监理规范》(3) 施工合同(4)风机制造商下发的FL1500安装手册(5)国家及行业有关技术标准、规程和规范;(6)主管部门和建设单位发布的有关工程和技术文件、制度(7)《机械设备安装工程施工及验收通用规范》GB50231-98(8)《起重设备安装工程施工及验收规范》GB50278-98(9)《施工组织设计》三、监理工作目标(1)质量控制目标:保证风机吊装工程0事故发生,(2)工期控制目标:在施工组织设计及合同承诺工期内完工。

(3)安全及文明施工控制目标:现场全方位巡视,发现隐患即督促整改,确保工程无安全事故。

文明施工符合国家规范及合同要求。

四、监理工作流程国电联合动力有限公司2.0MW 风力发电机组(IIIB- 80m 米塔架)技术参数各段塔筒螺栓紧固力矩及液压扳手对应Mpa值详见下表。

五、监理工作的质量控制要点及方法措施(一)事前控制(风机吊装前)风机吊装是整个风电场的重要组成部分,设备的造价比较高,在吊装之前,一定做好准备工作,根据每台风机的吊装平台布置得不同,要详细做好每台风机的设备安放布置图;工程承包商制定相关的质量保证体系完备与否直接影响到吊装工程质量,安全及施工进度。

主要审核承包商施工组织设计和应急方案是否是切实可行的方案。

1. 公司资格和施工方案的审查在吊装公司进场后,下发第一次监理通知单,将吊装公司的施工资质、施工人员资格证、工程的质保体系、吊车的安全资格证、施工方案和应急方案等资料进行审查,针对公司资质和上岗人员资格证的审查,审查和招标文件是否一致,人员是否到岗到位,最主要是对施工方案,应急方案的审查,施工方案是整个吊装工程的轴心,方案能否切实可行的实施直接影响整个吊装工程质量和进度,必须严格审查,2. 人员配备及要求指挥人员上岗证、上岗质检人员证、电工上岗证、起重操作人员上岗证件经验证后方可上岗。

人员配备应按照风机吊装的施工程序安排施工人员,整个风机分五次吊装:第一节塔筒、第二节塔筒、第三节塔筒、机舱、叶片和轮毂,这每个重要环节上都要有专门质检人员和专业的起重人员指挥。

3.吊装专用吊具质量保证吊具由风机厂家提供,所有的吊具必须合格证件和安检报告,4.风机设备检查联合动力风机厂家作为技术指导,严格按照风机厂家下发的风机制造商下发的FL1500安装手册进行吊装.5.测量控制:风机吊装前最重要工序为基础验收。

5.1、对于基础环表面:应认真检查其表面纵向与横向水平度允许偏差≤2mm。

5.2、基础环法兰螺栓孔中心距允许偏差±1mm。

两螺栓孔之间直径为4m因此测量方法如下:采用铝合金50×30方钢一根长度4.5m。

在其上面标出,长度由金属丁刻划,长度值按按设计要求刻划。

测量时用标识作好两螺栓位置。

以免发生换孔现象。

铝合金钢管刻好处一端对正螺栓孔外眼,一端对正螺栓孔里眼用150mm钢板尺读值。

所得结果刻度为零为不偏差。

刻度为+为正偏差,刻度读数为(—)为负偏差。

所有塔筒测量按此方式进行并认真作好记录,经有关部门签字认可。

5.3、接地电阻测试采用专用电阻测试仪,测试接地电阻值<4Ω。

6.吊装前的准备工作既注意事项6.1 机舱、轮毂吊具:由大连重工厂家提供具有合格标准的专用吊具。

6.2 吊装现场人员应在吊装前进行吊装程序进行认真学习和做好技术交底,熟悉整个吊装过程。

6.3 吊装指挥与吊车司机应技术熟练懂得起重性能,经过安装技术培训,由取得专业资格证件的人员担任。

6.4 吊装指挥在吊装过程中应站在能够照顾到全面工作使用国际统一信号,并作到准确、清楚、响亮、语言通顺易懂。

6.5 吊装作业区内无关人员严禁进入与停留。

6.6 设置吊装境界区与停留区。

标识应明确。

6.7 使用卡环应使长度方向受力,有缺陷卡环严禁使用。

6.8 溜尾吊车性能与主吊车性能良好,有各种合格证件。

6.9 钢丝绳质量合格,符合标准执行(DB23/071-93)。

6.10 起重时发生其他事故吊物不得空中停留,必须采取措施将吊物落地。

6.11 雨天严禁吊装作业。

风速超过8m/s不允许吊装叶轮、风速超过12m/s不允许吊装塔筒和机舱。

6.12 对施工使用发电机设备,必须认真检查,严禁受到风雨损坏。

6.13 安装中各风力发电机设备,在没有组对式吊装前,严禁损坏表面包装防护层。

6.14 风力发电机中各辅助用料如规格垫片、接头等严禁露天摆放。

6.15 使用各种索具在雨中严禁存放,对吊装设备必要防雨保护6.16 各中在施工中使用的电气设备,工具应保管好,严禁雨中摆放。

6.17 保证施工道路畅通,作到施工现场不积水,以免吊车在进行时操作现场受到损坏。

6.18 对各种基准线、中心线、永久点采取必要保护防止雨水侵入。

以便复检校验之用。

6.19 施工现场要做好排水设施,防止因积水造成设备损坏现象。

6.20 清理好各种设备的卫生。

(二)事中控制(风机吊装过程控制)根据吊装工程的实际情况,在监理实施细则的基础上设定必要的质量控制要点,从而使质量控制过程程度化、规范化、标准化。

在质量控制工作中抓住每个控制要点,形成有序的工作方式,提高了工作效率,最终达到质量的有效控制,同时也起到协助施工质检人员在施工中做到全面质量控制。

监理对每道工序质量控制,对每个控制点具体设置都应该提出具体控制。

1 吊装前基础、基础法兰的检查:1.1 根据预先定好的塔筒门位置调整下段塔筒;1.2 用记号笔在基础环内侧标号,确定首先十字对角把紧的20颗螺栓位置;1.3 由监理和土建单位测验基础环水平误差在≤2mm之内方位合格;1.4查电缆孔、排水系统、基础内地线安装位置;1.5 确认基础及基础法兰的合格文件;1.6 清洁法兰表面,清洁基础环内部卫生。

2 塔筒吊装前的检查2.1 检查米字型支架(防止法兰面变形);2.2 塔筒上下法兰面水平度测量,误差范围应在≤2mm之内方位合格;2.3 检查塔筒电缆支架及其紧固螺栓的预紧程度是否合格;2.4 检查塔筒梯子及其紧固螺栓的预紧程度是否合格;2.5 检查塔筒专用的临时安全钢丝及其紧固螺栓的预紧程度是否合格;2.6 检查灭火器及灭火器支架及其紧固螺栓的预紧程度是否合格;2.7 测试塔筒内照明及其紧固螺栓的预紧程度以及工作电源是否合格。

3 铺设塔筒电缆的检查3.1 每段塔筒内都应铺设16根电缆1×150,远离塔筒梯子的五个电缆管夹孔内各铺设三根电缆,靠近塔筒梯子的电缆管夹孔内铺设一根电缆;3.2 塔筒电缆长度两段余量不能少7cm;3.3 每个电缆管夹孔内按凹槽成“品”字铺设三根电缆;3.4 检查电缆是否有损伤,如有磨损处,用一长一短两段热缩管做绝缘处理。

先将一段热缩管套上电缆接近磨损处的一头,移动到磨损处包住磨损口,使用热吹风机缩紧热缩管,然后用一段更长的热缩管,用相同方法移到前一段热缩管处并将短热缩管包住,再使用热吹风机缩紧长热缩管;3.5 电缆夹安装过程中要注意不要夹伤电缆;3.6 电缆夹内的毛刺用砂纸打磨处理。

4 安装塔筒吊具的准备4.1 用记号笔在塔筒上下法兰内侧做好吊具安装位置标记。

上法兰在三点、九点位置,下法兰在十二点位置;4.2 使用力矩扳手以580Nm力矩安装塔筒吊具,使吊具与塔筒法兰面紧密贴合。

5 塔筒吊装前准备5.1 使用抹布清洁塔筒内部;5.2 用记号笔在塔筒下边缘处做好对接标记;5.3 用砂纸清洁基础法兰面,用扫帚、抹布清洁基础环内部;5.4 用记号笔在基础环内侧做标记表明螺栓紧固的顺序,摆放好螺栓、垫片、螺母、MoS2及工具,在螺栓螺纹上喷上MoS2。

6 吊装下段塔筒6.1 主吊车吊起塔筒上法兰,辅助吊车吊起塔筒下法兰,主吊车起吊速度比辅助吊车快,辅助吊车注意避免下端与地面摩擦;6.2 塔筒起吊1m左右时,吊车缓慢竖直塔筒,溜尾吊车缓慢下钩,使塔筒竖直;6.3 用200~800Nm力矩扳手和敲击扳手拆下下端吊具,并清洁下法兰面;6.4 当塔筒置于基础法兰上1.5m时,在基础法兰外缘打一圈密封胶;6.5 下段塔筒法兰面与基础环法兰面距10mm左右时,用一只定位销在塔筒门与基础法兰的标记处定位,另一只定位销在约120°处定位,将螺杆由下向上穿,并带上螺母。

注意螺杆头与垫圈的倒角面接触,螺母带10字标记的面朝上。

先用手上紧,然后用棘轮扳手将四个方向各紧五颗螺栓,再依次交叉上紧。

此时吊车起吊重量降为零,不脱钩,用电动扳手将螺栓交叉上紧;6.6 用M12×30mm螺栓连接基础环和塔筒间的接地线;6.7 用液压力矩扳手交叉上1400Nm力矩,做好标记,拆去吊具。

再交叉上2800Nm 力矩,做好标记;7 吊装中段塔筒7.1 清洁下段塔筒上法兰面,将准备好的螺栓、垫片、螺母及工具摆放好,并在螺纹上喷MoS2;7.2 使用吊装下段塔筒方法吊装中段塔筒;7.3 连接中段和下段塔筒梯子;7.4 清洁平台及梯子。

8 吊装上段塔筒8.1 清洁中段塔筒上法兰面,将准备好的螺栓、垫片、螺母及工具摆放好,并在螺纹上喷MoS2;8.2 使用相同方法吊装上段塔筒;8.3 连接上段、中段塔筒梯子;8.4 连接安全绳,拆下中、下段塔筒的临时安全绳;8.5 清洁平台及梯子。

9 机舱安装前的检查9.1 检查机舱罩是否有损坏,如有损坏及时修补;9.2 检查机舱设备是否存在缺陷;取下机舱控制柜钥匙并存放好;9.3根据装箱单检查机组设备是否齐全,并检查设备是否损坏,如有损坏,立即修复或更换;9.4 参考现场安装螺栓清单检查螺栓是否齐全;9.5 检查机舱水冷管道、油冷管道、风速风向仪电缆,油冷风扇接线电缆,机舱内接地线是否已经安装好。
