安福县安平水电站工程水土保持监测报告

建设单位:安福县安平实业开发有限公司监测单位:吉安市水利水电规划设计院

二O一八年十月

安福县安平水电站工程水土保持监测报告

批 准:王晓华

核 定:曾红鹰

审 查:陈巧云

校 核:刘澄宇

项目负责:刘女英

编制人员:刘女英 沈彦晨

建设单位:安福县安平实业有限公司

编制单位:吉安市水利水电规划设计院

二O一八年十月

开发建设项目水土保持监测特性表

项目名称

安福县安平水电站水土保持监测报告 建设地点 江西省安福县 工程等级 小(一)型水电 所在流域 赣江流域 工程总投资 2103.99万元 工程总工期

2007年21月至2010年元月

项目概况

安平水电站总装机容量3*630KW,水库正常高水位80.5m,正常高水位以下库容为53.8万m 3

。安平电站枢纽工程主要建筑物有:翻

板闸坝、冲砂闸、引水渠、发电厂房、升压站等。安平水电站总投资2103.99万元,其中土建投资747.59万元。工程于2007年12开工建设,2009年3月完成土建工程,2010年元月正式发电。

责任范围面积

50.61hm2

损坏水保设施面积 8.81hm2 项目建设区 8.81hm2 扰动地表面积 8.81hm2 直接影响区 41.8hm2 水土流失预测总量 2946.87t 减少水土流失总量

2693.65t

地貌类型

丘陵地貌

国家或省级防治区类型

不属于国家级和省级水土流失重点治理区及重点预防区

水土保持监测主要技术指标

监测单位全称 吉安市水利水电规划设计院 监测指标

监测方法(设施)

监测指标 监测方法(设施) 1、原地貌水保状况 调查监测 5、水保工程及效果调查、定位观测 2、防治责任范围 GPS、直尺等测量

6、降雨状况 调查监测 3、水土流失量 定位观测

7、大风状况 调查监测 监测内容

4、扰动面积

GPS、直尺等测量

其它指标

调查监测

分类分级指标 目标

值(%)达到

值(%)建设期监测防治面积

扰动土地整治率 90 98.2 水土流失总治理度

82 94.5建设工程占地面积8.81hm2 扰动地表面积 8.81hm2

土壤流失控制比

1.0 1.1 拦渣率 90 97.3永久占地

5.61hm2

采取的水

保措施面积

6.98hm2

林草植被恢复率

92

95.4

临时占地

3.65hm2

可恢绿化面积 6.14hm2 防治效果

林草覆盖率

17

66.5

直接影响区

41.8h m2

林草面积

5.86hm2 水土保持治理达标评

本工程水土保持措施总体布局合理,完成了工程设计和水土保持方案所要求的水土流

失的防治任务,水土保持设施工程质量总体合格,水土流失得到有效控制,项目区生态环境得到根本改善。自工程运行以来,未发现重大质量缺陷,水土保持工程运行情况基本良好,达到了防治水土流失的目的,整体上已具备较强的水土保持功能,能够满足国家对开发建设项目水土保持的要求。

监测结论

总体结论

效果显著,达到方案设计要求。

主要建议 加强水保措施后期管护,特别是加强植物措施的补植补栽,确保成活,使植物措施充分发挥控制水土流失的作

用。

目录

1 建设项目及水土保持工作概况 (1)

1.1建设项目概况 (1)

1.2水土保持工作概况 (3)

2 监测实施 (4)

2.1监测目标与原则 (4)

2.2监测工作实施情况 (5)

3 监测内容与方法 (7)

3.1监测内容 (7)

3.2监测方法与频次 (10)

3.3监测时段 (12)

3.4监测点布设 (12)

4 不同侵蚀单元侵蚀模数的分析确定 (13)

4.1侵蚀单元划分 (13)

4.2各侵蚀单元侵蚀模数 (13)

5 水土流失动态监测结果与分析 (15)

5.1防治责任范围动态监测结果 (15)

5.2弃土弃渣动态监测结果 (15)

5.3地表扰动面积动态监测 (15)

5.4土壤流失量动态监测结果 (16)

5.5水土流失防治措施动态监测结果 (16)

6 水土流失防治效果监测结果 (18)

6.1扰动土地整治率 (18)

6.2水土流失总治理度 (18)

6.3拦渣率 (18)

6.4土壤流失控制比 (18)

6.5林草植被恢复率 (18)

6.6林草覆盖率 (19)

6.7水土流失防治六项指标监测结果 (19)

7 结论与建议 (20)

7.1结论 (20)

7.2存在问题及建议 (20)

1 建设项目及水土保持工作概况

1.1建设项目概况

1.1.1 项目概况

安福县安平水电站位于平都镇,距县城西北侧2.5km泸水河上,距安福铁路桥4km。有县城至县纸浆厂水泥公路从旁边经过,且已有简易公路通至厂房,交通十分方便。

(1)项目名称:安福县安平水电站工程

(2)建设性质:已建

(3)建设规模:电站装有三台轴伸贯流式水轮发电机组,设计总装机3×630KW,电站保证出力211KW,多年平均发电量630万kwh。

(4)工程设计单位:吉安市水利水电规划设计院(安平水电站可行性研究报告、安平水电站水资源论证报告)

(5)水土保持方案编制单位:吉安市水利水电规划设计院

(6)施工单位:吉安吉荣工程建设有限公司(电站土建部分施工单位)、江西水电安装检修工程有限责任公司新余分公司(机电安装单位)

(7)监理单位:吉安市吉泰水利水电建设监理有限公司

(8)建设工期:工程于2007年12开工建设,2009年3月完成土建工程,2010年元月正式发电

(9)工程总投资:工程总投资2103.99万元,其中土建投资747.59万元

(10)枢纽工程主要建筑物有:翻板闸坝、冲砂闸、引水渠、发电厂房、升压站等。

1.1.2 项目区概况

1.1.

2.1 自然条件

(1)地形、地貌

区内总的地势北高南低,赣江二级支流泸水河总体呈反“S”形由西向东流经县城之北,河面宽80~120m,河床坡降1~3‰。区内北面为构造剥蚀丘陵地形,相对高差80~150m,泸水河两岸为河流洪冲积平原地形,地势平坦开阔,属Ⅰ~Ⅱ级阶地地貌单元,地面高程80~83m。河床内漫滩地发育。

(2)气象、水文

工程区属亚热带东南季风气候区,气候温和,春夏多雨,据安福县气象站观测资料统计,多年平均气温17.7℃,极端最高气温39.7℃,极端最低气温-8.3℃,多年平均蒸发量1459.2mm,多年平均最大风速16m/s 。

项目区多年平均降水量1560mm,降水年内分配不均,3~6月约占全年降水量55%,7~9月降雨仅占22%。流域内实测最大年降雨量为赛塘站1953年的2224.4mm,最小年降雨量为赛塘站1963年的988.8mm。暴雨一年四季都可能发生,5、6月出现最频繁,有锋面气旋雨、台风雨和热雷雨。多雨气候条件也加剧了水土流失的发生发展。工程沿泸水河展布,泸水河属少泥沙河流,但由于近年来侵蚀模数正在逐渐增大,泥沙流失量逐年增加。多年平均输沙量为12.45万t。

(3)土壤与植被

项目区为中低山,属亚热带湿润气候区,土壤类型以红壤、黄壤土为主,平原地带概为冲积土,土层分化清晰,通透性强,水、肥、气热比较协调,适宜水稻升长。丘陵植被较为发育,植被以松、杉、竹、茶树为主,另有部分草丛,林草覆盖率70~90%,平原地区基本上都是耕

地。流域内植被良好,现状植被主要是针叶林及伴生的灌木和杂草。

1.1.

2.2水土流失及防治情况

本项目地处我国南方红壤丘陵区,土壤侵蚀类型以水力侵蚀为主,土壤容许流失量为500t/km2.a。本项目所在地安福县不属于国家级和省级水土流失重点治理区及重点预防区,本项目为建设类项目,水土流失防治执行建设类项目三级标准。水土流失重点防治区为主体工程区、弃渣场区和取土场区。

1.2 水土保持工作概况

本工程于2007年12月开工,2009年3月完成土建工程,水土保持措施与主体工程同步进行。

从现场勘察情况来看,安福县安平实业有限公司在工程建设过程中对水土保持工作比较重视,加强了水土保持管理,加强了施工管理,严格控制施工边界,并对施工单位提出了相应的水土保持要求,委托了施工队伍对本项目水土保持工程进行施工,施工单位根据项目实际情况,对水土保持措施进行了合理优化布置,有效的控制了水土流失。

本工程水土保持监测报告属补报,以现状为基础做监测。

2 监测实施

2.1监测目标与原则

2.1.1监测目标

本工程水土保持监测的宏观目标就是为水土保持监督执法提供技术支持。具体目标主要有以下三个方面:一是落实水土保持方案的重要环节,通过监测来规范建设活动,特别是弃土、弃渣行为,督促建设单位落实水土保持方案各项防治措施;二是通过对建设活动造成的水土流失动态监测分析,掌握水土流失的特点、分布、规模,为水土流失防治提供依据和实施监督管理提供技术服务;三是评价水土流失防治效果,检验水土保持防治工程技术合理性及水土保持方案的科学性,为项目竣工验收和水土保持设施运行管理提供服务。

水土保持方案中提出的水土流失防治目标为:①扰动土地整治率达到90%;②水土流失总治理度达到82%;③土壤流失控制比为1.0;④拦渣率达到90%;⑤林草植被恢复率达到92%;⑥植被覆盖率达到17%。

2.1.2监测原则

考虑到该监测项目的工作安排和实施水土保持工程的客观情况,根据《水土保持监测技术规程》(SL277-2002)、《安福县安平水电站工程水土保持方案报告书》及其批复文件,以及工程建设中对原地貌的影响、水土流失发生的原因和水土流失的特征,确定如下监测原则: (1)全面调查与重点观测相结合

全面调查即对本工程水土流失防治责任范围而言,包括现状水土流失情况及其防治措施布局和效果等进行全面调查。

重点观测指选择能够代表整个项目扰动区域的水土流失类型和强度的分区设地面观测设施,监测水土流失、水土保持工程及其效益。对于

本工程来讲重点监测弃渣场、取土场。

(2)监测分区和监测指标相对应

依据防治责任分区划分成3个监测分区,即主体工程区、取土场和弃渣场。根据监测分区水土流失及防治特点,确定相应的代表性强的监测指标。

(3)监测指标与监测方法及频率相对应

依据《水土保持监测技术规程》,结合《水土保持方案报告书》确定本工程的监测内容,继而划分具体观测指标。针对每一个具体的观测指标,确定一套有效监测方法和合理的观测频率,使得数据具有科学性和代表性。

(4)地面观测、调查与巡查相结合

通过地面观测、实地勘察和施工场地巡查等监测手段对建设过程中可能造成水土流失工程进行全方位监测,获得较为全面的监测数据,以对项目建设期防治责任范围内工程建设造成水土流失及其防治效果进行全面、准备地评价。

(5)固定观测与临时观测相结合

在项目区各防治责任范围内,具备布设条件的分区内选择有代表性、可比性的区域布设地面定位观测点,对于随着工程进度的变化和时效性不便于布设地面定位观测设施的工程建设区及扰动区,设置临时观测点进行阶段观测,汇总、整合后进行分析、评价。

2.2 监测工作实施情况

安福县安平实业有限公司于2018年8月委托我单位开展本项目水土保持监测工作。我院接受委托后,及时成立了监测组,于2018年8月26日,组织监测技术人员进入现场,进行踏勘工作。按照相关技术规范的要求,结合现场实际情况,以及该项目工程建设特点和当地的自然条

件,对项目区进行了监测区划分,根据不同区域的实际情况布设监测点,开展水土流失监测工作,掌握各项水土保持措施的实施效果。

3 监测内容与方法

3.1监测内容

根据水利部行业标准《水土保持监测技术规程》,结合本工程的实际情况确定监测内容。

(1)水土流失状况监测

监测内容包括:工程建设对土地的扰动面积,对地貌、土壤结构、植被的损坏,对挖方、填方数量及占地面积,弃土(石渣)量及占地面积等,即对各监测单元水土流失面积、水土流失程度及其流失量情况,施工地段土地平整、管沟开挖、堆土、路基填筑过程中水土流失强度及流失量的监测;与此同时,定期对水土流失主要影响因子地形坡度、植被盖度、风速、降雨强度、历时等进行监测。

(2)水土流失危害监测

主要包括工程建设过程中和植被恢复期的水土流失面积、分布、流失量和水土流失强度变化情况,以及对下游和周边地区生态环境的

影响,造成的危害情况等。

主要包括工程建设和生产运行初期在雨季监测水土流失程度的发展和水土流失对河道水体以及对沿河生态敏感地带的影响等。风蚀危害重点监测剥蚀土层厚度、植被变化情况、土壤肥力、土地占用及退化情况等;水蚀危害重点监测水蚀程度发展、土地占用情况和退化面积等;重力侵蚀诱发情况、关健地貌部位径流量、已有水土保持工程损坏情况、地貌改变情况等。

(3)项目区水土保持防治措施效果监测

主要包括水土保持防治措施的数量和质量;林草措施成活率、保存率及覆盖率;防护工程的稳定性、完好程度和运行情况;各项防治措施的拦渣保土效果。同时通过监测,确定工程建设损坏水保设施面积、扰动地表面积、工程防治责任范围面积、工程建设区面积、直接影响区面积、水土保持措施防治面积、防治责任范围内可绿化面积、已采取的植物措施面积等。

(4)围绕水土流失防治目标内容监测

为本工程水土保持设施验收提供直接的数据支持和依据,监测结果应计算出工程的扰动土地治理率、水土流失治理程度、水土流失控制比、拦渣率、植被恢复系数和植被覆盖率等6项防治目标的达到值。

① 扰动土地治理率

根据实地调查及设计资料分析,按防治区统计水土保持防治措施面积、永久建筑面积、水面面积及扰动地表面积,分别计算各区域的扰动土地治理率。

② 水土流失治理度

根据实地调查及设计资料分析,按防治区统计造成水土流失面积,用水土保持防治措施面积相除,得出水土流失总治理度。

③ 水土流失控制比

根据定位监测的风蚀量和水蚀量分析计算各防治区的土壤侵蚀量,计算各区域的水土流失控制比,采用加权平均方法,计算该工程项目的水土流失控制比。

④ 拦渣率

根据调查、定点观测及统计分析,计算出弃渣堆放点的弃渣流失量,用弃渣量减去弃渣流失量即为拦渣量,算出该弃渣堆放点的拦渣率,同样采用加权平均法最后算得该项目的拦渣率。

⑤ 植被恢复系数

根据调查、量测统计出实施植物措施面积及可以采取植物措施的面积,算得植被恢复系数。

⑥ 林草覆盖率

用已实施的植物措施面积与建设区面积相除,求得林草覆盖率。 3.1.1 水土流失防治责任范围动态监测

项目水土流失防治责任范围包括项目建设区和直接影响区。项目建设区又分为永久占地和临时占地,永久占地在施工阶段及项目运行阶段保持不变,临时占地面积及直接影响区的面积随着工程进展发生变化。水土流失防治责任范围动态监测主要是通过监测临时占地和直接影响区的面积确定施工及其防治责任范围面积。

3.1.2 弃土弃渣动态监测

主要监测工程建设产生的弃土、弃渣堆放地点、面积、数量及堆放过程中所采取的防护措施、弃土弃渣在建设期所造成的破坏、环境污染、在建设期末对弃土弃渣所采取的处理措施等。本工程运行近十年,弃渣场植被恢复较好,所以不做弃土弃渣监测。

3.1.3 水土流失防治动态监测

本项目的水土流失防治动态监测,主要包括施工建设过程中形成的扰动原地貌、损坏水土保持设施面积及其分布情况和产生的弃土弃渣量及其堆置状况暨占地面积两个方面内容,其重点是弃土弃渣监测。

3.1.4 施工期土壤流失量动态监测

针对不同防治类型区的水土流失特点,采用多种方法进行多点位、多频次监测,经综合分析得出不同防治类型区域的侵蚀强度及水土流失量。

监测降水、风沙危害发生的时间、地点、危害程度及面积,监测破

坏土地资源、破坏水保设施、地表植被等数量、面积及对生态大环境的影响。

本工程施工期已过,本次不做动态监测。

3.2监测方法与频次

根据水利部行业标准《水土保持监测技术规程》(SL277—2002),结合本项工程的实际情况确定监测方法,监测方法力求经济、适用和可操作性。

监测方法采用定点观测和调查相结合的方法。在监测点根据监测内容、要求,布设监测小区,定时观测和采样分析,获取监测数据,同时在监测点周边选择一对比小区平行观察,来验证水土保持措施布局及设计的合理性。

3.2.1 调查监测的具体方法、频次

调查监测是指定期采用分区调查的方式,通过现场实地勘测,采用GPS定位仪结合1:5000以下地形图及其它测定工具等,按照不同防治区域和工程测定其基本特征。填表记录各个水土流失防治区的基本特征(尤其是堆土堆渣和开挖面坡长、坡度等)及水土保持措施(包括主体工程中的各项水土保持措施)实施情况。

对地形、地貌的变化情况,建设项目占用土地面积、扰动地表面积,工程挖方、填方数量,排弃土石渣数量及堆放面积等项目的监测,结合设计资料采用实地调查法进行;评价工程建设对项目区及周边地区可能造成的危害,对经济、社会发展的影响等采用实地调查法,并结合实地量测等方法进行;对防治措施的数量和质量、林草成活率、保存率、生长情况及覆盖度、防护工程的稳定性、完好程度和运行情况及拦渣、蓄水、保土效果等项目监测采用实地样方调查方法进行。

调查监测频次:根据不同的施工时序、监测内容分别确定。在施工准备前首先对拟扰动区域进行一次本底调查,详细记录各区域的基本情

况,在施工前后进行1次全面的调查监测,在水土保持措施开始实施后,每年春、秋季各调查1次。

本工程已建成近十年,各区域的水土流失现象已稳定,故本工程做了1次全面的调查监测。

3.2.2 定位监测的具体方法、频次

对不同防治类型区(地表扰动类型)侵蚀强度的监测,采用地面观测方法,如插钎法、侵蚀沟样方测量法、简易径流小区法等,并以插钎法(桩钉法)、简易径流小区法、降尘缸与集沙仪相结合的方法为主。同时采用自记雨量计和雨量筒观测降雨量和降雨强度。

定位监测方法:对水土流失量变化、水土流失强度变化、植被生长状况、林草覆盖度采用定位观测的监测方法进行。

①水蚀监测:采用简易水土流失观测法—沟槽法进行水蚀监测。

对选择的重点监测地区边坡水蚀采用简易坡面量测,量测坡面形成初期的坡度、坡长、地面组成物质、容重等,每次降雨或多次降雨后侵蚀沟的体积。具体是在监测重点地段对一定面积内的侵蚀沟数量、深度、宽度、长度进行量算,同时测量坡面的面蚀,通过边坡沟蚀结合面蚀,确定边坡的土壤水蚀量。

②植被覆盖率:采用测定典型样方的方法进行监测。草本样方为1m х1m,灌木样方为5m*5m,每一样方重复3次,记录林草生长情况、成活率、植被恢复情况及植被覆盖率等。

定位监测频次:通过布设监测小区进行水蚀量定位监测。水蚀监测主要安排在7、8月份,雨季期初、期末各测1次,大雨(10分钟降雨量≥5mm、24小时降雨量≥25mm)后加测1次。

3.2.3 临时监测方法

即对临时防护措施的监测,运煤道路、大风天裸露施工面是否按时洒水抑尘;是否严格控制施工便道宽度;建筑垃圾是否乱堆乱放、临时

堆土是否有拦挡措施等。应不定期的进行全线踏勘,若发现较大的扰动类型的变化(如新出现堆渣或堆渣消失、开挖面采取了措施等)或流失现象,及时监测记录。

3.2.4巡查监测的具体方法

巡查是指定期采取线路调查或全面调查,采用GPS 定位仪、照相机、标杆、尺子等对项目区防治责任范围内地表扰动类型和面积、基本特征及水土保持措施实施情况(拦渣工程、护坡工程、土地整治等)进行监测记录。

场地巡查是水土保持监测中的一种特殊方法。如临时堆土场的时间可能较短,来不及观测,土料已经运走;不断变化的弃渣场因各种原因造成水土流失,必须及时采取措施,控制水土流失;施工场地的变化等,定位监测有时是十分困难的,常采用场地巡查。

场地巡查一般的重点是:场区内临时弃渣堆放点及弃渣场弃渣情况。

3.3监测时段

本工程属于建设类项目,根据《水土保持监测技术规程》,监测时段应分为建设期和林草恢复期。结合本工程具体情况和所在区域的气候、土壤、地形、地貌等自然条件,确定本项目水土保持监测时段为2018年8月至2018年10月共2个月。

3.4监测点布设

按照《水土保持监测技术规程》(SL277—2002)的要求,根据主体工程的施工工艺和施工特点、施工中易产生水土流失的区域以及原有水土流失类型、强度等,确定本项工程水土保持治理的重点监测地段为2#弃渣场,也是现状的生产生活区。

4 不同侵蚀单元侵蚀模数的分析确定

4.1 侵蚀单元划分

根据建设工程水土流失特点,可以将施工期项目防治责任范围划分为原地貌、扰动地表(各施工地段)和实施防治措施的地表(构筑物及防治措施等)三大类侵蚀单元。在施工期原地貌占比例较高,随着工程进展,扰动地表的面积逐渐增大,原地貌所占比例逐渐减小;最终原地貌被扰动地表和防治措施地表取代,随着防治措施逐渐实施,实施防治措施的地表比例增大。

4.2 各侵蚀单元侵蚀模数

4.2.1 原地貌侵蚀模数

本项目施工期已过,原地貌侵蚀模数即为现状地貌侵蚀模数。通过外业调查,参考水土保持方案中确定的原地貌侵蚀模数,结合原地貌、植被、地形地貌、气候特征等基础因子现状,由于主体工程区、取土场及弃渣场均无明显水土流失现象,土壤侵蚀模数为475t/km2·a。

4.2.2 各扰动地表类型侵蚀模数

为了客观地反映建设项目的水土流失特点,对建设项目的地表扰动进行适当的分类。施工过程中对地表的扰动一般主要表现为弃土弃渣、开挖面、建筑物、施工平台等。堆渣、开挖面、平台等具有不同的水土流失特点。根据监测工作的实际需要和工程特点,在实地调查的基础上,依照同一扰动类型的流失特点和流失强度基本一致、不同扰动类型的流失特点和流失强度明显不同的原则,确定工程扰动后土壤侵蚀模数。

由于本项目已建成近十年,各区域均无明显水土流失现象,各区域将来也不会对现有地表进行扰动,现状土壤侵蚀模数均在土壤容许流失

量500t//km2·a范围内。

4.2.3 防治措施实施后的侵蚀模数

安平水电站水土保持措施开始初步发挥作用后,根据监测数据,可得各监测分区土壤侵蚀模数,见表4-1。

表4-1 防治措施实施后土壤侵蚀模数表

项目分区 流失面积 (hm2) 土壤侵蚀模数 (t/km2?a)

主体工程区 4.49 485 取土场区 1.48 475 弃渣场区 0.74 490 临建及施工场地区 1.43 450 合 计 8.14

5 水土流失动态监测结果与分析

5.1 防治责任范围动态监测结果

5.1.1 水土保持方案确定的防治责任范围

根据《水土保持方案报告书》(报批稿),安平水电站工程确定的建设期水土流失防治责任范围为50.61hm 2

,其中项目建设区42.01hm 2

(包括永久占地和临时占地),直接影响区8.6hm 2,详见表5-1。

表5-1 方案设计水土流失防治责任范围表 单位:hm 2

项目建设区

序号 项目 耕地

林地 荒地 水域 小计 直接影响区 合计 1 主体工程防治区 0.35 4.81 5.16 2.32 7.48 2 取土场防治区 1.02 0.46 1.48 0.96 2.44 3 弃渣场防治区 0.74 0.74 0.33 1.07 4 施工临时设施区

0.04 1.39 1.43 0.93 2.36 5

淹没区

33.2 33.20 4.05 37.25 合计

0.39 1.02

7.40

33.20

42.01

8.60

50.61

5.1.2 施工期防治责任范围监测结果

本工程监测报告属补报项目,施工期未监测,无施工期防治责任范围监测结果。

5.2弃土弃渣动态监测结果

本工程监测报告属补报项目,施工期已过,无弃土弃渣动态监测结果。但从弃渣场现场来看,拦渣率可达98%以上,符合方案设计要求。

5.3地表扰动面积动态监测

地面扰动面积监测包括扰动类型判断和面积监测两个方面,其中扰动类型的判断由侵蚀形态确定,监测过程中必须依据实际流失状态进行

开发建设项目水土保持工程概算编制规定

开发建设项目水土保持工程概(估)算编制规定 总则 1.为贯彻《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》,加强开发建设项目水土保持工程投资管理,统一概(估)算编制办法,提高概(估)算编制质量,合理确定工程投资,结合开发建设项目水土保持工程自身的特点,制定本规定。它是编制和审批开发建设项目水土保持工程概(估)算的依据。 2.本规定适用于中央投资、中央补助、地方投资或其他投资的矿业开采、工矿企业建设、交通运输、水工程建设、电力建设、荒地开垦、林木采伐及城镇建设等一切可能引起水土流失的开发建设项目水土保持工程。 3.本规定应与《水土保持工程概算定额》配套使用。 4.工程概(估)算应按编制年国家政策及价格水平进行编制,开工前如设计方案有重大变更、国家政策及物价有较大变化时,应根据开工年的国家政策及价格水平重新编制,并报原审批单位审批。 5.本规定由水利部水利水电规划设计总院负责管理和解释。 第一章概述 第一节编制说明 1.本规定所称的“水土保持工程”为《开发建设项目水土保持方案技术规范》中所指的“拦渣工程、护坡工程、土地整治工程、防洪工程、机械固沙工程、泥石流防治工程、植物措施工程”等。 2.工程项目可划分为工程措施、植物措施、施工临时工程、独立费用共四部分。 3.工程各部分下设一级、二级、三级项目 第二节概算文件编制依据 1.国家和上级主管部门一级省、自治区、直辖市颁发的有关法令、制度、规定。

2.开发建设项目水土保持工程概算编制规定。 3.水土保持工程概算定额和有关部门颁发的定额。 4.开发建设项目水土保持工程设计文件及图纸。 5.有关合同、协议及资金筹措方案。 6.其他有关资料。 第三节概算文件组成内容 一、概算编制说明 1.水土保持工程概况 水土保持工程建设地点、工程布置形式、工程措施工程量、植物措施工程量、主要材料用量、施工总工期、施工总工时、施工平均人数等。 2.水土保持工程投资主要指标 开发建设项目水土保持工程投资指标主要包括工程总投资、静态总投资、年度价格指数、预备费及其占总投资百分比等。 3.编制原则和依据 (1)概算编制原则和依据。 (2)人工预算单价,主要材料,施工用电、水、风、砂石料、苗木、草、种子等预算价格的计算依据。 (3)主要设备价格的编制依据。 (4)水土保持工程概算定额、施工机械台时费定额和其他有关指标采用的依据。 (5)水土保持工程费用计算标准及依据。 4.水土保持工程概算编制中存在的其他应说明的问题 二、概算表 1.概算表

水土保持监测报告编写实例

水土保持监测报告编与实例 —、编写提纲 刖言 任务来源情况(包括合同签订),组织领导,监测计划确定,监测任务的组织实施(监测布点、现场监测),监督管理(监测资料的检查核定),监测结果分析,监测阶段报告,上级检查。

2.1划分监测时段 2.2扰动地貌类型划分和监测点布设 3.1监测内容 3.2监测方法 4.1原地貌不同土地类型十壤侵蚀模数 4.2不同扰动类型土壤侵 蚀模数 4.3不同防治措施土壤侵蚀模数 5水土流失监测动态结果与分析 5.1防治责任范围动态监测结果 5.2 弃土弃渣动态监测结果 5.3扰动地面动态监测结果 5.4 土壤流失量动态监测结果 6.1弃渣处理及防治效果 6.2工程措施防治效果 6.3植物措施防治效果 6.4运行初期水土流失监测

二、实例 (广东省水利水电勘测设计院) (一)建设项目及项目区概况 1、项目概况 广东省东江-深圳供水工程是引东江水,向香港、深圳提供饮用 水的跨流域大型调水工程 ,始建于1964年2月。 经国家计委和广东省人民政府批准, 东深供水第4期改造工程(简 称东深供水改造工程)全长 51.7km (包括深圳沙湾隧洞工程),至 2010年设计年供水能力 23.73亿m ,其中香港用水量 11.00亿m , 深圳市用水量 8.73亿m ,沿线用水量 3.2亿m ,机动用水量 0.8 亿m ,设计流量为100R1/S 。概算总投资49亿元,总工期三年,即 2000年8月到2003年8月。 工程建设内容包括:新建莲湖、旗岭和金湖三座供水泵站;新建 走马岗、观音山、笔架山、石山、窑坑、凤岗和沙湾七条隧洞,共 长15km;新建莲湖、旗岭、漳洋和金湖四座渡槽,共长 5.8km ;新 修六条混凝土箱涵共长 16km;新修五条混凝土倒虹吸管,共长 7结论 7.1防治达标情况 作中的经验与问题 7.2水土流失及防治综合评价 7.3监测工

水土保持方案编制范本

1编制总则 1.1任务来源 (1)《XX房地产开发有限公司“XX豪苑”水土保持方案报告书编制委托书》,XX房地产开发有限公司,2006年8月。 (2)《XX房地产开发有限公司“XX豪苑”水土保持方案报告书编制合同书》,XX房地产开发有限公司,2006年8月。 1.2编制目的和意义 该项目规划占地面积6.79hm2,总建筑面积181111.80m2(计入容积率146581.9m2),项目由建筑占地区、场内道路区、附属系统区(休闲设施、游泳池、广场和绿化区等)部分组成。该项目建筑占地面积大,在建设过程中将扰动地表造成区域水土流失,因此在建设过程中应依法防治水土流失,建设和保护生态环境,编制水土保持方案。受XX房地产开发有限公司的委托,我单位编制了《XX豪苑水土保持方案报告书》(以下简称《水保方案》,编制本《水保方案》的主要目的和意义是: (1)编制本《水保方案》,有利于明确项目建设单位在建设的同时必须承担对建设造成的水土流失进行治理的责任,达到“谁开发,谁保护,谁造成水土流失,谁负责治理”的目的。 (2)该《水保方案》从生态环境保护的角度,根据当地自然条件,因地制宜地对项目建设范围进行水土流失防治分区,并提出适宜于本项目的水土流失防治对策和措施,为防治项目区自然和建设场地造成的水土流失、建设场地水土保持工程的监测监理和当地水行政主

管部门依法进行监督管理等工作提供技术依据。 (3)该《水保方案》的全面落实,可有效防治建设场地的各类水土流失,改善项目区及周边生态环境。 (4)该《水保方案》的编制,有利于“三同时”制度的落实。水土保持方案是该项目可行性研究阶段的重要组成部分。通过水土保持方案的编制,将该项目水土保持投资纳入整个项目建设的总投资,落实了水土保持工程的资金来源。 (5)《水保方案》的编制,有利于指导下阶段水土保持工程的施工工作。在编制本《水保方案》过程中,对该项目可能造成的水土流失进行了预测,并提出了相应的防治措施。 1.3编制依据 1.3.1法律法规 (1)《中华人民共和国水土保持法》(1991年6月29日); (2)《中华人民共和国水土保持法实施条例》(1993年8月1日); (3)《中华人民共和国环境影响评价法》(2002年10月28日); (4)《建设项目环境保护管理条例》(国务院第253号令,1998年11月18日); (5)《XX省实施〈中华人民共和国水土保持法〉办法》(1992年12月10日); (6)《中华人民共和国土地管理法》(1998年8月29日); (7)《中华人民共和国水法》(2002年8月29日); (8)《中华人民共和国森林法》(1984年9月,1998年4月修改);

水土保持监测总结报告

湖北省远安县杨柳矿区麻坪矿段磷矿详查—勘探坑探工程水土保持监测总结报告 建设单位:湖北宜安联合实业有限责任公司 编制单位:湖北友好生态工程咨询有限公司 二零一九年四月

湖北省远安县杨柳矿区麻坪矿段磷矿详查—勘探坑探工程 水土保持监测总结报告责任页 编制单位:湖北友好生态工程咨询有限公司 批准:赵春华高级工程师 审查:龚建华高级工程师 校核:刘华丽工程师 项目负责人:刘华丽工程师 编写人员:王超助理工程师(第三、四章) 李腾飞助理工程师(第一、二章) 张姝玄助理工程师(第五、六、七章) 向翱助理工程师(附件、附图)

目录 1建设项目及项目区概况 (1) 1.1项目概况 (1) 1.2项目区概况 (6) 1.3区域水土流失现状 (12) 1.4水土保持工作情况 (14) 1.5监测工作实施情况 (15) 2监测内容和方法 (23) 2.1监测内容 (23) 2.2监测方法 (26) 3重点对象水土流失动态监测 (30) 3.1防治责任范围监测结果 (30) 3.2建设期扰动土地面积 (31) 3.3土石方监表测结果 (32) 3.4监测土石方平衡情况 (33) 4水土流失防治措施监测结果 (34) 4.1工程措施及实施进度 (34) 4.2植物措施及实施进度 (39) 4.3临时措施及实施进度 (41) 5.土壤流失情况监测 (45) 5.1水土流失面积 (45) 5.2土壤流失量 (45) 5.3水土流失危害 (49) 6水土流失防治动态监测结果 (50) 6.1扰动土地整治率 (50) 6.2水土流失总治理度 (50) 6.3拦渣率 (51) 6.4土壤流失控制比 (51) 6.5林草植被恢复率 (52) 6.6林草覆盖率 (53) 6.7运行初期水土保持分析 (53) 7结论 (55)

水土保持方案编制合同

水土保持方案编制合同 委托方(甲方): 受托方(乙方): 为预防和治理水土流失,保护生态环境,促进经济可持续发展,甲方委托乙方承担水土保持方案编制设计,经双方协商一致,签订本合同。 一、本合同依据《中华人民共和国合同法》、国家及地方有关水土保持方案治理编制大纲文件签订。 二、本合同设计项目:水土保持治理方案报告。 三、甲方于年月日前向乙方提交下列材料:①项目的可行性研究报告;②与水土保持方案编制相关的图纸和资料;③其他要求(正式文字说明)。 四、乙方于年月日前向甲方交付水土保持治理方案报告份。 五、方案编制设计费 1、编制设计费参照有关收费标准经双方商定,本项目编制设计费共 计:元。 2、编制设计费的支付方法为:本合同签字之日起三日内,甲方预付设计工作 费元给乙方,乙方交付本项目成果资料的同时,甲方再次支 付元。 六、双方责任 1、甲方按合同第三条规定的内容,在规定的时间内向乙方提交资料及文件,并对其完整性、正确性及时限负责。甲方提交上述资料及文件超过规定期限10天以内,乙方按本合同第四条规定交付设计文件时间顺延;超过规定期限10天以上,乙方有权重新确定提交设计文件时间;

2、甲方变更委托设计项目、规模、条件或因提交的资料有误,或所提供资料作出较大修改,造成乙方设计需返工时,双方除需另行协商签订补充合同(或另订合同)、重新明确有关条款外,甲方应按乙方所耗工作量向乙方支付返工费; 3、在合同履行期间,甲方要求终止或解除合同,乙方未开始设计工作的,不退还甲方首付的设计工作费;已开始设计工作的但不足一半时,甲方应支付编制设计费元;超过一半时,甲方支付编制设计费元。 4、甲方应按本合同第五条规定的金额和时间向乙方支付设计费用,每逾期支付一天,应承担支付金额千分之二的逾期违约金。逾期超过30天以上时,乙方有权暂停履行下阶段工作,并书面通知甲方。上级对本合同项目不审定、不批准或本合同项目停缓建,甲方均应支付应付的设计费; 5、甲方应保持乙方设计版权,未经乙方同意,甲方对乙方交付的设计文件不得复制或向第三方转让或用于本合同以外的项目,如发生以上情况,乙方有权索赔。 6、乙方按本合同第四条规定的内容、时间及份数向甲方交付设计文件; 7、乙方对设计文件出现的遗漏或错误负责修改或补充。 8、由于乙方自身原因,延误了本合同第四条规定的设计文件交付时间,每延误一天,应减收该项目应收设计费的千分之二; 9、合同生效后,乙方因自身原因要求终止或解除合同,乙方应退还已预付的全部工作费。 10、乙方交付设计文件后,参加有关上级审查及根据审查结论负责不超出原定计划任务书范围内的必要调整补充。乙方交付设计文件之日起一年内项目开始施工,负责向甲方及施工单位进行设计交底、处理有关遗漏方面的问题和参加竣工验收。在一年内项目尚未开始施工,乙方仍负责上述工作,但有权向甲方收取咨询服务费元; 11、乙方不得向第三方扩散、转让甲方提交的产品图纸等技术经济资料。如发生以上情况,甲方有权索赔。

水土保持工程概估算编制

一、编制依据: 1、水土保持工程概算定额标准及水土保持工程概(估)算编制规定; 2、相关取费标准:水总【2003】67号文; 3、相关图纸及设计文件; 二、项目划分 水土保持工程项目划分: 1、开发建设项目水土保持工程 包括:工程措施、植物措施、施工临时工程、独立费用 2、水土保持生态建设工程 包括:工程措施、林草措施、封育治理措施、独立费用 三、费用构成 其中独立费用划分如下:

四、编制方法及计算标准 4.1、基础价格编制 1、人工单价: 十类工资区:陕西榆林专区的靖边、定边二县; 八类工资区:西安及其所辖长安县、咸阳市、户县、兴平、铜川市、延长县、宝鸡市、宝鸡、岐山、武功等三县; 七类工资区:咸阳专区的乾县、彬县、旬邑、泾阳、高陵、周至、礼泉、永寿、长武、淳化、三原等十一县;渭南专区的渭南、富平、蒲城、澄城、合阳、华县、潼关、临潼、耀县、白水、韩城、大荔、华阴、蓝田等十四县;延安专区的子长、延川二县;榆林专区的榆林、府谷、吴堡、绥德、子洲、神木、佳县、米脂、清涧、横山等十县;商洛专区的商县、柞水、洛南、镇安等四县;宝鸡专区的千阳、扶凤、眉县、凤翔、陇县、麟游、太白; 4.2、材料预算价格: 4.2.1、主要材料预算价格=(材料原价+包装费+运杂费)×(1+采购及保管费率)+运输保险费 4.2.2、其他材料预算价格:按所在地市场信息价。 4.2.3、电风水预算价格 电网供电=基本电价×1.06; 柴油机发电=发电机组总台班费÷发电机组总容量×1.4;

水价=水泵总台班费÷水泵总容量×1.45; 风价=按0.12元/m3计算; 4.2.4、施工机械使用费 4.2.5、砂石料单价 外购砂、碎石(砾石)、块石、料石等预算价格超过70元/m3的部分计取税金后列入相应部分之后。 4.2.6、混凝土和砂浆材料单价; 4.3 工程施工单价构成(生态建设工程无现场经费) 4.3.1取费标准 4.3.1.1 其他直接费率 4.3.1.2 现场经费费率 4.3.1.3 利润率工程7%,植物5%; 4.3.1.4 税率农村:3.28%,县镇:3.41%,市区:3.48%; 五、概算编制 5.1 第一部分工程措施 工程量×单价; 5.2 第二部分

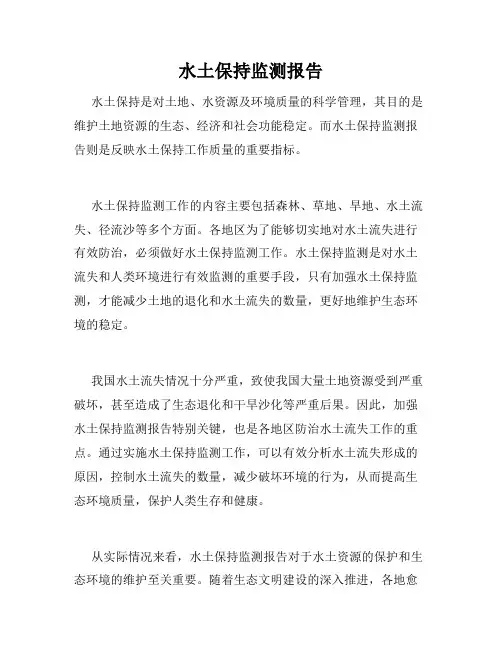

水土保持监测报告

安福县安平水电站工程水土保持监测报告 建设单位:安福县安平实业开发有限公司监测单位:吉安市水利水电规划设计院 二O一八年十月

安福县安平水电站工程水土保持监测报告 批 准:王晓华 核 定:曾红鹰 审 查:陈巧云 校 核:刘澄宇 项目负责:刘女英 编制人员:刘女英 沈彦晨 建设单位:安福县安平实业有限公司 编制单位:吉安市水利水电规划设计院 二O一八年十月

开发建设项目水土保持监测特性表 项目名称 安福县安平水电站水土保持监测报告 建设地点 江西省安福县 工程等级 小(一)型水电 所在流域 赣江流域 工程总投资 2103.99万元 工程总工期 2007年21月至2010年元月 项目概况 安平水电站总装机容量3*630KW,水库正常高水位80.5m,正常高水位以下库容为53.8万m 3 。安平电站枢纽工程主要建筑物有:翻 板闸坝、冲砂闸、引水渠、发电厂房、升压站等。安平水电站总投资2103.99万元,其中土建投资747.59万元。工程于2007年12开工建设,2009年3月完成土建工程,2010年元月正式发电。 责任范围面积 50.61hm2 损坏水保设施面积 8.81hm2 项目建设区 8.81hm2 扰动地表面积 8.81hm2 直接影响区 41.8hm2 水土流失预测总量 2946.87t 减少水土流失总量 2693.65t 地貌类型 丘陵地貌 国家或省级防治区类型 不属于国家级和省级水土流失重点治理区及重点预防区 水土保持监测主要技术指标 监测单位全称 吉安市水利水电规划设计院 监测指标 监测方法(设施) 监测指标 监测方法(设施) 1、原地貌水保状况 调查监测 5、水保工程及效果调查、定位观测 2、防治责任范围 GPS、直尺等测量 6、降雨状况 调查监测 3、水土流失量 定位观测 7、大风状况 调查监测 监测内容 4、扰动面积 GPS、直尺等测量 其它指标 调查监测 分类分级指标 目标 值(%)达到 值(%)建设期监测防治面积 扰动土地整治率 90 98.2 水土流失总治理度 82 94.5建设工程占地面积8.81hm2 扰动地表面积 8.81hm2 土壤流失控制比 1.0 1.1 拦渣率 90 97.3永久占地 5.61hm2 采取的水 保措施面积 6.98hm2 林草植被恢复率 92 95.4 临时占地 3.65hm2 可恢绿化面积 6.14hm2 防治效果 林草覆盖率 17 66.5 直接影响区 41.8h m2 林草面积 5.86hm2 水土保持治理达标评 价 本工程水土保持措施总体布局合理,完成了工程设计和水土保持方案所要求的水土流 失的防治任务,水土保持设施工程质量总体合格,水土流失得到有效控制,项目区生态环境得到根本改善。自工程运行以来,未发现重大质量缺陷,水土保持工程运行情况基本良好,达到了防治水土流失的目的,整体上已具备较强的水土保持功能,能够满足国家对开发建设项目水土保持的要求。 监测结论 总体结论 效果显著,达到方案设计要求。 主要建议 加强水保措施后期管护,特别是加强植物措施的补植补栽,确保成活,使植物措施充分发挥控制水土流失的作 用。

水土保持方案编制要求

水土保持方案编制要求 2.1 阶段要求 2.1.1 可行性研究阶段:根据《开发建设项目水土保持方案编报审批管理规定》所规定的内容和建设项目可行性研究报告,编制水土保持方案报告书。水土保持方案报告书应包括以下主要内容: 1 建设项目区责任范围及其周边环境概况。 2 项目区水土流失及水土保持现状。 3 生产建设中排放废弃固体物的数量和可能造成的水土流失及其危害。 4 水土流失防治初选方案。 5 水土保持投资估算。 2.1.2 初步设计阶段:根据水行政主管部门批准的水土保持方案(可行性研究阶段)报告书,对各项水土流失防治工程进行初步设计。初步设计阶段应包括以下主要内容: 1 水土保持初步设计依据。 2 水土流失防治责任范围及面积。 3 开发建设造成的水土流失面积、数量预测。 4 水土流失防治工程的初步设计,重点工程应有较详典型设计。 5 水土保持投资概算。 6 实施的保证措施(机构、人员、经费和技术保证等)。 2.1.3 技施设计阶段:主要是按项目水土保持初步设计,进行各项水土保持工程的技术设计和施工图设计。 2.2 水土保持方案报告书的主要内容 2.2.1 方案编制总则: 1 结合开发建设项目的特点阐述编制水土保持方案的目的和意义。 2 编制依据: 1)法律法规依据。 2)项目建议书、可行性研究报告等。 3)环境影响评价大纲及报告书。

4)水土保持方案编制大纲及审查意见。 5)水土保持方案编制委托书(合同)或任务书。 3 采用技术标准:包括有关水土保持的国家标准、行业标准、地方标准等。 2.2.2 建设项目地区概况: 1 建设项目名称、位置(应附平面位置图)、建设性质、总投资等主要技术经济指标。 2 建设规模、防治责任范围、工程布局(应附平面团)。 3 项目区地形、地貌、地质、土壤、地面物质、植被等。 4 项目区及其周边地区气象、水文、河流及泥沙等。 5 项目区及周边地区人口、土地利用、经济发展方向和水平等社会经济状况。 6 项目区发展规划。 7 建设项目施工工艺、采挖及排弃固体废弃物的特点等。 8 项目区水土流失现状及防治情况。 2.2.3 生产建设过程中水土流失预测: 1 水土流失预测时段的划分。 2 预测的内容和方法: 1)扰动原地貌、损坏土地和植被的面积。 2)弃土、弃石、弃渣量。 3)损坏水土保持设施的面积和数量。 4)可能造成水土流失的面积及流失总量。 5)可能造成的水土流失危害。 3 预测结果及综合分析。 2.2.4 水土流失防治方案: 1 方案编制的原则和目标。 2 建设项目的防治责任范围(应附图说明)、本方案的设计深度。 3 水土流失防治分区及水土保持措施总体布局(应附平面布置图)。 4 分区防治措施布局(大型建设项目还应另行编制分区防治附件)。 5 方案实施进度安排及其工程量(应列表说明)。 6 水土流失监测。 2.2.5 水土保持投资估(概)算及效益分析: 1 水土保持投资估(概)算:

水土保持工程概预算(完整版)

水土保持工程概预算(完整版)

⒈固定资产:社会再生产过程中,可供生产或生活较长时间使用,且在使用过程中基本保持原有实物形态的劳动资料和其他物质资料。 2、定额:在正常施工条件、先进合理的施工工艺和施工组织条件下,采用科学的方法制定每完成一定计量单位的质量合格产品所必须消耗的人工、材料、机械设备及价值等的数量指标。 3、建筑工程定额:在合理的劳动组织和合理地使用材料、机械的条件下,完成单位合格产品所必须消耗的资源数量标准。 4、施工定额:在正常施工条件下,为完成一定计量单位的合格产品所必须的劳动力、机械台时、消耗材料的数量标准。 5、预算定额:是确定一定计量单位的分项工程或构件的人工、材料和机械台时消耗的数量指标,它是国家和各地区负责编制的。 6、概算定额:在预算定额的基础上,根据有代表性的设计图纸和标准图等资料,经过适当地综合、扩大以及合并而成。 7、人工预算单价的定义:是指一个建筑安装工人工作单位时间(一个工作日或一个工作时)在工程概预算中应计入的全部人工费用。 8、基础处理工程:是为了提高地基承载能力和稳定性、改善和加强防渗性能及整体坚固所采取的工程措施。 9、工程综合单价:一般指工程造价中包括人、材、机、管理费、利润及风险费的实体工程量清单单价。 10、工程单价:是指建筑工程单位产品的基本直接费。通常是指分部分项工程的预算单价。 11、计量单位:土方开挖及运输定额,均按自然方为计量单位。填筑压实定额均以压实方为计量单位。 自然方:指未经扰动的自然状态的上方。 松方:指自然方经人力或机械开挖而松动过的土方。 压实方:指填筑、回填并经过压实后的成品方。 1、预算定额的编制原则:技术先进、经济合理原则,简明适用、严谨准确原则。 2、2、施工定额的编制原则:平均先进原则、简明实用原则。 1、固定资产按经济用途可分为:生产性固定资产、非生产性固定资产。 3、定额的表现形式:实物量式、价目表式、百分率式、综合式。 4、人工预算单价的主要影响因素:社会平均工资水平、生活消费指数、劳动力市场供需情况。人工预算单价的组成内容、政府推行的社会保障和福利政策 5、基本建设项目种类: (1)按性质划分:新建项目、扩建项目、改建项目、恢复项目、迁建项目。 (2)按建设阶段划分:预备项目、筹建项目、施工项目、建成投产项目、收尾项目、竣工验收项目。 6、定额的特性:法令性、时间性、先进性和群众性、科学性。 定额的作用:(1)定额是计划管理的依据。 (2)定额是确定工程造价的依据。 (3)定额是实行投资包干和招标承包制的依据。 (4)定额是加强企业科学管理、提高经济效益的工具。 (5)定额是总结推广先进生产方法的手段。 7、人工预算单价的定义:是指一个建筑安装工人工作单位时间(一个工作日或一个工作时)在工程概预算中应计入的全部人工费用。 人工预算单价的作用:是确定工程造价、计算各种生产工人人工费时所采用的人工费单价,是计算建筑安装工程单价和施工机械台时费中人工费的基础单价。 8、定额的分类:(1)按管理体制和执行范围划分:全国统一定额、全国行业定额、地方定额、企业定额。(2)按定额的生产要素划分:劳动定额、材料消耗定额、机械使用定额。(3)按费用性质划分:直接费定额、间接费定额、其他基本建设费定额、施工机械台时。(4)按建设阶段和用途划分:投资估算指标、概算定额、预算定额、施工定额。

水土保持设施竣工验收技术报告编制提纲

水土保持设施竣工验收技术报告编制提纲 一、简要说明 有关水土保持方案实施情况说明。 二、防治责任范围 1.批复的水土流失防治责任范围与实际发生的责任范围对比,调整变化的原因。 2.扰动土地的治理面积、治理率。 三、工程设计 水土保持方案确定的水土保持措施,在设计报告中的设计要点,重大设计变更。 四、施工 1.工程量及进度。各项防治工程完成的数量、实施时间,与批准的方案实施时间、工程量比较,并分析其原因。 2.施工质量管理。施工单位质量保证体系,建设单位和监理单位的质量控制体系,施工事故及其处理。 3.工程建设大事。包括有关批文,较大的设计变更,有关合同协议,重要会议等。 4.价款结算。批准的工程量及其投资,施工合同价与实际结算价对比,分析增减的原因。 五、工程质量 1.项目划分。水土保持工程的单位工程、分部工程、单元工程划分情况。 2.质量检验。监理工程师、质量监督机构的质量检验方法,检验结果。 3.质量评定。初步验收确定的各单位工程的质量等级,对整体水土保持工程质量评价。 六、工程初期运行及成效评价 1.工程运行情况。各项水土保持工程建成运行后,其安全稳定性、暴雨后的完好情况,工程维修、植物补植情况。 2.工程效益 (1)水土流失治理。工程试运行期间控制水土流失面积,治理水土流失面

积及治理程度,项目区水土流失强度变化值。废弃土、石、渣的拦挡量、拦渣率,各类开挖面、拆除后的施工营地的平整、护砌量,植被恢复数量。 (2)植被变化。建设前、施工期间、竣工后林草植被面积,植被恢复指数。 (3)土地整治及生产条件恢复。土地整治率,施工临时占用耕地的恢复数量,土地生产力恢复能力。 (4)水土流失监测。根据水土流失专项监测报告,提出施工期间、工程运行后水土流失量,是否达到国家规定的限值。对水系、下游河道径流泥沙影响,水土流失危害情况变化。 (5)综合评价。主体工程建设对水土流失及生态环境的实际影响范围、程度、时间,水土保持工程的控制效果,防治成效。 七、附件及有关资料 1.工程竣工后水土流失防治责任范围图 2.水土保持工程设计文件、资料 3.水土保持工程施工合同、验收报告 4.工程质量等级评定报告 5.水土流失专项监测报告 6.水土保持设施竣工验收图 7.水土保持工程实施过程中的影像资料

生产建设项目水土保持设施验收报告示范文本

附件1 生产建设项目水土保持设施验收报告示范文本 前言 介绍生产建设项目(以下简称项目)背景、立项和建设过程,简要说明水土保持方案审批、水土保持后续设计、监测、监理以及水土保持分部工程、单位工程验收情况等。 1.项目及项目区概况 1.1项目概况 1.1.1地理位置 说明项目在行政区划中所处的位置。点型项目介绍到乡(镇),线型项目说明起点、走向、途经县(市)、主要控制点和终点。 1.1.2主要技术指标 简要说明项目建设性质、规模与等级等主要技术指标。 1.1.3项目投资 说明项目总投资、土建投资、投资方等。

1.1.4项目组成及布置 简要说明项目组成、工程布置和主要建(构)筑物,以及附属工程布设情况等。 1.1.5施工组织及工期 说明土建施工标段划分,以及弃渣场、取土场、施工道路、施工生产生活区等辅助设施实际布设情况。说明项目计划及实际工期。 1.1.6土石方情况 说明项目实际发生的挖方、填方、借方、弃方数量,并说明借方来源、弃方去向及调运情况。建设生产类项目还应说明年排放灰渣(矸石、尾矿等)量及利用情况。 1.1.7征占地情况 说明项目实际永久占地、临时占地面积及类型。 1.1.8移民安置和专项设施改(迁)建 简要说明移民安置和专项设施改(迁)建情况。 1.2项目区概况 1.2.1自然条件

简要说明项目区的地形地貌、气象、水文、土壤、植被等情况。点型项目介绍到县;线型项目跨省的介绍到省,跨市(县)的介绍到市(县)。 1.2.2水土流失及防治情况 说明项目所涉及区域的水土流失类型、强度、容许土壤流失量等,点型项目介绍到涉及县所属的全国水土保持区划中的三级区,线型项目介绍到全国水土保持区划中的二级区。介绍涉及的水土流失重点预防区和重点治理区,崩塌、滑坡危险区和泥石流易发区。 2.水土保持方案和设计情况 2.1主体工程设计 简要说明前期工作相关文件取得情况、不同阶段设计文件的审批(审核、审查)情况等。 2.2水土保持方案 说明项目水土保持方案的编制单位、编制时间,以及水土保持方案的批准机关、时间、文件名称及文号。 2.3水土保持方案变更

水土保持工程概预算完整版

水土保持工程概预算完 整版 Pleasure Group Office【T985AB-B866SYT-B182C-BS682T-STT18】

⒈固定资产:社会再生产过程中,可供生产或生活较长时间使用,且在使用过程中基本保持原有实物形态的劳动资料和其他物质资料。 2、定额:在正常施工条件、先进合理的施工工艺和施工组织条件下,采用科学的方法制定每完成一定计量单位的质量合格产品所必须消耗的人工、材料、机械设备及价值等的数量指标。 3、建筑工程定额:在合理的劳动组织和合理地使用材料、机械的条件下,完成单位合格产品所必须消耗的资源数量标准。 4、施工定额:在正常施工条件下,为完成一定计量单位的合格产品所必须的劳动力、机械台时、消耗材料的数量标准。 5、预算定额:是确定一定计量单位的分项工程或构件的人工、材料和机械台时消耗的数量指标,它是国家和各地区负责编制的。 6、概算定额:在预算定额的基础上,根据有代表性的设计图纸和标准图等资料,经过适当地综合、扩大以及合并而成。 7、人工预算单价的定义:是指一个建筑安装工人工作单位时间(一个工作日或一个工作时)在工程概预算中应计入的全部人工费用。 8、基础处理工程:是为了提高地基承载能力和稳定性、改善和加强防渗性能及整体坚固所采取的工程措施。 9、工程综合单价:一般指工程造价中包括人、材、机、管理费、利润及风险费的实体工程量清单单价。 10、工程单价:是指建筑工程单位产品的基本直接费。通常是指分部分项工程的预算单价。 11、计量单位:土方开挖及运输定额,均按自然方为计量单位。填筑压实定额均以压实方为计量单 位。 自然方:指未经扰动的自然状态的上方。 松方:指自然方经人力或机械开挖而松动过的土方。 压实方:指填筑、回填并经过压实后的成品方。 1、预算定额的编制原则:技术先进、经济合理原则,简明适用、严谨准确原则。 2、2、施工定额的编制原则:平均先进原则、简明实用原则。 1、固定资产按经济用途可分为:生产性固定资产、非生产性固定资产。 3、定额的表现形式:实物量式、价目表式、百分率式、综合式。 4、人工预算单价的主要影响因素:社会平均工资水平、生活消费指数、劳动力市场供需情况。人工预算单价的组成内容、政府推行的社会保障和福利政策 5、基本建设项目种类: (1)按性质划分:新建项目、扩建项目、改建项目、恢复项目、迁建项目。 (2)按建设阶段划分:预备项目、筹建项目、施工项目、建成投产项目、收尾项目、竣工验收项目。 6、定额的特性:法令性、时间性、先进性和群众性、科学性。 定额的作用:(1)定额是计划管理的依据。 (2)定额是确定工程造价的依据。 (3)定额是实行投资包干和招标承包制的依据。 (4)定额是加强企业科学管理、提高经济效益的工具。 (5)定额是总结推广先进生产方法的手段。 7、人工预算单价的定义:是指一个建筑安装工人工作单位时间(一个工作日或一个工作时)在工程概预算中应计入的全部人工费用。

生产建设项目水土保持监测总结报告示范文本

附件2 生产建设项目水土保持监测总结报告示范文本 前言 简述项目情况、水土保持监测过程及成果等,并附水土保持监测特性表(见附表)。 1 建设项目及水土保持工作概况 建设项目概况 项目基本情况 简要介绍项目地理位置、建设性质、工程规模与等级、项目组成、投资、建设工期、占地面积、土石方量等。 项目区概况 简要介绍项目区地形地貌、气象、水文、土壤、植被、容许土壤流失量、侵蚀类型与强度、国家和省级水土流失重点防治区划等情况。 水土保持工作情况 简要说明建设单位在项目建设过程中防治水土流失情况。包括建设单位水土保持管理,“三同时”制度落实,水土保持方案编报及变更,水土保持监测意见的落实情况,监督检查意见落实及重大水土流失危害事件处理情况等。 监测工作实施情况

监测实施方案执行情况 对照监测实施方案,说明水土保持监测技术路线、布局、内容和方法等执行情况。 监测项目部设置 监测任务委托、进场及技术交底时间,监测项目部组成及技术人员配备等。 监测点布设 监测点的位置、类型、数量及影像资料等。 监测设施设备 包括固定观测设施的建设情况,监测设备投入使用情况等。 监测技术方法 简要介绍应用的一般监测方法(包括遥感监测、实地测量、地面观测、资料分析等),重点介绍针对项目特点采用的先进监测技术和方法,如无人机、实时监控等。 监测成果提交情况 包括监测实施方案、监测记录表、监测意见、季度报告、年度报告等成果的提交时间、对象(建设单位和水行政主管部门)等。 2 监测内容和方法 扰动土地情况 列表说明扰动土地情况(包括扰动范围、面积、土地利

用类型及其变化情况等)的监测频次与方法。 取料(土、石)、弃渣(土、石、矸石、尾矿等)列表说明取料(土、石)、弃渣(土、石、矸石、尾矿等)(以下简称取料、弃渣)的监测内容(包括取料场、弃渣场及临时堆放场的数量、位置、方量、表土剥离、防治措施落实情况等)、监测频次与方法。 水土保持措施 列表说明工程措施、植物措施、临时防护工程等水土保持措施的监测内容(包括措施类型、开工与完工日期、位置、规格、尺寸、数量、林草覆盖度、郁闭度、防治效果、运行状况)、监测频次与方法。 水土流失情况 列表说明水土流失情况(包括水土流失面积、土壤流失量、取料弃渣潜在土壤流失量和水土流失危害等)的监测频次与方法。 3 重点对象水土流失动态监测 防治责任范围监测 水土流失防治责任范围 分别说明水土保持方案确定的防治责任范围和监测的 防治责任范围,并对比说明变化情况及原因。 背景值监测 运用遥感技术,获取大型弃渣场(弃渣量50万m3以上)、

水土保持自查报告

水土保持自查报告-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

XX工程水土保持工作自查报告 一、主体工程进展情况 二、水土保持工作开展情况 (一)水土保持方案编报及变更情况 《XX工程水土保持方案报告书》已按要求报送至山东省水利厅,山东省水利厅于XXXX年XX月XX日进行了批复;本项目水土保持方案目前无变更。 (二)水土保持后续设计编报及设计变更报批情况 本项目水土保持方案目前无后续设计。 (三)水土保持组织管理 为在XX项目建设中认真贯彻水土保持的法律法规,落实水土保持责任制,规范各参建单位及相关人员的生产和管理行为,满足项目水土保持要求,公司成立了XX有限公司水土保持领导小组。并下发了《XX项目水土保持管理办法》,规范XX段项目建设期内水土保持管理工作,保证项目水土保持管理各项工作有序开展,实现了水土保持管理的阶段性目标。 (四)水土保持措施实施 (1)线路工程区(路基、桥梁、交叉工程区):临时措施方面大部分已按照原方案设计落实完毕。方案设计的工程措施如水保工程预制件预制已开始,边坡防护、排水沟、泄水槽等工程施工开始进行。绿化工程也开始准备。

(2)施工便道区:临时措施已按照原方案设计落实完毕。便道恢复工作因施工还未实施。 (3)施工生产生活区:临时措施方面已按照原方案设计落实完毕。工程措施方面方案设计的工程措施、植物措施因未到该部分内容施工阶段还未实施。 (五)取、弃土场防护情况 本项目采用地方供土,设计无取、弃土场 (六)水土保持监理、监测工作开展 (1)本项目水土保持监理单位为山东龙信达咨询监理有限公司,监理机构依据监理合同、设计文件和图纸、施工验收规范等对建设单位认真履行监理职责,对施工单位严格要求。本着独立、科学、公正的工作态度在委托授权范围内开展工作。项目监理机构对工程质量、进度、投资实施了有效控制;制定了具有针对性和可操作性的监理规划和监理细则;工作中重程序,讲原则,遵守监理工程师职业道德、科学、客观、公正地开展工作。 (2)本项目水土保持监测单位为山东景环工程咨询有限公司,监测单位按照监测服务合同约定组建了水土保持监测项目部,编制了水土保持实施方案,按照监测频次定期,依据天气及现场实际情况不定期多次对全线进行实地调查监测,收集了影像资料,对现场情况做了监测记录,并按要求上报《XX段工程工程水土保持监测意见书》多期以及季度、年度《XX段工程工程水土保持监测报告》 (七)水土保持设施自主验收情况

生产建设项目水土保持监测总结报告提纲

生产建设项目水土保持监测总结报告提纲 _________________ 项目 水土保持监测总结报告 建设单位:(盖章) 监测单位:(盖章)

水土保持监测特性表 主体工程主要3术指标项目名称

1建设项目及水土保持工作概况 1.1项目概况 项目地理位置、建设性质、工程规模、项目组成、投资、占地面积、土石方量等。 项目区气象、水文、土壤、植被、容许土壤流失量、侵蚀类型、国家(省级)防治区划等情况。 项目概况篇幅不宜超过总结报告总篇幅的3%。 1.2水土流失防治工作情况 建设单位在项目建设过程中防治人为水土流失情况。包括建设单位水土保持管理、三同时落实、水保方案编报、水土保持监测成果报送、主体工程设计及施工过程中变更、备案等情况。 1.3监测工作实施情况 监测工作实施情况,包括接受委托时间、监测实施方案编制、监测项目部组成、技术人员配备、监测点布设、监测设施设备、监测技术方法、监测阶段成果、水土保持监测意见及落实情况、重大水土流失危害事件处理等情况。 2监测内容与方法 根据水土保持监测实际情况,说明监测内容及采用的监测方法,为数据来源提供支撑。监测内容包括原地貌土地利用、植被覆盖度、扰动土地、防 治责任范围、取土(石、料)弃土(石、渣)、水土保持措施、土壤流失量等 情 况。监测方法主要说明遥感监测、实地测量、地面观测、资料分析等方法的使用及采集数据情况。 3重点部位水土流失动态监测 3.1防治责任范围监测 水土保持防治责任范围 分别说明水土保持方案确定的防治责任范围和监测的防治责任范围,并对比说明变化情况及原因。防治责任范围监测表见表1。

表 1 防治责任范围监测表

水土保持方案报告书

水土保持方案报告书 综合说明应简要说明下列内容: 1、主体工程及立项的概况。 2、项目所在地的水土流失重点防治区划分情况。 3、主体工程水土保持分析评价结论。 4、水土流失防治责任范围及面积。 5、水土流失预测结果,主要包括损坏水土保持设施数量、建设期水土流失总量及新增量、水土流失重点区段及时段。 6、水土保持措施总体布局、主要工程量。 7、水土保持投资估算及效益分析。 8、主要结论与建议。 9、水土保持方案特性表。 方案编制总则应包括下列内容: 1、水土保持方案的目的和意义。 2、明确方案编制的依据,包括法律、法规、规章、规范性文件、技术规范与标准、相关资料等。 3、水土流失防治的执行标准,即按《开发建设项目水土流失防治标准》的规定,该标准为最低标准,执行中应结合当地的实际情况,说明本项目水土流失防治的执行标准。 4、论述方案编制的指导思想。 5、说明方案编制的原则。

6、确定设计深度和设计水平年。 项目概况应说明项目基本情况、项目组成及总体布置、施工组织、工程占地、土石方量工程投资、进度安排、拆迁与安置等情况。若有与其它项目的依托关系应予说明。 项目区概况应说明项目所在区域自然条件、社会经济、土地利用情况,水土流失现状及防治情况,项目所在地的国家级、省级和县级水土流失重点防治区划分情况,区域内生态建设与开发建设项目水土保持可借鉴的经验。 主体工程分析与评价应包括下列内容: 1、工程选址的制约性因素分析与评价。 2、主体工程方案比选及评价。 3、主体工程占地类型、面积和占地性质的分析与评价。 4、主体工程土石方平衡、弃土(石、碴)场、取料场的布置、施工方法与工艺等评价。 5、主体工程设计的水土保持分析与评价。 6、工程建设与生产对水土流失的影响因素分析。 7、结论性意见、要求与建议。 防治责任范围及防治分区应包括下列内容: 1、工程占地,要分行政区划(以县为单位,线型项目也可以地、市为单位)列表说明占地类型、面积和占地性质。 2、水土流失防治责任范围确定的依据。 3、防治责任范围结果,用文、表、图说明项目建设区、

水土保持监测报告编写提纲(附实例)

水土保持监测报告编写提纲 一、编写提纲 前言 任务来源情况(包括合同签订),组织领导,监测计划确定,监测任务的组织实施(监测布点、现场监测),监督管理(监测资料的检查核定),监测结果分析,监测阶段报告,上级检查。 1 项目区及项目概况 2 监测时段和监测点布设 2.1划分监测时段 2.2扰动地貌类型划分和监测点布设 3 监测内容与方法 3.1监测内容 3.1.1水土流失防治责任范围动态监测 3.1.2 扰动面积监测 3.1.3 弃土弃渣监测 3.1.4 临时防护措施监测 3.1.5 植被恢复监测 3.1.6 工程措施监测 3.1.7 水土流失动态监测 3.2监测方法 3.2.1 定位监测(沉沙池、简易观测场等) 3.2.2 临时监测 3.2.3 调查监测 3.2.4 巡查 4 不同侵蚀单元土壤侵蚀模数的分析确定 4.1 原地貌不同土地类型土壤侵蚀模数 4.2不同扰动类型土壤侵蚀模数 4.3 不同防治措施土壤侵蚀模数 5 水土流失监测动态结果与分析 5.1防治责任范围动态监测结果 5.2 弃土弃渣动态监测结果 5.3 扰动地面动态监测结果 5.4土壤流失量动态监测结果 6水土流失防治效果监测结果与分析 6.1 弃渣处理及防治效果 6.2 工程措施防治效果 6.3植物措施防治效果 6.4 运行初期水土流失 7 结论 7.1 防治达标情况 7.2 水土流失及防治综合评价 7.3 监测工作中的经验与问题

二、实例 东深供水工程水土保持监测报告(广东省水利水电勘测设计院) (一)建设项目及项目区概况 1、项目概况 广东省东江-深圳供水工程是引东江水,向香港、深圳提供饮用水的跨流域大型调水工程,始建于1964年2月。 经国家计委和广东省人民政府批准,东深供水第4期改造工程(简称东深供水改造工程)全长51.7km(包括深圳沙湾隧洞工程),至2010年设计年供水能力23.73亿m3,其中香港用水量11.00亿m3,深圳市用水量8.73亿m3,沿线用水量3.2亿m3,机动用水量0.8亿m3,设计流量为100m3/s。概算总投资49亿元,总工期三年,即2000年8月到2003年8月。 工程建设内容包括:新建莲湖、旗岭和金湖三座供水泵站;新建走马岗、观音山、笔架山、石山、窑坑、凤岗和沙湾七条隧洞,共长15km;新建莲湖、旗岭、漳洋和金湖四座渡槽,共长5.8km;新修六条混凝土箱涵共长16km;新修五条混凝土倒虹吸管,共长2.6km;新建3.3km现浇预应力混凝土地下埋管;扩建9.3km人工渠道及其它次要建筑物和附属建筑物,加上已建成的太园泵站、雁田隧洞、深圳水库,形成4站、4槽、8洞、1库及人工渠和混凝土箱涵组成的封闭式供水系统。 2、项目区概况 东深供水改造工程位于东经113°31′-114°30′,北纬22°30′-23°10′。北连东江桥头河段,西濒珠江口岸,南接深圳、香港,东面为淡水河流域。 项目区地处亚热带季风气候区,热量丰富,雨量充沛,多年平均降雨量1767-1925mm。其中4-9月占83.3-84.4%。多年平均降雨日数139.9天,雨强>80mm/24h的日数平均每年3.9次,>100mm/24h的日数平均每年为2.5次,>150mm/24h的大暴雨平均每年0.5次。 工程区在地貌上大体可分为两个单元,旗岭坡、谢岗以北至东江为准平原区,其间零星分布相对高度在50m以下的残丘,旗岭坡、谢岗以南为丘陵和低山地区,相对高度在50-500m 之间。 本项目区是《广东省人民政府授权发布全省水土流失重点防治区的公告》的重点监督区。项目区水土流失背景值为中轻度流失区。 (二)监测 对项目建设过程中水土保持防治责任范围内水土流失数量、强度、成因及其动态变化过程进行监测,对水土保持方案和水土保持措施的实施情况、实施效果进行分析评价;对项目水土流失治理达标情况进行评价,为竣工验收提供依据;积累建设项目建设期水土保持方面的数据资料和监测管理经验,给实施监督管理提供依据,从而采取有力的管理措施,实施有效的监督管理。 1、监测原则 根据《水土保持监测技术规程》(SL277-2002)、“东深供水改造工程水土保持方案报告书(报批稿)”及其批复文以及东深供水改造工程的工程特点和水土流失特征,确定如下监测原则: (1)全面调查监测与重点观测相结合 全面调查是对整个东深供水改造工程水土保持防治责任范围而言,主要针对施工过程中的水土流失及防治措施的动态变化,也就是全面了解东深供水改造工程防治责任范围内的水土流失状况。重点观测即对特定地段较长期的连续监测,主要针对侵蚀强度监测、特殊地段及突发事件监测。
