渠道防渗工程实施方案

渠道防渗工程实施方案
渠道防渗工程实施方案

江口县怒溪乡骆象村核桃湾水库渠系防渗改造工程(2011年度省级冬修水利扶贫项目资金)

实施方案

编制单位:怒溪乡水务站

二○一一年八月

审批:杨华军

审核:陆祖发

编写:龙绪刚

参加工作人员:龙绪刚张谦

怒溪乡骆象村核桃湾水库渠系防渗改造工程特性表

1、综合作明

1.1、基本情况

怒溪乡骆象村核桃湾水库渠系防渗改造工程位于江口县城东北部,距县城27公里,距乡政府14㎞,有通村公路到达工程点处,交通比较便利。全乡国土面积135.8㎞2,辖怒溪、地楼、龙眉、骆象、河口、梵星6个行政村,88个村民组,到2010年末全乡总人口20361人,其中农业人口19538人,占总人口的95.96%。全乡耕地面积921公颂,其中:田634公倾,土287公倾,人均耕地面积0.68亩;该水库地处县城东北部,有公路相通,距县城25公里,距怒溪10公里。

全乡粮食产业结构以水稻、玉米、烤烟、茶叶为主,生产率低下,2010年粮食总产量8339吨,人均粮食产量仅为376.4㎏;人均纯收入1720元。工程核心区为骆象村,工程解决灌溉面积为200亩。

1.2、工程建设的必要性

由于项目区驻地岩溶发育,山高水低,灌溉水源相对缺乏且距离较远,灌溉困难极为严重。加上当地的水利工程设施较少,仅有一座核桃湾水库,这严重地制约了该地区的经济的发展和社会的进步。

为了解决怒溪乡骆象村200亩农田的灌溉问题,在八十年代初期当地老百姓曾自发修建了干砌石抹面渠道,但目前已老化渗漏极为严重,渠道末端的农田基本无水灌溉,为此群众强烈要求对其支渠进行重新修复,以解决骆象村岑团200亩农田的灌溉及1000余亩茶叶用水问题,确保农民的正常生产、生活,并为当地农民早日摆脱贫困奔向小康打下基础。

1.3、建设的任务

该工程的建设任务是渠道防渗及新建,总长2400m,断面为0.2×0.2m;以解决骆象村岑团片区200亩农田的灌溉及1000余亩茶叶用水问题。

1.4、建设工期

根据工程规模及工程量,拟定建设施工期为3个月。进度计划安排如下:

第1个月的前15天:场地平整、施工便道维修、临时工棚及仓库。

第1个月的后15天至第3个月的前15天:备料、沟槽开挖、混凝土工程施工。

第3个月的后15天:工程试运行及竣工验收。

1.5、投资概算

工程概算依据按照投资估算按水利部水总〔2002〕116号文颁发的《水利工程设计概(估)算编制规定》。确定人工、主要材料、施工供电、水、等基础单价,价格水平年2011年,砂、石料及水泥参考2011年第三季度市场价,建筑工程定额按“水总〔2002〕116号”文颁发的《水利工程设计概(估)算编制规定》和根据水利部水总〔2002〕116号文并按国办发〔2001〕14号文的划分,工程所在地铜仁地区江口县为一类边远地区计算的人工预算单价(按引水工程)为:工长:6.03元/工时、高级工:5.67元/工时、中级工:4.95元/工时、初级工:2.67元/工时。

工程概算总投资19.94万元,其中永久工程16.64万元,临时工程0.82万元,独立费用2.07万元,基本预备费0.58万元。

1.6 、新增生产能力及效益

怒溪乡核桃湾水库渠系防渗改造工程实施完成后能使骆象村岑团全片区200亩的农田及1000余亩茶叶用水得到有效的灌溉,达到节水灌溉的目的。项目区在该引水工程建后经济效益、社会效益、生态效益指标得大幅度的提高。

2、水文

2.1 、气候

江口县属黔北高原向湘西丘陵过度的斜坡地带,属武陵山脉西缘,河谷坝子地貌。工程区属亚热带季风湿润气候,工程区降雨量偏多,据资料统计,江口县境内年平均气温16.2℃,年活动积温5100℃—5200℃,无霜期189天,年平均相对湿度81%,多年平均降雨量(1959—2001年)1458.6mm,4—9月降雨量较多,约占全年降雨量的74%。年降雨量最大为1747.7mm(1967年),最小为937.4mm(1966年),年均雨日178天,年径流深851mm,径流系数0.58。年均日照时数1257.3h,年日照率28%。多年平均风速1.4m/s,风向多为东风,汛期以西北风为主。年平均蒸发量664.5mm,当保证率p=95%时,7、8、9月的干旱指数均大于1,蒸发量大于降水量,气候偏于干旱。

2.2、来水量计算

怒溪乡骆象村核桃湾水库渠道防渗改造工程水源为核桃湾水库水源,核桃湾小二型水库修建于20世纪70年代中期,为单曲拱坝,坝高32米,库容50万立方米,该水源水量有保证,运行可靠稳定,水位能满足引水渠取水高程,无需再做水源处理,能够保证骆象村岑团片区200亩稻田的灌溉及1000余亩的茶叶用水。

3、工程地质及水文地质

3.1工程区域地质概况

3.1.1地形地貌

工程区域地处黔北高原向湘西丘陵过度的斜坡地带,工程区域的西部及西北面,可溶性碳酸盐类岩石大面积出露,白云岩为中等可溶岩,灰岩,白云质灰岩为强可溶岩,受地壳运动形成的影响,该面水平岩溶形态与垂直岩溶形式相间发育。在600~800m 高程以下。多以垂直形态为主,坚立、漏水洞、消坑、洼地、溶沟、溶槽、溶裂发育。

本区处于偏岩背斜北西侧,该背斜与梵净山穹状背斜遥相呼应,两背斜之间为江口大向斜,地层出露为第四单冲积砂砾石,砂壤土,南沱冰碛岩,岩性为灰色,深灰色无层硅的冰碛砾岩。

3.1.2地层岩性

工程区内主要出露地层为:(由新到老)

板溪群

下板溪群乌叶组一段(ptdnbw1)

浅灰色薄至中厚细粒变余砂岩,含星点状黄铁矿;灰白、浅灰色中厚、厚层、厚层状变余微粒石英砂岩,夹砂质硅质绢云母板岩。灰绿色、紫灰色中厚、厚层状变余细砂岩,夹同色薄板状千板化粉砂质板岩。

上板溪群清水江组一段(Ptbnbq1)

灰色中厚层变余中、细粒砂岩;灰、灰绿色中厚层具条纹层理含粉砂质绢云母板岩;蓝灰、灰绿色中厚层状变余粉砂岩及细砂岩。

震旦系上统,

为烧组(Zaj)

灰绿色绿泥石绢云母石片岩、千板岩、绿泥石石英绢云母

片岩、千板岩、白云母石英片岩夹变余砂岩。

震旦系下流

南沱砂岩组(Zan)

一般分上、下二部:上部为页岩、砂质页岩、炭质页岩夹碳酸锰矿一至数层;下部为长石石英砂岩,或含砾砂岩。

南沱冰碛岩组(Zann):

灰色、深灰色无层理的冰碛砾岩

震旦系上流

陡山沱组(Zbd)

上部为炭质页岩,

灯影组(Zbdn)

下部为泥质白云岩。

硅质岩、硅质白云岩

寒武系下统

牛蹄塘组(?ln)

上部为炭质页岩,含较多黄铁矿颗粒;磷块岩层或结核。

下部为为硅质岩夹

牛蹄塘组至明星寺组第一段(?ln—m1)厚50米。

灰色、灰绿色页岩,灰黑色含炭质泥岩。

灰、灰黄、暗黑、灰带紫色粘土页岩,薄层细粒钙质砂岩,炭质页岩互层。

明星寺组第二段(?l m2)厚315.8m

灰、深灰、紫红、黄灰带红色厚层至块状及薄层微晶灰岩、细晶泥质灰岩、瘤状灰岩;深灰、灰黑色薄层至中厚层细粒至微晶含泥质灰岩夹钙质页岩。

明星寺组第三段(?l m3)厚63.5米

灰褐、黄灰、蓝灰色薄层夹中厚层细粒含钙质砂质页岩;深

灰、灰绿、浅灰、灰褐色薄层至中厚层细粒至中粒砂岩及砂质页岩夹石英砂岩;灰绿带褐色薄层至薄片状细粒砂质页岩夹粘土页岩。

杷榔组(?lP)

浅灰、灰色、灰绿色、瓦灰色薄层钙质粘土页岩,局部夹泥灰岩,含云母质页岩,底部微具炭质细层理。

清虚洞组一段(?l q1)

灰、浅灰钙质页岩,泥灰岩夹灰岩。

清虚洞组二段(?l q2)

灰色厚层块状、豹皮状灰岩为主,夹少量白云质灰岩、泥质白云岩。

寒武系中统

高台组一段(?l g1)

上部为灰、浅灰薄层状白云岩、灰色深灰色中厚层钙质角砾状白云岩,灰色粉砂质、钙质含少量泥质岩。

下部为灰、深灰色薄层至中厚层泥晶白云岩,灰色薄层粉砂质、泥质白云岩。

高台组二段(?2g2)

上部为浅、灰色中厚层夹薄层白云岩及浅灰色肉红色中厚层白云岩,岩层面具纹状构造。

下部为灰色薄至中厚层粉砂质夹泥质白云岩,风化后为黄色夹褐色条纹状粉砂岩。

娄山关群一段(?2—3ls l)

浅灰至灰色厚层状、中厚层状致密、细晶白云岩,夹燧石团块、透镜体及结核、偶夹鲕状、碎屑状白云岩。

娄山关群二段(?2—3ls2)

深灰色薄层至中厚层鲕状白云岩、薄层泥质白岩。

桐子组(Q l t)

上部为灰、深灰色中至厚层灰岩,灰质白云岩为主,偶夹生

物碎屑灰岩。

下部为灰中厚层致密灰岩,生物碎屑灰岩夹少量白云质灰岩、泥灰岩,粘土页岩。

红花园组(O l h)

灰、深灰色薄层至厚层灰岩、夹生物碎灰岩、顶部偶夹燧石团块,底部偶为厚层白云质灰岩。

大湾组(01d)

上部为灰绿、灰黄色钙质页岩,偶夹钙质结核及灰岩透镜体。

下部为紫红色中厚至厚层瘤状泥质灰岩。

桐子组(O l t)

第四系(Q)

第四系残积堆积物(elQ)厚0~20米

主要分布于河流中上游(松桃县境内)寒武系中上统娄山关群白云岩之上的缓坡地带及山顶,岩性为棕红、黄色、黄红色粘土。

第四系坡积堆积(d1Q)厚0~50米

主要堆积于山鹿、缓坡、沟谷、河床两岸。岩性为块石,碎块石及砂,结构松散,透水性强、易塌塌。

第四系冲积堆积(a1Q)厚0~10米

主要堆积于河床两岸阶地、河漫滩和河床及沟谷之中,岩性为冲积砂卵石、砂石、砂、粉砂及淤泥。

第四系崩塌堆积(ColQ)厚5~60米

主要堆积于悬脚、陡坡、陡坎脚、河床沟谷两侧。

第四系人工堆积(rQ)厚0~30米

主要分布于人家、村寨及新修公路地带,岩性为建筑弃碴,开挖弃石、土料、人工砌体。

3.1.3地质构造

该工程构造单元属:杨子准台地→黔北台隆→遵义断拱→贵

阳复杂变形区东缘与褶皱带的“焊接”过渡地带。

该工程位于偏岩背斜北西侧,该背斜与梵净山穹状背斜遥相呼应,两背斜之间为江口大向斜。

该区经历了武陵运动,雪峰运动,震旦纪至三叠纪若干运动及燕山运动,燕山运动以后,区内地质构造基本定型,全区隆起成陆,在历次构造的变迁运动过程中,某些大断裂常有良好的继承性和改造过程。

该区主要以新华夏系构造为主,构造线沿北东向延伸,东西向构造次之,北东向构造多被东西向构造线切断改造,发生不同程度的位移,现将主要断层分述如下:

团坡断裂带:是江口片区的主要断裂。主要由两条断裂平行排列组成。

团坡逆断层:西起闵孝、经江口、茶溪至匀都出境。从区域分布上看,是一条比较单一的大逆断层,局部地段为若干断层组成的断层带,时而交接成一条断层。总的走向北东68~75°,倾向南、倾角58~85°,断距约200米

团坡正断层:位于团坡逆断层南侧,两者相距170-700米,平衡展布,倾向南东,倾角45-55°。

北北东向构造

1、主要褶皱

1)梵净山穹状背斜及老岭穹状背斜

它们处在北北东向的一联线上,总起来看是一个大背斜,因其脊线在梵净山和老岭特别隆起而显示出两个穹状背斜的特征。部由板溪群组成,西翼最新层位为三叠系,东翼最新层位为寒武系。梵净山穹状背斜的核部,出露了梵净山群组成的武陵期构造,但在梵净山、凤凰山高山顶上残留的板溪群来看,燕山运动造成的梵净山穹状背斜核部是很于缓的,岩层倾角5~15°,四周板溪群倾角20~40°,两翼大致对称,轴向北北东的卵型穹隆。

老岭穹状背斜和梵净山背斜很相似,但隆起较低,未出露梵

净山群,核部也很平缓,见有北东向小褶曲,翼部倾角10~15°。因受若干断层破坏,其形态不如梵净山穹状背斜完整。

2)江口向斜

轴向北东,其核部常因水银厂枢扭断层破坏而轴迹不清。在江口附近向南西有一份枝,大致以闵孝至张家寨翘起,这个分枝又你闵孝向斜,其核部被团坡逆断层破坏,主向斜向南西延长至岑巩县周家寨翘起结束。两翼倾向15~30°,东翼因断层影响局部倒转。

3)偏岩背斜

向北北东,在茶溪附近被团坡逆断层截接破坏,向北东在凉山溪始又显露一致延伸到区外,向南西在偏岩以南倾伏。两翼基本对称,倾角15~30°,西北翼常因断层破坏而局部倾角变陡。由板溪群、震旦系、寒武系地层租成。

查《中国地震烈度动参数区划图》(GBl8306—2001)本区地震烈度小于6度。查《中国地震动峰值加速度区划图入地震动峰值加速度小于0.05g。查《中国地震动反应谱,特征周期区划图》,其它应谱特征周期小于0.35S。

依据《建筑抗震设计规范))(GBS0011—201)第3、量、4款,该建筑物可不进行地震作用计算。

3.1.4水文地质情况

工程区域水文地质条件较为复杂,地下分水岭与地表水分水岭不一致。石灰岩与白云质灰岩、白云岩为主要含水层,灰岩溶洞、暗河强烈发育,一般流量100—600l/s·㎞2,地下水径流模数5.3—8.6 l/s·㎞2,钻孔单位涌水量0.348 l/s·m,白云岩溶洞不甚发育,但裂隙发育,含水均一,一般泉流量10—109 l/s,地下水径流模数4—6 l/s·㎞2。砂页岩为相对隔水层,含水极弱,主要含裂隙水,一般泉流量0.1—0.5 l/s,地下水径流模数

2—4l/s·㎞2,钻孔单位涌水量0.0128 l/s·m。第四系粘土层含水极弱,补给条件好的砂碎土、砂卵石层,含水量较好。

3.2工程区工程地质条件

工程区主体建筑为:骆象村核桃湾水库渠系防渗改造及新建,长2400m、断面为0.2×0.2m;解决骆象村骆象村岑团片区200亩农田的灌溉及1000余亩茶叶用水问题。由于该工程规模较小,工程地质对工程影响不大。

查《中国地震烈度动参数区划图》(GBl8306—2001)本区地震烈度小于6度。查《中国地震动峰值加速度区划图入地震动峰值加速度小于0.05g。查《中国地震动反应谱,特征周期区划图》,其它应谱特征周期小于0.35S。

依据《建筑抗震设计规范))(GBS0011—201)第3、量、4款,该建筑物可不进行地震作用计算。

4、建设规模

怒溪乡骆象村核桃湾水库渠道防渗改造工程主要是解决骆象村岑团片区200亩农田及1000余亩茶叶用水问题,工程的建设对增加当地农民收入使其早日摆脱贫困起作基础和积极的作用。

工程总体建设规模如下:

骆象村核桃湾水库渠系防渗改造及新建,长2400m、断面为0.2×0.2m。

5、工程设计

5.1 项目区水资源概况

项目区内水资源比较充足,目前开发利用率低,缺水主要是工程性缺水,在完善现有水利设施,提高灌溉水利用系数,节水

用水,科学用水的同时,应加大开发力度,确保国民经济各部门用水需要。

5.2 设计保证率(P=85%)可供水量预测、需水量预测、项目区供需水量平衡

5.2.1供水量分析

工程区内的引水源为骆象村核桃湾水库水,该水库属小二型水库,库容20万m3,灌溉面积750亩,完全能够保证骆象村岑团200亩稻田的灌溉及1000余亩茶叶用水。

5.2.2需水量预测

5.2.2.1灌溉制度及作物组成

项目区农作物以水稻为主,种植面积较大的还有油菜、烤烟等,据统计,该项目区复种指数为1.80,其中田复种指数为1.7,土复种指数为2.0。

该项目区地处山区,地形变化大,各片区间土壤及气候差异不明显,由于项目区无实验资料,参照《贵州省参考作物需水量及水稻需水量等值线图研究》进行本项目区灌溉制度设计。

5.2.2.2灌溉保证率

根据《灌溉与排水工程设计规范》(GB50288—99),丰水地区以水稻为主的灌溉设计保证率为80%~95%,考虑本灌区的实际情况,确定本灌区灌溉设计保证率为P=85%。

5.2.2.3水稻灌溉制度

根据《节水灌溉技术规范》(SL207-98),水稻灌溉用水量应根据“薄、浅、湿、晒”灌溉模式确定,旱作物等灌溉用水量应

按产量高,水分生产率高的节水灌溉制度确定。

根据贵州省水利厅、水科院2003年11月编制《贵州省灌溉用水定额》成果报告,江口县属于Ⅱ区,水稻生长期灌溉净定额273m3/亩,打田期平均泡田用水量按70m3/亩计算、每亩净灌溉用水为273+70=343m3/亩、Cv=0.20、p=85% 、kp=1.214则设计年灌溉净定额为:343*1.214=416.4m3/亩。茶叶净灌溉用水量按水稻1/100计算则为4.16 m3/亩。

按灌溉水利用系数为0.71,拟定本灌区水稻设计灌溉定额如表5-1。

.2.2.4灌溉水利用系数的确定

第一、渠系水利用系数分析

渠系水量损失包括渠道沿程渗漏损失和管理不善造成的损失两个部分。该项目区灌溉范围不大,渠系较短且交通比较方便,通过对渠道配套改造防渗处理后,节水效果显著。加强管理,也是节水的重要手段。应迅速提高管理水平,建全机构,完善量水设施,合理调度,计划用水,科学用水。按《节水灌溉技术规范》要求及灌区实际规模,渠拟定渠系水利用系数为0.75。

第二、田间水利用系数

由于好的地形条件,项目区内田分布集中,水源由高到低,损失较小,通过田间工程配套改造后,按《节水灌溉技术规范》要求结合该项目区的实际情况,田间灌溉水利用系为0.95。

第三、灌溉水利用系数

根据渠系水利系数和田间水利用系数确定项目区灌溉水利用系为0.75×0.95=0.71。

5.2.2.5灌溉需水量计算

工程设计设计解决农田灌溉面积为200亩,灌溉需水量为586.5×0.02=11.73万m3;茶叶用水面积为1000亩,灌溉需水量为5.87×0.1=0.59万m3;总需水量为12.32万m3。

5.3 设计依据

1、《灌溉与排水工程设计规范》(GB50288-99)

2、《水工设计手册》;

3、《建筑材料手册》;

4、《农田水利学》

5、《灌溉与排水设计规范》

5.4 总体布局

项目区灌溉渠系防渗工程总体平面布置遵循以下几个原则:(1)灌溉渠系尽量布置在高地和分水岭上,以便控制较多的自流灌溉面积,并尽量减少交叉建筑物和过大的挖方填方;

(2)规划布置渠道时,应同时考虑排水沟的布置,避免相互干扰;

(3)渠线应尽量做到短、直、半,避开难工险段;

(4)注意与行政区化相结合,尽量使用水单位有独立的引水口,并应考虑机耕、土地规划和用水管理的方便。

根据以上基本原则进行布置。

5.5 工程设计

5.5.1灌溉渠系工程

5.5.1.1渠系布置

本次工程设计为骆象村核桃湾水库渠道防渗。基本上沿以前的老渠道布置,只有少部分对以前转弯过多的地方作改直处理,使渠中水的流态平稳过流能力更强,同时也可减少渠道中的淤积,渠道坡降为1.5/1000。

5.5.1.2渠道设计

1)渠道流量计算

渠道设计流量采用设计保证率最大用水量进行控制计算,经分析表明7月中旬为最大,结合江口县当地实际情况设计灌溉方式采用续灌方式,根据各级渠道的田、土比例,田占100%,土占0%。设计渠系水利用系数为0.75,田间水利用系数为0.95。灌溉水利利用系数0.71代入公式:经计算水稻设计灌水率为1.07(m3/s.万亩),本工程取(1.0 m3/s.万亩)。

则将灌水率带入公式:

Q=F×q=0.02×1=0.02m3/s

Q—设计流量

F—灌溉面积=0.02万亩

q—灌水率=1.0 m3/s.万亩

可得项目区设计总流量为:0.02m3/s。

2)、渠道纵断面设计

在满足灌区大部分灌面自流灌溉高程要求的前提下,结合实际地形,渠道采用1.5/1000比降。

3)、渠道横断面设计

渠道横断面按接近水力最佳断面的实用经济断面,结合贵州

山区地形特点进行设计,并考虑建后的维护方便。渠道断面采用半挖半填,矩形断面,统一采用10cm厚的C15砼作为边墙,渠底为10cm厚碎石垫层上浇10cm厚的C15砼。

4)、渠道设计糙率

本引水渠道工程,渠道断面设计为矩形,统一采用10cm厚的C15砼作为边墙,渠底为10cm厚碎石垫层上浇10cm厚的C15砼,过水断面糙率为0.017。

5)、渠道水力计算

根据《灌溉与排水工程设计规范》(GB50288-99)的规定,渠道水力计算应遵循以下三个原则:(1)、用设计流量计算正常工作

(2)、下的水力要素,平均流速应满足V不冲>V设计>V不淤条件;

根据加大流量加大渠堤超高值,以加大流量验算渠道的不冲条件;(3)、最低控制水位应按最小流量计算确定,并用最小设计流量验算渠道控制水位以下的不淤流速。

在设计计算中假定流量在一定渠段内保持不变,用均匀流公式进行渠道过水能力计算。

Q=A×V

式中:

Q—流量(单位:m3/s)

A—过水断面面积(单位m2)

V—断面平均流速(单位:m/s)

谢才公式:

V=C×i

R*

式中:

C—谢才系数

i—渠道底坡=1/1000=0.001

R—水力半径

怒溪乡骆象村核桃湾水库渠道防渗改造工程,主要是渠道防渗,农田灌溉面积为200亩,茶叶用水面积1000余亩,设计流量

均为0.04m3/s,断面设计为0.20m×0.20m,安全超高为0.10m;。

计算成果见表5-2:

灌溉渠道水力计算表

表5-2

6、工程管理设计

本工程管理设计,主要为支渠工程渠的正常运用,工程安全和充分发挥工程效益创造条件,促进支渠工程管理正规化、制度化、规范化,不断提高现代化管理水平而进行。

该工程的建设属社会公益性建设,工程建成后的运行管理由工程所在地的受益村组推荐一名责任心强的群众进行维护管理使用,在每年在耕种前对渠道进行清理及维护,并收取一定的管理维护费用,以确保工程长久正常发挥效益。

7、施工组织设计

7.1 施工条件

7.1.1施工条件

工程区距县城25公里,该区域属我县怒溪乡骆象村,有通村公路到达工程点,交通比较方便,施工人员、施工机具、建筑材料等可一次性到达施工工地。施工用电可直接接入周围已架设好的高压线路,砂、石料可到工程点附近的石场购买,运距为2km,施工用水由人工或抽水机从附近沟中抽取,水泥、方板材等到县城购买,施工条件便利。

7.2 施工总体布置

工程位于骆象村内,交通方便,根据实际情况,在骆象村设临时住房和临时仓库(临时租用)或在田坝中设置(新建)。在施工场地内,开设若干条连接场外公路的临时运输道路,施工人员、施工机具、建筑材料、出渣等,由场内运输道进出。工程施工采用招投标办法,根据施工队伍资质及技术力量,合理选择施工队伍,确保建设工期和质量。

7.3 施工进度

根据工程规模及工程量,拟定建设施工期为3个月,建设管理单位按方案组织施工。

第1个月的前15天:场地平整、施工便道维修、临时工棚及仓库。

第1个月的后15天至第3个月的前15天:备料、沟槽开挖、混凝土工程施工。

第3个月的后15天:工程试运行及竣工验收

工程在施工过程中,派专人负责专项工程,对砼渠道浇筑部分应由有专业技术的施工队施工。工程在资金到位的情况下,要求乡、村、组配合,以保证工程的正常实施。

该项工程的实施所需占用的耕地极少,可由乡政府协调解决,不存在耕地的征用和占地补偿。

8、淹没、占地处理

该工程的渠道建设范围大部分为以前的渠道、不存在占地问题,施工便道的修建是在原来已有的田间交通便道进行加宽维修,渠道调直及临时工棚、临时料场等少料工程占地问题由怒溪乡政府及骆象村委会进行协调处理。

渠道防渗工程实施方案

江口县怒溪乡骆象村核桃湾水库渠系防渗改造工程(2011年度省级冬修水利扶贫项目资金) 实施方案 编制单位:怒溪乡水务站 二○一一年八月

审批:杨华军 审核:陆祖发 编写:龙绪刚 参加工作人员:龙绪刚张谦

怒溪乡骆象村核桃湾水库渠系防渗改造工程特性表

1、综合作明 1.1、基本情况 怒溪乡骆象村核桃湾水库渠系防渗改造工程位于江口县城东北部,距县城27公里,距乡政府14㎞,有通村公路到达工程点处,交通比较便利。全乡国土面积135.8㎞2,辖怒溪、地楼、龙眉、骆象、河口、梵星6个行政村,88个村民组,到2010年末全乡总人口20361人,其中农业人口19538人,占总人口的95.96%。全乡耕地面积921公颂,其中:田634公倾,土287公倾,人均耕地面积0.68亩;该水库地处县城东北部,有公路相通,距县城25公里,距怒溪10公里。 全乡粮食产业结构以水稻、玉米、烤烟、茶叶为主,生产率低下,2010年粮食总产量8339吨,人均粮食产量仅为376.4㎏;人均纯收入1720元。工程核心区为骆象村,工程解决灌溉面积为200亩。 1.2、工程建设的必要性 由于项目区驻地岩溶发育,山高水低,灌溉水源相对缺乏且距离较远,灌溉困难极为严重。加上当地的水利工程设施较少,仅有一座核桃湾水库,这严重地制约了该地区的经济的发展和社会的进步。 为了解决怒溪乡骆象村200亩农田的灌溉问题,在八十年代初期当地老百姓曾自发修建了干砌石抹面渠道,但目前已老化渗漏极为严重,渠道末端的农田基本无水灌溉,为此群众强烈要求对其支渠进行重新修复,以解决骆象村岑团200亩农田的灌溉及1000余亩茶叶用水问题,确保农民的正常生产、生活,并为当地农民早日摆脱贫困奔向小康打下基础。

台阶施工方案96773

M15浆砌细料石台阶工程施工方案 1材料及主要机具: 1.1石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。 1.2砂:采用中砂。配制M15的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。 1.3水泥:一般采用普通硅酸盐水泥。有出厂证明及复试单。 如出厂日期超过三个月,应按复验结果使用。 1.4水:采用当地自来水。 1.5其它材料:拉结筋,预埋件应做好防腐处理。 1.6主要机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等。 2作业条件: 2.1基础、垫层已施工完毕,并已办完隐检手续。 2.2砌筑前拉线检查基础、垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆掺石子代替。 2.3砂浆配合比由试验室确定,计量设备经检验,砂浆试模已经备好。 3工艺流程: 3.1作业准备→砂浆搅拌→试排撂底→砌料石→验评3.2砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸、颜色进行试排、撂底,确定组砌方法。

3.3砂浆拌制: 3.3.1砂浆配合比应用重量比,水泥计量精度在±2%以内。 3.3.2宜采用机械搅拌,投料顺序为砂子→水泥→掺合料→水。 搅拌时间不少于90s。 3.3.3应随拌随用,拌制后应在3h内使用完毕,如气温超过30℃,应在2h 内用完,严禁用过夜砂浆。 3.3.4砂浆试块:不超过250M3砌体的同一类型、同一强度等级的砌体砂浆,每台搅拌机应至少抽检一组(每组6块),如材料配合比有变更时,还应做试块。 3.4料石砌筑: 3.4.1组砌方法应正确,料石砌体应上、下错缝,内外搭砌,料石基础第一皮应用丁砌。坐浆砌筑,踏步形基础,上级料石应压下级料石至少三分之一。 3.4.2料石砌体水平灰缝厚度,应按料石种类确定,细料石砌体不宜大于5mm;半细料石砌体不宜大于10mm;粗料石砌体不宜大于20mm。 3.5冬雨期施工: 3.5.1当预计连续10d内日平均气温低于5℃或当日最低气温低于-3℃时,即进入冬期施工。 3.5.2冬期施工宜采用普通硅酸盐水泥,按冬施方案并对水、砂进行加热,砂浆使用时的温度应在+5℃以上。 3.5.3雨季施工应防止雨水冲刷墙体、下班收工时应覆盖砌体上表面,每天砌筑高度不宜超过1.2m。 4保证项目: 4.1料石的品种、规格、强度、颜色必须符合设计要求,有出厂合格证。

渠道防渗工程土工布施工技术详解

渠道防渗工程土工布施工技术详解 土工布是一种新型建筑材料,原料是涤纶、晴纶、锦纶等高分子聚合物的合成纤维。按照制造方法分为:有纺土工布和无纺土工布两种类型。 有纺土工布:即经纬交织的土工布。其厚度较薄,一般厚度为0.2mm、0.4mm、0.7mm。其抗拉能力较强,约250kg/cm2,渗透系数较大,约6.1×10-4cm/s,且质地稳定,耐久性好。 无纺土工布:即不规则排列的纤维经粘结,针刺制成的网状物。常用是针刺型无纺土工布。这类土工布具有压缩性较强,孔隙度较大,导水性能较好,优于有纺土工布。 土工布具有防渗、反滤、排水、隔离、加固、防护、密封等多种功能,它与常规的砌石及砼材料防渗效果相比,具有投资低,施工工艺简单,工期短,防渗效果好,渠道有效利用系数高等优点,如咸阳市渭河堤防工程施工中,有针对性地对两段河堤,分别采用土工布与传统方法施工。经过两种施工方案进行比较,使用土工布修筑的500m河堤,共投资20.55万元,投劳1.56万个工日。而用传统方案修筑同样长度河堤,则需投资27.37万元,投劳1.84万个工日,两方案相比较,运用土工布新材料后,投资、投劳可分别降低25%和15%。宝鸡峡灌区东四支渠节水改造、北干渠72km抢险工程中成功使用了这种新型材料,不仅取得了明显的防渗效果,而且降低投资,缩短了工期,可谓一举多得。 土工布施工方法 渠道砌护的主要作用就是防渗,减小输水损失,提高水的有效利用率。土工布的施工方法有砼模袋和土工防渗膜两种形式。

1、砼模袋施工 用透水不透浆的无纺土工布缝制模袋(大小根据情况而定),把拌好的砼装在模袋中,铺砌在渠底和渠坡,或先将模袋铺在渠底和渠坡上,再灌入砼。这样砼中多余水分可从模袋中挤压出来,使水灰比迅速降低,从而形成高强度的砼衬护。用这种方法衬护,其厚度一般为15-50cm,砼坍落度宜采用20cm左右。模袋柔性好,整体性强,能适应基面变形。同时砼模袋还可以用于水下衬护的修补。 2、土工防渗膜施工 土工防渗膜施工是在薄膜的一侧或两侧贴上土工布,形成复合土工防渗膜。其形式有一布一膜、二布一膜等。 一布一膜是将树脂、增塑剂、抗老化剂等各种辅助剂,经压延、热熔涂覆至无纺布上,再经调理而成。二布一膜是将一布一膜即无纺土工布与PE膜经复合层处理而成。复合土工膜应按土工布在下、土工膜在上铺设。土工布作为土工膜的保护层,使保护防渗层不受损坏。为减少紫外线照射,增加抗老化性能,最好采用埋入法铺设。 施工中,首先要用料径较小的砂土或粘土找平基面,然后再铺设土工膜。土工膜不要绷得太紧,两端埋入土体部分呈波纹状,最后在所铺的土工膜上用细砂或粘土铺一层10cm左右过度层。砌上20-30cm块石(或砼预制块)作防冲保护层。施工时,应尽力避免石块直接砸在土工膜上,最好是边铺膜边进行保护层的施工。复合土工膜与周边结构物连接应采用膨胀螺栓和钢板压条锚固,连接部位要涂刷乳化沥青(厚2mm)粘接,以防该处发生渗漏。 土工膜的接缝处理是一个关键工序,直接影响防渗效果。一般接缝方式有:①搭接:搭接宽度宜大于15cm;②缝纫后加防水涂料处理;③热焊:宜于稍厚的无纺布基材,焊缝搭接宽度不小于10cm;④粘接:用与土工膜配套供应的粘合剂在连接面上加压即可。接缝时应做到无尘土、油脂和水份,接缝长度要大于10cm。

渠道防渗工程施工技术

渠道防渗工程施工技术研究 摘要:目前我国小型农田中水利渠道的渗漏水情况严重,导致水 资源的严重浪费。小型农田水利渠道工程的防渗技术的实施,有利于杜绝水资源浪费的现象,遵循了农业的可持续发展。渠道防渗可提 高水的有效利用系数,防止渠道冲刷、淤积和坍塌,缩小输水时间和灌水周期,节省养护和管理费用,节约耕地,防止土壤次生盐渍化、沼泽化。本文对渠道被破坏的类型进行了分析,并探讨了防渗工程技术的选择和施工方法。 一、小型农田水利渠道的状态 (一)农田水利渠道的含义 小型的农业生产中为了解决灌溉问题找到的供水渠道,就农田的 是水利渠道。有时有雨天气干旱的原因导致土地缺水现象的产生,严重会使农作物损失,粮食部丰收,不利于农业发展。从而人们修建了小型的农田水利渠道以解决土地缺水时进行灌溉的措施。小型农田水 利渠道的修建,为了提高弄农民的收入,增加粮食收成起到了重要的作用。 (二)小型农田水利渠道目前存在的主要问题 我国为了发展农业事业而采取修建水利渠道的措施将缺水的农田进行灌溉,但是目前小型农田水利渠道中渗漏现象严重。其原因主要有:①没有加大修建力度,建立水利渠道修建体制。②材料质量不好,造成农田水利渠道在灌溉是材料遭到损坏,发生渗漏。③设备成本高,人们久久不愿意换新设备。导致设备实施的落后。④修建水利 的技术落后。 二、导致水利渠道渗漏的因素

(一)外界因素破坏 小型农田水利渠道工程是在土地上进行的,土地里面有老鼠、蚂蚁等动物的栖息地。其在管道中进行破坏,导致渗漏;小水位则不严重,水位高是还会发生渗漏的地方相连接,形成大规模的水利破坏,水量大量涌出以后,整个水利渠道崩溃。 (二)土地的因素 小型农田水利渠道工程修建在有砂石土的地方。砂石土没有土地粘性大,易于被水冲走。 (三)施工期间隐患 农田水利渠道干渠沿线的地形不一比较复杂,由于施工条件的局限、施工水平的有限,于是就遗留了许多的安全隐患。主要有以下几点:分段接头的地方处理不到位,逐步形成了空隙;在清理基底的时候处理的不彻底;渠道的堤身的填筑材料比较混杂,里面含有树根、树干等物体,这些物体年久腐蚀就在堤身形成孔洞,造成土块碾压不实,土块架空。 (四)人为因素的破坏 小型农田水利渠道工程中,人类肯定会在其上面频繁的走动,而人来在频繁活动的同时会增加小型农田水利渠道工程中土质的负担久而久之就会导致土地因人类的因素而造成土地松散。同时树木的砍伐也会为其增加负担。树木的砍伐会使一部分水土流失。流失过程中可能会导致距离较近的小型农田水利渠道工程遭到破坏,从而使水资源渗漏。 三、几种渠道防渗施工方法 (一)土料防渗

台阶施工方案

M15浆砌细料石台阶工程施工方案 1 材料及主要机具: 1.1 石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。 1.2 砂:采用中砂。配制M15的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。 1.3 水泥:一般采用普通硅酸盐水泥。有出厂证明及复试单。如出厂日期超过三个月,应按复验结果使用。 1.4 水:采用当地自来水。 1.5 其它材料:拉结筋,预埋件应做好防腐处理。 1.6 主要机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、皮数杆等。 2作业条件: 2.1 基础、垫层已施工完毕,并已办完隐检手续。 2.2 砌筑前拉线检查基础、垫层表面,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过20mm时,应用细石混凝土找平,不得用砂浆掺石子代替。 2.3 砂浆配合比由试验室确定,计量设备经检验,砂浆试模已经备好。 3 工艺流程: 3.1作业准备→砂浆搅拌→试排撂底→砌料石→验评

3.2 砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸、颜色进行试排、撂底,确定组砌方法。 3.3 砂浆拌制: 3.3.1 砂浆配合比应用重量比,水泥计量精度在±2%以内。 3.3.2 宜采用机械搅拌,投料顺序为砂子→水泥→掺合料→水。搅拌时间不少于90s。 3.3.3 应随拌随用,拌制后应在3h内使用完毕,如气温超过30℃,应在2h内用完,严禁用过夜砂浆。 3.3.4 砂浆试块:不超过250M3砌体的同一类型、同一强度等级的砌体砂浆,每台搅拌机应至少抽检一组(每组6块),如材料配合比有变更时,还应做试块。 3.4 料石砌筑: 3.4.1 组砌方法应正确,料石砌体应上、下错缝,内外搭砌,料石基础第一皮应用丁砌。坐浆砌筑,踏步形基础,上级料石应压下级料石至少三分之一。 3.4.2 料石砌体水平灰缝厚度,应按料石种类确定,细料石砌体不宜大于5mm;半细料石砌体不宜大于10mm;粗料石砌体不宜大于20mm。 3.5 冬雨期施工: 3.5.1 当预计连续10d内日平均气温低于5℃或当日最低气温

水利工程渠道防渗意义及防渗技术措施

水利工程渠道防渗的意义及防渗技术措施【摘要】水利工程渠道的防渗具有重要的意义,能够有效地提高水资源的利用率,最大限度地利用好水资源。文章探讨了水利工程渠道防渗的重要意义,并提出了具体的防渗技术措施,希望能够最大限度的减少渗漏造成的水资源损失,提高水资源的利用率,推动我国国民经济的可持续发展。 我国是一个水资源匮乏的国家,研究表明在利用渠道对水资源进行运送时,50%至60%的水资源会由于渗漏而浪费,造成严重的水资源损失,不利于我国国民经济的可持续发展。本文探讨了水利工程渠道防渗的意义,并在此基础上提出了水利工程渠道防渗的技术措施,希望能够扭转由于渗漏问题而造成的水资源损失,提高水资源的利用率。 1.水利工程渠道防渗的意义 在水利工程中实行渠道方式具有重要的作用,能够切实有效的是水量的流失降低,推动节水型农业的发展。在大中型灌区推进渠道防渗非常有必要,一旦出现渠道渗漏,则会对渠水本身的可利用系数造成直接的影响,使灌溉面积的降低,浪费大量的水资源,造成水资源紧缺的情况加剧。与此同时,灌溉技术和农民所需要支付的水费也有所增加,甚至会严重的干扰整个工程的运行。因此而采取水利工程渠道防渗是非常有必要的,通过渠道防渗技术可以有效的提高渠水的可利用系数,最大程度的降低渠道输水的损失。不仅如此,水利工程渠道防渗还可以有效的降低渠床本身的糙率系数,加快渠道内的水流速

度,使整个渠道的送水能力增强,减少工程维修费用[1]。 2.水利工程渠道防渗的技术措施 2.1沥青材料防渗法 主要的沥青材料有沥青混凝、沥青砂浆、沥青玻璃等,沥青材料防渗法就是利用这几种沥青材料来进行防渗,利用沥青材料作为渠道的保护层,具有明显的防渗效果。研究表明,沥青材料防渗法能够减少百分之九十以上的渗漏量,其使用年限超过10年,最长的甚至能够达到25年。沥青材料具有良好的性能,而且适用于冻害严重的地区。 2.2膜料防渗法 所谓的膜料防渗法指的是用不透水的膜料来形成渠道的保护层,减少渠道水的渗漏,具有明显的防渗效果,能够减少90%至95%的渗漏量。膜料防渗法具有成本低廉、施工简便、工程量小、运输便利、材料轻便等优点,与一般防渗技术相比具有很大的优势,广泛应用于我国的南北部地区,在材料和气候温度的方面无严格的限制。然而膜料防渗法的缺点在于与土层的粘合性不高,对水渠的边缘稳定性有所不利,而且具有易老化、防穿刺能力低的问题。在施工的过程中必须保证膜层和土保护层的完整性,以确保工程的质量,先对渠槽进行灭草处理,再加工整块膜料,使之成为大幅,从下游部分开始进行铺设。在铺设的过程中要尽量减少膜料的褶皱,使其能够平贴渠道的地基。 2.3水泥土防渗法 水泥土防渗法主要是按照一定的比例将土料、水和水泥三种材料

渠道防渗工程技术规范

渠道防渗工程技术规范 【题名】:渠道防渗工程技术规范 【副题名】: 【起草单位】:中华人民共和国水利部农村水利水土保持司、科技教育司中华人民共和国能源部、水利部水利水电规划设计总院 【标准号】:SL 18-91 【代替标准】: 【颁布部门】:中华人民共和国水利部 【发布日期】: 【实施日期】:1991年12月1日 【标准性质】:中华人民共和国水利水电行业标准 【批准文号】:水农水[1991]14号 【批准文件】: 中华人民共和国水利部关于发布 《渠道防渗工程技术规范》SL18-91的通知 水农水[1991]14号 为统一渠道防渗工程技术标准,满足渠道防渗工程设计、施工和管理工作的需要,由部农村水利水土保持司、科技教育司和水利水电规划设计总院共同委托西北水利科学研究所、 陕西省水利水土保持厅、湖南省水利水电厅主编的《渠道防渗工程技术规范》,经部审定, 现批准为中华人民共和国水利水电行业标准,其名称与编号为:《渠道防渗工程技术规范》 SL18-91。自1991年12月1日起施行。 各单位在执行过程中有何意见,请随时函告主编单位和部农村水利水土保持司,并由该司负责解释。该《规范》由水利电力出版社负责出版发行。 1991年 9月 26日 【全文】: 本规范用词说明 执行本规范条文时,对要求严格程度的用词作如下规定,以便执行时区别对待: 1.表示很严格,非这样作不可的用词: 正面词采用“必须”;反面词采用“严禁”。 2.表示严格,在正常情况下均应这样做的用词: 正面词采用“应”;反面词采用“不应”或“不得”。 3.对表示允许稍有选择,在条件许可时首先应这样作的用词: 正面词采用“宜”或“可”;反面词采用“不宜”或“不可”。 第一章总则 第1.0.1条为统一渠道防渗工程的技术标准,提高设计、施工、测验和管理水平,提高水的利用率,充分发挥工程效益,特制定本规范。 第1.0.2条本规范适用于农田灌溉、发电引水、供水和排污等渠道防渗工程。 第1.0.3条本规范包括土料、水泥土、砌石、膜料、沥青混凝土、混凝土等六种材料渠道防渗工程的设计、施工、测验和管理等有关技术规定,各种材料的技术要求详见附录一。 其中灰土、三合土、四合土、水泥土宜用于温和地区的渠道防渗工程。 第1.0.4条渠道防渗工程应贯彻因地制宜、就地取材的原则。并满足如下技术要求: 一、渠道防渗工程设计,应掌握渠道的基本情况、收集有关文件资料,通过技术经济论 证,力求技术先进、经济合理、经久耐用、运用安全、管理方便。 二、渠道防渗工程建设,应严格执行国家规定的建设管理程序,宜与渠道其他工程项目

渠道衬砌施工

渠道衬砌施工 由我局先期承建的南水北调中线京石段应急供水工程滹沱河倒虹吸工程Ⅱ标段,工程位于河北省正定县内,为南水北调中线总干渠的一部分,是南水北调先期开工的大型建筑物之一。工程由倒虹吸管身段、出口闸室段、出口渐变段、明渠段及附属建筑物组成。本标段总长1409.16m,其中明渠段202.16m。本标段渠道工程属河滩地段渠道,渠道过水断面采用梯形断面,整个过水断面采用现浇混凝土衬砌。渠底宽度为21m,两侧渠坡衬砌长度为22~ 27m ,衬砌坡长为21.98m,坡度为1:3,渠道内过水深度约为 5m,设计流量为150~ 170m 3 /s。渠道断面结构为:渠坡和渠底顶部15cm 厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有20~35cm 厚砂砾料保温层,保温层底部为渠道开挖的建基面。另由我局承建的南水调中线京石段应急供水工程渠道项目S6 标段,与滹沱河倒虹吸出口渠道相连。该标段工程是以渠道工程为主,渠道全长6.6km,属一般渠道段。渠道断面与倒虹吸出口渠道相同,整个过水断面仍采用现浇混凝土衬砌。渠道断面结构为:渠坡渠底顶部分别为10cm 和8cm 厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有3~5cm 厚聚笨乙烯泡沫保温板,保温板底部为渠道开挖的建基面。渠道结构典型断面见图1。. 5cm砂砾料垫层 4000 泥结碎石路面 6cm厚预制砼板混凝土框格复合土工膜 10cm混凝土 3cm聚苯乙烯保温板 3cm聚苯乙烯保温板 8cm 混凝土复合土工膜 1 9 7 8 4 0 0 0 4 0 0 0 4 0 0 0 4 0 0 0 4 0 0 0 4000 4000 2000 20850 4 9 1 7 渠道结构典型断面图 6 9 5 0 10000 缝附图1 图1 渠道结构典型断面图针对总干渠渠道工程结构断面尺寸大、素混凝土薄壁结构、混凝土衬砌板抗裂减糙要求高、衬砌板底部直接与加强防渗层和保温层接触等特点。如何进行大面积渠坡、渠底混凝土布料及连续浇筑,如何确保大面积现浇混凝土衬砌板的施工质量,如何有效保护衬砌板底部的加强防渗层和保温层,如何在有效工期内又好又快的完成渠道混凝土衬砌施工等问题,成为困扰渠道施工的难题。结合招标文件要求机械化衬砌施工要求,我局围绕着上述施工难题,开始了振碾式渠道混凝土衬砌机的研制工作。 2.渠道混凝土衬砌机研制 2.1 衬砌机组成(参见图2) 9 2.主桁架行走系统 1.主桁架系统 4.上小车布料系统 3.皮带输料系统 2.主桁架行走系统 5.下小车衬砌系统 6.总体操控系统振动碾压式渠

台阶施工方案

臺階鋪裝施工方案 一、 材料要求: 1. 石材及施工配套材料の要求:石材必須符合設計要求。 2. 水泥:採用32.5#以上の普通矽酸鹽水泥,並備用適量擦縫用白水泥。 3. 砂:中砂或粗砂,要求砂の含泥量小於3%。 4. 礦物顏料(擦縫用)、蠟、草酸等。 二、 主要施工工具: 鐵鍬、靠尺、漿壺、水桶、鐵抹子、木抹子、墨鬥、鋼卷尺、尼龍線、橡皮錘或木錘、鐵水平尺、彎角方尺、鋼斧子、台鑽、掃帚、砂輪、磨臺機、鋼絲刷。 三、 施工工藝流程: 物細緻の清理乾淨,並用鋼絲刷或鋼扁鏟清理,施工前要對地面刷一道水泥漿結合層。基層處理應注意達到施工條件の要求,考慮到裝飾厚度の需要,在正式施工前用清水濕潤地面但不の有積水。 2、彈線:在場地の中心彈垂直の十字控制線,用以檢查和控制石材板塊の位置,十字線可以彈在地面上並一直牆面底部。在地面彈出十字線後,並根據石材規格地面彈出石材分格線。 3、預鋪:首先應該在圖紙設計要求の設計上,對石材の顏色、紋理、幾何尺寸、表面平整等進行嚴格來の挑選,然後按照圖紙要求預鋪。對於預鋪中可能出現の誤差進行調整、交換,直至達到最佳效果。同時注意淺色石材及之地密度較小の石材應該在背面和所有側面塗刷隔離劑,以防止石材鋪裝時吸水影響石材の表面美觀。 4、鋪貼:

結合層:在鋪裝砂漿前對基層清掃乾淨後用噴壺灑水濕潤、刷素水泥漿(水灰比為0.5左右做到隨刷隨鋪)。 鋪砂漿層:在地面上按照水準控制線確定找平層厚度,並用十字線縱橫控制,石材鑲貼應採用1:4(1:3)幹硬性砂漿經充分攪拌均勻後進行施工(要求砂漿の幹硬度以手捏成團不鬆散為宜),把已攪拌好の幹硬性砂漿鋪到地面,用灰板拍實,應注意砂漿鋪設寬度應超過石材寬度1/3以上,並用砂漿厚度約高出水準標高3~4mm,砂漿厚度控制在30mm。 鋪裝石材:鋪裝前將板預先浸潤後陰乾備用,先進行試鋪,對好縱橫縫,用橡皮敲擊墊木板(不得用橡皮錘直接敲擊石材版面),振實砂漿至鋪設高度後,將板移至一旁,檢查砂漿上表面與板塊之間是否吻合,如有空虛之處應填補幹硬性砂漿,然後正式鋪裝。在砂漿層上滿澆一層水灰比為0.5の素水泥漿結合層,安放時要四角同時往下落,用橡皮錘或木錘輕擊木板,用水平尺控制鋪裝標高,然後安裝順序鑲鋪。 按縫要求:石材板塊鋪裝時接縫要嚴密,一般不留縫隙。 5、擦縫:在鋪裝完成後1~2晝夜進行灌漿勾縫。水泥漿內依據石材の顏色添加同顏 色の礦物顏料均勻調製成1:1稀水泥漿,用漿壺分次灌入縫隙內或者用幹水泥拌合色粉擦縫。完成後及時將石材版面の水泥漿用棉絲清理乾淨後加以保護。 五、品質標準: 五、施工時注意の品質問題: 1、砼墊層清理不乾淨或澆水濕潤不夠;刷素水泥漿不均勻或完成時間較長 過度風乾造成找平層成為隔離層;石材未浸沒等原因施工操作時嚴格按 照規程進行;基層必須清理乾淨;找平層砂漿用幹硬性の;做到隨鋪隨 刷結合層;板塊鋪裝前必須濕潤。

渠道防渗施工新技术

渠道防渗施工新技术 发表时间:2016-06-24T16:34:01.103Z 来源:《基层建设》2016年5期作者:朱楚汝 [导读] 水资源是世界宝贵的资源,它虽然分布广阔,但是并不是取之不尽用之不竭的。 肇庆市高要区水利水电工程质量安全监督站 526100 摘要:水资源是世界宝贵的资源,它虽然分布广阔,但是并不是取之不尽用之不竭的。水利工程可以有效地提高水资源的利用效率,解决水资源,但是在有些水利工程中会出现渗水现象,这对水利工程的效用产生很大影响,甚至会影响水利工程的使用寿命。所以,在水利渠道施工过程中大力应用防渗技术,可以防止水利工程出现渗漏现象, 关键词:水利;渠道;防渗技术;研究 前言 我国拥有的水资源是十分丰富的,排在世界的首位,在我国古代,人们的生产技术尚不发达,丰富的水资源给我国带来了很多灾害,其中以黄河为最。经过我国多年和自然灾害作斗争的经验,我国已经总结出了丰富的抗灾防灾措施,给我国社会和谐稳定发展提供了坚实的基础。渠道防渗工程是水利工程施工过程中的重中之重,它可以减少水利渠道工程输水的不必要损失,从根本上加强水资源的利用效率,达到节约水资源的目的,增强水利渠道的使用寿命,提升它的防渗效果。同时也是确保水利渠道的正常运作,发挥最大最用。 1.水利渠道的渗透因素 1.1 冻胀问题 水利渠道的冻胀破坏主要是由于冻胀应力分布不均匀,导致渠道混凝土表面被破坏形成渠道渗透。 1.1.1 持续低温 在北方一些严寒地带,冬天停止输水后,混凝土板块下的积水成饱和状态,遇到冷空气影响,结成冰晶状,使得混凝土板抬高了。当气温回升时,冰融化成水,又使得混凝土板块下沉。这样反反复复就会使得混凝土板块脱离板缝下滑,造成衬砌板被破坏。 1.1.2 渠道土壤的承载力 土壤在冻结时具有很强的承载力,基本不会被压缩。当土壤冻融时,承载力下降,就会导致水利渠道的地基变形。混凝土板块的衬砌结构板容易遭到破坏,形成渠道渗透。 1.2 地下水反渗 当灌溉地区灌溉后或下大雨后,水利渠道两旁的土壤会饱和,地下水位就会上升。当水利渠道输水灌溉时,渠道地下水位也会上升,所以暂时不会有危险。但是灌溉完成时停止了输水,渠道下的水位就会下降,导致两地水位很不平稳,侧水压力过大,会向内侧挤压,就造成了两侧土壤里的水向渠道地下反渗,使得混凝土板块移位或被破坏,形成渠道渗透。 1.3 耐久性 水利渠道是长久性运作的建筑工程,经过水利渠道引水的不断冲刷会对混凝土墙面及其它的防渗材料造成不断的侵蚀,使得防渗材料使用寿命减短。如果没有定期的维护和修建,就会造成水利渠道的崩溃使得引水中断,导致灌溉无法进行。 1.4土壤特殊化 我国有一部分地区的土质很特殊,如湿陷性黄土的地区,这使得修建水利渠道的施工难度提高,而且修建成本高,土地土壤变化大,质量得不到保证。加大了在这一地区修建水利渠道的难度。 2.我国水利工程渠道防渗施工方法 (1)土料防渗。土料防渗的优点是:可就地取材,成本低。其缺点是缺乏耐久性,经过多次的冷冻和融化,会使防渗层变得松散,甚至被剥蚀,最终起不到防渗作用。尽管土料防渗有诸多不足之处,随着防渗技术的进步和应用大型的碾压机械,它的应用依然很广泛。施工中所用土料的原材料并非是常规意义上的土料,需要把土料中的含有有机质的表层土和草皮、树根等杂物通过粉碎、过筛来清除;施工过程中需要注意的细节有:严格控制含水率和配合比,掌握好混合土料的干拌、湿拌先后次序;当防渗层厚度超多15厘米时要进行分层铺筑。土料铺筑要与夯实同步进行。 (2)砌石防渗。砌石防渗的优点:取材方便、容易施工、具有较强的抗磨性和抗腐蚀性。砌石防渗能够承受较大的渠道流速,对渠道有较强的稳定作用。在我国,砌石防渗渠道往往不设置铺垫层,直接砌筑在渠基上。为了更好地使渠床与石板紧密结合,常常在两者之间铺设一层砂料或低标号砂浆,其厚度一般为2—3厘米。也有在防渗层下面铺设粘土、三合土、塑料薄膜等物质来提高防渗效果。 (3)膜料防渗。膜料防渗的优点:原料轻便且易于运送、张弛能力强、使用方便且造价低、抗腐蚀和抗渗透能力强等;但膜料也有其不可克服的缺点,主要有:寿命短、容易被刺破、因料面光滑而与土地缺少摩擦、容易造成边坡不稳等。膜料防渗施工需要注意的关键问题是:必须保持膜面的完整性和边坡的稳定性。 3.改善我国水利工程渠道防渗技术的对策和建议 (1)重视模板制作。以混凝土工程为例,模板属于非常重要的辅助作业,它对新浇筑的混凝土起着浇筑和定型作用,另外,它还兼管保护与改善混凝土表面质量的效果。当前的模板类型主要有钢模板、木模板、钢筋混凝土预制模板及混凝土模板。在安置模板时,其放样必须要以图纸的设计测量作为依据,并且要在重要结构上设置足够多的控制点,其目的是要保证模板在拼接过程中严密准确、表面平整不漏浆,而且不会发生过大的变形等。总之,模板的偏差必须控制在相关规定的允许范围之内。 (2)提高新技术、新设备、新材料的应用。施工人员的素质和能力直接关系到施工质量,因此,加强水利工程防渗管护施工人员的培训是一项基础性工作,只有提高他们的综合素质,才能保证工程设计的科学和防渗管护监理的严格。要不断加强各个领域之间的交流与合作,注重引进新技术、新设备和新材料,为新技术突破提供必要的物质支持。 (3)加大资金和技术的投入。我国水利工程渠道防渗施工体系必须以雄厚的资金和先进的技术做支撑。近几十年以来,我国的水利工程防护施工没有受到应有的重视,在资金投入方面更是远远满足不了其需要,从而导致我国水利工程渠道防渗设备落后、老化,渠道防

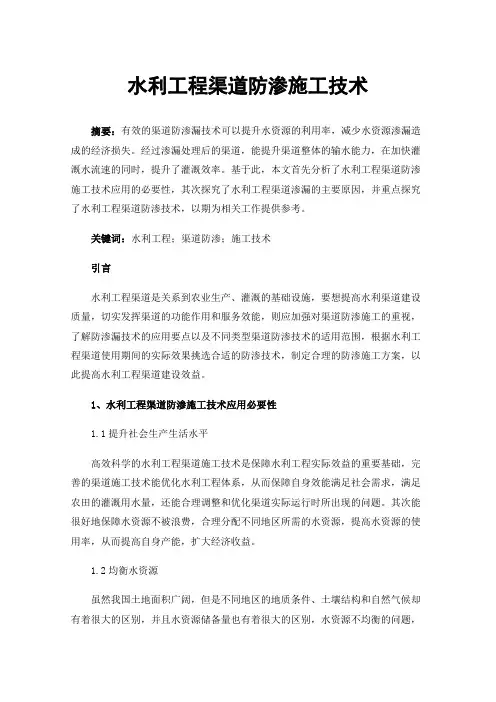

浅谈水利工程渠道防渗施工技术 赵毅博

浅谈水利工程渠道防渗施工技术赵毅博 发表时间:2019-10-09T16:49:12.813Z 来源:《建筑学研究前沿》2019年13期作者:赵毅博葛攀[导读] 工作人员要充分了解水利工程防渗技术的特点,并利用其防渗性和坚固耐冲击的特点,提高水利工程建设的效率和质量。 1 身份证号码:41032619921006XXXX; 2 身份证号码:13042119940202XXXX 摘要:水利工程作为我国农业发展的基础性和辅助性工程,有利于维护农业生产关系、促进国民经济发展、保障社会和谐,对水利工程渠道防渗技术的研究是相关部门工作的重中之重。目前,农业发展所使用的灌溉技术不科学,导致出现了各种渗漏问题。为了有效节水,应该加强对水利渠道防渗技术的应用,对水利工程进行科学防渗。工作人员要充分了解水利工程防渗技术的特点,并利用其防渗性和坚固耐冲击的特点,提高水利工程建设的效率和质量。 关键词:水利工程;渠道防渗;施工技术 1导言 水利工程的防渗技术对于水利工程的实施和防渗技术的可持续发展具有重要意义。水利工程渠道防渗技术直接影响施工的质量,它不仅关系到水资源的利用率,而且对人们的日常生活同样有着深远影响。所以应该不断加强水利工程的渠道防渗技术的创新,根据渠道渗漏的种种问题,及时采取相应的技术措施,从而使水利工程能够造福广大人民群众。 2采取水利工程渠道防渗措施的意义 我国水资源丰富,但是人均占有量较少,可利用的水资源有限,增强水资源保护意识和节约用水意识,提高水资源的利用率势在必行。兴建水利工程能够将水资源的价值最大化,水利工程主要采用渠道方式输送水资源,在输送过程中如何降低水量流失成为十分关键的问题。有效的渠道防渗技术能够避免输送过程中水资源的浪费,一旦出现渗漏,渠水的可利用系数就将被大大降低,尤其是大中型灌溉区域,原本可利用的水资源就十分有限,加上渠水渗漏,灌溉面积减少,加剧水资源紧缺的问题。高质量的渠道防渗漏施工,可以有效减少后期维修工作量,节约工程成本。对于水利工程施工单位,渠道防渗施工技术是企业实力的重要体现形式,不断提高防渗技术有助于提高企业综合竞争力,促进企业长期稳定的发展。 3水利工程渠道出现渗漏的原因 3.1化学原因 水利工程渠道出现渗漏的化学原因是土壤中含有一定量的盐类和酸类物质,土壤和混凝土混合后会出现相应的化学反应,导致土壤局部出现了不同程度的变化,进而影响了混凝土的整体结构,给施工企业造成了较大的经济损失。 3.2施工原因 在水利工程施工建设当中,由于施工企业没有做好相关的工程管理工作,缺乏对水利工程建设的监督与管理,施工人员没有严格执行施工技术要点进行施工操作,缺乏施工质量意识,施工操作不规范,致使工程质量不达标。再加上施工单位缺乏对渗漏环节的质量控制,且施工技术较为单一,具有一定的滞后性。因此,水利工程建设质量无法得到保障,在一定程度上加剧了水利工程渠道渗漏的程度,为水利工程施工质量留下了安全隐患。当水利工程使用周期达到一定的期限时,必然会导致渠道发生渗漏的现象。 3.3冻胀原因 土壤当中含有大量的水分,当外界温度低至0℃以下时,呈现出降序下降的情况,基土内部的水分凝结膨胀,并且其体积面积不断增加。当水凝结成冰时,会对混凝土土板产生作用力。由于外力作用,致使混凝土土板发生位移,偏离了原来的位置,严重破坏了混凝土土板结构,致使水利工程出现渗漏现象。 4水利工程渠道防渗施工技术控制要点分析 4.1土料防渗 在渠基土夯实或在渠床表面铺筑的夯实涂料防渗层称为土料防渗,其防渗效果十分明显,施工人员可以就地取材,从而降低成本,提高经济效益,且操作流程简单。但这一施工技术的抗冻性较差,耐久性有限,适用于气候温和的地区和小型水利工程。水利工程对防渗技术要求较高,缺少相应的土料和沙石时,可通过衬砌的方式进行处理,再用土壤固化剂加固土壤。土料防渗的处理对象是防渗层,土料厚度应根据工程的实际情况确定,为了防止出现裂缝可适当设置伸缩缝。可以使用水泥砂浆强化土料的防渗层,提高渠道防渗质量。在选择混合土料和素土的过程中应确定其最大容重,并以此作为强度设计的重要依据。 4.2混凝土防渗 混凝土是一种由水泥、骨料、水组合而成的非均质性材料,在湿度、温度变化条件下硬化并在此基础上产生体质变形。在水利工程渠道防渗施工过程中降低混凝土最高温差和温度可以采取降低浇筑温度措施,只有在大工程中才能具备相应的条件。混凝土搅拌机出料、卸料、泵送、浇灌振捣等操作都会形成较高的温度,如果想要降温可根据不同季节采取相应的控制措施。例如在夏季施工时可将草包覆盖在整个长度水平输送管道上并对其喷洒冷水。与此同时也要合理安排混凝土施工进度,需要在上层混凝土初凝之前对下层混凝土进行浇筑,按施工缝处理方式处理层面,避免混凝土出现裂缝。在搅拌混凝土时应改变传统投料程序,先将水泥、水、砂搅拌后再依次投入石子搅拌,这种搅拌被称为裹砂法。其显著的优点在于无泌水,减少混凝土上层和下层强度差,可以有效地防止水分向水泥砂浆面和石子区域集中,保证硬化后的混凝土界面结构更加紧密。此外在混凝土拌合时可添加粉煤灰减少水泥用量,更能提高混凝土的抗裂性和耐久性。或添加引气剂提高混凝土的抗冻性、抗渗性和抗盐渍性。经实践得知,混凝土防渗技术有较好的适用性,便于施工管理,更具有占地面积小、抗盐渍性以及耐久性好等优势,可以加快渠道流速,提高防渗效果。 4.3伸缩缝防渗技术 水利工程受地质条件影响较大,很可能因为勘查阶段的疏忽或者施工质量问题而引发伸缩缝,进而导致渗水问题,根据渠道水流和泥沙情况对灌溉区进行改造,避免渗漏加重或引发其他关联性问题。当环境温度变化明显时,应加强地基防渗保护,避免温度变化引起的伸缩,在处理接缝的过程中,可以采用渠道间隔设计,一般间距在6米,这种间距对提高渠道稳定十分有效。当环境温度发生变化时,材料可能发生不同程度的变形,一旦处理不及时,很可能引发延伸问题,增加搭配难度。

防渗渠道施工工艺

(一)渠道结构及施工方法 渠道采用半圆形混凝土预制管断面,直径采用100cm半圆形,半圆顶部设计尺寸为宽50厘米,厚10厘米的砼板封顶,以便防止杂物掉进渠道内。 防渗渠道主要施工工艺为先开挖齿槽及对渠道进行修整成型,铺设防渗膜,铺筑反滤料,再进行混凝土预制槽安装。 1、地基处理 渠道防渗工程施工前,应对渠道进行施工放样,具体的放样尺寸应按照设计图纸要求进行。放样出渠道底脚线和渠口线,然后进行机械开挖或人工开挖,土方的开挖应提前进行,使得地基的土的水分在自然风干下尽量降低以增强土基的强度,减轻冬季冻胀的破坏。 根据不同的地形有的渠道需要开挖,有的渠道需要填方。挖方式渠道的基础比较坚硬,但其开挖面在开挖的过程中发生松动,在防渗体工程铺筑之前必须将其清理干净,然后回填,渠基整平、夯实。对于改建渠道防渗,应尽早的停止放水并扒松渠基风干,然后根据实际情况回填新土并分层夯实。 防渗渠道基槽的开挖首先用测量仪器按设计图纸的要求精确放线、测量出渠道的轴线,开挖控制边线、高程、边坡坡度,并做出标志明显,不易移动的标识。在进行渠道基槽面边坡开挖时,采用自上而下分层顺坡的方法进行,对渠道边的杂草、淤泥、树根、有机腐殖土全部彻底挖除。开挖时严格控制渠道防渗断面尺寸和高程,做到准确开挖,严禁欠挖或超挖,使整个基槽表面平整、顺直、基面无凹凸现象。施工开挖的弃土堆臵在渠道两侧以外低洼位臵,严禁堆臵在山洪流入渠道的斜坡及沟槽或两则渠道顶边坡上。 对渠道内的树根进行彻底挖除后,采用人工夯实,对基坑进行局部填筑补齐,对开挖施工中遇到的松散土还应进行夯实处理,每层铺土厚度,机械压实时,不应大于30cm;人工夯实时,不应大于20 cm,压实系数不小于0.9。 对渠道基槽内有淤积水或含水量较大的基土时,采用抽排、翻晒等方法,将淤积水抽干,并降低其含水量,使基土风干,直到填筑基面符合设计要求。 基槽处理和排水设施施工

台阶施工方案

台阶铺装施工方案 材料要求: 石材及施工配套材料的要求:石材必须符合设计要求。 水泥:采用32.5#以上的普通硅酸盐水泥,并备用适量擦缝用白水泥。 砂:中砂或粗砂,要求砂的含泥量小于3%。 矿物颜料(擦缝用)、蜡、草酸等。 主要施工工具: 铁锹、靠尺、浆壶、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤或木锤、铁水平尺、弯角方尺、钢斧子、台钻、扫帚、砂轮、磨台机、钢丝刷。 施工工艺流程: 主要施工技术措施: 1、基层处理:石材施工前将地面基层上的落地灰、浮灰等杂物细致的清理干净,并用钢丝刷或钢扁铲清理,施工前要对地面刷一道水泥浆结合层。基层处理应注意达到施工条件的要求,考虑到装饰厚度的需要,在正式施工前用清水湿润地面但不的有积水。 2、弹线:在场地的中心弹垂直的十字控制线,用以检查和控制石材板块的位置,十字线可以弹在地面上并一直墙面底部。在地面弹出十字线后,并根据石材规格地面弹出石材分格线。 3、预铺:首先应该在图纸设计要求的设计上,对石材的颜色、纹理、几何尺寸、表面平整等进行严格来的挑选,然后按照图纸要求预铺。对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果。同时注意浅色石材及之地密度较小的石材应该在背面和所有侧面涂刷隔离剂,以防止石材铺装时吸水影响石材的表面美观。 4、铺贴: 结合层:在铺装砂浆前对基层清扫干净后用喷壶洒水湿润、刷素水泥浆(水灰比为0.5左右做到随刷随铺)。 铺砂浆层:在地面上按照水平控制线确定找平层厚度,并用十字线纵横控制,石材镶贴应采用1:4(1:3)干硬性砂浆经充分搅拌均匀后进行施工(要求砂浆的干硬度以手捏成团不松散为宜),把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设宽度应超过石材宽度1/3以上,并用砂浆厚度约高出水平标高3~4mm,砂浆厚度控制在30mm。 铺装石材:铺装前将板预先浸润后阴干备用,先进行试铺,对好纵横缝,用橡皮敲击垫木板(不得用橡皮锤直接敲击石材版面),振实砂浆至铺设高度后,将板移至一旁,检查砂浆上表面与板块之间是否吻合,如有空虚之处应填补干硬性砂浆,然后正式铺装。在砂浆层上满浇一层水灰比为0.5的素水泥浆结合层,安放时要四角同时往下落,用橡皮锤或木锤轻击木板,用水平尺控制铺装标高,然后安装顺序镶铺。 按缝要求:石材板块铺装时接缝要严密,一般不留缝隙。 5、擦缝:在铺装完成后1~2昼夜进行灌浆勾缝。水泥浆内依据石材的颜色添加同颜色的矿物颜料均匀调制成1:1稀水泥浆,用浆壶分次灌入缝隙内或者用干水泥拌合色粉擦缝。完成

(渠道管理)2020年渠道防渗工程技术

渠道防渗工程技术 3.1渠道防渗类型和特性 3.1.1渠道防渗意义和作用 (一)渠道防渗意义 发展节水型农业行之有效的节水技术有渠道防渗、低压管道输水、改进地面灌溉技术、发展喷灌与微灌、实行节水灌溉制度等。这些节水技术无疑均是重要的和必需的,但节水效益最大的技术则是渠道防渗。这是因为我国每年灌溉用水量约为3500亿m3,占农业用水量的90%,占我国总用水量的63%。目前我国已建渠道防渗工程为55万多Km,仅占渠道总长的18%,80%以上的渠道没有防渗,渠系水的利用系数很低,平均不到0.50,低于其他国家(美国为0.78,前苏联为0.6~0.7,日本为0.61,巴基斯坦为0.58等)。也就是说,从水源到田间,有50%以上的灌溉水因渠道渗漏而损失掉了。由于渠道渗漏浪费的水量很大,我国粮食作物的水分生产效率仅为1kg左右,而以色列高达2.32kg。如果我国灌溉渠系水的有效利用系数提高0.10,则每年可节约水量350亿m3左右,等于正在规划的南水北调中线工程年引水量的2.7倍左右,这对缓解我国水资源供需矛盾将起到很大作用。因此,必须首先做好渠道防渗工程,堵住这个浪费水的大洞,提高渠系水的利用率。 渠道的渗漏水量不仅降低了渠系水的利用系数,减少了灌溉面积,浪费了水资源,而且会引起地下水位上升,招致农田渍害,在有盐碱化威胁的地区,还会引起土壤的次生盐碱化,同时还会增加灌溉技术和农民的水费负担,甚至会危及工程的安全运行。为了减少渠道输水损失,提高渠系水利用系数,一方面要加强渠系工程配套和维修养护,有计划地引水和配水,不断提高灌区管理工作水平;另一方面要采取渠道防渗工程措施,减少渗漏损失水量。(二)渠道防渗的作用 渠道防渗工程措施除了减少渠道渗漏损失、节省灌溉用水量、更有效地利用水资源外,还有以下作用: 1.提高渠床的抗冲能力,防止渠坡坍塌,增强渠床的稳定性。 2.减小渠床糙率系数,加大渠道内水流流速,提高渠道输水能力。 3.减少渠道渗漏对地下水的补给,有利于控制地下水位和防治土壤盐碱化及沼泽化。 4.防止渠道长草,减少泥沙淤积,节省工程维修费用。 5.降低灌溉成本,提高灌溉效益。 3.1.2渠道防渗材料及结构形式 (一)渠道防渗工程应符合的要求 1.防渗渠道断面应通过水力计算确定,地下水位较高和有防冻要求时,可采用宽浅:断面。

台阶铺装施工方案

台阶铺装施工方案 Prepared on 24 November 2020

台阶铺装施工方案 台阶铺装施工流程: 施工进度的提前控制。然后将施工技术方案报请监理工程师审批。 2、材料准备: 台阶铺装工程中,由于工程量较大,地形形状变化多,应提前对道路台阶铺装的实际尺寸进行放样。确定料石、石板具体尺寸,确定边角的方案,确定台阶与园路交接处的过渡方案,确定青条石的数量。 进料时要把好材料的规格尺寸,采用强度、色泽一致的施工材料。 3、场地放样、定标高: 按设计图纸的施工坐标,将所有坐标点测设到场地上,并打桩定点。然后以坐标点为准,根据设计需要安排好每一段、每一步的准确位置。放出台阶边线、范围线、挖方区、填方区之间的零点线。定出坐标、桩点、标高。 4、地形复核: 对照设计图纸,复核场地地形。 个坐标点、控制点的自然地坪标高数据有缺漏的要在现场测量填补上。 5、挖方与填方: 根据设计标高进行人工挖方,人工填方。填方时先深后浅,分层填实。按设计规范每填一层夯实一层。 挖填方工程基本完成后,对挖填出的新地面进行整理,首先铲平地面,使地面平整度限制在5cm以内。 根据个坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证达到设计的坡度。 基础开挖时,机械开挖预留10-20cm的余土使用人工挖掘。回填时用打夯机进行夯实,达到设计要求素土夯实的密实度。用环刀法进行密实度测试,直

到达到设计要求为止。 6、混凝土垫层浇筑: 完成定点放线后,每10步台阶为一点,根据设计标高放好边线桩、中间桩、边桩,在园路整体边线处放置挡板,在挡板上画好标高线。复核、检查和确认园路边线和各设计标高点准确无误后进入下一道施工工序。 浇筑混凝土稳定层前,在干燥的基层上撒一层水或1:3水泥砂浆。 按设计的材料比例配制混凝土试块,然后浇筑捣实混凝土。用直尺将顶面刮平,调整至设计标高。 完成混凝土工程后,及时养护。 7、面层铺装: 面层铺装是园路和台阶的一个重要的质量控制点,必须控制好标高,结合层的密实度及铺装后的养护。 在已完成的稳定层上放样,根据设计标高和位置确定每步台阶。 稳定层清理干净后,撒一层素水泥浆,略干后先将1:3水泥砂浆在稳定层上先铺一层,厚度为2cm,作为结合层,铺好后抹平。在上面浇一层水泥浆,按设计图纸铺设条石、料石、花岗岩。 用平直的木板垫在台阶平面上,以橡皮锤在多处振击,使所有的石板表面稳定、平整、均匀。 台阶铺好后,用干燥的水泥粉撒入板缝隙中,将缝隙填满。施工完成后做好浇水养护。
