总说明

一、2013年《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省土石方工程消耗量定额及统一基价表》、《湖北省建筑工程消耗量定额及统一基价表》(2008年)、《湖北省市政工程消耗量定额及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。

二、本定额适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建。

三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。

四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。

六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。

七、本定额中消耗量和价格的确定:

1.人工工日。人工工日消耗量不分工种,按普工、技工、高级技工分为三个技

术等级。内容包括基本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价取定:普工60.00元,工日;技工92.00元/工日;高级技工138.00元/工日。

2.材料。材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。

定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。定额中不便计量、用量少、价值小的材料合并为其他材料费。

3.施工机械台班。定额中的机械类型、规格采用我省常用机械,按正常合理的机械配备综合取定。机械台班消耗量中已包含机械幅度差。

机械台班单价按《湖北省施工机械台班费用定额》(2013年)取定。

机械价值在2000元以内、不属于固定资产的低值易耗的小型机械,未列入定额,作为工具用具在建筑安装工程费用定额中考虑。

定额中的机械是按施工企业自有方式考虑的。实际工程中,大型机械采用租赁方式的(需承发包双方约定),租赁的大型机械费用按价差处理。计算公式:

机械费价差=(甲乙双方商定的租赁价格或租赁机械市场信息价一定额中施工机械台班价)×定额中大型机械总台班数×租赁机械调整系数

其中:租赁机械调整系数综合取定为0.43。

八、本定额中人工、材料、机械台班价格的管理,按《湖北省建筑安装工程费用定额》(2013年)规定执行。

九、山上施工,运输车不能直接到达施工现场而发生的运输,根据实际情况,按实计算。

十、执行定额时的有关规定:

1.本定额中,除规定允许调整、换算外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。

2.定额的各章说明、工程量计算规则、附注等条文中,凡注明允许按定额的人工、材料、机械换算的,均应按本定额所列单价计算基价。

3.定额中的人工工日数量、单价及人工拆分比例,各地不得自行调整。

4.定额中机械的类别、名称、规格型号为统一划分,实际采用机械与定额不同,且定额配置机械能够完成定额子目的工作内容时,不允许换算。

十一、本定额未列的项目,由各地建设工程造价管理机构按照本定额编制原则和方法收集补充,并报省建设工程标准定额管理总站备案。

十二、本定额是我省建设工程计价的规范性文件,各地区、各部门不得另行编制、修改和翻印。

十三、本定额中注有“××以内”或“××以下”的,均包括“××”本身。“××以外”或“××以上”的,则不包括“××”本身。

第一章砌筑工程

说明

一、砌砖、砌块

1.定额中砖的规格按实心砖、多孔砖、空心砖三类编制,砌块的规格按小型空

心砌块、加气混凝土砌块、蒸压砂加气混凝土精确砌块三类编制,各种砖、砌块规格如下表所示。

多孔砖、空心砖、小型空心砌块、加气混凝土砌块、蒸压砂加气混凝土精确砌块砌筑是按常用规格设置的,如实际采用规格与定额取定不同时,含量可以调整。

2.砖墙定额中已包括先立门窗框的调直用工以及腰线、窗台线、挑檐等一般出线用工。

3.砖砌体均包括了原浆勾缝用工,加浆勾缝时,另按相应定额计算。

4.单面清水砖墙(含弧形砖墙)按相应的混水砖墙定额执行,人工乘以系数1.15。5.清水方砖柱按混水方砖柱定额执行,人工乘以系数1.06。

6.围墙按实心砖砌体编制,如砌空花、空斗等其他砌体围墙,可分别按墙身、压顶、砖柱等套用相应定额。

7.填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。

8.砖砌挡土墙时,两砖以上执行砖基础定额,两砖以内执行砖墙定额。

9.砖水箱内外壁,区分不同壁厚执行相应的砖墙定额。

10.检查井、化粪池适用建设场地范围内上下水工程。定额已包括土方挖、运、填、垫层板、墙、顶盖、粉刷及刷热沥青等全部工料在内。但不包括池顶盖板上的井盖及盖座、井池内进排水套管、支架及钢筋铁件的工料。化粪池容积50m3以上的,分别列项套用相应定额计算。

11.小型空心砌块、加气混凝土砌块墙是按水泥混合砂浆编制的,如设计使用水玻璃矿渣等粘结剂为胶合料时,应按设计要求另行换算。

12.砖砌圆弧形空花、空心砖墙及圆弧形砌块砌体墙按直形墙相应定额项目人工乘以系数1.10。

二、砌石

1.定额中粗、细料石(砌体)墙按400mm×220mm×200mm,柱按

450mm×220mm×200mm,踏步石按400mm×200mm×100mm规格编制的。

2.毛石墙镶砖墙身是按内背镶1/2砖编制的,墙体厚度为600mm。

3.毛石护坡高度超过4m时,定额人工乘以系数1.15。

4.毛石护坡定额中已综合计列了勾缝用工料。

5.砌筑圆弧形石砌体基础、墙(含砖石混合砌体)按定额项目人工乘以系数1.10。

三、砌筑砂浆

定额项目中砂浆按常用规格、强度等级列出,实际与定额不同时,砂浆可以换算。如采用预拌砂浆时,按相应预拌砂浆定额子目套用。

工程量计算规则

一、砌砖、砌块

(一)砖砌筑工程量一般规则

1.计算墙体时,按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平拱、钢筋砖过梁和凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿椽木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积在0.3m2以内的孔洞等所占体积。突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线和挑檐等体积亦不增加。2.砖垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积内计算。

3.附墙烟囱(包括附墙通风道、垃圾道)按其外形体积计算,并入所依附的墙体积内,不扣除单个孔洞横截面0.1m2以内的体积,但孔洞内的抹灰工程量亦不增加。

4.女儿墙高度自外墙顶面至图示女儿墙顶面,区别不同墙厚并入外墙计算。5.砖拱、钢筋砖过梁按图示尺寸以体积计算。如设计无规定时,砖平拱按门窗洞口宽度两端共加100mm,乘以高度(门窗洞口宽小于1500mm时,高度为240mm,洞口宽大于1500mm时,高度为365mm)计算;钢筋砖过梁按门窗洞口宽度两端共加500mm.高度按440mm计算。

(二)砖砌体厚度按如下规定计算

1.混凝土实心砖、蒸压灰砂砖以240mm×115mm×53mm为标准,其砖砌体计算厚度按下表计算。

砖砌体计算厚度表

2.使用非标准砖时,其砌体厚度应按砖实际规格和设计厚度计算。

(三)基础与墙身(柱身)的划分

1.基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。

2.基础与墙身使用不同材料时,位于设计室内地面士300mm以内时,以不同材料为界线,超过±300mm时,以设计室内地面为界线。

3.砖、石围墙以设计室外地坪为分界线,以下为基础,以上为墙身。

(四)基础长度

外墙墙基按外墙中心线长度计算,内墙墙基按内墙基净长计算。基础大放脚T形接头处的重叠部分以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3m2以内孔洞所占体积不予扣除,但靠墙暖气沟的挑砖亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。

(五)墙的长度

外墙长度按外墙中心线长度计算,内墙长度按内墙净长线计算。

(六)墙身高度按下列规定计算

1.外墙墙身高度:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室内外均有天棚者,算至屋架下弦底面另加200mm;无天棚者算至屋架下弦底加300mm,出檐宽度超过600mm时,应按实砌高度计算;平屋面算至钢筋混凝土板面。

2.内墙墙身高度:位于屋架下者,其高度算至屋架底;无屋架者算至天棚底另加100mm。有钢筋混凝土楼板隔层者算至板面;有框架梁时算至梁底面。3.内、外山墙墙身高度:按其平均高度计算。

4.围墙定额中,已综合了柱、压顶、砖拱等因素,不另计算。围墙以设计长度乘以高度计算。高度以设计室外地坪至围墙顶面,围墙顶面按如下规定:

有砖压顶算至压顶顶面;

无压顶算至围墙顶面;

其他材料压顶算至压顶底面。

(七)框架间砌体,以框架间的净空面积乘以墙厚计算,框架外表镶贴砖部分亦并入框架间砌体工程量内计算。

(八)空斗墙

按设计图示尺寸以空斗墙外形体积计算。墙角、内外墙交接处、门窗洞口立边、窗台砖及屋檐处的实砌部分已包括在定额内,不另行计算。但窗间墙、窗台下、楼板下、梁头下等实砌部分,应另行计算,套零星砌体定额项目。

(九)空花墙

按设计图示尺寸以空花部分外形体积计算,空花部分不予扣除。其中实砌体部分体积另行计算。

(十)填充墙

按设计图示尺寸以填充墙外形体积计算。其中实砌部分已包括在定额内,不另计算。

(十一)砖柱

按实砌体积计算,柱基套用相应基础项目。

(十二)其他砖砌体

1.砖砌台阶(不包括梯带)按水平投影面积以平方米计算。

2.地垄墙按实砌体积套用砖基础定额。

3.厕所蹲台、水槽腿、煤箱、暗沟、台阶挡墙或梯带、花台、花池及支撑地楞的砖墩,房上烟囱及毛石墙的门窗立边、窗台虎头砖等按实砌体积计算,套用零星砌体定额项目。

4.砌体内的钢筋加固应根据设计规定以质量计算,套砌体钢筋加固项目。5.检查井、化粪池不分形状及深浅,按垫层以上实有外形体积计算。

(十三)多孔砖墙、空心砖墙、砌块砌体

1.多孔砖墙、空心砖墙、小型空心砌块等按设计图示尺寸以体积计算,不扣除其本身孔、空心部分体积。

2.混凝土砌块按设计图示尺寸以体积计算,按设计规定需要镶嵌的砖砌体部分已包括在定额内,不另计算。

3.其他扣除及不扣除内容适用于砖砌筑工程量一般规则第1条。

二、石砌体

1.毛石墙、方整石墙、料石墙按设计图示尺寸以体积计算。如有砖砌门窗口立边、窗台虎头砖、腰线等,按图示尺寸以零星砌体计算。

2.毛石砌地沟按设计图示尺寸以体积计算;料石砌地沟按设计图示以中心线长度计算。

3.毛石墙勾缝、料石墙勾缝、水池墙面开槽勾缝以垂直投影面积计算。

三、砖地沟

1.砖砌地沟按墙基、墙身合并以体积计算。

2.沟铸铁盖板安装按实铺长度计算。

第二章混凝土及钢筋混凝土工程

说明

一、本章定额适用于施工现场捣制、预制成品构件安装的混凝土及钢筋混凝土建筑物工程。

二、本章编制了混凝土的四种施工方式:现场搅拌混凝土、商品混凝土、集中搅拌混凝土的浇捣和预制构件成品安装。

1.商品混凝土的单价为“入模价”,包括商品混凝土的制作、运输、泵送。2.集中搅拌混凝土是按混凝土搅拌站、混凝土搅拌输送车及混凝土的泵送机械都是施工企业自备的情况下编制的,混凝土输送泵(固定泵)、混凝士输送泵车均未含管道费用,管道费用据实计算。本节不分构件名称和规格,集中搅拌的混凝土泵送分别套用混凝土输送泵车或混凝土输送泵子目。

3.预制混凝土构件定额采用成品形式,成品构件按外购列入混凝土构件安装子目,定额含量包含了构件安装的损耗。成品构件的定额取定价包括混凝土构件制作及运输、钢筋制作及运输、预制混凝土模板五项内容。

三、混凝土定额按自然养护制定,如发生蒸气养护,可另增加蒸气养护费。

四、现浇混凝土

1.除商品混凝土外,混凝土的工作内容包括筛砂子、筛洗石子、后台运输、搅拌、前台运输、清理、润湿模板、浇灌、捣固、养护。

2.实际使用的混凝土的强度等级与定额子目设置的强度等级不同时,可以换算。3.毛石混凝土,定额按毛石占混凝土体积的20%计算,如设计要求不同时,可以调整。

4.杯口基础顶面低于自然地面,填土时的围笼处理,按实结算。

5.捣制基础圈梁,套用本章捣制圈梁的定额。箱式满堂基础拆开三个部分分别套用相应的满堂基础、墙、板定额。

6.依附于梁、墙上的混凝土线条适用于展开宽度为500mm以内的线条。

7.构造柱只适用先砌墙后浇柱的情况,如构造柱为先浇柱后砌墙者,无论断面大小,均按周长1.2m以内捣制矩形柱定额执行。墙心柱按构造柱定额及相应说明执行。

8.捣制整体楼梯,如休息平台为预制构件,仍套用捣制整体楼梯,预制构件不另计算。阳台为预制空心板时,应计算空心板体积,套用空心板相应子目。9.凡以投影面积(平方米)或延长米计算的构件,如每平方米或每延长米混凝土用量(包括混凝土损耗率)大于或小于定额混凝土含量,在士10%以内时,不予调整;超过10%时,则每增减1m3混凝土(士10%以外部分),其人工、材料、机械按下列规定另行计算:

10.现浇混凝土构件中零星构件项目,系指每件体积在0.05m3以内的未列出定额项目的构件。小立柱是指周长在48cm以内、高度在1.5m以内的现浇独立柱。11.依附于柱上的悬挑梁为悬臂结构件,依附在柱上的牛腿可支承吊车梁或屋架等。

12.阳台扶手带花台或花池,另行计算。捣制台板套零星构件,捣制花池套池槽定额。

13.阳台栏板如采用砖砌、混凝土漏花(包括小刀片)、金属构件等,均按相应定额分别计算。现浇阳台的沿口梁已包括在定额内。

14.定额中不包括施工缝处理,根据工程的各种施工条件,如需留施工缝者,技术上的处理按施工验收规范,经济上按实结算。

五、预制混凝土构件成品安装

1.本定额是按单机作业制定的。

2.本定额是按机械起吊点中心回转半径15m以内的距离计算的。如超出15m时,应另按构件1km场内运输定额项目执行。

3.预制混凝土构件安装高度是按20m考虑的,超过时另行计算。

4.每一工作循环中,均包括机械的必要位移。

5.本定额是按履带式起重机、轮胎式起重机、塔式起重机分别编制的。如使用汽车式起重机时,按轮胎式起重机相应定额子目计算,起重机台班乘以系数1.05,两者台班的差价按价差处理。

6.本定额不包括起重机械、运输机械行驶道路修整、铺垫工作的人工、材料和

机械,发生时另行计算。

7.柱接柱定额未包括钢筋焊接,发生时另行计算。

8.小型构件安装,系指单位体积小于0.1m3的构件安装。

9.升板预制柱加固,系指预制柱安装后,至楼板提升完成时间所需的加固搭设费。

10.现场预制混凝土构件若采用砖模制作时,其安装定额中的人工、机械乘以系数1.10。

11.定额中的塔式起重机台班均已包括在垂直运输机械费中。

12.预制混凝土构件必须在跨外安装时,按相应的构件安装定额的人工、机械台班乘以系数1.18,用塔式起重机、卷扬机时,不乘此系数。

13.区分长向空心板与空心板,按扣除空心板圆孔后每块体积以0.3m3为界,0.3以上为长向空心板,0.3以下为空心板。

14.阳台板吊装,如整个构件在墙面以内的重量大于挑出墙外部分重量者,叫重心在内的构件;如挑出墙外部分重量大于墙面以内重量,叫重心在外构件。15.轻板框架的混凝土梅花柱按预制异形柱,叠合梁按预制异形梁,楼梯段和整间大楼板按相应预制构件定额,缓台套用预制平板项目。

六、钢筋及铁件

1.钢筋工程内容包括:制作、绑扎、安装以及浇灌钢筋混凝土时维护钢筋用工。2.现浇构件钢筋以手工绑扎取定,实际施工与定额不同时,不再换算。

3.绑扎铁丝、成型点焊和接头焊接用的电焊条已综合在定额项目内。

4.设计图纸(含标准图集)未注明的钢筋接头和施工损耗已综合在定额项目内。5.坡度大于等于26°34’的斜板屋面,钢筋制安人工乘以系数1.25。

6.预应力构件中的非预应力钢筋按现浇钢筋相应项目计算。

7.非预应力钢筋不包括冷加工,如设计要求冷加工时,另行计算。

8.预应力钢筋如设计要求人工时效处理时,应另行计算。

9.后张法钢筋的锚固是按钢筋绑条焊、U形插垫编制的。如采用其他方法锚固时,应另行计算。

10.铁件分一般铁件和精加工铁件两种,凡设计要求刨光(或车丝或钻眼)者,均按精加工铁件项目套用。

11.本章定额钢筋机械连接是指直螺纹、锥螺纹和套筒冷压钢筋接头。

12.植筋定额不包括钢筋主材费,钢筋另按设计长度计算,套用现浇构件钢筋定额。

13.下表所列构件,其钢筋可按表列系数调整人工、机械用量。

七、捣制建筑物混凝土构件碎(砾)石选用表。

捣制混凝土构件碎(砾)石选用表

工程量计算规则

一、现浇混凝土工程按以下规定计算:

(一)混凝土工程量除另有规定外,均按图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及墙、板中0.3m2以内的孔洞所占体积。

(二)基础

按图示尺寸以体积计算。不扣除伸入承台基础的桩头所占体积。

1.混凝土基础与墙或柱的划分,均按基础扩大顶面为界。

2.框架式设备基础应分别按基础、柱、梁、板相应定额计算。楼层上的设备基础按有梁板定额项目计算。

3.设备基础定额中未包括地脚螺栓。地脚螺栓一般应包括在成套设备价值内,如成套设备价值中未包括地脚螺栓的价值,地脚螺栓应按实际重量计算。

4.同一横截面有一阶使用了模板的条形基础,均按带形基础相应定额项目执行;未使用模板而沿槽浇灌的带形基础按本章混凝土基础垫层执行;使用了模板的混凝土垫层按本章相应定额执行。带形基础体积按带形基础长度乘以横截面积计算。带形基础长度:外墙按中心线,内墙按净长线计算。

5.杯形基础的颈高大于1.2m时(基础扩大项面至杯口底面),按柱的相应定额执行,其杯口部分和基础合并按杯形基础计算。

(三)柱

按图示断面尺寸乘以柱高以体积计算。柱高按下列规定确定:

1.有梁板的柱高,应自柱基上表面(或楼板上表面)至楼板上表面计算。2.无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面计算。3.框架柱的柱高应自柱基上表面(或楼板上表面)至柱顶高度计算。

4,构造柱按全高计算,与砖墙嵌接部分的体积并入柱身体积内计算。

5.突出墙面的构造柱全部体积以捣制矩形柱定额执行。

6.依附柱上的牛腿的体积,并入柱身体积内计算;依附柱上的悬臂梁按单梁有关规定计算。

(四)梁

按图示断面尺寸乘以梁长以体积计算。梁长按下列规定确定:

1.主、次梁与柱连接时,梁长算至柱侧面;次梁与柱子或主梁连接时,次梁长度算至柱侧面或主梁侧面;伸入墙内的梁头、应计算在梁长度内,梁头有捣制梁垫者,其体积并入梁内计算。

2.圈梁与过梁连接时,分别套用圈梁、过梁定额,其过梁长度按门,窗洞口外围宽度两端共加50cm计算。

3.悬臂梁与柱或圈梁连接时,按悬挑部分计算工程量,独立的悬臂梁按整个体积计算工程量。

(五)墙

按图示中心线长度乘以墙高及厚度以体积计算。应扣除门窗洞口及单个面积0.3m2以外孔洞所占的体积。

1.剪力墙带明柱(一侧或两侧突出的柱)或暗柱一次浇捣成型时,当墙j争长不大于4倍墙厚时,套柱子目;当墙净长大于4倍墙厚时,按其形状套用相应墙子目。

2.后浇墙带、后浇板带(包括主、次梁)混凝土按设计图示尺寸以体积计算。3.依附于梁(包括阳台梁、圈梁、过梁)墙上的砼线条(包括弧形条)按延长米计算(梁宽算至线条内侧)。

(六)板

按图示面积乘以板厚以体积计算。应扣除单个面积0.3m2以外孔洞所占的体积。其中:

1.有梁板系指梁(包括主、次梁)与板构成一体,其工程量应按梁、板体积总和计算。与柱头重合部分体积应扣除。

2.无梁板系指不带梁直接用柱头支承的板,其体积按板与柱帽体积之和计算。3.平板系指无柱、梁,直接用墙支承的板。

4.有多种板连接时,以墙的中心线为界,伸入墙内的板头并入板内计算。5.挑檐天沟按图示尺寸以体积计算,捣制挑檐天沟与屋面板连接时,按外墙皮为分界线,与圈梁连接时,按圈梁外皮为分界线,分界线以外为挑檐天沟。挑檐板不能套用挑檐天沟的定额。挑檐板按挑出的水平投影面积计算,套用遮阳板子目。

6.现浇框架梁和现浇板连接在一起时,按有梁板计算。

7.石膏模盒现浇混凝土密肋复合楼板,按石膏模盒数量以块计算。在计算钢筋混凝土板工程量时,应扣除石膏模盒所占体积。

8.阳台、雨蓬、遮阳板均按伸出墙外的体积计算,伸出墙外的悬臂梁已包括在定额内,不另计算,但嵌入墙内梁按相应定额另行计算。雨篷翻边突出板面高度在200mm以内时,并入雨篷内计算,翻边突出板面在600mm以内时,翻边按天沟计算,翻边突出板面在1200以内时,翻边按栏板计算;翻边突出板面高度超过1200mm时,翻边按墙计算。

9.栏板按图示尺寸以体积计算,扶手以延长米计算,均包括伸入墙内部分。楼梯的栏板和扶手长度,如图集无规定时,按水平长度乘以1.15系数计算。栏板

(含扶手)及翻沿净高按1.2m以内考虑,超过时套用墙相应定额。

10.当预制混凝土板需补缝时,板缝宽度(指下口宽度)在150mm以内者,不计算工程量;板缝宽度超过150mm者,按平板相应定额执行。

(七)楼梯

整体楼梯包括休息平台、平台梁、斜梁和楼梯的连接梁,按水平投影面积计算。楼梯踏步、踏步板,平台梁等侧面模板不另计算,伸入墙内部分也不增加。当楼梯与现浇楼板有梯梁连接时,楼梯应算至梯口梁外侧;当无梯梁连接时,以楼梯最后一个踏步边缘加300mm计算。整体楼梯不扣除宽度小于500mm的梯井。(八)其他构件

1.现浇池、槽按实际体积计算。

2.台阶按水平投影面积计算,如台阶与平台连接时,其分界线应以最上层踏步外沿加300mm计算。架空式现浇室外台阶按整体楼梯计算。

二、预制混凝土构件成品安装

1.混凝土工程量除另有规定者外,均按图示尺寸实体积计算,不扣除构件内钢筋、铁件及小于300mm×300mm以内孔洞的面积。定额已包含预制混凝土构件废品损耗率。

2.预制钢筋混凝土工字型柱、矩形柱、空腹柱、双肢柱、空心柱、管道支架等安装,均按实体积以柱安装计算。预制柱上的钢牛腿按铁件计算。

3.预制钢筋混凝土多层柱安装,首层柱以实体积按柱安装计算,二层及二层以上按每节柱实体积套用柱接柱子目。

4.焊接形成的预制钢筋混凝土框架结构,其柱安装按框架柱体积计算,梁安装按框架梁体积计算。节点浇注成形的框架,按连体框架梁、柱体积之和计算。

5.组合屋架安装,以混凝土部分实体体积计算,钢杆件部分不另计算。

6.漏花空格安装,执行小型构件安装定额,其体积按洞口面积乘厚度以立方米计算,不扣除空花体积。

7.窗台板、隔板、栏板的混凝土套用小型构件混凝土子目。

三、预制混凝土构件接头灌缝

1.钢筋混凝土构件接头灌缝,包括构件座浆,灌缝、堵板孔、塞板缝、塞梁缝等,均按预制钢筋混凝土构件实体积计算。

2.柱与柱基灌缝,按底层柱体积计算;底层以上柱灌缝按各层柱体积计算。3.预制钢筋混凝土框架柱现浇接头(包括梁接头),按现浇接头设计规定断面乘以长度以体积计算,按二次灌浆定额执行。

4.空心板堵孔的人工、材料已包括在定额内。10m3空心板体积包括0.23m3预制混凝土块、2.2个工日。

四、钢筋工程量按以下规定计算:

(一)钢筋工程量应区分不同钢种和规格按设计长度(指钢筋中心线)乘以单位质量以吨计算。

(二)计算钢筋工程量时,设计(含标准图集)已规定钢筋搭接长度的,按规定搭接长度计算;设计未规定搭接长度的,已包括在钢筋的损耗率之内,不另计算搭接长度。

(三)现浇构件其他钢筋

1.GBF高强薄壁管敷设按延长米计算,计算钢筋混凝土板工程量时,应扣除GBF 管所占体积。

2.CL建筑体系网架板及网片安装,按设计图示尺寸以面积计算。

08定额计价解释(含宣贯资料)

一、2008年《全国统一建筑工程基础定额河北省消耗量定额》 1、适用范围及作用 2008建筑定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。 2008建筑定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价和标底的依据;2008建筑定额是工程量清单计价、投标计价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据;是编制概算定额、概算指标和投资估算指标的主要资料。 2、主要特点 2008建筑定额是以2003年《河北省建筑工程预算综合基价》和1995年《全国统一建筑工程基础定额》(土建工程)为基础,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程及验收规范、操作规程编制的。具有以下特点: (1)定额水平贴近实际。2008建筑定额编制时充分考虑了定额水平与施工实际相结合的问题,对原定额水平与实际相差大的项目进行了合理调整。 (2)适应技术进步及工程需要,增加了近几年已被广泛推广的新技术、新材料、新工艺项目,提高了定额项目覆盖范围。 (3)2008建筑定额在2003综合基价的基础上,参照工程量清单计价规范进行章节划分和项目设置,对项目设置进行了大量调整,按照清单计价时使用更加方便、实用。 3、重点说明 一、共性说明 (1)表现形式:2008建筑定额在项目设置上将所有子目按照性质不同分为实体项目与措施项目,其中措施项目又包括可竞争措施项目与不可竞争措施项目两部分。各子目中仅列出基价、人工费、材料费及机械费,不再列出综合基价、综合费用、费用及利润。 (2)有关规定:2008建筑定额实体项目与不可竞争措施项目消耗量不作调整,可竞争措施项目消耗量在投标报价时投标人可以合理调整。2008建筑定额中的人工单价、材料价格、机械台班单价在编制工程预结算、投标和最高限价等时,可依据市场行情或造价信息进行调整。 (3)2008建筑定额实体项目包括:土、石方工程,桩与地基基础工程,砌筑工程,混凝土及钢筋混凝土工程,厂库房大门、特种门、木结构工程,金属结构工程,屋面及防水工程,防腐、隔热、保温工程,构件运输及安装工程,厂区道路及排水工程;可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停水停电费、土建工程与生产同时进行增加费、在有害健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。 (4)2008建筑定额配套使用的工程量计算规则详见《河北省消耗量定额工程量计算规则汇编》 二、主要调整内容

(现行2014版)江苏省建筑与装饰工程计价定额说明及计算规则

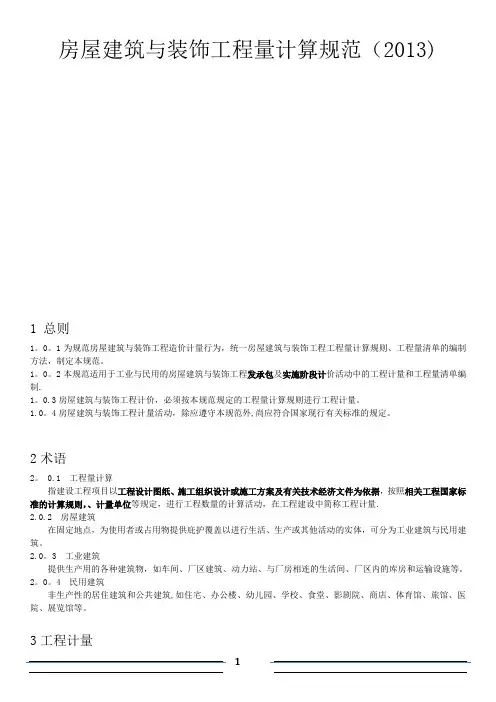

2014江苏省建筑与装饰工 程计价定额 (说明及计算规则)

总说明 一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。本定额共分上下两册。 二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。国有资金投资的建筑与装饰工程应执行本定额;非国有资金投资的建筑与装饰工程可参照使用本定额;当工程施工合同约定按本定额规定计价时,应遵守本定额的相关规定。 三、本定额的编制依据: 1.《江苏省建筑与装饰工程计价表》; 2.《全国统一建筑工程基础定额》; 3.《全国统一建筑装饰装修工程消耗量定额》(GYD-901—2002); 4.《建设工程劳动定额建筑工程》[LD/T 72.1~11—2008]; 5.《建设工程劳动定额装饰工程》[LD/T 73.1~4—2008]; 7.《全国统一建筑安装工程工期定额》(2000年); 8.《全国统一施工机械台班费用编制规则》; 9.南京市2013年下半年建筑工程材料指导价格。 四、本定额的作用: 1.编制工程招标控制价(最高投标限价)的依据; 2.编制工程标底、结算审核的指导; 3.工程投标报价、企业内部核算、制定企业定额的参考; 4.编制建筑工程概算定额的依据; 5.建设行政主管部门调解工程价款争议、合理确定工程造价的依据。 五、本定额由24章及9个附录组成,包括一般工业与民用建筑的工程实体项目和部分措施项目;不能列出定额项目的措施费用,应按照《江苏省建设工程费用定额》(2014年)的规定进行计算。 六、本定额中的综合单价由人工费、材料费、机械费、管理费、利润等五项费用组成。

重庆市08定额土石方工程计算规则

1. 土壤、岩石体积,均按挖掘前的天然密度体积以立方米计算。 机械进入施工作业面, 2. 土方体积折算表 松方体积 天然密实体积 夯实后体积 松填体积 1.00 0.77 0.67 0.83 1.30 1.00 0.87 1.08 1.50 1.15 1.00 1.25 1.20 0.92 0.80 1.00 3. 4. 5. 平基土石方按图示尺寸加放坡工程量及石方爆破允许超挖量以立方米计算;沟槽、基坑土石方工程量按图示尺寸加工作面宽度增加量、放坡量以立方米计算;人工挖孔桩土石 6. 挖沟槽、基坑的放坡应根据设计或施工组织设计要求的放坡系数计算。如设计或施工组织设计无规定时,按下表规定放坡系数计算: 人工开挖 机械开挖土方 放坡起点深度(m ) 土方 在沟槽、坑底 在沟槽、坑边 土方 1:0.3 1:0.25 1:0.67 1.5 注:(1 (2)原槽基础垫层,放坡应自垫层上表面开始计算。 7. 外墙基槽长度按图示中心线长度计算,内墙基槽长度按槽底净长计算,其突出部分 8. 基础、沟槽宽度按设计规定计算,如无设计规定时,无基础(垫层)的沟槽底宽按其基础底宽加两侧工作面宽度计算;有基础(垫层)的底宽按其基础(垫层)宽度加两侧工作面宽度计算;支撑挡土板的沟槽底宽,除按以上规定计算外,每边各加0.1m 。沟槽每侧工作面宽度,按下表计算。 9. 地槽、地坑深度按图示槽、坑底面至自然地面(场地平整的按平整后的地坪)高度 10. 人工挖孔桩和人工挖沟槽、基坑,如在同一桩孔和同一沟槽、基坑内,有土有石时,按其土层与岩石不同深度分别计算工程量,执行相应子目。 ①土方按6m ②软质岩、较硬岩分别执行10m 11. 建筑工程 构筑物 基础材料 每侧工作面宽(m ) 无防潮层(m ) 有防潮层(m ) 砖 0.20 0.4 0.6 浆砌条石、块(片)石 0.15 混凝土垫层或基础支模板者 0.3 垂面做防水防潮层 0.8

山东建筑工程定额说明及计算规则

山东省2016序列定额章节说明及工程量计算规则山东省建筑工程消耗量定额

总说明 一、《山东省建筑工程消耗量定额》SC01-31-2016(以下简称本定额),包括土石方工程,地基处理与边坡支护工程,桩基础工程,砌筑工程,钢筋及混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰与隔断、幕墙工程,天棚工程,油漆、涂料及裱糊工程,其他装饰工程,构筑物及其他工程,脚手架工程,模板工程,施工运输工程,建筑施工增加共二十章。 二、本定额适用于我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。 三、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班消耗量的标准,是编制招标标底(招标控制价)、施工图预算、确定工程造价的依据,以及编制概算定额、估算指标的基础。 四、本定额以国家和有关部门发布的国家现行设计规范、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程,现行工程量清单计价规范、计算规范,并参考了有关地区和行业标准定额为依据编制的。 五、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映建筑行业平均水平。 六、本定额中人工工日消耗量是以《全国建筑安装工程统一劳动定额》为基础计算的,人工每工日按8小时工作制计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。人工工日不分工种、技术等级,以综合工日表示。 七、本定额中材料(包括成品、半成品、零配件等)是按施工中采用的符合质量标准和设计要求的合格产品确定的,主要包括: (一)本定额中的材料包括施工中消耗量的主要材料、辅助材料和周转性材料。 (二)本定额中材料消耗量包括净用量和损耗量。损耗量包括:从工地仓库、现场集中堆放点(或现场加工点)至操作(或安装)点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。(三)本定额中所有(各类)砂浆均按现场拌制考虑,若实际采用预拌砂浆时,各章定额项目按以下规定进行调整: 1.使用预拌砂浆(干拌)的,除将定额中的现拌砂浆调换成预拌砂浆(干拌)外,另按相应定额中每立方米砂浆扣除人工0.382工日、增加预拌砂浆罐式搅拌机0.041台班,并扣除定额中灰浆搅

上海2016土建定额计算规则

总说明 一、《上海市建筑和装饰工程预算定额》(以下简称本定额)是根据沪建交(2012)第1057号文《关于修编本市建设工程预算定额的批复》及其有关规定,在《上海市建筑和装饰工程预算定额》(2000)及《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)的基础上,按国家标准的建设工程计价、计量规范,包括项目划分、项目名称、计量单位、工程量计算规则等与本市建设工程实际相衔接,并结合多年来“新技术、新工艺、新材料、新设备”和节能、环保等绿色建筑的推广应用而编制的量价完全分离的预算定额。 二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、最高投标限价的依据,是确定合同价、结算价、调解工程价款争议的基础;也是编制本市建设工程概算定额、估算指标与技术经济指标的基础以及作为工程投标报价或编制企业定额的 参考依据。 三、本定额适用于本市行政区域范围内的工业与民用建筑的新建、扩建、改建工程。 四、本定额是依据现行有关国家及本市强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、产品标准和安全操作规程,并参考了有关省(市)和行业标准、定额以及典型工程设计、施工和其他资料编制的。五、本定额是按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期为基础编制的,反映了上海地区的社会平均消耗量水平。 六、本定额人工消耗量的确定 1.本定额人工工日消耗量按现行全国建筑与装饰工程劳动定额为基础计算,内容包括基本用工、超运距用工、辅助用工以及劳动定额项目外必须增加的基本用工幅度差。 2.本定额每工日按8小时工作制计算。 3.机械土方、桩基、金属构件驳运及安装等工程,人工是随机械台班产量计算的,人工幅度差按机械幅度差计算。 七、本定额材料消耗量的确定 1.本定额采用的材料(包括构配件、零件、半成品及成品)均按符合国家质量标准和相应设计要求的合格产品编制。 2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料;对于用量少、低值易耗的零星材料列入其他材料费,以该项目材料费之和的百分率表示。 3.本定额中的材料消耗量包括净用量和损耗量。损耗量包括从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。 4.本定额中的周转性材料(钢模板、复合模板、木模板、脚手架等)按不同施工方法、不同类别、材质及摊消量编制,且已包括回库维修的消耗量。 5.本定额中的混凝土及钢筋混凝土、砌筑砂浆、抹灰砂浆等分别按预拌混凝

08定额计算规则

一、定额总说明 1 定额总说明十九条第1款:“由于工程的特殊,施工企业的施工机械不能满足施工要求,经建设单位同意后用外单位机械的,其租赁费用与定额机械费相差部分按差价处理。”怎样按差价处理? 答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,可按实际租赁费结算。其租赁机械费与定额中相应的机械费相差部分,按差价处理,只计取税金,不参与取费。 2 定额总说明十九条中“在特殊情况下,需租用模板、脚手架等周转性材料时,经建设单位同意后,其租赁费与预算价值相差部分按差价计算。” 怎样计算? 答:因赶工期等特殊原因或遇特殊工程,经建设单位同意,双方达成协议后,模板、脚手架 等周转性材料可按租赁价结算。模板、脚手架等周转性材料的实际使用量和实际的租赁单价计算的租赁费用,与根据定额含量确定的模板、脚手架等周转性材料摊销量和预算单价计算的费用相差部分,按差价处理只计取税金,不再计取其它费用。 3 定额综合用工内容是什么? 答:定额用工是按不同工种和技术等级综合取定的,以综合用工表示。内容包括:基本用工、超运距用工、辅助用工、人工幅度差等。 4 定额材料消耗量包括的内容是什么? 答:定额中的材料消耗量是指消耗在工程实体中的主要材料、辅助材料、零星材料净用量和 损耗。零量材料以其他材料费表示。 5 定额机械消耗量包括的内容是什么? 答:定额中机械消耗量包括:按机械台班产量定额或按实际工程测算的主要机械和辅助机械的消耗量,以及机械幅度差,以台班消耗量表示,无法以台班计量的辅助机械,以其他机械费表示。 6 编制补充定额的主要依据是什么? 答:编制补充定额应以施工现场的技术经济资料、施工组织设计、现行规范、标准为基础,还应当有:劳动定额、施工定额、其他相关定额,正常施工所需的人工、材料、机械的单 位消耗量和材料的损耗率等。 7 我省编制补充定额权限如何划分? 答:(1)省造价总站负责补充定额的编制、管理和解释; (2)受省造价总站委托,各市造价站负责涉及定额直接费在10万元以下的一次性补充定额的编制,

《全国统一建筑工程基础定额》说明及计算规则13150

《全国统一建筑工程基础定额》 第一章总说明 1.全国统一建筑工程基础定额是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表确定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、企业定额和投标报价的基础。 2.基础定额适用于工业与民用建筑的新建、扩建、改建工程。 3.基础定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。 4.基础定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。 5.人工工日消耗量的确定: ⑴.基础定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、超运距用工、人工幅度差、辅助用工。其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分参考地区现行定额及实际调查资料计算。凡依据劳动定额计算的,均按规定计入人工幅度差;根据施工实际需要计算的,未计入幅度差。 ⑵.机械土、石方,桩基础,构件运输及安装等工程,人工随机械产量计算的,人工幅度差按机械幅度差计算。 ⑶.现行劳动定额允许各省、自治区、直辖市调整的部分,本定额内未予考虑。 6.材料消耗量的确定: ⑴.基础定额中的材料包括主要材料、辅助材料、零星材料等,凡能计量的材料、成品半成品均按品种、规格逐一列出数量,并计入相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。其它材料费以该项目材料费之和的百分数表示。 ⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行规范规定计算的,各省、自治区、直辖市可按当地材料质量情况调整其配合比和材料用量。 ⑶.施工措施性消耗部分,周转材料按不同的施工、不同材质分别列出一次使用量(在相应章后附录列出)和一次摊销数量。 ⑷.施工工具用具性消耗材料,归入建筑安装工程费用定额中工具使用费项下,不再敖定额消耗量内。 7.施工机械台班消耗量的确定: ⑴.挖掘机械、打桩机械、吊装机械、运输机械(包括推土机、铲运机及构件运输机械等)分

土石方工程定额说明及计算规则(2008)

土石方工程 说 明 及 计 算 规 则

目录 总说明 (1) 第一章土方工程 (3) 第二章石方工程 (5) 第三章土石方运输工程 (5) 第四章回填及其它 (6)

总说明 一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程。 二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。 三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。 四、本定额中消耗量和价格的确定: 1. 人工工日: (1)本定额中的人工工日按普工表示。内容包括基本用工、辅助用工、超运距用工、人工幅度差。 (2)本定额中的人工工日的单价取定为:42.00元/工日。 2. 施工机械台班: (1)本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。 (2)机械台班消耗量中包括了机械幅度差。 (3)机械台班单价按《湖北省施工机械台班价格》(2008年)计取。 五、执行定额计价方法时: 1. 本定额说明、工程量计算规则、附注等条款注明允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而调整。 2. 本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。 3. 山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。 4. 定额中的人工工日及单价,各地不得自行变更。 5. 定额中的机械类别、名称、规格型号、机型为统一划分,实际采用机械与定额不同时,不允许换算。 六、本定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。 七、沟槽、基坑、石方平基的划分: 建筑、安装、园林工程凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽3倍以上的为沟槽。 凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3倍的为基坑。 凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。 市政工程底宽7m以内,底长大于底宽3倍以上按沟槽计算。 底长小于底宽3倍以内按基坑计算,基坑底面积在150m2以内的执行基坑定额。 石方平基:沟槽、基坑底宽大于3m且底面积大于20m2;顶平面标高不同时,以低边顶平面标高线以上的部分为平基。 八、土壤及岩石分类见土壤及岩石分类表。

2008辽宁定额说明

总说明 一、辽宁省建设工程计价依据《A建筑工程计价定额》(以下简称本定额),是依据国家标准《建设工程工程量清单计价规范》、《全国统一预算定额》、国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准、安全操作规程以及新技术、新材料、新工艺在施工中的应用编制的。 二、本定额是全部使用国有资金投资或国有资金投资为主体的工程建设项目及招标投标工程的计价依据。是编制工程量清单、工程量清单计价、招标控制价或拦标价的依据;是编审建设工程投资估算、设计概算、施工图预算、竣工结算的依据;是调解处理工程造价纠纷、鉴定工程造价的依据;是投标报价和衡量投标报价合理性的基础;是编制投资估算指标、概算(定额)指标的基础。 三、本定额适用于在我省行政区域范围内的新建、扩建、改建的工程建设项目。 四、本定额是按正常施工条件,合理的施工机械配备、施工中常用的施工方法、施工工艺和劳动力组织以及合理的施工工期进行编制的。 五、本定额是按照国家标准《建设工程工程量清单计价规范》的原则并结合我省实际,对项目设置、计量单位、计算规则进行了适当的补充和完善,一个定额子目就是一个清单项目。 六、本定额是完成规定计量单位分项工程所需人工、材料、施工机械台班消耗量的标准。 七、本定额消耗量和价格的确定: (一)人工工日: 1.本定额人工工日是按现行的全国统一劳动定额为基础按八小时工作制计算的,人工等级分普通工(简称普工)和技术工(简称技工),消耗量包括基本用工、超运距用工、人工幅度差和辅助用工。 2.本定额人工工日单价为:普工40元,技工55元(其中抹灰、装饰65元)。 (二)材料: 1.本定额采用的建筑材料、成品、半成品均按国家质量标准和相应的设计要求的合格产品考虑的;材料消耗量包括施工中消耗的主要材料、辅助材料和零星材料并包括了施工损耗和现场内运输损耗;用量很少,占材料比重很小的零星材料合并为其他材料费,以“元”表示。 2.本定额材料的场内搬运距离按300m考虑的;设备场内搬运距离为150m。 3.本定额材料价格包括材料供应价(原价)、运杂费、采购保管费,不包括材料检验试验费:材料价格水平是综合取定的。 4.本定额的设备与材料划分,凡定额中材料栏内已列消耗量、章节说明中说明、定额注解中明确的均为材料;上述未确定的均为设备。 (三)施工机械台班: 1.本定额施工机械台班消耗量是按正常合理的机械配备、机械施工功效确定的,并已考虑了机械幅度差因素。 2.本定额施工机械原值在2000元以内、使用年限在2年以内的不构成固定资产的小型机械,未列入本定额机械台班消耗量,包括在《辽宁省建设工程费用标准》的工具用具使用费中。 3.本定额加工机械、泵类机械、焊接机械及动力机械的操作人工均含在相应定额子目的人工消耗量中;行走机械、吊装机械的司机包括在施工机械台班内。 4.本定额构件吊装机械费已含在A.12措施项目垂直运输机械费中。因工程特殊情况必须使用其他起重机械吊装时,按相应子目另行计算,不扣除定额项目垂直运输费。本定额吊装机械项目仍不能满足吊装需要时,另编估价表。 5.本定额施工机械台班单价是按《辽宁省建设工程施工机械台班费用标准》确定的。 八、本定额建筑物檐高:是指从室外自然地坪至檐口滴水的高度。突出屋顶的电梯间、水箱间、女儿墙等均不计入檐口的高度之内。斜(坡)屋面的檐高是按自然室外地坪至斜(坡)屋面的平均高度计算。 九、本定额除脚手架、垂直运输机械台班定额已注明其适用高度外,均按建筑物檐口高度20m以下编制的;檐口高度超过20m时,另按本定额建筑物超高人工、机械降效定额项目计算。 十、本定额项目中未包括材料、构件的垂直运输及构件的吊装,另按A.12《措施项目》相应定额计算。十一、混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行

河南08定额计算规则及解释

A.《河南省建设工程工程量清单综合单价(2008)》

总说明 一、《河南省建设工程工程量清单综合单价(2008)》“A 建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现 行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。 二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。 三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础; 是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。 四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。 五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。 工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。 措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。措施项目费用由组织措施项目费、技 术措施项目费组成。 其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。 规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。 税金由营业税、城市建设维护税、教育费附加组成。 六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容 进行相应的扩展。凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。 七、实行工程量清单招标的项目,应依据《计价规范》和本综合单价编制工程量清单。工程量清单中项目编码十至十二位数字,由清单编制人依据招标工程的工程量 清单项目名称设置。 八、为便于组合工程量清单综合单价,本综合单价将《计价规范》中的项目编码、项目名称和计量单位统一标注在各章节的标题下,并同时标注了综合单价子目的具 体工作内容。当综合单价子目的工作内容与《计价规范》清单项目的工程内容不一致时,应将相应的综合单价子目进行组合。 九、本综合单价中的措施项目费和注明不得调整的规定仅适用于编制招标标底和拦标价。施工企业投标报价可自主决定。 十、综合单价由人工费、材料费、机械费、管理费和利润组成。综合单价所确定的人、材、机消耗量依据合理的施工方法综合取定,辅助材料和辅助机械以“元”表 示,除另有规定外,不得调整。管理费是施工企业组织施工生产和经营管理所需的费用。利润是施工企业完成工程后应获得的盈利。 十一、本综合单价中的综合工日包括定额工日和机械台班工日,其中定额工日包括基本用工、其他用工。人工单价为43元,包括基本工资、工资性补贴、辅助工资、 职工福利费、生产工人劳动保护费。 人工单价可调差价。市场人工单价发生变化时,可依据河南省建设工程造价管理机构发布的指导价,在合同中约定调整办法。调整部分另计入人工费差价,其他不变。 十二、本综合单价的材料单价按《河南省工程造价信息》2007年第一季度郑州地区材料价格取定。该价格为材料送达工地仓库(或现场堆放地点)的完全价格,包含 运输损耗、运杂费和采购保管费。如招标文件或合同约定按照工程造价管理机构发布的市场指导价格或另行协商的价格调整(含甲供材),可直接在综合单价子目中换算材料价格或统一将材料差价计入计价程序的差价栏内,其他不变。

2013湖北省房屋建筑与装饰工程消耗量定额说明及计算规则

湖北省房屋建筑与装饰定额2013 建筑总说明 一、2013年《湖北省房屋建筑与装饰工程消耗量定额(结构·屋面)》(以下简称本定额)是按照国家标准《建筑工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省建筑工程消耗量及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。 二、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。 三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价办法时的全省基价表。本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的的依据;是企业投标报价、内部管理和核算的重要参考。 四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。 五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。 六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。 七、本定额中消耗量和价格的确定: 1.人工工日。人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。内容包括基本用工、辅助用工、超运距用工和人工幅度差。 人工工日单价取定:普工:60.00元/工日;技工:92.00元/工日;高级技工:138.00元/工日。 2.材料。材料消耗量包括直接消耗在工作内容的主要材料、辅助材料和其他材料等。凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。 定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。 定额中不便计量、用量少、价值小的材料合并为其他材料费。 3.施工机械台班:定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。机械台班消耗量中已包含机械幅度差。 机械台班单价按《湖北省施工机械台班费用定额(2013年)》取定。 机械价值在2000元以内、不属于固定资产的低值易耗的小型机械,未列入定额,作为工具用具在建筑安装工程费用定额中考虑。

土建清单和定额计算规则.

一、土建计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4×(B+4=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B——— 建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外——— 建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2、定额规则:基槽开挖:V=(A+2C+K×HH×L。式中:V———基槽土方量;A——— 槽底宽度;C———工作面宽度;H———基槽深度; L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a×(B+b+a×b]。式中:V———基坑体积;A— 基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑挖土体积- 设计室外地坪以下建(构筑物被埋置部分的体积。 式中室外地坪以下建(构筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚 式中:底———底层建筑面积;L中———外墙中心线长度;L内——— 内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计 算。 运土工程量=挖土总体积-回填土总体积

2008 重庆市建筑工程计价定额 说明及计算规则

《重庆市建筑工程计价定额》2008 (局部图片内容缺失可参考复印件或软件内相应内容) 总说明 一、《重庆市建筑工程计价定额》(以下简称本定额)是根据建设部颁布的1995年《全国统一建筑工程基础定额》(GJD-101-95)、1999年《全国统一建筑工程基础定额重庆市基价表》、

2003年《重庆市建筑工程消耗量定额》(CQXHL-201-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。 二、本定额适用于本市行政区域内新建、扩建、改建的工业与民用建筑工程。 三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。 四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。 五、本定额用工不分工种、技术等级,以综合工日表示。内容包括:基本用工、超运距用工、人工幅度差、辅助用工。人工单价分别为:土石方用工22.00元/工日,机械操作用工28.00元/工日,其他用工25.00元/工日。人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。 六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。 七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。 八、本定额已包括工程施工的周转性材料和中小型机械的25km以内,从甲工地(或基地)至乙工地搬迁运输费和场内运输费。 九、本定额是按建筑物檐口高度20m以内编制的(除已注明高度的项目),檐口高度超过20m 时,其超高人工、机械降效费应按“建筑物超高人工、机械降效”项目计算。 十、本定额的混凝土强度等级、砌筑砂浆强度等级、抹灰砂浆配合比以及砂石品种,如设计与定额不同时,应根据设计和施工规范要求,按“混凝土及砂浆配合比表”进行换算,但粗骨料的粒径规格不作调整。 十一、本定额中所采用的水泥强度等级是根据市场生产与供应情况和施工操作规程考虑的,施工中实际采用水泥强度等级不同时,不作调整。 十二、本定额中已考虑了砂的膨胀率和现场需要过筛的人工费及筛砂损耗。如因设计或施工要求采用砂的品种与本定额不同时,按“混凝土及砂浆配合比表”换算。 十三、凡使用混凝土输送泵或混凝土输送泵车的工程,其混凝土输送使用量达到建筑物上升工程现浇混凝土总量40%以上时,其工程垂直运输定额乘以系数0.95。 十四、本定额土石方运输、构件运输及特大型机械进出场中已综合考虑了运输道路等级、重车上下坡等多种因素,但不包括过路费、过桥费和桥梁加固、道路拓宽、道路修整等费用,发生时另行计算。

08土建定额计算规则(钢结构部分)

08土建定额计算规则(钢结构部分) 五、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。执行定额计价时,除规定允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。 六、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械和必要的施工措施费用标准,是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。 七、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。 八、本定额中消耗量和价格的确定: 1、人工工日: (1)本定额中的人工工日按普工、技工、高级技工分为三个技术等级。内容包括基本用工、辅助用工、超运距用工、人工幅度差。 2、材料消耗量: (1)本定额中材料消耗量包括直接消耗在工作内容的主要材料、辅助材料和零星材料等。凡能计量的主要材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点或加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。 (2)本定额列出的材料(包括半成品)价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料供应价(或原价)、运杂费、采购保管费、检验试验费等。 (3)定额中不便计量、用量少、价值小的材料打包合并为零星材料费,以“元”表示。 3、施工机械台班: (1)本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。 (2)机械台班包括机械幅度差。 (3)机械台班单价按《湖北省施工机械台班价格》(2008年)计算。 九、本定额除脚手架及垂直运输定额中已注明其适用檐口高度外,其他分部分项工程均按建筑物檐口高度20m以下编制。檐口高度超过20m时,另按本定额技术措施项目中第十章外脚手架增加费、第十一章高层建筑垂直运输费及增加费的有关规定计算。 十一、本定额中对周转性的模板、脚手架、工具等建筑材料,已包括同一城市的工地之间的场外运输费用。 十二、本定额结合我省设计、施工、招标投标的实际情况,作了以下调整: 1、定额中脚手架含量计量按脚手架租赁一次投入量计算。 十四、执行定额计价方法时: 1、本定额各章说明、工程量计算规则、附注等条文注明允许按人工、材料、机械换算者,均应按本定额所列单价计算基价,列入定额直接费。 2、本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。

定额计算规则word版

总说明 一、《湖北省建筑工程消耗量定额及统一基价表》(以下简称本定额)是按照中华人民共和国国家标准GB50500—2003<<建筑工程工程量清单计价规范》(以下简称《规范》)的要求,在《全国统一建筑工程基础定额湖北省统一基价表》(2000年)的基础上进行修编的。 二、本定额既是实行工程量清单计价办法时配套的消耗量定额,同时也是实行定额计价办法时的全省统一基价表。本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。 三、本定额是定额计价编制施工图预算、工程竣工结算的依据;是定额计价和工程量清单计价招投标工程编制标底的依据;是合理计算和有效控制工程造价的基础;也是选择经济合理的建筑设计方案,编制设计概算及投资估算的依据;是企业投标报价,加强企业内部管理和核算的重要参考。 四、本定额主要内容分为三部分:第一部分为工程项目、第二部分为施工技术措施项目、第三部分为附录(混凝土及砂浆配合比、材料及机械台班取定价格)。本定额的章、节划分依照《规范》统一项目编码设置,定额基价的表现形式由人工费、材料费、机械费三项组成。 五、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。执行定额计价办法时,除规定允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。 六、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械和必要的施工措施费用标准,是按照正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。 七、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。

2013年建筑定额计算规则

总说明 一、2013年《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省土石方工程消耗量定额及统一基价表》、《湖北省建筑工程消耗量定额及统一基价表》(2008年)、《湖北省市政工程消耗量定额及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。 二、本定额适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建。 三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。 四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。 五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。 六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。 七、本定额中消耗量和价格的确定: 1.人工工日。人工工日消耗量不分工种,按普工、技工、高级技工分为三个技

术等级。内容包括基本用工、辅助用工、超运距用工和人工幅度差。 人工工日单价取定:普工60.00元,工日;技工92.00元/工日;高级技工138.00元/工日。 2.材料。材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。 定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。定额中不便计量、用量少、价值小的材料合并为其他材料费。 3.施工机械台班。定额中的机械类型、规格采用我省常用机械,按正常合理的机械配备综合取定。机械台班消耗量中已包含机械幅度差。 机械台班单价按《湖北省施工机械台班费用定额》(2013年)取定。 机械价值在2000元以内、不属于固定资产的低值易耗的小型机械,未列入定额,作为工具用具在建筑安装工程费用定额中考虑。 定额中的机械是按施工企业自有方式考虑的。实际工程中,大型机械采用租赁方式的(需承发包双方约定),租赁的大型机械费用按价差处理。计算公式: 机械费价差=(甲乙双方商定的租赁价格或租赁机械市场信息价一定额中施工机械台班价)×定额中大型机械总台班数×租赁机械调整系数 其中:租赁机械调整系数综合取定为0.43。 八、本定额中人工、材料、机械台班价格的管理,按《湖北省建筑安装工程费用定额》(2013年)规定执行。

浙江省建筑工程预算定额2010版(说明及计算规则)-第十章

第十章楼地面工程 说明 一、本章定额中凡砂浆、混凝土的厚度、种类、配合比及装饰材料的品种、型号、规格、间距设计与定额不同时,可按设计规定调整。 二、整体面层设计厚度与定额不同时,根据厚度每增减子目按比例调整。 三、整体面层、块料面层中的楼地面项目,均不包括找平层,发生时套用找平层相应子目。 四、块料面层粘结层厚度设计与定额不同时,按水泥砂浆找平层厚度每增减子目进行调整换算。 五、块料面层结合砂浆如采用干硬性水泥砂浆的,除材料单价换算外,人工乘以系数 0.85。 六、除整体面层(水泥砂浆、现浇水磨石)楼梯外,整体面层、块料买面层及底板面层等楼地面和楼梯子目不包括踢脚线。水泥砂浆、现浇水磨石及块料面层的楼梯均包括底面及侧面抹灰。 七、楼地面找平层上如单独找平扫毛,每平方米增加人工费0.04工日,其他材料费0.50元。 八、现浇水磨石项目已包括养护和酸洗打蜡等内容。 九、块料面层铺贴定额子目包括块料安装的切割,未包括块料磨边及弧形块的切割。如设计要求磨边者套用磨边相应子目,如设计弧形块铁面时,弧形切割费另行计算。 十、块料面层铺贴,设计有特殊要求的,可根据设计图纸调整定额损耗率。 十一、块料离缝铺贴灰缝宽度均按8mm计算,设计块料规格及灰缝大小与定额不同时,面砖及勾缝材料用量作相应调整。 十二、块料面层点缀适用于每个块料在0.05㎡以内的点缀项目。 十三、防静电地板、玻璃地面等定额均按成品考虑。 十四、广场砖铺贴定额中所指拼图案,指铺贴不同颜色或规格的广场砖形成环形、菱形等图案。分色线性铺装按部品图案定额套用。 十五、踢脚线高度超过30cm者,按墙、柱面工程相应定额执行。弧形踢脚线按相应项目人工乘以系数1.10,材料乘以系数1.20。 十六、螺旋形楼梯的装饰,按相应定额子目,人工与机械乘以系数1.1,块料面层材料用量乘以系数1.15,其他材料用量乘以系数1.05. 十七、木地板铺贴基层如采用毛底板的,套用细木工板基层定额,除材料单价换算外,人工含量乘以系数1.05。 十八、不锈钢踢脚线折边、铣槽费另计。 十九、扶手、栏板、栏杆的材料品种、规格、用量设计与定额规格不同时,按设计有关规定调整。铁艺栏杆、铜艺栏杆、铸铁栏杆、车花木栏杆等定额均按成品考虑。 二十、扶手、栏杆、栏板定额适用于楼梯、走廊、回廊及其他装饰性扶手、栏杆、栏板,定额已包括扶手弯头制作安装需增加的费用。但遇木扶手、大理石扶手有整体弯头时,弯头另行计算,扶手工程量计算时扣除整体弯头的长度,设计不明确者,每只整体弯头按400mm 扣除。 二十一、零星装饰项目适用于楼梯、台阶侧面装饰及0.5㎡以内少量分散的楼地面装修项目。
