中央空调水系统施工交底

中央空调水系统施工交底 一、行为规范 1、施工人员必须穿着公司统一工服。 2、施工人员必须遵守与客户约定的时间。 3、高空作业必须佩戴安全带。 4、打孔、焊接作业必须佩戴防尘口罩。 5、人字梯须加防滑绳,必须结实牢靠方可使用。 6、不得使用电缆线已损坏或松动了的排插。 7、不得用非礼貌态度、语言跟客户交谈。 8、严禁吸烟、酗酒、打闹嬉戏。 9、严禁违章冒险作业。 10、工完料尽场地清,养成文明施工习惯。 二、开工交接 1、现场负责人跟业主沟通确定空调内外机的安装位置、线控器的位置、墙面开孔位置、管道走向、电源接驳点等问题。 2、现场负责人根据销售安装合同检查到场材料的品牌、型号、规格尺寸;拆开设备包装箱,检查包装箱内的设备是否齐全,并收集使用说明书、保修卡等资料。 三、室内机安装 1、室内机固定需要四根吊杆,要保证吊杆垂直,吊装丝杆规格不小于Φ10mm。

2、室内机安装位置要便于安装和检修,安装位置附近应没有任何热源及蒸汽源;室内机离开电磁波发射源3米以上,或者采取措施,防止外来射线的干扰。 3、内机吊装要保证机器水平,偏差在5mm以内,同时为保证排水通畅一端要略高于排水端。 4、室内机安装离房顶距离不得小于1公分,以避免机器运行时与房顶产生共振; 5、主机、水泵、风机盘管等管道的进、出水口均应安装橡胶(金属)减振软接头。 6、室内机吊装丝杆下方用双螺母固定,安装完成后丝杆下方长度超出螺母100mm左右; 7、室内机保护完成后,“出风口开设尺寸标识”应粘贴在机器出风口中心位置,“回风口开设尺寸标识”应粘贴在机器回风口中心位置,“检修口开设尺寸标识“应粘贴在回风口前方平行位置,并对齐,标识贴好后应平整牢固,不脱落、不歪斜。 四、室外机安装 1、室外机的安装位置满足维修空间、散热、噪音影响等方面要求,按照国家规定要求空调不能装在一楼离地面1.8m以下或离对面门、窗太近的地方以免影响他人等,也不能装在空间太小的过道、地下室、阳台内等散热不好的地方;外机尽量不要装在阳光直射和有其它热源的地方,位置要便于通风,主机四周应留有不少于50cm的维修空间,同时保证出、回风顺畅,进、回水管上的配件应严格按照施

中央空调水系统安装工序

中央空调安装工序及规范 风机盘管安装(室内机): 1-1、安装工序 (1).开箱检查 (2).预装风机盘管帆布软连接 (3).确定好内机位置 (4).确定吊杆尺寸,下料加工吊杆 (5).确定好室内机尺寸,划线电锤打点 (6).固定吊杆,吊装内机 (7).施工所需辅材: 丝杆,拉爆三件套,螺母,垫片,帆布,铁皮条,燕尾丝。 (8).施工主要使用工具: 脚手架,梯子,活动扳手,手锤,电锤(钻头根据拉爆型号而定),叉扳手(大小根据型号而定),切割机,锯片,卷尺,记号笔(石笔),电源线

1-2 、安装规范 (1). 风机盘管在搬运过程中应小心轻放,不得使风机盘管室外主机承受重压,严禁手持叶轮、涡壳进行搬运,风机盘管室外主机在安装前应进行通电试验,要求通电时间在2 分钟以上,保证无异常杂音及异常情况后方可安装。 (2). 风机盘管在安装过程中应确保风机、盘管、外壳、保温层等完好无损。 (3).风机盘管安装应保持略坡向冷凝盘出水口10mm风机盘管安装必须牢固可靠,屋顶与盘管距离应》30mm所有室内机吊装应加设回风箱,避免使用时影响其使用效果,且应考虑维修空间。 ( 4) . 风机盘管只承受本身的重力,不可承受风管、水管及其余物体的外力。 ( 5) . 接管时不能使风机盘管接头发生变形和扭曲。 ( 6) . 进、回、排水管接头处应密封,管路必须进行保温处理,盘管风口连接需用软接,接口应牢固、严密,风机盘管安装后应清洁冷凝水盘。 (7). 风机盘管接管标准配置为阀门和软接头,若有电磁阀,须安装在回水管上,同时确保电磁阀安装位置有足够的维修空间,确保电磁阀方向与水流方向一致。 (8).风机盘管距顶>600mm严禁使用通丝予以吊装应设固定支架予以安装并固定。 ( 9) . 严禁不同型号风机盘管共用一个控制开关。风机盘管安装完成后,应轻轻转动风机叶轮,检查是否有磨擦声。 ( 10) . 水系统试压完毕后,将风机盘管及时做好承品保护,同时谨防脏物落入托盘中堵塞冷凝水管。 管路安装: 1-1 、安装工序 (1). 根据图纸要求确定管道走向,放线 2). 支吊架制作 3). 电锤打眼,支吊架安装

中央空调水循环系统简介

中央空调系统简介 随着我国国民经济的快速增长,中央空调被广泛使用,尤其是城市的宾馆、饭店、大型商场、娱乐场所、大型写字楼、办公楼、现代化生产车间都相继安装了中央空调设备,它不仅给人们带来舒适的环境,同时也被用来调节工业生产所需环境的温度和湿度。中央空调循环水系统包括冷却水系统、冷冻水系统和采暖水系统。冷却水系统是由热交换器、冷却水泵、管道、冷却塔、贮水池组成。冷却水在冷冻机里冷却受热受压的制冷剂,温度上升至37℃左右,经水泵送至冷却塔,冷却后返回至冷冻机中循环使用。冷冻水系统是由热交换器、冷冻水泵、管道、风机盘管、膨胀水箱组成。冷冻水在冷冻机中被制冷剂冷却至7℃左右后送往风机盘管,与空气进行热交换升温至12℃左右后,再返回到冷冻机中被冷却。热媒水在热水锅炉中被加热至60℃左右后送往风机盘管,与空气进行热交换降至55℃左右后,再返回到锅炉中加热。热水和冷冻水共用一套管道系统。1.中央空调系统特点 中央空调一般承担着夏季供冷、冬季供热的任务,春季和秋季停机检修或保养,即使在正常运行期间也根据气温的变化和工作环境的需要停机。大多数企事业单位由于编制上的限制不设专门水处理技术管理人员,实行粗放式管理,因此,水处理技术和方案对这一情况应有较强的适应性,既要有良好的处理效果,又要管理简单方便,水处理成本低廉。 2.冷冻水系统特点 冷冻水系统是以水做冷媒介质和空气进行能量交换的密闭式体系,虽然与外界接触较少,但在整个体系的最高处设有膨胀水箱,这样冷冻水介质还是和空气有所接触,使溶解氧和一些营养物进入冷冻水系统,导致粘泥沉积,不仅影响传热,还可能形成氧浓差引起设备的腐蚀,经常出现黄褐色水质或黑灰色水质。因此,对于冷冻水系统水处理 的重点是控制设备的腐蚀及粘泥的产生。 3.冷却水系统特点 冷却水在循环使用过程中不断蒸发浓缩,含盐量不断上升,为了不使含盐量无限制的升高,必须排放掉一部分冷却水,同时补入新鲜水,前者称之为排污,后者称之为补水。含盐量上升后极易在热交换器的水侧形成水垢,垢的形成不仅使传热效率下降、制冷负荷增大,还会形成垢下腐蚀,造成水电浪费和缩短机组使用寿命。冷却水系统的另一特点是保有水量小,极易浓缩,如掌握不好排污量和补水量,浓缩倍数波动较大,难以保证水处理效果。因此,对于冷却水系统水处理的重点是控制结垢兼顾缓蚀。 中央空调系统为什么会有上面所讲的问题呢,主要是由于其媒介——水所造成的。 自然界中的水是怎样的? 水在自然界中大量的存在,比较容易取得,价格便宜。水的物理化学性质稳定,水的潜热大,这是水成为工业首选作为冷却介质或热载体的重要原因。但自然界中的水并非纯净的物质,因为水是很好的溶剂,当它流过岩石、矿床和土壤时,就会有很多的盐类溶入其中。空气中带入尘埃、有机物及其它们的分解产物,水中生长的物质,都将成为各种各样的杂质,溶入水中。那么,溶入水中的盐类和杂质以离子形态存在的有阳离子:Ca2+、Mg2+、Na+、Fe2+、Zn2+、 Cu2+、Mn2+、H+、NH4+等;以阴离子形态存在的有:CO 32-、HCO 3 -、Cl-、SO 4 2-、NO 3 -、HSiO 3 -、F-、 H 2PO 4 -、OH-、H 2 BO 3 -、HPO 4 2-、HCO 3 -、NO 2 -、HS-等;以气态存在于水中的有:CO 2 、O 2 、N 2 、HN 3 、 SO 2、H 2 S、CH 4 、H 2 等;以悬浮物形式存在于水中的有粘土、无机的土壤污物、有机污物、有 机废水、各种微生物;还有以胶体形式存在于水中的SiO 2、Fe 2 O 3 、Al 2 O 3 、MnO 2 、植物色素、 生长在水中的各种细菌和藻类。 人类可利用的淡水资源主要来自地表水(江河水、湖水)和地下水(井水),不同水源、不同地区、周围的不同环境和不同季节,自然界水中的各类杂质的品种和量有很大的差别。

中央空调水系统施工工艺

1、施工准备 (1)机具仪表准备:套丝机、试压泵、台钻、冲击钻、砂轮切割机、砂轮机、坡口机、交流电焊机、倒链、管钳、扳手、钢直尺、卷尺、角尺、压力表、水平尺、线坠等。 (2)现场作业条件: ①与空调水系统管道和设备安装有关的土建工程已施工完毕并经检验合格,且能保证空调水系统与设备安装正常开展。 ②所需图纸资料和技术文件齐备。 ③管道、阀门及管道附件等经检验合格。 ④施工方案或技术措施中规定的施工机具已齐备。 ⑤设备配管时,该设备应安装结束并检查合格,达到配管施工要求。 2、施工工艺 (1)工艺流程 技术交底→支架制作防腐→支架安装→管道安装→水压试验→设备安装→系统冲洗→管道与制冷机组、空调机组贯通→检查验收 (2)支架制作安装 ①制作前,应根据管道安装所在空间位置、管径大小等要求选择适宜的支、吊、托架型式;根据管道安装的标高、坡度、管径大小等要求,用22号钢线或

棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作。 ②支架宜用砂轮切割机进行下料。 ③支吊架开孔应采用钻孔或冲孔,不得采用气焊割孔,吊杆、管卡等部件的螺纹可采用板牙扳丝,也可用车床加工。 ④支吊架组对焊接过程中,应边组对边矫形、边点焊边连接,直至成型,经点焊成型的支、吊应用标准样板进行校核,确认无误后方可正式焊接。焊缝必须饱满,保证具有足够的承载能力,外观检查应无漏焊、裂焊等缺陷,焊接后应对焊接变形进行矫正。 ⑤支吊制作完成后,必须除锈和清理焊渣,并及时涂刷防锈漆作防锈处理,按设计图纸要求进行镀锌处理。 ⑥支吊架的安装位置应正确,与管道接触紧密、牢固、可靠,吊架、吊杆应垂直安装。固定在建筑结构上的管道支吊架不得影响结构的安全,当固定在空心砖墙上时,严禁使用膨胀螺栓。 (3)管道制作安装 A.套管制作安装 ①套管管径应比穿墙板的干管、立管管径大1-2号,保温管道的套管应留出保温层间隙。镀锌铁皮套管适用于过墙支管,要求卷制规整,咬口接缝,套管两端平齐,剔除毛刺,管内外须防腐。位于混凝土墙、楼板内的套管应在钢筋绑扎时放入,可点焊或绑扎在钢筋上,套管内应填以松散材料,防止混凝土浇筑时堵

空调水系统工作原理

空调水系统工作原理 与一般空调一样,有四大部件,压缩机,冷凝器,节流装置,蒸发器,制冷剂依次在上述四大部件循环,压缩机出来的冷媒(制冷剂)高温高压的气体,流经冷凝器,降温降压,冷凝器通过冷却水系统将热量带到冷却塔排出,冷媒继续流动经过节流装置,成低温低压液体,流经蒸发器,吸热,再经压缩。在蒸发器的两端接有冷冻水循环系统,制冷剂在此次吸的热量将冷冻水温度降低,使低温的水流到用户端,再经过见机盘管进行热交换,将冷风吹出。 这里有三个系统,你弄明白,基本就明白的了。一个是制冷剂的循环系统,一个是冷却水系统的,一个是冷冻水系统的。冷却水系统就是接冷却塔的,将热量带到外界的,冷冻水系统就是连接用户与蒸发器的,将末端的热量带到蒸发器。冷水机,的水在这里相当于一种载冷剂,担当中间角色运送热量,本身的制冷在于制冷剂循环系统。中央空调水系统的工作原理及组成中央空调水系统的 输送介质通常使用水为载冷剂,氟利昂为制冷剂。主要是由室外主机、管道系统、室内末端(风盘)、控制开关等组成。家庭用的管道系统通常采用P P-R管和铜管,商用中央空调管道系统通常采用镀锌钢管,保温采用3-5公分橡塑保温,确保管道表面无冷凝现象。 它主要通过室外主机的热交换产生冷热源,管道 中的冷、热水通过水泵压力输送到室内空间的各个末端装置,冷热水通过风盘中的翅片与室内空气进行热

量交换,产生冷、热风,从而对整个室内空间进行温度调节。室内的风机盘管可以对房间的温度和风速 进行调节,可以达到每个房间自由开关,从而达到省电的功能,在大的制药厂、电子工厂、医院等特定场所对室内的空气调节的要求将更高,往往将使用大的末端设备,如空调箱、新风处理机等、通过这些大型多功能的末端设备对室内进行制冷、制热、新风处理、恒温恒湿处理等,从而使室内的空气达到更高的要求。 对于大型的中央空调的系统组成更加复杂,往往 需要专用的空调库房、专门的维护人员、而家用和小型的商用相比就简单方便、业主往往通过厂家技术人员指导一到两次就可以自行熟练的使用、充分的体现中央空调人性化控制系统给人类所带来的方便、快捷、舒适的享受。

中央空调水系统施工工艺

1、施工准备 坡口机、交流电焊机、倒链、管钳、扳手、钢直尺、卷尺、角尺、压力表、水平尺、线坠等。 且能保证空调水系统与设备安装正常开展。 统冲洗→管道与制冷机组、空调机组贯通→检查验收 吊、托架型式;根据管道安装的标高、坡度、管径大小等要求,用22号钢线或

棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作。 螺纹可采用板牙扳丝,也可用车床加工。 点焊成型的支、吊应用标准样板进行校核,确认无误后方可正式焊接。焊缝必须饱满,保证具有足够的承载能力,外观检查应无漏焊、裂焊等缺陷,焊接后应对焊接变形进行矫正。 按设计图纸要求进行镀锌处理。 垂直安装。固定在建筑结构上的管道支吊架不得影响结构的安全,当固定在空心砖墙上时,严禁使用膨胀螺栓。 号,保温管道的套管应留出保温层间隙。镀锌铁皮套管适用于过墙支管,要求卷制规整,咬口接缝,套管两端平齐,剔除毛刺,管内外须防腐。位于混凝土墙、楼板内的套管应在钢筋绑扎时放入,可点焊或绑扎在钢筋上,套管内应填以松散材料,防止混凝土浇筑时堵

塞套管。对有防水要求的套管应设止水环,套管应安装牢固、位置正确、无歪斜。 采用镀锌钢管、丝扣连接;管径大于或等于DN100采用无缝钢管、法兰或焊接连接。冷冻水系统无缝钢管与镀锌钢管连接处使用法兰连接。 直。管道弯曲时,弯曲半径应符合: 3.5倍; 穿在型钢上,安装管路时先反吊卡按卡距套在管道上,把吊卡抬起将吊卡按坡度调整好,再穿上螺栓螺母,将管道安装好。 形卡,而后安装第二节管道,各节管道照此进行。 一人在末端找平,一人在接口处把第一节管道相对固定,对准丝口,按丝扣的自然锥度慢慢转动入扣,直至用手转不动时,再用管钳咬住管件,用另一管钳上管,松紧适度,外露2-3扣为宜,最后将螺纹处露的填料清理干净。 找平,使甩口方向一致,对准管口,调直后点焊,再正式焊接。

大型中央空调工作原理及系统结构图

本资料由常州好彩中央空调大卖场友情提供 大型中央空调工作原理及系统结构图 来源:中国节能产业网时间:2009-8-20 10:13:54 中央空调系统主要由制冷机、冷却水循环系统、冷冻水循环系统、风机盘管系统和冷却塔组成。各部分的作用及工作原理如下: 制冷机通过压缩机将制冷剂压缩成液态后送蒸发器中与冷冻水进行热交换,将冷冻水制冷,冷冻泵将冷冻水送到各风机风口的冷却盘管中,由风机吹送达到降温的目的。经蒸发后的制冷剂在冷凝器中释放出热量成气态,冷却泵将冷却水送到冷却塔上由水塔风机对其进行喷淋冷却,与大气之间进行热交换,将热量散发到大气中去。 中央空调系统部分组成: 冷冻水循环系统 该部分由冷冻泵、室内风机及冷冻水管道等组成。从主机蒸发器流出的低温冷冻水由冷冻泵加压送入冷冻水管道(出水),进入室内进行热交换,带走房间内的热量,最后回到主机蒸发器(回水)。室内风机用于将空气吹过冷冻水管道,降低空气温度,加

速室内热交换。 冷却水循环部分 该部分由冷却泵、冷却水管道、冷却水塔及冷凝器等组成。冷冻水循环系统进行室内热交换的同时,必将带走室内大量的热能。该热能通过主机内的冷媒传递给冷却水,使冷却水温度升高。冷却泵将升温后的冷却水压入冷却水塔(出水),使之与大气进行热交换,降低温度后再送回主机冷凝器(回水)。 主机 主机部分由压缩机、蒸发器、冷凝器及冷媒(制冷剂)等组成,其工作循环过程如下: 首先低压气态冷媒被压缩机加压进入冷凝器并逐渐冷凝成高压液体。在冷凝过程中冷媒会释放出大量热能,这部分热能被冷凝器中的冷却水吸收并送到室外的冷却塔上,最终释放到大气中去。随后冷凝器中的高压液态冷媒在流经蒸发器前的节流降压装置时,因为压力的突变而气化,形成气液混合物进入蒸发器。冷媒在蒸发器中不断气化,同时会吸收冷冻水中的热量使其达到较低温度。最后,蒸发器中气化后的冷媒又变成了低压气体,重新进入了压缩机,如此循环往复

中央空调水系统安装施工工艺附示意图

中央空调水系统施工工艺主要施工程序 施工准备-→材料的采购、检验-→预制加工-→管道放线-→支吊架制作、安装-→管道及附件安装-→管道试压-→管道清洗及吹扫-→管道保温 一、施工前的准备工作: 1、施工前需认真熟悉图纸和相关规范,仔细阅读并理解设计中所有内容。熟悉管道的分布、走向、坡度、标高,并主动与业主、监理及其他兄弟单位沟通,对图纸做好详细的图纸会审记录 2、编制有效可行的施工组织设计书、施工进度计划、材料进场计划 3、根据施工组织设计,对于进驻现场的施工班组进行书面的施工技术、安全交底,以明确施工任务、工期、质量要求及操作工艺 二、材料采购进场、检验 1、所有材料规格、型号、材质必须符合图纸设计要求,进场所有材料必须具有质量证明书、合格证等必备资料 2、材料进场后必须自检,自检合格后将材料报验单报至监理处,经监理工程师检查合格后,方可使用 a、管道验收时需满足外观无裂纹、缩孔、夹渣、无严重机械损伤缺陷 b、厚度不得超出标准壁厚所允许的负偏差范围 、阀门的型号、规格符合图纸设计要求,操作机构必须开启灵c 活,并在安装前每批次中抽取10%进行强度和严密性试验,对于工作

压力大于1.0MPa及在主干管上起截断作用的阀门逐个进行试验,并 报监理验收。同时阀门的操作机构必须开启灵活。如下图: 强度试验时,试验压力为公称压力的1.5倍,持续时间不少于5min,阀门的壳体填料无渗漏。 严密性试验时,试验压力为工程压力的1.1倍;试验压力在试验持续时间内应保持不变,时间应符合下表规定,以阀瓣密封面无渗漏为合格。 三、预制加工 为提高施工效率,加快施工进度,保证施工质量,在熟悉图纸及现场环境的情况下,可采取集中预制加工的方法对于安装的流水作业进行施工,即集中运输、集中除锈刷油、防腐,然后根据图纸设计画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装时的机构位置做出明显标记,按照标记分段量出实际安装的准确尺寸,并记录在施工草图中,最终按照施工草图测得的尺寸集中预制加工,加工过程中严格使用专业工具垂直切割管材,确保管口平整光滑,无

中央空调水系统主机安装教程图文【最新版】

中央空调水系统主机安装教程图文 通过前两期我们对中央空调水系统安装规范的学习,即管道安装及系统设备2个部分,《神教程!中央空调水系统的安装教程(一)》、《续集!中央空调水系统设备安装教程(二)》,接下来就到了安装的最后一个环节,也是最重要的环节--中央空调水系统主机的安装。空调制冷机组的安装包括空调制冷机组、空调设备及配套设备的安装。 一、空调制冷机组及配套设备 1、空调制冷机组:水冷螺杆冷水机组、水冷离心机组、风冷冷热水机组等。 2、空调设备:组合式空调器、吊顶式空调器、通风机、风机盘管等。 3、配套设备:冷冻水循环泵、冷却水循环泵、冷却塔等。 二、空调制冷机组及配套设备安装 一)到货与开箱检查

选型设计中会根据具体的工程选定对应的主机及数量,当主机设备到货后,应检查外观是否有运输损伤,密封是否完好。核对设备型号、规格、数量是否与合同相符。保管好操作说明书,并清点附件是否齐全。设备开箱检查完毕后,要采取保护措施,以免设备受损。 二)设备搬运、吊装 01设备搬运 1)空调制冷机组及配套设备安装前须实地勘察,了解设备二次转运通道是否会阻碍设备搬运,制定好现场设备搬运、吊装方案。 2)制冷机组在搬运过程中机组倾斜不可大于15度,设备搬运应有防止机组翻倒措施。 3)设备水平或垂直搬运应有木制的框架和托架加以保护,防止设备外表面及零部件受损。 4)设备水平移动可利用滚杆滑排和手动葫芦移至安装位置。

02设备吊装 1)大型设备的吊装:设备吊装由专业起重公司协作,起重机具的使用应按照有关规范的要求进行,不能超负荷作业。 2)设备的吊点应按照设备安装使用说明书规定,并根据现场工程师的指导进行设置。 3)非重型设备的吊装可采用桅杆构架和葫芦起吊。 4)吊装时应在有包装状态下吊运,保持机器平衡,安全平稳地上升。在无包装或包装已损坏搬运时,应用垫板或包装物进行保护。 5)制冷主机吊装时应注意保持垂直,倾斜不应大于40°。

水系统中央空调施工组织设计

水系统中央空调施工设计 目录 一、编制说明………………………………………………2 二、工程概况 (2) 三、施工依据 (2) 四、施工准备 (3) 五、主要施工方案、措施及程序 (3) 六、管道冲洗及水压试验………………………………11 七、空调工程试运转 (12) 八、质量保证措施 (12) 九、安全技术措施………………………………………13 十、主要施工机具 (16) 十一、人员计划及工程形象进度计划........................17十二、主要工程材料及设备进场计划 (18) 十三、需要甲方解决事宜 (18) 十四、质量通病及解决方法 (19)

一、编制说明 本施工方案系以《砂之船·重庆奥特莱斯太平洋商场中央空调工程施工图》为依据,以国家现行建筑安装施工规范为基础,以国家现行有关建筑安装施工、验收规范及质量评定标准为标准,为确保工程施工优质、安全进行,创优良工程、文明工程而编制完成的。 二、工程概况 砂之船·重庆奥特莱斯太平洋商场位于重庆市北部新区经开园加工区,项目总占地面积约48160m2,总建筑面积约77367m2,其中主楼50672m2,辅楼20090m2,创艺楼6601m2;总空调面积约49249m2,其中主楼32430m2,辅楼12942m2,创艺楼3877m2。 该项目为大型综合性购物休闲广场:主楼负一层~三层为购物场所,四层~五层为会所和办公室,六层~九层为会所及娱乐区;辅楼负一层~三层为购物场所,四层~七层为餐饮场所;创艺楼为婚庆公司。 根据该项目的具体使用功能,中央空调设计选用美的水源热泵系统及美的风冷热泵机组,新风系统选用美的全热交换器。 三、施工依据技术标准 1、《砂之船·重庆奥特莱斯太平洋商场中央空调工程施工图》 2、《采暖通风与空气调节设计规范》(GBJ 19-87) 3、《酒店宾馆建筑设计规范》(JGJ67-89) 4、《采暖与卫生工程施工验收规范》(GBJ242-82) 5、《通风与空调工程质量检验评定标准》(GBJ 304-88)

中央空调系统的构成及工作原理

中央空调系统的构成及工作原理 中央空调系统的组成如图1所示。 它主要由制冷机、冷却水循环系统、冷冻水循环系统、风机盘管系统和冷却塔组成。 各部分的作用及工作原理如下: 制冷机通过压缩机将制冷剂压缩成液态后送蒸发器中与冷冻水进行热交换,将冷冻水制冷,冷冻泵将冷冻水送到各风机风口的冷却盘管中,由风机吹送达到降温的目的。经蒸发后的制冷剂在冷凝器中释放出热量成气态,冷却泵将冷却水送到冷却塔上由水塔风机对其进行喷淋冷却,与大气之间进行热交换,将热量散发到大气中去。 图1 中央空调系统的组成 注:T为环境温度,即室外温度,四季不同,夏天可达35℃。 中央空调工作原理 户式中央空调--工作原理一户式中央空调的分类 ☆风管机 一台定频室外机,一台定频室内机,通过风管把冷热风送至每个房间,可方便将室外新风引入;对空气进行加湿等集中处理也较容易,是廉价的机器,设计合理每个房间的噪声仅增加1~3分贝,卧室不必吊顶,每个房间在可高于主温控器设定的温度以上,对温度进行控制;可以有一定比例的能量转移,达到节能及加快空调冷热速度的效果。 室内机局部噪声较大,根据现场不同的安装条件,实测在42~52分贝之间,对设计及安装

要求很专业。 ☆一拖多机组 (1)定频多联机 把分体空调集中到一个室外机中,最多一拖三里面有三台压缩机,冷媒系统各自独立;把明装壁挂室内机改变成暗藏式;引进新风困难,是分体空调的一种变形,卧室内风机噪音由低到高要增加7~14分贝,最高达50分贝。每个卧室需增加长1.2m以上,宽0.6m,高0.3 m的吊顶,另需设检修孔;每个内机都需有冷凝水排放的管路。 冷媒系统独立,但电路部分的有共用点;如发生外风机,外机温度探头、压力保护或电器局部短路等故障时,整套机器将无法运行。 (2)定、变频一拖多 其中有1~2台变频压缩机或另加1台定频压缩机,电路上有射频干扰,对电脑有影响。检修孔新风引入吊顶与冷凝水与多联机相同;对氟管的分支器要求设计合理;对上,下层共用1台机器,管路要求更高;较易在全开启时出现末端内机效果太差的情况。 ☆冷热水机 定频冷热水机或变频冷热水机 大型中央空调的缩小,冷凝器由水冷变成风冷;用水泵将冷热水送至风机盘管。引入新风、检修孔、吊顶冷凝水排放、噪声指标与多联机相同。但又增加了冷热水管;由于温度差很大,密封问题突出,出现漏水对装潢的破坏较大。另外大型中央空调蒸发器都定时清理和酸洗;家用冷热水机对此还无良策,长期使用冷热交换器的效率将大打折扣。如能与中央水处理系统相结合,可克服上述难点。 单独房间使用空调,其它房间风机盘管有冷热水管流过,也会产生能耗;现较流行采用电磁水阀来关闭水路;除去造价上的因素外;还会使局部水流速过高,产生噪声的问题。 二. 户式中央空调的工作原理 1.冷(热)水机组的基本工作过程是:室外的制冷机组对冷(热)媒水进行制冷降温(或加热升温),然后由水泵将降温后的冷媒(热)水输送到安装在室内的风机盘管机组中,由风机盘管机组采取就地回风的方式与室内空气进行热交换实现对室内空气处理的目的。

中央空调水系统管道设计

中央空调水系统管道设 计 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

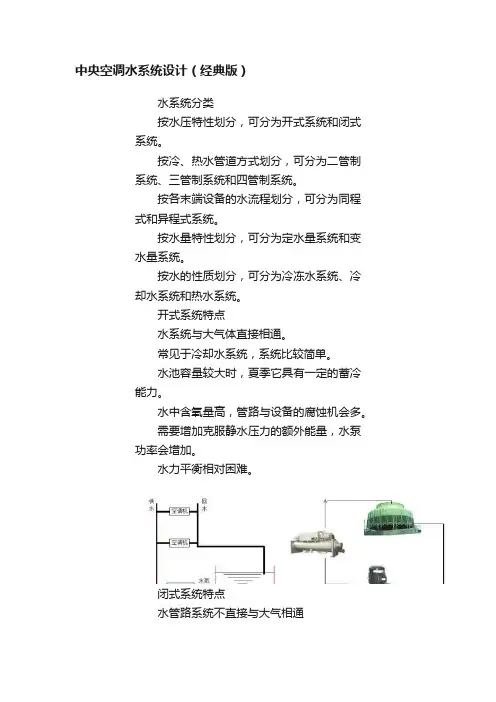

中央空调水系统管道设计 两管制:冷水系统和热水系统采用相同的供水管和回水管,只有一供一回两根水管的系统。 优点:两管制系统简单,施工方便; 缺点:不能用于同时需要供冷和供热的场所。 三管制:分别设置供冷管路、供热管路、换热设备管路三根水管;其冷水与热水的回水关共用。 优点:三管制系统能够同时满足供冷和供热的要求,管路系统较四管制简单; 缺点:比两管制复杂,投资也比较高,且存在冷、热回水的混合损失。 四管制:冷水和热水的系统完全单独设置供水管和回水管,可以满足高质量空调环境的要求。 优点:四管制系统能够同时满足供冷和供热的要求,并且配合末端设备能够实现室内温度和湿度精确控制的要求;由于冷水和热水在管路和末端设备中完全分离,有助于系统的稳定运行和减小设备的腐蚀;缺点:初投资高,管路布置复杂。 中央空调水系统同程异程式

同程式系统:经过每一并联环路的管长基本相等,如果通过每米长管路的阻力损失接近相等,则管网的阻力不需调节即可保持平衡。优点:同程式系统中系统的水力稳定性好,各设备间的水量分配均衡,调节方便。 缺点:同程式系统由于采用回程管,管道的长度增加,水阻力增大,使水泵的能耗增加,并且增加了初投资。 异程式系统:经过每一并联环路的管长均不相等。 优点:异程式系统简单,耗用管材少,施工难度小。 缺点:采用异程式的系统,各并联环路管长不等,常在每一个并联支路上安装流量调节装置。 中央空调冷凝水系统的设计 风机盘管机组、整体式空调器、组合式空调机组等运行过程中产生的冷凝水,必须及时予以排走。 1、冷凝水管的布置 ①若邻近有下水管或地沟时,可用冷凝水管将空调器接水盘所接的凝结水排放至邻近的下水管中或地沟内。 ②若相邻近的多台空调器距下水管或地沟较远,可用冷凝水干管将各台空调器的冷凝水支管和下水管或地沟连接起来。

中央空调系统原理示意图

中央空调系统原理示意图 不同类别的中央空调使用效果也不尽相同。中央空调系统主要分为中央空调氟系统、水系统以及空气系统,这三种中央空调系统示意图不同,原理也各不相同。 中央空调系统示意图-中央空调氟系统原理 中央空调氟系统示意图 中央空调氟系统以制冷剂为输送介质,采用变制冷剂流量技术,室外主机由室外侧换热器、压缩机和其他制冷附件组成,室内机由直接蒸发式换热器和风机组成。一台室外机通过管路能够向若干个室内机输送制冷剂液体。通过控制压缩机的制冷剂循环量和进入室内各换热器的制冷剂流量,可以适时地满足室内冷、热负荷要求。 中央空调系统示意图-中央空调水系统原理

中央空调水系统示意图 中央空调水系统实际上就是小型的风冷冷水机组加风机盘管系统。水系统机组的输送介质通常为水或者乙二醇溶液,它通过室外主机产生出空调冷/热水,由管路系统输送至室内机,它是一种集中产生冷/热量,分散处理个房间负荷的空调系统形式,水系统机组的末端装置通常为风机盘管。该系统在大型中央空调系统里面使用最广。 中央空调系统示意图-中央空调空气系统原理 中央空调空气系统示意图 中央空调空气系统是以空气为输送介质。其原理与大型全空气中央空调系统的原理基本相同。供冷时,室外的制冷机组吸收来自室内机组的制冷剂蒸气经压缩、冷凝后向各室内机组输送液体制冷剂。供热时,室外的制冷机组吸收来自冷凝器的制冷剂蒸气经压缩后向各室内机组输送汽体制冷剂,室内机组通过布置在天花板上的回风口将空气吸入,进行热交换后送入安装在室内各房间天花板中的风管(道)内,并通过出风口上的散流器向室内各房间输送空气。 本文由舒适100网编辑部整理发布

水冷式中央空调工作原理

水冷式中央空调工作原理 家用中央空调的分类 中央空调是集中处理空调负荷的系统型式,其冷/热量是通过一定的介质输送到空调房间里去的。按照家用小型中央空调的输送介质的不同,常见的家用小型中央空调可以分成以下三种主要型式。 1、风管式系统 风管式系统以空气为输送介质,其原理与大型全空气中央空调系统的原理基本相同。它利用室外主机集中产生冷/热量,将从室内引回的回风(或回风和新风的混风)进行冷却伽热处理后,再送人室内消除其空调冷/热负荷。 相对于其它的家用小型中央空调型式,风管式系统初投资较小。如若引人新风,其空气品质能得到较大的改善。但风管式系统的空气输配系统所占用建筑物空间较大,一般要求住宅要有较大的层高。而且它采用统一送风的方式,在没有变风量末端的情况下,难以满足不同房间不同的空调负荷要求。而变风量末端的引人将会使整个空调系统的初投资大大增加。 2、冷/热水机组 冷/热水机组的输送介质通常为水或乙二醇溶液。它通过室外主机产生出空调冷/热水,由管路系统输送至室内的各末端装置,在末端装置处冷/热水与室内空气进行热量交换,产生出冷/热风,从而消除房间空调负荷。它是一种集中产生冷/热量,但分散处理各房间负荷的空调系统型式。 该系统的室内末端装置通常为风机盘管。目前风机盘管一般均可以调节其风机转速 3、VRV系统 变制冷剂流量(Varied Refrigerant Volume,简称VRV)空调系统是一种冷剂式空调系统,它以制冷剂为输送介质,室外主机由室外侧换热器、压缩机和其他制冷附件组成,末端装置是由直接蒸发式换热器和风机组成的室内机。一台室外机通过管路能够向若干个室内机输送制冷剂液体。通过控制压缩机的制冷剂循环量和进入室内各换热器的制冷剂流量,可以适时地满足室内冷、热负荷要求VRV系统具有节能、舒适、运转平稳等诸多优点,而且各房间可独立调节,能满足不同房间不同空调负荷的需求。但该系统控制复杂,对管材材质、制造工艺、现场焊接等方面要求非常高,且其初投资比较高。 除了风管式系统、冷/热水机组、VRV系统这三种基本的系统型式以外,还可以互相交叉,衍生出一些新型的系统。例如,将冷/热水机组和风管式系统进行组合,往室内送冷热水处理房间空调负荷,而新风统一由室外机处理后分别送人各个房间。 此外,在燃气利用便利的地区,冬季由燃气炉提供热量的方式使用得也较多。燃气炉可以集成在家用小型中央空调系统里,也可以单独设置。

中央空调水系统安装规范

家用中央空调水系统 3次安装,8个步骤 第一次安装: 1.安装室内机 2.安装室内回水管 3.打压测试 4.安装冷凝水管和电路 第二次安装: 1.安装室外机 2.进水排气 第三次安装: 1.测量安装风口 2.系统运行测试 规范安装细节: 1. 内机吊装需考虑千分之五的坡度,接冷凝水的一侧要稍低,便于冷凝水排出 2. 安装水管时热熔节点应保证热熔工艺要求,避免热熔不够或过度造成局部内径很小 3. 通过打压泵保持系统压力在6~8kg,一般压力测试时间为3~4小时。 4. 冷凝水管从内机接出后至室外或地漏,至少保持>1%的坡度 5. 外机风扇出风口必须在50公分内外机后部15公分之内无遮挡物,所有落地脚必须安装减震垫 6. 水箱、阀门,压力表,温度计的安装要正确并考虑操作的方便 7. 对起伏较大和管线较长的试验管段,可在管段最高处进行2~3次充水排气,确保充分排气。 8. 一般把回风口和检修口开在一起,预留检修空间。装好后开启空调,检查回风温度、送风温度、电流等是否正常。 安装验收要点: 1.安装与配置部分

1.1管道循环系统是否有按要求加压试漏。 1.2室内机、室外机的吸入、吹出部位是否有妨碍、短路。 1.3室内/外机本体是否安装牢固。铜管布设是否美观牢固。 1.4隔热材料是否确认包装良好。 1.5排水管安装及排水是否良好。 1.6与机器连接风管是否已固定。 1.7管道连接完后,应做通水试验和满水试验,一检查排水畅通,二检查其是否漏水。 2.电器与安全部分 2.1电器部分是否有预防老鼠等动物咬坏措施。如:天花上的电线要加护套等。 2.2电源线线径、漏电开关是否符合规定。 2.3接地线是否已连接,连接良好、紧固。 2.4室内外机接线柱的螺丝是否紧固。电线连接处是否使用固定片固定。 2.5电压是否正常,符合额定电压的90%~110%范围内。 3.试运转部分 3.1冷媒系统阀门是否全部打开。 3.2运转前检漏时是否有泄漏(连接部位、阀体)。 3.3室内外机的地址码是否按要求设定(多联机系列及集中控制系统时设定)。 3.4室内机及室外机运转时检查是否有不正常的噪音。

酒店中央空调水系统构成及原理

酒店中央空调水系统构成及原理 中央空调循环水系统构成如图1所示: 空调水系统主要是由制冷机组、冷冻水泵、冷却水泵、冷却塔等组成的一个系统。 该系统的工作原理是制冷剂在制冷机组的蒸发器中汽化吸收冷冻水的热量,从而使载冷剂一冷冻水的温度降低,然后,在蒸发器内被汽化的制冷剂经制冷机组的压缩机时被压缩成高压高温的气体,当高温高压的制冷剂流经冷凝器时被来自冷却塔的冷却水冷却变成低温高压的气体,低温高压的制冷剂通过膨胀阀后重新变成了低温低压的液体,而后再在蒸发器内气化,完成一次循环。 通过不断的循环,载冷剂不断地输送冷量到空气处理单元,同时,制冷机组产生的热量不断的被冷却水所带走,在流经冷却塔时散发到空气中,冷却塔上装有风机,对流经冷却塔的水进行降温。中央空调制热时,冷却水系统停止运行,空调机组直接对冷冻水进行加热,目前主要有电加热和燃气燃烧加热。经过加热后的水通过管道流至各个房间,风机把进风口吸进的凉空气通过热管加热在通过出风口排出,此时一吹出的便是热风,达到了制热的目的。同时变冷的水流进机组,再一次被加热,然后采暖泵迫使热水再一次流入房间管道,如此形成循环。 实际中央空调应用中,由于其冷冻水和热水用一套水循环管道,所以在设计水泵时,有些设计只有两种水循环系统,即冷却水循环和冷冻水循环,此时水泵也就只有冷冻水泵和冷却水泵,夏季两种水泵均工作,而到了冬季,关闭冷却水泵,只有冷冻水泵工作。但是由于夏季的制冷量很大,所以冷冻水的流量同时也很大,因此冷冻水泵的功率设计比较大,是按最大制冷量加余量而设计。冬季时,制热量相

对较小,不需要很大的制热量,自然需要的热水循环量也就较小,如果还用冷冻水泵就会造成很大的浪费。因此有些中央空调设计时,会单独设计一个热水循环系统,它通过节流阀连接到冷冻水管道上,夏季时,关闭节流阀,使冷冻水使用循环管道,冬季时,关闭冷冻水的节流阀,打开热水节流阀,使热水使用循环管道。这样的话,热水的水泵功率就可以根据制热量加余量来设计,不会造成很大的浪费。考虑到第二种现象在目前的中央空调应用中比较常见,因此本水系统控制系统针对第二种情况设计。对于冷冻/热水系统,其出水温度取决于蒸发器的设定值,回水温度取决于大厦的热负荷。现采用蒸发器的出水管和回水管路上装有检测其温度的变送器,通过冷冻水的温差控制,即可使冷冻水泵的转速相应于热负载的变化而变化。参考目前中央空调机组设计和运行的实际情况,冷冻温差为5一7℃时最为合理。冬季的时候,由于进水温度低,出水温度高,所以温差为负值。对于冷却水系统,由于低温冷却水(冷凝器进水)温度取决于环境温度与冷却塔的工况,只需控制高温冷却水(冷凝器出水)的温度,即可控制温差。 采用在冷却水出水管安装温度变送器,通过控制冷凝器出水温度,便可使冷却水泵的转速相应于热负载的变化而变化,参考目前中央空调机组设计和运行的实际情况,冷却水出水温度为37℃左右时最为合理。中央空调机组在设计时,对于冷冻和冷却水的流量有一个最小值,即机组在运行时,流量不能小于这个值,这是因为如果流量过小,可能会发生机组冻管,损坏中央空调机组。因此,我们在根据温度和温差对水泵转速进行调节时,必须要保证空调机组正常运行所需要的最小流量。如果我们要检测冷冻水和冷却水的流量,应该安装流量传感器,但是流量传感器一般采用法兰安装,串接在水管上,安装复杂并且价格昂贵。考虑到水的流量和其压力有一定的线性关系,在实际检测流量中,一般安装压力传感器,通过测量压力值来计算出流量值。压力传感器安装方便,一般为螺纹安装,并且价格适中。控制策略如图2所示:

中央空调原理简介

中央空调原理简介 中央空调原理包括:一、中央空调制冷原理:有压缩式、吸收式等,这里不再细述;二、中央空调系统原理:有风系统工作原理、水系统工作原理、盘管系统工作原理等,简单介绍如下: 1、中央空调原理的新风系统工作: 室外的新鲜空气受到风处理机的吸引进入风柜,并经过过滤降温除湿后由风道送入每个房间,这时的新风不能满足室内的热湿负荷,仅能满足室内所需的新风量,随着室内风机盘管处理室内空气热湿负荷的同时,多余出来的空气通过回风机按阀门的开启比例一部分排出室外,一部分返回到进风口处以便再次循环利用。如图: 2、中央空调原理的盘管系统工作: 室内的风机盘管工作时吸入一部分由风柜处理后的新风,再吸入一部分室内未处理的空气经过工艺处理后,由风口送出能够吸收室内余热余湿的冷空气,使室内温度湿度达到所需要的标准,如此循环工作。如图: 3、中央空调原理的风管积尘原因:

室外空气经中央空调处理时,由于大多数粗精效过滤网仅能过滤3um 以上的悬浮颗粒物,其微细颗粒物则随风直接进入风管,而风管内表面实际粗糙度远远高于微细颗粒物的大小,因此,这些微细的颗粒物随着空气与风管内壁相互碰撞摩擦产生静电吸附越积越多,从而导致风管内壁的粗糙度越来越大,灰尘粘附加速进行,如此长年累月形成较厚积尘。如图: 页次:1/1 1篇/页首页上一页下一页尾页合计1篇 风机盘管 我公司供应的变风量新风机组风机盘管外形美观,性能良好,已达到国内一流水平,可以取代进口同类产品。风机盘管空调器主要由风机、热交换器(盘管)、凝水盘、壳体及控制器组成。风机盘管品种齐全、性能优越,用途广泛。风机盘管用于要求噪声小,温度调节灵活的各种宾馆、公寓、饭店、医院、商业大楼等处。 电工中高级题库 五级工(两份,运行、电修各一份) 一、填空 1、对修理后的直流电机进行空载试验,其目的在于检查各机械运转部分是否正常,有无过热、声音、振动现象。 2、直流测速发电机接励磁方式可分为他励式永励与式。 3、整台电机一次更换半数以上的电刷之后,最好先以 1/4~1/2 的额定负载运行 12h 以上,使电刷有较好配合之后再满载运行。 4、同步电机的转速与交流电频率之间保持严格不变的关系,这是同步电机与异步电机的基本差别之一。 5、凸极式同步电动机的转子由转轴、磁轭和磁极组成。 6、对电焊变压器内电抗中的气隙进行调节,可以获得不同的焊接电流。当气隙增大时,电抗器的电抗减小,电焊工作电流增大,当气隙减小时,电器的电抗增大,电焊工作电流减小。 7、异步电动机做空载试验时,时间不小于 1min 。试验时应测量绕组是否过热或发热不均匀,并要检

中央空调系统构成及原理

.中央空调水系统构成及原理 中央空调循环水系统构成如图2一1所示: 空调水系统主要是由制冷机组、冷冻水泵、冷却水泵、冷却塔等组成的一个系统。该系统的工作原理是制冷剂在制冷机组的蒸发器中汽化吸收冷冻水的热量,从而使载冷剂一冷冻水的温度降低,然后,在蒸发器内被汽化的制冷剂经制冷机组的压缩机时被压缩成高压高温的气体,当高温高压的制冷剂流经冷凝器时被来自冷却塔的冷却水冷却变成低温高压的气体,低温高压的制冷剂通过膨胀阀后重新变成了低温低压的液体,而后再在蒸发器内气化,完成一次循环。通过不断的循环,载冷剂不断地输送冷量到空气处理单元,同时,制冷机组产生的热量不断的被冷却水所带走,在流经冷却塔时散发到空气中,冷却塔上装有风机,对流经冷却塔的水进行降温。中央空调制热时,冷却水系统停止运行,空调机组直接对冷冻水进行加热,目前主要有电加热和燃气燃烧加热。经过加热后的水通过管道流至各个房间,风机把进风口吸进的凉空气通过热管加热在通过出风口排出,此时一吹出的便是热风,达到了制热的目的。同时变冷的水流进机组,再一次被加热,然后采暖泵迫使热水再一次流入房间管道,如此形成循环。 实际中央空调应用中,由于其冷冻水和热水用一套水循环管道,所以在设计水泵时,有些设计只有两种水循环系统,即冷却水循环和冷冻水循环,此时水泵也就只有冷冻水泵和冷却水泵,夏季两种水泵均工作,而到了冬季,关闭冷却水泵,只有冷冻水泵工作。但是由于夏季的制冷量很大,所以冷冻水的流量同时也很大,因此冷冻水泵的功率设计比较大,是按最大制冷量加余量而设计。冬季时,制热量相对较小,不需要很大的制热量,自然需要的热水循环量也就较小,如果还用冷冻水泵就会造成很大的浪费。因此有些中央空调设计时,会单独设计一个热水循环系统,它通过节流阀连接到冷冻水管道上,夏季时,关闭节流阀,使冷冻水使用循环管道,冬季时,关闭冷冻水的节流阀,打开热水节流阀,使热水使用循环管道。这样的话,热水的水泵功率就可以根据制热量加余量来设计,不会造成很大的浪费。考虑到第二种现象在目前的中央空调应用中比较常见,因此本水系统控制系统针对第二种情况设计。对于冷冻/热水系统,其出水温度取决于蒸发器的设定值,回水温度取决于大厦的热负荷。现采用蒸发器的出水管和回水管路上装有检测其温度的变送器,通过冷冻水的温差控制,即可使冷冻水泵的转速相应于热负载的变化而变化。参考目前中央空调机组设计和运行的实际情况,冷冻温差为5一7℃时最为合理。冬季的时候,由于进水温度低,出水温度高,所以温差为负值。对于冷却水系统,由于低温冷却水(冷凝器进水)温度取决于环境温度与冷却塔的工况,只需控制高温冷却水(冷凝器出水)的温度,即可控制温差。’采用在冷 却水出水管安装温度变送器,通过控制冷凝器出水温度,便可使冷却水泵的转速相应于热负载的变化而变化,参考目前中央空调机组设计和运行的实际情况,冷却水出水温度为37℃左右时最为合理。中央空调机组在设计时,对于冷冻和冷却水的流量有一个最小值,即机组在运行时,流量不能小于这个值,这是因为如果流量过小,可能会发生机组冻管,损坏中央空调机组。因此,我们在根据温度和温差对水泵转速进行调节时,必须要保证空调机组正常运行所需要的最小流量。如果我们要检测冷冻水和冷却水的流量,应该安装流量传感器,但是流量传感器一般采用法兰安装,串接在水管上,安装复杂并且价格昂贵。考虑到水的流量和其压力有一定的线性关系,在实
