1 概述

三峡工程大坝为混凝土重力坝,最大坝高181m,枢纽工程混凝土浇筑总量达2800万m3。如此巨大的混凝土工程施工总量,导致了三峡工程混凝土施工浇筑的高强度施工。

1.1 混凝土施工强度

三峡工程混凝土浇筑高峰集中在第二阶段工程,其混凝土浇筑总量达1860万m3。根据施工进展及总进度的安排,1998年为118万m3,1999年为458万m3,2000年为548万m3,2001年为403万m3,2002年计划完成142万m3。施工高峰时段主要集中在1999~2001年三年间,其中,以2000年的混凝土浇筑强度为最高,要求年最高浇筑量达到500万m3,月最高达到40万m3,日最高达到2.0万m3以上。

1.2 混凝土施工手段

根据对浇筑强度和施工场地分析,采用传统的门塔机浇筑施工手段是不能满足浇筑强度要求的,必须寻找新型高强度的浇筑手段。

另外,大型门塔机浇筑方案从拌和楼出机口到浇筑仓,均采取间歇式给料方式,供料的中转环节多,供料效率低下,多座拌和楼与多座门塔机再与多个浇筑仓之间生产组合错综复杂,易于错料,更增加了施工管理的难度。

1.3 混凝土施工工艺

三峡大坝沿纵向分若干坝段,沿坝段分若干坝块,沿坝块分几十个升层,每个升层又分若干浇筑层。一个升层即构成混凝土的一个浇筑仓位。一个混凝土仓的施工全过程是从两个同步进行的流程开始的,一个流程是混凝土浇筑的仓面准备;另一个流程是混凝土生产及运输,当两个流程汇集到一起时,便形成仓面混凝土浇筑流程,紧后的流程则是混凝土护理。如此循环推进,三峡第二阶段工程高峰期大坝施工部位将出现20多个仓面同步浇筑的景象。由此可见,采用传统的混凝土浇筑工艺如散装钢模板,人工手持式振捣等已远不能满足如此高强度和十分复杂的混凝土浇筑需要,必须相应采取新的施工仓面配套和施工工艺。

2 大坝混凝土快速施工布置及方案

以塔(顶)带机为主,辅以大型门塔机和缆机的施工方案总体思路是:塔带机浇筑一条龙作业,生产效率高,适应于连续高强度的混凝土施工,承担混凝土浇筑的主要任务;配备大型门塔机、缆机等作为辅助设备,负责金结安装、备仓、仓面设备转移和浇筑部分混凝土等任务,避免因塔(顶)带机的工况转换而影响效率。拌和能力的配备留有一定余地,以利塔(顶)带机效率的充分发挥。塔(顶)带机供料线布置为一机一带,

确保塔(顶)带机运行的可靠性。

2.1 混凝土拌和设备

4个混凝土拌和系统,共7座搅拌楼,常态常温混凝土总生产能力为1960m3/h。各拌和楼均能生产7℃冷混凝土。

(1)布置在基坑下游79m高程拌和系统设置2座4×4.5m3自落式拌和楼,每座楼生产能力为320m3/h。此系统主要供应泄洪坝5#~23#坝段混凝土浇筑。

(2)布置在左岸厂房坝段上游面90m高程拌和系统设置2座拌和楼。4×6m3自落式拌和楼生产能力为320m3/h,4×3m3自落式拌和楼生产能力为240m3/h。此系统主要供应泄洪坝段1#~5#坝段、导墙坝段及左厂坝段11#~14#坝段混凝土。

(3)布置在左非泄洪流坝段下游120m高程拌和系统设置2座4×3m3自落式拌和楼,生产能力为2×240m3/h。此系统主要供应左非泄洪流坝段及左厂1#~10#坝段混凝土。

(4)布置在左岸进厂房公路左侧82m高程拌和系统设置1座4×3m3自落式拌和楼,生产能力为240m3/h。此系统主要供应左岸厂房混凝土。

2.2 混凝土浇筑设备

主要设备有6台塔(顶)带机,塔带机与拌和楼连接的6条总长3800m 的胶带混凝土输送线,4台胎带机,7台MQ2000型高架门机,2台25t摆塔式缆索起重机,1台K1800型塔式起重机,1台MQ6000型门机,2台300t履带吊。

(1)泄洪坝段在坝轴线下游76m顺坝轴线方向布置4台塔带机,主要用于该部位的混凝土浇筑,在坝轴线下游121 m顺坝轴线45m高程的轨道上布置1台K-1800型塔吊和1台MQ2000型高架门机。其工作任务是,前期协助混凝土施工,后期以吊装金属结构为主。

(2)厂房坝段坝轴线下游44 m顺轴线布置2台顶带机,主要用于左厂7#~14#坝段混凝土浇筑,坝轴线下游65m顺轴线120m高程的施工栈桥上布置2台MQ2000型门机,专门用于输水压力钢管和水轮发电机埋设件的吊装。

(3)厂房部位在厂房下游面距坝轴线195m的30m高程顺坝轴线方向的轨道上布置4台MQ2000型高架门机,用于左岸厂房部位的混凝土施工。

(4)缆索起重机的布置2台摆塔式缆索起重机为厂坝第二阶段工程施工提供了一个空中走廊,主塔设在左非泄洪8#坝段185m高程上,副塔设在导流明渠纵向围堰坝段160m高程顶部,跨度1416m,在坝轴线长度方向可控制整个厂坝第二阶段工程的长度,宽度可控制从坝轴线以

上15m至坝轴线以下65m,即2台缆机可控制上下游方向80m宽度且在工作区域宽度方向相互搭接20m。

(5)公用设备第二阶段工程厂坝部分分3个标段,由3个施工企业负责施工。4台胎带机、2台300t履带吊等业主拥有的移动性强的设备不固定在一个标段使用,根据施工需要可灵活调配。

3.结论

(1)根据三峡工程混凝土工程量巨大,施工强度特高的特点,混凝土浇筑选定以塔(顶)带机浇筑手段为主、大型门塔机、缆机浇筑为辅的方案,经过1999~2001年三年的工程实施,年浇筑强度均在400万m3以上,2000年实现了年浇筑548万m3、月55.35万m3、日2.2万m3的一系列世界记录。

(2)为了与选定的快速施工方案相配套,确保混凝土浇筑进度和质量,相应的施工工艺和仓面配套必须变革。经过大量的研究、论证、试验和实践,全面推行仓面工艺设计,制定一整套严密的浇筑施工工艺,配备与入仓强度相匹配的仓面资源,形成了三峡工程所独有的混凝土快速施工工法。该施工工法既有工艺硬件的突破,也有管理理念的创新,体现了浇筑工艺与浇筑手段的高度协调与融合。

施工中同时浇筑不同标号混凝土方法

6. 7."11不同强度等级混凝土浇筑 (1)按不同强度等级混凝土设计的现浇构件相连接时,两种混凝土的接缝应设置在低强度等级的构件中,并离开高强度等级构件一段距离(参见图 6." 7.11-1)。 图 6." 7.11-1不同强度等级混凝土接缝 (2)当接缝两侧的混凝土强度等级不同且分先后施工时,可沿预定的接缝位置设置固定的钢板网或快易网作永久模板处理施工缝,先浇筑高强度等级混凝土,后浇筑低强度等级混凝土。 (3)当接缝两侧的混凝士强度等级不同且同时浇筑时,可沿预定的接缝位置设置隔板,随着两侧混凝土浇入逐渐提升隔板并同时将混凝土振捣密实,也可沿预定的位置设置胶囊,冲气后在其两侧同时浇入混凝土,待混凝土浇筑完毕后排气并取出胶囊,同时将混凝土振捣密实。 (4)当柱子混凝土强度等级高于楼层梁板时,经设计单位验算同意,可参考以下方法浇筑:1)以混凝土强度5N/mm2为一级。凡柱子混凝上强度高于梁板混凝土强度不超过一级者,梁柱节点处的混凝土,可随梁一同浇筑。 2)柱子混凝土强度高于梁混凝土强度不超过两级,且柱子四边皆有现浇梁者,梁柱节点处的混凝土,可随梁一同浇筑。 3)当不满足1)、2)的条件,但柱子节点处的竖向荷载承载力及考虑地震作用时的抗剪能力通过采取措施能够满足要求时,可以将梁柱节点处的混凝土强度,改为与梁相同,以方便施工,井保证节点处的混凝土施工质量参见图 6."

7.11- 2。" 图 6." 7.11-2梁柱节点加强 ①解决竖向荷载承载力不足的问题,可以采取: a.在节点区内增加纵向钢筋,可在柱子周边设置,也可在中心区用螺旋箍筋做成集束钢筋笼; b.在节点区内设置型钢。 ②解决抗剪能力不足的问题,可以采取: a.节点内设置型钢; b.增加节点范围内的箍筋。

混凝土电缆沟典型施工方法 - 副本

典型施工方法名称:混凝土电缆沟典型施工方法

目次 1 概述 (3) 2 本典型施工方法特点 (3) 3 适用范围 (3) 4 工艺原理 (3) 5 施工工艺流程及操作要点 (4) 5.1 施工工艺流程 (4) 5.2 操作要点 (4) 5.2.1 施工准备 (4) 5.2.2 测量定位、沟槽土方开挖 (5) 5.2.3 地基验槽 (5) 5.2.4 垫层混凝土浇筑及养护 (5) 5.2.5 钢筋绑扎及底板模板安装 (5) 5.2.6 隐蔽工程质量检查验收 (6) 5.2.7 底板混凝土浇筑及养护 (6) 5.2.8 边墙模板及预埋件安装 (6) 5.2.9 隐蔽工程质量检查验收 (8) 5.2.10 边墙混凝土浇筑及养护 (8) 5.2.11 边墙模板拆除 (8) 5.2.12 混凝土压顶制作及安装(含过水槽及过梁施工) (8) 5.2.13 沟底排水找坡 (8) 5.2.14 接地扁铁安装 (9) 5.2.15 电缆支架制作及安装 (9) 5.2.16 电缆沟盖板制作及安装 (9) 5.2.17 质量检查验收 (10) 6 人员组织 (10) 7 材料与设备 (10) 8 质量控制 (11) 9 安全措施 (12) 10 环保措施 (13)

1 概述 在变电(换流)站工程施工中,站内电缆沟工作量大,其施工质量将直接影响变电站工程的整体形象。 本典型施工方法以电缆沟模板技术的改进为重点,立足于提高模板周转次数、节约资源、降低施工成本、提高施工工艺质量、缩短施工时间,实现施工管理化。 2本典型施工方法特点 (1)采用定型模板和非定型模板组合拼装,既能提高混凝土表面工艺质量和电缆支架的安装质量,又能提高电缆沟的施工工效。 (2)通过模板改进和施工方法改进,改变传统的接地扁铁预埋方式,有效地预防预埋扁铁污染、预埋不平、电缆支架安装不一致等现象。 (3)可使电缆沟混凝土表面质量达到清水混凝土质量标准,沟壁表面无需进行二次粉刷,降低了成本。 (4)可有效防止电缆沟开裂或沉降不均等,提高其安全稳定性。 3 适用范围 本典型施工方法适用于不同电压等级变电(换流)站内混凝土电缆沟的施工。 4 工艺原理 (1)电缆沟地基验槽合格后,完成底板混凝土浇筑,采用定制模板,安装固定支撑,设置角钢剪刀撑支护,保证模板体系的稳定性。 (2)采用18mm长的标准定制模板,辅以600mm长的非标准模板配合使用,模板设置水平和垂直加强筋板,同时设置固定剪刀撑、电缆支架的螺旋栓孔,便于穿心螺杆有效固定外壁模板。 (3)先安装沟壁内侧模板,模板接缝采用螺栓连接,固定角钢式剪刀撑和水平撑,并按照设计要求放坡。 (4)穿入对拉螺杆,确定沟壁厚度,采用经纬仪调整固定沟壁外侧模板(固定用于焊接接地扁铁的预埋件) (5)混凝土浇筑过程中,按照设计要求设置沉降缝,沉降缝采用可伸缩材料填充。无压顶时,混凝土直接浇至沟壁顶面标高。设置压顶时,预留压顶标高。 (6)拆模后接地扁铁明敷于沟壁内墙(使用木模板时,接地扁铁焊接于预埋铁件表面),电缆支架垂直角钢侧面焊接于对拉螺杆,正面焊接固定接地扁铁,同时固定电缆支架和接地扁铁。 (7)当采用预制压顶时,压顶安装专用止声垫,采用现浇压顶时铺设止声橡胶条,有利

无粘结预应力混凝土施工工艺

无粘结预应力混凝土施工工艺 本工艺标准适用于北京地区8度抗震设防的后张无粘结预应力混凝土结构。 2.1 材料及主要机具 2.1.1 制作无粘结筋用的钢丝和钢绞线应符合国家标准《预应力混凝土钢丝》(GB5223-85)、《预应力混凝土钢绞线》(GB5224-5)的规定。 2.1.2 无粘结筋的涂料层采用“专用建筑油脂”,其性能、产品质量指标应符合湖南省标准局1983年6月6日发布,1983年7月1日试行“无粘结预应力筋用润滑防锈脂技术条件”的要求。 2.1.3 无粘结筋包裹层材料采用低密度高压聚乙烯(温度在190℃时,融熔指数为1.5~5范围内)。 2.1.4 已制作完毕的无粘结筋成品的质量要求应符合北京地区标准《无粘结预应力混凝土结构体系(BUPC)设计与施工规作(试行)》(DBJ01-7-90)第二部分第二章第 2.2.5条的要求(见表4-44)。无粘结筋用钢丝、钢绞线、不允许有死弯,见死弯必须切断。钢丝应为通长,严禁有接头。 通常钢丝束配用甲型或乙型,钢绞线配用乙型。 2.1.6 配套张拉设备有油泵及千斤顶,其技术性能详见表4-46.机具有顶压器(液压和弹簧两种)、张拉杆、工具锚等。 2.2 作业条件 2.2.1 张拉时混凝土强度达到设计要求,一般不低于设计强度的70%,有试验报告单。 2.2.2 无粘结筋配制及钢筋加工完成。 2.2.3 锚具已经检查验收。 2.2.4 张拉设备已经过检定,机具已准备就绪。 2.2.5 张拉部位的脚手架及防护栏搭设已完成,并经检查符合作业要求。 2.2.6 已按设计提出的要求对无粘结筋的张拉顺序、张拉值、伸长值、无粘结筋的铺设以及操作、质量标准等进行了技术交底。 3.1 工艺流程: 施工准备→ 梁、板模板支搭→ 非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点安装→ 非预应力上钢筋铺放、绑扎→无粘结预应力起拱、绑扎→ 隐检验收→ 混凝土浇筑及振捣→混凝土养护→ 张拉→ 端部处理 3.2 检查修补无粘结筋:无粘结筋进场后,应及时核查筋的规格、尺寸和数量,逐根检查筋的外包裹层质量及端部配件,对配有甲锚钢丝束,应认真检查锚杯内外螺纹、镦头外形

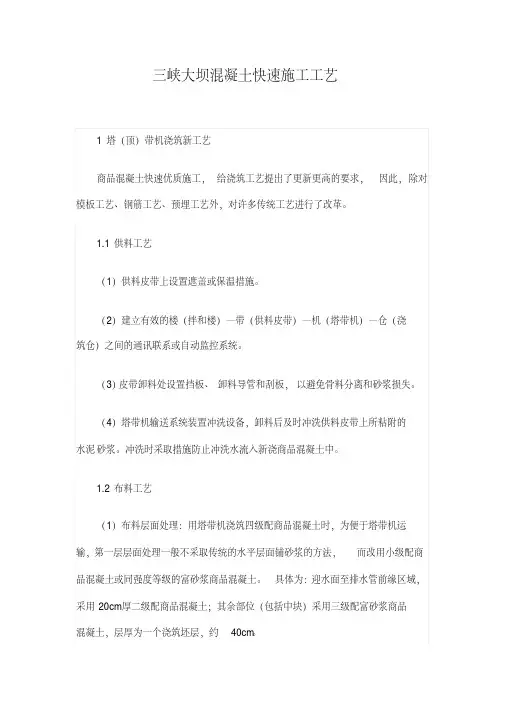

三峡大坝混凝土快速施工方案及工艺分析

三峡大坝混凝土快速施工方案及工艺分析 摘要:三峡主体工程的混凝土总量达2800万m3,其中大坝混凝土约20XX 万m3。大坝混凝土施工是三峡工程能否按照总进度的要求达到计划目标的关键。根据总进度安排,其年最高浇筑量要达到500万m3,月最高要达到40万m3,日最高应达到万m3以上。经过对施工手段的多方案比较分析,在充分论证的基础上,决定选用以塔式皮带机连续输送浇筑为主,辅以大型门塔机和缆机的综合施工方案。在仓面工艺设计中,采用了平浇法和台阶法,同时,改革传统工艺,提出并运用塔(顶)带机新工艺。 关键词:混凝土;快速施工;方案及工艺;三峡工程 Abstract: The main body of the Three Gorges project concrete total of 28,000,000 m3, one of the concrete dam of about 20,000,000 m3. Concrete construction is the Three Gorges Dam project can progress in accordance with the requirements of the overall plan to achieve the key objectives. According to the progress of the total, in its capacity to achieve the highest placement 5,000,000 m3, to achieve the highest on 400,000 m3, and Japan should meet the highest for more than 20,000 m3. After the construction of more than a means of a parative analysis of the program, with full proof on the basis of the decision to choose transmission tower belt machine pouring in a row, supplemented by a large gate tower and cable machine prehensive construction plan. On deck in the design process using a water-level law and law at the same time, the reform of traditional crafts, and made use of towers (top) with the new machine technology. Key words: concrete; rapid construction; programs and technology; the Three Gorges Project 1 概述 三峡工程大坝为混凝土重力坝,最大坝高181m,枢纽工程混凝土浇筑总量达2800万m3。如此巨大的混凝土工程施工总量,导致了三峡工程混凝土施工浇筑的高强度施工。 混凝土施工强度 三峡工程混凝土浇筑高峰集中在第二阶段工程,其混凝土浇筑总量达1860万m3。根据施工进展及总进度的安排,1998年为118万m3,1999年为458

三峡工程项目评估

三峡工程项目分析 1.引言 1.1项目评估定义 项目评估(Project Evaluation)就是在直接投资活动中,在对投资项目进行可行性研究的基础上,从企业整体的角度对拟投资建设项目的计划、设计、实施方案进行全面的技术经济论证和评价,从而确定投资项目未来发展的前景。 项目评估,论证和评价从正反两方面提出意见,为决策者选择项目及实施方案提供多方面的告诫,并力求客观、准确地将与项目执行有关的资源、技术、市场、财务、经济、社会等方面的数据资料和实况真实、完整地汇集、呈现于决策者面前,使其能够处于比较有利的地位,实事求是地作出正确、合适的决策,同时也为投资项目的执行和全面检查奠定基础。 2.评估对象:三峡工程 三峡大坝建成后对于防洪、发电、航运所产生的一系列效果与影响。 3.评估背景和目的 长江是亚洲第一大河,流经180万平方公里,水蕴含量占全国的40%。它不仅给长江流域带来了富饶,也给沿江居民带来灾难。远的不说,近现代以来,1931年、1935年、1949年、1954年以及1998年,长江都发生了全流域性的大洪水,人员伤亡惨重。对长江的治理问题,牵动着无数仁人志士的心。位于中国重庆市到湖北省宜昌市之间的长江干流上。大坝位于宜昌市上游不远处的三斗坪,并和下游的葛洲坝水电站构成梯级电站。它是世界上规模最大的水电站,也是中国有史以来建设最大型的工程项目。水电站大坝高185米,蓄水高175米,水库长600余公里,安装32台单机容量为70万千瓦的水电机组,是全世界最大的(装机容量)水力发电站。三峡工程的总体建设方案是“一级开发,一次建成,分期蓄水,连续移民”。工程共分三期进行,总计约需17年,目前已全部完工。

不同标号混凝土应该如何浇筑

不同标号混凝土应该如何浇筑 在工程施工中,想必各位经常遇到多种标高的混凝土同时浇筑的情况吧,很多时候现场管理人员放任不管,不把这个问题当回事,一旦你不管,再加上浇筑时间很晚的话,工人很可能多种混凝土随意浇筑,抗渗的浇到内墙里,非抗渗的浇筑在地下室外墙里,最后会产生很多的问题: 比如,外墙渗漏水,内墙实体回弹强度不够,内外墙产生裂缝,而且高层、超高层地下室部分内墙柱强度都比较高,会对结构产生影响,所以不同部位不同标号的混凝土浇筑的时候一定要做好管理工作。 从技术层面做好施工分隔措施,从管理角度杜绝随意施工的现象。 举个栗子来说说不同部位不同标号混凝土如何进行浇筑吧: 地下室外墙C30P6,地下室内墙柱C45,地下室顶板C35 施工时候如何进行浇筑? 正常情况下浇筑肯定是先浇筑外墙,再浇筑内墙,最后是梁板的混凝土,先来说说外墙抗渗与内墙非抗渗混凝土如何进行隔断施工吧: 来个施工节点see see: 一、外墙与内墙不同标号如何浇筑 主页君来解说一下: 1、在绑扎剪力墙钢筋的时候,在距离外墙内侧200处设置一道剪力墙纵向梯子筋,在纵向梯子筋的靠外墙方向从上至下设置快易收口网,并加固牢靠(PS:过几天会讲讲剪力墙水平梯子筋和纵向梯子筋的制作要求) 2、快易收口网两端各留半公分,避免拆模后露出快易收口网返锈

3、浇筑时现将外墙抗渗混凝土浇筑完成后再进行内墙混凝土浇筑 二、内墙柱与梁板不同标号混凝土如何浇筑 注意要点: 1、浇筑混凝土前在混凝土板内、梁内设置快易密目钢丝网,上口距离柱边500,与板底成45度角,下表面预留半公分不触底,防止露出返锈; 2、使用钢筋进行加固,避免浇筑时胀开而使混凝土外流; 3、浇筑时应先浇筑墙柱C45高等级标号的混凝土(图中绿色的部分),然后浇筑梁板C35的混凝土。 当然,并不是所有的内墙柱与梁板不同标高的混凝土都这样施工,还是有更简单的方法,会使用一些现场制作钢筋留下来的短钢筋,不过这个需要联系设计出洽商变更了。 如何施工呢呢?

混凝土电缆沟典型施工方法(通用版)

混凝土电缆沟典型施工方法 (通用版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0997

混凝土电缆沟典型施工方法(通用版) 概述 在变电(换流)站工程施工中,站内电缆沟工作量大,其施工质量将直接影响变电站工程的整体形象。 本典型施工方法以电缆沟模板技术的改进为重点,立足于提高模板周转次数、节约资源、降低施工成本、提高施工工艺质量、缩短施工时间,实现施工管理化。 本典型施工方法已在荆门±500kV换流站、金昌750kV变电站工程等项目中应用,质量达到了清水混凝土标准;同时可以降低成本、节约资源、提高功效,预防和治理质量通病等,成效显著。 本典型施工方法特点 (1)采用定型模板和非定型模板组合拼装,既能提高混凝土表面工艺质量和电缆支架的安装质量,又能提高电缆沟的施工工效。

(2)通过模板改进和施工方法改进,改变传统的接地扁铁预埋方式,有效地预防预埋扁铁污染、预埋不平、电缆支架安装不一致等现象。 (3)可使电缆沟混凝土表面质量达到清水混凝土质量标准,沟壁表面无需进行二次粉刷,降低了成本。 (4)可有效防止电缆沟开裂或沉降不均等,提高其安全稳定性。 适用范围 本典型施工方法适用于不同电压等级变电(换流)站内混凝土电缆沟的施工。 工艺原理 (1)电缆沟地基验槽合格后,完成底板混凝土浇筑,采用定制模板,安装固定支撑,设置角钢剪刀撑支护,保证模板体系的稳定性。 (2)采用18mm长的标准定制模板,辅以600mm长的非标准模板配合使用,模板设置水平和垂直加强筋板,同时设置固定剪刀撑、电缆支架的螺旋栓孔,便于穿心螺杆有效固定外壁模板。

预应力混凝土后张法施工工艺

预应力混凝土后张法施工工艺

摘要:文章主要介绍了后张法预应力混凝土的概念、后张法预应力混凝土小箱梁施工工艺流程、施工中的注意事项和操作规程中的一些要求。 关键词:后张法;预应力;混凝土;施工工艺;张拉 正文: 后张法预应力混凝土施工工艺指的是先浇筑水泥混凝土,待达到设计强度的75%以上后再张拉预应力钢材以形成预应力混凝土构件的施工方法。 具体操作步骤为:先制作构件,并在构件体内按预应力筋的位置留出相应的孔道,待构件的混凝土强度达到规定的强度(一般不低于设计强度标准值的75%)后,在预留孔道中穿入预应力筋进行张拉,并利用锚具把张拉后的预应力筋锚固在构件的端部,依靠构件端部的锚具将预应力筋的预张拉力传给混凝土,使其产生预压应力;最后在孔道中灌入水泥浆,使预应力筋与混凝土构件形成整体。 1.后张法的分类: (1)按预应力筋与混凝土的粘结形式分为: 有粘结预应力混凝土 先浇混凝土,待混凝土达到设计强度75%以上,再张拉钢筋(钢筋束)。其主要张拉程序为:埋管制孔→浇混凝土→抽管→养护穿筋张拉→锚固→灌浆(防止钢筋生锈)。其传力途径是依靠锚具阻止钢筋的弹性回弹,使截面混凝土获得预压应力,这种做法使钢筋与混凝土结为整体,称为有粘结预应力混凝土。 有粘结预应力混凝土由于粘结力(阻力)的作用使得预应力钢筋拉应力降低,导致混凝土压应力降低,所以应设法减少这种粘结。这种方法设备简单,不需要张拉台座,生产灵活,适用于大型构件的现场施工。 (2)无粘结预应力混凝土 其主要张拉程序为预应力钢筋沿全长外表涂刷沥青等润滑防腐材料→包上塑料纸或套管(预应力钢筋与混凝土不建立粘结力)→浇混凝土养护→张拉钢筋→锚固。

三峡大坝混凝土快速施工方案及工艺研究

三峡大坝混凝土快速施工方案及工艺研究 摘要:三峡主体工程的混凝土总量达2800万m3,其中大坝混凝土约2000万。大坝混凝土施工是三峡工程能否按照总进度的要求达到计划目标的关键。根据总进度安排,其年最高浇筑量要达到500万m3,月最高要达到40万m3,日最高应达到2.0万m3以上。经过对施工手段的多方案比较分析,在充分论证的基础上,决定选用以塔式皮带机连续输送浇筑为主,辅以大型门塔机和缆机的综合施工方案。在仓面工艺设计中,采用了平浇法和台阶法,同时,改革传统工艺,提出并运用塔(顶)带机新工艺。 关键词:混凝土快速施工方案及工艺三峡工程 1. 概述 三峡工程大坝为混凝土重力坝,最大坝高181m,枢纽工程混凝土浇筑总量达2800万m3。如此巨大的混凝土工程施工总量,导致了三峡工程混凝土施工浇筑的高强度施工。 1.1 混凝土施工强度 三峡工程混凝土浇筑高峰集中在第二阶段工程,其混凝土浇筑总量达1860万m3。根据施工进展及总进度的安排,1998年为118万m3,1999年为458万m3,2000年为548万m3,2001年为403万m3,2002年计划完成142万m3。施工高峰时段主要集中在1999~2001年三年间,其中,以2000年的混凝土浇筑强度为最高,要求年最高浇筑量达到500万m3,月最高达到40万m3,日最高达到2.0万m3以上。 1.2 混凝土施工手段 根据对浇筑强度和施工场地分析,采用传统的门塔机浇筑施工手段是不能满足浇筑强度要求的,必须寻找新型高强度的浇筑手段。 另外,大型门塔机浇筑方案从拌和楼出机口到浇筑仓,均采取间歇式给料方式,供料的中转环节多,供料效率低下,多座拌和楼与多座门塔机再与多个浇筑仓之间生产组合错综复杂,易于错料,更增加了施工管理的难度。 1.3 混凝土施工工艺 三峡大坝沿纵向分若干坝段,沿坝段分若干坝块,沿坝块分几十个升层,每个升层又分若干浇筑层。一个升层即构成混凝土的一个浇筑仓位。一个混凝土仓的施工全过程是从两个同步进行的流程开始的,一个流程是混凝土浇筑的仓面准备;另一个流程是混凝土生产及运输,当两个流程汇集到一起时,便形成仓面混凝土浇筑流程,紧后的流程则是混凝土护理。如此循环推进,三峡第二阶段工程高峰期大坝施工部位将出现20多个仓面同步浇筑的景象。 由此可见,采用传统的混凝土浇筑工艺如散装钢模板,人工手持式振捣等已远不能满足如此高强度和十分复杂的混凝土浇筑需要,必须相应采取新的施工仓面配套和施工工艺。 2. 大坝混凝土快速施工布置及方案 以塔(顶)带机为主,辅以大型门塔机和缆机的施工方案总体思路是:塔带机浇筑一条龙作业,生产效率高,适应于连续高强度的混凝土施工,承担混凝土浇筑的主要任务;配备大型门塔机、缆机等作为辅助设备,负责金结安装、备仓、仓面设备转移和浇筑部分混凝土等任务,避免因塔(顶)带机的工况转换而影响效率。拌和能力的配备留有一定余地,以利塔(顶)带机效率的充分发挥。塔(顶)带机供料线布置为一机一带,确保塔(顶)带机运行的可靠性。 2.1 混凝土拌和设备 4个混凝土拌和系统,共7座搅拌楼,常态常温混凝土总生产能力为1960m3/h。各拌和

三峡大坝导游词

三峡大坝导游词 宏伟的长江三峡工程主体建筑物由横跨长江的拦河大坝、位于其中段的泄洪坝段、左右岸发电厂房及通航建筑物组成。它的建设方岸是:一级开发、一次建成、分期蓄水、连续移民。 拦河大坝以185平台为左岸起点,延伸到长江南岸的白岩尖,轴线全长约为2309米,属于混凝土重力坝(用混凝土浇筑的依靠坝体的自重来对抗库区的水压和其它荷载作用不同于另一种坝—拱坝)。大坝建成之后,坝顶会形成一条沟通江南与江北的公路,宽度为15米,大坝底部宽度为124米,如果您从侧面看这个大坝剖面,它呈现为直角梯形,大坝的海拔高程与185平台等高,为海拔185米。这样,万里长江就将在西陵峡中段被拦腰截断,从三峡大坝直至上游重庆市六百多公里的水路就将形成一个天然的河道型水库,水库容量为393亿立方米,正常水库水位是海拔175米,洪水来临之前,将水位降低至海拔145米,这样防洪库容量达到221.5亿立方米。 中段的泄洪坝段长483米,22个溢流表孔(宽为8米,堰顶高程156米,主要作用是泄洪)与23个溢流深孔(7米×9米,孔底高程为90米,主要作用是冲沙。)主要承担渲泄洪水和清除泥沙的任务,泄洪的设计最大流量是11.6万立方米/秒,相当于千年一遇的洪水流量,因为历史上长江上最大的洪水发生于1870年,当时的最大水流量为10.8万立方米/秒。黄陵庙的木柱上就留下了当时的水迹,这为我们的三峡工程的设计提供了珍贵的水文质料。相信1998年的洪水给大家留下了深刻的印象,荆江大堤全面告急、牌洲湾决口、九江新区被淹,直接经济损失高达1600亿,这次洪水的最大流量是6.8万立方米/秒。所以在大坝竣工之后,荆江河段的防洪标准将大大提高。

梁柱节点标号不一致混凝土浇筑施工方案44903

南京中电熊猫液晶显示科技有限公司G108项目3A阵列厂房梁柱节点不同标号砼浇筑专项施工方案 1、编制依据 1、《混凝土结构工程施工质量验收规范》(GB50204—2011) 2、《建筑工程施工质量验收统一标准》(GB50300—2013) 3、《砼结构设计规范》(GB50010-2010) 4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101—1) 5、本项目设计图纸及相关规范和标准 6、施工组织设计 2、工程概况 1)、工程名称:G108项目3A阵列厂房 2)、建设单位:南京中电熊猫液晶显示科技有限公司 3)、设计单位:信息产业电子第十一设计研究院科技工程股份有限公司 4)、施工单位:中天建设集团有限公司 5)、监理单位:浙江江南工程管理股份有限公司 6)、勘察单位:建设综合勘察研究设计院有限公司 7)、3A阵列厂房位于南京市南京市栖霞区,距北面约200m为液晶面板CF厂房,,西侧为天佑路,厂房东西长298.2m,南北宽239.4m,为4-5 层工业厂房,建筑高度35.5米,占地面积72393平方米,建筑面

积304738平方米。 三、混凝土强度等级设计及施工要求: 柱混凝土标号为C45、梁砼标号为C35(局部变更为C40) 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑柱,后浇筑梁板,柱顶施工缝留置在梁底,梁柱节点与梁板砼一起浇筑,为保证梁柱节点处的砼强度满足设计要求,须对梁柱节点处进行处理。 四、处理措施 根据规范规定在梁柱节点不同砼交界区域采取分隔措施。分隔位置应在低强度等级的结构梁中中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。

电缆沟现场施工工艺标准

精心整理 2.1电缆沟施工工艺标准 1 适用范围 本施工工艺标准适用于砖砌电缆沟的施工工程。 2 编制依据 2.1、《建筑工程施工质量验收统一标准》GB50300-2001。 2.2DL/T5210.1-2005 3.33 施工准备 3.1、技术准备及要求 3.2、材料准备及要求 3.2.1、混凝土采用自拌,砂、石应有复试报告,水泥应有出厂合格证及复试报告。 3.2.2、砖采用机制红砖,应有出厂合格证及复试报告。 3.2.3、模板应采用表面平整、加工精密、有一定刚度的多层胶合板。

3.2.4、钢筋应进行外观及资料(出厂合格证中)检查,并经送样复试合格。混凝土实验室配合比完善。 3.3、主要机具 3.3.1、装载机、自卸汽车、砼搅拌机、插入式振动器、平板振动器、潜水泵、蛙式打夯机、柴油发电机、单面木工手压刨床、木工园锯、激光经纬仪、经纬仪、水准仪、磅称、挖掘机。 弯曲机。4.44 4.1

4.2、操作工艺 4.2.1、电缆沟基槽开挖 根据设计要求,基槽土方开挖至设计标高,电缆沟基槽两侧设排水沟及集水井,以防止沟壁坍塌。开挖完成后,应组织相关人员(设计勘察单4.2.2、浇筑混凝土底板垫层 20mm 时,应采好稠度。砌砖时铺灰长度不应超过500mm ,并图4.2.3电缆沟墙体砌筑及压顶钢筋绑扎 砌筑过程中,将预埋铁件砌入电缆沟墙体内,应根据预设的粉刷层厚度拉线控制预埋铁件标高及凸出墙体位置。铁件应事先制作完成。电缆沟墙体按照规范砌筑,顶层砖均应采用“全丁”砌筑,砌筑完成后,砌体顶面采用砂浆灌缝。墙体应按设计要求或规范规定留置变形缝,上下贯通,并应和底板、垫层变形缝位置一致。

预应力混凝土管桩施工方案(最终版)

目录 1、编制依据 (1) 2、工程概况 (1) 2.1工程简介 (1) 2.2管桩设计概况 (1) 2.3地质情况 (1) 3、施工准备 (2) 3.1技术准备 (2) 3.2材料准备 (2) 3.3劳动组织准备 (2) 3.4施工现场准备 (3) 4、项目管理组织机构及人员配备 (3) 4.1项目管理组织机构 (3) 4.2人员组织 (4) 4.3机械设备 (4) 4.4测量、检测仪器 (4) 5施工进度计划、工期保证组织及技术措施 (5) 5.1施工进度计划 (5) 5.2保证工期的组织措施 (5) 5.3保证工期的技术措施 (6)

6、施工工艺及施工方法 (6) 6.1预应力管桩施工工艺流程 (6) 6.2管桩施工 (7) 6.3施工控制要点 (9) 7、质量管理体系、保证措施及验收标准 (10) 7.1质量管理体系 (10) 7.2质量保证措施 (13) 7.3质量验收标准 (14) 7.4突发情况 (15) 8、冬雨季施工措施 (16) 9、安全保障措施 (16) 9.1施工用电 (16) 9.2桩机安全要求 (17) 9.3吊车安全要求 (17) 9.4其他安全要求 (17) 10、环境保护及水土保证措施 (17) 10.1环保措施 (17) 10.2水土保持措施 (18)

1、编制依据 1.1新建郑州至周口至阜阳铁路工程施工图设计路基设计图纸(图号:郑阜施路通-01-26-29)及新建郑州至周口至阜阳铁路工程施工图设计路基设计通用图(图号:郑阜施路通-02-01-22); 1.2《铁路混凝土工程施工技术指南》(铁建设【2010】241号); 1.3《高速铁路路基工程施工技术规程》Q-CR9602-2015; 1.4《预应力混凝土管桩基础技术规程》; 1.5《预应力混凝土管桩》10SG409; 1.6《先张法预应力混凝土管桩》(GB13476-2009); 1.7《高速铁路路基工程施工质量验收标准》(TB10751-2010); 1.8《液压静力压桩机安全操作规程》; 1.9《铁路混凝土工程施工技术指南》(铁建设【2010】241号) 1.10《铁路混凝土结构耐久性设计规范》(TB10005-2010) 1.11《工业建筑防腐蚀设计规范》(GB50046-2008) 1.12《高速铁路路基工程施工技术规程》(Q/CR9602-2015) 2、工程概况 2.1工程简介 新建郑州至周口至阜阳铁路工程ZFZQ-02标段项目经理部三分部辖区起点里程为DK274+134.83,终点里程为商合杭DK187+687.32,管线全长为6km。其中区间路基DK277+317.41~DK277+681.04(长363.63m),郑阜DK277+681.04=商合杭DK182+920),区间路基DK182+920~DK182+950(长30m),站场路基DK182+950~185+200(长2250m),联络线路基DK185+200~DK185+326.560(长126.56m)路基全长为2.77km,其中该车站与商合杭场、规划阜淮城际场并站设置。 2.2管桩设计概况 阜阳西站段路基工点部分地段地基采用管桩加固。地基加固管桩21427根,共计管桩长度约64.4万延米。设计管桩型号PHC-AB-400(95),桩径规格为40cm,对应壁厚为9.5cm,按正方形布置,间距为2.4m,桩长12m、20m、25m、33m或35m,根据地质情况,现场采用静压法施工。 2.3地质情况

三峡大坝混凝土施工工艺

三峡大坝混凝土施工工艺 1 概述 三峡工程大坝为混凝土重力坝,最大坝高181m,枢纽工程混凝土浇筑总量达2800万m3。如此巨大的混凝土工程施工总量,导致了三峡工程混凝土施工浇筑的高强度施工。 1.1 混凝土施工强度 三峡工程混凝土浇筑高峰集中在第二阶段工程,其混凝土浇筑总量达1860万m3。根据施工进展及总进度的安排,1998年为118万m3,1999年为458万m3,2000年为548万m3,2001年为403万m3,2002年计划完成142万m3。施工高峰时段主要集中在1999~2001年三年间,其中,以2000年的混凝土浇筑强度为最高,要求年最高浇筑量达到500万m3,月最高达到40万m3,日最高达到2.0万m3以上。 1.2 混凝土施工手段 根据对浇筑强度和施工场地分析,采用传统的门塔机浇筑施工手段是不能满足浇筑强度要求的,必须寻找新型高强度的浇筑手段。 另外,大型门塔机浇筑方案从拌和楼出机口到浇筑仓,均采取间歇式给料方式,供料的中转环节多,供料效率低下,多座拌和楼与多座门塔机再与多个浇筑仓之间生产组合错综复杂,易于错料,更增加了施工管理的难度。 1.3 混凝土施工工艺 三峡大坝沿纵向分若干坝段,沿坝段分若干坝块,沿坝块分几十个升层,每个升层又分若干浇筑层。一个升层即构成混凝土的一个浇筑仓位。一个混凝土仓的施工全过程是从两个同步进行的流程开始的,一个流程是混凝土浇筑的仓面准备;另一个流程是混凝土生产及运输,当两个流程汇集到一起时,便形成仓面混凝土浇筑流程,紧后的流程则是混凝土护理。如此循环推进,三峡第二阶段工程高峰期大坝施工部位将出现20多个仓面同步浇筑的景象。由此可见,采用传统的混凝土浇筑工艺如散装钢模板,人工手持式振捣等已远不能满足如此高强度和十分复杂的混凝土浇筑需要,必须相应采取新的施工仓面配套和施工工艺。 2 大坝混凝土快速施工布置及方案 以塔(顶)带机为主,辅以大型门塔机和缆机的施工方案总体思路是:塔带机浇筑一条龙作业,生产效率高,适应于连续高强度的混凝土施工,承担混凝土浇筑的主要任务;配备大型门塔机、缆机等作为辅助设备,负责金结安装、备仓、仓面设备转移和浇筑部分混凝土等任务,避免因塔(顶)带机的工况转换而影响效率。拌和能力的配备留有一定余地,以利塔(顶)带机效率的充分发挥。塔(顶)带机供料线布置为一机一带,

不同标号混凝土浇筑专项施工方案

不同标号混凝土浇筑专项 施工方案 Revised by Jack on December 14,2020

招商·海德花园二期F地块工程不同标号混凝土浇筑方案 天元建设集团有限公司招商·海德花园项目部 2015年 11月7日

目录

一、编制依据 1、工程施工图纸及现场概况 2、《建筑施工模板安全技术规范》(JGJ162-2008) 3、《混凝土结构工程施工质量验收规范》(GB50204-2002) 4、《建筑施工手册》第四版(缩印本) 二、工程概况 本工程为招商.海德花园(二期)项目F区,建设地点位于高新区规划中31号线以北、规划中11号线以南、合心路以东、规划中44号线以西地块内。包括地下车库,地下车库大底盘上有5幢高层住宅(F1#~F3#、F7#、F8#楼,其中F1#~F3#周边裙房为1层商业网点)和7座多层住宅楼(F9#~F15#楼),车库范围之外有4幢高层住宅(F4#~F6#、F16#,其中F4#~F6#周边裙房为1层商业网点) 结构为框架剪力墙结构 基础型式:桩基+承台,筏板基础。 楼层标高及砼标号划分见下表: 三、施工方法 从施工方面讲,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。 1、不同等级砼邻接面的留设: 柱顶留水平施工缝则应留于梁底,同时为避免商品砼有浮浆,接触面过于光滑,柱振捣完成后在柱顶面撒10~30mm粒径石渣,加强摩擦力。 2、梁柱节点砼邻接面隔离措施: 梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目铁丝网分隔(做为高低等级砼的分界),铁丝网绑扎12钢筋上,钢筋数量同梁箍支数。(具体见下图) 3、梁柱节点核心区的混凝土浇捣方法: 事先作好技术交底和准备工作。 施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送剪力墙等级的混凝土就位,分层振捣,在楼面梁板处留出45度斜面。 在混凝土初凝前,使用混凝土泵,尽快浇筑楼面柱梁板的混凝土, 在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝,故应在墙顶梁底处留设施工缝,避免高低强度等级混凝土的邻接面之间形成冷缝。 同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,坚决杜绝漏振死角,避免形成蜂窝麻面,以确保节点核心区混凝土的密实性和设计强度。 随之泵送浇筑楼面梁板的混凝土。应重点控制高低强度等级混凝土的邻接面不能形成冷

混凝土电缆沟典型施工及方法.docx

典型施工方法名称:混凝土电缆沟典型施工方法 典型施工方法编号: GWGF026-2010-BD-TJ 编制单位:湖北省输变电工程公司 推荐单位:湖北省电力公司 主要完成人:李有富戴堂云魏汉渝万清华 龚俊

目次 1概述 (3) 2本典型施工方法特点 . (3) 3适用范围 . (3) 4工艺原理 . (3) 5施工工艺流程及操作要点 . (4) 5.1施工工艺流程 . (4) 5.2操作要点 . (4) 5.2.1施工准备 . (4) 5.2.2测量定位、沟槽土方开挖 . (5) 5.2.3地基验槽 . (5) 5.2.4垫层混凝土浇筑及养护 . (5) 5.2.5钢筋绑扎及底板模板安装 . (5) 5.2.6隐蔽工程质量检查验收 . (6) 5.2.7底板混凝土浇筑及养护 . (6) 5.2.8边墙模板及预埋件安装 . (7) 5.2.9隐蔽工程质量检查验收 . (8) 5.2.10边墙混凝土浇筑及养护 . (8) 5.2.11边墙模板拆除 . (8) 5.2.12混凝土压顶制作及安装(含过水槽及过梁施工) (8) 5.2.13沟底排水找坡 . (9) 5.2.14接地扁铁安装 . (9) 5.2.15电缆支架制作及安装 . (9) 5.2.16电缆沟盖板制作及安装 . (9) 5.2.17质量检查验收 . (10) 6人员组织 (10) 7材料与设备 . (11) 8质量控制 (11) 9安全措施 (12) 10 环保措施 . (13) 11 效益分析 . (14) 12 应用实例 . (15) 12.1荆门±500kV 换流站 . (15) 12.2金昌 750kV 变电站 . (15)

预应力混凝土先张法施工工艺标准

预应力混凝土先张法施工工艺标准 (QB-CNCEC J020113-2004) 1 适用范围 本工艺标准适用于一般工业与民用建筑先张法预应力砼结构工程的施工。 2 施工准备 2.1 材料 2.1.1 预应力筋:预应力筋常用的有冷扎带肋钢筋、刻痕钢丝、钢铰线、冷拉Ⅱ、Ⅲ、Ⅳ级粗钢筋等,其规格品种、数量应符合设计要求和有关国家标准,有产品合格证,出厂检验报告,并应按现行国家标准《预应力混凝土用钢铰线》GB/T5224等的规定抽取试件的力学性能检验,其质量必须符合有关标准的规定。 2.1.2 预应力筋用夹具、连接器:常用的有锥销式锚具、夹片式锚具、螺丝端杆锚具等,其品种质量应符合设计及技术规程要求。并按规定进行外观质量、硬度检验。应有出厂质量证明书和进场复试报告。 2.1.3 砼用水泥应对其品种、级别、出厂日期等进行检查,并对其强度、安定性及其他必要的性能指标进行复验。其质量必须符合国家标准的规定。 2.2 主要机具: 电动螺杆张拉机、张拉千斤顶、高压油泵、压力表、钢丝应力测力仪、卷扬机、钢板尺等。 2.3 作业条件 2.3.1 熟悉图纸,认真进行技术交底。 2.3.2 原材料已经过复试合格,台座表面已清理干净。 2.3.3 施加预应力的拉伸机已经过配 套校验并有记录。压力表已经过校验 并在校验周期内使用。张拉前试车检 查张拉机具与设备是否正常、可靠。 2.3.4 张拉的两端应有安全防护措施。 2.3.5 将预应力筋的张拉吨位与相应的压力表指针读数、钢筋计算伸长值写在牌上,并挂在明显位置处,以便操作时观察掌握。 2.3.6 砼配合比已经试验确定。 2.4 作业人员 钢筋工、木工、水泥工、架子工、测量工和机械工等,其中机械工、焊工应持证上岗,且合格证应在有效期限内。 预应力筋制作 张拉机具标定 放张和切断预应力筋 养护、拆模 支模,安设预埋件 制作试块 铺放预应力筋 张拉预应力筋 刷隔离剂 清理台座 浇注混凝土 试块试压脱模出槽试块试压 起吊堆放 非预应力筋制绑

三峡大坝水利工程技术创新

三峡大坝水利工程技术创新 大坝混凝土浇筑 三峡工程混凝土工程量巨大,总量达2800万立方米,其中大坝混凝土量达1600万立方米,高峰施工强度需要1年浇筑混凝土逾500万立方米。 如何在高强度混凝土施工中,实现混凝土浇筑的高质量,让三峡工程按期保质,甚至提前发挥其巨大的综合效益,一直是三峡工程设计、 施工与工程管理的核心问题。为此,三峡总公司组织参建各方和科研单位从混凝土原材料与配合比、 混凝土浇筑方案与配套工艺、大体积混凝土温控防裂等方面进行综合攻关,采用一系列最新技术,集成创新,成效显著。 新型的混凝土原材料与配合比:为充分利用工程本身开挖出的花岗岩基岩,三峡工程在国内率先将花岗岩破碎后用作混凝土人工骨料, 首次利用性能优良的I级粉煤灰作为混凝土掺合料,投入数百万元研究混凝土配合比,包括进一步改进高性能的外加剂, 使混凝土综合性能达到最优水平。经多家权威研究机构和总公司试验中心平行试验, 优选出的大体积混凝土配合比单位用水量仅90kg/立方米左右,达到世界先进水平。 革命性的混凝土浇筑方案:混凝土浇筑方案和配套工艺是大坝混凝土施工的关键。 经国内外多次调研、深入论证,三峡总公司决定引进国外最先进的大坝浇筑专用设备——塔带机, 确定了以塔带机为主的混凝土浇筑方案。该方案的特点是,混凝土从拌和楼生产出来后,通过皮带机将混凝土输送到塔带机上,再由塔带机直接将混凝土有序地摊铺到大坝仓面上。这种工厂化的生产方式, 相比间断式的汽车运输加起重机吊罐入仓的传统浇筑工艺,可以说是一场大坝浇筑的工艺革命(塔带机浇筑速度达200m3/h, 台月产量达5~6万m3,是门塔机的2~3倍)。但是,塔带机是上世纪八十年代才开发出来的新设备,国外并无多少成熟经验, 实际使用中,三峡工程不断创新,摸索总结出了一整套保证质量的施工工艺。主要有:克服了骨料分离的难点, 成功地用塔带机浇筑四级配混凝土;由于塔带机不宜输送砂浆,成功研究出“软着陆”替代方案; 对多层水平钢筋网、廊道、模板周围等塔带机浇筑困难的部位,总结出一整套成熟工法,保证了质量; 总结出了一整套塔带机及混凝土皮带机的安装、运行、维护操作管理办法,培养出了一批高素质的运行管理骨干, 始终使设备保持在完好状态,满足了连续高强度浇筑混凝土的需要;与国内专业厂家合作,塔带机主要零部件已实现了国产化, 保障了供应,降低了成本。 创新性的混凝土温控防裂技术:大体积混凝土温控防裂是大坝施工的又一重点与难点。 由于皮带机运送预冷混凝土时温度回升较大(夏天高温季节时,每运送150米,混凝土温度约回升1℃), 更增加了这一问题的难度。三峡工程在这个世界水电工程的老大难问题上取得了突破性进

三峡大坝(演讲稿)

Hi ,everyone, I’m glad to stand here to give you a short speech about River closure of the Three Gorges Dam . In January 8, 1997,the River closure project started formally . What’s the Three Gorges Dam ? Three Gorges Dam was Three Gorges hydropower station, also known as the Three Gorges project. This project origined from 1914 ,M r. Sun Zhongshan put forward the idea of the construction of the Three Gorges Project . Years went by, many famous persons inspected the three gorge and made policy decisions, like Chairman Mao, Premier Zhou, but until December 14, 1994, the world's largest hydropower project - the Three Gorges Dam project officially started, it is located in the middle of the Exiling gorge in Hubei province Inching City three Doo, away from the lower reaches of Gezhouba Dam water conservancy project 38 km. The Three Gorges Project will impact on the surrounding ecology, because there is a dam barrier, fish can not normally pass through the Three Gorges, their living habits and genetic and something else will change. In ancient times it was the intersection of Ba culture and Chu culture.So, the The Three Gorges will influenced a

相关文档
最新文档
