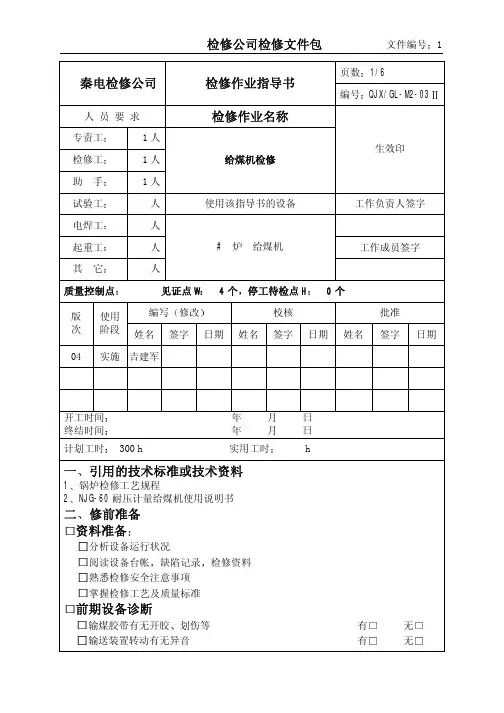

XX电厂X型X号机组X级检修作业指导书

项目名称:给煤机检修

所属专业:锅炉

批准:日期:审核:日期:编制:日期:

一、组织措施

1.施工总负责:

负责整个检修工作项目的制定,检查工作项目的实施情况,检查、考核工作中存在的违章情况,指导检修中存在的技术问题。2.技术负责:

对工作过程中的技术质量进行把关,并负责检修工艺工序的制定和修改。

3.工作负责人:

办理工作票,正确和安全的组织工作成员进行检修工作,对工作中的安全、技术和质量负直接责任。

4.工作成员:

在工作负责人的带领下,正确、安全、文明的进行检修工作,不断提高检修质量。

5.配合人员:

熟悉此项工作的质量要求,及工作中存在的危险点,在工作负责人的带领下作好配合工作。

二、技术措施

1、施工程序如下:

打开给煤机前后检修门——清理检查进出口煤阀——给煤机内部清理检查——皮带减速机、刮板减速机清理换油——上下托辊检查检修——所有轴承检查检修及更换润滑油——链条刮板检查检修——吹扫管路检查、消漏——皮带张力调整——配合热工人员进行

给煤机定度——恢复所有设备——试运

2、检修工艺及质量标准:

2.1.机体检查,机体无破损,所有焊缝严密,机体密封不漏风,机体水平,基础螺栓不松动;

2.进料、排料端门、侧门检查,进料、排料端门开启灵活,紧固螺栓螺孔丝扣完好,密封橡皮垫完好,密封不漏,侧门紧固螺栓齐全,密封橡皮垫完好,密封不漏;

2.3.观察窗清理检查,观察窗玻璃无破损无刮痕,清洁透明;

2.4.吹扫喷头检查,吹扫喷头畅通,足以清扫观察窗;

2.5.照明灯检查,照明灯密封结构完好不漏,清洁无垢;

2.6.进料口导向门和档板检查,进料口导向档板须与煤流方向平行并安装垂直,不得与胶带接触两者保护1.5mm的间隙,档板与进料口连接螺栓紧固无松动。

2.7.给料胶带检查,给料胶带表面边缘及张筋完好无损,损伤严重须更换。

2.8关闭给煤机上部的阀门并清除给料胶带上的煤;

2.9给料胶带减速机检查:

检查减速机壳体完好,无破损,原柱齿轮及蜗轮两级减速装置啮合正确,齿面无任何缺陷,摆线油泵打油正常,柱销联轴器连接完好,减速机运转不发热,无异音,更换规定牌号的润滑油后,油位保持在规定的范围内。

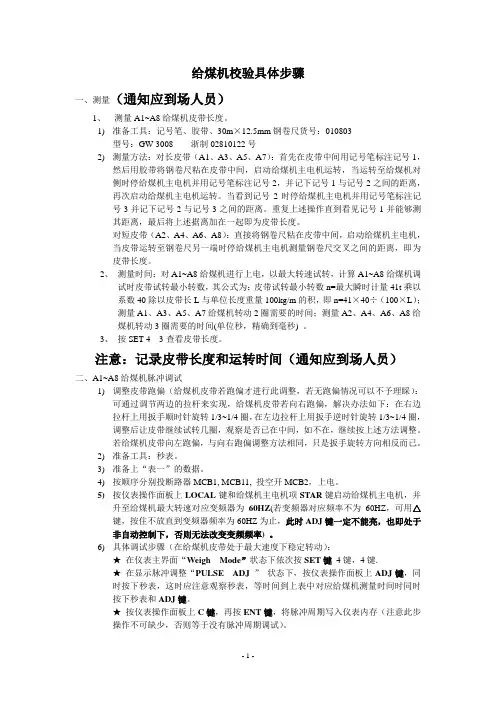

2.10皮带张力及导向调整:给煤机运行,检查张紧滚筒中心是否在指

示板刻度中心线上下波动,不符合质量表准须调整皮带张力;调整皮带张力,转动机体进料端门上的拉紧螺杆,两拉紧螺杆须等量调节,两侧交叉调节,避免损坏螺纹,调节张力,直到张力滚筒中心在指示板刻度中线上下波动。给煤机在张紧状态下运行至少一小时以消除胶带的内应力。给煤机在非运行时的导向程序:打开给煤机端门及机体内的照明灯;若胶带进行过更换,须确认张紧滚筒因垂直;调整好皮带张力;在胶带表面用粉笔划横线做标志,起动给煤机并做地速运行,仔细观察胶带运转至少5圈,检查有无凸起现象,及认为胶带导向正确;有凸起现象,则首先使胶带在驱动滚筒上导向正确,利用张紧拉杆可使胶带移动对中,调整后通过胶带低速运行5圈,和高速运转20圈检查有无凸起,直到正确为止。胶带在运行时,会在驱动滚筒上来回偏移,也应通过调整使起偏移对准驱动滚筒的中线;若在张紧滚处发现胶布凸起现象,则可将张力滚筒轴上另一侧的轴承偏心套旋转90°旋转方向视胶带跑偏方向而定,如果在胶带运转20圈后仍有凸起现象,可将张力滚筒轴上另一侧的偏心做相反的方向旋转90°,并观察胶带至少运转20圈,然后可利用偏心套上的中间孔来调整至胶带上无凸起现象为止;若对张紧滚筒处进行过导向调整,则还须重新调整,则还须重新检查驱动滚筒处的导向情况,如有必要,再须重新调节;当皮带调整完后,重调皮带张力使张力滚筒对准指示板中心,此时应确认两侧拉紧螺杆转动量应相同,否则易引起皮带再度跑偏。

给煤机在系统中运行时的导向程序:通过仔细观察胶带与滚筒两端

的距离是否相等来判断皮带是否跑偏,此时胶带以高速运动,稍有误调,胶带立即跑偏,而易导致损坏,应立回调;若进行调整,则应密切注意观察胶带动向,须仔细缓慢调整;导向调整后,再将两侧螺杆以相同的转数来调节皮带张力适当的大小。

2.11驱动链轮和张紧链轮的轴承座进行解体检修,轴承超标,油轮老化,损坏应更换。检查链轨磨损情况,磨损严重须更换;检查各节链条磨损情况,磨损严重须更换,各链环节保持灵活;减速器检修,齿轮无磨损和点蚀,啮合和正常,转动不发热,无异音。

2.12链条张力调整:由于链条的拉伸很慢,所以在正常运行下只需3-4年才调整一次,通过进料端门内的张紧螺杆来调整在驱动链轮处链的下垂直度在链轮顶圆与链条下沿之间约50mm时,则为适当张力。

2.13称重辊和称重套距托辊检查修理,检验垂直度和磨损情况,托辊表面无锈蚀和斑痕,无积存杂物,垂直度符合标准,磨损严重者须更换;托辊轴承座解体检修,轴承,油封等清洗检修更新,轴承座完好无损,轴承符合标准,油封完好,轴承润滑完好,润滑脂加油孔畅通,轴承运转灵活,间隙正确。

2.14.称重机构机械调整:放下称重校准量块,是负荷传感器加载;将两块水平校验杆放在称重托辊上胶带的两侧,校验杆的加工面与托辊表面接触;应用塞尺及调节负荷传感器上的调节螺母,是校验杆与三个托辊同时接触,依次调整托辊两边;提起校准量块,称重辊和两个跨距托辊应排在一直线,其直线度误差应在0.05mm以内保证称重精度;当给煤机称重托辊调整后,必须给给煤机重新定度。

2.15进出口煤阀检查:煤阀开合,闭合灵活,能全开、全关和任意达到规定开度,转动轴承无损坏,齿轮无磨损运行不发热,不漏油,结合面不漏粉,煤阀无机械卡死现象,手动电动切换正常。

三、安全措施

1、安全及文明施工要求

1.1进行检修工作前必须办理好工作票

1.2严格按照工作票安全措施要求施工。

1.3检修区域应用围栏或警戒线隔离,并挂标示牌。

1.4检修拆卸下设备应按事前规划号的区域整齐摆放并挂标示牌,精密设备应用塑料布进行保护,设备下必须垫橡胶板或木板。

材料;设备;备品备件;工具;废料应分类堆放不得混放,施工垃圾应及时清理。

1.5进入给煤机内部施工时不得用高压电灯或火焊工具用做为照明器具,必须用12V以下低压行灯照明,给煤机内施工外部必须有专人监护。

1.6在给煤机内施焊时,电焊线应无裸露现象,并有良好的接地保护。检修场地应无油污,破布;五头等施工垃圾,必须坚持文明施工。

1.7进入给煤机前必须经煤粉浓度检测、确认没有超标后方可进入磨煤机内部进行检修工作。

1.8给煤机检修完毕后的试运行操作,必须由运行人员根据检修工作负责人的要求进行,检修人员不准私自进行试运行的操作。

1.9高空作业必须严格执行《安规.高空作业的规定》。

1.10脚手架在使用前必须有施工负责人验收合格后方可挂牌使用。

1.11工作场所照明充足、道路畅通。

1.12检修现场必须配备消防器材。

1.13在给煤机内部进行焊接或切割工作时,壳体外必须设专人监护并设焊机二次回路的切断开关;监护人应与内部工作人员保持联系,电焊工作中断时应及时切断焊接电源。在给煤机内工作时,应设通风装置,内部温度不超过400C。

1.14给煤机检修完毕后应擦拭干净所有设备,清理所有施工所剩材料;工具和安全设施。

2、危险点预控对策表

汽轮机检修管理

汽轮机检修管理 发表时间:2017-11-07T18:05:31.033Z 来源:《电力设备》2017年第18期作者:雷东润 [导读] 摘要:汽轮机是火力发电厂三大主机的重要组成部分,借助于分析和控制汽轮机的检修要点,能够使汽轮机长期高效运行,保证汽轮机性能的优异性,对发电厂安全、经济、稳定运行产生重要影响,确保发电厂供电安全、持续、稳定。因此要求发电厂汽轮机工作人员应抓住并做好修前准备、过程控制和修后总结等工作要点,才可以修复甚至提高汽轮机性能。 (唐山冀北电力检修有限公司河北唐山 064000) 摘要:汽轮机是火力发电厂三大主机的重要组成部分,借助于分析和控制汽轮机的检修要点,能够使汽轮机长期高效运行,保证汽轮机性能的优异性,对发电厂安全、经济、稳定运行产生重要影响,确保发电厂供电安全、持续、稳定。因此要求发电厂汽轮机工作人员应抓住并做好修前准备、过程控制和修后总结等工作要点,才可以修复甚至提高汽轮机性能。 关键词:火力发电厂;汽轮机检修;要点探析 1 汽轮机检修准备 1.1修前数据采集。汽轮机检修前需要收集汽轮机启停机及正常运行中的振动、温度、真空、效率等参数,并与历次检修数据对比分析,得出缺陷内容、性质、发展趋势等,还需要收集正常运行中处理完和未处理完的缺陷、故障率高的缺陷等,并查看、整理保养记录,最后经综合整理、分析后依此制定检修项目。汽轮机运行的信息量非常大,检修前的数据收集、分析、整理工作量大,需要负责人更加认真、负责、细致和严谨。 1.2检修项目制定。汽轮机检修项目分为两类,一类是标准项目,另一类是特殊项目。负责人应根据对汽轮机修前数据的采集和分析及相关检修导则制定出标准项目,如金属监督、调速系统清理、轴承检查调整等。根据政策、市场环境、特殊缺陷等制定改造等特殊项目,如通流部分改造、真空系统改造等。 1.3检修工期制定。根据检修项目及相关检修导则,制定出合理的检修工期。合理的检修工期能使整个检修过程紧张有序,并按时完成全部检修项目。如果工期不足会引起漏项、检修质量下降、不安全事件频出等;而工期过长会增加生产、检修、保养成本,同样可能会引起检修质量下降、不安全事件频出等。 1.4备品备件准备。汽轮机检修项目一经确定,项目负责人就需要立即开展备品备件的准备工作。备品备件准备时,要对检修项目逐条确认,查找图纸、台账等,列出检修可能需要的备件。再根据检修设备必须更换和可能更换的备件和安装数量及库存量来制定需提交的备件采购计划。备件计划需做到规格准确、数量合理。 1.5专用工具准备。汽轮机检修项目一经确定,项目负责人就需要在准备备品备件的同时开展专用工具的准备工作。项目负责人要对检修项目逐条排查确认,查找图纸、核对库存,将检修所需专用工具物品、数量准备齐全,还需对专用工具的使用性能进行确认和修复,以保证检修工作能顺利开展。 1.6检修文件准备。检修文件的准备包括检修作业文件包、作业指导书、检修工艺卡、技改方案及外委项目的技术协议等。内容包括了对检修人员的作业指导、施工方案、试验方法、验收标准、施工工期、质量保证与考核等。确保检修保质、保量、有序地顺利完成。 2 汽轮机检修中油系统的常见故障 根据多年的汽轮机故障处理经验以及众多汽轮机研究成果发现,当前在我国的汽轮机的油系统中普遍存在的故障主要有EH油系统故障和DEH油系统故障。 2.1汽轮机的EH油系统故障。EH油系统故障作为汽轮机的油系统中较为常见的故障类型,在实际工作中经常出现,包括EH油系统的油动机开调门失效、EH油系统油箱的油压及油位下降和油温超出正常范围。导致EH油系统这些故障产生的原因,主要包括复阀堵死或卡涩、AST系统带电的不正常、DEH控制系统故障、油箱进油阀故障、溢油阀卡死、油加热器故障以及EH油系统冷却水系统故障等。 2.2汽轮机的DEH油系统故障。该故障也是汽轮机的油系统故障中最常见的类型之一,其故障类型通常包括DEH油系统的AST电磁阀与隔膜阀关闭故障、EH油系统油箱油温或者油位低于正常运行值以及DEH油系统储能器故障等。导致这些故障产生的原因主要有OPC电磁阀没有送电或没有关严、EH油箱油阀或冷却水系统出现故障等。 3 汽轮机检修过程控制 3.1安全管理。安全包括人身安全和设备安全,安全是所有工作的基础,必须始终坚持“安全第一,预防为主”的原则。检修开工前应制定完善的组织机构,成立安全监察组,各级人员要既管生产又管安全,层层签订安全责任状。施工前做好施工人员三级安全教育,把好安全第一关。施工时做好班前班后安全、技术教育和交底,把安全落实到每一个人和每一项工作中去。严格把好两票关,严禁无票工作,从技术上提供安全基本保障。严格质量验收,把好设备安全关。 3.2项目控制。将项目书中每一个项目指定负责的小组,按照计划完成每一项检修任务。在检修过程中,可通过协调会、专题会等形式及时对现场出现的问题进行协调和解决;根据检修情况及时调整、增加和取消项目;并定期对项目进行“回头看”,防止出现漏项、错项等。 3.3工期控制。因汽轮机全面检修项目多、工期长、人员复杂,容易引起工期失控。因此需对小组长的选定、小组人员的分配、小组工作内容的分配进行合理安排。项目进度节点也要严格控制,重要设备节点按倒推工期原则制定必须完成的节点并严格控制。行车及专用工具也提前规划、合理安排和协调,提高行车及工具利用率。工期的控制最常用也最简单的方法是通过进度图进行检查与控制。 3.4质量控制。为使检修达到既定目标、恢复或提高设备性能,应严格按规程、导则、图纸、说明书、作业指导文件等进行施工。验收时按火力发电厂相关规定进行三级验收,不可流以形式或走过场,验收人员应亲自进行检查与测量,对重要数据应进行多次测量防止出现错误。 3.5设备试运。设备试运是设备检修后的最后一道冷态质量验收,是保证机组检修后一次启动成功的关键。应严格按火力发电厂试运规定填写试运单进行试运,以便及时发现问题并处理。 4 汽轮机油系统故障检修对策 油系统的正常运行是保证汽轮机正常运行的首要之重。因此,必须保证油系统的安全运行时间,最大限度的降低其故障率。根据统计油系统的故障情况,可以从以下几个方面入手:

换热站操作规程

换热站操作规程

换热站操作规程 一、运行前的检查 1、确认换热器、水泵、软化器、真空脱气机、自动过滤器(水医生)、配电系统经过检修,存在隐患得到整改,设备处于完好状态,水泵转向正确。 2、检查换热站内管道、阀门、仪器仪表等安装可靠,连接部位无漏水等现象。检查安全阀、压力表等经过校验。所有手动、电动阀门开关灵活。 3、检查各设备地脚螺栓有无松动,水泵对轮防护罩安全牢固,并对水泵进行手动盘车,确保转动灵活。 4、检查水处理设备的出水水质,确认水质合格,且水箱水位在3/4处。 5、打开集水缸、分水缸进出水阀门。 6、检查换热器各夹紧螺母有无松动现象,同时关闭换热器 一、二次侧进、出口阀门。 7、打开真空脱气机、自动过滤器等进出口阀门。关闭水泵进出口阀门。 8、确认各电机电源已送上,各设备接地线牢固。 9、上岗人员经培训合格持证上岗并配备到位。换热站内各标示齐全,各项运行记录本准备到位。 二、注水

1、检查阀门开关情况:打开过滤器(水医生)进出口阀门,打开供回集水器进出口阀门,打开交换器(冷水)进出口阀门,打开进补水泵管道阀门。其余阀门处于关闭状态。 2、开始注水 注水启动顺序:开启软化器---启动补水泵---启动循环泵 (0.15MP)---手动操作水医生(每1小时手动排污一次) 3、注水中检查 1、检查所有密封面、法兰连接处及所有焊缝处有无渗漏等现象。 2、检查运行设备电机温升是否正常。 3、检查运转设备有无震动现象。 4、检查软化系统水质是否合格、出水量是否满足要求,保证水箱水位不低于安全水位线。 5、检查供电系统是否正常,指示灯能否正确指示,各电器元件、接线有无过热等现象。 6、检查供回水压力是否能稳压。 7、检查电脑监控显示内容是否正常。 三、供暖系统运行 一、设备的启动 一)换热器的启动 1、打开换热器二次侧进出水阀门。 2、待二次网循环正常后,方可打开一次侧进出水阀门。

提升机检修安全操作规程标准范本

操作规程编号:LX-FS-A82401 提升机检修安全操作规程标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

提升机检修安全操作规程标准范本 使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 1、检修提升机,必须确认逆止器工作可靠,斗提内无存料,防止料斗落下伤人。 2、在拆除料斗时,必须在斗提顶部用卷扬机或手拉葫芦牵引料斗,随拆除随落料斗,防止逆子器失斗提下落发生意外。 3、在全部更换新料斗时,利用两台卷扬机牵引斗提,一台水平牵引,一台在提升机顶部垂直牵引斗提,随安装随往上牵引料斗。牵引斗提时,牵引钢丝绳两侧禁止站人,拨正作业人员必须站在提升机侧面,防止钢丝绳断和滑轮脱落发生意外。 4、拆卸逆止器前,必须卸净料斗内物料。拆卸

汽轮机检修措施

汽轮机检修措施 1.关闭汽轮机主蒸汽进汽管电动隔离门,断开电动头电源开关,并在操作把手(按钮)上设置“禁止合闸,有人工作”警告牌。 2.关闭汽轮机主蒸汽进汽管电动主汽门,断开电动头电源开关,并在操作把手(按钮)上设置“禁止合闸,有人工作”警告牌。 3.关闭汽轮机主蒸汽进汽管自动主汽门,断开电磁阀电源开关,并在操作把手(按钮)上设置“禁止合闸,有人工作”警告牌。 4.关闭汽轮机主蒸汽进汽管电动主汽门旁路一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 5.打开汽轮机主蒸汽进汽管电动隔离门后母管排气一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 6.打开汽轮机主蒸汽进汽管电动隔离门后母管疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 7.打开汽轮机主蒸汽进汽管电动隔离门后母管疏水检查手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 8.打开汽轮机主蒸汽进汽管电动主汽门前疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 9.打开汽轮机主蒸汽进汽管自动主汽门前疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 10.打开汽轮机主蒸汽左右两侧导气管疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 11.打开汽轮机汽缸本体疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 12.打开汽轮机前后轴封疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 13.关闭汽轮机主蒸汽至汽封加热器抽汽器一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 14.关闭汽轮机汽封回汽至汽封加热器手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 15.关闭汽轮机汽封加热器凝结水进水手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 16.关闭汽轮机汽封加热器凝结水出水手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 17.关闭汽轮机汽封加热器凝结水旁路手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 18.打开汽轮机汽封加热器凝结水排空汽一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 19.打开汽轮机汽封加热器疏水一二次手动门,并在手轮上挂“禁止操作,有人工作”警告牌。 20.停止汽轮机运行,断开盘车装置电机电源开关,并在操作把手(按钮)上设置“禁止合闸,有人工作”警告牌。 21.停止高压电动油泵运行,断开电机电源开关,并在操作把手(按钮)上设置“禁止合闸,有人工作”警告牌。

磨煤机检修作业指导书

XX电厂X型X号机组X级检修作业指导书 项目名称:磨煤机检修 所属专业:锅炉

批准:日期:审核:日期:编制:日期:

一、组织措施 1.施工总负责: 负责整个检修工作项目的制定,检查工作项目的实施情况,检查、考核工作中存在的违章情况,指导检修中存在的技术问题。2.技术负责: 对工作过程中的技术质量进行把关,并负责检修工艺工序的制定和修改。 3.工作负责人: 办理工作票,正确和安全的组织工作成员进行检修工作,对工作中的安全、技术和质量负直接责任。 4.工作成员: 在工作负责人的带领下,正确、安全、文明的进行检修工作,不断提高检修质量。 5.配合人员: 熟悉此项工作的质量要求,及工作中存在的危险点,在工作负责人的带领下作好配合工作。 二、技术措施 1、磨煤机检修程序: 打开人孔门通风---磨煤机内部清理---磨煤机稀油站清理消除漏点---冷却水系统检查消除渗漏点---磨煤机内部检查消缺---易损易磨件检查测量机更换---关键间隙检查调整---热风入口法兰焊接、滤网加固---热风速断门气缸座位移---出口折向门螺栓紧固并加保护套---

石子煤气动闸板门更换---三级验收---试运准备---试运。 2、石子煤检修程序: 清理磨煤机石子煤室—启动石子煤系统输送石子煤—清理石子煤斗和石子煤输送机—石子煤斗气动闸阀检修—输送机检查检修—石子煤皮带机检查检修—输送机振幅调整—皮带机调整。 3、检修方法及质量标准: 3.1磨煤机油站清理消漏:油站漏点的检查必须在稀油站运行状态下进行检查,作好全部漏点的记录。根据记录逐一消除漏点,处理漏点时检修人员必须先将漏点接头清洗干净,然后在接头处加密封胶和生料带进行处理。经处理后的渗漏点不得有重复渗漏的现象。3.2磨煤机冷却水系统检查消缺:检查冷却水进出口阀门是否有内漏现象、检查所有接点是否有渗漏点。阀门有内漏现象时必须解体检修,接点有渗漏点时,必须更换密封垫。检查冷却水系统应方向正确、水量充足。 3.3磨煤机内部检查:检查倒锥体、分离器内瓷片是否有掉落现象,如有必须进行填补处理,填补时应对填补部位进行彻底的清理。检查磨辊、衬板、出口阀体、折向门的磨损情况:磨辊的磨损量应不大于龟裂层的2/3,衬板磨损量不大于25mm。检查出口阀体的磨损量不大于总厚度的2/3,折向门挡板的磨损量不大于原厚度1/3,连接螺栓不得由螺母磨坏现象,石子煤刮板的磨损量不得大于30mm。以上部件如有磨损超标现象必须更换。 3.4磨煤机关键间隙的调整要求:

换热器作业指导书23页word

一、换热器检修流程 二、换热器检修方案 工机具一览表 消耗材料一览表 三、换热器检修规程 一、换热器检修流程 1.目的与适用范围 保证设备的检修质量达到规范要求,保证设备检修过程的安全、可靠。 本作业指导书适用于化工企业中设计压力不大于 6.4Mpa,设计温度大于-20℃,小于520℃的壳式换热器的维护和检修。 根据检修周期一般可分为中修与大修,具体检修内容一般由甲方根据实际情况来决定。 2.引用标准及编制依据 《设备维护检修规程之换热器维护检修规程》 HG25004-91 3.工作内容及操作流程 4.操作程序及技术要求 4.1 施工准备

4.1.1 主要工机具准备:准备好施工用工机具,检验合格,并运到施工现场。 4.1.2 技术交底:技术人员应对检修人员进行全面的施工技术交底。 4.1.3 应在工艺处理完毕,并由业主出具设备开工单后方可进行施工。 4.2 管壳式换热器检修 4.2.1 解体 a) 拆封头:拆封头时应注意避免将密封面损伤。 b) 抽芯:用手动葫芦或卷扬机缓慢的将管束从壳体中抽出,在抽芯过程中要注意 不能损坏换热管。 4.2.2 对换热器的清理 a) 密封面的清理、研磨:将旧垫片取下后,用砂纸或非金属硬片之类的工具将铁 锈及其他污物清除干净,特别要注意将密封沟槽内的残留密封胶去除干净,不得在密封面留下任何划痕,必要时可用研磨沙进行研磨。 b) 清扫壳程和管程积存的污垢。 c) 常见的清理方法 ●机械除垢法:利用各种铲削刷等工具清理,并用压缩空气、高压水和蒸汽等 配合清理,当结垢较严重或全部堵死时,可用管式冲水钻(捅管机)冲洗。 ●冲洗法:利用高压水泵打出的水通过调节阀,再经过高压软管通至手枪试喷 射枪进行喷射清理污垢,若在水中混入石英砂效果更好。 ●化学除垢法:可根剧结垢物的化学成份采用酸洗或碱洗,采用化学清洗时必 须加入缓蚀剂或用清水冲洗以防止腐蚀设备。 4.2.3 检查与维修 4.2.3.1封头、壳体检查与维修

汽轮机轴瓦检修作业文件包

600MW发电机组 #x机组#1#2轴瓦大修作业文件包 批准: 审定: 审核: 编写: XXXX公司XX发电分公司 2011年10月

XXXXXX分公司#x机组#1#2轴瓦 大修作业文件包 版次:3 目录 序号内容页码 1 前言 2 2 概述 3 3 检修文件包附件目录 4 4 修前设备状态检查与诊断 5 5 工作所需工作人员计划 6 6 工作所需备品配件准备 6 7 工作所需消耗性材料准备 6 8 检修所需工器具准备7 9 检修所需测量用具准备7 10 检修所需试验器具及电动工器具准备7 11 检修所需参考图纸资料8 12 反事故技术措施计划9 13 质量检验验收及技术监督计划10 14 安全风险分析以及预防措施 11 15 检修程序12-13 16 设备品质再鉴定单14 17 检修报告 15-16 18 检修情况说明17 19 更换备品配件统计18 20 消耗材料统计18 21 检修实际所用工时19 22 检修记录清单20 23 检修记录21-22 24 检修文件包附件23-26

XXXXXX分公司#x机组#1#2轴瓦 大修作业文件包 版次:3前言 为认真贯彻执行《发电企业设备检修导则》、《中国XX集团公司燃煤机组检修管理办法(A版)》,落实“预防为主,计划检修”的方针,强化检修过程控制,实现检修作业标准化、规范化、程序化、高效化的要求,以全面提升检修管理水平,特制定本检修作业文件包。1. 编制说明: 1.1 本检修作业文件包包括了“前言、概述、检修资源准备、质量检验验收及技术监督计划、安全风险分析与预防措施、检修工序及质量要求、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告”等内容,为检修实现全过程规范化管理提供支持材料。 1.2本检修作业文件包适用于600MW机组#X机主机#1#2轴瓦的标准大修及类似于大修性质的抢修。 1.3 本检修作业文件包的消耗材料计划根据《发电设备标准大修材料消耗》并结合设备修前状态诊断编制。 1.4 本检修作业文件包的危险点分析以及防范措施根据《电业安全工作规程》、《现场安全规程》、《火力发电厂危险点分析及预控措施》,并结合现场实际情况编制而成。 1.5 本检修作业文件包的设备检修工序及质检点、技术监督设置参考《发电机组大修标准项目和验收质量标准600MW机组汽机专业》,并结合中国XX集团公司部分企业相关资料编制而成。 1.6 本检修作业文件包需经生产技术部审核,总工程师(生产副总经理)批准后方可使用。2.编制目的: 2.1有利于检修项目管理,规范检修作业行为,便于检修管理全过程控制,确保#1#2轴瓦修后符合质量要求。 2.2有利于检修方执行,提供完善、标准、规范的检修作业程序。 2.3有利于检修资料归档。 3.确保目标: 3.1 确保#1#2轴瓦检修全过程无不安全因素发生。 3.2 确保#1#2轴瓦检修项目的验收率、合格率为100%,质量评价为“优秀”。 3.3 实现#1#2轴瓦修后试运合格,达到修后运行100天无故障。 3.4 确保#1#2轴瓦修后技术参数达到目标值。 4. #1#2轴瓦结构概述: #1#2轴瓦主要作用是支撑主机高中压转子,它是由轴承壳体、上半瓦块(2块)、下半瓦块(2块)、油封环、油封环体及球面垫块等部件构成.

磨煤机大检修作业指导书

阜康能源热电厂检修车间磨煤机大修检修作业指导书

1 目的 (1) 2适用范围 (1) 3作业条件 (1) 4风险分析/危害辨识 (1) 5安全措施 (1) 6技术措施 (2) 7环境保护措施 (2) 8备件和工具 (2) 9工艺流程 (4) 10检修要求 (5) 11碾磨件及内部零部件拆卸与安装 (9) 12内部部件的维修 (11) 13质量验收记录 (17) 14备品备件检验记录 (25) 15完工报告单 (26)

检修作业指导书 1目的 1.1 保证ZGM65C磨煤机大检修符合检修工艺质量要求、文明生产管理要求。 1.2 为所有参加本项目的工作人员,质检人员确定必须遵循的质量保证程序。 2适用范围 适用于新疆中泰大检修工作? 3作业条件 3.1 磨煤机停止运行,切断主传动电动机电源,办理检修工作票。 3.2 润滑油泵停止运行,加载油泵停止运行,并切断其工作电源。 3.3 给煤机停止运行,并切断工作电源。 3.4 关闭磨煤机密封风门和冷、热风关断门。 3.5 施工机具、特殊工种人员、设备、材料、计量器具已就位。 3.6 施工用脚手架、照明用灯已全部到位。 3.7 现场照明、用电及消防设施能满足夜间施工需要。 3.8 吊装用的机具已按要求布置、过轨吊负荷试验合格,具备使用条件。 3.9 参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。 3.10 参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。 3.11 开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。 4风险分析/危害辨识 4.1参加检修的人员进行安全教育和技术培训,达到上岗条件。 4.2磨煤机停止运行,油系统停止运行,并切断电机电源。 4.3作业组成员的着装要符合工作要求。 4.4检查行车、手拉葫芦、钢丝绳、卸扣等起吊设备符合安规要求。 4.5搭高平台等高空作业使用验收合格的脚手架。 4.6照明和拆装螺栓使用电动工器具,使用前检查电动工器具符合安规要求。 4.7工作前有明确的交底工作,工作中成员间相互提醒,协调工作。 5安全措施 5.1严格遵守《电业安全工作规程》及分场安全工作管理规定,明确工作人员安全责任制。5.2对检修现场严格执行工作票制 度,工作负责人要检查安全措施是否全面、可靠。 5.3在大修开始前要对使用的安全用具和工具进行检查,不符合要求的禁止使用。 5.4检修磨煤机周围设围栏。 5.5搭设的脚手架牢固可靠。 5.6现场照明充足,移动行灯电压不超过36V。 5.7禁止与检修无关人员进入现场。 5.8工作人员每天开始工作之前进行危险点分析预控,落实安全措施。 5.9临时工必须在职工的指导下工作,不得独立但任一项工作。 5.10高空作业必须系安全带,严禁高空落物。 5.11过轨吊开工前必须作可靠性检查及做静载荷试验。 5.12使用电焊时须将物件上积粉清理干净,以防造成火灾。 5.13每天由班长和工作负责人组织工作前安全交底,工作后安全总结。

板式换热器操作规程及检修操作规程、板式换热器的日常维护与检修步骤(已完成-差二次网补水泵技术参数)

板式换热器操作规程及检修操作规程、板式换热器的日常维护与检修步骤(已完成-差二次网补水泵技术参数)

板式换热器安全操作规程 一、换热器的型号和技术参数 换热器型号和辅助设备技术参数:水-水换热2台,其型号:BR1.5BW-1.6-188-E-1板式水-水换热器;二次网供暖循环泵五台,其中2台KDBR300-80便拆式离心泵:其技术参数,额定流量720m 3/h,扬程80m,转速1480r/min,配用电机功率250KW,型号Y2-355M-4,电压380V,额定工作电流443A,效率95.2%,频率50Hz,功率因素0.9,转速1490r/min,连续工作制S1,防护等级IP55,绝缘等级F,水泵总成自重1720Kg;3台立式管道泵,其型号为KDBR200-80/A,流量374m3/h,扬程70m,转速1450r/min,配用电机型号Y2-315S-4,功率110KW,额定电压380V,额定电流200A,效率95.4%,功率因数0.88,转速1485r/min,防护等级IP54,绝缘等级F,工作制S1。 换热器的作用是通过一次网的高温热水经过板式换热器加热二次网循环水,主要是露天区域生产、生活、办公场所系统内的水。 二、细则 1.努力学习安全操作知识,严格遵守各项规章制度。 2.认真执行交接班制度,接班前必须认真检查本岗位的设备及安全设施是否齐全、完好。 3.认真监盘、精心操作,严格执行工艺纪律,记录清晰、详实、整洁,字体一律采用仿宋字体。 4.按时认真巡检,发现缺陷及时处理,并做好记录。保持作业场所清

五、岗位操作程序 (1)开车前的检查工作 a.检查板换各夹紧螺栓有无松动,如有松动应均匀拧紧到要求的尺寸(0.6MP为4×n mm,n为换热片片数),拧紧时应保证两压紧板平行。 b.检查各机脚螺栓有无松动,法兰连接是否紧密。 c.检查泵盘车是否灵活,有无异常声响。对轮防护罩是否安全牢固。 d.确认电机电源已送上,接地线须牢固。 e.机组启动前各阀门均处于关闭状态。 (2)开车前的准备工作 a.与板换相连的热源、室外热网、采暖设备必须经施工安装验收合格后,现场整理清洁。 b.管道吹扫、冲洗、打压、试漏及调试工作结束。各辅助工程、安全设施、标识准备到位,运转设备具备启动条件。确认工况符合设计要求(参考铭牌参数,确认系统压力不能超过名牌标注的设计压力和设计温度) c.上岗人员经培训合格持证上岗并配备到位。 d.系统充水(软化水)。 e.向系统注水,投水系统。开启软水器入口门,缓慢开启软水器出口门向软水箱注水,把水位控制在水位计3/4位置。 f.开启补水泵入口门,启动补水泵,缓慢开启补水泵出口门向循环管

提升机和螺旋输送机操作维护规程示范文本

提升机和螺旋输送机操作维护规程示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

提升机和螺旋输送机操作维护规程示范 文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1 、操作者熟悉本机的性能和结构,经考试合格后进 行操作。 2 、开动设备前应按润滑规定加油,并检查各部有无 异常现象。 3 、开动前,料斗中不准装加物料,必须在空转正常 无误后方可均匀填装物料。 4 、所装运的物料中不得有铁丝、铁条等夹杂物。 5 、经常检查进、出料口,不准有堵塞现象,严禁在 开动时将头、手伸入仓内,或用铁棍清理堵塞物料。 6 、工作中必须经常检查各部运转和润滑情况,如有 异常立即停车检修。

7 、在机械化系统中,本设备的正常开、停车由控制室操纵,如遇异常情况可用开关停车。 8 、工作完毕后,料斗内不得留有物料,切断电源后要清理进出料口,清扫设备和工作场地。 9 、提升机和螺旋机与工艺机配套必须按逆流程开机和顺流程停机的程序进行操作,以免闷车造成事故。 10、停机检修时必须切断电源并在控制柜上挂“检修标志牌”,方可进行,检修后要仔细检查现场,确认机体内无遗留工具,剩余材料后方可封盖。 11、传动部位的安全防护设施必须牢固可靠。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

板式换热器维护维修规程

板式换热器维护检修规程 二○○七

目录 1 总则 (101) 2完好标准 (101) 3换热器的维护 (102) 3.1 维护 (102) 3.2 常见故障和处理方法 (104) 4 换热器的修理 (105) 4.1检修周期及内容 (105) 4.2 检修方法及质量标准 (106) 5 试车与验收 (112) 6 维护检修的安全注意事项 (112) 100

101 1 总则 1.1 适用范围 根据兰州石油化工机器总厂板式换热器厂提供的《可拆卸板式换热器使用说明书》及 其它有关资料,编制本规程。 本规程适用于钢制可拆卸板式换热器的维护检修;钎焊板式冷却器的一般不予检修。 本规程与国家或上级有关部门的规定相抵触时,应遵循国家和上级有关部门的规定。从国外引进的板式换热器,还应遵循原设计所采用的规范和标准中的有关规定。 1.2 结构简述 板式换热器(如图1)主要由板片、密封垫片、固定封头、活动封头(头盖)、夹紧螺栓、挂架等零、部件组成;一束独立的换热板片(各种波纹形)悬挂在容易滑动的挂架上,按一定间隔通过密封垫片密封,用螺栓紧固封头和活动封头;换热板片四周角上的孔构成了连续的通道,介质从入口进入通道并被分配到换热板片之间的流道内,每张板 片都有密封垫片,板与板之间的位置是交替放置,两种流体分别进入各自通道,由板片隔开;被热交换的两种介质均在两板片之间,形成一薄的流束;一般情况下两种介质在通道内逆流流动,热介质将热能传递给板片,板片又将热能传递给另一侧的冷介质,从而达到热交换的目的。换热板片是用能够进行冷冲压的金属材料冲压而成。换热板片为冲压有波纹槽的金属薄板,以增加换热板片面积和刚性,可以承受介质的压力;同时使介质流体在低速下形成湍流。 1.3 设备性能 国产可拆卸板式换热器用于化学水处理和液氯处理;从国外引进的钎焊板式冷却器,用于真空泵工作液的冷却。 2 完好标准 2.1 零、部件 2.1.1 换热器的零、部件及附件完整齐全。 2.1.2 仪表、计量器具和各种安全装置齐全,完整,灵敏,准确。

提升机安全技术操作维护规程(2021新版)

提升机安全技术操作维护规程 (2021新版) The safety operation procedure is a very detailed operation description of the work content in the form of work flow, and each action is described in words. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:YK-AQ-0399

提升机安全技术操作维护规程(2021新版) 一、工作前 1、检查提升机、机械、电器、升降后、拉索等是否完好,处于正常状态。 2、在提升机工作前,升降台应在地面位置和静止状态。 3、判别装载的货物重量有否超重(限载800以下)。 4、检查工位器具及运输车位置,有否放妥、牢固、平衡,避免提升中倾斜、倾倒。 二、工作中 6、操作者站在提升机处面,打开提升机货物进出门。 7、将货物推(送)进升降台上(严禁人体进入升降台、提升机内),检查货物位置有否倾斜,货物有否与提升机内壁接触或被铁丝卡住。确认产品(货物)已放妥后,关上货物进出门。

8、操作者按开启开关,然后按上升开关无问题后,再直升至二楼出口相平(自动停止)。 9、打开提升机二楼的货物进出门,拉出货物(严禁人体进入升降台、提升机内),并关妥货物进出门。 10、货物从楼上下降,按上述“工作中”第“2”条放妥货物,关妥门,检查升降台下确实无人或障碍物后,按下降开关直至地平面(自动停止),打开货物进出门,拉出货物(严禁人体进入升降台、提升机内)。 三、工作后 11、确认关妥货物进出门。 12、确认升降台下无人后,再将升降台降至地平面(货物下降此条不适用)。 13、定期加油检查电器、机械、传动机构。 XXX图文设计 本文档文字均可以自由修改

磨煤机检修维护

欢迎阅读磨煤机维护、检修说明 1 维护、检修注意事项 1.1事故预防说明 在磨煤机进行操作、检查及修理工作时,应遵守相应安全规则。不允许将何安全保护装置和电气联锁装置、防爆装置等随意切断,使其完全或部分失去作用。对磨煤机进行维修时,必须注意 a. b. c. d. e. 具。 a. b. c. d. e. f. g. h.各处耐火纤维密封绳、密封垫圈 i.减速机、磨辊、高压油泵站用油,磨辊油封处、分离器顶部装置用润滑油脂等 j.配套设备所需备件见各使用说明中介绍,其它非易损件,用户可根据情况配备,以备意外事故时更换 1.3操作注意事项 a.辊套、衬板不能接触火焰、电焊,其本身温度不能升降过快。磨煤机内部降温只能自然冷却,任何加速磨煤机内部降温的措施如用水,冷风吹都绝不允许。辊套、衬板的温升要求见磨辊拆装说明。

b.为了便于安装和将来拆卸,所有螺栓、螺钉的螺纹处都必须抹二硫化钼。尤其是重要部件,拧入时不能别劲,严防螺纹损坏。 c.进行焊接作业时应采取等电位保护措施,防止磨辊、减速机、油缸、关节轴承等关键部件因通过电流而损坏。 2停机时的保养与维护内容 2.1 概述 为获得磨煤机良好的使用,必须根据运行计划使磨煤机有一定的停歇时间,并且要根据运行 我们 重新 2.2.4.2 新油的注入 应按下列步骤为磨辊注油: (1)打开磨煤机机壳上的检查门 (2)打开辊架背侧保护罩的罩盖 (3)拆下磨辊轴端测温元件 (4)将新油加温至50℃左右(根据润滑油供应商的建议),以提高油的流动性 (5)采用适当的工具(如漏斗或手摇泵)将新油从磨煤机外面通过检查门注入辊轴的螺孔中,

润滑油冷却器检修作业指导书

目次 1 目的 (1) 2 适用范围 (1) 3 作业条件 (1) 4 风险分析/危害辨识 (1) 4.1 检修总体危害辨识 (1) 4.2 解体阶段的风险分析 (1) 4.3 检修阶段的风险分析 (1) 4.4 文明施工作业措施 (1) 5 组织及人员分工 (1) 5.1 组织措施 (1) 5.2 用工人员组织 (1) 6 准备措施 (2) 7 工具、材料和备件明细 (2) 8 检修工序、工艺 (2) 9 检修质量验收卡 (5) 10 备品备件检验记录 (6) 11 试运记录 (7) 12 完工报告单 (8) 13检修人员经验反馈(由检修负责人填写) (9)

润滑油冷却器检修作业指导书 1 目的 1.1 保证润滑油冷却器检修符合检修工艺质量要求、文明生产管理要求。 1.2 为所有参加本项目的工作人员,质检人员确定必须遵循的质量保证程序。 2 适用范围 适用于京桥热电发电有限责任公司#3机2台润滑油冷却器检修工作。 3 作业条件 3.1办理检修工作票。 3.2作业组成员了解检修前润滑油冷却器的缺陷。 3.3作业组成员了解润滑油冷却器的运行状态及小时数。 3.4清点所有专用工具齐全,检查合适,试验可靠。 3.5参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。 3.6参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。 3.7准备好检修用的各易损件及材料。 3.8开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。 4 风险分析/危害辨识 4.1 检修总体危害辨识 4.1.1参加检修的人员进行安全教育和技术培训,达到上岗条件。 4.1.2润滑油冷却器与所有系统完全解列,内部无压力。 4.1.3严禁携带工具以外的其它物品(如金属性物品或锋利物品)。 4.1.4作业组成员的着装要符合工作要求。 4.1.5所带的常用工具、量具应认真清点,绝不许遗落在设备内。 4.1.6作业过程作业组长要进行安全交底,做好危险预想。 4.2 解体阶段的风险分析 4.2.1严格执行《电业安全工作规程》。 4.2.2起吊搬运小心谨慎,以免损坏设备。 4.2.3拆下的零部件应整齐地放在工作胶皮上,不准与地面直接接触,并用塑料布或再生布盖好。 4.3 检修阶段的风险分析 4.3.1每天开工前工作负责人向工作班成员及临时工交代安全注意事项,工作结束后,总结当天的安全工作情况。 4.4 文明施工作业措施 4.4.1 严格按《检修工序、工艺及质量标准》和《检修质量验收卡》开展工作。 4.4.1所有工作必须坚持“四不开工、五不结束”。 4.4.1现场和工具柜工具、零部件放置有序,润滑油冷却器拆下的零部件必须用塑料布包好并作好记号以便回装。 5 组织及人员分工 5.1 组织措施 5.1.1 在整体检修的过程中,设工作负责人一名,各作业人员必须听从工作负责人统一指挥; 5.1.2 小组成员,按分工明确,各负其责,不得随意离开检修现场; 5.1.3 所有在场的工作人员必须保持良好的精神状态; 5.1.4 在回装过程中,工作负责人必须在场监护; 5.1.5 所有的组织措施、安全措施、技术措施准备就绪后方可进行工作。 5.2 用工人员组织 在润滑油冷却器检修的整个过程中,要求所有作业人员要高度重视,精力要高度集中,不得出现一

干熄焦提升机操作维护规程教学内容

干熄焦提升机操作、维护、检修规程 一提升机操作规程 1设备概述及技术性能 1.1 提升机概述 提升机是把需要干熄的红焦运送到干熄槽的专用设备。它的主要用途是将运送至提升机卷塔下装满红焦的焦罐提升到塔顶,并沿设置在干熄槽上方的轨道行走,将红焦罐运到设定的干熄槽装入料斗上方,再将红焦罐缓慢卷下座在该料斗上,焦罐底部闸门自动打开,将红焦装入干熄槽内,装焦完成后,再将空焦罐卷起,走行到提升机卷塔将空焦罐卷下送回到运载车上送去接焦。 1.2 提升机技术参数 工作电源:AC380V,3Ph,50Hz。 额定起重量:58t(焦罐35 t,焦碳23t,不含焦罐盖及吊具) 额定荷重(不含焦罐盖及吊具):~60t 提升荷重:~84t 焦罐提升高度:~34.825m 提升高度:约35.025m 起升速度:高速30m/min 中速10m/min 低速4m/min 单电机提升速度高速15m/min, 中速10m/min 低速4m/min 走行速度:高速40m/min 低速 3.5m/min 单电机走行速度高速20m/min 低速4m/min 提升及走行调速方式:VVVF 运行精度: 提升停止精度:±45mm 走行停止精度:±20mm 轨距:13200mm/12000 走行距离(单程):14000mm 工作循环时间:≤7 min. 说明:包括将空罐下放到运罐车后等待电机车移位换罐约60s,将满焦罐放到干熄炉上方,打开罐底后等待卸料约25s。 走行轨道:QU100 车轮轮压:≤39t 电机功率: 提升电机功率:2×335 KW(AC 380V) 走行电机功率:2×37 KW(AC 380V) 噪音:≤85dB(机旁1m处) 工作制度: 年工作日:345天 每天工作小时:21小时(每7分钟内完成一个工作循环).

汽轮机检修作业指导书

#2机大修作业指导书 一、工作准备: □在检修作业现场地面铺好胶皮,做好作业区的物理隔离。 □开工前组织工作成员学习作业文件,对成员进行分工,并进行安全和技术交底,工作组成员应熟知工作内容及危险点的控制措施,掌握本作业指导书全部内容。 □确认工器具、备品配件、材料准备好,检验合格 二、办理相关工作票 □检修负责人与运行人员共同确认工作票安全措施已执行。 □检查验证工作票。 □需动火时,办理动火工作票。 三、检修工序及质量标准 本体检修: 1、吊上汽缸: □测量油动机连杆长度,并记录。 测量位置:至长度:mm □拆卸化妆板骨架上的联接螺栓,吊去各化妆板。 □当汽缸温度降至120℃以下时,可拆除汽缸、导汽管保温;保温拆除后,将要拆的螺栓外部清理干净,并喷松动剂。 □通知、确认其它专业已拆去热工、电气接线,注意固定梆扎好线及线头,以免拆装过程中碰坏拉断。 □汽缸温度降至80℃拆除导汽管螺栓,应同时拆卸法兰螺栓,避免逐一拆卸,造成螺栓无法拆卸的情况。将拆卸的螺母旋入原螺栓,统一摆放。 □拆卸汽缸螺栓,松螺栓前查阅上次检修的技术记录,掌握汽缸的变形情况,应先松汽缸变形(结合面间隙)最大处的螺栓。同时应先松短而小的螺栓,因为这些螺栓加热后伸长量小,螺帽平面紧力往往不容易消失,若后拆,将使松卸更加困难、甚至存在危险。 □检查加热器与加热棒是否好用。每个螺栓的加热时间应控制在15-30min,最长不超过50min。 □当螺栓松动后,先旋松2-3圈待冷却后再全部松出取下。并做好标记。 □将四个汽缸导杆就位,坚固稳定,不许摆动,然后涂上透平油。

□检查吊车是否良好,钢丝绳索应无锈蚀、断股、咬伤等现象。 □确认汽缸结合面所有螺栓、螺帽全部取下。 □在转子两端轴颈上分别装上百分表,拧入上汽缸四角顶丝,将上汽缸顶起3-5mm。百分表不应有变动。 □用吊车将上汽缸略吊起,找正和找平上汽缸,要求上汽缸的结合面的高度差不超过 2mm,导杆不蹩劲,转子无上抬现象。 □在上汽缸起吊30mm时,暂停起吊,进行全面检查确认汽缸内部连接无掉落的可能性,再将大盖向上吊起,起吊过程中,应注意汽缸内部有无摩擦声、卡涩现象。 □四角均匀上升,否则应及时进行检查调整 □当汽缸法兰将要超过导杆时要有人扶稳,防止大盖旋转,损坏设备和造成人员伤害。□汽缸吊起后,放在枕木上,并把排汽室、抽汽口、疏水孔等通孔用铁板或海绵堵好。□将调节汽门和调速汽室盖拆下,放在枕木上。 □阀座堵好,并加封防止掉入东西。 □翻缸前检查隔板螺丝是否固定靠,以防翻缸时隔板掉出。 □用大钩掉高压侧,小钩吊低压侧,钢丝绳应用专用卡环卡在汽缸前后的法兰的螺孔上。□在翻缸过程中,钢丝绳与汽缸棱角接触处应垫以木板、布等以防切断或滑行。 □吊车找正后,大钩先起吊约100mm,再起吊小钩,使汽缸离开支架少许后,应全面检查起吊工具,确信无问题后可继续起吊。 □将汽缸吊起到松开小钩后汽缸不碰地后,缓慢松开小钩至全松,取下小钩的钢丝绳。□将汽缸旋转180°,再将钢丝绳绕过尾部挂在小钩上,使小钩拉紧钢丝绳,把汽缸低压端稍微抬高后,大钩慢慢松开,直到汽缸结合面水平。 □将上汽缸放在枕木上(平稳牢靠),用棚布遮严。 2、汽缸螺栓检修: □将螺栓及螺母编号,并标记好其在汽缸上的位置。 □螺栓、螺母以及汽缸的栽丝孔的丝扣都应光滑无毛刺,螺栓与螺母的配合不宜过紧或过松,用手应能将螺母自由拧到底,否则应进行修研。 □螺母与汽缸的接触应均匀。 汽缸的栽丝螺栓的丝扣部分,应全部拧入汽缸法兰内,丝扣应低于法兰平面。 □当螺母在螺栓上试紧到安装位置时,螺栓应在螺母外露出2-3扣。罩型螺母紧到安装位置时,罩顶内与螺栓顶部应有不小于2mm的间隙。 □对有损伤的丝扣应进行修刮,最后并须用三角油石磨光修刮处。如需修理栽丝孔内的

磨煤机检修技术标准课件

Q/CDT 宁夏大唐国际大坝发电公司企业标准 Q/CDT-DBpc.50HLB10-2008 锅炉磨煤机检修技术标准 2008-00-00编制2008-00-00发布(宁夏大唐国际大坝发电公司)发布

目次 前言………………………………………………………………………………….. 1范围 (4) 2引用文件和资料 (4) 3概述 (4) 4设备参数 (4) 5零部件清册 (5) 6检修专用工具 (6) 7检修特殊安全措施 (7) 8维护保养 (8) 9检修工序及质量标准 (8) 10检修技术记录 (9)

为实现企业设备管理工作规范化、程序化、标准化,特制定本标准。本标准由宁夏大唐国际大坝发电公司设备工程部提出。 本标准由设备工程部归口并且负责解释。 本标准主要起草人: 本标准是首次发布。

1 范围 本标准规定了磨煤机的概述、设备参数、零部件清册、检修专用工器具、检修特殊安全措施、检修工序及质量标准、检修记录等相关的技术标准。 本标准适用于磨煤机的技术管理工作。 2 引用文件和资料 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 《HP963-1003磨煤机运行维护手册》上海重型机器厂有限公司 《HP1003/Dyn磨煤机安装说明书》上海重型机器厂有限公司 《火力发电厂锅炉检修技术培训》 《电业安全工作规程》热力和机械部分 3 概述 该磨煤机是加装有旋转分离器的碗式磨煤机,是在HP磨煤机基础上进行再次开发的新产品。主要由减速器、侧机体、磨碗叶轮装置、分离器体、弹簧加载装置、磨辊、多出口装置、旋转分离器体、润滑油站和石子煤排出装置组成。减速器中的轴承、行星齿轮以及推力瓦是通过强制润滑油循环来进行散热冷却的。 4 设备参数 4.1 技术规范

相关文档
最新文档
