施工现场喷淋防尘方案

施工现场喷淋防尘方案
施工现场喷淋防尘方案

目录

一、编制依据......................................................... (2)

二、工程概况......................................................... (2)

三、管理目标......................................................... (2)

四、组织建立......................................................... (3)

五、责任制考核......................................................... (5)

六、控制点......................................................... .. (6)

七、防尘控制措施......................................................... .. (6)

八、管理控制......................................................... .. (10)

九、塔吊喷淋降尘系统安装......................................................... .. (14)

一、编制依据

1、《中华人民国环境保护法》。

2、《中华人民国固体废物污染环境防治法》。

3、《中华人民国大气污染防治法》。

4、《中华人民国环境影响评价法》。

二、工程概况

三、管理目标

针对本工程的具体情况,在工程施工过程中我们将认真贯彻执行国家、环境保护的法律法规和环境标准、采用清洁工艺,坚持清洁生产,不断提高全体参建员工的环境意识,综合利用各种资源,最大限度的降低各种原材料的消耗,节能、节水、节约原材料;废气、废水、各种废弃物达标排放,从严把握噪音标准,控制施工噪音污染,维护城市交通正常秩序。本工程防尘目标如下:

1、施工扬尘污染控制达标

2、无市民重大投诉

3、无因施工扬尘控制不善造成的上级处罚和通报批评

4、上级部门检查验收达标

5、施工工地沙土物料100%全覆盖;

6、工地路面100%硬化;

7、出入车辆100%冲洗;

8、运输渣土等物料车辆100%覆盖。

四、组织建立

人力上实施战略布置,将本工程的施工扬尘控制管理融入到整个施工管理中。

1、领导小组

为了确保施工环境质量,由项目经理部成立以项目经理为组长的防尘施工领导小组,防尘施工领导小组成员如下:

组长:项目经理,负责全面管理,与有关部门的协调,定期组织检查。副组长:生产经理,具体负责现场扬尘治理各项工作的协调。

组员:安全员,具体负责扬尘治理的监督检查工作;现场电工,主要负责对现场扬尘治理情况进行监督,扬尘治理措施的制定;资料员,主要负责扬尘治理的相关资料的收集、整理。

其他各个小组负责具体方面的工作。

2、巡视制度

巡视检查是消除扬尘隐患,预防扬尘,保证安全生产的重要手段和措施,为了不断改善生产条件和作业环境,使作业环境达到最佳状态。从而采取有效对策,消除不利因素,保障生产环境,特制定巡视检查制度如下:

巡视检查的容:按照下面章节中主要控制点进行巡检,对照检查执行情况;基槽临边的防护、土方运输、材料堆放、垃圾清运等。

巡视检查的方法:

定期检查、突击性检查、季节性和节假日前后的检查和经常性检查。项目部施工工地每周定期检查一次,每周突击检查一次,由项目经理组织;各施工队每天检查,由施工负责人组织,生产班组对各自所处环境的工作程序要坚持每日进行自检,随时消除隐患。

2.1突击检查

每周组织突击检查一次;根据施工进度情况,在施工高峰期时,可适当增加组织突击检查的次数。

2.2季节性和节假日前后检查

针对气候特点,如冬季多风、夏季、春季空气干燥,易形成扬尘,提前作好冬季防风,夏季防暑降温,雨季防汛;针对重大节假日前后,防止职工纪律松懈,思想麻弊,要认真搞好防尘教育,落实防尘防措施。

2.3对检查出的扬尘隐患的处理:

各种类型的检查,必须认真细致,不留死角,查出的扬尘隐患要建立事故隐患台账,重大扬尘隐患要填写事故隐患指令书,落实专人限期整改。

五、责任制考核

1、责任考核管理

实施施工扬尘控制,责任在领导,管理在岗位,关健是班组,因

此项目部必须在建立和健全各项扬尘控制规章制度的基础上,落实各级管理责任,将施工扬尘控制与安全生产和文明施工管理紧紧联系在一起,使之始终贯穿于整个施工管理过程中,成为安全保证体系中环境因素的一个补充要素,实施全过程、全方位控制。

1.1项目经理是施工扬尘污染控制的第一责任人,必须对施工现场的扬尘污染控制负全面责任。

1.2各管理岗位人员必须对施工扬尘控制列入施工全过程管理的畴,对照自已的职责,加强管理。

1.3班组长是作业组施工扬尘控制的带头人,必须服从项目部指挥,积极主动地搞好扬尘污染控制。

1.4项目经理与各相关管理人员签定管理岗位责任书,并按安全生产责任考核表进行考核。

1.5项目部与各施工班组以特殊岗位操作人员落实施工扬尘控制责任,制定奖罚制度,以推动施工扬尘污染控制的进程。

六、控制点

主要控制点:

1、工地围墙及大门封闭控制。

2、现场地坪硬化

3、现场材料进出扬尘控制

4、土方施工扬尘控制

5、混凝土使用

6、砂浆的使用

7、建筑垃圾处理

8、生活垃圾处理

9、工地脚手架施工扬尘控制

10、结构楼层施工扬尘控制

11、水泥使用扬尘控制

12、木工加工间管理

13、装饰施工阶段扬尘控制

七、防尘控制措施

1、宣传

要做好施工扬尘控制,确保环境达标,除了做好组织建设工作以外,必须做好工地部宣传和发动工作,以增强全员的环境意识,控制扬尘污染,确保管理目标的实现。

首先向社会公开承诺,利用工地出入口处贴公示牌的形式,向社会承诺施工扬尘污染的控制措施,其容如下:

1.1结合文明施工管理,实施工地施工扬尘控制,确保施工生产不造成扬尘污染。

1.2工地周围实施围墙封闭,施工道路全部进行硬化处理。

1.3现场的堆积土方进行压实覆盖,封闭式车辆进行运输,工地车辆出门进行清洗。

1.4结构临边进行密目安全网围护,水泥入库,木工间实施封闭。1.5生活垃圾袋装化,并及时进行清理;建筑垃圾集中堆放,及时清运。

1.6工地不焚烧垃圾废料,工程结束前不拆除围墙,凡易产生粉尘的施工作业必须进行防控措施。

1.7以上承诺,请社会各界和广大人民群众进行坚督,本项目部随时接受上级主管部门以及环保部门的检查验收;

1.8“施工扬尘控制措施”用精练的文字来概括其控制容为:

1.8.1、施工现场围墙封闭

1.8.2、施工现场地硬化处理

1.8.3、现场堆土压实覆盖,封闭式车辆运输,车辆出门清洗

1.8.4、生活垃圾袋装化并及时清理

1.8.5、结构临边密目安全网围护

1.8.6、使用商品混凝土

1.8.7、水泥入库、木工间封闭

1.8.8、垃圾集中堆放,禁止抛洒,现场设置封闭式垃圾分类堆放点1.8.9、禁止焚烧垃圾废料

1.9、在工地的入口处标志牌中,增加“重大不利环境因素控制公示牌”,并将扬尘污染控制容包含其中,将施工扬尘污染控制作为施工安全管理的一部分,其具体容为:

1.10、现场挂“控制施工扬尘污染”容的宣传横幅,以渲染气氛。1.11、组织全体职工,召开一次施工扬尘控制宣传发动主题专题会,宣传扬尘污染的危害性,并利用平时的安全教育,将环境保护,防扬尘污染容贯穿于其中。

2、基础设施

2.1、工地大门

根据施工现场的实际需要,在施工现场东南角设置出入口,供施

工阶段的主要施工机械、设备和材料在此大门通畅出入。

2.2、施工场地

根据现场实际情况,基坑周边的临时道路均用10cm厚C20混凝土硬化外,以确保达到防尘污染要求。要做到定期向地面洒水,减少灰尘对周围环境的污染。每天安排专人清扫工地施工道路,保持工地所有施工道路的清洁;施工现场每天洒水两次。

2.3、洗车台

在工地大门处设置洗车台,用于施工现场进出车辆清洗。

2.4、建筑垃圾临时储存间

为了使建筑垃圾不因未及时清运而造成现场堆积所产生扬尘污染,本工程计划在一开始施工时起,在生活区中间设置一间封闭式建筑垃圾临时储存间,既方便临时垃圾的集中处理,又能控制扬尘的产生和分散挥发。

2.5、生活垃圾袋装化

本工程施工人员较多,生活中所产生的垃、废物也是扬尘污染的一大源点,必须实施控制。生活区及办公区设置环保型的垃圾箱,购买黑色垃圾袋置于箱,袋口坚绷于箱口,所清处的垃圾一律入箱入袋,并及时盖好箱盖,袋中垃圾高于垃圾箱高度一半以上时并收集,更换新袋,将收集的垃圾扎紧袋口,清运至指定公用垃圾点,由环卫部门处理。

2.6、水泥库

水泥是建筑工地的重要扬尘污染源,管理不好,将会产生严重的

粉尘污染而危害群众的身体健康,必须严格控制。本工程计划使用袋装水泥,临时搭建的水泥库四周用木模板予以封闭,仅留设一个出入口即可,这样从源头上杜绝了水泥扬尘的大气污染。

2.7、木工房

施工现场木工机械使用所产生的灰尘、废料等既能导致扬尘污染,又可引发火灾事故,必须加以控制。木工房四周用木模板封闭,专人管理,定时和及时清理,确保无扬尘产生。

八、管理控制

1、日常管理

1.1施工区、生活区、办公区保洁

施工区每日进行定时清扫,及时洒水,确保路面清洁;日常车辆进料,必须对车辆进行冲洗,保证灰土不带出工地。生活区、办公区由保洁员进行日常保洁清扫工作。

1.2每日进行1到2次清扫,清扫的尘土和垃圾必须及时处理运至垃圾存放点,不得滞留。

1.3在清扫前必须对路面进行洒水,防止清扫时产生扬尘而污染周边环境。

1.4车辆进料必须进行登记,车辆出门必须进行洗车,入进料车辆拒不执行洗车,一律不予放行,并及时报告项目部。

1.5做好保卫工作,与本工程无关的扬尘污染源禁止带进工地。

1.6生活区垃圾箱必须及时更换垃圾袋,及时清运,及时上盖。

2、洗车池、沉淀池管理

2.1施工现场的洗车池、沉淀池定期清理。

2.2日常每七天一次对洗车池、沉淀池进行处理,特殊情况下(如浇灌混凝土)必须及时清理。

2.3不得将漂浮物和固体物件排入沉淀池。

2.4专池专用,不得代替其它排水池。

2.5不得损坏洗车池,沉淀池。

2.6定期对洗车池、沉淀池的沉淀排污情况进行检查,保证排污达标。

3、水泥库的管理

水泥库为防扬尘污染重点控制点,由材料员负责日常的保洁和扬尘控制管理。

4、专用建筑垃圾临时储存间管理

建筑垃圾临时储存间由专人负责管理,并由材料员负责通知环卫部门及时清运。建筑垃圾必须分类堆放,不得混堆,禁止超量堆放,及时进行遮盖洒水,防止粉尘挥发。保持周边清洁,不得散落。及时做好清运记录。

5、木工间管理

木工间由木工机械操作工负责日常管理,必须确保木工间产生的粉尘、废料不污染环境。保持木工间整齐、整洁,及时清理锯末及废料,锯末及刨花等必须装袋后清运至指定地点,必要时可进行喷水湿润后再清理。

6、垃圾及材料运输管理

垃圾及砂石等材料的运输,能导致在运输途中的撒、漏、扬等

不良现象,造成扬尘污染和其它环境影响,必须实施控制。垃圾的清运和砂石材料的进场必须有车厢自动翻盖的车辆并进行封闭,包扎或覆盖实施封闭运输,严禁洒漏污染城市道路,无此设备的车辆禁止进场运输。禁止超载,必须保证车厢封闭完整,不留漏缝。车辆进、出施工现场必须经过洗车池,配置高压水枪,对驶出车辆进行冲洗。洗车池应设在工地大门适当位置,深度不低于30cm.自动翻倒时必须缓慢进行,禁止猛加油门而造成排气管冲灰产生扬尘。

7、露天材料堆放管理

钢筋、砂、石子等均为工地露天堆放材料,如管理不好,将产生钢筋锈粉飞扬、砂石尘飞扬等粉尘污染,因此必须加以控制。

严格控制成型钢筋进场时间,钢筋到场后立即整理归堆上架,石子砂堆放在专用场地,控制进料量,做到随到随用,不得大量囤积。石子、砂必须堆积方正,底角整齐,干净,并将周边及上方拍平压实,用密目网遮盖,如过分干燥,必须及时洒水。使用砂石时禁止所遮盖得密目网全部打开,稍打开一角,用后拍平压实盖好。

8、阶段性管理

在加强基础设备设施日常管理的同时,必段按以下三个阶段进行动态化管理。

8.1、基础施工阶段

与土方施工单位签订文明施工管理协议,协议中必段强调防止施工扬尘污染的责任,共同做好扬尘控制,土方施工协议包括:施工现场土方扬尘治理及文明施工承诺书、对周边环境影响及防治措施、土方

开挖施工准备、基坑开挖方法、土方开挖安全要求和安全保证措施、土方的运输和堆放地点。工程土方开挖时合理安排施工进度与车辆安排,做到随挖随外运,土方外运时,除对车辆进行清洗外,并派专人进行路面清扫,防止泥土造成公路污染。除做好硬地坪外,其它露土部分必须保持密实,不得随意开挖翻土。

8.2、结构施工阶段

所搭设的脚手架必须全部密目网进行外围封闭,无损坏和漏洞,旧网在使用前必须清洗干净。结构周边的临边防护必须密目网设置,底部设置防空隙的踢脚板。现场一律使用商品混凝土。清理垃圾时预先洒水湿润,清理垃圾集中堆放,用劳动车清运,为防止垃圾在清运时因网吹、抖动而产生扬尘,在用劳动车清运时每部车上都必须遮盖密目安全网。清理脚手架垃圾时,禁止掀翻和拍打竹底板,必须预先进行洒水,然后用扫帚进行清扫,集中堆放,用劳动车清运。基坑回填时必须进行夯实。

8.3、装饰施工阶段

工程结束前不得拆除工地围墙,如因正式围墙施工防碍临时围墙时,必段设置围档措施。由于装饰期间的建筑垃圾品种较多,故在现场设置的垃圾堆放点必段进行分隔,以便分类堆放装饰建筑垃圾。在进行石石材切割或磨光时,必须设置专用封闭式的切割间,操作人员必段戴好口罩,必要时带水切割。拆除脚手架,禁止直接掀翻竹笆,必须先行洒水并清理垃圾。施工现场禁止焚烧垃圾废料等。装饰用的石膏粉,老粉、腻子粉等必段袋装,并入库集中管理。装饰阶段应组织石

材、木制品成品进入施工现场,实施装配式施工,减少因切割石材,木制品所产生的扬尘污染。

附表:扬尘控制投入使用材料计划表

九、塔吊喷淋降尘系统安装

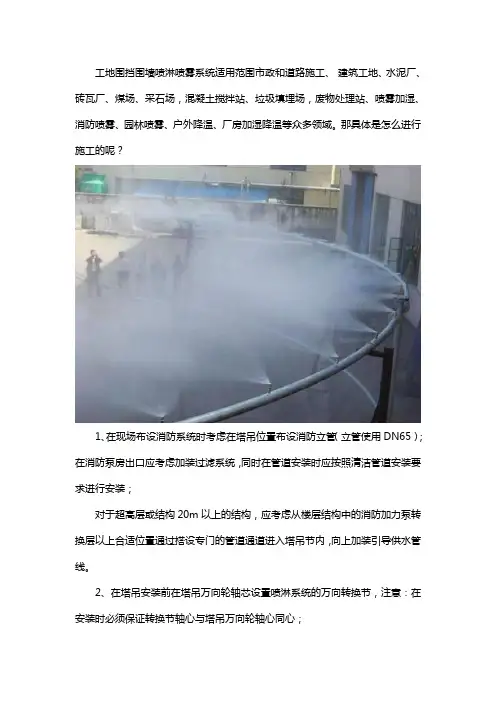

1、工艺原理:本喷淋系统包含附着于塔式起重机塔身的垂直管道、附着于起重臂上的水平供水管、给水系统、控制配电箱、管件、喷头等,自来水补充水源,通过立管进入水平管高压供水,由喷头向下喷洒雾状水,建筑工地的粉尘为在空气中浮游的固体微粒,高压喷雾降尘是一种效果理想、成本较低廉的降尘方式,系统工作介质是水,在系统运行过程中,液态水从常压状态,经加压管路至雾化喷嘴,将液态水雾化,水雾运动与尘埃粒子产生惯性碰撞、重力沉降、拦截捕尘与扩散捕集相结合达到降尘目的,喷嘴布置在塔式起重机起重臂上、

高度适宜、喷雾倾角大,工作时将塔机旋转,起重臂水平方向每隔3米设一喷嘴,共设18个喷嘴,可对直径100米以的围全覆盖,取得喷雾降尘的效果。为简化设计,蓄水箱省略设计,采用增压供水源。

2、施工工艺流程

施工准备-----给水管线安装----供立水管安装----接头、弯头安装---水平管、三通安装----喷头安装----系统调式、喷嘴角度调整----验收----喷雾降尘试运行。

3、操作要点

3.1、施工准备

3.1.1、材料设备采购入库,相应施工机具准备到位。

3.1.2、组织施工人员熟悉工艺流程、安装要领,进行技术安全交底,提供作业指导书。

3.1.3、材料验收:检查产品合格证、出厂检验报告、进行外观检查。

3.1.4、操作人员持证上岗。

3.2、系统安装

3.2.1、供水立管、水平管安装

供水管材采用PPR管,规格?40,连接方式:热熔连接。

(1)作业环境:6级风以上停止作业,热熔时室外气温不低于-5。C。(2)管材切割:管材切割应采用专用切割刀或切管工具,切割断面应平整、光滑、无毛刺,并垂直于管轴线。

(3)管道连接:热熔连接。

热熔连接工具的温度控制应精确,加热面温度分布应均匀,加热面结

构符合焊接工艺要求。热熔连接前、后应使用洁净棉布擦净加热面上的污物。

热熔连接加热时间、加热温度和施加的压力以及保压、冷却时间,应符合热熔连接工具生产企业和PPR管材,管件以及管道附件生产企业的规定。连接时需要确保无应力连接,在保压、冷却期间不得移动连接件或在连接件上施加任何外力。

(4)热熔连接注意事项

a、两待连接件的连接端应伸出焊机夹具一定自由长度,并校直两对应的待连接件,使其在同一轴线上,错边不大于壁厚的10%。

b、管材、管件以及管道附件连接面上的污物应使用洁净棉布擦净,并铣削连接面,使其与轴线垂直。

c、待连接件的段面应使用热熔对接连接工具加热。

d、加热完毕,待连接件应迅速脱离加热工具,检查待连接件的

加热面熔化的均匀性和是否有损伤,然后用均匀外力使连接面完全接触,并翻边形成均匀一致的凸缘,凸缘的高度和宽度应符合有关规定。

e、焊接时,每一个焊口要有详细的焊接原始记录,焊接原始记录包括环境温度、焊工代码、焊口编号、管道规格类型、焊接压力、拖动压力、增压时间、加热板温度、切换时间、吸热时间、冷却时间等。

f、PPR给水管道热熔对接必须采用同厂家、同材质、同牌号的管材与管件,管材与管件之间,管件与管件之间连接:不同系列的PPR管材不可采用热熔对接连接。

(5)焊接质量检测

外观检查:卷边应均匀、圆滑、饱满,两边卷边尺寸相近,焊缝平滑对称,卷边的高度、翻边的任一高度差不大于0.1〈它的壁厚;切下的翻边不存在未融合、缺口、孔洞等缺陷,切边的管端错边不超过壁厚的10%。

3.2.2、喷头安装:从塔吊身开始计算,每间隔3米设一正三通,出口向下,喷头安装于出口处,共设20个喷头。

3.2.3、供水立管与横管安装时为黄铜旋转接头,对于立管与水平管可补偿位移。

3.3系统调试

3.3.1、系统调试前具备以下条件

(1)水泵电源控制箱已安装完毕

(2)止回阀工作正常

(3)压力表指示灵敏

(4)热熔焊接部位连接可靠、无渗漏

(5)供水立管及横管与塔式起重机塔身、起重臂连接牢固,在开机时强大压力下无明显晃动。

(6)技术人员及工作人员就位、各司其职、做好调试记录。

3.3.2、系统调试

启动电箱开关、检查水泵运转、记录压力表压力、观察喷淋头喷水方向、工作是否正常、能否喷出雾状水系,是否影响塔吊正常吊装使用,试验30分钟验收合格,如不能正常工作,检查原因,整改再调试直到验收合格。

4、材料与设备

主要材料、设备投入一览表(单台塔吊用量)

5、质量控制

5.1PPR管材焊缝质量控制标准

5.1.1焊缝外观质量检查

检查方法:焊缝尺:目测

5.1.2、检查项目

翻边平滑、均匀、对称

环的宽度B=0.35~0.45S

环的高度H=0.2~0.25S

错口量〈0.1S

S--为PPR管壁厚

5.1.3、合格判定标准:外观检查符合以上要求后,按焊口的10%翻边切边检查:端面质密均匀无孔洞,可判定所有焊缝合格。

5.2质量保证措施

5.2.1、建立质量保证体系和岗位责任制,完善质量管理制度,明确分工职责,落实到人,保证体系高效运转。

5.2.2、对喷淋降尘系统实施事前、事中、事后的全过程控制;对施工过程中的人机料法环五大要素的保证措施进行明确和落实。

5.2.3、注意施工作业环境,大风、雨雪天气禁止热熔焊接施工,保证焊接施工质量,尽量减少焊接返修。

5.2.4采用热熔机竺先进焊接设备时,先派技术过硬的焊工,严格执行作业指导书规定的焊接工艺参数及焊接流程,保证焊缝质量和减小焊接变形。

5.2.5、本喷淋降尘系统安装完毕后,应进行试验工作,出现水压不足、管道接头渗水、多级泵异常声音,应暂时运行,排查原因直至检修合格为止。

5.2.6、对喷淋系统运行的情况,包括开机时间、用水量、耗电量、喷头工作状况等进行详细记录存档,并及时根据数据进行分析,对水压进行观察,喷淋效时进行记录,喷头角度随时调整,为进一步改进管理和监测系统运行状况提拱依据。

6、安全措施

简易喷淋施工方案介绍

喷淋专业施工方案 编制人: 审核人: 审批人:

一、主要施工技术措施 (一)自动喷淋灭火系统 1、本次工程中的系统介绍:本工程中的自动喷淋灭火系统分布在地下室。其中主要由地下水泵房湿式报警阀组,系统管线、吊顶型及非吊顶型喷头、供水水箱及系统稳压装置组成,系统采用湿式报警方式,其共设置1套湿式报警阀组,分别与相应系统管线相连,本工程中设二台自动喷洒给水加压泵,自动喷洒系统平时由本建筑物屋顶消防水箱设专用水管至报警阀前,保证系统压力。发生火灾时由自动喷洒给水加压泵从消防水池取水加压供水。 2、施工准备 (1)设备、材料选用应符合设计标准、规范的要求,必须有三证,国内名牌产品。 系统包括的主要设备:水泵接合器、报警阀及组件,信号控制阀、水流指示器、喷洒头、气压给水装置、稳压泵等。其中主要组件应有国家消防产品质量监督检验中心出具的检测报告。 工程所用的主要材料: 热镀锌钢管1"-5"、丝扣管件、沟槽件、型钢。 (2)主要机具:套丝机、沟槽机、开孔器、砂轮锯、台钻、电锤、手砂轮、手电钻、电焊机、电动试压泵等机械,另外还有套丝扳、管钳子、压力钳子、链钳、手锤、扳手、导链、电气焊等工具,钢卷尺、水平尺、角尺、游标卡尺、线坠、直尺等量具。 3、作业条件 (1)施工图纸及有关技术文件应齐全,现场水、电应满足连续施工要求,系统设备材料应能保证正常施工。 (2)须预留及预埋的应随结构完成,管道安装所需要的基准线应测定并标明,设备安装前基础应检验合格,喷洒头及支管安装应配合吊顶装修进行(无吊顶处喷头的安装应随管线安装进度进行)。 4、操作工艺

(1)熟悉图纸并对照现场复核管路,设备位置及标高是否有交叉,或排列不当,如果有应及时与设计人员研究解决并办理相关手续,检查预埋或预留洞是否正确,需临时剔凿的应与设计及土建方协商解决。 (2)进场设备材料规格、型号应满足设计要求,必须由专职检验员检查,并报工程监理,设备材料外观应整洁、无缺损、变形及锈蚀,镀锌及涂漆应均匀无脱落,法兰密封面应完整光洁,无毛刺及径向沟槽,丝扣应完好无损伤,水泵盘车应灵活无阻滞及异常声响,设备配件应齐全,报警阀应逐个进行渗漏试验,阀门及喷头应抽样进行强度、严密性试验。上述工作必须由专职工程师完成,并报工程监理审核。 6、管网安装 (1)自动喷水灭火系统管材应根据设计要求选用,本工程中管材选用热镀锌钢管管件,选用镀锌管件,当管子公称直径小于100mm时,应采用螺纹连接,当管子公称直径大于或等于100mm时,采用法兰及沟槽连接。 (2)管道安装前应校直管子,并清除内部杂物,停止安装时应对已安装的管道敞口应进行封堵,如需在镀锌管上开孔焊接时应提前预制,必要时管道两端采用法兰连接,焊接并做防腐处理后再进行安装,严禁在已安装好的镀锌管道上开孔施焊。 (3)管道穿过伸缩缝时应设置柔性短管,管道水平安装宜设2‰-5‰的坡度,坡向泄水装置。 (4)自动喷水灭火系统管道支、吊架选材及做法应满足要求,支吊架最大间距应符合下表: (5)干管安装 喷淋干管用沟槽件、法兰、管件连接,每根配管长度不宜超过6米,直管段处可把几根连接在一起,应使用导链安装,但不宜过长,也可调直后编号依顺序安装,吊装时应先吊起管道的一端,待稳定后再吊起另一端。 A、管道采用沟槽件连接的措施: 钢管滚槽:钢管定尺切断去毛刺后把钢管调平放入滚轮之间,下压手动液压泵使滚轮顶到钢管外壁,锁紧手动液压泵回油阀,将对应管径塞尺塞入标尺确定滚槽深度,开动滚槽机开关同时下压手动液压泵。

施工现场防尘管理措施

施工现场防尘管理措施 为完善施工现场的文明施工,落实文明施工管理的有关制度,根据《泰州市城市建设管理监察条例》、《泰州市建筑工程城乡环境综合治理条例》要求,特制定本管理措施。 一、组织措施 加强组织领导是做好防尘工作的关键。施工现场要有专人分管防尘事宜:建立和健全防尘机构,制定防尘工作计划和必要的规章制度,切实贯彻综合防尘措施:建立粉尘监测制度,做到定时定点测尘,评价劳动条件改善情况和技术措施的效果。做好防尘宣传工作,从领导到广大职工,让大家都能了解粉尘的危害,根据自己的职责和义务做好防尘工作。 二、技术措施 技术措施是防止粉尘危害的中心措施,主要在于治理不符合防尘要求的产尘作业和操作,目的是消灭和减少生产粉尘的产生、逸散,以及尽可能降低施工作业环境粉尘浓度。 1 对控制扬尘工作的职责进行分解落实即:项目经理→现场施工负责人→现场扬尘负责人→各施工作业片片长→各专业分包队伍、劳务分包队伍、作业班组负责人→工人,使本工地的扬尘控制制度做到层层落实,控制到位。

2 施工现场要每天洒水降尘,配备专用洒水设备及陈卫星负责日常检查工作。 3 工地出入设置高压冲洗设备和三级沉淀池,并由专人管理。 4 工地主次干道浇筑10~20cm厚的混凝土进行硬化路面。 5 工地的施工土方车辆离开工地时应及时冲洗,运载土方的车辆应检查车辆是否有覆盖。运输车不得超量运载,运载工程土方最高点不超过车辆槽帮上沿50cm, 6 土方开挖现场采用湿法作业,对扬尘如土方工程施工采取现场撒水。堆放的土方采取安全网覆盖,并定期进行撒水,并及时记录。 7 加强个人防护,粉尘作业的操作者在作业时,一定要带好防尘帽和防尘口罩。作业人员进行就业前体检和就业后体检。 8 保护和美化环境,在工地出入口、施工主干道两侧及生活区栽花种树植草或局部草坪绿化,创建一个美好舒适卫生的工作环境和生活环境。 9 项目部派设专人对生活区、出入口、主干道、施工现场定时进行打扫、洒水。 10、楼层清理建筑垃圾,使用封闭的专用垃圾道或采用容器吊运严禁随意凌空抛撒造成扬尘。施工垃圾要及时清运,清运时,适量洒水减少扬尘。 11、水泥和其它易飞扬的细颗粒散体应尽量安排库内存放。如露天存放应采用严密遮盖,运输和卸运时防止遗洒飞扬,以减少扬尘。

施工现场喷淋防尘实施方案

**项目喷淋 专 项 施 工 方 案 编制人: 审核人:

审批人: 日期: 目录 一、编制依据 (2) 二、工程概况 (2) 三、管理目标 (2) 四、组织建立 (3) 五、责任制考核 (5) 六、控制点 (6) 七、防尘控制措施 (6) 八、管理控制 (10) 九、塔吊喷淋降尘系统安装 (14)

一、编制依据 1、某工程施工图纸。 2、《某工程施工组织设计》。 3、《中华人民共和国环境保护法》。 4、《中华人民共和国固体废物污染环境防治法》。 5、《中华人民共和国大气污染防治法》。 6、《中华人民共和国环境影响评价法》。 二、工程概况

本工程由1#楼、2#楼、3#楼三栋住宅与地下车库组成,三栋住宅均生根于地下车库;1#楼地下3层,地上31层,建筑面积17032.62平方米,建筑总高度91米; 2#楼地下2层,地上31层,建筑面积26372.16平方米,建筑总高度91米;3#楼地下3层,地上29层,建筑面积26758.64平方米,建筑总高度85.2米;地下车库共2层,建筑面积17261.70平方米。本工程总建筑面积87425.12平方米。主体结构设计使用年限为50年,抗震设防类别丙类,建筑耐火等级一级。本工程基础形式为桩筏基础,主楼为剪力墙结构,地下车库为框架剪力墙结构。 三、管理目标 针对本工程的具体情况,在工程施工过程中我们将认真贯彻执行国家、环境保护的法律法规和环境标准、采用清洁工艺,坚持清洁生产,不断提高全体参建员工的环境意识,综合利用各种资源,最大限度的降低各种原材料的消耗,节能、节水、节约原材料;废气、废水、各种废弃物达标排放,从严把握噪音标准,控制施工噪音污染,维护城市交通正常秩序。本工程防尘目标如下: 1、施工扬尘污染控制达标 2、无市民重大投诉 3、无因施工扬尘控制不善造成的上级处罚和通报批评 4、上级部门检查验收达标 5、施工工地沙土物料100%全覆盖;

消防喷淋专项施工方案

新合作大厦消防 喷淋工程 专 项 施 工 方 案 编制人: __________________ 审核人: __________________ 审批人: __________________

河北四维消防工程有限公司 目录 1编制总则........................................... -3 - 1.1编制原则.......................................................... -..3.-. 1.2编制依据.......................................................... -..3.-. 2工程概况........................................... -4 - 2.1工程概况.......................................................... -..4.-. 2.2工程特点.......................................................... -..4.-. 3项目管理机构人员配备.. (5) 3.1项目部施工管理体制............................................... -.5..- 3.2项目部管理机构................................................... -..5.- 4资源配备计划...................................... -6 - 4.1主要物质材料计划................................................. -.6- 4.2劳动力安排计划................................................... -..7.- 5安全、文明施工保证措施............................................. -7 5.1施工现场安全管理................................................. -.6- 5.2安全操作规程..................................................... .-..7.-. 5.3安全技术保护措施................................................. -.6- 6消防喷淋系统的施工方案............................ -10 -

施工现场防尘施工方案修订稿

施工现场防尘施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

蓬莱怡海花园(二期)8#9#10#楼 施工现场防尘治理 专项施工方案 建设单位:蓬莱市京蓬置业有限公司 监理单位: 山东万信项目管理有限公司施工单位: 山东泰鸿置业有限公司 项目负责人: 技术负责人: 编制人: 编制日期:年月日

1、编制依据 《中华人民共和国环境保护法》。 《中华人民共和国固体废物污染环境防治法》。 《中华人民共和国大气污染防治法》。 《中华人民共和国环境影响评价法》。 《山东省大气污染防治条例》 《施工现场扬尘治理专项行动检查标准(2014版)》 2、工程概况 3、施工方案 针对本工程的具体情况,在工程施工过程中我们将认真贯切执行国家、山东省环境保护的法律法规和环境标准、采用清洁工艺,坚持清洁生产,不断提高全体参建员工的环境意识,建立有效的管理制度、并通过实施确保工地现场达到成都市扬尘治理检查要求、使扬尘治理工作制度化、规范化。

组织准备 (1)为了确保施工环境质量,由项目经理部成立以项目经理为组长的防尘施工领导小组。防尘施工领导小组成员如下: 组长:许登占 副组长:王麟杰 组员:文武祥、王勇、鞠国章、胡安乐、李锦坤 (2)扬尘治理工作职责分工、任务 1)扬尘治理由组长负责全面指挥、统一组织、协调;副组长具体负责实施施工现场扬尘治理;各组员密切配合,帮助支持,全面铺开、严格规范,监管到位,彻底清除扬尘污染。 2)划分为具体责任区,实行各组员责任制,要求亲自带队,深入一线,全程指挥,督促整治,高效率地处置各种问题。 3)由专职安全员负责每天检查扬尘治理落实及实施情况 机械材料准备 技术管理措施 (1)建立定期巡视制度,采用定期检查、突击性检查、季节性和节假日前后的检查和经常性检查的方式,对检查出的扬尘隐患,必须认真细致及时处理,落实专人限期整改。

喷雾除尘 施工方案

郑州恒大山水城四区 喷 雾 除 尘 方 案 编制人: 审核人: 审批人: 2015 年10月

目录 一、编制依据 (1) 二、工程概况 (1) 三、工艺原理 (2) 四、施工工艺流程 (3) 五、操作要点 (5) 六、材料与设备 (7) 七、质量控制 (8) 八、安全措施 (9)

河南科建建设工程有限公司郑州恒大山水城四区喷雾除尘施工方案 一、编制依据 1、《施工现场临时用电安全技术规范》 JGJ46-2012 2、施工组织设计及施工图纸 3、《建筑施工安全检查标准》 JGJ59-2011 4、《高处作业安全管理规范》 Q/SY 1236-2009 二、工程概况 2.2 工程设计概况 项目名称:郑州恒大山水城四区项目一期165#-167#楼、175#-176#楼、1#商业、2#商业、幼儿园;工程建设地点:郑州荥阳市贾峪镇郭岗村;总建筑面积:约6.935万平方米;占地面积:总造价约8079万元; 为有效减少施工扬尘,确保扬尘治理达到施工要求,我项目将采用防尘网覆盖及自动化、机械化的高效降尘设备设施——高压喷雾降尘,配置专用洒水车一台。主要布置:施工道路两侧喷雾降尘、塔吊大臂喷雾降尘、楼栋外墙喷雾降尘。 三、工艺设计 塔吊喷淋系统包含固定于塔式起重机塔身的垂直管道、固定于起重臂上的水平供水管、给水系统、控制配电箱、管件、喷头等,高压水补

河南科建建设工程有限公司郑州恒大山水城四区喷雾除尘施工方案充水源,通过立管进入水平管高压供水,由喷头向上45度喷洒雾状水,建筑工地的粉尘为在空气中浮游的固体微粒,高压喷雾降尘是一种效果较理想、成本较低廉的降尘方式,系统工作介质是水,在系统运行过程中,液态水从常压状态,经加压管路至雾化喷嘴,将液态水雾化,水雾运动与尘埃粒子产生惯性碰撞、重力沉降、拦截捕尘与扩散捕集相结合达到降尘目的,喷嘴布置在塔式起重机起重臂上、高度适宜、喷雾倾角大,工作时将塔机旋转,起重臂水平方向每隔2米设一喷嘴,共设26个喷嘴,可对直径100米以内的范围全覆盖,如遇有风天气,可增大降尘范围,取得更好喷雾降尘效果。 同理设置施工道路喷淋系统布置在施工道路两侧的围墙或围挡上,每隔2米设一喷嘴;外墙脚手架喷淋系统,每三层设置一圈喷淋管,每隔4米装一个喷嘴。 本项目初始水源是甲方提供的深水井,现场采用自动高压泵中途增压输送到现场蓄水箱(15立方水箱2个)作供水源。 为了达到较好的喷雾降尘效果,道路喷淋系统按照139#楼西侧、153#楼北侧设计安装两套增压机组,每台塔吊与相应楼号外墙脚手架喷淋为同一喷雾降尘机组,道路两侧为同一喷雾降尘机组。合计18套喷雾降尘机组。 机组配置:水泵选择的是多级潜水泵,流量为5m3/h,扬程为80m,功率为4KW。电控系统可以手动开关,也可以自动开关方式。 四、施工工艺流程 施工工艺流程:

施工现场防尘治理措施

施工现场防尘治理措施 根据《中华人民共和国大气污染防治法》和《中华人民共和国大气污染防治法实施细则》,在本工程施工中,积极防治烟尘污染,保护和改善大气环境,保障公民身体健康,烟尘污染防治必须完全达到市区有关规定,具体防治措施如下: 1、主要道路及场地硬化: 1)施工现场主要道路必须进行硬化处理,土层夯实后,面层材料可用混凝土、沥青或细石; 2)材料存放区、大模板存放区等场地必须平整夯实,面层材料可用混凝土或细石; 3)现场排水畅通,保证施工现场无积水; 4)施工现场道路及进出口周边一百米以内的道路不得有泥土和建筑垃圾。2、洒水降尘: 1)房屋拆除、外架拆除、平整场地、土方开挖、土方回填、清运建筑垃圾和渣土及市政道路施工等作业时,应当边施工边适当洒水,防止产生扬尘污染; 2)遇有四级以上风的天气不得进行土方运输、土方开挖、土方回填、房屋拆除等作业及其它可能产生扬尘污染的施工作业。按照《北京市建设系统空气重污染应急预案》,预警级别达到黄色预警以上时,应按相应级别停止土石方工程施工、建筑拆除工程施工、渣土车砂石车等易扬尘车辆运输、室外露天作业等作业;3)为防止施工扬尘,施工现场应每天根据现场情况及时进行清扫洒水(雨雪天及地表结冰的天气除外);在土方施工、干燥天气、风力四级以上的天气条件下,应适当增加洒水次数; 4)施工现场设置易产生扬尘的施工机械时,必须配备降尘防尘装置。 3、垃圾存放、运输: 1)施工现场设置垃圾站应为密闭式,施工垃圾、生活垃圾应分类存放,运输消

纳应符合相关规定; 2)建筑物内的施工垃圾清运必须采用密闭式专用垃圾道或封闭式容器吊运,严禁凌空抛撒,安全网内垃圾应及时清理; 3)施工垃圾清运时应提前适量洒水,并按规定及时清运消纳。 4、材料、土方覆盖: 1)非施工作业面的裸露地面、长期存放或超过一天以上的临时存放的土堆应采用防尘网进行覆盖,或采取绿化、固化措施; 2)水泥、粉煤灰、灰土、砂石等易产生扬尘的细颗粒建筑材料应密闭存放或进行覆盖,使用过程中应采取有效措施防止扬尘; 3)对于停止施工的施工工地,应当对其裸露土地采取覆盖或者临时绿化等有效防尘措施; 4)对于土方工程,开挖完毕的裸露地面应及时固化或覆盖; 5)本市施工工地禁止现场搅拌混凝土。由政府投资的建设工程以及本市规定区域内的建设工程,禁止现场搅拌砂浆。其它建设工程在施工现场设置砂浆搅拌机的,应当配备降尘防尘装置。 5、车辆清洗: 1)具有安装条件且处于基坑土方施工阶段的施工现场出入口,均应安装高效洗轮机,基坑土方施工阶段结束后,施工单位可按要求设置冲洗车辆的设备和设置沉淀池。安装使用高效洗轮机的,施工单位要确保100%使用; 2)在施工现场设置洗车池和沉淀池的,必须符合以下要求:a、施工现场施工车辆出入口应设置车辆冲洗设备,对车辆槽帮、车轮等易携带泥沙部位进行清洗,不得带土上路;b、洗车池旁必须设置沉淀池,沉淀后的污水应排入市政污水管道。 3)建设单位(或委托施工单位)应当道市政管理行政部门办理渣土消纳许可证,并按照规定的时间、路线和要求,消纳建筑垃圾、渣土。施工现场必须使用有资

喷淋施工方案

。 如何设计工矿防尘储煤场,喷淋喷洒水设施,洒水喷枪除尘降尘装置? 点击次数:1698 发布时间:2010-3-17 应用洒水喷枪喷水防尘、降尘提供一个高效方法。高压水流经由特别设计的喷嘴,形成数十米半径的旋转雨帘均匀覆盖堆场表面,达到非常理想防尘效果。 洒水喷枪喷淋防尘系统主要由水源系统、自动控制系统、管路系统、喷枪喷头、控制电磁阀及防护设备构成。 洒水喷枪降尘系统的特点: 1 、喷枪、喷头洒水雨雾均匀并自动旋转,角度可调,合理布置避免盲区出现,防尘、抑尘效果显著; 2 、远程全自动控制,有多种设定程序,分组控制、单独控制、任意组合控制灵活方便; 3 、临时需要可以现场手动控制,喷枪站控制阀自带手动开关功能,现场作业人员即可操作; 4 、洒水喷枪喷射距离远,半径可达30-95米,减少管道铺设、方便施工; 5 、洒水喷枪、喷头相结合的设计,可以覆盖所有扬尘区域,彻底治理扬尘; 6 、可设自动泄水阀、保温伴热,维护简便,冬季也可正常使用; 考虑到洒水喷枪安装在场地中央会影响堆取料作业,所以洒水喷枪尽量安装在堆场的周围,大多数在堆场的两侧矩形、三角形方式布置,其中三角形布置可以更均匀地覆盖,还有一种情况是现场只允许在一侧布置喷枪,接下来就是按照现场射程的要求来选择洒水喷枪型号。 喷枪型号选定之后对照性能参数表查到喷枪的运行流量、压力,根据这个数据以及喷枪的同时运行的数量(通常同时只运行1-4支,分组轮流工作)来设计水泵、供水管路等。 关于控制,建议采用自动控制系统对喷枪、水泵进行集中控制,可以通过科学合理地编排喷淋程序,大大降低现场管理人员的工作强度、省水省电并达到最佳的防尘降尘效果。编排喷淋程序时一方面要对喷枪合理分组控制,避免支管路水头损失过大,另外要注意季节、气候变化,并掌握少量多次的原则。 北京新景园艺有限公司工矿防尘的项目设计、产品及施工安装已经广泛应用于扬尘严重的电厂、港口煤码头、 -可编辑修改-

施工现场防尘降尘专项方案.doc

目录 一、工程概况......................................................................................................... - 2 - 二、扬尘治理的总目标......................................................................................... - 2 - 三、成立扬尘治理领导小组及治理小组的工作职责分工、任务....................... - 3 - 四、扬尘管理实施办法及措施............................................................................... - 3 - 五、扬尘治理实体管理制度及办法....................................................................... - 5 - 六、工作实施要求................................................................................................... - 7 - 七、建立24小时值班制度..................................................................................... - 7 -

施工现场防尘专项方案 目的:为有效的防治城市防尘污染,改善城市环境空气质量,保障人民群众正常生产、生活秩序和身体健康,预防本工程施工中对环境污染事故的发生,认真贯彻《泰安市扬尘污染管理办法》的精神,依照《宁阳县城区环境容貌综合整治实施方案》和JGJ59-2011《建筑施工安全检查标准》的要求,进一步加强防尘治理的管理工作,结合本工程的具体情况,特编制本专项方案,各有关责任人应严格遵照执行。 一、工程概况 本工程为宁阳县洸河水岸小区二期14#住宅楼工程,位于洸河以东,欣街以南。总建筑面积3842.10㎡,建筑层数为1+6+1层的一栋住宅楼,建筑高度18.95米,结构形式为异形柱结构,本工程抗震设防烈度为6度,属一类高层建筑,其耐火等级为一级,结构使用年限为50年。 二、扬尘治理的总目标 建立有效的管理制度、并通过实施确保工地现场达到成都市扬尘治理检查要求、使扬尘治理工作制度化、规范化。创建绿色环保工地。

自动喷淋防尘施工方案-修改版

西黄村自动喷淋降尘(防尘)系统 施 工 方 案 编制单位:

编制日期:

目录 1 工程概述............................................................................. (1) 2 防尘、降尘现场喷淋系统布置 ............................................................................ (1) 2.1 防尘、降尘现场喷淋系统 ............................................................................ .... (1) 2.1.1 水源............................................................................. (2) 2.1.2 泵房 ............................................................................ . (2) 2.1.3 管道及管道阀门............................................................................. . (4) 2.2 给水器布置 ............................................................................ .. (6)

建筑施工现场防尘措施新

建筑施工现场防尘措施 一、建设工程施工的扬尘污染,市值在房屋建设施工、道路与管线施工、房屋拆除、物料运输、物料堆放、道路保洁、泥地裸露等生产活动中产生粉尘颗物粒,对大气造成的污染。 二、施工现场易产生扬尘污染的物料主要有:砂石、灰土、灰膏、建筑垃圾、工程渣土等。 三、为了防止扬尘污染,保护和改善大气环境质量,根据《中华人民共和国环境保护法》、《中华人民共和国大气污染防治法》以及各级人民政府有关扬尘防止管理等法律、法规有关规定,各施工企业应切实加大项目的环境保护、文明施工管理制度;工程项目部必须制定扬尘污染防治实施方案和计划,采取有效措施,最大限度地减少、控制施工产生的扬尘对环境的不利影响,力争达到施工与环境的和谐。 四、工程概况 五、施工现场控制扬尘污染的实施措施主要有: 对有粉尘的材料,项目部采取与生产厂家联系,要求厂家采用袋装或容器装,材料进场后,袋或容器由厂家回收,项目部给予厂家一次性补贴费用,从源头杜绝粉尘污染。 (1)施工区域的围挡封闭 开工前,根据规划红线范围,设置高度不低于 1.8米围墙,确保整个施工区域与外界充分隔离。 (2)施工现场的硬化处理 施工现场按平面布置图要求做好主要道路、材料堆放、生活区、办公区域铺设混凝土路面工作,实行场地的樱花或绿化处理,确保无一处露土现象,已达到防尘控制要求。 (3)道路清扫扬尘污染的控制 安排专人每日对施工现场的道路进行1-2次的清扫,清扫前对路面进行洒水。天气干燥或风力较大时, 增加洒水频率,以保持路面的湿润。 (4)土方施工、堆放扬尘污染的控制 土方开挖前,应办妥渣土清运手续。在土方开挖、回填施工中,主要采取淋水、降尘的防止车辆土外泄等措施,当雨天开挖、基坑回填时应在临时通道上铺设麻袋。项目部必须严格按挖土施工方案中所规定的挖土流程,对堆土位置及车辆的车况检查,指派专人随机根车监督,保证按规定线路运行,严禁偷到、乱倒。 在场地堆放作回填时用土方应集中堆放。同时在土方未干化之前,经表面平整压实后,用密目网及进行覆盖。定时洒水维持湿润,以有效地控制扬尘。 (5)脚手架清理、拆除扬尘污染的控制 脚手架外侧应按行业规范要求全部采用2000目/10CM的密目网及逆行那个围挡封闭,并由专人检查、维 护,严禁设置好的密目网擅自拆除。在试用期间应采取措施防止建筑材料、垃圾向外、向下散落。清理架体内的建筑垃圾和废料时,应采用洒水和吸尘措施,禁止直接掀翻、拍打底笆板。定期对沾土灰尘的密目网进行清洗,周期为2-3月/次,及时更换破损严重的密目网。拆除前,应先进行清理岀脚手架中的杂物,并对积灰较多的密目网洒水湿润。 (6)混凝土、砂浆拌制扬尘污染的控制 混凝土、砂浆拌制操作间四周应进行封闭围挡,以控制和减少水泥扬尘对大气造成的污染。袋装水泥、商品砂浆设置圭寸闭的库房进行堆放,安排专人进行管理,定时进行清扫,保持库内整洁,地面无积灰现象。装卸以及拌制作业时严格要求工人佩戴口罩,做到轻搬轻放。混凝土、砂浆拌制时严格按石子水泥砂顺序进料,以控制和减少水泥扬尘。搅拌机储料池前应设置三面挡水,并做好排水沟、沉淀池进行清理。 为减少施工现场扬尘污染,施工现场应积极使用商品混凝土和商品砂浆,逐步淘汰现场砂石料堆放和搅拌机现场搅拌。 (7)木工机械作业扬尘污染的控制 设置封闭的目的建立落实责任制,制定作业场所环境保护负责人,负责木工机械的日常管理。保持木工间的整洁,及时清理木屑、刨花和边角料,必要时进行洒水湿润后在清理,并装袋运至制定地点堆放,定期处理。 (8)道路清扫扬尘污染的控制 在施工现场主要道路、生活区域场地的适合位置安装一些水龙头,使洒水皮管、洒水车能就近使用,便于操作。道

消防喷淋施工组织方案

上视大厦大堂配套项目装饰改造工程 消 防 专 项 施 工 方 案 工程名称:上视大厦大堂配套项目装饰改造工程 建设单位:上方传媒集团

设计单位:华鼎建筑装饰 施工单位:中国建筑集团 目录 目录 (2) 一、工程概况: (3) 一、职工俱乐部: (3) 1、一层整修主要容: (3) 2、二层整修主要容: (3) 3、上视大厦西南侧筒体改建 (4) 二、自动喷淋灭火系统、消火栓系统施工工艺过程 (4) a. 施工工序 (4) b. 施工准备 (4) c. 管件加工 (5) d. 沟槽式管道连接件加工要求(特殊工序) (5) e. 管道支架、吊架的安装 (6) f. 管网安装 (7)

g. 喷淋系统试压 (10) h. 喷淋系统冲洗 (11) i. 喷头安装: (12) 一、工程概况: 工程名称:上视大厦大堂配套项目装饰改造工程 工程地址:市威海路298号上视大厦18楼 建筑面积:建筑面积合计约为800平方米 工程概况: 一、职工俱乐部: 1、一层整修主要容: (1)活动室隔墙拆除,天棚、墙面、地面进行整修 (2)大厅及过道整修 (3)卫生间、淋浴房整修及设施更换 (4)玻璃楼梯整修 (5)理发室整修 2、二层整修主要容: (1)阅览室:天棚、墙面、地面整修,新增阅览室前台 (2)母婴室:新作隔墙、新增洗手盆,添置空调、冰箱、家具等。

(3)医务室:新作3间隔墙、天棚、墙面、地面整修,药房新开取药口,玻璃隔断加百叶窗,药房及诊疗室新增空调、家具等。 上视大厦东南侧筒体改建: (1)东南侧外楼梯拆除 (2)拆除后空间钢平台搭建改建为办公司 (3)电力、空调、通讯、消防等设施安装办公室通行标准 3、上视大厦西南侧筒体改建 (1)现有收发室上方改为平台 (2)西侧快递收发室上方改为平台 (3)外立面采用与原建筑相同材质、颜色及选型,保证外立面风格统一协调。 二、自动喷淋灭火系统、消火栓系统施工工艺过程 a. 施工工序 根据施工设计图纸及工程特点,合理安排施工工序。管件及支架预制-管件丝扣加工-管道支架安装-干管安装-支管安装-管道试压-管道冲洗-喷头及设备安装-系统调试-系统验收 b. 施工准备 熟悉图纸并对照现场复核管路、设备位置、标高是否有交叉或排列不当,及时与设计人员研究解决,办理洽商手续。检查预埋或预留是否

建筑施工现场防尘专项方案

施工现场防尘专项方案 (一)现场围挡和大门 1、施工场地周围应设置不低于1.8m高的彩钢板围挡或24cm砖墙抹灰刷白,做到坚固、稳定、整洁、美观,并在外则设置安全生产方面宣传口号。市区主要路段,现场围挡不低于2.5米。 2、施工现场应设置封闭式金属板制大门,门头尺寸一般不小于5×4.5m,且设置企业标志,门头底的颜色为深蓝色,字体颜色为白色。 3、车辆出入口处设清理车辆用喷头和冲洗池,驶入建筑工地的运输车辆必须车身整洁,不得污染道路,运输车辆经冲洗干净后驶出建筑工地,防止车辆将泥砂带出场外。对进入施工现场的各种车辆进行限速,防止车速过快产生扬尘。施工现场每天至少洒水三次以防扬尘。 4、砂、土和其他易飞扬、细颗粒散体材料、现场土方及垃圾要采取表面固化或围布覆盖等防扬尘措施。多余土方及时清运出场。散料运输车运输时要覆盖防止遗洒、飞扬,减少污染。 5、施工时严禁随意抛扔垃圾废弃物。施工垃圾定点堆放,并及时清运,适量洒水减少扬尘。 6、严禁焚烧产生有毒、有害气体的物质。

7、施工现场所设搅拌设备安装除尘装置,同时搅拌站出水设沉淀池,运砂浆车辆到指定有沉淀池的地点刷车,严禁随意择地冲车。 8、出现四级以上的大风天气时禁止进行土方和拆除工程施工。 (二)现场道路和出入口 1、必须设置现场内环形畅通的砼主干道路和沿单位建筑物四周非泥面的畅通道路,雨天不积水。同时设置固定洒水点定时洒水、确保无扬尘。 2、施工现场出入口必须采用砼硬化且与城市道路相连接,砼标号不低于C20,硬化厚度不少于20cm。生活区、加工区可采用砖铺等其他方式硬化。场地要平整、坚实、整洁,尘土不飞扬,且有良好的排水设施,保证排水畅通。可种植或盆栽花草,搞好现场绿化。 (三)物料堆放 1、严格按照平面布置图所标位置堆放各种工具、构件、材料,并悬挂名称、品种、规格、主要责任人等标示牌。 2、各种材料、构件要按品种、规格分类堆放整齐,做到“五成”(成方、成垛、成堆、成捆、成排),散装材料要入池,并设置明显标牌。 3、水泥、钢筋等建筑初料应按生产厂家、品种、强度和生产日期分类存放、稳定牢固、整齐有序,并设置材料状态标识牌。水泥存放应设专用库房,要有防尘、防潮、防雨措施。中心城区的施工现场必须使用商品混凝土,禁止现场搅拌。 (四)土方工程 1、土方施工方案包括:施工现场土方扬尘治理及文明施工承诺书、对周边环境影响及防治措施、土方开挖施工准备、基坑开挖方法、土方开挖质量要求和质量保证措施、土方开挖安全要求和安全保证措施、土方的运输和堆放地点。

施工现场防尘管理措施(最新版)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 施工现场防尘管理措施(最新版)

施工现场防尘管理措施(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 为完善施工现场的文明施工,落实文明施工管理的有关制度,根据《泰州市城市建设管理监察条例》、《泰州市建筑工程城乡环境综合治理条例》要求,特制定本管理措施。 一、组织措施 加强组织领导是做好防尘工作的关键。施工现场要有专人分管防尘事宜:建立和健全防尘机构,制定防尘工作计划和必要的规章制度,切实贯彻综合防尘措施:建立粉尘监测制度,做到定时定点测尘,评价劳动条件改善情况和技术措施的效果。做好防尘宣传工作,从领导到广大职工,让大家都能了解粉尘的危害,根据自己的职责和义务做好防尘工作。 二、技术措施 技术措施是防止粉尘危害的中心措施,主要在于治理不符合防尘要求的产尘作业和操作,目的是消灭和减少生产粉尘的产生、逸散,以及尽可能降低施工作业环境粉尘浓度。

1??对控制扬尘工作的职责进行分解落实即:项目经理→现场施工负责人→现场扬尘负责人→各施工作业片片长→各专业分包队伍、劳务分包队伍、作业班组负责人→工人,使本工地的扬尘控制制度做到层层落实,控制到位。 2??施工现场要每天洒水降尘,配备专用洒水设备及陈卫星负责日常检查工作。 3??工地出入设置高压冲洗设备和三级沉淀池,并由专人管理。 4??工地主次干道浇筑10~20cm厚的混凝土进行硬化路面。 5??工地的施工土方车辆离开工地时应及时冲洗,运载土方的车辆应检查车辆是否有覆盖。运输车不得超量运载,运载工程土方最高点不超过车辆槽帮上沿50cm, 6??土方开挖现场采用湿法作业,对扬尘如土方工程施工采取现场撒水。堆放的土方采取安全网覆盖,并定期进行撒水,并及时记录。 7??加强个人防护,粉尘作业的操作者在作业时,一定要带好防尘帽和防尘口罩。作业人员进行就业前体检和就业后体检。 8??保护和美化环境,在工地出入口、施工主干道两侧及生活区栽花种树植草或局部草坪绿化,创建一个美好舒适卫生的工作环境和生活环境。

消防喷淋系统施工方案精编版

消防喷淋系统施工方案 1.消防及喷水灭火系统管道安装方法 1.1.工艺流程图 1.2.支架、吊架制作 1.2.1.支架、吊架材料一般用Q235普通碳钢制作. 1.2.2.支架、吊架制作应遵守的规定: 1) 支架、吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求。 2) 支架底板应平整、支、吊架的工作面应平整。 3) 矫正。 4) 1.2.3.支吊架安装 1) 2) 坡度、标高的确定 3) 支、吊架固定和调整 4)

5)支、吊架的安装 膨胀螺栓固定 膨胀螺栓常用规格有M8、M10、M12三种。 钻孔可用冲击电锤或冲击电钻进行,钻成的孔必须与构件表面垂直。孔的直径与管外径相等,用手拧紧螺母。随着螺母的拧紧,螺栓被向外拉动,螺栓的锥形尾部就把开口的套管 2.1.立管安装 1) 每层从上至下统一安装卡件,将预制好的立管按编号排出顺序安装。在安装中核实预 立管阀门朝向应便于操作和维修。 2) 对于竖井内的立管安装,应在管井口设置型钢,上下统一吊线安装卡件。 3) 安装在墙内的立管应在结构施工中预留管槽,立管安装后吊直找正,用卡件固定。 4) 在下层楼板封堵完后,再进行上一层立管安装。如遇墙壁体变薄或上、下墙体错位造成立管距离太远时,可采用冷弯或用弯头调整立管位置。 5) 对暗装立管安装,应在隐蔽之前做水压试验,合格后隐蔽。 6) 对防腐、防露要求的立管,应按相应施工工艺防腐防露。 2.2.横支管安装 1) 根据横支管设计排列情况及有关规范,确定支、吊架的位置及数量。 2) 将预制好的支、吊架按规范加以固定。 3) 临时固定卡栽好后,将预制好的支管从立管甩口依次逐段进行安装。待安装完后,按设计要求及有关规范调节其坡度。 4) 支管暗装时,在确定其位置后,剔出管槽,将预制好的支管放入槽内,找平找正后用勾钉固定。 3.喷洒管道安装 1) 管网安装前应校直管子,清除内外杂物。安装中应注意随时清除管道内部杂物。 2) 自动喷水灭火系统的管网安装,管子公称通径为小于或等于100 MM 螺纹连接,其它可用焊接或法兰连接。无论采用何种方式,均不得减小管内通水横截, 面积。 3) 螺纹连接管道变径时,宜采用异径接头,在转弯处不得考虑采用补芯。 4) 管道安装位置应符合设计要求,管道中心与梁、柱、顶棚等最小距离应符合下表

施工现场防尘降噪措施专项方案

晟世豪庭住宅小区二期1#、16#~17#、18#楼 施工现场除尘防噪专项施工方案 编制人: 审核人: 审批人: 中迎建筑工程有限公司 2018年8月

目录 一.编制说明 (3) 1. 工程概况 (3) 2. 编制目的 (3) 3. 编制范围 (3) 4. 实施期限 (4) 5. 工作原则 (4) 二.组织机构及职责 (4) 1. 项目组织机构 (4) 2.工作职责 (4) 三、施工期间噪声分析 (5) 四、噪声控制措施 (5) 1.砼浇筑降噪措施 (5) 2.渣土运输及装卸过程降噪措施 (6) 3.人为噪声的控制措施 (6) 4.强噪声作业时间的控制 (6) 5.加强施工现场的噪声控制 (6) 五.粉尘控制措施 (7) 六.防尘降噪污染措施落实清况的定期检查 (8)

一.编制说明 1.工程概况 1、建设单位:锡林郭勒盟宝晟房地产开发有限公司 2、设计单位:内蒙古家兴建筑设计有限公司 3、监理单位:河北润泰工程咨询有限公司 4、施工单位:中迎建筑工程有限公司 5、工程名称:晟世豪庭住宅小区二期1#、、16#~17#、18#楼 6、建设地点:锡林浩特市经济开发区 7、工程规模:1#商住楼工程一幢,地下1层,地上17层 18#商业楼一幢,地下一层,地上三层局部二层 16#~17#商住楼±0.000以上部分 总建筑面积29359.69平米 8、质量标准:确保合格,争创优质工程 9、总工期:360天、土方工程工期为10天。 本工程位于锡林浩特市经济开发区,北侧紧邻锡林浩特市第六中学,地处新区中心位置,务必做好防尘除噪措施。 2.编制目的 为了切实做好施工现场周围的单位及小区居民有一个良好的工作学习和生活环境,防止粉尘污染环境和噪声扰民,特制定本措施方案。 3.编制范围 施工范围内的噪声及粉尘污染治理

施工现场降尘喷淋施工方案

目录 第一节工程概况 0 1. 工程概况 0 第二节文明环保施工目标 0 1. 防尘目标 0 2. 安全文明施工达标 (1) 第三节文明环保施工部署 (1) 1. 组织体系及相关机构职责 (1) 2. 文明施工管理岗位责任 (1) 第四节施工现场降尘喷淋布置 (2) 1. 要求 (2) 2. 扬尘控制清单 (3) 3. 设置雾化机、洗车槽 (4) 4. 现场绿化 (4) 5. 布置喷淋系统 (4) 6. 现场人工洒水降尘 (4) 7. 节水系统 (5) 8. 土方覆盖安全网 (5) 9. 塔吊高空喷淋 (5) 第五节环保管理制度 (6) 1. 领导小组 (6) 2. 检查机制 (6) 3. 责任制考核 (7) 4. 控制点 (7) 5. 防尘控制措施 (8) 第六节环境保护措施 (9) 1. 环境保护概况 (9) 2. 环保措施 (11) 3. 施工现场节能降耗控制 (12)

4. 施工粉尘控制 (12) 5. 施工作业产生的粉尘的控制 (13) 6. 焊接产生金属烟尘的控制 (13) 7. 车辆运输管理规定 (14) 8. 水污染的控制 (14) 第七节附图 (15) 附图一:现场喷淋平面布置图 (15)

第一节工程概况 1. 工程概况 . 场地拟建的建筑物为一栋五层教学实验综合楼、一栋三层文体综合馆和一座足球场,局部为一层地下室。建筑用地面积约㎡,总建筑面积约为㎡,其中地下室部分约㎡,地上部分16518㎡。文体综合馆共3层,总高度,教学实验综合楼共5层,总高度。 图2:拟建项目效果图 . 项目相关参建方和其他情况如下表所示: 表1:项目参建方 第二节文明环保施工目标 1. 防尘目标 . 总体目标 (1)、针对本工程的具体情况,在工程施工过程中我们将认真贯彻执行国家、环境保护的法律法规和环境标准、采用清洁工艺,坚持清洁生产,不断提高全体参建员工的环境意识,综合利用各种资源,最大限度的降低各种原材料的消耗,节能、节水、节约原材料;废气、废水、各种废弃物达标排放,从严把握噪音标准,控制施工噪音污染。

防尘预防措施.doc

扬 尘 污 染 控 制 措 施 编制人: 审批人: 单位名称: 日期: 一、工程概况 工程名称: 工程地点:

项目承担单位: 设计单位: 监理单位: 建设目的:通过对项目区土地的整理,可提高耕地质量,增加耕地面积,保证项目区土地的可持续利用和生产的稳定性,可提高水的有效利益率,节约农业用水,达到防风固土,减少水土流失的目的。 计划工期:总日历天数360历天。 二、扬尘治理工作总目标: 建立有效的管理制度,并通过实施确保工地施工现场达到商丘市扬尘治理检查要求的七个百分之百即施工工地周边100%围挡、物料堆放100%覆盖、出入车辆100%冲洗、施工现场地面100%硬化、拆迁工地100%湿法作业、渣土车辆100%密闭运输、施工现场扬尘污染点,污染指数监控率及出入口出场车辆冲洗监控100%,和五个到位即审批到位、报备到位、监控到位、人员到位、配套措施到位,使扬尘治理工作制度化、规范化。 二、扬尘治理控制要点 1、严格审查施工单位编制的施工组织设计(方案)和专项方案中的扬尘整治工作管理体系,扬尘治理保证体系和技术措施。主要是审查编制内容是否有针对性、科学性、可操作性。 2、审查施工单位的扬尘治理制度,扬尘治理责任制,扬尘治理检查验收制度的建立健全情况和扬尘治理工作技术交底执行情况。 3、检查、督促施工现场的平面布置图的安全标语,标牌的执行情况,警示要符合规范要求。 4、施工现场加强对污染源部位和污染源物品的管理,有明显的

标示。 5、加强文明施工建设和文明施工检查。 6、建筑工地必须实行围档全封闭施工。建筑工程脚手架外侧必须使用合格的密目式安全网进行全封闭,并做到定期清洗,对破损安全网要及时更换,钢管脚手架和塔吊等机具要定期除锈、刷漆。 7、建筑工地的进出口、场内道路和建筑材料堆放地必须硬化。 8、工地出入口必须设置车辆冲洗、排水设施。 9、严格烟尘控制。严禁在施工现场排放有毒烟尘和气体,工地生活燃料应符合环保有关要求。 10、从事运载建筑材料、建筑垃圾、渣土的车辆,必须符合环卫部门的有关要求并经政府环卫部门批准和持有相关准运证明。 驶入建筑工地的运输车辆,必须车身整洁,装载车箱完好,装载的货物必须堆码整齐,不得污染道路环境。否则,施工单位应不允许其驶入工地。 驶出建筑工地的运输车辆,必须冲洗干净,严禁带泥上路,严禁超载;运送各种建筑材料、建筑垃圾、渣土的车辆必须应有遮盖和防护措施,防止建筑材料、建筑垃圾和尘土飞扬、洒落和流溢。否则,施工单位不允许其驶出工地。 四、扬尘治理控制措施 (一)现场管理 1、施工现场的建筑垃圾必须集中堆放,垃圾堆放点必须具备遮挡措施,同时在建筑垃圾上覆盖密目网,并定时洒水。
