防风防雨防雷防署施工方案施工专项方案
防风防雨防高温和防寒等季节性施工方案

防风防雨防高温和防寒等季节性施工方案随着气候的变化,施工工地上的季节性施工也会面临各种挑战,例如风雨、高温和寒冷等天气条件。
在进行季节性施工时,需要采取一些防风防雨、防高温和防寒的措施,以确保工地的安全和施工进度。
以下是一些防风防雨、防高温和防寒的施工方案。
1.防风防雨方案:在施工现场周围搭设临时围墙或篱笆,起到一定的遮挡风雨的作用。
可以使用防风防雨网,也可以使用大型布料。
围墙或篱笆的高度应根据当地的风力和降雨量确定,以确保可以有效地阻挡风雨。
在进行高位施工时,应搭设临时脚手架和安全网。
临时脚手架可以提供稳定的工作平台,而安全网可以起到防止人员和物品从高处坠落的作用。
对于有明显危险的施工区域,如高空作业区域或暴雨天气下的开挖区域等,应加强警示标志的设置,并派遣专人进行监督。
2.防高温方案:在高温季节,施工工地上容易出现中暑和热伤害。
因此,需要采取一些措施来防止高温对工人的伤害。
首先,要提高工人的自我保护意识,让他们了解中暑和热伤害的症状和预防方法。
并提醒他们及时休息、补充水分。
其次,可以在工地上设置遮阳棚或帐篷,为工人提供凉爽的工作环境。
遮阳棚或帐篷可采用防水、透气材料制成,以确保工人在高温环境下有一个相对凉爽和透气的工作场所。
此外,可以在工地上增加水源,鼓励工人经常饮水,以保持体内水分的平衡。
还可以给工人提供冷毛巾等防暑用品,以帮助他们降温。
3.防寒方案:在寒冷的季节,施工工地上容易出现冻伤、感冒等问题。
为了确保工人的安全和健康,需要采取一些防寒的措施。
首先,工人应穿上适合寒冷天气的防寒衣物,如羽绒服、保暖内衣等。
同时,可以给工人提供手套、帽子、围巾、防滑鞋等防寒用品,以保持身体的温暖。
其次,可以在工地上设置临时暖房或供暖设备,以为工人提供一个相对温暖的工作环境。
暖房或供暖设备应根据工地的具体情况来选择,以确保能有效地提供温暖。
另外,需要加强对工人的培训,让他们了解冻伤和感冒的症状和预防方法。
三防_专项施工方案

一、前言为确保施工期间施工现场的安全,预防自然灾害和突发事故,提高施工现场的防御能力,根据我国《建筑法》和《建设工程安全生产管理条例》等相关法律法规,结合施工现场实际情况,特制定本三防专项施工方案。
二、适用范围本方案适用于施工现场的防雷、防洪、防风等三防工作。
三、组织领导1. 成立三防工作领导小组,负责三防工作的全面协调和指挥。
2. 设立三防办公室,负责三防工作的具体实施和日常管理。
3. 各施工班组设立三防责任人,负责本班组的三防工作。
四、主要内容1. 防雷(1)对施工现场的高大建筑、临时设施等易受雷击的物体进行防雷设施安装。
(2)对施工现场的电力线路、通讯线路等进行防雷接地处理。
(3)加强防雷意识教育,提高施工人员防雷知识。
2. 防洪(1)对施工现场周边的排水系统进行检查,确保排水畅通。
(2)对施工现场的易积水区域进行排水沟开挖和设置排水泵。
(3)加强防洪意识教育,提高施工人员防洪知识。
3. 防风(1)对施工现场的临时设施、围挡、脚手架等进行加固处理。
(2)对施工现场的易倒伏的树木、广告牌等进行移除或加固。
(3)加强防风意识教育,提高施工人员防风知识。
五、实施与检查1. 施工单位应按照本方案的要求,制定具体的实施计划,明确责任人和完成时间。
2. 三防办公室定期对施工现场的三防工作进行监督检查,确保各项措施落实到位。
3. 遇有特殊情况,三防工作领导小组应及时调整三防方案,确保施工现场的安全。
六、应急处理1. 遇到雷雨、洪水、大风等自然灾害时,施工现场应立即启动应急预案。
2. 施工单位应组织人员迅速撤离施工现场,确保人员安全。
3. 对施工现场的设施设备进行检查,发现安全隐患立即进行整改。
七、总结本方案旨在提高施工现场的防御能力,预防自然灾害和突发事故。
各单位应高度重视,认真贯彻落实,确保施工现场的安全。

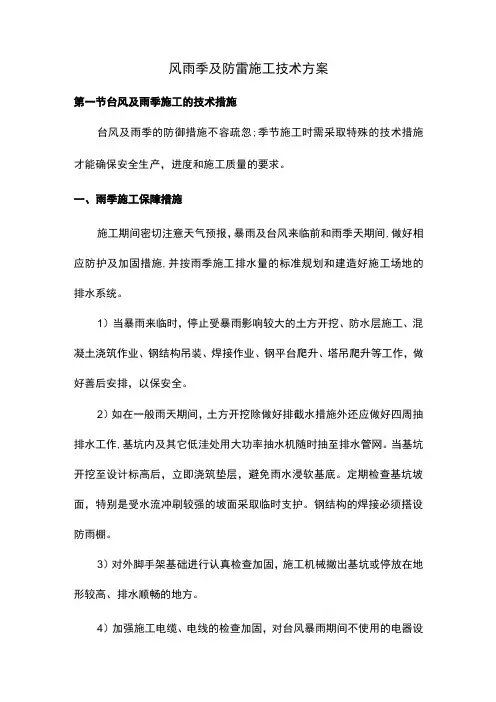

风雨季及防雷施工技术方案

风雨季及防雷施工技术方案第一节台风及雨季施工的技术措施台风及雨季的防御措施不容疏忽;季节施工时需采取特殊的技术措施才能确保安全生产,进度和施工质量的要求。
一、雨季施工保障措施施工期间密切注意天气预报,暴雨及台风来临前和雨季天期间,做好相应防护及加固措施,并按雨季施工排水量的标准规划和建造好施工场地的排水系统。
1)当暴雨来临时,停止受暴雨影响较大的土方开挖、防水层施工、混凝土浇筑作业、钢结构吊装、焊接作业、钢平台爬升、塔吊爬升等工作,做好善后安排,以保安全。
2)如在一般雨天期间,土方开挖除做好排截水措施外还应做好四周抽排水工作,基坑内及其它低洼处用大功率抽水机随时抽至排水管网。
当基坑开挖至设计标高后,立即浇筑垫层,避免雨水浸软基底。
定期检查基坑坡面,特别是受水流冲刷较强的坡面采取临时支护。
钢结构的焊接必须搭设防雨棚。
3)对外脚手架基础进行认真检查加固,施工机械撤出基坑或停放在地形较高、排水顺畅的地方。
4)加强施工电缆、电线的检查加固,对台风暴雨期间不使用的电器设备,将其电源全部切断。
采用可靠的手段围蔽水泥库、变配电设备等以防漏雨及水淹。
对配电设备设置可靠的防雷装置并设专人看守。
5)由于本工程处于珠江岸边,距离珠江仅IOOm,在雨季和每年的6月份,要提防珠江水倒灌入工地的排水系统。
另外定期检查排水设备及管网的可靠性,增加排泄水通道。
按预报雨大小,必要时增设临时排水沟槽。
6)所有机械棚要搭设严密,机电设备有防雨防淹措施。
机动电掣箱要有防雨措施,漏电保护装置要安全可靠。
7)在结构施工阶段,注意天气变化,防止雷雨突袭,保证已连续浇捣顺利进行,施工现场应准备一定数量的彩条布,作为覆盖刚浇筑仁和机具的使用。
当雨下大时,应在规范规定可留施工缝的位置留设临时施工缝,停止碎的浇筑。
8)雨季已施工中,及时测定砂、石的含水率,掌握其变化幅度,及时调整配合比。
9)现场四周及道路,仓库和机棚要做好排水,防止受淹。
必要时,用草袋装砂围蔽受洪水影响较大的区域。
施工防风专项方案

一、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工安全检查标准》3. 《建筑施工现场临时设施设计规范》4. 《建筑施工现场风力等级划分及安全要求》二、方案目的为保障施工现场人员安全,确保工程顺利进行,特制定本施工防风专项方案。
三、适用范围本方案适用于施工现场在风力等级达到4级及以上时,采取的防风措施。
四、防风措施1. 工程准备(1)施工前,对施工现场进行全面检查,确保各项设施、设备符合防风要求。
(2)加强施工现场的排水系统,防止雨水浸泡地基,造成地基不均匀沉降。
(3)对施工现场临时设施进行检查,加固易被风吹动的设施,如围挡、临时办公室、临时厕所等。
2. 施工现场管理(1)风力等级达到4级及以上时,暂停室外高空作业,待风力减弱后再恢复施工。
(2)加强对施工现场的巡查,发现问题及时整改。
(3)施工现场应配备足够的防风物资,如防风绳、临时支撑、锚固等。
3. 防风措施(1)围挡:围挡高度应不低于2.5米,采用金属网或彩钢瓦等材料,确保围挡牢固。
(2)临时办公室、临时厕所等设施:采用防风材料搭建,并加固设施底部,确保稳固。
(3)高空作业:在风力达到4级及以上时,暂停高空作业,待风力减弱后再恢复施工。
(4)起重设备:在风力达到4级及以上时,暂停起重作业,待风力减弱后再恢复施工。
(5)脚手架:在风力达到4级及以上时,暂停脚手架搭设和拆除作业,待风力减弱后再恢复施工。
(6)临时设施:在风力达到4级及以上时,暂停临时设施的搭建和拆除作业,待风力减弱后再恢复施工。
五、应急处理1. 风力等级达到5级及以上时,应立即停止施工,组织人员撤离施工现场。
2. 在风力减弱后,经现场负责人检查确认安全后,方可恢复施工。
六、监督检查1. 施工单位应定期对施工现场进行监督检查,确保防风措施落实到位。
2. 施工现场安全管理人员应加强对防风工作的监督检查,发现问题及时整改。
本方案自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。

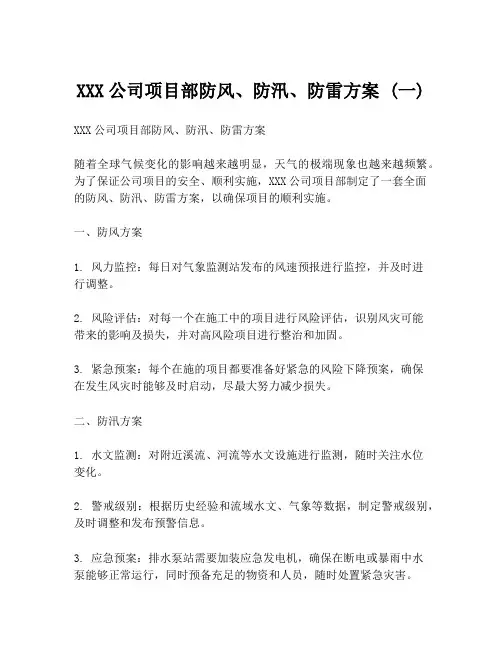

XXX公司项目部防风、防汛、防雷方案 (一)

XXX公司项目部防风、防汛、防雷方案 (一) XXX公司项目部防风、防汛、防雷方案
随着全球气候变化的影响越来越明显,天气的极端现象也越来越频繁。
为了保证公司项目的安全、顺利实施,XXX公司项目部制定了一套全面的防风、防汛、防雷方案,以确保项目的顺利实施。
一、防风方案
1. 风力监控:每日对气象监测站发布的风速预报进行监控,并及时进
行调整。
2. 风险评估:对每一个在施工中的项目进行风险评估,识别风灾可能
带来的影响及损失,并对高风险项目进行整治和加固。
3. 紧急预案:每个在施的项目都要准备好紧急的风险下降预案,确保
在发生风灾时能够及时启动,尽最大努力减少损失。
二、防汛方案
1. 水文监测:对附近溪流、河流等水文设施进行监测,随时关注水位
变化。
2. 警戒级别:根据历史经验和流域水文、气象等数据,制定警戒级别,及时调整和发布预警信息。
3. 应急预案:排水泵站需要加装应急发电机,确保在断电或暴雨中水
泵能够正常运行,同时预备充足的物资和人员,随时处置紧急灾害。
三、防雷方案
1. 雷电监测:对项目所在地的气象雷达预报及时进行监测,及时调整施工布局。
2. 接地防护:对设施和通讯设备等进行必要的接地防护,有效减少雷击的损失。
3. 应急预案:按照防雷工程设计要求,制定应急预案,提前做好人员疏散和安全观察工作。
总之,为了项目的安全、顺利实施,XXX公司项目部制定了一套全面、具有实效性的防风、防汛、防雷方案。
这种方案的实现需要全体员工的共同努力,更需要管理团队的严密监督,企业要提供必要的物资及技术支持,确保多层次、全方位的安全保障体系的构建。
XXX工程防风防雨防雷防署施工专项方案 (一)

XXX工程防风防雨防雷防署施工专项方案(一)在现代工程建设中,防风、防雨、防雷、防署是工程施工中最为重要的事项。
这些措施的实施是为了保证施工的顺利进行和人员的安全。
本文将详细阐述“XXX工程防风防雨防雷防署施工专项方案”。
一、工程概况该工程是建设在某省某县的高速公路,规划总长度200公里。
工程地处山区,交通条件较为复杂。
在施工过程中,需要对周围环境的变化做出及时反应。
二、防风措施工程地处山区,大风天气较为频繁,因此防风措施是必不可少的。
我们将选择合适的地点进行环境模拟试验,找到风场、气压的变化规律。
设计防风墙,以防止材料受到损坏或飞散。
砌筑防风墙之前,需要对场地进行护林工作,尽可能地保护植被。
对每个工程施工区域进行划分,并设立监控点,实时监测风力。
一旦发现风力超过规定阀值,立即暂停施工并告知相关部门。
三、防雨措施在山区,降雨天气时有发生,因此防雨措施也是我们需要严密考虑的事项。
对每个工程区域进行详细规划和定位,设计降雨排水系统。
在施工过程中,需要注意及时清理施工区域积水,以避免对施工带来不良影响。
同时也需要注意排水设施的维护保养,确保通畅有效。
在遇到暴雨天气时,暂停施工,居民需要在抢险指挥部统一指挥下,必要时人员和物资进行疏运调配,确保安全和工程资料随时可用。
四、防雷措施在山区,雷电天气引起的意外事故会时有发生。
因此,在工程建设中,防雷体系也需要高度重视。
我们将选择合适的场地进行环境雷电模拟试验,选用合适的材料对施工设备和物资进行包装,以防止其受到雷击。
在每个施工区域设立引雷设备,相互连接,保证全方位的防雷保护。
对每个施工设备进行维护保养,及时发现和排除隐藏的故障,确保设备的正常工作。
五、防署措施由于总的施工时间较长,营地内人员的寄住问题就必须高度重视,合理配置生活设施、卫生设施和消防器材。
同时,在工程施工过程中要严格遵守环保法规,管控施工区域内的环境、空气和水质。
特别是在引导车辆运输的过程中,要统一管理,严格遵守运输规定,保障每一辆车的安全。
2024年之夏季“四防”工作计划(三篇)

2024年之夏季“四防”工作计划夏季是高温、雷电、暴雨、大风等自然灾害多发季节,也是化工行业事故多发季节,以“防雷、防汛、防暑、防爆”为主要内容的夏季“四防”工作是每年夏季安全生产工作的重点。
1、防雷电及电气事故措施夏季是多雷雨季节,化工企业易发生因雷击造成机电、动力、仪表、通讯、计量、电气控制等系统的损坏,造成设备故障、跳闸停运、误启动等事故,夏季也是电气事故多发的季节,化工企业在防雷、防潮、防电气事故方面要重点做好以下工作:(1)每年雷雨季节到来之前,提前对所有设备、电气、仪表等防雷接地情况进行全面细致的摸底核查,全面检测一次防雷接地的冲击接地电阻值,确保电阻值在规定范围,有问题及时整改,做到无一疏漏。
(2)对关键的仪表回路加防雷器,主控制室仪表间的墙、房顶等做好防雨准备。
(3)电气方面,对变压器、电缆、电缆接头、电动机(包括机身、轴承)、电气元件接触点等做好温度检测,防止超温;变配电室、开关站、接线盒、轴承等做好防雨防水工作,并做好雨后检查;变配电室、地下室、开关站等还要做好防小动物进入的措施。
(4)储罐的安全阀、排空口等部位,是储罐防雷重点,都易受到雷电打击,发生火灾,必须日常检查与定期检查相结合,及时整改存在问题。
(5)经常检查接地线、跨接线等防雷设施,保证不松脱、不严重锈蚀;防雷接地线、跨接线在拆装检修管线、设备后,要即时恢复,确保工作正常。
(6)检查管道连接有无泄漏,避免泄漏出的天然气在因雷击着火。
(7)雷雨天气,易造成电气事故,导致装置晃电或停电,各单位必须不断完善应急预案,并进行演练,确保发生停电事故时能够正确处理,将影响降至最低。
(8)遇雷雨天气时,要做好自我防护措施,防止人体遭雷击。
(9)夏季天气高温、潮湿、多雨,电器线路及设施绝缘性能降低,易发生漏电,非工作人员应远离带电设施,移动电气设备时要先断开电源。
2、防汛防风措施夏季气温升高,多雨多风天气增多,山区积雪融化,易发生洪灾涝,通畅的排水设施是防止洪涝发生的唯一途径,化工企业要做到小雨无积水,大雨能排走,特大洪水有预案,遇到特大洪水时,能根据预案有条不紊地安排生产或紧急停车。
季节性施工方案_防暑防雨防台风__完成_

季节性施工方案_防暑防雨防台风__完成_首先,针对夏季防暑的问题,我们可以采取一些措施来减轻施工人员的疲劳和中暑的风险。
首先,要合理安排施工的作业时间,在酷热的午后时段尽量避免施工,可以选择在早晨或傍晚的凉爽时间段进行作业。
其次,要注意施工队伍的防暑物资准备,如帽子、太阳镜、防晒霜等,以及充足的饮用水和适量的补充盐分,以防止中暑和脱水的情况发生。
另外,还可以在施工现场设置遮阳棚,为施工人员提供一定的防暑措施。
其次,针对雨季施工的问题,我们需要制定一些应对策略来应对可能出现的暴雨天气。
首先,要提前关注天气预报,及时了解降雨情况,并根据情况合理调整施工进度。
其次,要做好施工现场的排水系统,及时清理积水,确保施工面的排水畅通。
此外,还可以在施工地点周边设置防护围挡或者临时搭建遮雨棚,以保证施工不受雨水的干扰。
同时,要对工具和设备进行防雨处理,以免雨水对施工设备和工程质量造成影响。
最后,对于台风季节的施工,我们要采取更为严谨的措施来确保施工的安全。
首先,要根据天气预警及时了解台风动向,并在台风来临前做好防护准备工作。
施工现场要检查和固定脚手架、脚手板、塔吊等高空设备,以防止被台风吹倒。
其次,要加强对临时建筑物和仓库等的检查和维护,确保其牢固可靠。
施工现场还要做好材料的固定和储存,避免被风雨带走或损坏。
在安全方面,施工方也要提前制定好应急预案,明确员工的撤离路线和安全点,确保人员的安全。
总之,制定季节性施工方案是确保施工顺利进行的重要步骤。
通过针对不同季节的天气特点,我们可以合理安排工作时间、采取防暑、防雨和防台风的措施,以确保施工人员的安全和施工质量的保证。
在实际操作中,施工方需要密切关注天气情况的变化,及时采取相应的应对措施,确保施工的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防风防雨防雷防署施工方案施工专项方案
Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】
罗源闽光高速棒材项目水处理系统工程
防
署
防
台
防
汛
方
案
编制:黄东林
审核:班跃昌
审批:刘曾强
河北中冶润丰建设股份有限公司
罗源闽光高速棒材项目经理部
2016年6月30日
目录
一、工程概况
工程名称:罗源闽光高速棒材水处理系统工程
工程地点:罗源闽光钢铁厂内
总包单位:中冶京诚工程技术有限公司
施工单位:河北中冶润丰建设股份有限公司
监理单位:福建省冶金工业设计院
根据统计资料,福建地区7-10月份是夏季,高温、暴雨、台风、雷暴等灾害性天气的多发季节,本工程处于高温、雨季施工阶段,为保证雨季施工的顺利进行,
以满足工程的施工质量及其他要求。
成立以项目经理刘曾强为组长的防雷防汛防大风领导小组,制定一系列的安全、质量、工期保证措施,做到加强管理、周密计
划、措施到位、责任落实、奖罚分明。
小组成员:组长:刘曾强
副组长:班跃昌
成员:姜希安、连海斌、黄东林
二、高温天气施工保证措施
1. 因夏季气候炎热高温,露天作业时,应合理调整工作时间,中午休息时间适当延长,尽可能避开中午最高温时段施工。
2. 做好各种降温防暑工作,防止施工人员中暑。
工地供应藿香正气水、绿豆汤,保证施工操作人员的水分补充;饮食要卫生、饭菜要可口;配置防暑药品。
3. 高温天气期间,每天向施工人员提示当天气温情况,及作息时间安排。
4. 每天应加强施工现场的巡回检查,及时了解施工的高温环境和职工身体状况,及时处理出现的问题,将事故苗头消灭在萌芽状态。
5. 中暑施救方法:轻度患者:施工人员在正常作业时出现头昏、乏力、目炫现象时,应立即停止作业,防止出现二次事故,其他周边人员应将症状人员安排到阴凉、通风良好的区域休息,供应其凉水、药品、湿毛巾等。
严重患者:(昏倒、休克、身体严重缺水等)施工人员出现中暑时,作业周边
人员应立即通知班组长或项目部部,并及时拨打120急救电话,将事故人员转移至
阴凉通风区域,观察其症状,以便于医疗人员来临时掌握第一手医治资料。
三、雨季施工保证措施
(一)预防警报工作
1. 施工前认真组织有关人员分析雨季施工生产计划,根据施工专项方案,组织有关人员学习,做好对工人的技术交底。
2. 在安全生产培训中,加入对灾害性气象知识、生产对策的教育普及。
3. 施工管理人员经常关心天气预报,工地项目部(安排资料员及文员具体负责)及时收听广播或上网了解中短期天气信息,在必要时期(如台风来临前),应随时联系气象部门了解具体天气动向,以便工地做好工作安排和采取预防措施,尤其防止恶劣、灾害性天气突然袭击对施工造成的影响。
4. 夜间设专职的值班人员,保证昼夜有人值班并做好值班记录。
5. 及时准备好帆布、粗麻绳、急救箱等物资。
6. 雨季来临前,应组织一次电气设备接零、接地的检查,高空作业机械应安装避雷装置,雨天施工机械的电动机应进行覆盖防雨;电源开关箱要防雨,露天照明灯具设防雨罩。
(二)暴雨、台风来临前及雷暴的预防措施
1. 按临时设施布置的要求沿整个施工现场设置排水沟,并配备水泵,排除施工用水及雨水,雨后及时清除积水。
2. 疏通好施工场地内的排水管道和雨水井、沉淀池,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅;雨后不沉陷、不泥泞、不积水,保持整个施工现场的整洁。
3. 对于脚手架等金属体的临时设施及机械设备,必须按方案及相关规定的要求安装防雷装置,所安装的避雷装置必须能保护好受保护的部位或设施。
避雷装置三个组成部分必须符合规定,接地电阻不应大于规定的欧姆数值。
每年雨期之前,应对避雷装置进行一次全面检查,并用仪器进行遥测,发现问题及时解决,使避雷装置处于良
好状态。
4. 暴雨及台风登录前12小时由项目经理、安全员组织相关人员进行全面检查,包括对临时设施、临电线路、临时排水设施、机械设备防护等进行检查。
5. 应对脚手架等进行临时加固,堆放在楼面的小型机具、零星材料要堆放加固好,不能固定的东西要及时搬到建筑物内。
6. 对外围有可能在风雨中破坏但无法或来不及加固的散料堆场等设施处疏散人群、设警告牌。
7. 暴雨来临及台风登录前2小时需进行复查,对前项检查中须加固、维护、疏通、标志的地方进行核实,对没有完成处及时进行紧急处理或疏散。
8. 雨季施工现场应有值班电工巡检,对用电设备进行检查维护,防止绝缘破坏,造成触电事故。
9. 工地宿舍设专人负责,进行昼夜值班,每个宿舍配备不少于2个手电筒,发现险情时,要清楚记得避险路线、避险地点和避险方法。
(三)雨中、台风天气下的施工保证措施
1. 合理进行施工组织,在准确及时的天气警报的前提下,对施工进行合理组织,避开暴雨和台风天气下的室外作业,合理安排人员、机械、材料,保证施工质量、进度及安全。
2. 对金属管材等,避免在雨天露天安装,及时在必要部位涂刷防锈漆,防潮防锈。
3. 雨天不得进行室外焊接作业,但必须持续焊接时,应设置相应的防护挡雨设施。
4. 应避免在雨天进行防水施工。
5. 及时插入雨水管的安装,并接到室外。
6. 雨季施工,应保证施工人员的防滑、防雨、防水的需要(如雨衣、防滑鞋等)。
7. 六级大风时,应停止一切室外作业,八级以上台风登录时,应停止一切作业,人员撤离至安全地带。
8. 对于灾害性天气造成的施工产品质量事故、安全事故按《生产事故应急救援预
案》进行处理。
(四)产品保护措施
1. 施工现场应准备一定数量的彩条布,作为覆盖现场材料、机具的使用。
2. 灾害性天气过后,及时进行排水设施的清理疏通、临时设施的加固维修和施工现场的清理。
