电动吊篮安拆专项施工方案(专家论证)

合集下载

电动吊篮施工方案(专家论证通过)

电动吊篮施工方案(专家论证通过)

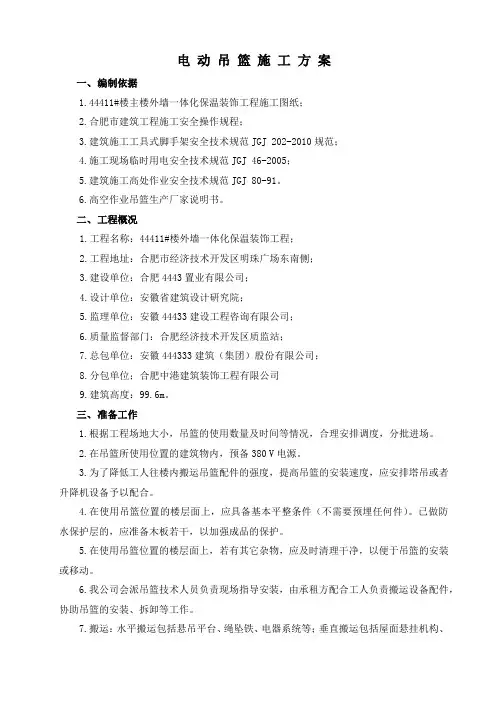

电动吊篮施工方案一、编制依据1.44411#楼主楼外墙一体化保温装饰工程施工图纸;2.合肥市建筑工程施工安全操作规程;3.建筑施工工具式脚手架安全技术规范JGJ 202-2010规范;4.施工现场临时用电安全技术规范JGJ 46-2005;5.建筑施工高处作业安全技术规范JGJ 80-91。

6.高空作业吊篮生产厂家说明书。

二、工程概况1.工程名称:44411#楼外墙一体化保温装饰工程;2.工程地址:合肥市经济技术开发区明珠广场东南侧;3.建设单位:合肥4443置业有限公司;4.设计单位:安徽省建筑设计研究院;5.监理单位:安徽44433建设工程咨询有限公司;6.质量监督部门:合肥经济技术开发区质监站;7.总包单位:安徽444333建筑(集团)股份有限公司;8.分包单位;合肥中港建筑装饰工程有限公司9.建筑高度:99.6m。

三、准备工作1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。

2.在吊篮所使用位置的建筑物内,预备380V电源。

3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。

4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。

已做防水保护层的,应准备木板若干,以加强成品的保护。

5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。

6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。

7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。

在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。

四、外墙施工用电动吊篮的型号及说明我公司准备在该项目的外墙保温工程中,根据不同需要,分别设置不同长度的悬挂平台。

吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLP630长度:1m、1.5m、2m、2.5m、3m、-----6m(1至6.0m可任意组合长度)ZLP63型吊篮后支架安装34块配重(1000kg)。

电动吊篮施工方案专家论证通过

电动吊篮施工方案专家论证通过

电动吊篮施工方案一、编制依据1.合肥百乐门名品广场11#楼主楼外墙一体化保温装饰工程施工图纸;2.合肥市建筑工程施工安全操作规程;3.建筑施工工具式脚手架安全技术规范JGJ 202-2010规范;4.施工现场临时用电安全技术规范JGJ 46-2005;5.建筑施工高处作业安全技术规范JGJ 80-91。

6.高空作业吊篮生产厂家说明书。

二、工程概况1.工程名称:合肥百乐门名品广场11#楼外墙一体化保温装饰工程;2.工程地址:合肥市经济技术开发区明珠广场东南侧;3.建设单位:合肥百乐门置业有限公司;4.设计单位:安徽省建筑设计研究院;5.监理单位:安徽寰宇建设工程咨询有限公司;6.质量监督部门:合肥经济技术开发区质监站;7.总包单位:安徽广厦建筑(集团)股份有限公司;8.分包单位;合肥中港建筑装饰工程有限公司9.建筑高度:99.6m。

三、准备工作1.根据工程场地大小,吊篮的使用数量及时间等情况,合理安排调度,分批进场。

2.在吊篮所使用位置的建筑物内,预备380V电源。

3.为了降低工人往楼内搬运吊篮配件的强度,提高吊篮的安装速度,应安排塔吊或者升降机设备予以配合。

4.在使用吊篮位置的楼层面上,应具备基本平整条件(不需要预埋任何件)。

已做防水保护层的,应准备木板若干,以加强成品的保护。

5.在使用吊篮位置的楼层面上,若有其它杂物,应及时清理干净,以便于吊篮的安装或移动。

6.我公司会派吊篮技术人员负责现场指导安装,由承租方配合工人负责搬运设备配件,协助吊篮的安装、拆卸等工作。

7.搬运:水平搬运包括悬吊平台、绳坠铁、电器系统等;垂直搬运包括屋面悬挂机构、钢丝绳、配重块等。

在搬运过程中,需注意机械零部件的保护工作,防止零部件遗失。

四、外墙施工用电动吊篮的型号及说明我公司准备在该项目的外墙保温工程中,根据不同需要,分别设置不同长度的悬挂平台。

吊篮具体布置位置请参见后面附图,下面将吊篮的型号及相关资料作必要介绍:型号:ZLP630长度:1m、1.5m、2m、2.5m、3m、-----6m(1至6.0m可任意组合长度)ZLP63型吊篮后支架安装34块配重(1000kg)。

电动吊篮安装施工方案超危工程专项施工方案专家论证审查报告

电动吊篮安装施工方案超危工程专项施工方案专家论证审查报告
1、吊篮特殊安装方式:(1)加高的后支腿采用支腿间设型钢剪刀撑、与建筑物拉结等稳定措施,剪刀撑型钢不低于L50×50×4mm角钢;(2)工作绳与安全绳分开设置、固定,与配重架可靠固定;钢丝绳不得与套管口接触,吊篮梁悬挑长度应≤500mm,钢丝绳悬垂点间距应与吊篮长度一致,保持钢丝绳竖直受力,完善钢套管固定措施详图。钢丝绳与建筑物结构阳角、钢套管口、配重架结合处采用柔性保护措施。
2、高空工作处阵风风速不大于8.3m/s(相当于5级风力)。
3、吊篮抗倾覆安全系数应≥3;钢丝绳安全系数应不小于8;安全绳的破坏拉力应大于24kN,且承载安全系数应大于10;电焊作业时应对钢丝绳采取保护措施。
4、与其它装饰的交叉作业时的安全防护设施,应根据实际施工进度情况进行优化调整;施工作业面下方,应设围栏阻止人员通行和其它施工,并设专人站岗指挥。完善屋面安装、拆卸作业人员防坠措施及要求,高处作业平台应经验收方可投入使用;按照方案进行安全技术交底。
吊篮安装施工方案超危工程专项施工方案专家论证审查报告
工程名称
工程地址
结构类型/层数
建筑面积
建设单位设ຫໍສະໝຸດ 单位施工单位监理单位
勘察单位
专业分包单位
专项施工方案名称
吊篮安装施工方案
吊篮产权单位
论证会时间
论证会地点
序号
作业内容
施工面积
单件重量
高度
吊篮型号
施工荷载限定
钢丝绳
台数
1
外墙保温、涂料
200200m²
≤50Kg
≤40米
ZLP630
≤300㎏
≥54kN
约10台
专家论证意见
本工程因屋面结构影响,吊篮无法正常安装,拟采取两种特殊安装方式:(1)取消前支腿,前梁锚固固定在建筑结构上,后支架加高到最高5.7m,加高的后支腿采取稳定措施;(2)取消吊篮悬挂机构,将钢丝绳绕过建筑物后固定在配重架上,钢丝绳通过钢套管(吊篮梁)定位,钢套管悬挑长度≤500mm。意见如下:

电动吊篮安拆专项施工方案(专家论证) -

电动吊篮安拆专项施工方案(专家论证) -

电动吊篮安拆专项施工方案(专家论证) -
在建筑领域,电动吊篮安拆工程扮演着至关重要的角色,关乎工程进度和人员安全。

本文将从专家论证的角度出发,详细探讨电动吊篮安拆专项施工方案,以确保施工过程的高效性和安全性。

首先,我们要关注的是施工过程中吊篮的稳定性问题。

在实际操作中,我们推荐采用高品质的吊篮和先进的安全技术,以确保吊篮在高空工作时稳固可靠。

此外,可通过定期检查和维护,及时发现并解决潜在问题,提高吊篮的使用寿命。

为了防范施工中可能发生的意外情况,我们还建议在吊篮周围设置明显的安全警示标志,并配备专业的安全员进行现场监督。

这一系列的安全举措将有效地减少事故的发生概率,确保工人和设备的安全。

在专项施工方案中,我们还强调了与环境保护相关的问题。

在吊篮使用过程中,应减少对周边环境的影响,采用低噪音、低污染的电动设备,以降低施工对周边居民的干扰。

这不仅符合环保要求,也有助于建立良好的社会形象。

与此同时,为了提高电动吊篮的使用效率,我们推荐在施工方案中加入先进的智能技术。

例如,可以利用远程监控系统对吊篮进行实时监
测,及时发现并解决问题,从而提高施工效率,降低人为操作错误的可能性。

总体而言,电动吊篮安拆专项施工方案的制定需要充分考虑安全性、环保性和效率性。

通过采用高品质设备、严格的安全措施、智能技术等多方面的手段,我们可以确保工程的顺利进行,为建筑行业的可持续发展贡献力量。

电动吊篮安、拆的施工组织方案

电动吊篮安、拆的施工组织方案

东城新一家7#楼工程电动吊篮安、拆专项施工方案编制:审核:审批:编制单位:陕西安泰建筑机械有限公司审核单位:西安市经纬建筑工程有限公司东城新一家分公司第二项目部2013年04月01日目录一、总说明与工程概况 (3)二、产品出厂质量证明文件 (3)三、安、拆施工方案 (24)1、编制依据 (24)2、安装单位及操作人员资质 (24)3、安装施工方法 (29)4、拆卸施工方法 (34)5、安全操作规程 (34)6、受力验算、验收与使用前培训 (36)四、安全保障措施 (38)五、应急预案 (40)一、总说明与工程概况为确保本项目施工安全,本分项(电动吊篮安、拆)工程我部委托陕西安泰建筑机械有限公司专业施工,并佩带专项方案,经我部审核后实施作业。

工程名称:东城新一家1号地7#楼工程地点:西安市灞桥区纺渭路东侧建筑面积:42000㎡建筑高度:102.00m电动吊篮生产厂家:廊坊兴何工业有限公司电动吊篮安装位置:按实际工程规划采取楼顶平面安装,平行布置。

二、产品出厂质量证明文件我廊坊兴何工业有限公司生产的ZLD500、630、800系列电动吊篮,经北京市质检中心检测,质量可靠,技术先进,使用方便,销售网络覆盖全国各大城市,远销俄罗斯、朝鲜、韩国、蒙古国、阿联酋等国家,深受用户好评。

销售分公司分别位于交通便利、车位充足的昌平区北七家和朝阳区姚园路,销售分公司坚持做连锁品牌、经销品牌产品的理念,以质量为核心,以服务促发展,坚持不懈走专业化、特色化、规格化经营之路,为客户提供最优质的服务。

三、安装、拆卸施工方案3.1编制依据:根据GB19155-2008市建施【2008】1号文件、【2008】82号文件及本公司安全规定。

3.2安装单位及操作人员资质陕西安泰建筑机械有限公司坐落在西安市未央区阁老门村38号,经营范围涵盖生产、销售、租赁。

吊篮租赁分公司现有ZLD-500、630等电动吊篮200余套,价格合理,手续齐全。

专家论证吊篮施工方案

专家论证吊篮施工方案

共享知识 分享快乐
23#
东面 苏 B2-G-24261 HB15078
6154128
6154067
24#
东面 苏 B2-G-24260 HB15077
6154162
6154130
25#
东面 苏 B2-G-24259 HB15076
6154142
6215121
7#
西面 苏 B2-G-24276 HB15094
6154140
6154078
8#
西面 苏 B2-G-24275 HB15093
6154074
6154098
9#
西面 苏 B2-G-24274 HB15092
6154110
6154080
10#
西面 苏 B2-G-24273 HB15091
6154126
6154231
页眉内容
154199 154185 154198 154200 154181 154189 154194 154202 154213 154210 154207 154187 154214 154183 154190 154208 154201 154186 154184 154178 154192 154205 154177 154188 154197 154179 154182 154196 154206 154204 154215 154191 154209 154195 154212 154180 154127 154128 154129 154130
10.《现行建筑施工规范大全》 施工组织方案以上述相关文件为编制依据,并经过对现场的考察和标准层面 平面图纸进行研究和分析后,特制定本方案,吊篮的安装、位移、拆除、施工应

吊篮专项方案论证

吊篮专项方案论证

一、项目背景随着我国城市化进程的加快,高层建筑越来越多,建筑施工中对吊篮的需求也越来越大。

吊篮作为一种高空作业平台,在建筑施工中具有广泛的应用。

然而,吊篮的使用也存在一定的安全隐患,如吊篮安装不规范、操作不当、安全防护不到位等。

为了确保吊篮施工的安全,本方案对吊篮专项施工方案进行论证。

二、论证内容1. 吊篮选型本工程选用XX品牌电动吊篮,其额定载荷为XX公斤,单元长度为XX米,具有中国工程机械工业协会颁发的生产资质证书。

根据《建筑施工高处作业吊篮安全技术规程》,吊篮选型应满足以下要求:(1)吊篮的额定载荷应满足施工要求;(2)吊篮的单元长度应满足施工高度要求;(3)吊篮应具有可靠的安全防护装置。

2. 吊篮安装与拆卸(1)吊篮安装:吊篮安装应由专业人员进行,安装过程中应严格按照吊篮安装说明书进行操作。

安装前,应对吊篮的各部件进行检查,确保其完好无损。

安装过程中,应对吊篮支架支撑处的结构进行承载力验算,确保其满足施工要求。

(2)吊篮拆卸:吊篮拆卸应由专业人员进行,拆卸过程中应严格按照吊篮拆卸说明书进行操作。

拆卸前,应对吊篮的各部件进行检查,确保其完好无损。

拆卸过程中,应对吊篮支架支撑处的结构进行保护,防止损坏。

3. 吊篮操作与维护(1)吊篮操作:吊篮操作人员应经过专业培训,掌握吊篮的操作技能和安全知识。

操作过程中,应严格按照操作规程进行操作,确保施工安全。

(2)吊篮维护:吊篮应定期进行维护保养,确保其安全可靠。

维护保养内容包括:检查吊篮的各部件是否完好无损,检查吊篮的安全防护装置是否有效,检查吊篮的电气系统是否正常等。

4. 吊篮安全防护措施(1)防坠安全锁:吊篮必须安装灵敏可靠的防坠安全锁,安全锁的标定有效日期一般不大于12个月。

当悬吊平台运行速度到达安全锁锁绳速度时,即能自动锁住安全绳,并在不超过200mm的距离内停住。

(2)专用安全绳及安全锁扣:吊篮上应设置专用安全绳及安全锁扣,安全绳应固定在建筑物上。

电动吊篮安全移动及拆卸方案

电动吊篮安全移动及拆卸方案

电动吊篮安全移动及拆卸方案
1、吊篮拆卸必须在吊篮现场人员的监督下,对要拆除的吊篮,要确认篮体下面没有工人工作或逗留,方可实施拆卸工作。

2、工作平台必须落地放实后,启动提升机提出。

3、调直安全锁钢丝绳,落下垂锤,然后徐徐将钢丝绳从安全锁内提出。

4、拆卸电缆线,从地面抽置到屋面盘好捆紧。

5、拆除挑梁,卸下支架,搬开配重铁,整齐码放,待运。

6、吊篮内铺设跳板时,脚手板材质应符合要求,满铺,棒牢,不得有探头板。

7、吊篮外侧要用密目式安全网封闭,多层作业要设置防护顶板隔离层,作业时吊篮要与建筑物连接牢固。

8、按JGJ59-2011《建筑施工安全检查标准》规定,非工作一侧的篮片设置2道防护栏杆,高度分别为0.9m,1.2m;必须设置踢脚板,踢脚板高度100mm。

采用定型生产的吊篮不能满足此要求时,应按要求增设防护设施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电动吊篮安拆专项施工方案施工方案编制单位:编制:校对:审批:使用单位:校对:审批:目录施工方案审核表一、工程概况 (2)二、吊篮简介 (2)三、吊篮布置 (3)四、施工准备 (4)五、安装过程和方法 (4)六、安装竣工验收 (7)七、吊篮拆卸 (7)八、安全措施 (7)九、环保措施 (7)十、安全保证措施 (8)十一、吊篮构件的失效判断及更换 (15)十二、季节性施工 (16)一、工程概况工程名称:工程地址:;建设单位:;施工单位:;监理单位:;使用单位:;楼层高度:18层,高度57.15米。

二、高处作业吊篮简介1、吊篮型号ZLP630,整机外形详见附图一,主要技术性能参数如下:2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安全装置、⑤电气系统。

①悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成。

钢结构架由钢结构件通过螺栓或销子连接而成。

每套悬挂钢结构架的前梁分别悬垂两根钢丝绳,一根为提升机用工作钢丝绳,一根为安全锁用钢丝绳。

钢丝绳系吊篮专用镀锌钢丝绳,强度高,耐锈蚀性能好。

型号为4×25Fi+PP-Φ8.3,破断拉力不小于51.8kN。

钢丝绳使用过程中,按《起重机械用钢丝绳检验和报废实用规范》GB5972的有关规定,对钢丝绳的磨损、锈蚀、短丝、异常变形等进行检验,达到报废标准即更新钢丝绳。

下述计算钢丝绳的安全系数(按极限状态下单根钢丝绳独立承载考虑):作用在钢丝绳上的拉力F=776-300+630=1106kg安全系数=51800N ÷(1106kg÷9.8N)=4.78,达到安全要求。

②悬吊平台:由片式组焊件通过螺栓连接成框型钢结构装置,用以承载作业人员及施工器材。

③提升装置:每个悬吊平台两端各装有一台提升机。

提升机采用电磁制动电机和离心限速装置及手动滑降装置。

电磁制动装置在电路故障或断电时,产生制动力矩使平台制动悬吊。

离心限速装置能保证平台下滑速度不大于1.5倍额定提升速度。

手动滑降装置在电气故障或停电以及紧急情况下操纵吊篮平台下降,具体方法是:用置于提升机手柄内的拨杆插入电磁制动器(电机风罩内)拨叉的孔内,向上抬起拨杆,打开制动器,可使工作平台匀速下滑。

④安全装置:包括安全锁及安全钢丝绳。

安全锁属于防倾斜型,每个平台两端各装有一把及和安全钢丝绳,当工作钢丝绳断裂或平台一端倾坠时,能自动锁住安全钢丝绳防止平台下降。

⑤电气系统包括电缆、限位器、漏电保护器及其它控制开关。

三、吊篮布置方法1、吊篮平面布置拟定的吊篮沿建筑物周边布置完全布置。

实际安装时,吊篮的具体安装位置、平台长度以及吊篮数量和时间先后等,需结合下述因素因地制宜:第一、施工作业面及施工工艺需要;第二、施工单位根据材料组织、劳动力安排和施工进度情况作出的具体要求;第三、吊篮安装的可操作性。

2、吊篮悬吊平台内侧与建筑物的间隙为15~45cm,在挑板位置间隙应适当小一些,以尽可能满足完成墙面的施工需要。

在采光井、空调板及其它挑板位置,若已装吊篮不能完全满足作业面要求,则可通过吊篮移位达到作业面要求。

3、由于屋顶没有女儿墙,我方将用在减震墙内穿墙打眼进行作业。

4、6#楼所用吊篮10台,7#楼所用吊篮10台。

四、施工准备1、人员组织。

吊篮施工管理组织架构如网络所示:各级人员的职能明确如下:总负责人负责吊篮施工全过程的总体策划、组织、协调和监督。

技术内业负责施工方案的编制、报审等技术工作,解决施工中技术问题。

吊篮管理员负责吊篮现场安装拆卸和维护保养作业的施工管理。

负责控制吊篮安装过程的质量以符合规定要求,同时按“谁施工谁负责”的原则保证安全生产。

另外,现场管理员负责与项目部进行沟通和协调,以满足施工需要和项目部的要求。

安全员负责对吊篮施工过程的质量和安全进行监督管理和安全检查。

吊篮班班长负责组织安装人员按施工方案进行吊篮安装拆卸,严格执行操作规程,保证工作质量和生产安全。

吊篮维护人员负责进行吊篮使用中的检查巡视和日常维修保养排除故障。

2、材料组织(1)按照项目部要求,按时组织吊篮材料入场。

(2)安装前,工人班组对吊篮各个零部件进行检查,避免使用不合格者。

3、吊篮安装安全技术交底。

吊篮管理人员向工人班组进行交底,交底内容包括吊篮安装技术及质量要求和吊篮安装安全注意事项。

五、安装程序1、安装流程转运材料→组装吊框→安装并垂放镀锌钢丝绳→组装平台→安装提升机安全锁→安装电器系统→自检并确认部件安装正确完整→试运行→提升机运行正常→验收合格,交付使用2、吊篮悬挂系统的安装将悬挂机构零部件转运到屋面上。

拼装悬挂系统的三节臂杆(前臂、中臂和后臂),连接部位装好销轴及开口销,拧紧连接螺栓。

安装提升钢丝绳和安全钢丝绳。

分别将提升钢丝绳和安全钢丝绳绕过绳轮后安装三个钢丝绳夹,绳夹间距12-14cm,绳夹滑鞍压在工作段上,非工作段长度10-12cm。

检查确认钢丝绳绳夹紧固可靠,再将固定钢丝绳绳轮与悬挂前臂耳板穿上连接销轴,开口销尾部叉开。

钢丝绳绳夹螺栓拧紧的扭力矩应达到60~65N·m。

分别将提升钢丝绳和安全钢丝绳沿外墙缓慢放下。

组装悬吊平台。

根据项目部指定的具体位置确定所需吊篮平台的长度进行组装。

平台组件不应有歪斜、扭曲及严重锈蚀等缺陷,连接件必须齐全、紧固可靠。

将安全锁及提升机安装就位,装好定位销,拧紧全部连接螺栓。

设置独立救生绳。

救生绳固定在建筑结构上,从吊篮内侧沿外墙放下。

六、吊篮验收1、在安装过程中,工人班组对每一道工序进行自检,确认合格再继续下一道工序。

检查并确认电气线路接线正确、平台及悬挂支架各连接件齐全可靠。

点动控制箱按钮,检查电器元件、电机及制动器工作是否正常。

检查安全锁锁绳及松绳工作是否正常。

2、吊篮安装完毕,先经安装班组检查和试运转调试,经吊篮管理人员检查合格后,再通知项目部管理人员及相关人员进行检查验收。

按照国家标准《高处作业吊篮》GB19155及相关规定,对吊篮所有零部件及连接情况等进行检查,并对吊篮进行运转试验,检查葫芦及安全装置的工作情况。

经验收合格后,项目部代表及相关人员在吊篮安装验收表上签字确认。

七、吊篮拆卸1、吊篮拆卸过程与安装过程正好相反,先装的后拆,后装的先拆。

2、吊篮拆卸的主要流程是:降落悬吊平台着地→钢丝绳完全松弛卸载→拆卸钢丝绳→拆除电气系统→解体平台→取平衡重→解体悬挂支架→材料清理3、拆卸过程注意事项:(1)必须按工作流程进行拆卸,特别注意平台未落地且钢丝绳未完全卸载之前,严禁进行平衡重的拆除。

(2)拆卸过程工具及配件等任何物件,均不得抛掷,尤其注意钢丝绳、电缆拆除时不得抛扔,而必须用结实麻绳拽住,从高处缓慢放松,或收上屋面再转运下地。

(3)拆卸作业对应的下方应设置警示标志,专人负责监护。

(4)吊篮上部所有材料拆卸后均应放置平稳,不得靠墙立放或斜放或于临边放置。

(5)拆卸过程中,放钢丝绳、转运材料,必须特别注意保护建筑物成品(如墙面、楼地面、雨水管等),采取可靠措施防止碰撞、擦挂损坏。

八、安全措施1、安全交底。

在吊篮安装、拆卸前,吊篮管理人员对安装班组工人进行安全交底。

进入施工现场必须戴好安全帽,高处临边作业必须拴好安全带。

2、必须严格执行正常安装拆卸的程序和步骤,不得擅自改变。

现场管理人员应督促工人班组遵守安全操作规程及有关规定。

3、严格质量把关。

只有经安装竣工验收合格的吊篮方可投入使用,未经验收合格者严禁使用。

4、项目部作业工人上吊篮前应经过培训,尤其在后期换人后,必须进行培训。

培训工作由项目部负责组织,安装单位负责进行培训。

5、项目部负责吊篮使用安全管理。

项目部应指定管理人员(施工员或安全员等)主管吊篮日常施工安全,应经常检查和监督班组作业人员必须严格遵守吊篮安全操作规程(内容详附件)。

吊篮使用中发生故障或发现安全隐患时,应停机并撤离到安全地方,不得勉强使用或自行处理,同时应报告项目部处理和吊篮安装单位维修,待吊篮故障或隐患排除后才可恢复使用。

6、吊篮安装单位对吊篮进行日常维修和安全检查。

现场维修人员每天对吊篮进行检查,发现故障立即排除。

吊篮管理人员每周定期进行吊篮安全检查,安全员进行定期检查和不定期巡查,制止和纠正工人班组违章违规行为。

日常检查过程中,钢丝绳、安全装置(包括平衡重、安全锁、独立救生绳)、以及吊篮结构连接为保证项目,每日必检,一旦发现的问题必须立即采取措施进行整改。

管理人员应对整改落实情况进行监督,确保排除隐患。

7、项目部应在作业吊篮下方对应的危险区域设置警戒,由专人负责看护。

吊篮下方应禁止交叉作业。

九、环保措施1、控制噪音。

作业过程中,作业人员应采取措施避免发出较大声响。

2、禁止在施工现场焚烧废油废棉纱等各类物资,防止产生有毒有害气体和引发火灾事故。

3、旧手套等废弃物品收集到项目部指定的堆放位置。

每班工作结束,作业人员到项目部指定的地方洗手,将污水排入项目部专门的收集池内。

十、安全保证措施(一)安装吊篮时操作要点及注意事项1.1安装悬挂机构前,应全面检查焊缝是否牢固,插销是否插好,螺栓是否全部拧紧;1.2悬挂机构安装的左右间距应与对应的工作平台长度相等;1.3安装时检查钢丝绳有无断裂、变形、腐蚀。

钢丝绳固定处是否用3个绳夹固定;1.4安装工作平台时注意每个螺栓是否牢固,配件是否齐全;1.5安装过程中必须遵循先固定支架后放置钢丝绳的步骤;1.6安装生命绳时,固定处最好与建筑物牢固处连接,禁止直接固定在吊篮支架上;1.7禁止未放置配重时,移动或上升平台;1.8禁止悬挂机构拉勾未拉紧时,上升工作平台;(二)拆除吊篮时操作要点及注意事项2.1禁止工作平台悬空时,拆除悬挂机构部件;2.2禁止先拆除固定处卡口及配重后抽出工作钢丝绳及安全钢丝绳;2.3拆除步骤应按照先拆除悬挂机构后拆除工作平台的程序进行;2.4拆除支架螺栓的步骤应按照安装时相反的步骤进行;(三)吊篮使用过程中安全保证措施3.1操作规范吊篮操作工人应该按高处作业吊篮使用说明书规范操作。

正确安装吊篮(长1.5-6.0米)和悬挂支架(吊杆伸出长度根据现场施工实际需要调整)。

3.2严格遵守载荷规定正常施工时,ZLP630型吊篮的安全载荷为500kg,施工中吊篮内载荷应尽量保持均匀。

严禁将吊篮用作起重运输和进行频繁提升运行。

如果按照工程实际荷载需求,超过了额定的载荷,应适当减少施工过程中的一次性载荷,可分由2次或多次操作。

3.3吊篮内严禁使用梯登吊篮内不应架设和使用梯子、高登、高架,也不应另设吊具运材料。

3.4下吊篮时禁止跳上跳下一定要在吊篮着地放稳后,方可上下,从吊篮上跳下来,或跳过女儿墙进入吊篮都是很危险的,不得手提用具上下吊篮,用具的拿进拿出应用手传递。

3.5禁止离开操作岗位吊篮的操作人员在使用吊篮设备期间不得离开操作岗位。
